MBR一体化污水处理设备调试手册
- 格式:doc
- 大小:2.32 MB
- 文档页数:4
MBR工艺的运行维护调试手册简介膜生物反应器(MBR)是一种新型的污水处理工艺,它将膜技术和生物反应器相结合,最后达到节能、高效、环保的目标。
本文档将认真介绍MBR工艺的运行、维护和调试步骤。
运行MBR工艺的运行包含三个方面:A/O处理工艺、MBR工艺及系统操作方法,下面将对这三个方面进行认真说明。
A/O处理工艺A/O处理工艺是MBR的前置工艺,紧要是用来去除污水中的氮和磷。
其流程如下:1.初沉池:由物理沉淀去除大颗粒杂质。
2.A段生物反应器:由放参池、好氧段、缺氧段构成,高浓度的氨氮被硝化为硝态氮和硝酸盐。
3.沉淀池:由物理沉淀去除污泥及被释放出来的污染物。
4.O段生物反应器:由好氧段、缺氧段构成,硝酸盐被还原成为N2、MBR工艺MBR工艺是MBR的核心,紧要是通过膜技术去除污水中残留的杂质。
其流程如下:1.污水经过预处理后输入MBR反应器,其中的膜技术可以使污水分别为固体和液体。
2.混浊物通过膜的过程称为“滤液”,而未通过膜的物质称为“浓缩物”。
3.滤液被回流到反应器中,连续反应处理。
系统操作方法MBR工艺的系统操作方法如下:1.MBR工艺是一个高度自动化的系统,需要操作人员了解其操作原理和掌控策略。
2.全自动化的掌控器由硬件和软件两部分构成。
硬件紧要包括传感器、执行器、启动器、停止器和机器人手臂等;软件紧要包括自动掌控程序、信息处理程序、自我检测程序和故障报告程序等。
3.操作人员紧要需要检查系统的运行状态,随时调整掌控参数,保证MBR工艺的稳定性与高效性。
维护MBR工艺的维护包括设备检查、常规保养和故障处理三个方面。
设备检查设备检查紧要是对系统各部件进行检查,适时发觉故障问题并进行调整和维护和修理。
常见的设备检查包括以下内容:1.原水泵的吸排压力。
2.膜池和混合器的压差。
3.气泵的鼓风量。
4.污泥泵的泵送量。
5.掌控系统的运行状态。
常规保养常规保养紧要包括清洗膜池、维护气泵及污泥泵、管理取样及数据、调整自动掌控程序等。
MBR一体化废水处理装置调试手册1. 背景介绍该文档旨在为MBR一体化废水处理装置的调试过程提供指导。
MBR一体化废水处理装置是一种常见的废水处理设备,通过膜生物反应器(MBR)技术,能够高效地去除废水中的污染物,实现废水的净化。
2. 调试准备在开始调试之前,需要确保以下准备工作已完成:- 确认废水处理装置的安装位置和连接管道无误;- 检查设备的电源和控制系统是否正常工作;- 准备所需的操作手册、工具和材料。
3. 调试步骤调试过程应按照以下步骤进行:3.1 系统启动1. 打开废水处理装置的电源,确保设备正常启动。
2. 验证控制系统是否正常工作,检查仪表盘上的参数是否正常显示。
3.2 调试水流1. 打开进水阀门,逐渐增加废水的流量。
2. 监测废水进入MBR反应器的水位,确保水位稳定且在正常范围内。
3.3 膜组装检查1. 检查膜组装是否完整且正常,确保没有泄漏。
2. 如发现膜组装有问题,及时进行修复或更换。
3.4 通风系统检查1. 检查通风系统的工作状态,确保足够的氧气供应。
2. 如有必要,进行通风系统的调整和优化。
4. 调试注意事项在进行调试过程中,需要注意以下事项:- 严格遵守操作手册中的安全操作规程;- 定期检查设备的运行状态和工作参数;- 如遇设备故障或异常情况,及时采取修复措施;- 注意废水的排放和处理,确保符合环保要求。
5. 结束与总结调试过程完成后,应进行总结和评估。
记录调试过程中的问题和解决方案,以便日后的维护和优化工作。
以上为MBR一体化废水处理装置调试手册的简要内容,希望对您的工作有所帮助。
1T/h污水处理设备(MBR)操作手册青岛海晏环境工程技术有限公司2015目录一、工程概述二、进出水指标三、主要工艺说明四、工艺特点五、工艺流程六、设备操作流程七、主要设备参数八、设备维护和保养一、工程概述设计处理量为1T/H的生活污水处理装置一座。
二、进出水指标1、进水水质按常规生活污水水质设计2、处理后水质标准出水水质达到中水管网入网要求三、主要工艺说明本项目中采用的核心技术为MBR膜生物反应器技术。
膜生物反应器工艺(MBR 工艺)是膜分离技术与生物技术有机结合的新型污水处理技术,它是利用膜分离设备将生化反应池中的活性污泥和大分子有机物质截留住,省掉了二沉池。
通过膜的截留可保证反应池中具有较高的污泥浓度,水力停留时间(HRT)和污泥停留时间(SRT)可以分别控制,难降解有机物可在反应池中充分降解。
因此,MBR 工艺是目前最有前途的污水处理技术之一。
四、工艺特点(1)出水水质优质稳定由于膜的高效分离作用,分离效果远好于传统沉淀池,处理出水极其清澈,悬浮物和浊度接近于零,细菌和病毒被大幅去除,可以直接作为非饮用市政杂用水进行回用,用途较广。
同时,膜分离也使微生物被完全被截流在生物反应器内,使得系统内能够维持较高的微生物浓度,不但提高了反应装置对污染物的整体去除效率,保证了良好的出水水质,同时反应器对进水负荷(水质及水量)的各种变化具有很好的适应性,耐冲击负荷,能够稳定获得优质的出水水质。
(2)剩余污泥产量少该工艺可以在高容积负荷下运行,由于MBR膜池内膜的截留,一次剩余污泥产量极低,降低了污泥处理费用。
(3)占地面积小,不受设置场合限制生物反应器内能维持高浓度的微生物量,处理装置容积负荷高,增量扩容方便,占地面积大大节省(只有传统工艺的1/2);该工艺流程简单、结构紧凑、不受设置场所限制,适合于任何场合,可做成地面式、半地下式和地下式。
(4)可去除氨氮及难降解有机物由于微生物被完全截流在生物反应器内,从而有利于增殖缓慢的微生物如硝化细菌的截留生长,系统硝化效率得以提高。
MBR一体化废水处理设备调试指南概述本文档旨在提供MBR一体化废水处理设备调试的指南。
通过遵循这些步骤,您可以确保设备能够顺利运行并实现高效的废水处理。
环境准备在开始调试之前,确保以下准备工作已完成:1. 安装好MBR一体化废水处理设备,并连接好电源和管道。
2. 确保设备的操作手册和相关技术参数表已准备好,并放在便于查阅的位置。
调试步骤步骤一:设备检查1. 检查设备各部件是否完好无损,如有损坏或松动的部分应及时修复或固定。
2. 检查电源是否正常,确保设备能正常启动和运行。
步骤二:设备启动1. 按照设备操作手册的要求,正确启动设备。
在启动过程中,注意观察设备各部件是否正常运转。
2. 确保设备启动后,各传感器和控制器能够正常工作。
步骤三:设备调试1. 根据设备的技术参数表,调整废水处理的相关参数,如进水流量、回流比例等。
2. 监测设备的运行状态,确保各处理单元正常工作。
3. 根据进水水质和处理要求,适时调整滤池和超滤膜的清洗周期和方法。
4. 在调试过程中,记录运行参数、处理效果等关键信息,以备后续分析和优化使用。
步骤四:设备性能评估1. 在设备调试稳定后,进行性能评估测试,检验废水处理的效果是否符合要求。
2. 运行一段时间后,对出水水质进行检测和分析,确保达到环保标准。
总结本文档提供了MBR一体化废水处理设备的调试指南。
通过按照这些步骤进行调试,您可以确保设备能够正常运行,达到高效的废水处理效果。
请在调试过程中注意安全,如遇到无法解决的问题,请及时联系设备供应商进行处理。

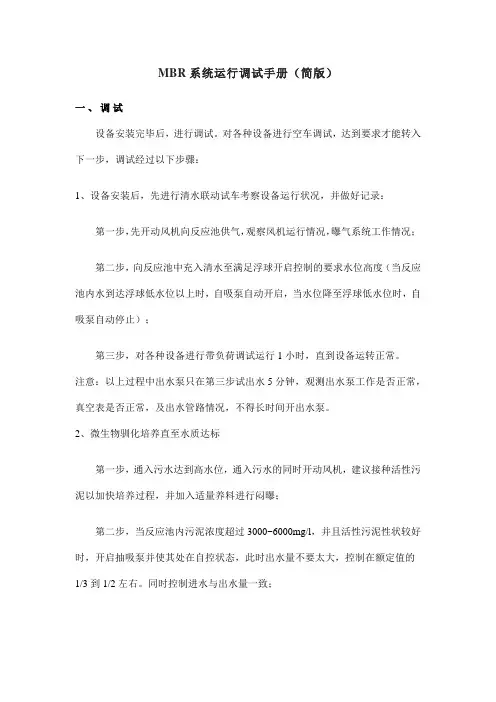

MBR系统运行调试手册(简版)一、调试设备安装完毕后,进行调试。
对各种设备进行空车调试,达到要求才能转入下一步,调试经过以下步骤:1、设备安装后,先进行清水联动试车考察设备运行状况,并做好记录:第一步,先开动风机向反应池供气,观察风机运行情况,曝气系统工作情况;第二步,向反应池中充入清水至满足浮球开启控制的要求水位高度(当反应池内水到达浮球低水位以上时,自吸泵自动开启,当水位降至浮球低水位时,自吸泵自动停止);第三步,对各种设备进行带负荷调试运行1小时,直到设备运转正常。
注意:以上过程中出水泵只在第三步试出水5分钟,观测出水泵工作是否正常,真空表是否正常,及出水管路情况,不得长时间开出水泵。
2、微生物驯化培养直至水质达标第一步,通入污水达到高水位,通入污水的同时开动风机,建议接种活性污泥以加快培养过程,并加入适量养料进行闷曝;第二步,当反应池内污泥浓度超过3000~6000mg/l,并且活性污泥性状较好时,开启抽吸泵并使其处在自控状态,此时出水量不要太大,控制在额定值的1/3到1/2左右。
同时控制进水与出水量一致;第三步,当反应池内污泥浓度超过6000~12000mg/l时且出水水质达标后才可以调整出水量达到额定值。
以上过程,当污水温度为15-20摄氏度时,此阶段大约需要30天时间。
通过接种污水处理厂的活性污泥使反应池初始污泥浓度为3000mg/l时,可以缩短微生物驯化培养时间1/3到1/2左右,冬季培养可能需要30-45天时间。
二、正常运行启动设备前应作好准备工作,MBR采用自动和手动两种控制模式,初期运行控制真空表的真空度小于0.01MPA。
自动模式时,抽吸水泵依据设定的程序以下面的方式自动运行。
1、抽吸水泵与风机联动,风机停,抽吸水泵自动停;2、当水位到达MBR池低水位以上时抽吸水泵启动,清水池高位时停止,风机和自吸泵联动,并且按照运行13分钟,停止2分钟的方式周期运行。
当气压表的负压达到0.04MPA时报警灯报警提示;3、当水位到低水位以下时,自吸泵停止但是风机按照开60分钟,停30分钟的方式周期运行,任何情况下只有风机运行时,自吸泵才运行;4、当膜堵塞造成真空表的真空度大于0.05MPA时报警停机,手动才能复位。
1T/h污水处理设备(MBR)操作手册青岛海晏环境工程技术有限公司2015目录一、工程概述二、进出水指标三、主要工艺说明四、工艺特点五、工艺流程六、设备操作流程七、主要设备参数八、设备维护和保养一、工程概述设计处理量为1T/H的生活污水处理装置一座。
二、进出水指标1、进水水质按常规生活污水水质设计污染物 CODcr BOD SS 氨氮磷 pH 56-9150300mg/L 351505浓度、处理后水质标准2 出水水质达到中水管网入网要求三、主要工艺说明本项目中采用的核心技术为MBR膜生物反应器技术。
膜生物反应器工艺(MBR工艺)是膜分离技术与生物技术有机结合的新型污水处理技术,它是利用膜分离设备将生化反应池中的活性污泥和大分子有机物质截留住,省掉了二沉池。
通过膜的截留可保证反应池中具有较高的污泥浓度,水力停留时间(HRT)和污泥停留时间(SRT)可以分别控制,难降解有机物可在反应池中充分降解。
因此,MBR 工艺是目前最有前途的污水处理技术之一。
四、工艺特点(1)出水水质优质稳定由于膜的高效分离作用,分离效果远好于传统沉淀池,处理出水极其清澈,悬浮物和浊度接近于零,细菌和病毒被大幅去除,可以直接作为非饮用市政杂用水进行回用,用途较广。
同时,膜分离也使微生物被完全被截流在生物反应器内,使得系统内能够维持较高的微生物浓度,不但提高了反应装置对污染物的整体去除效率,保证了良好的出水水质,同时反应器对进水负荷(水质及水量)的各种变化具有很好的适应性,耐冲击负荷,能够稳定获得优质的出水水质。
(2)剩余污泥产量少该工艺可以在高容积负荷下运行,由于MBR膜池内膜的截留,一次剩余污泥产量极低,降低了污泥处理费用。
)占地面积小,不受设置场合限制(3生物反应器内能维持高浓度的微生物量,处理装置容积负荷高,增量扩容方便,占地面积大大节省(只有传统工艺的1/2);该工艺流程简单、结构紧凑、不受设置场所限制,适合于任何场合,可做成地面式、半地下式和地下式。
1T/h污水处理设备(MBR)操作手册青岛海晏环境工程技术有限公司2015目录一、工程概述二、进出水指标三、主要工艺说明四、工艺特点五、工艺流程六、设备操作流程七、主要设备参数八、设备维护和保养一、工程概述设计处理量为1T/H的生活污水处理装置一座。
二、进出水指标1、进水水质按常规生活污水水质设计2、处理后水质标准出水水质达到中水管网入网要求三、主要工艺说明本项目中采用的核心技术为MBR膜生物反应器技术。
膜生物反应器工艺(MBR工艺)是膜分离技术与生物技术有机结合的新型污水处理技术,它是利用膜分离设备将生化反应池中的活性污泥和大分子有机物质截留住,省掉了二沉池。
通过膜的截留可保证反应池中具有较高的污泥浓度,水力停留时间(HRT)和污泥停留时间(SRT)可以分别控制,难降解有机物可在反应池中充分降解。
因此,MBR工艺是目前最有前途的污水处理技术之一。
四、工艺特点(1)出水水质优质稳定由于膜的高效分离作用,分离效果远好于传统沉淀池,处理出水极其清澈,悬浮物和浊度接近于零,细菌和病毒被大幅去除,可以直接作为非饮用市政杂用水进行回用,用途较广。
同时,膜分离也使微生物被完全被截流在生物反应器内,使得系统内能够维持较高的微生物浓度,不但提高了反应装置对污染物的整体去除效率,保证了良好的出水水质,同时反应器对进水负荷(水质及水量)的各种变化具有很好的适应性,耐冲击负荷,能够稳定获得优质的出水水质。
(2)剩余污泥产量少该工艺可以在高容积负荷下运行,由于MBR膜池内膜的截留,一次剩余污泥产量极低,降低了污泥处理费用。
(3)占地面积小,不受设置场合限制生物反应器内能维持高浓度的微生物量,处理装置容积负荷高,增量扩容方便,占地面积大大节省(只有传统工艺的1/2);该工艺流程简单、结构紧凑、不受设置场所限制,适合于任何场合,可做成地面式、半地下式和地下式。
(4)可去除氨氮及难降解有机物由于微生物被完全截流在生物反应器内,从而有利于增殖缓慢的微生物如硝化细菌的截留生长,系统硝化效率得以提高。
MBR整合式废水处理系统调试手册1. 引言本手册旨在提供关于MBR整合式废水处理系统的调试步骤和注意事项。
通过正确的调试程序,确保系统的稳定运行和有效处理废水的能力。
2. 调试步骤2.1 系统检查在进行调试之前,需要对整个废水处理系统进行检查,确保所有的设备和管道连接正确,没有漏水或堵塞的情况。
检查所有的仪表和传感器能够正常工作。
2.2 调试参数设置根据实际情况,设置MBR整合式废水处理系统的调试参数。
参数包括进水流量、污泥回流比例、曝气量等等。
确保这些参数能够满足废水处理要求。
2.3 启动系统按照正确的启动顺序,依次启动MBR整合式废水处理系统的各个设备。
在启动过程中,注意观察设备运行状态和仪表显示的数值。
2.4 运行监控启动系统后,通过监控仪表和传感器的数值,实时监测系统的运行情况。
注意观察进水水质、出水水质以及污泥含固率等指标。
2.5 故障排除如果系统在调试过程中出现异常情况或故障,需要及时进行排除。
根据故障代码或报警信号,找出问题所在,并采取相应的措施修复。
2.6 调试记录在调试过程中,及时记录各项参数的设置、系统运行情况以及出现的故障和处理方法。
这些记录有助于后续的系统维护和故障排查。
3. 注意事项- 在调试过程中,应严格按照操作规程进行,以确保人员安全和设备正常运行。
- 注意保持系统的卫生和清洁,定期清理污泥和滤膜,防止堵塞和污染。
- 注意系统运行过程中的能耗和能源利用情况,优化系统的运行效率。
- 定期进行系统的检查和维护,保持系统的稳定性和长期可靠性。
以上是MBR整合式废水处理系统的调试手册,请根据实际情况进行操作。
如有疑问或问题,请及时咨询专业人士。
祝调试成功!。
江苏中江环保有限公司感谢您选用“污水处理与回用一体化设备——改良型膜技术污水处理器”!江苏中江环保有限公司准备了这本用户手册作为膜技术污水处理器使用的依据。
在使用本公司产品之前,请您认真阅读本用户手册。
当您开始使用本公司产品时,本公司认为您已经认真阅读并了解本手册。
本用户手册中记述的参数、使用条件等仅供参考,用户应该根据实际过程需要建立自己的操作条件,本公司对此提供相应的技术协助。
请用户不要在未考虑进水性质、使用环境的情况下直接使用本手册中的参数。
本手册所建议的工艺条件与参数不能作为对产品安全性与适用性的保证。
本用户手册仅适用于指导膜技术污水处理器用户了解膜技术污水处理器,帮助膜技术污水处理器用户安全、正确地使用膜技术污水处理器。
本用户手册资料仅保证在发行时的正确性,不直接提供今后进行的更新信息。
若用户期望获得任何更新信息或有特殊的技术问题,建议拨打客服热线电话05或,同我们的销售和技术部门联系。
江苏中江环保有限公司拥有本用户手册的版权,手册中的材料未经本公司书面允许不得翻录。
本用户手册的最终解释权归江苏中江环保有限公司所有。
如用户在实际运行中遇到疑难问题,可及时与我公司联系!我公司会竭诚为用户服务!安全指南为了正确、安全地使用膜技术污水处理器,请务必遵守本用户手册中的注意事项。
对于因没有遵守本用户手册中的内容而发生事故造成损害的,本公司不负任何责任。
敬请谅解。
警示词汇的定义在本用户手册中,有关安全的注意事项分为以下两类。
警告表示如果无视本指示错误地进行操作,将可能造成人身伤亡。
注意表示如果无视本指示错误地进行操作,将可能造成人身伤害和财物损害。
安全注意事项警告非专业人员或未经培训人员请不要操作本设备。
使用次氯酸钠时,请戴防护眼镜、橡胶手套等防护用具。
如果不慎药液滴入眼睛或溅到皮肤时,请立即用大量清水冲洗,并及时去医院检查或治疗。
需操作、检修或观察膜技术污水处理器时,请采取防御措施,以防止操作人员跌落到槽里。

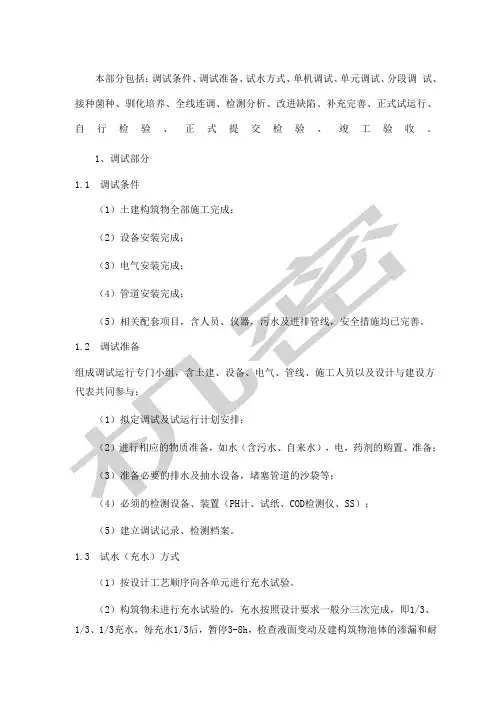

本部分包括:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。
1、调试部分1.1 调试条件(5)建立调试记录、检测档案。
1.3 试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验。
(2)构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8h,检查液面变动及建构筑物池体的渗漏和耐压情况。
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。
已进行充水试验的建构筑物可一次充水至满负荷。
(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。
1.4 单机调试(1)工艺设计中单独工作运行的设备、装置或非标均称为单机。
应在充水后,因,消除后方可继续运行。
单机连续运行不少于2h。
(3)单车运行试验后,应填写运行试车单,签字备查。
1.5 单元调试(1)单元调试是按水处理设计的每个工艺单元进行的,如格栅单元、气浮池单元、MBR单元、污泥浓缩脱水单元的不同要求进行的。
(2)单元调试是在单元内单台设备试车基础上进行的,因为每个单元可能有几台不同的设备和装置组成,单元试车是检查单元内各设备连动运行情况,并应能保证单元正常工作。
(3)单元试车只能解决设备的协调连动,而不能保证单元达到设计去除率的要求,因为它涉及到工艺条件、菌种等很多因素,需要在试运行中加以解决。
(4)不同工艺单元应有不同的试车方法,应按照设计的详细补充规程执行。
(3)菌种来源好氧污泥主要来自城市污水处理厂,应拉取当日脱水的活性污泥作为好氧菌种。
1.7 驯化培养(1)驯化条件一般来讲,微生物生长条件不能发生骤然的突出变化,常规讲要有一个适应过程,驯化过程应当与原生长条件尽量一致。
(2)驯化方式驯化条件具备后,连续运行已见到效果的情况下,采用递增污水进水量的方式,使微生物逐步适应新的生活条件,递增幅度的大小按厌氧、好氧工艺及现场条件有所不同。
MBR污水处理工程调试及试运行指导手册1宗旨本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。
2纲目手册含以下主要内容:调试条件、调试准备、试水方式、单机调试、单元调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。
3细则1、调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
2、调试准备(1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与甲方代表共同参与;(2)进行相应的物质准备,如水(含污水、自来水),电(由甲方负责提供),气(压缩空气、曝气气源),药剂,工具的购置、准备;水:能够直接取用,或排空。
气:可以满足设备运行和系统运行的需要。
电:联通到位。
药剂:次氯酸钠药液工具:便携工具箱一个,管道扳手一付,步梯一付。
(3)准备必要的供水、排水及抽水设备(消防软管、潜水泵等);(4)必须的检测设备、装置(PH计、试纸、COD检测仪、 MLSS);(5)建立调试记录、检测档案。
3、试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验;本工程可完全使用洁净水或轻度污染水(积水、雨水);(2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。
已进行充水试验的建构筑物可一次充水至满负荷。
(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。
注:此项应由土建方完成后交于设备供应方。
4单机调试(1)工艺设计的单独工作运行的设备、装置或非标均称为单机。
MBR集成式废水处理装置调试指南1. 简介本文档提供了MBR(膜生物反应器)集成式废水处理装置的调试指南。
通过按照本指南的步骤进行调试,可以确保该装置顺利运行,并达到预期的废水处理效果。
2. 调试步骤2.1 初次启动1. 核对装置安装是否符合要求,包括进水管道、排水管道以及电气连接等。
2. 启动MBR集成式废水处理装置,并确认电源供应正常。
3. 检查各个部件的运行情况,包括泵、压力传感器、气体析出器等。
4. 根据装置的使用手册设置运行参数,包括进水流量、通气量以及膜组件的回洗周期等。
2.2 系统测试1. 将一定量的模拟废水引入装置,并观察废水处理效果。
2. 通过监测出水水质指标,如COD(化学需氧量)、BOD (生化需氧量)等,评估装置的废水处理能力。
3. 检查膜组件是否正常工作,包括膜通量以及膜污染情况等。
4. 根据测试结果调整运行参数,如调整通气量、膜组件回洗周期等。
2.3 信号连接测试1. 对装置的各个传感器进行信号连接测试,确保传感器能够正确读取数据,并准确反映装置的运行情况。
2. 定期监测传感器数据,如泵的电流、压力传感器的读数等,判断装置是否正常运行。
3. 注意事项1. 调试过程中,应严格按照装置制造商提供的技术要求和调试流程进行操作。
2. 调试期间,应保持装置的稳定运行,避免频繁开关或调整运行参数。
3. 应定期清洗膜组件,防止膜污染导致处理效果下降。
4. 如遇到无法解决的问题,应及时联系装置制造商或技术支持团队,寻求帮助。
以上是MBR集成式废水处理装置调试指南的主要内容。
通过遵循本指南,您可以顺利完成该装置的调试工作,并确保其正常运行和良好的废水处理效果。
1T/h污水处理设备(MBR)操作手册青岛海晏环境工程技术有限公司2015目录一、工程概述二、进出水指标三、主要工艺说明四、工艺特点五、工艺流程六、设备操作流程七、主要设备参数八、设备维护和保养一、工程概述设计处理量为1T/H的生活污水处理装置一座。
二、进出水指标1、进水水质按常规生活污水水质设计2、处理后水质标准出水水质达到中水管网入网要求三、主要工艺说明本项目中采用的核心技术为MBR膜生物反应器技术。
膜生物反应器工艺(MBR工艺)是膜分离技术与生物技术有机结合的新型污水处理技术,它是利用膜分离设备将生化反应池中的活性污泥和大分子有机物质截留住,省掉了二沉池。
通过膜的截留可保证反应池中具有较高的污泥浓度,水力停留时间(HRT)和污泥停留时间(SRT)可以分别控制,难降解有机物可在反应池中充分降解。
因此,MBR工艺是目前最有前途的污水处理技术之一。
四、工艺特点(1)出水水质优质稳定由于膜的高效分离作用,分离效果远好于传统沉淀池,处理出水极其清澈,悬浮物和浊度接近于零,细菌和病毒被大幅去除,可以直接作为非饮用市政杂用水进行回用,用途较广。
同时,膜分离也使微生物被完全被截流在生物反应器内,使得系统内能够维持较高的微生物浓度,不但提高了反应装置对污染物的整体去除效率,保证了良好的出水水质,同时反应器对进水负荷(水质及水量)的各种变化具有很好的适应性,耐冲击负荷,能够稳定获得优质的出水水质。
(2)剩余污泥产量少该工艺可以在高容积负荷下运行,由于MBR膜池内膜的截留,一次剩余污泥产量极低,降低了污泥处理费用。
(3)占地面积小,不受设置场合限制生物反应器内能维持高浓度的微生物量,处理装置容积负荷高,增量扩容方便,占地面积大大节省(只有传统工艺的1/2);该工艺流程简单、结构紧凑、不受设置场所限制,适合于任何场合,可做成地面式、半地下式和地下式。
(4)可去除氨氮及难降解有机物由于微生物被完全截流在生物反应器内,从而有利于增殖缓慢的微生物如硝化细菌的截留生长,系统硝化效率得以提高。
MBR集成化废水处理设备调试手册介绍本手册旨在为使用MBR集成化废水处理设备的技术人员提供调试指南。
通过遵循以下步骤,您将能够正确调试并确保设备的正常运行。
步骤一:准备工作1. 确保设备已正确安装并与电源连接良好。
2. 检查设备各部件的连接情况,确保没有松动或损坏的部件。
步骤二:启动设备1. 打开设备主控面板,检查各个控制开关的位置是否正确。
2. 将设备主电源开关打开,并监控设备的启动过程。
3. 确保设备启动时的噪音和振动是否在正常范围内。
4. 检查设备中的各个传感器是否正常。
步骤三:调试设备1. 根据设备的操作手册,设置合适的处理参数。
2. 运行设备并监测其运行状态,包括进水量、出水质量和设备的处理效果。
3. 根据监测结果,调整处理参数,以达到预期的处理效果。
步骤四:排除故障1. 如果设备出现故障或异常情况,先检查设备的显示屏和报警信息,了解故障类型和位置。
2. 根据设备的故障诊断手册,查找并解决故障。
3. 如果无法解决故障,请联系设备供应商或维修人员进行处理。
注意事项1. 在操作设备时,应遵守相关的安全操作规程,确保人员安全。
2. 定期对设备进行保养和维护,包括清洗和更换部件,并记录保养情况。
3. 对于设备的故障和维修记录,及时更新维护记录,并与供应商进行沟通。
4. 遵守当地环境法规和标准,确保设备的处理效果符合要求。
以上是MBR集成化废水处理设备的调试手册的简要介绍。
使用该手册的指导,您将能够有效地调试设备并确保其正常运行。
如有任何疑问或需要进一步的支持,请与设备供应商联系。
1T/h污水处理设备(MBR)操作手册青岛海晏环境工程技术有限公司2015目录一、工程概述二、进出水指标三、主要工艺说明四、工艺特点五、工艺流程六、设备操作流程七、主要设备参数八、设备维护和保养一、工程概述设计处理量为1T/H的生活污水处理装置一座。
二、进出水指标1、进水水质按常规生活污水水质设计2、处理后水质标准出水水质达到中水管网入网要求三、主要工艺说明本项目中采用的核心技术为MBR膜生物反应器技术。
膜生物反应器工艺(MBR工艺)是膜分离技术与生物技术有机结合的新型污水处理技术,它是利用膜分离设备将生化反应池中的活性污泥和大分子有机物质截留住,省掉了二沉池。
通过膜的截留可保证反应池中具有较高的污泥浓度,水力停留时间(HRT)和污泥停留时间(SRT)可以分别控制,难降解有机物可在反应池中充分降解。
因此,MBR工艺是目前最有前途的污水处理技术之一。
四、工艺特点(1)出水水质优质稳定由于膜的高效分离作用,分离效果远好于传统沉淀池,处理出水极其清澈,悬浮物和浊度接近于零,细菌和病毒被大幅去除,可以直接作为非饮用市政杂用水进行回用,用途较广。
同时,膜分离也使微生物被完全被截流在生物反应器内,使得系统内能够维持较高的微生物浓度,不但提高了反应装置对污染物的整体去除效率,保证了良好的出水水质,同时反应器对进水负荷(水质及水量)的各种变化具有很好的适应性,耐冲击负荷,能够稳定获得优质的出水水质。
(2)剩余污泥产量少该工艺可以在高容积负荷下运行,由于MBR膜池内膜的截留,一次剩余污泥产量极低,降低了污泥处理费用。
(3)占地面积小,不受设置场合限制生物反应器内能维持高浓度的微生物量,处理装置容积负荷高,增量扩容方便,占地面积大大节省(只有传统工艺的1/2);该工艺流程简单、结构紧凑、不受设置场所限制,适合于任何场合,可做成地面式、半地下式和地下式。
(4)可去除氨氮及难降解有机物由于微生物被完全截流在生物反应器内,从而有利于增殖缓慢的微生物如硝化细菌的截留生长,系统硝化效率得以提高。
一体化污水处理装置安装调试说明书目录一、一体化污水处理装置调试前期污水来源二、一体化污水处理装置设备调试前期工作三、一体化污水处理装置安装说明四、一体化污水处理装置吊装就位五、一体化污水处理装置设备联动调试前检查六、一体化污水处理装置操作步骤七、生活污水处理加药装置说明八、污水处理装置正常操作运行九、一体化污水处理装置维护、保养及注意事项十、污水处理系统调试过程中可能出现的异常情况及排除方案十一、施工主要机械具十二、安全防范措施一、污水来源厨用污水、个人生活产生污水、洗衣产生的污水。
其他生活污水组成。
现场全天产生污水方左右。
厨用废水约占30%,个人生活污水约占40%,洗衣用水约占20%,其他生活污水约占10%。
一体化污水处理装置应在调试前选择与之相匹配的污水水质来源。
二、调试前期工作1、场地选择2、地基基础制作1)、一体化污水处理装置安装要挖m×m×m×0.4m的坑.一体化污水处理装置在安装前对土质不详的情况下适当做护坡,以不塌方为主。
污水处理装置基坑要制作 m× m×0.4m 地基基础(详见图纸),要提前在0.4m厚钢筋混泥土结构预埋12块10mm厚的钢质预埋件。
(详见图纸)2)、一体化污水处理装置基坑混凝土基础自然养护需要14-21天3)、一体化污水处理装置吊装运输到指定地点。
三、一体化污水处理装置安装说明1、设备的安装必须按一体化污水处理装置有关安装规范进行,设备的土建工程必须由正规的建筑队伍承建,本设备可用两种安装形式,一安装在地坪以上,二是安装在地坪以下,本工程是安装在地坪上,其它设备均在地坪上。
2、安装前对土建进行验收,设备混凝土底板大小规格与平面图、安装图相同,要求基础平均承压20T/m2以上基础必须水平,如设备安装在地坪下,基础地坪相对标高与设备高度相同,四周挖掘宽度必须离基础边线500mm以上以便安装管道。
3、根据安装图就位,用吊车吊入设备箱体位置,方向不能放错互相之间距必须准确(800mm),就位好设备,联接管道。
MBR一体化污水处理装置调试手册1. 概述本文档旨在提供MBR一体化污水处理装置的调试手册。
通过遵循以下步骤,您将能够成功执导调试过程。
2. 调试前准备在开始调试之前,请确保已完成以下准备工作:- 确认设备安装已完成并且所有管路正确连接。
- 检查电力供应,确保设备正常运行。
- 验证系统中的传感器和仪表是否准确,并校准它们(如果有必要)。
- 检查设备上的控制面板和自动化系统,确保其正常工作。
3. 调试步骤按照以下步骤进行调试:- 步骤1:启动装置,确保水泵和空气供应器工作正常。
- 步骤2:监测进水流量和出水流量,并确保其在预定范围内。
- 步骤3:检查废水的氨氮和悬浮物浓度,确保其达到排放标准。
- 步骤4:测试MBR膜组件的通透性和清洗效果,确保其工作正常。
- 步骤5:检查污泥浓缩器的效果,并调整其参数(如果有必要)。
- 步骤6:确保MBR一体化装置的自动化系统和控制面板可以准确地监控和操作设备。
4. 常见问题和解决方法在调试过程中,可能会遇到一些常见问题。
以下列举了一些常见问题和推荐的解决方法:- 问题1:进水流量低于设定值。
- 解决方法:检查进水管道和阀门,确保其通畅。
- 问题2:排放水质未达到标准。
- 解决方法:增加MBR膜组件的清洗频率或调整污泥回流比例。
- 问题3:自动化系统无法正常工作。
- 解决方法:检查控制面板及相关线路,确保其连接正常。
5. 安全注意事项在进行调试过程中,请始终注意以下安全事项:- 遵循相关的安全操作规程,并佩戴适当的个人防护装备。
- 确保设备的电力供应已经断开,然后才能进行任何维护和调试操作。
- 尽量避免单人操作,最好有至少两人一同进行调试。
6. 总结本文档提供了MBR一体化污水处理装置的调试手册,包括调试前准备、调试步骤、常见问题和安全注意事项。
按照这些步骤进行调试,您将能够确保装置的正常运行和出色的处理效果。
MBR污水处理工程调试及试运行指导手册
1
宗旨
本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。
2
纲目
手册含以下主要内容:
调试条件、调试准备、试水方式、单机调试、单元调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。
3
细则
1、调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
2、调试准备(1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与甲方代表共同参与;
(2)进行相应的物质准备,如水(含污水、自来水),电(由甲方负责提供),气(压缩空气、曝气气源),药剂,工具的购置、准备;水:能够直接取用,或排空。
气:可以满足设备运行和系统运行的需要。
电:联通到位。
药剂:次氯酸钠药液工具:便携工具箱一个,管道扳手一付,步梯一付。
(3)准备必要的供水、排水及抽水设备(消防软管、潜水泵等);(4)必须的检测设备、装置(PH计、试纸、COD检测仪、 MLSS);(5)建立调试记录、检测档案。
3、试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验;本工程可完全使用洁净水或轻度污染水(积水、雨水);
(2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。
已进行充水试验的建构筑物可一次充水至满负荷。
(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。
注:此项应由土建方完成后交于设备供应方。
4
单机调试
(1)工艺设计的单独工作运行的设备、装置或非标均称为单机。
应在充水后,进行单机调试。
(2)单机调试应按照下列程序进行:a、按工艺资料要求,了解单机在工艺过程中的作用和管线连接。
b、认真消化、阅读单机使用说明书,检查安装是否符合要求,机座是否固定牢。
c、凡有运转要求的设备,要用手启动或者盘动,或者用小型机械协助盘动。
无异常时方可点动。
d、按说明书要求,加注润滑油(润滑脂)加至油标指示位置。
e、了解单机启动方式,如离心式水泵则可带压启动;定容积水泵则应接通安全回路管,开路启动,逐步投入运行;离心式或罗茨风机则应在不带压的条件下进行启动、停机。
f、点动启动后,应检查电机设备转向,在确认转向正确后方可二次启动。
g、点动无误后,作
3-5min试运转,运转正常后,再作1-2h的连续运转,此时要检查设备温升,一般设备工作温度不宜高于50-60℃,除说明书有特殊规定者,温升异常时,应检查工作电流是否在规定范围内,超过规定范围的应停止运行,找出原因,消除后方可继续运行。
单机连续运行不少于2h。
(3)单车运行试验后,应填写运行试车单,签字备查。
5
单元调试
(1)单元调试是按水处理设计的每个工艺单元进行的,如缺氧池单元、好氧池单元、膜过滤单元、反洗操作单元、鼓风操作单元………的不同要求进行的。
(2)单元调试是在单元内单台设备试车基础上进行的,因为每个单元可能有几台不同的设备和装置组成,单元试车是检查单元内各设备连动运行情况,并应能保证单元正常工作。
(3)单元试车只能解决设备的协调连动,而不能保证单元达到设计去除率的要求,因为它涉及到工艺条件、菌种等很多因素,需要在试运行中加以解决。
(4)不同工艺单元应有不同的试车方法,应按照设计的详细补充规程执行。
6
分段调试
(1)分段调试和单元调试基本一致,主要是按照水处理工艺过程分类进行调试的一种方式。
(2)一般分段调试主要是按缺氧和好氧两段进行的,可分别参照缺氧、好氧调试运行指导进行。
7
接种菌种
(1)接种菌种是指利用微生物生物消化功能的工艺单元,如主要有缺氧、好氧工艺单元,接种是对上述单元而言的。
(2)依据微生物种类的不同,应分别接种不同的菌种。
(3)接种量的大小:好氧污泥接种量一般应不少于水量的15%。
只要按照规范施工,缺氧、好氧菌可在规定范围正常启动。
(4)菌种来源,缺氧污泥、耗氧污泥采用活性脱水污泥。
8
驯化培养
(1)驯化条件:一般来讲,微生物生长条件不能发生骤然的突出变化,常规讲要有一个适应过程,驯化过程应当与原生长条件尽量一致,当做不到时,一般用常规生活污水作为培养水源,驯化时温度不低于15℃,驯化采取连续曝气3-7d,并在显微镜下检查微生物生长状况,或者依据长期实践经验,按照不同的工艺方法(活性污泥、生物膜等),观察微生物生长状况,也可用检查进出水COD大小来判断生化作用的效果。
(2)驯化方式:驯化条件具备后,连续运行已见到效果的情况下,采用递增污水进水量的方式,使微生物逐步适应新的生活条件,递增幅度的大小按厌氧、好氧工艺及现场条件有所不同。
一般来讲,好氧正常启动可在5-20d内完成,递增比例为5-10%;
9
全线调试
(1)当上述工艺单元调试完成后,污水处理工艺全线贯通,污水处理系统处于正常条件下,即可进行全线连调。
(2)按工艺单元顺序,从第一单元开始检测每个单元的PH、SS、COD,确定全线运行的问题所在。
(3)对不能达到设计要求的工艺的单元,全面进行检测调试,直至达到要求为止。
(4)各单元均正常后,全线连调结束。
10
抓住重点检测分析
(1)全线连调中,按检测结果即可确定调试重点,一般来讲,重点都是生化单元。
(2)生化单元调试的主要问题a、要认真检查核对该单元进出水口的位置、布水、收水方式是否符合工艺设计要求。
b、正式通水前,先进行通气检测,即通气前先将风机启动后,开启风量的1/4-1/3送至生化池的曝气管道中,检查管道所有节点的焊接安装质量,不能有漏气现象发生,不易检查时,应涂抹肥皂水进行检查,发现问题立即修复至要求。
c、检查管道所有固定处及固定方式,必须牢固可靠,防止产生通水后管道产生松动现象。
d、检查曝气管、曝气头的安装质量,不仅要求牢固可靠,而且处于同一水平面上,高低误差不大于±1㎜,检查无误后方可通水。
e、首次通水深度为淹没曝气头、曝气管深度0.5m左右,开动风机进行曝气,检查各曝气头曝气管是否均衡曝气。
否则,应排水进行重新安装,直至达到要求为止。
f、继续充水,直到达到正常工作状态,再次启动曝气应能正常工作,气量大、气泡细、翻滚均匀为最佳状态。
g、对不同生化方式要严格控制溶解氧(DO)量。
缺氧工艺DO应控制在小于0.5mg/L范围内;氧化工艺则应保证DO不小于
2--4mg/L。
超过上述规定将可能破环系统正常运行。
11
改善缺陷、补充完善
(1)连续调试后发生的问题,应慎重研究后,采取相应补救措施予以完善,保证达到设计要求。
(2)一般来讲,改进措施可与正常调试同步进行,直到系统完成验收为止。
12
试运行
(1)系统调试结束后应及时转入试运行。
(2)试运行开始,则应要求建设方正式派人参与,并在试运行中对建设方人员进行系统培训,使其掌握运行操作。
(3)试运行时间一般为5--10天。
试运行结束后,则应与建设方进行系统交接,即试运行前期污水站全部设施、设备、装置的保管及运行责任由工程施工承包方自行承担;试运行期,则由施工方、建设方共同承担,以施工方为主;试运行交接后则以建设方为主,施工方协助;竣工验收后则全权由建设方负责。
13
自验检测
(1)由施工方制定自验检测方案,并做好相应记录。
(2)连续三天,按规定取水样(每2h一次,24h为一个混合样),分别在进出水口连续抽取,每天进行检测(主要为COD、 PH、 SS),合格后即认定自检合格。
14
交验检测
(1)由施工方将自检结果向建设方汇报,建设方认同后,由建设方寄出交验书面申请报告,报请当地环保监测主管部门前来检测。
(2)施工方,建设方共同准备条件,配合环保主管部门进行检测。
(3)检测报告完成后,工程技术验收完成。
15
竣工验收
(1)由施工方向建设方提交竣工验收申请,并向建设方提供竣工资料。
(2)由建设方组织,并正式起草竣工验收报告,报请主管部门组织验收。
(3)正式办理竣工验收手续。
