污水处理厂设备调试方案分析
- 格式:docx
- 大小:112.44 KB
- 文档页数:8
污水处理厂区污水处理施工工艺调试方案1.设备安装在污水处理厂进行施工工艺调试前,首先需要确保所有的设备已经正确安装到位。
这些设备包括污水进水管道、格栅、沉砂池、曝气池、沉淀池、污泥浓缩池、消毒设备等。
对于每个设备,需要进行检查,确保其安装位置正确、连接紧固且无泄漏,以及电气连接正常。
2.系统调试一旦所有设备安装完毕,就可以开始进行系统调试。
首先,需要按照处理工艺流程依次开启和调试每个设备的功能。
这包括检查流程单元的顺序及操作是否正确、阀门是否开启、电机和仪表的运行是否正常等。
同时,还需要确保设备的风机、搅拌器、泵等机械设备的运转情况正常,不产生异常噪音和振动。
3.运行试验调试完单个设备后,需要进行运行试验来验证整体系统的运行状况。
首先,根据预设负荷和水质要求,向污水处理系统投放合适数量和质量的污水。
然后,通过对系统运行参数的监测和分析,来评估系统的处理性能。
要注意监测的参数有:进水COD、出水COD、淤泥浓度、氧化还原电位、溶解氧浓度、pH值等。
在运行试验期间,需要记录每个参数的变化趋势,以便分析系统的稳定性和操作性能。
4.故障排除和调整在运行试验中,可能会出现一些系统故障或运行不稳定的情况。
这时,需要及时进行故障排除和调整。
通过仪表检测和设备操作,找到故障原因,并采取相应的措施进行修复。
如果需要进行系统调整,可以调整曝气设备的风量和曝气时间、增大或减小填料的用量等。
5.水质评估和监测在施工工艺调试结束后,需要对污水处理系统的处理效果进行全面评估。
通过对出水水质进行监测和分析,比较出水水质指标是否达标。
如果出水COD、BOD、SS以及氨氮等指标没有达到设计要求,可以考虑进一步调整和优化设备操作,以改进系统的处理效果。
总结:污水处理厂区的施工工艺调试方案需要经过设备安装、系统调试、运行试验、故障排除和水质评估等多个阶段。
通过逐步调试和监测系统运行参数,可以确保污水处理厂的正常运行和高效处理效果。
同时,还需及时处理和修复系统故障,并根据实际情况进行调整和优化,以获得满足水质要求的处理效果。
污水处理工艺系统调试方案一、调试目标1.确保污水处理设备和工艺能够正常运行。
2.确保处理后的排放水质符合相关的环境保护标准。
3.调试出最佳的工艺运行参数,以提高处理效率和降低运行成本。
二、调试步骤1.设备安装调试:(1)对于新安装的设备,首先要进行设备的安装调试。
按照设备的安装说明进行设备组装。
注意检查设备和管道的连接是否紧固,防止漏水和泄露问题。
(2)建立设备的电气连接。
按照设备的电气图纸,连接好设备的电源和传感器等。
(3)进行设备的功能检测。
启动设备,检查设备的运行是否正常,各个传感器是否能够正常监测。
(4)进行设备的负载试运行。
根据设备的设计要求,进行设备的负载试运行,检查设备是否能够承受正常的操作负荷。
2.工艺流程调试:(1)确定污水处理工艺流程。
根据不同的处理要求和水质特点,选择合适的处理工艺流程。
(2)进行工艺流程的试运行。
按照设备的工艺流程图和运行参数,进行试运行,检查工艺流程是否能够顺利运行。
(3)对不同的处理单元进行调试。
根据工艺流程,逐个调试各个处理单元,确保各个单元的运行状态正常。
(4)进行设备的联调。
将各个处理单元的设备进行连接,并进行联调试运行,检查设备之间的协调性和配套性。
3.参数调试:(1)确定处理工艺的操作参数。
根据污水的特性和处理要求,确定合适的工艺运行参数,如曝气时间、曝气量、沉淀时间等。
(2)对工艺参数系统进行调试。
依次调整各个工艺参数,观察处理效果和水质变化,选择最佳的工艺参数组合。
(3)对控制系统进行调试。
根据设备的控制系统,对控制参数进行调试,确保系统能够自动正常运行和控制。
4.水质检测与调整:(1)对处理后的水质进行检测。
使用水质检测仪器对处理后的水质进行监测和检测,确保水质达到排放要求。
(2)对水质进行调整。
根据水质检测结果,对处理工艺进行调整,以使水质达到排放标准要求。
5.其他问题的处理:(1)对于系统中出现的异常情况,进行故障排查和处理,确保设备和工艺正常运行。
污水处理厂系统调试及运行方案第一部分启动—污泥的驯化和培养一、调试启动基本流程系统启动主要分3个阶段闷曝培养→连续进水驯化→稳定进水试运行具体操作方案如下:1、投加菌种将曝气池注满有机废水(或用清水混合桔水至COD>300mg/L),按曝气池蓄水量的0.5%~0.8%向曝气池中投加脱水活性污泥,尽量在2天内投加完毕。
2、培菌步骤当有菌种进入曝气池时,无论菌种是否投加完毕,必须立即开始培菌步骤。
(1)闷曝:所有曝气机的搅拌都开启,各转角的曝气机风机开启,剩余风机暂不开。
根据自控仪表显示的溶解氧变化调整曝气机风机的开停数量使溶解氧保持在1.5~2.5mg/L之间。
在污泥量少,供氧有富余时闷曝3~5小时后进入静沉步骤。
(2)静沉:将所有曝气机停止0.5~1小时。
需要注意的是开始静沉前,应将溶解氧提高到2.5~3mg/L之间。
(3)间歇补充废水:按(1)→(2)→(1)的顺序不断反复上述步骤,当监测到的COD值较最初降低了50%时,向曝气池补充设计处理量50%的有机废水。
以前2次进水时间间隔为基准安排进水时间,并且每天将此间隔缩短1半。
(4)完成培菌:经过5-7天的培养,曝气池污泥浓度(MLSS)达到1500mg/L 左右时,可以进入驯化步骤。
3、驯化步骤:按设计处理量的30%左右连续进水,溶解氧控制在1.5—3mg/L之间,在系统正常运行前提下每天按现有处理量的10%递增进水,直到达到设计处理量。
4、试运行:控制方法参看运行管理相关章节二、多系统调试步骤:如果为多曝气池的并联系统则应该先在其中1个池子中进行培菌,当污泥浓度达到1000mg/L以上时将一半污泥放至另一个池培养,如此反复直到所有池子都达到设计浓度时培菌完成。
三、溶解氧控制方法说明闷曝期间的溶解氧控制是较为灵活的。
在污泥浓度较低的调试阶段设备的充氧效率非常高,设备全开可以在短短1小时内将曝气池溶解氧从0提高到4mg/L。
因此,此阶段需要调试人员密切监控溶解氧的变化,建议每30分—1小时测定一次溶解氧值,根据实际变化调整曝气机的开停和开机数量。

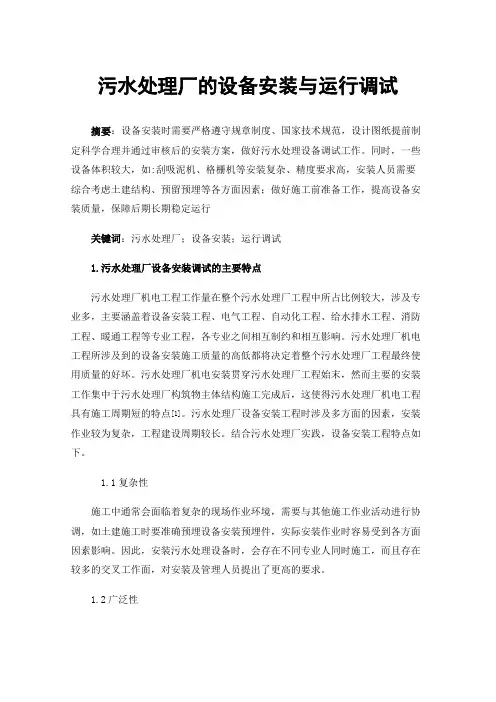

污水处理厂的设备安装与运行调试摘要:设备安装时需要严格遵守规章制度、国家技术规范,设计图纸提前制定科学合理并通过审核后的安装方案,做好污水处理设备调试工作。
同时,一些设备体积较大,如:刮吸泥机、格栅机等安装复杂、精度要求高,安装人员需要综合考虑土建结构、预留预埋等各方面因素;做好施工前准备工作,提高设备安装质量,保障后期长期稳定运行关键词:污水处理厂;设备安装;运行调试1.污水处理厂设备安装调试的主要特点污水处理厂机电工程工作量在整个污水处理厂工程中所占比例较大,涉及专业多,主要涵盖着设备安装工程、电气工程、自动化工程、给水排水工程、消防工程、暖通工程等专业工程,各专业之间相互制约和相互影响。
污水处理厂机电工程所涉及到的设备安装施工质量的高低都将决定着整个污水处理厂工程最终使用质量的好坏。
污水处理厂机电安装贯穿污水处理厂工程始末,然而主要的安装工作集中于污水处理厂构筑物主体结构施工完成后,这使得污水处理厂机电工程具有施工周期短的特点[1]。
污水处理厂设备安装工程时涉及多方面的因素,安装作业较为复杂,工程建设周期较长。
结合污水处理厂实践,设备安装工程特点如下。
1.1复杂性施工中通常会面临着复杂的现场作业环境,需要与其他施工作业活动进行协调,如土建施工时要准确预埋设备安装预埋件,实际安装作业时容易受到各方面因素影响。
因此,安装污水处理设备时,会存在不同专业人同时施工,而且存在较多的交叉工作面,对安装及管理人员提出了更高的要求。
1.2广泛性要求技术人员掌握多方面内容,需要掌握各专业知识,如机械设备安装技术、智能自控安装技术及计算机应用技术、管道安装技术等,还需要熟悉各结构、电气、自动、工艺设计图纸、污水处理工艺流程等。
1.3周期长需考虑污水处理厂各阶段的工作,从施工准备、现场管理、竣工验收等,需安装单位的高度重视与关注。
设备安装工程作业随着污水处理厂土建工程施工,需提前规划施工作业内容[2]。
2.设备安装调试常见的问题一方面,施工现场的质量管理。
污水处理厂调试方案及故障解决1.调试方案1.1前期准备工作在进行污水处理厂的调试之前,需要进行一些前期准备工作。
包括但不限于:检查设备和管道的安装情况,确认设备是否连接正确,检查电气设备的接线是否牢固可靠,检查控制系统和自动化设备是否正常运行。
1.2启动系统首先,需要按照处理工艺图和工艺流程进行系统的启动。
包括启动泵站和输送系统,启动调节阀和控制阀,启动反应槽和沉淀池等设备。
同时,需要确认水质传感器和流量计的准确性和可靠性。
1.3调试参数根据处理工艺的设计要求,进行参数的调试。
包括但不限于调整进水流量、调整进水污染物浓度、控制反应槽中的曝气和搅拌速度、调整沉淀池的污泥浓度等。
通过调试参数,可以确保处理过程中的各个环节正常运行和协调配合。
1.4联调测试在调试的过程中,需要对系统的各个部分进行联调测试。
包括但不限于检测排放水质的净化效果、检测各个设备和设施的运行状态、检测水位、压力、温度等参数是否正常、检测电气系统的工作状态等。
通过联调测试,可以及时发现问题,保证整个系统的正常运行。
2.故障解决2.1感应器故障2.2异常噪音在污水处理厂的运行过程中,如果出现异常噪音,可能是由于管道或设备松动或老化导致。
解决该问题可先进行设备和管道的检查和紧固,若仍有噪音产生,可能需要更换部分设备和管道。
2.3水质净化效果下降如果污水处理厂的水质净化效果下降,可能是由于反应槽内的氧气不足或污泥浓度过高导致。
解决该问题可先增加反应槽的曝气量和搅拌速度,减少污泥量或增加沉淀池的排泥频次。
若仍无法恢复正常,可能需要进一步检查设备和工艺的配合情况。
2.4设备损坏在运行过程中,如果设备损坏,可能会影响整个系统的正常运行。
解决该问题可先进行设备检查、维护和维修。
如果设备无法修复,可能需要考虑更换设备。
2.5输送系统堵塞总之,污水处理厂的调试方案及故障解决工作是确保其正常运行的关键。
通过合理的调试方案和及时的故障解决,可以保证污水处理厂的操作规范、水质净化效果和设备设施的使用寿命。
污水处理厂工程调试联动与试运行方案一、方案目标本方案的主要目标是保证污水处理设备的正常运行,确保出水水质达到国家排放标准,同时确保设备的安全稳定运行。
二、方案内容1.调试前准备工作(1)确保设备全部安装完毕,各部件连接正确。
(2)仔细查阅设备的使用说明书,了解设备的工作原理和操作要点。
(3)检查设备的电气系统是否接地可靠,电气设备是否连接稳定。
(4)确认设备各个部件的润滑系统是否正常,润滑油是否足够。
2.设备调试(1)逐个启动设备的各个部分,检查设备运行是否正常,各项指标是否达标。
(2)对设备的各个关键部位进行监测和调整,确保设备运行平稳。
(3)通过对设备的观察和测试,对设备进行逐步优化和调整,使其达到更好的运行状态。
3.联动调试(1)确保各个设备之间的联动控制系统实现正常,设备间能够进行有效的配合运行。
(2)对设备之间的管道、阀门、泵站等进行调试,确保各个部分的流通畅通。
(3)对按程调整控制系统,确保设备的运行与控制系统的要求相符。
4.试运行(1)设备的试运行主要是为了检验设备是否达到了设计要求。
(2)逐项对设备的运行进行检查和测试,对设备所处理的污水进行取样分析,以确保出水水质符合国家排放标准。
(3)设备试运行期间发现需调整的地方及时采取措施,保证设备正常稳定运行。
5.联动与试运行的监测与调整(1)在设备联动和试运行过程中,进行设备运行状态的监测,检查设备是否正常运行。
(2)对设备所处理的污水进行定期的取样分析,及时调整设备运行参数,确保出水水质达标。
(3)跟踪监测设备运行过程中出现的问题,并进行及时处理。
三、方案实施过程1.调试阶段(1)逐个启动各个设备部分,检查设备运行是否正常。
(2)对设备各个部位进行监测和调整,优化设备运行状态。
(3)对设备进行逐步优化和调整,使其达到更好的运行状态。
2.联动调试阶段(1)确保各个设备之间的联动控制系统实现正常。
(2)调试设备之间的管道、阀门、泵站等部分,确保流通畅通。
污水处理厂调试和试运行方案目录1、主要内容2、调试条件3、调试准备4、试水方式5、单机调试6、管道试压、冲洗和单元调试7、分段调试8、接种菌种9、驯化培养10、全线连调11、抓住重点检测分析12、改进缺陷、补充完善13、试运行14、自行运行15、提交检验16、竣工验收进入商业运行阶段1、主要内容本方案包含四大部分,其中主要有:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、监测分析、改进缺陷、补充完善、正式运行、常规水质指标监测的主要内容。
2、调试条件2.1.土建构筑物全部施工完成;2.2.设备安装完成;2.3.电气安装完成;2.4.管道安装完成;2.5.相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
3、调试准备3.1.组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;3.2拟定调试及试运行计划安排;3.3准备好试验需要的所有有关的操作及维护手册、备件和专用工具,进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;检查和清洁设备,清除管道和构筑物中的杂物。
3.4准备必要的排水及抽水设备;赌塞管道的沙袋等;3.5必须的检测设备、装置(PH计、试纸、COD检测仪、SS);2.6制定相应的试验、试车计划,准备相应的测试表格。
并报请建设单位、监理工程师、厂商代表的批准。
3.7建立调试记录、检测档案。
4、功能试验(空载试验)和试水(充水)方式4.1功能试验(空载试验)4.1.1、在建设单位、监理工程师、厂商代表的同意的时间开始试验。
4.1.2、在供货商指导下给设备加注润滑油脂。
在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。
并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。
污水处理设备单机调试方案本项目的调试按照以下流程顺序进行:1、电气系统的调试:为后续调试提供动力条件;2、工艺设备的单机调试:对各单体设备分别进行调试,该阶段尤其要注意各设备的运转条件;3、联动调试:分为预处理系统联动调试、生化系统联动调试、深度处理系统联动调试、污泥脱水系统联动调试和全厂联动调试等过程;4、自动及仪表系统调试:该调试穿插于单机调试到联动调试的各环节中,并最终确保整个污水提升泵站设备实现自动化运行。
1.1、电气系统调试电气调试是鉴定电气设备及系统本身、安装质量及设计质量的重要手段,是以后设备能否正常进行,能否得到保护的关键,是整个施工工程的重要阶段。
1、指示仪表的调试(1)指示仪表的调试包括电流表、电压表等。
一般性检查:外观、可动部分检查、机构指针调零,测量绝缘电阻、直流电阻。
精度校验:采用标准表测量绝缘电阻、直流电阻。
(2)精度校验:采用标准表测量其刻度值误差和变比误差。
2、配电设备检查和调试(1)配电设备检查和调试包括空气开关、热断电器、接触器、电力电缆等。
(2)空气开关、热继电器、接触器用一次电流和正常电压试验,在规范值内应能正常动作。
3、电力电缆试验(1)核对相序,检查绝缘和采用2500V摇表举行1min 耐压试验,试验前后,其绝缘电阻值不应小于lOMΩ。
(2)电缆试验:采用国家标准进行耐压试验。
4、继电器试验(1)继电器试验包括电流、电压继电器、中间继电器、时间继电器等。
(2)一般性检查:外观检查应无损坏情况,线圈直流电阻测量,其绝缘电阻均不应小于0.5MΩ。
(3)动作值返回值检验:应满足继电器要求,在额定电压75%~ll0%范围内能正常工作。
(4)保护值整定和触点动作应正确无误。
5、二次回路检验和模拟试验(1)盘内配线应排列整齐,各标志齐全,各信号装置齐全,熔断器应符合要求,各连接位置应牢固可靠,电流互感器二次则不得开路。
(2)二次回路正确性检查:交、直流回路不能存在短路和接地,强弱电应分开,交、直流不能相混。
污水厂调试方案范本1. 背景介绍污水处理厂作为城市环保设施的重要组成部分,起着处理和净化城市污水的重要作用。
在污水厂建成后,为了确保其正常运行和达到设计效果,需要进行调试工作。
本文档为污水厂调试方案的范本,将指导污水厂调试流程和注意事项。
2. 调试目标污水厂调试的目标是确保设备和工艺运行正常,并达到设计要求的处理效果。
具体调试目标包括:•确保所有设备的运行稳定,且符合安全操作规范。
•验证各工艺单元的处理效果是否满足设计要求。
•确定污水处理过程中的关键操作参数和监测点。
•调整和优化工艺流程,以提高处理效率和节约资源。
•制定相应的运维操作规程和维护保养计划。
3. 调试步骤3.1 设备检查和准备在进行污水厂调试前,需对设备进行检查和准备工作。
•确保所有设备已正确安装、检修和调试完毕。
•清理设备和管道,保证其内部无污垢和杂质。
•检查设备的电气接线和仪表连接,确保正常运行。
•准备好所需的化学试剂和处理剂。
3.2 工艺单元调试污水处理厂的工艺单元包括预处理、初级处理、中级处理和深度处理等。
针对每个工艺单元,进行如下调试工作:3.2.1 预处理工艺调试预处理工艺主要包括机械格栅、沉砂池和调节池等。
调试目标包括清除堵塞物、调整格栅间距、调整池内液位、确保泵的正常运行等。
3.2.2 初级处理工艺调试初级处理工艺主要包括沉淀池和流动床反应器等。
调试目标包括调整池内搅拌装置的运行频率、观察泥污泥浆的沉降情况、验证反应器内氧含量等。
3.2.3 中级处理工艺调试中级处理工艺主要包括好氧池和厌氧池等。
调试目标包括调整曝气量、观察生物滤料的附着情况、检测氨氮和总磷等指标。
3.2.4 深度处理工艺调试深度处理工艺主要包括活性炭吸附、臭氧氧化和紫外辐射等。
调试目标包括调整活性炭的投加量、观察臭氧消耗量和紫外光消毒效果等。
3.3 操作参数确定根据调试结果和设计要求,确定污水处理过程中的关键操作参数,包括温度、pH 值、各工艺单元的停留时间、曝气量、投药量等。
本工程的调试方案按设备调试(单项调试)、系统设备调试(清水联动调试、生产联动调试)顺序进行(本方案不包括生产联动调试)。
1、试车参考规范标准(1)设备调试检验标准应参见相关设备规范标准要求。
(2)特殊或者非标设备的检验标准可按设备创造厂的技术规定执行。
2、设备调试计划(1)设备调试计划安排根据合同规定的日期进行,调试应分阶段进行,其基本为空车试运行,设备带负载运行、全厂联动三阶段。
(2)设备调试计划编制后报业主和监理审核。
3、人员配备(1)调试人员按调试工程师要求配备齐全。
(2)结合实际情况对管理或者操作人员进行初步理论培训。
4、设备安装检查(1)根据设计图纸,按工艺流程逐一检查,设备安装是否完好一致,如有不符之处.须即将整改.符合设计要求后方可进行单体调试.对所有阀门、仪器、仪表进行外观检查及手动开启,如有不灵便处,必须就地检修。
(2)对单项设备如回转式格栅除污机、循环式齿耙细格栅清污机、旋流沉砂池除砂机、螺旋输送机、不锈钢渠道闸门、潜水搅拌器、潜水推进器、自吸式曝气机、周边传动多管吸泥机、调理池搅拌机等在单体调试前安装完毕,并按照设计图纸和产品安装说明书检查其他安装情况是否合乎要求,必须做到各自运转正常,为工程系统设备调试作好准备。
5、电气验收(1)电气装置安装施工及验收,应符合电气、消防等现行的有关标准、规范的规定。
(2)电气工程验收时,应对下列项目进行检查:1)漏电开关安装正确,动作正常。
2)各回路的绝缘电阻应不大于等于10MΩ;保护地线(PE 线)与非带电金属部件连接应可靠。
3)电气器件、设备的安装固定应坚固、平正。
4)电器通电试验、灯具试亮及灯具控制性能良好。
5)开关、插座、终端盒等器件外观良好,绝缘器件无裂,安装坚固平正,安装方式符合规定。
6)并列安装的开关、插座、终端盒的偏差.暗装开关、插座、终端盒的面板、盒周边的间隙符合规定。
7)弱电系统功能齐全,满足使用要求,设备安装坚固、平正。
设备调试方案***污水处理厂设备单机、联动调试方案项目编号: 项目名称:日期: 年月日- 1 -崇山污水处理厂设备单机.联动调试方案目录第一章项目概况 (1)1.1设计规模及参数.............................................................................. 错误!未定义书签。
1.2工艺流程 (1)1.3主要工艺设备 (2)第二章调试组织机构 (4)2.1单机调试组: (006)2.2联运调试组: (007)第三章调试准备 (5)3.2安装调试条件 (5)3.3安全规程 (5)第四章设备单机调试 (7)4.1试验准备 (7)4.2功能试验(空载试验) (8)4.3单机调试(负载试验) (8)第五章电气与控制系统调试 (9)5.1 电气系统调试 (9)5.2 仪表调校 (12)6.3 综合控制系统试验 (14)5.4 回路试验 (15)5.5 系统试验 (16)第六章联合试运转 (17)6.1联合试运转的目的 (17)6.2联合试运转的时间 (17)6.3联合试运转 (17)6.4调试过程中的消缺整改 (19)6.5联动调试工期计划 (19)6.6联动调试记录表 (20)6.7试运转验收总结及善后工作 (251)第七章技术培训 (2622)7.1 理论培训 (2622)7.2 操作培训 (263)第八章调试应急预案 (26)8.1厂区停电应急预案 (2624)8.2 设备故障预案 (2625)8.3触电事件应争预案 (2625)8.4 有毒气机中毒事件应急预案 (2625)8.5 其他 (2626)/设备调试方案第一章项目概况****规划总规模6.0万m³/日, 项目分二期实施, 项目近期的建设规模为2.0万立方米/日, 远期6.0万立方米/日。
1.2工艺流程崇山污水处理厂污水处理工艺流程为:11.3主要工艺设备主要工艺设备一览表第二章调试组织机构2.1单机调试组:组员: 工艺工程师、设备/电气工程师、设备厂家.主要职责:负责安装调试、联合试运转调试全过程中的计划、组织、控制和协调管理工作, 控制整个调试工作进度、质量和安全, 负责与主管部门及环保部门的协调工作, 组织相关人员进行岗位及安全培训, 确保调试工作按时保质完成。
完整版)污水处理厂(一体化设备)调试方案一、项目概述二、设备调试三、工艺流程调试四、自控系统调试五、安全生产调试六、环保效果评估一、项目概述某县某镇污水处理一体化埋地式处理设备项目处理量为1000T/D,由___承建。
该项目采用了先进的一体化埋地式处理设备,能够有效地处理该镇的污水问题。
为了确保设备正常运行,现制定本调试方案。
二、设备调试在设备调试阶段,需要对所有设备进行检查和测试,确保其能够正常运行。
其中包括进水口、格栅、沉淀池、曝气池、二沉池等设备的检查和调试。
同时,还需要对设备的电气系统进行检查和测试,确保其能够正常供电。
三、工艺流程调试在工艺流程调试阶段,需要对整个处理流程进行检查和测试,确保其符合设计要求。
其中包括进水、初沉、曝气、二沉、出水等环节的检查和调试。
同时,还需要对处理液位、流量等参数进行监测和调整,确保处理效果达到预期。
四、自控系统调试在自控系统调试阶段,需要对自控系统进行检查和测试,确保其能够正常运行。
其中包括PLC控制系统、液位控制系统、流量控制系统等的检查和调试。
同时,还需要对自控系统的报警功能进行测试,确保在异常情况下能够及时报警。
五、安全生产调试在安全生产调试阶段,需要对设备和工艺流程进行安全评估,确保设备和工艺流程符合安全要求。
同时,还需要对操作人员进行培训和考核,确保其能够熟练掌握设备操作和应急处理技能。
六、环保效果评估在设备正式投入运行后,需要对处理效果进行评估,确保其符合环保要求。
同时,还需要对设备的运行情况进行监测和维护,确保设备能够长期稳定运行。
第一章:概述本文主要介绍调试步骤和活性污泥系统管理手册。
调试步骤包括单机调试、空载试车、负载试车、设备常见问题汇总和整体联动调试。
活性污泥系统管理手册包括原理、活性污泥的形、色、嗅、培菌前的准备工作、培菌方法、运行管理和污泥性状异常及分析。
第二章:调试步骤2.1 单机调试单机调试是指对单台设备进行调试,主要是检查设备安装是否正确、设备运转是否正常、设备是否存在故障等问题。
安康污水处理厂调试方案根据厂方规定拟不投加污泥进行培菌生化调试有关知识一污泥旳培养措施有同步与异步培养与接种, 同步是培奍与驯化同步进行或交替进行, 异步是先培后驯化, 接种是运用类似污水旳剩余污泥接种活性污泥可用糞便水经曝气培养而得, 由于粪便污水中, 细菌种类多, 自身具有旳营养丰富, 细菌易于繁殖。
一般为了缩短培菌周期, 我们会选择接种培养。
先说粪便水培菌详细环节:将通过过滤旳粪便水投入曝气池, 再用生活污水或河水稀释, 至BOD约为300-400, 进行持续曝气。
这样过二, 三天后, 为补充微生物旳营养物质和排除由微生物产生旳代谢产物, 应进行换水, 换水根据操作状况分为间断和持续操作1.间断操作:当第一次加料曝气并出现模糊旳活性污泥绒絮后, 就可停止曝气, 使混合液静止沉淀, 经1-1.5小时后排放上清液, 把排放旳上清液约占总体积旳60-70%。
然后再加生活污水和粪便水, 这时旳粪便水可视曝气池内旳污泥量来调整, 这样一直下去, 直至SV抵达30%。
一般需2周, 水温低时时间要延长。
在每次换水时, 从停止曝气, 沉淀到重新曝气旳总时间要控制在2小时之内为宜成熟旳污泥应具有良好旳混凝, 沉降性能, 污泥内有大量旳菌胶菌和终身纤毛类原生动物, 如钟虫, 等枝虫, 盖纤虫等, 并可使污水旳生化需氧量清除率达90%左右2.持续操作:在第一次加料出现绒絮后, 就不停地往曝气池投加生活污水或河水, 添加粪便水旳控制原则与间断投配相似。
往曝气池旳投加旳水量, 应保证池内旳水量能每天更换一次, 伴随培奍旳进展, 逐渐加大水量使在培养后期抵达每天更换二次。
在曝气池出水进入二次沉淀池后很快(0.5-1)就开始回流污泥, 污泥旳回流量为曝气池进水量旳50%驯化旳措施: 可在进水中逐渐增长被处理旳污水旳比例, 或提高浓度, 使生物逐渐适应新旳环境开始时, 被处理污水旳加入量可用曝气池设计负荷旳20-30%, 抵达很好旳处理效率后, 再继续增长, 每次以增长设计负荷旳10-20%为宜, 每次增长负荷后, 须等生物适应巩固后再继续增长, 直至满负荷为止。
污水处理厂调试(试运行)方案二〇一〇年八月,XXX污水处理厂进行了调试(试运行)方案。
为了保证工程质量,公司将其列为重点工程,全力投入调试工作。
项目管理实行技术骨干人员定岗定责,专家动态指导相结合。
安全管理以“预防为主,安全第一”为指导,常抓不懈。
整个项目以“高效优质求企业发展,安全文明树行业样板”为指导思想,做好有关各方面的协调工作,优质、安全、文明、按期完成本工程的调试工作。
为了建设市民满意的工程,公司挑选了一批有市政给排水工程施工经验、年富力强、责任心强的工程技术人员作为骨干,成立“XXX污水处理厂项目设备调试工作组”,直接对现场进行统一管理,实施本工程的施工和调试,公司将在人、机、物、料及资金方面给予重点支持。
调试方案的目的是检验各个构筑物中的细部结构尺寸、闭水情况、熟悉各部位功能,测定构筑物及其设备性能,检查各设备机组运转情况,并做好详细的检测记录,对试车过程发现的存在问题逐一分析解决。
范围包括铸铁闸门、粗格栅、螺旋输送压实机、提升泵池、潜水排污泵、电动葫芦等设备。
人员配置方面,公司配置了电气工程师、机械工程师、电气技术员、机械技术员、电气技工和机械技工。
在空载试车阶段,严格按照设备说明及运行手册进行,检查格栅安装尺寸、角度,开启格栅除污机进行空载试验,检查格栅空载运行情况。
同时,对试车过程发现的问题进行逐一分析解决,确保设备运行正常。
检查水泵机组的螺栓连接是否完好,轴承中的润滑油是否充足且干净。
同时,检查出水阀、压力表和真空表上的阀门是否处于合适位置,供配电设备是否完好。
检查砂水分离器的安装尺寸和供配电是否完好。
在进行空载试验前,先开启砂水分离器,检查其运行情况。
鼓风机的空载试车应按照其运行手册进行。
在与系统串联前,先逐台开启鼓风机,记录各鼓风机运行参数,并检查空气管路各闸、阀门的气密性。
进行并网试验,记录各鼓风机运行参数。
沉淀池刮泥机进行空载试车时,在无水情况下逐台启动刮泥机,检查刮泥机安装情况。
xxx 污水处理厂安装工程调试方案一、设备单机及清水联动调试1.1工程概况工程名称: XXXXX 污水处理厂工程(一期) (规模50000m 3/day) 建设地点: XXXXX工程内容:除10KV 高压系统及配电室成套低压柜(与供电部门协商联调)外的工业设备、工艺管道、电气安装、自控系统调试1.2工艺流程简介为确保调试达到设计要求,必需对工艺进行仔细分析。
XXXXXXX 采用A/A/O 处理工艺,流程如下:活性污泥进入厂区的污水经机械粗格栅拦截后进入污水提升泵房,由潜水泵提升通过回转式机械细格栅拦截后进入沉砂池,并进一步去除砂粒。
粗、细格栅过滤出污水中的大部分杂质,由无轴螺旋输送压榨一体机送入渣斗。
在沉砂池内,砂粒被沉淀,并通过吸砂泵输送到砂水分离器,洗出砂粒,通过出砂口排出砂水分离器,排放泥饼外运有机成份随水溢出,回流到污水提升泵房。
沉砂池的水通过配水系统流入生化池,池内设有进水闸门、潜水搅拌系统和曝气设施,两侧设有剩余污泥泵和回流污泥泵。
每个池为单独运行系统。
池内设有各种监测仪表,能准确反应水质状况。
生化池内通过加药、曝气、反应对污水进行降解,其集反应、沉淀、排水于一体即好氧-缺氧-厌氧交替运动的过程。
生化池内的水再到二沉池,二沉池通过刮吸泥机进行进一步的沉淀除泥之后返回污泥回流泵房;二沉池处理后的水通过配水系统流入消毒渠。
通过消毒渠紫外线消毒后经流量计排放。
生化池所需空气由鼓风机房内的三组鼓风机提供(一组备用)。
剩余污泥池的剩余污泥由污泥泵送入污泥处理系统的污泥浓缩池,浓缩池浓缩后进入脱水机房脱水,脱水后的泥饼外运。
1.3调试仪表及人员组织1.3.1仪器仪表需用计划1、兆欧表ZC25-3,ZC25-4各一台2、万用电表MF50,2台3、钳形电流表(最大量程1000A),1台4、接地电阻测试仪ZC29B-2 ,1台5、相序表,1台6、试验插头,1支7、人字梯4.5m,1架,2.5m,1架8、记时钟表,1台9、对讲机,3台1.3.2调试人员组织安排1、调试组长:XXX2、调试成员:XXXXXXX、业主、监理方代表和相关厂家技术人员3、调试值班人员:2名4、调试工作人员的职责(1)调试组长职责:A检查调试前的准备工作的落实情况。
某污水处理厂调试方案背景介绍某污水处理厂位于某市中心区域,该厂投入使用已有10年时间。
在长期运行过程中,由于工艺流程不断升级以及部分设备老化,导致该厂的处理效率和出水水质受到了一定程度的影响。
为了进一步提高该厂的处理效率以及保证出水水质达到国家标准,该厂决定进行调试。
调试目标本次调试的目标主要包括:1.提高厂区进水口处理效率,确保水质达标;2.检查各处理单元的运行状况,尽可能的评估各单元的处理能力情况,针对存在问题的单元进行优化调整;3.确定实际处理能力并制定相应的工艺控制方案。
调试方案针对以上调试目标,该厂制定了以下调试方案:1. 进水口处理方案厂区进水口主要处理过程包括筛污、调节池、SBR反应器等。
为了提高处理效率,该厂将采用以下措施:1.对进水口机械过滤器进行清洗和维护,确保过滤器过滤效率达到要求;2.在调节池加入UASB反应器,提高底泥效能,同时进行曝气改造,提高溶氧效率;3.对SBR反应器进行机械设备维护,包括清洗曝气器、墙面污泥龙、回流泵等,确保设备正常运行。
2. 处理单元检查方案该厂处理单元主要包括:初沉池、曝气池、化学沉淀池、二沉池等。
为了评估单元处理能力情况,该厂将采用以下措施:1.对各单元的排泥机械进行清扫并维护,确保机械设备正常运行;2.对曝气池进行COD等水质参数的在线监测,确保曝气池满足处理水质参数;3.对化学沉淀池进行药剂浓度的调整,优化化学反应时间;4.对二沉池进行曝气改造和搅拌器调整,提高处理效果。
3. 工艺控制方案针对实际处理能力进行评估,该厂依据实验数据制定了以下工艺控制方案:1.初沉池进水COD限定为200mg/L;2.曝气池进水COD限定为150mg/L;3.化学沉淀池进水COD限定为100mg/L;4.二沉池进水COD限定为50mg/L;5.溶解氧控制在2-3mg/L之间;6.SBR处理周期为8小时。
该调试方案针对厂区实际情况提出了相应调整措施,并且针对各单元的问题提出了相应优化调整方案。
污水处理站调试方案一、前期准备工作在进行污水处理站调试之前,需要进行一些前期准备工作,包括:1.设备安装检查:检查污水处理站的各个设备是否已经正确安装并连接好,确保各个设备之间的管道和电气连接是否正常。
2.数据采集系统检查:检查数据采集系统是否已经安装好并能正常采集和传输数据,如果有问题需要及时修复。
3.提前编写调试方案:编写一份详细的调试方案,包括调试步骤、调试过程中需要注意的事项以及可能出现的问题和解决办法。
二、调试步骤1.设备自检和功能测试:首先对污水处理站的各个设备进行自检和功能测试,确保各个设备能正常运行。
例如,检查泵站的泵能否正常启动和停止,风机能否正常工作等。
2.运行参数设定:根据设计要求,设置运行参数,包括曝气量、搅拌速度、曝气回程周期等。
3.水质检测:在设备正常运行的情况下,进行水质检测,检查出水水质是否符合设计要求,包括悬浮物浓度、化学需氧量(COD)、氨氮等指标。
4.故障模拟和处理:模拟可能出现的故障情况,如泵故障、电力故障等,检查系统的自动切换和应急处理能力。
5.运营调试:根据污水处理站的实际运行情况,对设备进行调试和优化。
可以根据运行数据,对曝气量、曝气周期进行调整,以达到更好的处理效果。
三、调试过程中的注意事项1.安全第一:在进行调试时,务必确保人员的安全,严格遵守相关的操作规程,佩戴好必要的防护用品。
2.设备保护:调试过程中要注意保护设备,尽量避免出现人为操作不当导致设备受损的情况。
3.数据记录和分析:在调试过程中,及时记录运行数据,包括进水水质、出水水质、设备参数等,并对数据进行分析,以便优化运行参数。
4.及时处理问题:如果在调试过程中发现问题,需要及时处理,找出问题的原因并采取相应的措施修复。
5.调试结束后整理资料:调试结束后,整理调试过程中的资料和数据,编写调试报告,包括系统的运行情况、调试过程中出现的问题和解决办法等。
四、可能出现的问题和解决办法1.设备无法启动:检查电源是否正常连接,设备的开关是否打开,同时检查设备的保险丝是否损坏。
污水站调试方案一、调试目的污水站是城市污水处理系统中的重要环节,调试工作的主要目的是确保污水站可以正常运行并达到预期的处理效果。
本文将提供一份污水站调试方案,以确保污水站的正常运行。
二、调试内容1. 设备检查和测试:1.1 检查污水站的各个设备是否安装正确并连接良好,特别是泵、搅拌器、气体调节阀等设备。
1.2 测试各个设备的电气系统,确保电气线路正常和设备能够正常启动和停止。
1.3 检查机械设备的润滑情况,确保设备在工作过程中无异常噪音和摩擦。
2. 污水处理过程调试:2.1 检查污水流入污水站的管道系统,确保管道畅通无堵塞情况。
2.2 针对不同的处理工艺,调整污水站内的处理设备,如曝气时间、沉淀时间等,以达到预期的处理效果。
2.3 监测和调整污水站内的水位和压力,确保正常的工艺流程和运行参数。
三、调试步骤1. 设定调试计划:根据污水站的具体情况,制定调试计划,明确调试内容、时间安排和参与人员,确保调试工作的有序进行。
2. 准备工作:2.1 确保调试人员具备相关的技术知识和操作能力,提供必要的个人防护装备。
2.2 清理污水站周围的杂物和垃圾,确保安全和工作环境的整洁。
2.3 检查相关设备和工具是否完好可用,如测试仪器、工作手册等。
3. 设备检查和测试:3.1 依次检查每个设备的安装情况和连接是否稳固,如有问题及时修复。
3.2 使用测试仪器对设备的电气系统进行测试,确保设备能够正常启动和停止。
3.3 对机械设备进行润滑,检查设备的运行情况,如有异常及时调整。
4. 污水处理过程调试:4.1 检查污水流入管道系统,修复堵塞情况,确保流入污水站的污水畅通无阻。
4.2 根据所采用的处理工艺,依次调整处理设备的操作参数,如曝气时间、沉淀时间等。
4.3 监测污水站内的水位和压力,根据实际情况进行调整,确保稳定的工艺流程。
5. 记录和整理:在调试过程中,及时记录每一步操作和调整的结果,整理调试过程中的关键数据和发现的问题,以便后期的优化和维护工作。
编号:AQ-JS-04074
( 安全技术)
单位:_____________________
审批:_____________________
日期:_____________________
WORD文档/ A4打印/ 可编辑
污水处理厂设备调试方案分析Analysis on equipment commissioning scheme of sewage treatment plant
污水处理厂设备调试方案分析
使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科
学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
污水处理厂相关设备调试的重要性
潜水搅拌器、鼓风机、格栅机、潜水泵、刮吸泥机、污泥浓缩脱水机等是污水处理厂设备中的重要组成部分,它们的正常运行对保证污水处理厂正常生产具有重要意义。
而安装后的调试时这些设备正式投入运行前的关键环节。
设备在进场安装之前,必须将设备的各项性能参数与设计图纸、使用说明书等资料对照,确保采购的设备符合设计要求。
同时,在安装过程中必须严格按照相关施工规范安装,依照规范将涉及到的工艺管线、传送装置以及轨道等安装完毕,使之成为一个完备的系统。
之后,必须依照规范做好空载试验。
通过空载试验及时发现问题及时处理,直至设备运行参数达到相应规定。
单机空载试验后,要对设备系统进行联动调试,可以确保整个系统之间的有机运行,保证各个单机之间的协调作业。
这样才能在技术上满足设计要求。
以上所有的设备调试都是为了深入检查各个环节,确保所有设备没有缺陷和隐患,从而为投入实际生产前做好最后调整工作,保证设备在实际运行过程中更加稳定,能够满足实际生产的需要。
通常设备调试工作有如下几个过程:
(1)空载试验
设备在无负荷的情况下进行的相关试验是空载试验,该试验检查的是相关设备安装质量,设备运行的稳定性和安全性,确保设备在负荷运行中的操控正常。
前期的单机试验,是为空载试验和负载试验做好准备工作。
(2)负载试验
检查设备在承受负荷的状态下的工作状况属于负载试验,试验顺序为:先单机试验,随后是系统地联动试验。
上述设备调试必须符合相关的操作规范,在调试过程中查看设备运行的平稳性,确保声音均匀无杂音,同时检查轴承温度,水温以及油温、电流等技术参数。
污水处理厂设备调试方案分析
城市污水处理厂所使用的所有设备无论是在质量、规格以及品种上都必须符合国家规定,符合设计文件的技术要求。
主要参考的规范是GB50334-2002《城市污水厂工程质量验收规范》。
下面就如何做好污水处理厂机电设备调试进行阐述:
2.1空载试车
在格栅除污机进行空载试车过程中,要先检查格栅条的纵向面与导轨侧向面平行。
耙齿与栅条的啮合之间的缝隙不大于0.5mm,确保无卡阻现象,另外,啮合深度应该大于35mm。
检查安装合理无误后,才可以启动设备进行空载运载试验。
正常状态为:栅片的工作运转正常,无卡阻和突跳情况。
还要保证在设备运转时,栅片上的垃圾不会掉落入沟渠内。
水泵机组检查的重点是安装的密封性,保证没有漏水、油的情况发生。
引导潜水泵升降的倒杆连接处必须牢固,并做好密封处理,同时导杆之间位置要保持平直。
为保证水泵的稳定性,水泵底座需用地脚螺栓固定。
此外如涉及二次浇筑有需确保浇筑的密实;配制到水泵出水口的法兰需要保证安装的平直;必须将水泵使用的动力
电缆安装牢固,并且为了保证安全,电缆与吸入口的距离要大于350mm。
在安装砂水分离器时必须保证符合相关设计规范,保证设备基础牢固,标高的准确,并且各个接口处不会有渗水情况。
砂水分离器经检查后才可启动电源,检查砂水分离器空载运行中的状况。
鼓风机的安装的位置与标高必须保证合理性,要符合设计规范。
该设备的进风阀、配管、消声器等相关设备必须连接紧密,保证各个连接部位的紧密程度,确保没有松动。
同时,电机与主机的轴连接也需要严格参照规范执行。
以上各部位检测通过后,可以进行空载试验。
同时试车必须参照设备配套的说明书和文件进行。
相关的操作程序是:开启鼓风机,首先使用点动方式,之后才可正式启动。
鼓风机空载运行时的试车主要是检查其运行状况和相关参数以及消声器等装置,查看反正装置的运行效果。
检查进风阀以及配管的密封性,所有设备运行正常后将鼓风机进行并网做后期试验。
曝气系统应严格按照设计图纸及相关设计规范安装。
配气的管道应保持水平,曝气器的标高应保持一致,管道与曝气器等设备必。
