.. .广东省建筑与装饰工程综合定额2010(说明及工程量计算规则)一类地区:、二类地区:、、、三类地区:、、江门四类地区:、、、、、、茂名、、、、揭阳、A.1土石方工程----------------------------------------2A.2桩基础工程----------------------------------------6A.3砌筑工程------------------------------------------9A.4 混凝土及钢筋混凝土工程----------------------------12A.5 木结构工程----------------------------------------16A.6 金属工程------------------------------------------18A.7 屋面及防水工程------------------------------------19A.8 保温隔热工程--------------------------------------22A.9 楼地面工程----------------------------------------24A.10 墙柱面工程---------------------------------------26A.11 天棚工程-----------------------------------------28A.12 门窗工程-----------------------------------------30A.13 幕墙工程-----------------------------------------33A.14 细部装饰栏杆工程---------------------------------34A.15 家具工程-----------------------------------------35A.16 油漆涂料裱糊工程---------------------------------36A.17 广告牌工程---------------------------------------42A.18 景观工程-----------------------------------------43A.19 石作工程-----------------------------------------45A.20 其他工程-----------------------------------------46A.21 模板工程-----------------------------------------47A.22 脚手架工程---------------------------------------48A.23 垂直运输工程-------------------------------------52A.24 材料二次运输-------------------------------------54A.1土石方工程说明(欠附表:土壤及岩石普氏分类表)一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。
A.B 桩与地基基础工程说明一、一般说明(一)本分部桩与地基基础工程适用于一般工业与民用建筑的桩与地基基础工程,不适用于水工建筑、公路桥梁的打桩工程。
(二)本分部桩与地基基础工程地层划分为土壤层、卵石层、岩石层三大类。
1.卵石层是指粒径大于20mm的卵石、碎石含量>50%的地层。
如粒径大于20mm的卵石、碎石含量在15%~50%,人工、机械按卵石层项目乘以系数0.80。
如粒径大于200mm的卵石、碎石含量>50%,按松次坚石层项目计算。
2.岩石级别按土壤及岩石(普氏)分类划分为三档,本定额按岩石级别松次坚石(V~VIII)确定。
岩石级别为普坚石(IX~X)时,人工、机械按松次坚石项目乘以系数1.4;岩石级别为特坚石(XI~XVI)时,人工、机械按松次坚石项目乘以系数2.0。
3.土壤级别根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参照纯沉桩时间划分为一级土和二级土。
凡遇有砂夹层者,应首先按砂层情况确定土壤级别。
无砂层者,按土壤物理、力学性能指标并参照每米平均纯沉桩时间确定。
用土壤物理力学性能指标鉴别土壤级别时,桩长≤12m,相当于桩长的1/3的土层厚度应达到土壤级别所规定的指标。
桩长>12m,5m厚度的土层应达到土壤级别所规定的指标。
土壤级别按下表确定。
(三)单位工程打(灌注)桩工程量在下列规定数量以内时,其人工、机械按相应项目乘以系数1.25计算。
(四)本分部(除锚杆钻孔、灌浆外)系按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
(五)本分部不包括清除地下障碍物,若发生时按实计算。
(六)本分部桩与地基基础工程项目中未包括桩的现场检验费。
二、桩基工程(一)打试桩按相应项目的人工、机械乘以系数2计算。
(二)混凝土桩、水泥粉煤灰碎石桩的截桩按相应项目另行计算,截桩项目已包括将截下的桩头运至现场不影响下步施工的堆放点的费用,桩头如需运出施工现场者,按“A.A 土(石)方工程”相应项目计算。
⼴东定额说明及⼯程量计算规则.⼴东省建筑与装饰⼯程综合定额2010(说明及⼯程量计算规则)⼀类地区:、⼆类地区:、、、三类地区:、、江门四类地区:、、、、、、茂名、、、、揭阳、A.1⼟⽯⽅⼯程----------------------------------------2A.2桩基础⼯程----------------------------------------6A.3砌筑⼯程------------------------------------------9A.4 混凝⼟及钢筋混凝⼟⼯程----------------------------12A.5 ⽊结构⼯程----------------------------------------16A.6 ⾦属⼯程------------------------------------------18A.7 屋⾯及防⽔⼯程------------------------------------19A.8 保温隔热⼯程--------------------------------------22A.9 楼地⾯⼯程----------------------------------------24A.10 墙柱⾯⼯程---------------------------------------26A.11 天棚⼯程-----------------------------------------28A.12 门窗⼯程-----------------------------------------30A.13 幕墙⼯程-----------------------------------------33A.14 细部装饰栏杆⼯程---------------------------------34A.15 家具⼯程-----------------------------------------35A.16 油漆涂料裱糊⼯程---------------------------------36A.17 ⼴告牌⼯程---------------------------------------42A.18 景观⼯程-----------------------------------------43A.19 ⽯作⼯程-----------------------------------------45A.20 其他⼯程-----------------------------------------46A.21 模板⼯程-----------------------------------------47A.22 脚⼿架⼯程---------------------------------------48A.23 垂直运输⼯程-------------------------------------52A.24 材料⼆次运输-------------------------------------54A.1⼟⽯⽅⼯程说明(⽋附表:⼟壤及岩⽯普⽒分类表)⼀、⼀般规定1、⼯程计量前,应了解以下事项:1) 地下⽔位标⾼及排(降)⽔⽅法;2) ⼟⽅、沟槽、基坑挖(填)起⽌标⾼、施⼯⽅法及运距;3) 岩⽯开凿、爆破⽅法、⽯碴清运⽅法及运距;4) 其他需了解的有关事项。

省2018定额章节说明A.1.1 土石方工程说明一、本章定额包括土方工程、石方工程、回填方及其他,共三节。
二、一般规定1.土石方工程土壤及岩石类别的划分,依照工程勘测资料与《土壤分类表》、《岩石分类表》对照后确定。
土壤分类表注:除表中四种类别的土壤外,本章还考虑淤泥、流砂两种特殊土:1.淤泥为在静水或缓慢的流水环境中沉积,并经生物化学作用形成,其天然含水量>液限、天然孔隙比≥1.5的粘性土,外观上呈流塑状态。
2.流砂为含水饱和,因受动水压力影响而呈流动状态的细砂、微粒砂、亚砂土。
岩石分类表2.干土、湿土的划分:首先应以地质勘测资料为准,含水率<25%为干土,含水率≥25%且小于液限为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
3.平整场地、沟槽、基坑、一般土石方划分规定:场地厚度≤±30c m的就地挖、填、运、找平为平整场地;底宽≤7m 且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超出上述围则为一般土石方。
4.本章未包括现场障碍物清除、地下水位以下施工的排(降)水、边坡支护,发生时应另行计算。
5.本章土石方运输子目适用于运距在30k m以的运输,运距超过30k m(但不超过50k m)部分按每增加1k m相应定额子目乘以系数0.65计算,运距超过50k m的按相关管理部门的规定计算,运输之外的消纳费用等其他费用未包含在定额中。
6.本章土石方运输子目是按每天8小时的运输作业时间综合考虑的,如各市对土石方场外运输有时间限制,作业时间不足8小时的可计算工效损失费,每减少1小时按土石方机械运输子目中的机具费乘以 4.2%计算。
7.推土机土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%,其运距按坡度区段斜长乘以下表系数计算:三、土方1.土方定额子目是按干土编制的。
说明1.1 土方1.1.1 土壤分类:详见《计价规范》表A.1.4-1"土壤及岩石(普氏)分类表"。
1.1.2 平整场地适用于建筑场地厚度在±30cm内的挖、填、运、找平。
1.1.3 本章未包括地下水位以下施工的排水费用,发生时另行计算;人工挖土方时如地表水需要排除时,另行计算。
1.1.4 人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
1.1.5 人工挖桩间土方时,按相应子目的人工乘以系数1.3。
1.1.6 支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整。
1.1.7 在有挡土板支撑下采用人工挖土方时,人工乘以系数1.2。
1.1.8 机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:1 挖地下室土方,按机械挖土方95%计,人工挖土方5%计算。
2 非地下室挖土方,按机械挖土方93%计,人工挖土方7%计算。
1.1.9 土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1.1。
1.1.10 机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1.1。
1.1.11 挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工、料、机械消耗。
1.1.12 人工挖桩间土和湿土时,按规定系数相加计算(1+0.3+0.18)。
1.2 石方1.2.1 岩石分类:详见《计价规范》表A.1.4-1"土壤及岩石(普氏)分类表"。
1.2.2 石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算。
1.2.3 定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。

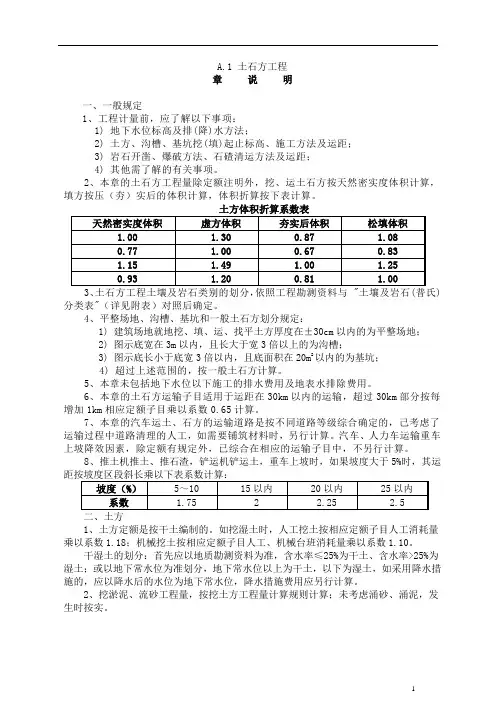

A.1 土石方工程章说明一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。
2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
)分类表"(详见附表)对照后确定。
4、平整场地、沟槽、基坑和一般土石方划分规定:1) 建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2) 图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3) 图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4) 超过上述范围的,按一般土石方计算。
5、本章未包括地下水位以下施工的排水费用及地表水排除费用。
6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。
7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。
汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运1、土方定额是按干土编制的。
如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。
干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。
3、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。

基础施工工作面宽度计算表
第二章桩基础与垫层工程
说明
1、桩基础一、二级土的划分见下表:
2、打桩定额适用于一般工业与民用建筑的一般平地打桩,遇有在地槽或地坑中打桩,室内或支架上打桩,打试验桩,打斜桩等时另行补充。
3、单位工程打(灌)桩工程量在下表规定数量以内时,其人工机械按相应定额项目乘以1.25系数。
4、震动灌注桩定额中未包括试桩费(静压、动测),应另行计算。
5、震动灌注桩是按现浇桩尖考虑的,如实际采用预制桩尖,允许换算。
6、混凝土灌注桩、爆扩桩,地坪以上部分需支模浇注时,套用相应模板定额。
7、送桩按相应打桩定额基价乘以2.2系数。
8、桩尖和桩身分别制作、拼装时,每10m3另加人工1.02工日,电焊机1.02台班,电焊条10.3公斤。
9、基础垫层需支模板时,可执行模板项目。
10、打预制方桩,如需复打时,另行计算。
工程量计算规则
1、打预制钢筋混凝土桩,按设计桩长乘以桩截面面积计算(不扣除桩尖虚体积)。
送桩按桩截面和送桩长度计算(即打桩架底至桩顶面高度或自桩顶面至自然地坪另加50cm)。
2、震动及钻孔灌注桩,按设计桩长(不扣除桩尖虚体积)乘以设计断面面积计算。
3、爆扩桩按图示尺寸以立方米计算。
定额中的深度指扩大端的中心至承台梁(板)底的深度。
4、喷粉桩、振冲碎石桩按设计桩长乘以设计断面面积计算。
振冲碎石桩填料调整项目,按下列公式计算:
填料调整量=实际桩口填料体积-1.35×设计振冲碎石桩体积(碎石容重取定为1.48t/m3)。
4.1基础打入桩说明一、本节定额中钢筋混凝土方桩、钢筋混凝土板桩、钢筋混凝土锚碇桩适用于在一般情况下打码头、船闸基础的带形或成排直桩,不适用于试桩及在沉井、钢衬筒内或障碍物繁多地区等特殊情况下的基础施工。
打斜桩时,按打桩定额正表乘1.23系数;打水上同节点双向叉桩时,按打桩定额正表乘1.31系数;打水上独立墩式基桩时(包括直桩、斜桩或叉桩),按打桩定额正表乘1.45系数。
二、土壤级别按桩入土难易程度划分:1.打桩工程土壤级别判定2.打桩穿过一、二、三级土层时,如果二级土层的连续厚度(以l2表示)或二级土各层厚度之和(以∑l2表示)以及三级土层的连续厚度(以l3表示)或三级土各层厚度之和(以∑l3表示),当遇到下列情况时,按下述规定执行:(1)2m<l2≤4m或7m<∑l2≤8m;按一级土定额正表乘1.20系数;(2)对于钢筋混凝土方桩,钢筋混凝土管桩当设计要求桩尖进入(N>40)的二级土层厚度1m以上,且最后平均贯入度小于3mm/击时,按一级土定额正表乘1.20系数;(3)4m<l2≤5m或8m<∑l2≤10m;按二级土定额正表计算;(4)5m<l2≤6m或10m<∑l2≤13m;按二级土定额正表乘1.22系数;(5)l2>6m或∑l2>13m;按二级土定额正表乘1.41系数;(6)l3≤3m 粘性土、粉土或l3≤1m 砂土或l3≤0.5m 碎石土均按三级土定额正表乘0.864系数;(7)l3>3m 粘性土、粉土或l3>1m 砂土或l3>0.5m 碎石土或50<N≤60 风化岩均按三级土定额正表计算。
注:对三级土风化岩的N值,暂定上限为N≤80。
当N值超过上限值且设计上要求桩尖进入该持力层时,不执行本定额。
三、水上打桩如因施工条件限制或桩打入施工水位以下需换用长替打时,除按桩长选用相应的定额及换算系数外,方驳供桩时,每根桩另加人工1工日,打桩船0.063艘班,方驳0.063艘班,其他船机费8.00元;岸上供桩时,每根桩另加人工1工日,打桩船0.063艘班。
