多措施确保工作面安全回采
【摘要】根据工作面瓦斯赋存情况,采取多种治理方法,分析瓦斯的来源渠道,通过掘进工作面、回采工作面采用的多种瓦斯治理措施。
分析工作面探头浓度变化,解决工作面了瓦斯问题,确保工作面安全生产。
【关键词】工作面瓦斯;治理措施;探头浓度;安全生产
1 工作面情况
1.1 概况
10414工作面是杨柳矿井104采区(首采区)首采工作面,位于第七个区段。
其上为10412工作面,下为10416工作面(两面均未准备)。
北翼到东翼三条大巷保护煤柱,南翼(切眼侧)以小沈家断层煤柱为界。
工作面走向长1080,倾斜长180m,采用综合机械化采煤方式开采,顶板采用自由垮落方式管理。
工作面底板标高-568m~-610m。
工作面位于牛小集背斜右翼。
1.2 煤层与顶底板情况
10煤层为采区主要可采煤层,位于山西组的中部,上距铝质泥岩58.7m,下距太原组一灰顶界面60.0m。
根据10414工作面9-4、9-6、04-17钻孔综合分析,工作面煤层倾角0~5°,平均4°;厚度2.87~3.68m,平均厚度3.31 m,属中厚~厚煤层,以中厚煤层为主。
根据变系数及可采性分析,属较稳定煤层。
煤质为优质焦煤。
104边界巷煤的硬度化验f=0.56。
根据勘探及三维地震地质资料,工作面有三条断层,F106正断层,倾角60-70°,落差0~15米,风巷靠近切眼有两条正断层F107和F113。
F107倾角70°,落差0~3米,F113倾角70°,落差0~3米。
2 10414机、风巷煤巷掘进瓦斯治理措施
底板岩巷穿层钻孔预抽掩护巷道掘进:由10煤层瓦斯基本参数的分析可知,东翼104采区10煤层瓦斯压力为1.90MPa(表压),石门揭煤过程中测定10煤的△h2最大值为300Pa,超出临界值160Pa。
K1最大值为0.69mL/g·min-1/2,超出临界值0.4mL/g·min-1/2,而且在打钻的过程中有喷孔现象。
104采区经中国矿业大学鉴定为突出危险区,从杨柳矿的实际出发采用底板岩巷穿层条带预抽钻孔掩护10414工作面机、风巷的掘进。

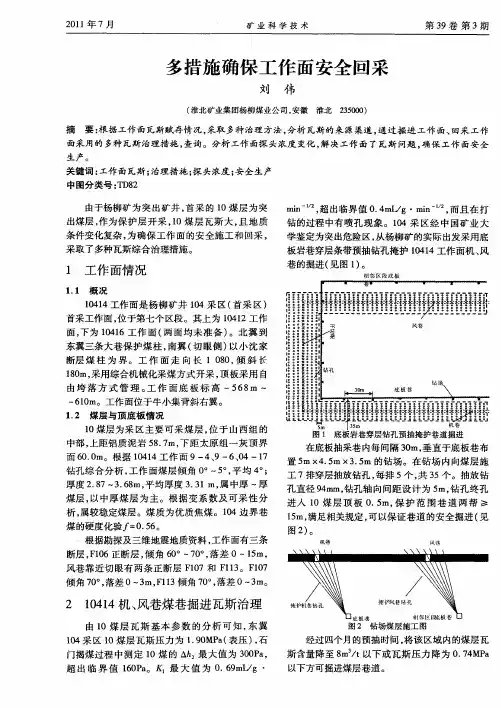

在底板抽采巷内每间隔30m,垂直于底板巷布置5m×4.5m×3.5m的钻场。
在钻场内向煤层施工7排穿层抽放钻孔,每排5个,共35个。
抽放钻孔直径94mm,钻孔轴向间距设计为5m,钻孔终孔进入10煤层顶板0.5m,保护范围巷道两帮≥15m,满足相关规定,可以保证巷道的安全掘进。
经过四个月的预抽时间,将该区域内的煤层瓦斯含量降至8m3/t以下或瓦斯压力降为0.74MPa以下方可掘进煤层巷道。
3 10414工作面瓦斯治理措施
3.1 工作面顺层孔设计
从风巷和机巷分别向工作面煤层施工顺层钻孔,钻孔间距设计为5m,钻孔直径为120mm,钻孔长度设计100m,上向孔与下向孔的压茬为10m。
抽采时间不少于6个月,将该区域内煤层瓦斯含量降为8m3/t以下或瓦斯压力降为0.74MPa (表压)以下方可进行回采。
后打的钻孔抽放的时间相对较短,根据实际情况适当增加钻孔密度,以提高抽采效果。
3.2 穿层孔补充顺层孔未控制到的盲区设计
10煤层工作面长度180m左右,在机、风巷施工的顺层钻孔长度需要达到100m以上才能覆盖整个工作面,但目前软煤成孔技术水平较低,10煤层瓦斯比较大,加上工作面内可能有断层、褶曲,加上顶底板起伏比较大,容易造成工作面煤层中间存在钻孔空白带。
设计利用底板抽放巷向空白条盲区带内打穿层钻孔预抽煤层瓦斯,消除该区域内的突出危险性,钻孔间距设计为5~8m。
4 中组煤卸压瓦斯防突措施
4.1 煤层赋存情况
从杨柳煤矿的地堪资料可以看出,10煤距82煤平均74m,距81煤平均81m,距72煤平均106m,对于72、81、82煤层,10煤均属于远距离保护层,其中72煤平均厚度1.22m,81平均厚度1.16m,82平均厚度1.63m,10煤平均2.74m。
4.2 保护层开采和卸压瓦斯抽采
保护层(首采10煤层)开采之后,其顶板岩(煤)层将产生破断、移动、卸压变形,其底板岩(煤)层将产生底鼓和卸压变形,并在卸压岩(煤)层产生裂隙,使透气性增加,从而形成了被保护层卸压瓦斯的“解吸-扩散-渗流”流动条件。
4.3 远距离上向穿层长钻孔抽采方案
在风巷中距开切眼一定距离施工一个断面为3m×2.8m(长×宽)高3m的高位钻场,然后每隔一定距离做一钻场,在钻场内施工向上穿层钻孔,工作面倾向上:离风巷70m内施工一组钻孔,每组两个钻孔,即30m、40m各施工一个钻孔,工作面走向上每隔60m施工一组钻孔,钻孔间距60m,每个钻孔都穿过81顶板0.5m。
钻孔在施工过程中要避开冒落帯,封孔时要封到裂隙带边缘以上。
4.4 地面钻井瓦斯抽采
在10煤工作面的倾斜方向上,钻孔位置在风巷侧70m处。
原则上钻井施工至10煤顶板冒落带(10煤工作面顶板20m~30左右),而且钻孔的终孔位置的水平投影应位于回采工作面前方30m以远的位置,钻井开孔直径311mm,终孔直径91mm。
钻孔的有效抽放半径取200m。
在10煤工作面走向方向井间距,要求两钻孔间抽放半径上、下交叉点必须在工作面上、下巷道之外,以保证全工作面都在抽放半径范围内。
5 工作面开采瓦斯治理措施
为了治理工作面回采时瓦斯,在开采过程中,除正常通风排放瓦斯外,还应采用采空区埋管抽放瓦斯治理方法,同时采取了高低水平钻孔、斜交钻孔抽采等瓦斯治理方法。
5.1 采空区埋管设计方案
在风巷中铺设管路,在管路上连接支管进行采空区埋管抽采。
工作面推过开切眼后,在上隅角安装一站管,并搭一木垛进行保护,站管经支管连接到管路上,对采空区瓦斯进行埋管抽采。
随着工作面的向前推进,每隔15m,加以三通,连一站管,连接到抽采支管,对采空区进行抽采,同时把原来的软管和站管甩掉。
抽采支管的铺设与巷道充填同时进行,抽采支管布置在充填垛内,高度位于充填垛中上部。
5.2 高位水平钻孔方案设计
在风巷侧每隔一定的距离施工一个高位钻场,高位钻场布置在10煤层顶板上,每个钻场布置3排9个高位水平钻孔,终孔落在冒落带上,每排3个钻孔,最远的钻孔落在风巷侧25m处,两个钻场的钻孔压茬40m。
5.3 斜交钻孔设计方案
从风巷中向煤层顶板施工斜交钻孔,每隔20m布置一组斜交钻孔,终孔直径94mm,钻孔终孔落点距煤层顶板10~30m,封孔长度8m以上,控制范围:风巷向里30m左右。
6 工作面回采时探头变化曲线
通过工作面开采期间工作面探头观察分析,工作面回采时几个探头的浓度基本上都在0.35%以下,从而说明工作面采取的多种瓦斯治理措施是可靠的、可行的,为安全回采提供了保证。
7 总结
首采10414工作面通过采取以上瓦斯治理综合措施,在回采中通过观察工作面T1、T0、T2、T几个探头浓度的变化曲线,验证了它的可靠性和安全性。
同时也为矿井以后的工作面实现连续开采,实现本煤层煤与瓦斯共采,同时抽采相邻煤层瓦斯及卸压瓦斯,消除瓦斯隐患,为安全开采创造条件。
参考文献:
[1]张国枢.通风安全学[M].徐州:中国矿业大学出版社,2000.7.
[2]徐永圻.煤矿开采学[M].徐州:中国矿业大学出版社,1999.8.。
