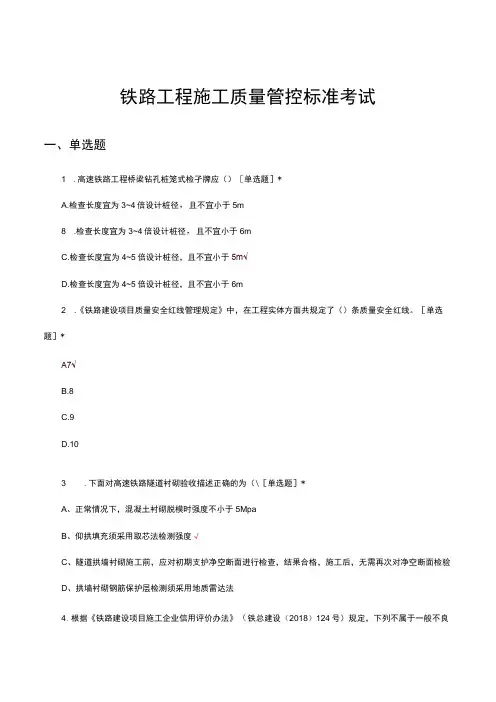

铁路工程施工质量管控标准考试一、单选题1 .高速铁路工程桥梁钻孔桩笼式检孑牌应()[单选题]*A.检查长度宜为3~4倍设计桩径,且不宜小于5m8 .检查长度宜为3~4倍设计桩径,且不宜小于6mC.检查长度宜为4~5倍设计桩径,且不宜小于5m√D.检查长度宜为4~5倍设计桩径,且不宜小于6m2 .《铁路建设项目质量安全红线管理规定》中,在工程实体方面共规定了()条质量安全红线。
[单选题]*A7√B.8C.9D.103 .下面对高速铁路隧道衬砌验收描述正确的为(\[单选题]*A、正常情况下,混凝土衬砌脱模时强度不小于5MpaB、仰拱填充须采用取芯法检测强度√C、隧道拱墙衬砌施工前,应对初期支护净空断面进行检查,结果合格,施工后,无需再次对净空断面检验D、拱墙衬砌钢筋保护层检测须采用地质雷达法4 .根据《铁路建设项目施工企业信用评价办法》(铁总建设(2018)124号)规定,下列不属于一般不良行为的是(\[单选题]*A.检验批质量验收记录与工程实体不符或分项工程中检验批不合格的B.隐蔽工程未经检验合格而进入下一道工序的C.因施工原因发生一般C类铁路交通事故VD.现场支架未按施工方案搭设存在安全隐患的5.依据铁路隧道安全规范,下面对描述正确的为()[单选题]*A、隧道钻爆作业采用湿式钻孔时,可在残孔中钻孔B、隧道钻爆作业,装药和钻孔可同时开展,但应分人单独管理C、矿山法施工的隧道,照明电压不得大于36VD、正在施工作业的隧道,隧道内气温为29℃,不符合要求√6、隧道开挖进尺应根据围岩情况进行控制V、VI级围岩上台阶每循环开挖进尺不应大于()棉钢架间距,IV级围岩不得大于()根钢架间距;边墙每循环开挖进尺不得大于2根;仰拱开挖前必须完成钢架锁脚锚杆,每循环开挖进尺不得大于3m。
()[单选题]*A.1,2√B.3,2C.2,1D.2,37、严禁隧道施工不按规定开展围岩监控量测和(),有毒有害气体溢出的隧道不按专项方案开展监测。
铁路混凝土工程施工质量验收补充标准考题与标准答案武广客运专线工程专线项目经理部项目管理室二○○六年三月七日考题题库一、填空题1.混凝土碱含量是指混凝土中等当量氧化钠的含量,以计;混凝土原材料的碱含量是指原材料中等当量氧化钠的含量,以计。
等当量氧化钠含量是指氧化钠含量与0.658倍的氧化钾含量之和。
2.从事铁路混凝土工程施工的单位应建立现场试验室。
现场试验室应由具有的主管试验室授权,并应通过有关方面的检查验收,其试验检验能力应与相适应。
3.铁路混凝土工程应以拌和方式进行施工。
4.工序之间应进行,上道工序应满足下道工序的施工条件和技术要求。
相关专业工序之间的交接检验应经监理工程师检查认可,未经检查或检查不合格的不得进行下道工序施工。
5.工程施工质量的验收均应在施工单位的基础上进行。
6.涉及结构安全的,监理单位应按规定进行平行检验或见证取样检测、见证检测。
7.对原材料、构配件和设备等的检验,应按和本标准规定的抽样检验方案执行。
8.资料检查,包括原材料、构配件和设备等的质量证明文件(质量合格证、规格、型号及性能检测报告等)及检验报告,施工过程中重要工序施工记录、、平行检验报告、见证取样检测报告等。
9.的质量经抽样检验应全部合格。
一般项目的质量经抽样检验应全部合格;其中,有允许偏差的抽查点,除有专门要求外,的抽查点应控制在规定的允许偏差内,最大偏差不得大于规定允许偏差的倍。
10.当对试块试件的试验结果有怀疑时,或因试块试件丢失损坏、试验资料丢失等无法判断实体质量时,应由对实体质量进行检测鉴定,凡达到设计要求的检验批可予以验收。
11.模板及支(拱)架应具有足够的强度、刚度和稳定性;能承受所浇筑混凝土的;保证结构尺寸的正确,并根据工程结构形式、地基承载力、施工设备和材料等条件进行施工工艺设计并编制施工技术方案,其弹性压缩、预拱度和沉降值应符合设计要求。
12.模板及支(拱)架必须安置于符合设计的可靠基底上,并有足够的。
铁路工程施工考试-铁路混凝土工程施工质量验收标准1、当使用商品混凝土时,()应组织对供应商的拌和站进行评估验收,质量控制应符合本标准的规定。
2、从事钢筋加工和焊(连)接的操作人员必须经考试台格,()。
钢筋正式焊(连)接前,应进行(),合格后方能正式生产。
3、钢筋进场时,必须对其虞质量指标进行全面检查,按批查其直径、()并抽取试件做屈服强度、抗拉强度、伸长率和冷弯试验,其质量应符合设计要求和国家现行标准《钢筋混凝土用钢》(GB1499)等的规定。
4、受拉热轧光圆钢筋(HPB235)的末端应倒做()弯钩,其弯曲直径d不得小于钢筋直径的(),钩端应留有不小于钢筋直径3倍的直线段。
5、焊接接头的力学性能检验以同等级、同规格、同接头形式和同—:焊工完成的每()个接头为一批,不足200个也按一批计。
机械连接接头的力学性能检验以同一施工条件下同批材料、同等I接头()为一批,不足500个也按按一批计。
6、混凝土工程施工前,施工单位应根据设计要求、工程性质、结构特点、()条件等,制定严密的施工技术方案7、混凝土配合比应根据设计使用年限、环境条件和()等进行设计。
8、混凝土拌制前,应测定砂、石含水率,并根据测试结果和理论配合比,确定施工配合比。
应对首盘混凝土的坍落度、含气量、泌水率、匀质性和()等进行测试。
9、混凝土运输、浇筑及间歇的全部时间不应超过混凝土的()时间。
10、当工地昼夜平均气温连续()度时,应采取冬期施工措施;当工地昼夜平均气温高于()时,应采取夏期施工措施。
11、混凝土拆模后,在混凝土强度低于设计强度()时,新浇混凝土不得与流动水接触。
12、对于预应力混凝土结构,粉煤灰的掺量不宜超过()。
13、混凝土的人模温度不宜高于()。
冬期施工时,混凝土的出机温度不宜低于(),人模温度不应低于()。
14、在施工缝处新浇混凝土之前,应对已硬化混凝土的表面进行凿毛处理并充分湿润,凿毛后露出的新鲜混凝土面积应不低于总面积的()凿毛时混凝土应达到下列强度:用人工凿毛时,不低于();用机械凿毛时,不低于10MPa。

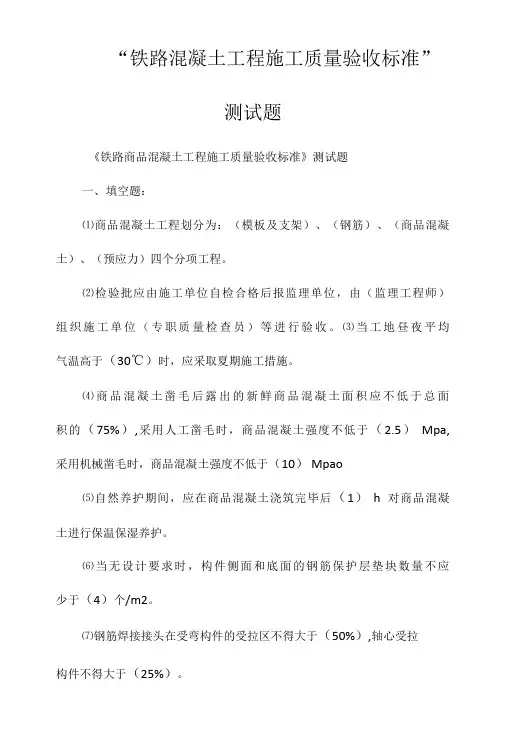

“铁路混凝土工程施工质量验收标准”测试题《铁路商品混凝土工程施工质量验收标准》测试题一、填空题:⑴商品混凝土工程划分为:(模板及支架)、(钢筋)、(商品混凝土)、(预应力)四个分项工程。
⑵检验批应由施工单位自检合格后报监理单位,由(监理工程师)组织施工单位(专职质量检查员)等进行验收。
⑶当工地昼夜平均气温高于(30℃)时,应采取夏期施工措施。
⑷商品混凝土凿毛后露出的新鲜商品混凝土面积应不低于总面积的(75%),采用人工凿毛时,商品混凝土强度不低于(2.5)Mpa, 采用机械凿毛时,商品混凝土强度不低于(10) Mpao⑸自然养护期间,应在商品混凝土浇筑完毕后(1)h对商品混凝土进行保温保湿养护。
⑹当无设计要求时,构件侧面和底面的钢筋保护层垫块数量不应少于(4)个/m2。
⑺钢筋焊接接头在受弯构件的受拉区不得大于(50%),轴心受拉构件不得大于(25%)。
⑻商品混凝土拆模后,在商品混凝土低于设计强度(75%)或龄期不足(7) d时丁新浇商品混凝土不得与流动水接触。
⑼商品混凝土实体质量核查时,普通商品混凝土结构表面裂缝宽度不得大于(0.20)mm。
⑩桥梁支座砂浆分(自流平)和(干硬性)两类。
余下全文二、判断题:⑴模板及支(拱)架与脚手架之间可以互相连接。
(凶)⑵采用满足精度要求的仪器现场测定钢筋保护层厚度,要求85%测点实测厚度不得小于设计值。
(;X;)⑶冬季闪光对焊宜在室内进行,环境气温不宜低于(;v;)⑷当商品混凝土原材料和施工工艺等发生变化时,必须重新选定配合比。
(;V;)⑸商品混凝土运输、浇筑及间歇的全部时间可以超过商品混凝土的初凝时间。
(;x;)⑹砂浆用水泥宜选用通用硅酸盐水泥。
(;V;)⑺细骨料应选用级配合理、质地坚固、吸水率低、空隙率小的洁净天然中粗河砂,也可以选用专门机组生产的人工砂和海砂。
(;x;)⑻预应力筋锚固后的外露部分应采用机械切割,不得使用电弧焊或气焊切割。
(;V;)⑼预应力筋的实际伸长值与计算伸长值的差值不得大于plusmn;3%o (;x;)Q0)钢筋弯曲成型时,可以根据实际情况反复弯折。
工程部《铁路混凝土工程施工技术指南》考试试题(考试时间90分钟,满分100分)姓名:一.模板工程填空题(每空1分,总计8分)1、模板与脚手架之间不应互相连接。
2、模板与混凝土相接触的表面应涂刷隔离剂。
3、在浇筑混凝土前,应对模板及支(拱)架进行验收。
4、模板及支(拱)架的构件倾覆稳定系数不得小于1.5 。
5、模板及支(拱)架的刚度应符合下列规定:结构外露表面和直接支承混凝土重力的模板(纵梁、横梁等)计算挠度不得大于构件跨度的1/400 ,并满足混凝土构件表面平整度、结构线型的要求。
6、梁式结构的底模应根据结构类型和设计要求设置预拱量。
7、为消除支(拱)架非弹性变形,确定模板立模高程,现浇混凝土结构的支(拱)架在正式使用前应预压。
8、简支梁、连续梁宜从跨中到支座位置循环拆除。
二.钢筋工程填空题(每空1分,总计18分)1、场内钢筋应按牌号、炉罐号、规格、检验状态分别标识存放。
2、受拉带肋(月牙肋、等高肋)钢筋的末端应采用直角形弯钩,弯钩的内侧半径不得小于 2.5 d(HRB335)或 3.5d(HRB400),钩端应留有不小于 3 d(HRB335)或5 d(HRB400)的直线段。
3、“同一连接区段”长度:焊接接头或机械连接接头为35d(d 为纵向受力钢筋的较大直径)且不小于500 mm,绑扎接头为 1.3 倍搭接长度且不小于500mm。
凡接头中点位于该连接区段长度内的接头均属于同一连接区段。
4、钢筋电弧焊焊条型号:钢筋牌号HRB335应选用焊条型号E 4303 。
5、混凝土强度等级﹤C30,带肋钢筋HRB335级绑扎接头最小搭接长度:45 d 。
混凝土强度等级≥C30,绑扎接头最小搭接长度:35 d.6、为保证混凝土保护层厚度,垫块互相错开,分散布置,不得横贯保护层的全部截面;垫块数量不得少于 4 个/m2。
7、垫块的耐久性和抗压强度应不低于构件本体混凝土,不得采用砂浆垫块。
8、除设计有要求外,梁、柱等结构中钢筋骨架的箍筋应与主筋垂直围紧箍筋与主筋交叉点处应以铁丝绑扎;梁柱等构件拐角处的交叉点应全部绑扎;中间平直部分的交叉点可交错扎结。

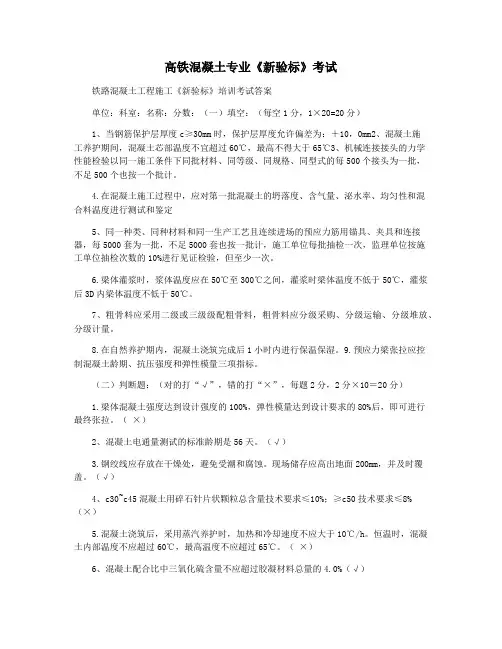

高铁混凝土专业《新验标》考试铁路混凝土工程施工《新验标》培训考试答案单位:科室:名称:分数:(一)填空:(每空1分,1×20=20分)1、当钢筋保护层厚度c≥30mm时,保护层厚度允许偏差为:+10,0mm2、混凝土施工养护期间,混凝土芯部温度不宜超过60℃,最高不得大于65℃3、机械连接接头的力学性能检验以同一施工条件下同批材料、同等级、同规格、同型式的每500个接头为一批,不足500个也按一个批计。
4.在混凝土施工过程中,应对第一批混凝土的坍落度、含气量、泌水率、均匀性和混合料温度进行测试和鉴定5、同一种类、同种材料和同一生产工艺且连续进场的预应力筋用锚具、夹具和连接器,每5000套为一批,不足5000套也按一批计,施工单位每批抽检一次,监理单位按施工单位抽检次数的10%进行见证检验,但至少一次。
6.梁体灌浆时,浆体温度应在50℃至300℃之间,灌浆时梁体温度不低于50℃,灌浆后3D内梁体温度不低于50℃。
7、粗骨料应采用二级或三级级配粗骨料,粗骨料应分级采购、分级运输、分级堆放、分级计量。
8.在自然养护期内,混凝土浇筑完成后1小时内进行保温保湿。
9.预应力梁张拉应控制混凝土龄期、抗压强度和弹性模量三项指标。
(二)判断题:(对的打“√”,错的打“×”,每题2分,2分×10=20分)1.梁体混凝土强度达到设计强度的100%,弹性模量达到设计要求的80%后,即可进行最终张拉。
(×)2、混凝土电通量测试的标准龄期是56天。
(√)3.钢绞线应存放在干燥处,避免受潮和腐蚀。
现场储存应高出地面200mm,并及时覆盖。
(√)4、c30~c45混凝土用碎石针片状颗粒总含量技术要求≤10%;≥c50技术要求≤8%(×)5.混凝土浇筑后,采用蒸汽养护时,加热和冷却速度不应大于10℃/h。
恒温时,混凝土内部温度不应超过60℃,最高温度不应超过65℃。
(×)6、混凝土配合比中三氧化硫含量不应超过胶凝材料总量的4.0%(√)7.混凝土分项工程冬季施工时,混凝土强度达到设计强度的40%后方可冻结;浸水、冻融条件下的混凝土开始冻结时,其强度不应小于设计强度的80%(×)8、对首盘混凝土的坍落度、含气量、泌水率、水胶比和拌和物温度等应进行测试鉴定(×)9.在碳化环境下,素混凝土的最大水胶比不得超过0.55,胶凝材料的最小用量不得小于280kg/m3。

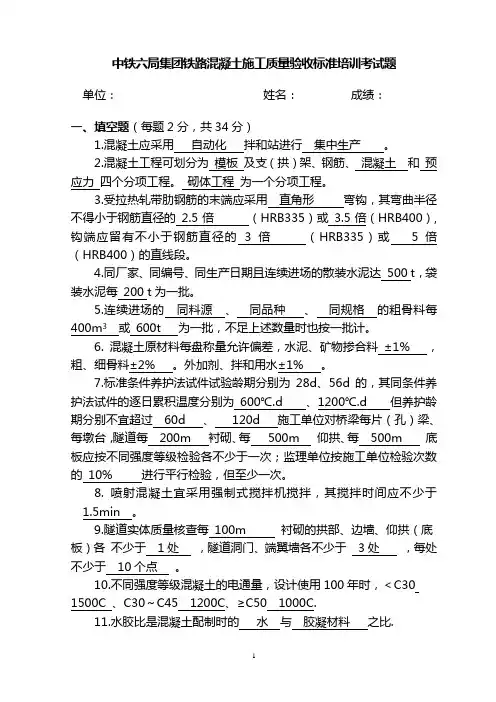

中铁六局集团铁路混凝土施工质量验收标准培训考试题单位:姓名:成绩:一、填空题(每题2分,共34分)1.混凝土应采用自动化拌和站进行集中生产。
2.混凝土工程可划分为模板及支(拱)架、钢筋、混凝土和预应力四个分项工程。
砌体工程为一个分项工程。
3.受拉热轧带肋钢筋的末端应采用直角形弯钩,其弯曲半径不得小于钢筋直径的2.5倍(HRB335)或3.5倍(HRB400),钩端应留有不小于钢筋直径的3倍(HRB335)或5倍(HRB400)的直线段。
4.同厂家、同编号、同生产日期且连续进场的散装水泥达500 t,袋装水泥每200 t为一批。
5.连续进场的同料源、同品种、同规格的粗骨料每400m3或600t 为一批,不足上述数量时也按一批计。
6.混凝土原材料每盘称量允许偏差,水泥、矿物掺合料±1% ,粗、细骨料±2% 。
外加剂、拌和用水±1% 。
7.标准条件养护法试件试验龄期分别为28d、56d的,其同条件养护法试件的逐日累积温度分别为600℃.d 、1200℃.d 但养护龄期分别不宜超过60d 、120d 施工单位对桥梁每片(孔)梁、每墩台,隧道每200m 衬砌、每500m 仰拱、每500m 底板应按不同强度等级检验各不少于一次;监理单位按施工单位检验次数的10% 进行平行检验,但至少一次。
8. 喷射混凝土宜采用强制式搅拌机搅拌,其搅拌时间应不少于1.5min 。
9.隧道实体质量核查每100m 衬砌的拱部、边墙、仰拱(底板)各不少于1处,隧道洞门、端翼墙各不少于3处,每处不少于10个点。
10.不同强度等级混凝土的电通量,设计使用100年时,<C30 1500C 、C30~C45 1200C、≥C50 1000C.11.水胶比是混凝土配制时的水与胶凝材料之比.12.粗、细骨料应按待检区和合格区分别存放,不同品种和规格的粗、细骨料用隔离墙分离,并根据需要设置冲洗或筛分设施。
13.拌和站正式启用前应进行拌和工艺试验和混凝土匀质性测试。

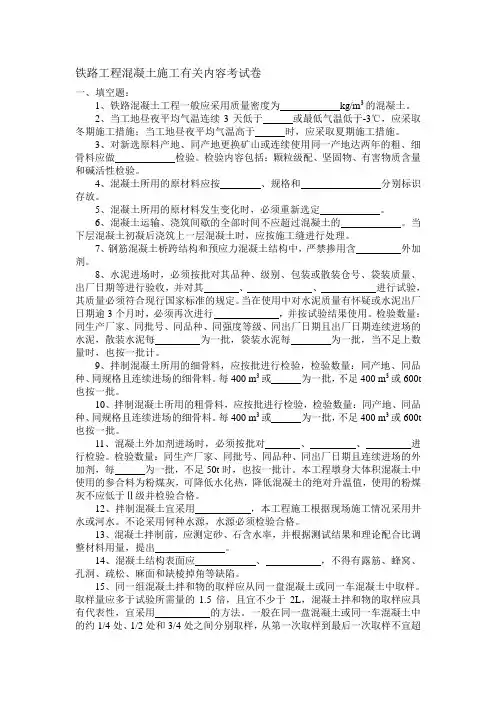

铁路工程混凝土施工有关内容考试卷一、填空题:1、铁路混凝土工程一般应采用质量密度为kg/m3的混凝土。
2、当工地昼夜平均气温连续3天低于或最低气温低于-3℃,应采取冬期施工措施;当工地昼夜平均气温高于时,应采取夏期施工措施。
3、对新选原料产地、同产地更换矿山或连续使用同一产地达两年的粗、细骨料应做检验。
检验内容包括:颗粒级配、坚固物、有害物质含量和碱活性检验。
4、混凝土所用的原材料应按、规格和分别标识存放。
5、混凝土所用的原材料发生变化时,必须重新选定。
6、混凝土运输、浇筑间歇的全部时间不应超过混凝土的。
当下层混凝土初凝后浇筑上一层混凝土时,应按施工缝进行处理。
7、钢筋混凝土桥跨结构和预应力混凝土结构中,严禁掺用含外加剂。
8、水泥进场时,必须按批对其品种、级别、包装或散装仓号、袋装质量、出厂日期等进行验收,并对其、、进行试验,其质量必须符合现行国家标准的规定。
当在使用中对水泥质量有怀疑或水泥出厂日期逾3个月时,必须再次进行,并按试验结果使用。
检验数量:同生产厂家、同批号、同品种、同强度等级、同出厂日期且出厂日期连续进场的水泥,散装水泥每为一批,袋装水泥每为一批,当不足上数量时,也按一批计。
9、拌制混凝土所用的细骨料,应按批进行检验,检验数量:同产地、同品种、同规格且连续进场的细骨料。
每400 m3或为一批,不足400 m3或600t 也按一批。
10、拌制混凝土所用的粗骨料,应按批进行检验,检验数量:同产地、同品种、同规格且连续进场的细骨料。
每400 m3或为一批,不足400 m3或600t 也按一批。
11、混凝土外加剂进场时,必须按批对、、进行检验。
检验数量:同生产厂家、同批号、同品种、同出厂日期且连续进场的外加剂,每为一批,不足50t时,也按一批计。
本工程墩身大体积混凝土中使用的参合料为粉煤灰,可降低水化热,降低混凝土的绝对升温值,使用的粉煤灰不应低于Ⅱ级并检验合格。
12、拌制混凝土宜采用,本工程施工根据现场施工情况采用井水或河水。

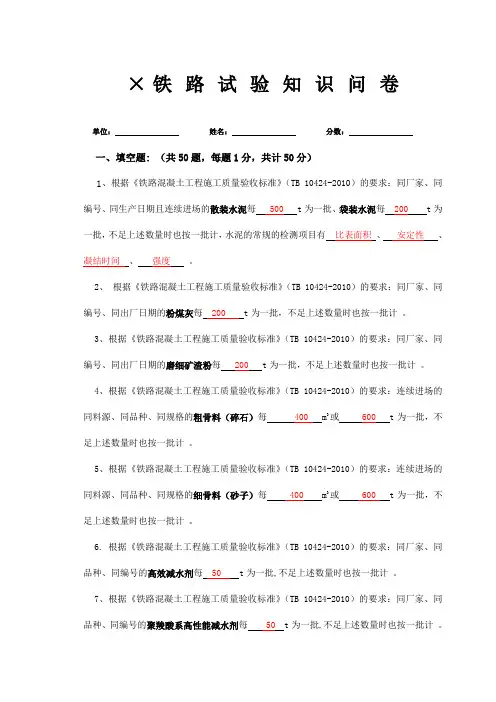

×铁路试验知识问卷单位:姓名:分数:一、填空题: (共50题,每题1分,共计50分)1、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:同厂家、同编号、同生产日期且连续进场的散装水泥每 500 t为一批、袋装水泥每200 t为一批,不足上述数量时也按一批计,水泥的常规的检测项目有比表面积、安定性、凝结时间、强度。
2、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:同厂家、同编号、同出厂日期的粉煤灰每 200 t为一批,不足上述数量时也按一批计。
3、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:同厂家、同编号、同出厂日期的磨细矿渣粉每200 t为一批,不足上述数量时也按一批计。
4、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:连续进场的同料源、同品种、同规格的粗骨料(碎石)每400 m3或600 t为一批,不足上述数量时也按一批计。
5、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:连续进场的同料源、同品种、同规格的细骨料(砂子)每 400 m3或 600 t为一批,不足上述数量时也按一批计。
6. 根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:同厂家、同品种、同编号的高效减水剂每 50 t为一批,不足上述数量时也按一批计。
7、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:同厂家、同品种、同编号的聚羧酸系高性能减水剂每 50 t为一批,不足上述数量时也按一批计。
8、根据《铁路混凝土工程施工质量验收标准》(TB 10424-2010)的要求:钢筋进场时,必须对其质量指标进行全面检查,同牌号、同炉罐号、同规格的钢筋原材(预应力混凝土用螺纹钢筋)每60 t为一批,不足上述数量时也按一批计,按批检验钢筋原材的直径、每延米重量并抽取试件做屈服强度、抗拉强度、伸长率和冷弯试验。

铁路施工员考试题及答案一、单项选择题1. 铁路施工中,下列哪项是正确的施工顺序?A. 测量放线→土方开挖→基础施工→结构施工→轨道铺设B. 土方开挖→测量放线→基础施工→结构施工→轨道铺设C. 测量放线→土方开挖→结构施工→基础施工→轨道铺设D. 土方开挖→测量放线→结构施工→基础施工→轨道铺设答案:A2. 铁路施工中,对于混凝土结构的养护,以下哪项是正确的?A. 混凝土浇筑完成后立即覆盖保湿B. 混凝土浇筑完成后立即进行高温烘烤C. 混凝土浇筑完成后无需特别养护D. 混凝土浇筑完成后立即进行水冷答案:A3. 铁路施工中,轨道铺设时,钢轨接头的焊接方式应选择:A. 电弧焊B. 气焊C. 闪光焊D. 激光焊答案:C4. 铁路施工中,下列哪项是铁路路基施工的基本要求?A. 保证路基的稳定性和承载力B. 保证路基的美观性C. 保证路基的排水性能D. 保证路基的抗冻性能答案:A5. 铁路施工中,对于隧道施工,以下哪项是正确的支护方式?A. 钢拱架支护B. 混凝土支护C. 木支撑D. 土钉墙答案:A二、多项选择题6. 铁路施工中,以下哪些因素会影响铁路施工的进度?A. 施工材料的供应B. 施工人员的技术水平C. 施工设备的先进程度D. 施工环境的复杂性答案:ABCD7. 铁路施工中,以下哪些是铁路桥梁施工的关键技术?A. 桥梁基础施工技术B. 桥梁上部结构施工技术C. 桥梁预应力施工技术D. 桥梁防腐技术答案:ABCD8. 铁路施工中,以下哪些是铁路隧道施工的关键技术?A. 隧道开挖技术B. 隧道支护技术C. 隧道衬砌技术D. 隧道通风技术答案:ABCD9. 铁路施工中,以下哪些是铁路轨道施工的关键技术?A. 轨道基础施工技术B. 轨道铺设技术C. 轨道焊接技术D. 轨道调整技术答案:ABCD10. 铁路施工中,以下哪些是铁路施工安全管理的重要内容?A. 施工人员的安全教育B. 施工现场的安全防护C. 施工设备的安全管理D. 施工环境的安全评估答案:ABCD三、判断题11. 铁路施工中,施工图纸是施工的依据,施工人员必须严格按照施工图纸进行施工。
铁路项目部理论考试试题及答案一、判断题(共20题,每题2分。
)1、拌和站内宜设置停车暖棚,混凝土搅拌运输车应提前预热,并采用加厚保温篷布等材料包裹混凝土搅拌运输车。
(√)2、混凝土搅拌站的静态精度是在秤的计量最小量程至最大量程间,以标准砝码质量值与显示称量值之差值对所称量标准砝码真值的相对误差。
(√)3、混凝土搅拌站的动态精度是指物料配料完毕,所配物料与显示值与约定值之间的相对误差。
(√)4、喷射混凝土所用细集料细度模数不宜大于2.5,含泥量应不大于3%。
(×)5、喷射混凝土所用粗集料最大粒径不宜大于10mm.( ×)6、根据铁标要求粗集料母盐抗压强度与强度等级之比不应小于1.5. (√)7、预应力混凝土、喷射混凝土、蒸汽养护混凝土的力学性能标准条件养护试件的试验龄期为56d,其它混凝土力学性能标准条件养护试件的试验龄期为28d。
(×)8、GB/T50080-2002规定从试样制备完毕到开始做混凝土各项性能试验不宜超过15min。
(×)9、混凝土坍落度试验时,坍落度筒的提离过程应在5~10s内完成。
从开始装料到提坍落度筒的整个过程应不间断地进行,并应在150s内完成。
(√)10、铁路工程喷射混凝土应采用硅酸盐或普通硅酸盐水泥,必要时可采用抗硫酸盐水泥(×)11、铁路混凝土工程施工时,硅灰掺量一般不超过胶凝材料总量的8%,且宜与其他矿物掺合料使用。
(√)12、在冻融破坏环境下,粉煤灰的烧失量不宜大于3.0%。
(√)13、铁路混凝土工程施工时,C40以下混凝土,可采用矿渣硅酸盐水泥、粉煤灰硅酸盐水泥和复合硅酸盐水泥。
(×)14、水泥胶砂流动度试验时,第一层装至截锥圆模高度约2/3处,用捣棒由边缘至中心均匀捣压10次。
(×)15、负压筛析法、水筛法和手工筛析法测定的结果发生争议时,以负压筛析法为准。
(√)16、硅酸盐水泥初凝时间不小于60min,终凝时间不大于390min.(×)17、喷射混凝土所用速凝剂抗压强度比大于等于75%。
2023年一级建造师之一建铁路工程实务通关考试题库带答案解析单选题(共30题)1、对于开挖深度为10~15m的石质傍山路堑地段,宜采用的开挖方法是()。
A.全断面开挖B.横向台阶开挖C.逐层顺坡开挖D.纵向台阶开挖【答案】 D2、()单位应结合施工环境、条件,认真进行施工现场文明形象管理的总体策划、设计、布置、使用和管理。
A.施工B.监理C.养护D.设计【答案】 A3、有砟轨道人工铺设中,连接钢轨时,必须按规定()。
A.预留轨缝B.测量钢轨长度C.测定轨温D.安装接头螺丝【答案】 A4、基期至设计概(预)算编制期所发生的各项价差,由设计单位在编制概(预)算时,按本办法规定的价差调整方法计算,列入()。
A.单项概(预)算B.总概(预)算C.综合概(预)算D.按合同约定办理【答案】 A5、道床支承块由厂家在工地按工厂化标准预制,混凝土配合比由(),钢筋、水泥、骨料、水、外加剂等应符合设计要求。
A.监理工程师确定,混凝土采用强制式搅拌机拌合B.监理工程师确定,混凝土采用自落式搅拌机拌合C.工厂试验确定,混凝土采用强制式搅拌机拌合D.工厂试验确定,混凝土采用自落式搅拌机拌合【答案】 C6、线路平面控制网CPⅢ适用于新建()km/h铁路工程测量。
A.120~160B.160~250C.250~350D.350以上【答案】 C7、正线中型轨道应使用的扣件类型是()。
A.弹条Ⅰ型B.弹条Ⅱ型C.弹条Ⅲ型D.弹条Ⅰ型或Ⅱ型【答案】 D8、采用盾构法修建隧道时,盾构的类型按开挖方式可以分为手掘式盾构、半机械式盾构和()盾构。
A.固定机械支护式B.机械式C.泥水加压式D.土压式【答案】 B9、铁路工程质量验收顺序是()。
A.分项→分部→单位→检验批B.检验批→分项→分部→单位C.单位→分部→分项→检验批D.分部→分项→检验批→单位【答案】 B10、铁路铺轨作业连接钢轨时,必须按规定预留()。
A.起道量C.轨缝量D.延伸量【答案】 C11、发生铁路建设工程质量事故,建设、施工、监理单位应在事故发生后()小时内,向地区铁路监督管理局报告。

铁路混凝土工程考题与标准答案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII考题题库一、填空题1.混凝土碱含量是指混凝土中等当量氧化钠的含量,以kg/m3计;混凝土原材料的碱含量是指原材料中等当量氧化钠的含量,以质量百分率计。
等当量氧化钠含量是指氧化钠含量与倍的氧化钾含量之和。
2.从事铁路混凝土工程施工的单位应建立现场试验室。
现场试验室应由具有规定资质等级并经计量认证的主管试验室授权,并应通过有关方面的检查验收,其试验检验能力应与工程性质和规模相适应。
3.铁路混凝土工程应以自动化搅拌站集中拌和方式进行施工。
4.工序之间应进行交接检验,上道工序应满足下道工序的施工条件和技术要求。
相关专业工序之间的交接检验应经监理工程师检查认可,未经检查或检查不合格的不得进行下道工序施工。
5.工程施工质量的验收均应在施工单位自行检查评定合格的基础上进行。
6.涉及结构安全的试块、试件和现场检验项目,监理单位应按规定进行平行检验或见证取样检测、见证检测。
7.对原材料、构配件和设备等的检验,应按进场的批次和本标准规定的抽样检验方案执行。
8.资料检查,包括原材料、构配件和设备等的质量证明文件(质量合格证、规格、型号及性能检测报告等)及检验报告,施工过程中重要工序施工记录、自检和交接检验记录、平行检验报告、见证取样检测报告等。
9.主控项目的质量经抽样检验应全部合格。
一般项目的质量经抽样检验应全部合格;其中,有允许偏差的抽查点,除有专门要求外,80%及以上的抽查点应控制在规定的允许偏差内,最大偏差不得大于规定允许偏差的倍。
10.当对试块试件的试验结果有怀疑时,或因试块试件丢失损坏、试验资料丢失等无法判断实体质量时,应由有资质的法定检测单位对实体质量进行检测鉴定,凡达到设计要求的检验批可予以验收。
11.模板及支(拱)架应具有足够的强度、刚度和稳定性;能承受所浇筑混凝土的重力、侧压力及施工荷载;保证结构尺寸的正确,并根据工程结构形式、地基承载力、施工设备和材料等条件进行施工工艺设计并编制施工技术方案,其弹性压缩、预拱度和沉降值应符合设计要求。
铁路工程结构混凝土强度检测规程(钻芯法、回弹法)知识考核一、判断题1、芯样试件抗压强度值是指由芯样试件得到相当于边长为150mm立方体试件的混凝土抗压强度。
()[单选题] *A.正确√B.错误2、钻芯法检测混凝土抗压强度,用于抗压的芯样试件端面与轴线的不垂直度大于0.5°,相应的测试数据无效。
()[判断题] *对错√3、采用TB 10426-2019钻芯法检测混凝土抗压强度,测量芯样试件的平均直径,一个试件需测量6次。
()[单选题] *A.正确√B.错误4、钻芯法检测混凝土抗压强度,芯样宜在结构或构件受力较大的部位钻取。
()[单选题] *A.正确B.错误√5、钻芯法确定检测批的混凝土抗压强度推定值时,小直径芯样的样本容量不宜少于18个。
()[单选题] *A.正确B.错误√6、采用TB 10426-2019钻芯法检测混凝土抗压强度,检测过程中会用到钢筋探测仪。
()[单选题] *A.正确√B.错误7、钻芯法检测混凝土抗压强度,当结构工作条件比较潮湿,需要确定潮湿状态下混凝土的抗压强度时,芯样试件宜在20℃±5℃的清水中浸泡24h~48h。
()[单选题] *A.正确B.错误√8、采用TB 10426-2019钻芯法检测混凝土抗压强度,抗压芯样试件内不宜含有钢筋,因为抗压芯样试件内含有钢筋,往往会对芯样抗压强度值产生影响。
()[判断题] *A.正确√B.错误9、采用钻芯法检测混凝土抗压强度,当采用小直径芯样时,其直径不得小于骨料最大直径的3倍。
()[单选题] *A.正确B.错误√10、采用钻芯法检测混凝土抗压强度,在剔除芯样试件抗压强度样本中的异常值时,应根据经验,先剔除样本中的最大值或最小值。
()[单选题] *A.正确B.错误√11、火灾中被严重烧伤的混凝土可以直接使用回弹法进行回弹检测,确定混凝土抗压强度。
()[单选题] *A.正确B.错误√12、采用TB 10426-2019回弹法检测混凝土抗压强度,若混凝土表面有疏松层,可以将疏松层清除后再进行回弹检测。

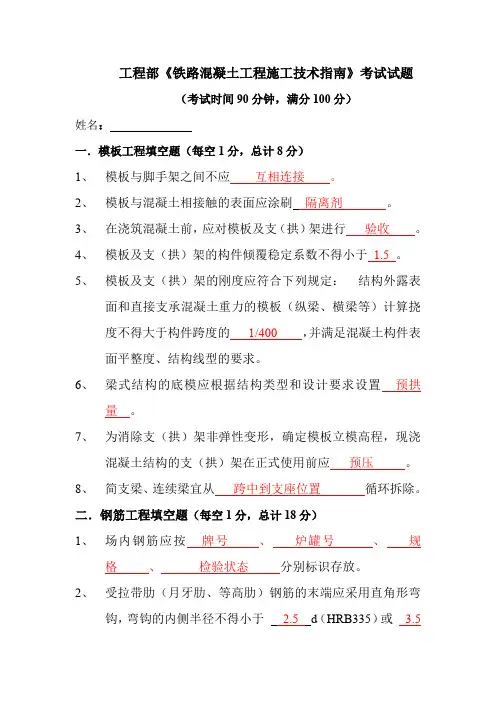

工程部《铁路混凝土工程施工技术指南》考试试题
(考试时间90分钟,满分100分)
姓名:
一.模板工程填空题(每空1分,总计8分)
1、模板与脚手架之间不应互相连接。
2、模板与混凝土相接触的表面应涂刷隔离剂。
3、在浇筑混凝土前,应对模板及支(拱)架进行验收。
4、模板及支(拱)架的构件倾覆稳定系数不得小于1.5 。
5、模板及支(拱)架的刚度应符合下列规定:结构外露表面和直接支承混凝土重力的模板(纵梁、横梁等)计算挠度不得大于构件跨度的1/400 ,并满足混凝土构件表
面平整度、结构线型的要求。
6、梁式结构的底模应根据结构类型和设计要求设置预拱
量。
7、为消除支(拱)架非弹性变形,确定模板立模高程,现浇混凝土结构的支(拱)架在正式使用前应预压。
8、简支梁、连续梁宜从跨中到支座位置循环拆除。
二.钢筋工程填空题分)181分,总计(每空1、场内钢筋应按牌号、炉罐号、规
格、检验状态分别标识存放。
2、受拉带肋(月牙肋、等高肋)钢筋的末端应采用直角形弯钩,弯钩的内侧半径不得小于 2.5 d(HRB335)或 3.5
d(HRB400),钩端应留有不小于 3 d(HRB335)或5
d(HRB400)的直线段。
3、“同一连接区段”长度:焊接接头或机械连接接头为35
d(d 为纵向受力钢筋的较大直径)且不小于500 mm,
绑扎接头为 1.3 倍搭接长度且不小于500mm。
凡接头中点位于该连接区段长度内的接头均属于同一连接区段。
4、钢筋电弧焊焊条型号:钢筋牌号HRB335应选用焊条型号
E 4303 。
5、混凝土强度等级﹤C30,带肋钢筋HRB335级绑扎接头最小搭接长度:45 d 。
混凝土强度等级≥C30,绑扎接头最
小搭接长度:35 d.
6、为保证混凝土保护层厚度,垫块互相错开,分散布置,不得横贯保护层的全部截面;垫块数量不得少于 4 个/m2。
7、垫块的耐久性和抗压强度应不低于构
件本体混凝土,不得采用砂浆垫块。
8、除设计有要求外,梁、柱等结构中钢筋骨架的箍筋应与主筋垂直围紧箍筋与主筋交叉点处应以铁丝绑扎;梁柱等构件拐角处的交叉点应全部绑扎;中间平直部分的交叉点可交错扎结。
三.混凝土工程填空题分)分,总计25(每空11、粗、细骨料应按“待检区”和“合格区”分别存放,不同
品种和规格的粗、细骨料用隔离墙分离,并根据需要设置
冲洗或筛分设施。
2、搅拌混凝土前应测定粗、细骨料的含水率,及时调整施工
配合比。
3、按照批准的施工配合比准确称量混凝土原材料,其最大允许偏差应符合下列规定(按重量计):胶凝材料(水泥、矿物掺和料等)±1%;外加剂±1%;粗、细骨料±2%;拌和用水±1%。
4、混凝土的搅拌时间为全部材料装入搅拌机开始至搅拌结束所用时间,最短搅拌时间不宜少于2min。
5、当搅拌运输车到达浇筑现场时,应高速旋转20s~30s 后再
将混凝土拌和物喂入泵车受料斗或混凝土料斗中。
6、泵送混凝土的最大摊铺厚度不宜大于600mm,其它混凝土
最大摊铺厚度不宜大于400mm。
7、浇筑混凝土期间,应设专人检查支架、模板、钢筋和预埋
件等的稳固情况,当发现有松动、变形、移位时,应及时处理。
8、应凿除已浇筑混凝土表面的水泥砂浆和松弱层,凿毛后露出的新鲜混凝土面积不低于75%。
9、采用插入式振捣器振捣混凝土时,插入式振捣器的移动间距不宜大于振捣器作用半径的1.5倍,且插入下层混凝土内的深度宜为50mm~100mm,与侧模应保持50mm ~100mm
的距离。
.
10、混凝土自然养护期间,应重点加强混凝土的湿度和温度控
制,养护龄期应符合本指南的相关规定。
11、结构或构件芯部混凝土与表面混凝土之间的温差、表面混凝土与环境之间的温差大于20℃(预应力箱梁和截面较为复杂的结构温差大于15℃)时不得拆模。
四.预应力工程填空题分)分,总计34.5(每空1.51、孔道成型用圆形管道的内径应至少比预应力筋或连接器的轮廓直径大
6mm,其内截面积应不小于预应力筋截面积的
2.5 倍。
2、金属管道接头处的连接管宜采用大一个直径级别的同材质管道,其长度宜为被连接管道内径的5~7 倍,且不小于
300mm,两端旋入长度应大致相等。
3、预应力筋应采用砂轮锯切断,不得采用电弧或气焊切断,千斤顶额定张拉力宜为预应力筋张拉力的1.2~1.5倍,最
大行程宜按预应力筋的伸长量加初始张拉时预留行程量计算。
张拉油泵额定油压宜为使用油压的1.4倍,油泵容量宜为张拉千斤顶总输油量的1.5倍以上。
4、与千斤顶配套使用的压力表宜采用防振型,其精度等级不低于1.0 级,最小刻度值不大于1MPa,表盘直径大于
15cm,表盘量程应在工作最大油压的1.25~2.0 倍之间。
5、千斤顶校准周期应符合下列规定:①千斤顶使用一个月
②千斤顶张拉作业达次。
300
6、预应力筋的张拉应从零拉力加载至初拉力,测量伸长值初读数,再分级以均匀速度加载并测量伸长值至张拉控制力,达到张拉控制力后,宜持荷2分钟。
当成孔管道为塑料波纹管时,达到张拉控制力后,宜持荷2min~5min。
7、预施应力值以压力表读数为主,以预应力筋伸长值作校核。
8、后张法预制梁终张拉和先张法预制梁放张完成后应对梁体弹性上拱值进行实测。
9、锚固完结并经检验合格后即可切割端头多余的预应力筋,切割后的外露长度不宜小于其直径的1.5 倍,且不宜小于
30mm。
10、同一孔道压浆应连续进行,一次完成。
从浆体搅拌到压入梁体的时间不应超过 40min。
11、终张拉完毕,应在48h 内进行孔道压浆。
12、当昼夜平均气温高于30℃时,混凝土与砌体工程的施工
应按夏期施工办理。
五.五.简答题分)14.5分,总计4分,第二题10.5(第一题1、大体积混凝土定义是什么?
答:大体积混凝土主要指混凝土结构实体最小几何尺寸不小
于1m,或预计会因混凝土中水泥水化引起的温度变化和收缩导致有害裂缝产生的混凝土。
2、浇筑混凝土前应做好哪些准备工作?
尽量减少后明确结构分段分块的间隔浇筑顺序,①制定浇筑工艺,答:
浇带或施工缝。
②根据结构截面尺寸大小研究确定必要的降温防裂措施。
③将基础上松动的岩块、杂物及泥块清除干净,并采取防、排水措施。
对干燥的非粘性土基面,应用水湿润;对未风化的岩石,应用水清洗,但其表面不得积水。
在旧混凝土面上接续浇筑新混凝土时,施工缝连接方式应符合设计要求。
设计无具体要求时,对于素混凝土结构,应在施工缝处埋设直径不小于16mm 的连接钢筋。
连接钢筋埋入深度和露出长度均不应小于钢筋直径的15d,间距不大于20cm,使用光圆钢筋时
两端应设半圆形标准弯钩,使用带肋钢筋时可不设弯钩。
在混凝土施工缝处接续浇筑新混凝土时,应符合下列规定:
1 应凿除已浇筑混凝土表面的水泥砂浆和松弱层,凿毛后露出的新鲜混
凝土面积不低于75%。
凿毛时,混凝土强度应符合下列规定:1)用人工凿毛时,不低于2.5MPa。
2)用风动机等机械凿毛时,不低于10MPa。
2 经凿毛处理的混凝土面应用水冲洗干净,但不得存有积水。
在浇筑新混凝土前,对垂直施工缝宜在旧混凝土面上刷一层水泥净浆,对水平施工缝宜在旧混凝土面上铺一层厚10mm~20mm、比混凝土水胶比略小的胶砂比为1:2 的水泥砂浆,或铺一层厚约30cm的混凝土,其粗骨料宜比新浇筑混凝土减少10%。
3 施工缝为斜面时,旧混凝土应浇筑成或凿成台阶状。
预埋件的紧固程度和保护层垫块的位置、钢筋、支架、④仔细检查模板、.
数量等,以确保钢筋的混凝土保护层厚度尺寸满足要求。
