铁路工程施工技术指南与施工安全措施对照手册【模板】
- 格式:docx
- 大小:17.67 KB
- 文档页数:5
铁路工程施工安全技术操作规程范本第一章总则第一条根据《铁路工程施工安全管理规定》,制定本操作规程,明确施工各专业单位在铁路工程施工安全中的职责和要求,保障施工人员的生命安全和财产安全。
第二条本操作规程适用于各类铁路工程施工过程中,施工各专业单位的操作人员必须严格按照本操作规程的要求进行操作。
第三条所有施工单位必须严格执行国家有关法律、法规、标准、规范和铁路施工工艺规程等安全技术操作要求,切实加强施工安全管理。
第四条施工单位应当将本操作规程纳入施工组织设计文件之中,并在施工现场对操作人员进行相应的安全技术操作培训和考核。
第五条施工单位应当建立健全安全责任制度,严格按照安全技术操作规程进行施工,对违规行为进行严肃处理,并及时整改事故隐患。
第六条施工各专业单位在施工过程中应当加强沟通协作,相互配合,确保施工过程顺利进行。
第七条施工过程中发生的事故,应当立即停工,并采取紧急措施,同时向施工单位上级主管部门和铁路管理局报告,配合进行事故调查处理。
第八条施工单位应当按照施工规模、性质和危险程度,制定相应的安全技术措施,确保施工过程中不发生安全事故。
第二章安全技术操作管理第九条施工单位应当制定相应的安全技术操作计划和方案,确定施工过程中的职责和要求。
第十条施工单位应当根据施工现场的具体情况,进行施工现场布置图设计,并明确安全设备和安全标识的设置位置。
第十一条施工人员必须穿戴符合安全要求的劳动防护用品,并按照规定进行操作。
第十二条施工单位应当对相关人员进行安全技术操作知识的培训和考核,确保操作人员具备安全技术操作的能力。
第十三条施工单位应当定期检验和维护施工设备、工具和安全保护设备,确保安全性能正常。
第十四条施工人员应当了解所使用设备的工作原理和操作方法,并按照说明书操作,禁止进行违章操作。
第十五条施工单位应当建立安全技术档案,并定期进行备案。
第十六条施工人员在操作过程中,应当保持通信畅通,及时向上级报告工作进展情况。
铁路工程施工安全作业措施一、施工前的准备工作1.编制施工方案:在进行铁路工程施工前,首先需要编制详细的施工方案,包括施工计划、施工流程、施工内容等,确保施工过程有序进行。
2.安全教育培训:对参与施工的工作人员进行安全教育培训,包括施工现场的安全规定、应急处置措施等,提高工作人员的安全意识和应急能力。
3. 检查施工设备:在进行铁路工程施工前,需要对施工设备进行全面检查,确保设备运行正常,不存在故障和安全隐患。
4. 确定施工区域:在确定铁路工程施工区域时,需要考虑周围环境的影响,避免施工对周边交通和居民生活造成影响。
5. 设置安全警示标识:在施工现场设置明显的安全警示标识,警示施工区域的危险性,提醒工作人员和过往行人注意安全。
二、施工过程中的安全措施1. 戴好安全防护用具:施工人员在进行铁路工程施工时,必须戴好安全防护用具,包括安全帽、安全鞋、手套等,确保头部、脚部和手部的安全。
2. 遵守安全操作规程:施工人员在进行铁路工程施工时,必须严格遵守安全操作规程,不得擅自操作施工设备,不得超载超员,确保施工过程的安全性。
3. 防止火灾爆炸:在进行铁路工程施工时,施工现场不得使用明火,不得乱扔烟蒂,严禁使用易燃易爆材料,确保施工现场的火灾安全。
4. 加强施工现场管理:施工现场应设立专人负责安全管理,加强施工现场的巡查和监控,发现安全隐患及时处理,确保施工现场的安全性。
5. 应急处理措施:在进行铁路工程施工时,需要制定应急处理措施,如发生事故或突发情况,应立即采取相应措施,确保施工现场的安全和稳定。
三、施工后的整理工作1. 清理施工现场:在铁路工程施工结束后,需要对施工现场进行彻底清理,清除施工垃圾和废弃物,确保施工现场的整洁和安全。
2. 检查施工设备:在铁路工程施工结束后,需要对施工设备进行全面检查,发现故障和安全隐患及时处理,确保设备的良好状态。
3. 整理施工资料:在铁路工程施工结束后,需要整理施工资料,包括施工记录、施工图纸等,做好档案管理工作,为后续工作提供参考。
铁路工程施工安全手册第一章绪论一、背景铁路是国家重要的交通运输工具,铁路工程施工是铁路建设与维护的重要环节。
铁路工程施工安全是铁路企业保障员工健康和人民生命财产安全的重要责任,是实现工程施工质量和工期进度的重要保障。
二、目的本手册旨在规范铁路工程施工安全管理,提高工程施工安全管理水平,防范和遏制铁路工程施工安全事故的发生,确保施工人员的生命财产安全,减少施工事故造成的损失。
第二章施工前准备工作一、组织机构1.明确工程施工安全管理机构,设立安全生产部门,并制定施工安全管理责任制度。
2.明确施工现场安全管理部门职责,设立“施工现场安全管理”岗位。
3.建立监督检查机制,对施工现场的安全生产工作进行检查。
二、安全技术交底1.施工单位务必对所有施工人员进行安全技术交底,讲解工程施工安全操作规程,提醒施工人员注意安全事项。
2.对施工人员进行安全生产技能培训,提高施工人员安全意识和自我保护能力。
三、施工现场环境检查1.对施工现场进行安全环境检查,清除可能存在的安全隐患。
2.保证施工现场通道畅通,确保救援车辆及时到达。
3.设置施工警示标志,确保施工现场的清晰可见。
第三章施工安全管理一、施工作业许可管理1.对施工现场进行划定和编制施工作业区域图,明确工作区域。
2.对施工人员进行施工许可管理,保证施工人员的施工作业证件齐全。
二、作业规程及技术措施1.建立施工作业规程,确保施工人员按规定程序作业。
2.制定技术安全措施,对特殊施工工艺和设备进行详细的安全操作规程说明。
三、物料设备管理1.对施工现场存放的物料设备进行定期安全检查,及时清理整理工地。
2.对施工设备进行定期保养和维护,保证设备的正常运转。
四、现场安全交底1.施工管理人员对每天的作业内容进行安全交底,提醒施工人员注意施工安全事项。
2.及时对现场存在的安全隐患进行记录和整改。
第四章施工现场安全防范一、安全防护设施1.施工现场应设置符合标准的安全警示标志,明确施工区域和设备的使用范围。

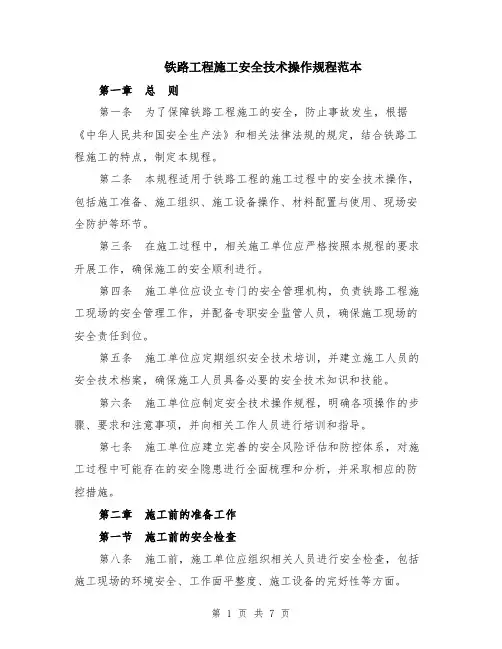

铁路工程施工安全技术操作规程范本第一章总则第一条为了保障铁路工程施工的安全,防止事故发生,根据《中华人民共和国安全生产法》和相关法律法规的规定,结合铁路工程施工的特点,制定本规程。
第二条本规程适用于铁路工程的施工过程中的安全技术操作,包括施工准备、施工组织、施工设备操作、材料配置与使用、现场安全防护等环节。
第三条在施工过程中,相关施工单位应严格按照本规程的要求开展工作,确保施工的安全顺利进行。
第四条施工单位应设立专门的安全管理机构,负责铁路工程施工现场的安全管理工作,并配备专职安全监管人员,确保施工现场的安全责任到位。
第五条施工单位应定期组织安全技术培训,并建立施工人员的安全技术档案,确保施工人员具备必要的安全技术知识和技能。
第六条施工单位应制定安全技术操作规程,明确各项操作的步骤、要求和注意事项,并向相关工作人员进行培训和指导。
第七条施工单位应建立完善的安全风险评估和防控体系,对施工过程中可能存在的安全隐患进行全面梳理和分析,并采取相应的防控措施。
第二章施工前的准备工作第一节施工前的安全检查第八条施工前,施工单位应组织相关人员进行安全检查,包括施工现场的环境安全、工作面平整度、施工设备的完好性等方面。
第九条施工单位应对施工材料进行检验,保证材料的质量符合要求,不会对施工安全造成影响。
第十条施工单位应制定施工计划,并进行可行性分析,确定施工过程中的关键节点和安全控制措施。
第二节施工现场的布置和标识第十一条施工单位应合理划定施工区域,并根据实际情况设置施工标识,包括施工区域的警示标志、禁止标志等。
第十二条施工现场应保持通道的畅通,设置安全通道和紧急疏散通道,并设置明显的指示标志。
第十三条施工单位应确保施工现场的通风良好,保证作业人员的身体健康。
第三章施工组织和管理第一节施工人员的安全教育与培训第十四条施工单位应对施工人员进行安全教育和培训,包括施工现场的安全规定、应急救援措施、安全操作技能等方面。

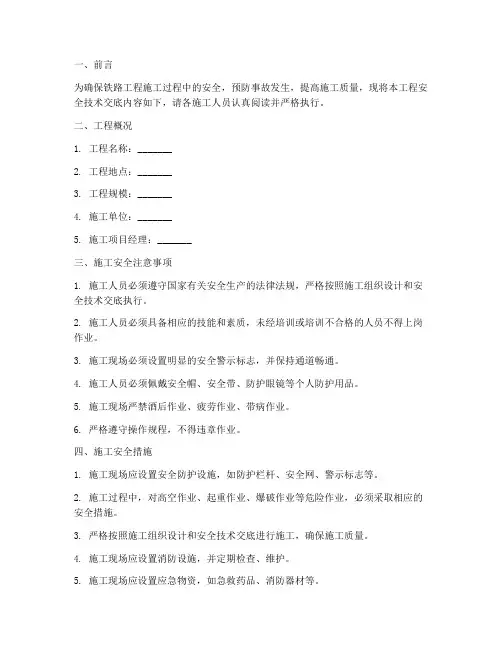

一、前言为确保铁路工程施工过程中的安全,预防事故发生,提高施工质量,现将本工程安全技术交底内容如下,请各施工人员认真阅读并严格执行。
二、工程概况1. 工程名称:_______2. 工程地点:_______3. 工程规模:_______4. 施工单位:_______5. 施工项目经理:_______三、施工安全注意事项1. 施工人员必须遵守国家有关安全生产的法律法规,严格按照施工组织设计和安全技术交底执行。
2. 施工人员必须具备相应的技能和素质,未经培训或培训不合格的人员不得上岗作业。
3. 施工现场必须设置明显的安全警示标志,并保持通道畅通。
4. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
5. 施工现场严禁酒后作业、疲劳作业、带病作业。
6. 严格遵守操作规程,不得违章作业。
四、施工安全措施1. 施工现场应设置安全防护设施,如防护栏杆、安全网、警示标志等。
2. 施工过程中,对高空作业、起重作业、爆破作业等危险作业,必须采取相应的安全措施。
3. 严格按照施工组织设计和安全技术交底进行施工,确保施工质量。
4. 施工现场应设置消防设施,并定期检查、维护。
5. 施工现场应设置应急物资,如急救药品、消防器材等。
五、施工人员培训1. 施工人员必须接受安全教育培训,了解本工程的安全风险和预防措施。
2. 施工人员应掌握本工程的操作规程和安全技术交底内容。
3. 施工人员应定期参加安全培训,提高安全意识和操作技能。
六、施工进度及质量控制1. 严格按照施工组织设计和安全技术交底进行施工,确保施工进度和质量。
2. 施工过程中,加强质量检查,发现问题及时整改。
3. 施工结束后,进行验收,确保工程质量符合要求。
七、总结本安全技术交底旨在提高施工人员的安全意识,确保铁路工程施工安全。
请各施工人员认真执行,共同维护施工现场的安全。
如有未尽事宜,请及时与项目经理或安全管理人员沟通。
附件:1. 施工组织设计2. 安全技术交底详细内容(注:以上模板仅供参考,具体内容应根据实际工程情况进行调整。
一、前言为确保铁路施工安全,预防事故发生,本手册依据国家相关法律法规、铁路建设安全管理规定以及工程实际情况编制。
本手册适用于铁路路基、桥梁、隧道、轨道等施工过程中的安全技术交底工作。
二、适用范围本手册适用于以下施工环节的安全技术交底:1. 路基工程:地基处理、路堤填筑、路堑开挖等。
2. 桥梁工程:桥梁基础、上部结构、桥面系等。
3. 隧道工程:隧道洞口、洞身、洞内设施等。
4. 轨道工程:轨道铺设、道岔安装、轨道维护等。
5. 其他施工环节:临时设施、施工设备、材料堆场等。
三、交底内容1. 施工项目概况- 施工项目名称、地点、工期、施工内容等。
- 施工现场环境、周边建筑物、地下管线等情况。
2. 主要危险源与危害因素- 施工现场存在的危险源,如高空作业、深基坑、电气设备、机械伤害等。
- 危害因素分析,如触电、坠落、物体打击、火灾、爆炸等。
3. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高空作业人员必须系好安全带,并采取防护措施。
- 严禁酒后作业、疲劳作业。
- 施工现场严禁吸烟、使用明火。
- 严格遵守操作规程,严禁违章作业。
4. 重点强调- 施工现场安全防护设施、警示标志等必须齐全有效。
- 临时用电设备必须符合安全要求,严禁私拉乱接。
- 机械设备必须定期检查、维护,确保安全运行。
- 施工过程中必须加强安全巡查,及时发现并消除安全隐患。
5. 应急预案- 针对可能发生的突发事件,如火灾、触电、坍塌等,制定相应的应急预案。
- 明确应急组织、职责、程序和措施,确保事故发生时能够迅速有效地进行处置。
四、交底程序1. 施工单位组织召开安全技术交底会议,对施工人员进行安全技术交底。
2. 施工人员认真听取交底内容,了解施工过程中的安全注意事项和应急措施。
3. 施工单位对交底内容进行记录,并要求施工人员签字确认。
五、附则1. 本手册由施工单位负责编制、修订和实施。
2. 本手册如有未尽事宜,按国家相关法律法规和铁路建设安全管理规定执行。
铁路工程施工保证工程质量的主要技术措施和质保体系及说明一、质量保证体系及说明中标后,本投标人将迅速组建项目经理部,项目经理部成立质量领导小组,项目经理及总工程师任正、副组长,成员由质量、技术、物资、设备、计划、财务等部门负责人及各施工队长组成。
其中:项目经理对本段工程质量承担主要责任,施工队长对施工质量承担直接责任,并严格实行工程质量终身负责制。
质量管理领导小组负责定期组织质量检查、召开质量分析会议,检查、分析质量保证计划的执行情况,及时发现问题,研究改进措施,积极推动项目经理部全面质量管理工作的深入开展。
质量保证体系框图见图五。
二、质量管理组织机构人员及自检制度(一)质量管理组织机构、人员为了确保工程质量,在项目经理部实行三级质量管理制度。
项目经理部设专职质量检查工程师1人(中级以上职称),每个施工队配专职质检员二人,每个班组设兼职质检员一人。
质量检查工程师直接对项目经理和总工程师负责,行使监督权、检查权和质量检查否决权。
质量管理组织机构框图见图六。
(二)建立健全自检制度项目经理部建立三级质量管理体系,项目经理部设质量安全部,配1名专职质检工程师,施工队设专职质检员,班组设兼职质检员,在施工过程中自下而上按照“跟踪检查”、“复检”、“抽检”三个检测等级分别实施检测任务。
配齐人员做到职能相符。
在严格内部“自检、互检、交接检”的“三检”制度的基础上,认真接受建设单位质量监督和监理单位的监理,接受社会质量监督部门的监督,并自始至终密切配合,严格服从。
三、保证工程质量及施工工艺的措施(一)组织保证措施1、队以上单位成立全面质量管理小组和创精品、质优工程管理委员会,第一管理者亲自抓。
配齐专职质检工程师和质检员,制定相应的对策和质量岗位责任制,卓有成效地推行全面质量管理和目标责任管理,从组织措施上使创优计划真正落到实处。
图三检验质量保证程序图图五质量保证体系框图图六质量管理组织机构框图2、坚决实行质量一票否决权。

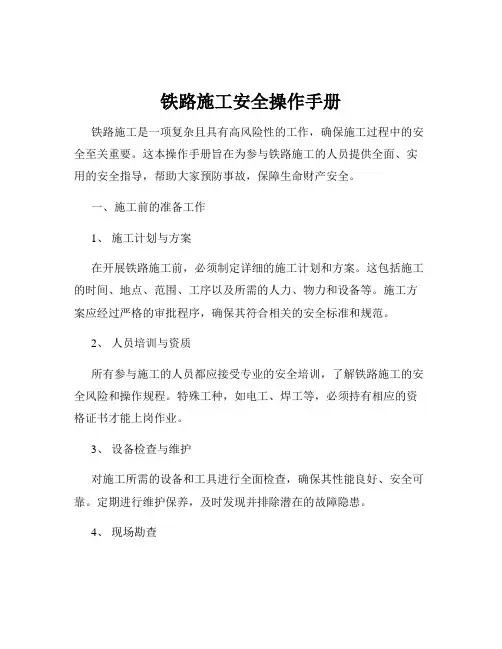

铁路施工安全操作手册铁路施工是一项复杂且具有高风险性的工作,确保施工过程中的安全至关重要。
这本操作手册旨在为参与铁路施工的人员提供全面、实用的安全指导,帮助大家预防事故,保障生命财产安全。
一、施工前的准备工作1、施工计划与方案在开展铁路施工前,必须制定详细的施工计划和方案。
这包括施工的时间、地点、范围、工序以及所需的人力、物力和设备等。
施工方案应经过严格的审批程序,确保其符合相关的安全标准和规范。
2、人员培训与资质所有参与施工的人员都应接受专业的安全培训,了解铁路施工的安全风险和操作规程。
特殊工种,如电工、焊工等,必须持有相应的资格证书才能上岗作业。
3、设备检查与维护对施工所需的设备和工具进行全面检查,确保其性能良好、安全可靠。
定期进行维护保养,及时发现并排除潜在的故障隐患。
4、现场勘查在施工前,对施工现场进行详细的勘查,了解周边的环境、地形、铁路设施等情况。
对于可能影响施工安全的因素,如地下管线、高压电线等,要提前采取防护措施。
二、施工中的安全措施1、防护设施设置在施工现场设置明显的安全警示标志和防护设施,如围栏、警示灯等,防止无关人员进入施工区域。
对于临近铁路营业线的施工,要按照规定设置物理隔离设施。
2、施工用电安全严格遵守施工现场临时用电安全技术规范,采用“三级配电、两级保护”的供电方式。
电气设备的安装、使用和维护必须由专业电工负责,严禁私拉乱接电线。
3、高处作业安全凡在坠落高度基准面 2 米及以上的高处作业,必须系好安全带,戴好安全帽。
搭建的脚手架要牢固可靠,经过验收合格后方可使用。
严禁在高处抛掷工具和材料。
4、起重作业安全起重设备要定期检验,操作人员要持证上岗。
在起重作业前,要对起重设备、吊具、索具等进行检查,确保其安全可靠。
严格遵守起重作业的操作规程,严禁超载、斜拉、吊运不明重量的物体。
5、轨道作业安全在进行轨道作业时,要严格遵守轨道施工的安全规定。
对于轨道的拆除、铺设、调整等工作,要确保施工质量和安全。
铁路工程施工方案【模板范本】
1. 引言
此文档为铁路工程施工方案的模板范本。
该方案旨在确保铁路工程施工的安全和顺利进行。
2. 施工概述
本施工方案涵盖以下内容:
- 工程目标和背景
- 施工范围
- 施工时间和计划
- 施工资源和需求
- 施工管理和监督
3. 工程目标和背景
此部分介绍铁路工程项目的目标和背景信息。
包括工程的目的、施工的背景和相关政策法规要求等信息。
4. 施工范围
详细描述铁路工程施工的范围,包括工程的起止点、施工区域、工程类型(如线路铺设、桥梁建设等)等。
5. 施工时间和计划
说明铁路工程的施工时间安排,包括开始时间、结束时间和各
个阶段的工期安排。
同时,提供施工计划的图表或表格,以便更清
晰地展示。
6. 施工资源和需求
列出完成铁路工程施工所需的资源,包括人员、设备、材料和
技术支持等方面。
同时,说明如何确保这些资源的供应和管理。
7. 施工管理和监督
描述铁路工程施工的管理和监督措施,包括质量管理、安全管理、进度控制和风险评估等方面。
强调适用的法规和标准,以确保施工符合相关要求。
8. 风险评估和应对措施
分析铁路工程施工过程中可能面临的风险,并提供相应的应对措施和预防措施。
在此部分中,还可以包括应急响应计划和应急联系信息。
9. 结论
总结铁路工程施工方案,并强调实施该方案的重要性。
提醒读者注意施工过程中的关键要点和注意事项。
以上是铁路工程施工方案的模板范本。
根据实际项目的要求和具体情况,可以对其进行适当调整和修改。
增建北站至建国线路所联络线西辽河特大桥及桥台后200m线路工程施工技术措施及安全质量保证措施建设单位:铁路局铁路分局设计单位:铁路局勘测监理单位:铁路局铁道工程监理部施工单位:铁锦工集团第二线桥工程公司一、西辽河特大桥工程概况:①北站至建国线路所间增建联络线工程中的西辽河特大桥与既有桥按正交对孔设计,为18孔32m预应力混凝土梁桥。
新桥位于原桥上游,下部基础及墩台按照双线预留,新建桥桥上线路中心与既有线路中心距为15.0m,预留线在新线外侧,线间距为 4 m。
桥上线路为平坡直线,轨面标高为189.07m,桥下净空为3.5-4m左右。
②梁支座采用钢支座,固定端设于重车方向,即方向。
③桥台采用耳墙式,桥墩为重力式圆端型,基础为钻孔灌注桩,桩径为1.25 m,桩长为30 m—41.5 m不等,每个墩台6根。
④墩台上设置围栏、吊篮、检查梯与防落梁等设施,隔墩交错设置避车台,桥台与梁部均设置双侧混凝土人行步道板钢栏杆。
由于新桥位于原桥上游,故霍林河侧岸上游增修导流堤与丁坝等制水设施,并在桥台处采用石笼护底来防止河水的斜冲刷。
河堤的路堤为浸水路堤,边坡全部采用M7.5浆砌片石防护,其他地段的路堤采用混凝土空心砖并部植草进行坡面防护。
桥上及两端新建线路轨道铺设50kg-25米标准钢轨,弹条I型扣件,桥上铺设预应力钢筋混凝土桥枕1680根/km,两端为YⅡ型混凝土枕。
桥上设50 kg/m护轨。
二、施工步骤安排如下:2003年6月4日开始钻孔桩施工,首先安排主河道钻孔,在钻孔的同时,安排两个桥台台后200m路基与轨道施工。
到2003年9月3日完成全部下部结构施工,从9月3日开始架梁工作,桥上线路与护轨,桥梁附属工程和与之平行作业的导流堤与丁字坝施工,到10月末达到交工状态。
(一)前期准备与排迁2003年6月1日以前完成施工临设及三通一平工作,搭建食堂和材料库房等施工生活设施.做好大堆料存放场地的水泥硬化地面,人行道板的预制场地等工作。
