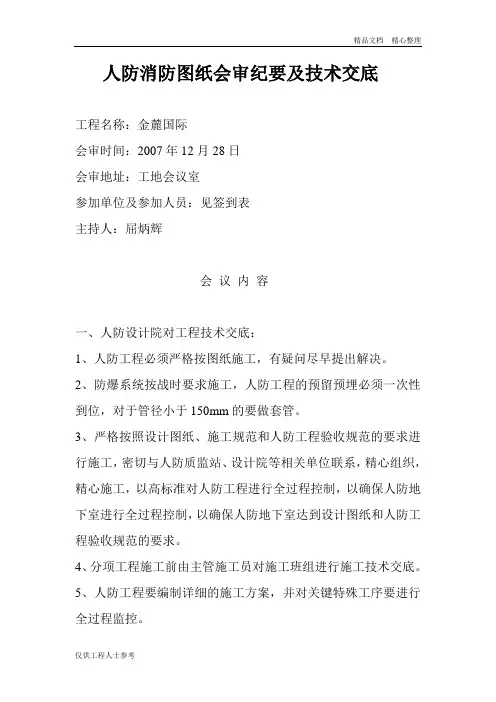

人防消防图纸会审纪要及技术交底工程名称:金麓国际会审时间:2007年12月28日会审地址:工地会议室参加单位及参加人员:见签到表主持人:屈炳辉会议内容一、人防设计院对工程技术交底:1、人防工程必须严格按图纸施工,有疑问尽早提出解决。
2、防爆系统按战时要求施工,人防工程的预留预埋必须一次性到位,对于管径小于150mm的要做套管。
3、严格按照设计图纸、施工规范和人防工程验收规范的要求进行施工,密切与人防质监站、设计院等相关单位联系,精心组织,精心施工,以高标准对人防工程进行全过程控制,以确保人防地下室进行全过程控制,以确保人防地下室达到设计图纸和人防工程验收规范的要求。
4、分项工程施工前由主管施工员对施工班组进行施工技术交底。
5、人防工程要编制详细的施工方案,并对关键特殊工序要进行全过程监控。
6、外墙必须要保证质量,人防墙装模时要求用一次性螺杆。
二、人防质监站对工程技术交底:1、要求施工单位仔细熟悉图纸,有什么问题及时提出。
2、请相关单位要购买人防工程标准图集。
3、人防工程要编制单独的施工方案,包括重点部位施工、模板工程、钢筋工程等,人防设备、人防门严格按规范要求制作安装。
4、线管要一次性安装到位,不能允许有误差。
5、战时水、电、通风预埋预留要准确,所有施工过程在施工组织设计中要体现出来。
6、编制好整套工程技术资料,把地下室资料整理好,人防墙、顶板质量要重点做好。
7、人防工程验收在完成正负零以后进行,质量监督由李工和朱工负责监督,人防地下室底板、墙板、顶板的隐蔽验收要通知人防质监站参加。
8、人防工程的三个防护单元,相关管线穿过防护区一定要按相关标准和图集施工。
9、材料及设备要由正规供应商提供,材料进场时,材质证明、出厂报告要报建设单位、监理单位现场核实。
10、在每次隐蔽前,及时请监理、建设方、质监站、人防设计院和勘察等相关单位现场验收,并做好隐蔽工程记录。
三、建设单位对工程技术交底:1、人防工程施工按设计院要求做好,标准图集要配备齐全。
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)
工程名称:阿拉善沙产业健康科技园科研中心及展览馆第页(共页)。

人防地下室图纸会审...裕华美晨人防图纸会审记要结施-02:1. 基础底板、基础梁迎水面保护层为50㎜。
2. ( 1轴、15轴)处筏板厚度为500㎜,筏板顶标高为-6.15,-6.15至-5.45之间采用素土夯实,地坪采用05YJ1地2.3. 四周基础梁外侧均出柱边50㎜,条基板均以梁中布置。
4. 抗水板顶标高由原-5.75改为-5.65,抗水板外侧与外墙边齐,抗水板设置加强拉钩,拉钩同顶板做法。
5. 3/A-B轴处筏板外边尺寸为750㎜.6. JZL3(5A)改为JZL3(5).7. JZL8(1B)、JZL9(1B)应为JZL8(1)、JZL9(1)均伸至柱子外边。
8. JZL2、JZL3、JZL4、JZL6均伸入4#、5#主楼筏板La 锚固。
9. 剪力墙插筋有基础梁的位置均插至梁底,做法采用04G101-3。
10. 承台四周、条基两侧、筏板四周采用砖胎模。
11. 膨胀加强带只在基础上设置,基础梁采用框架梁后浇带加强,加强筋两端各伸出1米。
12. 集水坑做法均参照07FG-01做法,侧壁厚度同底板厚度。
13、抗水板钢筋、底排筋长方向在下,短方向钢筋在上,上排钢筋短方向在下,长方向钢筋在上。
14、独立基础网片筋四周第一根钢筋弯锚至抗水板上平,其余短10%的钢筋,一端弯锚至抗水板上平,相互调头用。
(侧面不设分布筋)。
15、1-1剖面图中,柱连接出基础面40d,不适用,应参照03G101-1第36页。
16、基础只设置膨胀加强带和沉降后浇带。
温度后浇带只设置在顶板及墙体。
17、筏板封边构造采用04G101-3第43页节点1。
18、JZL端部采用06G101-6第52页,端部无外伸构造节点。
19、加腋钢筋为C12,间距同柱箍筋,分布筋为A8@200。
20. 结施-03 ○A轴交○2-○5轴处KZ纵向尺寸150、450均为300㎜,○A轴交○1-○5轴的横向尺寸150改为450、450改为150㎜.21、结施-4 ○1轴交○E~○F轴处西侧尺寸是5375,建施尺寸是5300,应按结施施工。

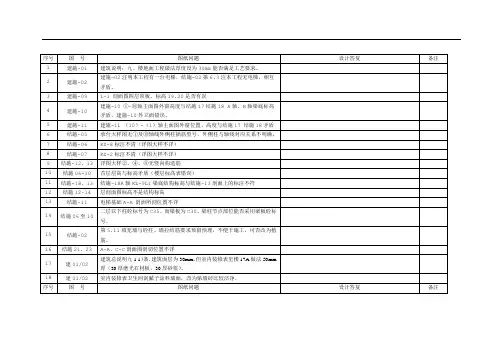

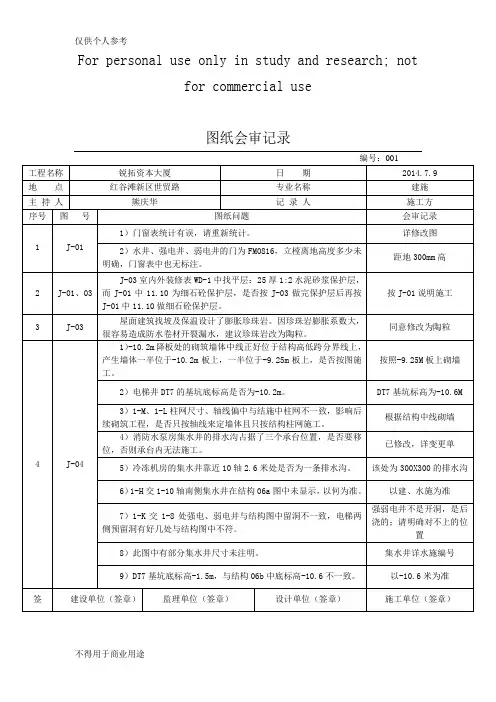

For personal use only in study and research; notfor commercial use图纸会审记录编号:001工程名称锐拓资本大厦日期2014.7.9 地点红谷滩新区世贸路专业名称建施主持人熊庆华记录人施工方序号图号图纸问题会审记录1 J-011)门窗表统计有误,请重新统计。
详修改图2)水井、强电井、弱电井的门为FM0816,立樘离地高度多少未明确,门窗表中也无标注。
距地300mm高2 J-01、03J-03室内外装修表WD-1中找平层:25厚1:2水泥砂浆保护层,而J-01中11.10为细石砼保护层,是否按J-03做完保护层后再按J-01中11.10做细石砼保护层。
按J-01说明施工3 J-03屋面建筑找坡及保温设计了膨胀珍珠岩。
因珍珠岩膨胀系数大,很容易造成防水卷材开裂漏水,建议珍珠岩改为陶粒。
同意修改为陶粒4 J-041)-10.2m降板处的砌筑墙体中线正好位于结构高低跨分界线上,产生墙体一半位于-10.2m板上,一半位于-9.25m板上,是否按图施工。
按照-9.25M板上砌墙2)电梯井DT7的基坑底标高是否为-10.2m。
DT7基坑标高为-10.6M 3)1-M、1-L柱网尺寸、轴线偏中与结施中柱网不一致,影响后续砌筑工程,是否只按轴线来定墙体且只按结构柱网施工。
根据结构中线砌墙4)消防水泵房集水井的排水沟占据了三个承台位置,是否要移位,否则承台内无法施工。
已修改,详变更单5)冷冻机房的集水井靠近10轴2.6米处是否为一条排水沟。
该处为300X300的排水沟6)1-H交1-10轴南侧集水井在结构06a图中未显示,以何为准。
以建、水施为准7)1-K交1-8处强电、弱电井与结构图中留洞不一致,电梯两侧预留洞有好几处与结构图中不符。
强弱电井不是开洞,是后浇的;请明确对不上的位置8)此图中有部分集水井尺寸未注明。
集水井详水施编号9)DT7基坑底标高-1.5m,与结构06b中底标高-10.6不一致。

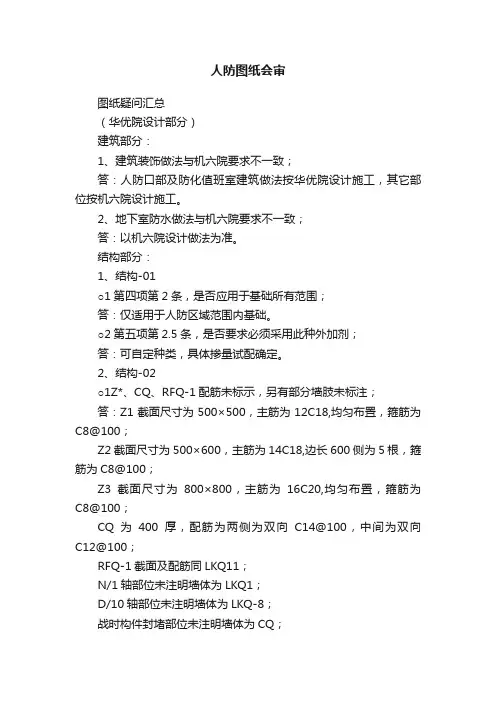

人防图纸会审图纸疑问汇总(华优院设计部分)建筑部分:1、建筑装饰做法与机六院要求不一致;答:人防口部及防化值班室建筑做法按华优院设计施工,其它部位按机六院设计施工。
2、地下室防水做法与机六院要求不一致;答:以机六院设计做法为准。
结构部分:1、结构-01○1第四项第2条,是否应用于基础所有范围;答:仅适用于人防区域范围内基础。
○2第五项第2.5条,是否要求必须采用此种外加剂;答:可自定种类,具体掺量试配确定。
2、结构-02○1Z*、CQ、RFQ-1配筋未标示,另有部分墙肢未标注;答:Z1截面尺寸为500×500,主筋为12C18,均匀布置,箍筋为C8@100;Z2截面尺寸为500×600,主筋为14C18,边长600侧为5根,箍筋为C8@100;Z3截面尺寸为800×800,主筋为16C20,均匀布置,箍筋为C8@100;CQ为400厚,配筋为两侧为双向C14@100,中间为双向C12@100;RFQ-1截面及配筋同LKQ11;N/1轴部位未注明墙体为LKQ1;D/10轴部位未注明墙体为LKQ-8;战时构件封堵部位未注明墙体为CQ;其余部位未注明墙体为RFQ-1。
○2平面标注存在MKQ-*与MM-*标注同一段墙体,如何理解;答:截面及配筋按MKQ-*中所示施工。
○31#楼梯梯井部位设置的LKQ11在楼梯详图中显示为200厚;答:应为250㎜厚。
○411轴部位的LKQ5厚度是否调整为400㎜,机六院设计墙肢厚度保持一致。
(依附的MKQ39显示墙厚为300㎜)答:LKQ5厚度改为400㎜。
○5根据上部梁结构尺寸,6/Q~R轴部位FD-8尺寸不能实现;答:6/Q~R轴部位FD-8尺寸改为6050×2300,洞顶为梁底,其它部位不变;○6A~B/3~4轴部位有风管穿越人防墙体;答:A~B/3~4轴部位的FD-3洞口尺寸改为1500×3000,其它部位不变。
