人防工程施工图会审纪要一、会审背景人防工程是民防工程的重要组成部分,是为了保障人民生命财产安全而设计和建造的防护工程。
在人防工程的设计建造过程中,施工图是至关重要的一环。
为确保人防工程施工图的设计质量和施工质量,进行会审十分必要。
二、会审流程2.1 人防工程施工图设计完成后人防工程施工图完成后,施工单位需要向建设单位提交设计文件,并申请施工许可。
建设单位委托人防工程施工图会审委员会组织人防工程施工图会审。
2.2 人防工程施工图会审委员会组成人防工程施工图会审委员会由建设单位指定,组成人员主要包括:•建设单位相关人员•工程监理单位相关人员•专家委员会成员2.3 人防工程施工图会审组织人防工程施工图会审委员会秘书处负责会议的召开、纪录、编制会审意见和报告等工作。
施工单位提交人防工程施工图申请后,秘书处通知会审委员会成员参加会审。
2.4 人防工程施工图会审内容会审内容主要包括以下方面:•施工图的适用性和可行性•施工图设计是否符合规范和要求•施工技术方案及施工方法是否可行2.5 会审结果在会审过程中,会审委员会成员对施工图存在的问题和不足进行审议、提出意见和建议。
会审可以分为一次性会审和多次会审,根据实际需要进行调整。
在会审结束后,会审委员会应当由秘书处提出《人防工程施工图会审意见》和《人防工程施工图会审报告》,并按要求提交相关部门。
同时,施工单位应及时妥善处理会审意见和建议,完善施工图设计。
三、会审要点及难点3.1 设计质量人防工程施工图的设计质量是会审的关键点。
在会审过程中,要全面细致地审查施工图设计的准确性和合理性,以确保设计符合规范和要求。
3.2 施工技术人防工程施工图的施工技术是会审的难点。
施工单位应当合理安排施工工艺和使用设备,保证施工符合施工图设计要求和施工技术规范。
3.3 缺陷/不足人防工程施工图设计存在的缺陷和不足是会审的难点。
若设计存在缺陷或不足,会审委员会成员应当认真审查和提出意见和建议,保证设计方案的完善、科学性和可行性。

人防施工图会审记录
一、土建部分
1、地下室战时平面图人防防护单元中是否要增加一间临战器材转换暂存室,如是请设计单位出具详图。
答:
2、地下室战时平面图中密闭通道处的门尺寸是否统一按“1220”或“1020”的尺寸施工。
答:
3、地下室战时平面图中人防口部一中滤毒室编号为BM0920的人防门是否能按国标BM0820的尺寸施工。
答:按BM0716施工。
4、地下室战时平面图中BHFM5525-15的人防门能否按国标的BHFM5025-15的尺寸施工。
答:按HLF5025施工。
5、人防进风口部除尘室到滤毒室之间有DN32*1、DN15*2平面图中设计。
答:
6、原防化值班室能否移至进风口部处楼梯间后面。
答:
未尽事宜,待施工过程中再与联系
一辈子活得就是这一颗人心!
但是善良,要有个度,因为总有人利用你的善良伤害你。
04
05
06
07
08
09
10
11
12
13
14
15
2008512124622 2008512185207
20。

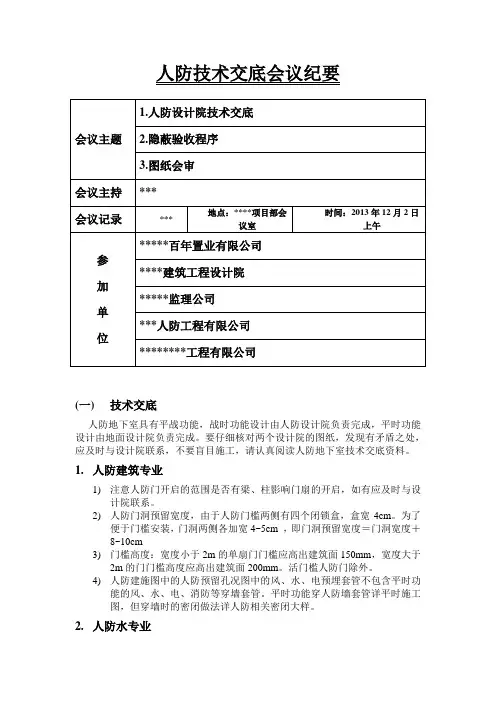

人防技术交底会议纪要(一)技术交底人防地下室具有平战功能,战时功能设计由人防设计院负责完成,平时功能设计由地面设计院负责完成。
要仔细核对两个设计院的图纸,发现有矛盾之处,应及时与设计院联系,不要盲目施工,请认真阅读人防地下室技术交底资料。
1.人防建筑专业1)注意人防门开启的范围是否有梁、柱影响门扇的开启,如有应及时与设计院联系。
2)人防门洞预留宽度,由于人防门槛两侧有四个闭锁盒,盒宽4cm。
为了便于门槛安装,门洞两侧各加宽4~5cm ,即门洞预留宽度=门洞宽度+8~10cm3)门槛高度:宽度小于2m的单扇门门槛应高出建筑面150mm,宽度大于2m的门门槛高度应高出建筑面200mm。
活门槛人防门除外。
4)人防建施图中的人防预留孔况图中的风、水、电预埋套管不包含平时功能的风、水、电、消防等穿墙套管。
平时功能穿人防墙套管详平时施工图,但穿墙时的密闭做法详人防相关密闭大样。
2.人防水专业1)人防地下室的集水井分平时集水井及战时染毒水井。
战时染毒水井的位置及数量详人防战时给排水平面图,做法同平时集水井。
染毒水井的位置不能随便移位,一定要经得设计同意,凡是四周有人防墙的染毒水井不能移出人防墙外。
2)防爆地漏及地漏管的安装,应与底板施工同步安装,数量、位置详人防战时给排水平面图。
3.人防电专业1)所有穿人防地下室墙体及顶板的套管均要做密闭处理,套管材质、厚度、密闭样式应符合设计要求。
2)穿人防墙体的线管要用镀锌钢管,墙体两侧接金属密闭盒,材质厚度及密闭处理应按照设计大样图。
4.人防结构专业1)看图要细,结构总说明及每张图的说明都要看。
2)集水井尽量不能在承台,若移位要同人防设计联系。
3)为了顺利进行隐蔽验收,建议钢筋绑扎前先画线。
4)后浇带不能过人防门槛,如有此现象应及时与设计联系。
5)内墙与外墙交接处,止水钢板高度以下,内墙水平筋要预留。
6)若用地泵浇地板砼时,人防门槛钢筋很容易下沉,建议在门槛两侧放置汽车轮胎垫起泵管。
保利·公园家人防工程图纸会审及技术交底纪要湖北君泰城市建筑工程有限公司保利公园家项目部人防工程图纸会审及技术交底纪要工程名称:保利公园家地下室(人防)共页第页时间:年月日记录人:会议地点:项目部办公室参加此次会议单位有:质监单位:武汉市人防办设计单位:中南建筑设计院建设单位:武汉众和置业有限公司监理单位:广东铁路建设监理有限公司施工单位:湖北君泰城市建筑工程有限公司会议主要内容如下:会议过程由建设单位主持,首先是人防设计单位对施工单位进行设计交底,再进行回答施工单位提出的图纸问题,接着监理单位提出建议,最后由人防办说明监督管理过程。
建设单位:感谢各单位来参加今天人防办图纸会审及人防工程图纸设计交底会议,听听各方面的意见,以便更好的施工,能够保证工程的质量,下面请各单位对这项目说说意见。
设计单位:1、本人防工程的图纸已通过人防办审查,施工难度较复杂,要求等级高;对施工单位做图纸设计交底。
2、对施工单位提出的图纸问题做出回复,并对施工单位提出意见,在人防工程施工时,必须注意的问题做出了重点交待。
3、施工单位必须安装设计图纸及相关标准、规范严格施工。
监理单位:1、设计单位已对施工单位进行技术交底;2、施工单位必须按设计单位要求进行施工;3、底板双层双向钢筋要按图纸要求设置马凳;4、工程资料要与施工同步。
施工单位:感谢各单位对我公司项目部大力支持,对施工的工程严格控制,各单位提出宝贵的意见我们会诚恳的接受。
以后在施工过程中,存在的问题会及时反馈各各单位,及时与各单位沟通,把本工程做好。
质监单位:1、在监督管理方面,底板、墙、顶板的钢筋、试水实验的验收提前一天通知人防办;结构、竣工验收要书面通知;2、本人防工程防护等级高,人防墙模板对拉固定必须要使用止水螺杆;3、预留、预埋管不能遗漏;4、施工单位在施工工程中,要及时与设计单位、人防办沟通;5、施工过程中,每次验收要签到,会议纪要、回复要监理单位签字。

图纸会审记录范本一、图纸会审记录的基本信息工程名称:_____会审日期:_____地点:_____参加单位及人员:建设单位:_____设计单位:_____监理单位:_____施工单位:_____二、图纸会审的目的图纸会审是指工程各参建单位(建设单位、监理单位、施工单位等)在收到设计院施工图设计文件后,对图纸进行全面细致的熟悉,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。
其目的是为了使施工单位和各参建单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。
三、图纸会审的流程1、施工单位收到施工图纸后,应组织各专业技术人员认真熟悉图纸,并进行内部初审。
2、施工单位将初审中发现的问题整理汇总,以书面形式提交给建设单位。
3、建设单位负责组织设计、监理、施工等单位进行图纸会审。
4、会审时,先由设计单位进行设计交底,说明设计意图、技术要求和质量标准等。
5、然后,各参建单位针对施工图纸中存在的问题提出疑问和建议,由设计单位进行解答和处理。
6、对于会审中提出的问题和解决方案,应形成详细的会审记录,由各参建单位签字盖章确认。
四、图纸会审的内容1、建筑部分建筑物的平面布置、立面造型、层高、标高是否符合设计要求和规范规定。
墙体、门窗、楼梯、阳台、栏杆等的布置和构造是否合理。
屋面防水、保温、排水等的设计是否符合规范要求。
建筑装饰装修的做法是否明确,材料的选用是否合理。
2、结构部分基础的类型、埋深、尺寸、配筋等是否符合地质勘察报告和设计要求。
框架、梁、柱、板等的配筋、尺寸、标高是否正确。
结构构件的连接方式、节点构造是否合理。
抗震设防的要求是否满足规范规定。
3、给排水部分给排水系统的布置是否合理,管径、坡度、标高是否符合要求。
卫生器具、消防设备的选型和布置是否符合规范要求。
管道的材质、防腐、保温等措施是否得当。
4、电气部分电气线路的布置、走向、敷设方式是否合理。
人防图纸会审会议纪要会议纪要会议时间:2022年1月6日会议地点:K8地块B1#、B2#、B3#楼项目部现场会议室会议议题:金地雄楚1号K8地块人防地下室图纸会审及设计交底参加单位及人员:武汉市金地房地产开发有限公司张戎、安立猛、谢海志武汉时代建筑设计有限公司张重发武汉市人防建筑设计研究院李青、王芳菲、徐梦梅、祁麟付晖、赵麒武汉方正工程建设项目管理有限公司李玉德、夏国荣湖北工程建设总承包有限公司江宗泉、马和平、刘祎力武建一公司张磊新七建设建团陈浩、罗成武汉振发李从华会议主持人:张戎会议议程及内容:一、建设单位设计部负责人张戎介绍参加会议各方人员。
二、人防设计院建筑、结构、安装设计人员发言:1、人防口部结构凡经过后浇带、施工缝的必须绕过去,一次成型;2、人防门洞上方封堵墙内若穿管,管径不能大于ф75;口部暗梁内不能穿管;3、底板防水井、顶板只能穿人防用管道,不能穿平时管道;4、止水钢板不能切断剪力墙钢筋;5、地下室结构施工时,配筋、截面尺寸等均取战时设计与平时设计的大值;6、人防结构的任何一个洞口必须经过预埋套管、密闭等处理后方可穿管;7、人防内墙模板支撑时须用防水丝杆;8、300mm厚人防墙门洞斜向加强筋4根,400mm厚人防墙门洞斜向加强筋6根;9、单扇门门垛净宽度不小于250mm,双扇门门垛净宽不小于700mm,梁要高于门顶500mm以上,防止门打不开;10、所有套管必须采用热镀锌钢管,人防墙两侧出墙100mm;11、防爆地漏、下水管等须先预埋好后浇筑混凝土;12、平时用消防管、电缆桥架须穿热镀锌钢管再连接。
三、施工单位技术人员针对图纸疑问请设计人员作解答。
建设单位(盖章)代表人签字:人防设计单位(盖章)代表人签字:平时设计单位(盖章)代表人签字:监理单位(盖章)施工单位(盖章)代表人签字:代表人签字:。
图纸会审记录
编号
工程名称 大通生态修复利用园区碧荷庭项目30#住宅楼、31#住宅楼、35#
楼、36#住宅楼、37#住宅楼、2#地下车库工程(人防地下室)
日期
2015.6.16 地点 淮南市淮舜南路
专业名称
人防
序号
图号
图纸问题
会审答复

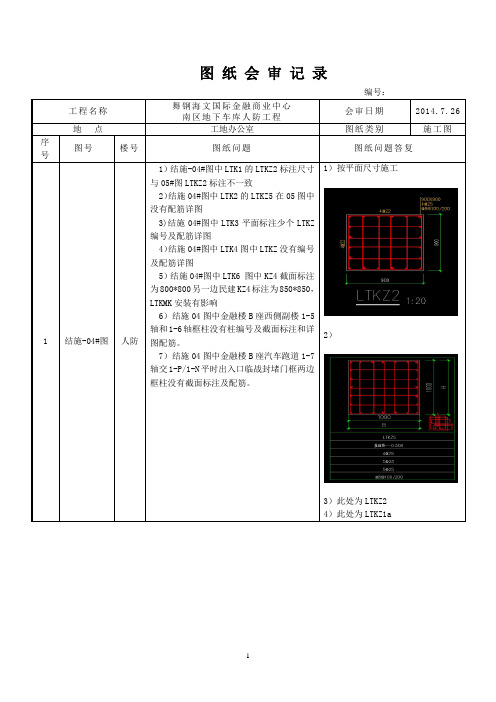

1
人防结施07
人防结施07 门框墙配筋表 HK800a(5) HK800b(5)
HK800c(5)HK800b(5)。
多“b ”少“d ”?
第四个为HK800d(5)
2
人防结施07
人防结施07 门框墙配筋表 HK800a(5) HK800b(5) HK800c(5)HK800b(5)。
门几何尺寸700*2100 ,而
人防建施-09固定电站、人防口部3-1平面图门的高度 2000。
按建筑2000
3
人防结施07
人防结施07门框墙配筋表 HK800a(5) HK800b(5) HK800c(5)HK800b(5)(固定电站)08与大样节点对不上。
剖面按4-4Ⅱ型,2号筋为
16@100
4
人防建施-04 人防建施-04,-08排风井1平面图4-4剖面图风井的
洞的长度,出地下室顶板-0.7混泥土墙的厚度及钢筋
如何配置。
能否按37#外墙配置,构造柱配筋?
按WQ3,外墙大样详外墙大样
二,其余详结构风井大样
5
人防结施-08 人防结施-08图门框上口小挑梁是否伸到两边的墙上。
是
签
字 栏
建设单位
监理单位
设计单位
施工单位。
