预制桩施工相关规范要求预制桩相关图集预制桩施工的相关问题(桩基规范)7.1 混凝土预制桩的制作7.1.3 钢筋骨架的主筋连接宜采用对焊和电弧焊,当钢筋直径不小于20mm时,宜采用机械接头连接。
主筋接头配置在同一截面内的数量,应符合下列规定:1 当采用对焊或电弧焊时,对于受拉钢筋,不得超过50%;2 相邻两根主筋接头截面的距离应大于35dg(主筋直径),并不应小于500mm;3 必须符合现行行业标准《钢筋焊接及验收规程》JGJ 18和《钢筋机械连接通用技术规程》JGJ 107的规定。
7.1.4 预制桩钢筋骨架的允许偏差应符合表7.1.4的规定。
表7.1.4 预制桩钢筋骨架的允许偏差7.1.5 确定桩的单节长度时应符合下列规定:1 满足桩架的有效高度、制作场地条件、运输与装卸能力;2 避免在桩尖接近或处于硬持力层中时接桩。
7.1.8 锤击预制桩,应在强度与龄期均达到要求后,方可锤击。
7.1.10混凝土预制桩的表面应平整、密实,制作允许偏差应符合表7.1.10的规定。
表7.1.10 混凝土预制桩制作允许偏差(mm)7.1.11本规范未作规定的预应力混凝土桩的其他要求及离心混凝土强度等级评定方法,应符合国家现行标准《先张法预应力混凝土管桩》GB/T 13476、《先张法预应力混凝土薄壁管桩》JC 888和《预应力混凝土空心方桩》JG 197的规定。
7.2 混凝土预制桩的起吊、运输和堆放7.2.1 混凝土实心桩的吊运应符合下列规定:1 混凝土设计强度达到70%及以上方可起吊,达到100%方可运输;2 桩起吊时应采取相应措施,保证安全平稳,保护桩身质量;3 水平运输时,应做到桩身平稳放置,严禁在场地上直接拖拉桩体。
7.2.2 预应力混凝土空心桩的吊运应符合下列规定:1 出厂前应作出厂检查,其规格、批号、制作日期应符合所属的验收批号内容;2 在吊运过程中应轻吊轻放,避免剧烈碰撞;3 单节桩可采用专用吊钩勾住桩两端内壁直接进行水平起吊;4 运至施工现场时应进行检查验收,严禁使用质量不合格及在吊运过程中产生裂缝的桩。

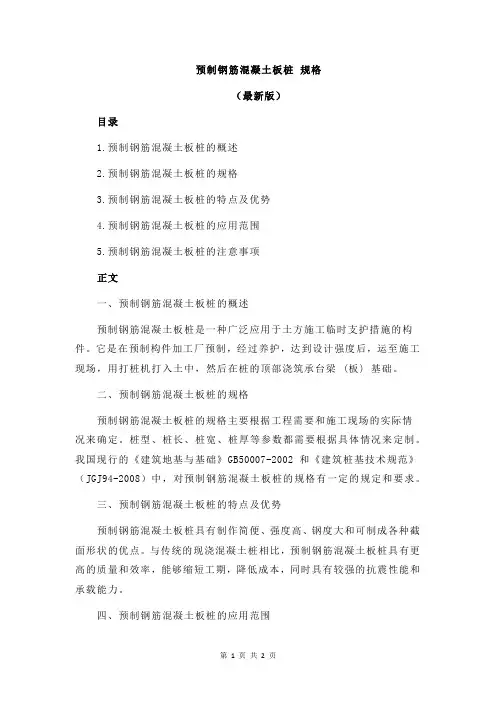

预制钢筋混凝土板桩规格(最新版)目录1.预制钢筋混凝土板桩的概述2.预制钢筋混凝土板桩的规格3.预制钢筋混凝土板桩的特点及优势4.预制钢筋混凝土板桩的应用范围5.预制钢筋混凝土板桩的注意事项正文一、预制钢筋混凝土板桩的概述预制钢筋混凝土板桩是一种广泛应用于土方施工临时支护措施的构件。
它是在预制构件加工厂预制,经过养护,达到设计强度后,运至施工现场,用打桩机打入土中,然后在桩的顶部浇筑承台梁 (板) 基础。
二、预制钢筋混凝土板桩的规格预制钢筋混凝土板桩的规格主要根据工程需要和施工现场的实际情况来确定。
桩型、桩长、桩宽、桩厚等参数都需要根据具体情况来定制。
我国现行的《建筑地基与基础》GB50007-2002 和《建筑桩基技术规范》(JGJ94-2008)中,对预制钢筋混凝土板桩的规格有一定的规定和要求。
三、预制钢筋混凝土板桩的特点及优势预制钢筋混凝土板桩具有制作简便、强度高、钢度大和可制成各种截面形状的优点。
与传统的现浇混凝土桩相比,预制钢筋混凝土板桩具有更高的质量和效率,能够缩短工期,降低成本,同时具有较强的抗震性能和承载能力。
四、预制钢筋混凝土板桩的应用范围预制钢筋混凝土板桩广泛应用于各类建筑工程的土方施工临时支护,如住宅、商业建筑、桥梁、隧道、地铁等。
此外,还适用于软土地基、河岸、海岸等地基的加固和防护工程。
五、预制钢筋混凝土板桩的注意事项在预制钢筋混凝土板桩的施工过程中,需要注意以下几点:1.桩的受力钢筋直径不应小于 12 毫米,一般配置 4~8 根主筋。
2.为了抵抗锤击和穿越土层,在桩顶和桩尖部分应加密箍筋,并把桩尖处的主筋弯起,并焊在一根芯棒上。
3.桩身应保持垂直,避免桩身倾斜或弯曲,影响桩的承载能力和稳定性。
4.在运输和打桩过程中,要确保桩身不受损坏,以免影响桩的质量和性能。
总之,预制钢筋混凝土板桩凭借其诸多优点,已成为建筑工程领域中一种广泛应用的桩型。
1、对静压桩施工的要求1)静力压桩与锤击相比具有无噪音、无震动、无污染、安全等优点,但在饱和软粘土地区压桩与打桩一样,都可能产生超静孔隙水压力。
压桩期间,应由建设单位委托有资质的监测单位对已有建筑物和管线进行跟踪动态监测。
2)要做好施工现场的排水工作,以保证在沉桩过程中场地无积水,施工用水、用电已接入到施工现场规定之处。
3)检查打桩机械设备、起重机具、压力表等。
4)压桩机安装必须按设备说明书和有关规定程序进行。
5)启动门架支撑油缸,使门架微倾15度,以便插预制桩。
6)当桩尖插入桩位后,微微启动压桩机油缸,待桩入土至50厘米时,再次校正桩的垂直度和平台的水平,然后再启动压桩机油缸,把桩徐徐压下,施工速度一般控制在2米/分钟以内即可。
7)当压桩力已达到两倍设计荷载或桩端已达到持力层时,应随时进行稳压。
8)压桩施工时,应派专人或开启自动记录设备,做好沉桩施工记录。
9)沉桩施工前,应先试桩。
试桩数量不少于两根,以确定贯入度及桩长,并校验压桩设备和沉桩施工工艺及技术措施是否符合实际要求。
2、静压桩施工工艺流程静压桩施工顺序及工艺流程:测量放线→桩机就位→起吊预制桩→稳桩→压桩→接桩→送桩→检查验收→转移桩机。
3、静压桩施工准备1)施工前,场地要达到“三通一平”要求,使施工桩机设备能顺利进入施工现场。
2)熟悉施工图纸,参加设计图会审,做好施工放线工作。
编好桩位号和压桩行走路线程序等各项准备工作。
3)做好现场清理地下空间障碍物工作,如旧建筑物的基础防空洞、地下管线等。
4)边桩与周围建筑物的安全距离应大于4米以上,压桩区域内的场地边桩轴线外5米范围用压路机压实。
5)为做好静压桩施工控制,必须备足必要的测量仪器。
4、静压桩的验收、起吊、搬动、堆放1)预制静压桩大多由专业厂生产供应,进场后应与监理单位共同按“预制钢筋砼方桩(04G361)”和设计图纸及《建筑地基基础工程施工质量验收规范》(GB50202-2002)对静压桩进行验收,并要生产厂家提供预制方桩合格证、检测报告等有关质保资料。
《建筑桩基技术规范》JGJ94-2008灌注桩:4.1.2桩身混凝土及混凝土保护层厚度应符合下列要求:1.桩身混凝土强度等级不得小于C25,混凝土预制桩尖强度等级不得小于C30。
2.灌注桩主筋的混凝土保护层厚度不应小于35mm,水下灌注桩的主筋混凝土保护层不得小于50mm。
6.1.4成桩机械必须经鉴定合格,不得使用不合格机械。
6.2.6粗骨料可选用碎石,其骨料粒径不得大于钢筋间距最小净距的三分之一。
6.2.7检查成孔质量合格后应尽快灌注混凝土,直径大于1000mm或单桩混凝土量超过25立方米的桩,每根桩桩身混凝土应留1组试件:直径大于1000mm的桩或单桩混凝土量不超过25立方米的桩,每个灌注台班不得少于1组:每组试件应留3件。
6.3.2泥浆护壁应符合下列规定:1.施工期间护筒内的泥浆面应高出地下水位1000mm以上,在受水位涨落影响时,泥浆面应高出最高水位1500mm以上;2.在清孔过程中,应不断置换泥浆,直至浇注水下混凝土;3.浇注混凝土前,孔底500mm以内的泥浆比重应小于1,。
25:含砂率不得大于8%;粘度不得大于28s;4.在容易产生泥浆渗漏的土层中应采用维持孔壁稳定的措施。
6.3.9钻孔达到设计深度灌注混凝土之前,孔底沉渣厚度指标应符合下列规定:1.对端承型桩,不应大于50mm2.对摩擦型桩,不应大于100mm3.对抗拔、抗水平力桩,不应大于200mm6.3.26钢筋笼吊装完毕后,应安置导管或气泵管二次清孔,并应进行孔位、孔径、垂直度、孔深、沉渣厚度等检查,合格后应立即灌注混凝土。
6.3.27水下灌注的混凝土应符合下列规定:1.水下灌注混凝土必须具备良好的和易性,配合比应通过试验确定;坍落度宜180—220mm;水泥用量不应少于360kg每立方(当掺入粉煤灰时水泥用量可不受此限);2.水下灌注混凝土的含砂率宜为40%—50%,并宜选用中粗砂;粗骨料的最大粒径应小于40mm;3.水下灌注混凝土宜掺外加剂。
一、适用范围适用于工业与民用建筑基础采用钢筋混凝土预制桩、圆桩或先张法预应力管桩的打入桩工程。
二、施工准备2. 1技术准备1.会同有关单位进行图纸会审和打试验桩工作,确定打桩施工标准,并采取有效措施保证地下管线和周边建筑物的安全。
2.根据建设单位及监理单位提供的规划及设计图纸,进行轴线控制网点和标高控制和移交、检验和校核工作。
3.编制切实可行的施工组织设计(或施工方案),组织施工管理人员熟悉图纸和打桩施工标准并对进行施工的工人进行技术及安全交底。
2. 2材料要求1.钢筋混凝土预制桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证明,强度要求达到100%, 且无断裂情况。
砂、石、水泥及钢材等桩体材料均应符合相关标准并具有合格证、检测报告。
2.焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般用E 4303型。
3.钢板焊接(接桩用):材质、规格符合设计要求,宜用低碳钢。
2. 3主要机具打桩机械主要有打桩机及辅助设备。
辅助机具有电焊机、氧割工具、索具、扳手、撬棍和钢丝刷等。
打桩机主要包括桩锤、桩架和动力装置三部分。
1.桩锤的选择:施工常用的桩锤有落锤、单动汽锤、双动汽锤、柴油桩锤和振动桩锤;液压锤是最新型桩锤。
其适用范围及优缺点见表2-4o必要时,也可通过现场试沉桩来验证所选择桩锤的正确性。
2.锤重的选择:锤击法沉桩,必须合理选用桩锤。
锤重小了不易沉至设计标高,而且影响施工进度;锤重大了容易将混凝土桩顶击碎,甚至击断。
因此,应遵循以下原则:(1)确保桩尖穿越较厚的中间硬夹层,进入持力层,达到预定的深度。
(2)桩的锤击应力不宜过大,不致将桩头损坏。
(3)锤重的选择应根据工程地质条件、桩的类别、强度、密集程度等情况确定,为防止桩受冲击时产生过大的应力,导致桩顶破碎,在打桩施工时应重锤低击。
2. 4作业条件1.桩基的轴线和标高均已测定完毕,并经过检查办理预检手续。
桩基的轴线和高程的控制桩,应设置在施工区附近不受打桩影响的地点,并应妥善加以保护。

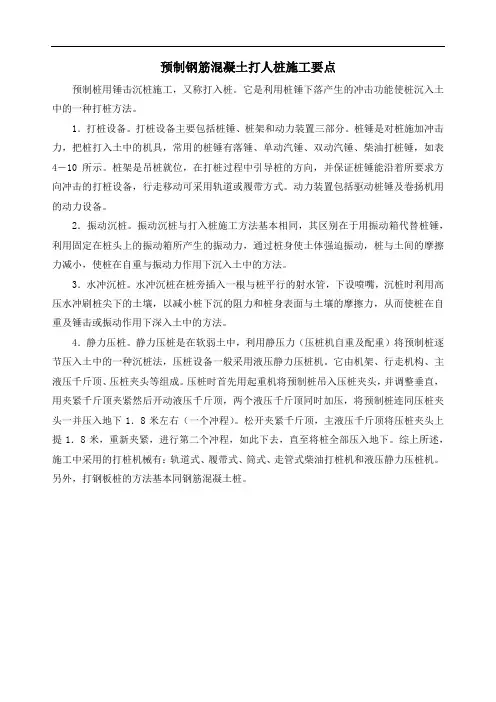

预制钢筋混凝土打人桩施工要点预制桩用锤击沉桩施工,又称打入桩。
它是利用桩锤下落产生的冲击功能使桩沉入土中的一种打桩方法。
1.打桩设备。
打桩设备主要包括桩锤、桩架和动力装置三部分。
桩锤是对桩施加冲击力,把桩打入土中的机具,常用的桩锤有落锤、单动汽锤、双动汽锤、柴油打桩锤,如表4-10所示。
桩架是吊桩就位,在打桩过程中引导桩的方向,并保证桩锤能沿着所要求方向冲击的打桩设备,行走移动可采用轨道或履带方式。
动力装置包括驱动桩锤及卷扬机用的动力设备。
2.振动沉桩。
振动沉桩与打入桩施工方法基本相同,其区别在于用振动箱代替桩锤,利用固定在桩头上的振动箱所产生的振动力,通过桩身使土体强迫振动,桩与土间的摩擦力减小,使桩在自重与振动力作用下沉入土中的方法。
3.水冲沉桩。
水冲沉桩在桩旁插入一根与桩平行的射水管,下设喷嘴,沉桩时利用高压水冲刷桩尖下的土壤,以减小桩下沉的阻力和桩身表面与土壤的摩擦力,从而使桩在自重及锤击或振动作用下深入土中的方法。
4.静力压桩。
静力压桩是在软弱土中,利用静压力(压桩机自重及配重)将预制桩逐节压入土中的一种沉桩法,压桩设备一般采用液压静力压桩机。
它由机架、行走机构、主液压千斤顶、压桩夹头等组成。
压桩时首先用起重机将预制桩吊入压桩夹头,并调整垂直,用夹紧千斤顶夹紧然后开动液压千斤顶,两个液压千斤顶同时加压,将预制桩连同压桩夹头一并压入地下1.8米左右(一个冲程)。
松开夹紧千斤顶,主液压千斤顶将压桩夹头上提1.8米,重新夹紧,进行第二个冲程,如此下去,直至将桩全部压入地下。
综上所述,施工中采用的打桩机械有:轨道式、履带式、筒式、走管式柴油打桩机和液压静力压桩机。
另外,打钢板桩的方法基本同钢筋混凝土桩。
钢筋混凝土预制桩打桩工艺标准1、施工准备(1)材料及主要机具:1)预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。
桩进场后进行外观及尺寸检查。
2)焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E43牌号。
3)钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。
4)主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。
索具、钢丝绳、钢垫板或槽钢,以及木折尺等。
(2)作业条件:1)桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。
2)处理完高空和地下的障碍物。
如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理。
3)根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。
4)场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
5)打试验桩。
施工前必须打试验桩,其数量不少于2根。
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
6)要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。
2、操作工艺(1)工艺流程:就桩桩机→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位(2)就位桩机:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。
(3)起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。
(4)稳桩。
桩尖插入桩位后,先用较小的落距冷锤1~2次,桩入上一定深度,再使桩垂直稳定。
10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。
桩插入时垂直度偏差不得超过0.5%。
桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。
钢筋混凝土预制桩的施工过程及质量要求钢筋混凝土预制桩的施工过程一般包括以下几个步骤:1. 厂家预制:钢筋混凝土预制桩一般在专门的预制厂进行加工制造。
首先,在模具中放置钢筋骨架,并根据设计要求进行编排和绑扎钢筋。
然后,在模具中倒入混凝土,并进行振捣和养护。
2. 运输和储存:经过养护后,钢筋混凝土预制桩会被运输到工地,然后被暂时储存在合适的场地上,等待施工使用。
3. 端部的处理:在开始施工之前,需要根据实际情况对预制桩的端部进行处理,通常可以采用切割或焊接等方法,使桩端符合设计要求。
4. 桩基施工准备:首先,需要在地面上进行桩基的布置,并确定每根桩的位置。
然后,施工人员需对地面进行开挖和清理,确保打桩区域的平整和清洁。
5. 打入桩体:将预制桩通过振动或冲击的方式逐渐打入地下,直至达到设计要求的桩顶高度。
在打桩过程中,需要进行监控和记录,确保桩的垂直度和位置准确。
6. 桩顶处理:一般情况下,桩顶的平整度和高程要求非常高,可能需要进行修整和调整,以确保桩顶与地面的连接紧密和平稳。
7. 质量检验:施工完成后,需要对预制桩进行质量检验,检查桩体的垂直度、位置、骨架钢筋的完整性等。
同时,还需要进行对桩顶的高程和平整度进行检测,确保其符合设计要求。
钢筋混凝土预制桩的质量要求包括以下几个方面:1. 厂家质量要求:预制桩的制造需要在专门的预制厂进行,并严格按照相关法规和标准进行加工制造。
预制厂应具备合格的设备和技术人员,并有相应的质量控制体系。
2. 桩体质量要求:预制桩的钢筋骨架应符合设计要求,钢筋的保护层要达到规定的厚度。
混凝土应具有足够的强度和均匀性,不存在明显的缺陷和损伤。
预制桩的尺寸、形状和重量应符合设计要求。
3. 桩顶处理要求:桩顶的平整度和高程要求非常高,应确保其与地面的连接紧密和平稳。
桩顶的表面应没有明显的裂缝、砂眼等缺陷。
4. 桩基施工要求:钢筋混凝土预制桩在打桩时需要保持垂直度和位置的准确性,打桩的振动或冲击力需要控制在一定的范围内,以避免损坏桩体和桩周土质。
钢筋混凝土预制桩施工要求1、预制场地应平整、坚实、无积水。
2、预制桩应符合国家现行标准《先张法预应力混凝土管桩》GB 134 76和《预制钢筋混凝土方桩》JC 934等的规定。
3、混凝土预制桩的混凝土强度达到70%后方可起吊,达到100%后方可运输。
4、重叠法制作预制钢筋混凝土方桩时,应符合下列规定:(1)桩与邻桩及底模之间的接触面应采取隔离措施;(2)上层桩或邻桩的浇筑,应在下层桩或邻桩的混凝土达到设计强度的30%以上时,方可进行;(3)根据地基承载力确定叠制的层数;(4)混凝土应由桩顶向桩尖连续浇筑,桩的表面应平整、密实。
5、混凝土预制桩制作允许偏差应符合表5.5.5的规定。
表5.5.5 混凝土预制桩制作允许偏差注:L为桩长。
6、单节桩采用两支点法起吊时,两吊点位置距离桩端宜为0.2L1(L 1为桩段长度),吊索与桩段水平夹角不应小于45°。
7、预应力混凝土空心管桩的叠层堆放应符合下列规定:(1)外径为500mm~600mm的桩不宜大于5层,外径为300mm~400m m的桩不宜大于8层,堆叠的层数还应满足地基承载力的要求;(2)最下层应设两支点,支点垫木应选用木枋;(3)垫木与吊点应保持在同一横断面上。
8、预制桩在施工现场运输、吊装过程中,严禁采用拖拉取桩方法。
9、接桩时,接头宜高出地面0.5m~1.0m,不宜在桩端进入硬土层时停顿或接桩。
单根桩沉桩宜连续进行。
10、焊接接桩应符合下列规定:(1)上下节桩接头端板表面应清洁干净。
(2)下节桩的桩头处宜设置导向箍,接桩时上下节桩身应对中,错位不宜大于2mm,上下节桩段应保持顺直。
(3)预应力桩应在坡口内多层满焊,每层焊缝接头应错开,并应采取减少焊接变形的措施。
(4)焊接宜沿桩四周对称进行,坡口、厚度应符合设计要求,不应有夹渣、气孔等缺陷。
(5)桩接头焊好后应进行外观检查,检查合格后必须经自然冷却,方可继续沉桩,自然冷却时间宜符合表5.5.10的规定,严禁浇水冷却,或不冷却就开始沉桩。
1 适用范围适用于本公司承建项目范围内植桩法的施工。
2 材料要求2.1 预制方桩材料要求:水泥:一般采用普通硅酸盐水泥或矿渣硅酸盐水泥。
砂:中砂或粗砂,含泥量不大于5%。
石子:碎石,粒径5~40mm,含泥量不大于2%水:应用饮用水或不含有害物质的洁净水。
钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无铁锈和油污。
外加剂:根据施工需要通过试验确定。
2.2 预应力管桩:要求提供出厂合格证、混凝土试块报告、原材料质保书和复试报告。
3 主要机具设备3.1 采用锤击法施工时选用合适的锤击式打桩机、柴油锤。
3.2 采用静压法施工时选用合适的压桩机。
3.3 地螺钻。
4 作业条件打桩区域内应做到场地坚实平整,地耐力必须满足施工机械运行及施工要求,地下、地上障碍物清除干净,并保证排水畅通。
5 施工操作工艺5.1 施工工艺流程5.2 测量定位放样5.2.1 对业主提供的测量资料、坐标点、水准基准点,应进行检查复核,确认无问题后,方可测量定位轴线和高程控制点,然后进行桩位放样。
5.2.2 样桩尺寸应符合设计施工图纸尺寸要求,偏差控制:3桩以上基础为2cm以内,单排桩或双排桩基础为1cm以内,经业主代表复核,符合设计要求及规范规定,才可进行打桩。
5.2.3 定位轴线控制和高程控制点必须先引测到不易受打桩影响的地方,并应经常校核其准确性。
5.3 探桩清障钻孔前,应探明桩位下有无地下障碍物或旧基础,并及时清理。
防止钻孔时遇阻造成桩孔偏差或倾斜。
5.4 钻孔取土5.4.1 钻孔取土一般作为挤土桩的应力释放措施,同时减少施工时的挤土量。
5.4.2 原桩位钻孔取土时,考虑到取土造成单桩承载力的降低,故取土深度应请设计单位确定。
5.4.3 钻孔时,应根据土质情况,控制钻进速度。
钻至设计深度后,应原位空转清土。
停钻后再提钻取土。
5.5 桩机移位前一桩位取土完毕后,移至下一桩位。
5.6 桩基施工5.6.1 采用锤击法施工时,执行钢筋混凝土预制桩锤击法施工工艺标准。
预制桩施工的注意事项混凝土预制桩能承受较大的荷载、坚固耐久、施工速度快,是广泛应用的桩型之一,但其施工对周围环境影响较大,常用的有混凝土实心方桩和预应力混凝土空心管桩。
钢桩主要是钢管桩和h型钢桩两种。
以下是预制桩施工的注意事项,欢迎阅读。
下面为你介绍混凝土预制桩的打桩方法:1.打桩机就位后,将桩锤和桩帽吊起,然后吊桩并送至导杆内,垂直对准桩位缓缓送下插入土中,垂直偏差不得超过0.5%,然后固定桩帽和桩锤,使桩、桩帽、桩锤在同一铅垂线上,确保桩能垂直下沉。
在桩锤和桩帽之间应加弹性衬垫,桩帽和桩顶周围四边应有5~10mm 的间隙,以防损伤桩顶。
锤击法打桩过程打桩开始时,应先采用小的落距(0.5~0.8m)作轻的锤击,使桩正常沉入土中约1~2m后,经检查桩尖不发生偏移,再逐渐增大落距至规定高度,继续锤击,直至把桩打到设计要求的深度。
最大落距不宜大于1m,用柴油锤时,应使锤跳动正常。
在打桩过程中,遇有贯入度剧变、桩身突然发生倾斜、移位或有严重回弹、桩顶或桩身出现严重裂缝或破碎等异常情况时,应暂停打桩,及时研究处理。
2.打桩有“轻锤高击”和“重锤低击”两种方式。
这两种方式,如果所做的功相同,而所得到的效果却不相同。
轻锤高击,所得的动量小,而桩锤对桩头的冲击力大,因而回弹也大,桩头容易损坏大部分能量均消耗在桩锤的回弹上,故桩难以入土。
相反,重锤低击,所得的动量大,而桩锤对桩头的冲击力小,因而回弹也小,桩头不易被打碎,大部分能量都可以用来克服桩身与土壤的摩阻力和桩尖的阻力,故桩很快入土。
此外,又由于重锤低击的落距小,因而可提高锤击频率,打桩效率也高,正因为桩锤频率较高,对于较密实的土层,如砂土或粘性土也能较容易地穿过,所以打桩宜采用“重锤低击”。
试桩加荷方法(1)重物加荷法:在试桩的顶上架设钢制或木制加荷平台,上堆重物作为施加荷载,重物一般用条石、砖块、铸铁、钢锭等。
其加荷情况如图1(a)所示。
这种加荷设备简单,适应面广。
混凝土预制桩打桩施工工艺与质量标准一、总则1、范围本标准规定了预制桩打桩的施工要求、方法和质量控制标准。
本标准适用于工业与民用建筑、铁路、公路、港口等陆上预制桩桩基施工。
2、规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。
GB50300—2013建筑工程施工质量验收统一标准GB50202—2018 建筑地基基础工程施工质量验收标准GB50007-2011 建筑地基基础设计规范JGJ94-2008 建筑桩基技术规范JGJ106-2014 建筑桩基检测技术规范二、施工准备1 技术准备1.1 认真阅读设计文件,进行施工图会审,提前解决图纸上的问题。
1.2 备齐并学习与本工程有关的技术规范、规程,掌握施工工艺。
1.3 研究工程地质勘察报告。
1.4 在技术质量部门的组织下,进行工程质量策划,并在施工过程中体现质量策划的结果。
1.5 备齐工程技术资料表格;根据公司质量体系程序要求,准备有关质量体系程序运行表格。
1.6 编制施工组织设计(包括工程执行计划、质量大纲、安全计划)。
1.7 进行施工技术交底(包括技术、质量、安全环境的各类指导书方面)。
2 物资准备2.1 预制桩的制作质量符合《建筑桩基技术规范》(JGJ94-2008)和《混凝土结构工程施工质量验收规范》(GB50204-2015)。
预制桩的混凝土强度达到设计强度的100%且混凝土的龄期不得少于28d(如有其他有效措施且有试验数据证明混凝土抗拉强度及其它强度均能达到与28d 龄期强度相同时,可不受龄期限制)时,方可打桩。
2.2 预制桩接桩材料要求a)电焊接桩时,焊条或焊丝的采用需满足桩帽和钢板连接材料的要求。
b)采用法兰连接时,钢板和螺栓宜采用低碳钢。
2.3 打桩缓冲用纸板垫。
2.4 焊接用电焊条、焊丝必须有合格证及质量证明单。
2.5 接桩用角钢与钢板。
3 施工设施准备3.1 施工机械主要施工机械:打桩机、起重机、柴油锤、送桩器、平板车等。
钢筋混凝土预制桩打桩工艺标准
施工准备
21材料及主要机具:
211预制钢筋混凝土桩:规格质量必须符介设计要求和施工规范的规定,并有出厂介格证。
21.2焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303 牌号。
213钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。
214主要机具有:柴汕打桩机、电焊机、桩帽、运桩小车。
索具、钢丝绳、钢垫板或槽钢, 以及木折尺等。
2.2作业条件:
22 1桩基的轴线和标高均已测定完毕,并经过检査办了预检手续。
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。
2.12处理完高空和地卜•的障碍物。
如影响邻近建筑物或构筑物的使用或安全时,应会同冇关单位采取有效措施,予以处理。
2.2.3根据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打。
224场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
2.2 5打试验桩。
施工前必须打试验桩,其数量木少于2根。
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
226要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。
操作工艺
31工艺流程:
就桩桩机一起吊预制桩〜稳桩一打桩一接桩一送桩〜中间检査验收一移桩机至卜•一个桩位
32就位桩机:打桩机就位时,应对准桩位,保证垂白•稳定,在施工中不发生倾斜、移动。
33起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索其捆住桩匕端吊环附近处,一般不宜超过30cm,再起动机器起用预制桩,使桩尖垂直对准桩位中心,缓缓放I、•插入土中,位冒要准确:再在桩顶扣好桩帽或桩箍,即可除去索具。
34稳桩。
桩尖插入桩位后,先用较小的落距冷锤1〜2次,桩入上一定深度,再使桩垂直稳定。
10m以内短桩叮目测或用线坠双向校正:10n:以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。
桩插入时垂直度偏差不得超过05%。
桩在打入前,应在桩的侧而或桩架上设置标尺,以便在施工中观测、记录。
3 5打桩:用落锤或单动锤打桩时,锤的最人落距不宜超过10m。
;用柴油锤打桩时,应使锤跳动正常。
3 5 1打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。
3 5 2打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大后小,先长后短。
由于桩的密集程度不同,町自中间向两个心向对称进行或向四周进行;也可由•侧向单一方向进行。
3 6接桩
3 61在桩长不够的情况卜,采用焊•接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时,应采取措施,减少焊缝变形:焊缝应连续焊满。
3 6.2接桩时,一般在距地面lm左右时进行。
上卜•节桩的中心线偏差不得大于10mm,节点折曲矢高不得大于1%。
桩长。
3 6 3接桩处入土前,应对外銘铁件,再次补刷防腐漆。
37送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才能进行送桩。
若桩顶不平,可用麻袋或厚纸垫平。
送桩留下的桩孔应立即回填密实。
38检查验收:每根桩打到贯入度要求,桩尖标高进入持力层,接近设计标務时,或打至设计标高时,应进行中间验收。
在控制时,一般要求最后三次十锤的平均贯入度,不人于规定的数值,或以桩尖打至设计标高来控制,符合设计要求后,填好施工记录。
如发现桩位与要求相差较大时,应会同有关单位研究处理。
然后移桩机到新桩位。
3 9打桩过程中,遇见下列情况应暂停,并及时与有关单位研究处理:
391贯入度剧变;
3 9.2桩身突然发生倾斜、位移或有严觅回弹:3 9 3桩项或桩身出现严重裂缝或破碎。
3.10待全部桩打完后,开挖至设计标高,做域后检查验收。
并将技术资料提交总包。
311冬期在冻土区打桩有困难时,应先将冻土挖除或解冻后进行。
质最标准
41保证项目:
41 1钢筋混凝土预制桩的质最必须符合设计要求和施工规范的规定,并有出厂合格证。
41.2打桩的标高或贯入度、桩的接头处理,必须符合设计要求和施工规范的规定。
42允许偏差项目,见表
打钢筋混凝土预制桩允许偏差S2-5
项次项目允许偏差(mm)检验方法
垂直基础梁的中心线方向100
沿基础梁的中心线方向150
2桩数为1〜3根或单排桩100
3桩数为4〜16根d/3
边缘桩d/3
中间桩d/2
注:d为桩的直径或截面边长。
成品保护
51桩应达到设计强度的70%方可起吊,达到100%才能运输。
52桩在起吊和搬运时,必须做到用点符介设计要求,应平稳并不得损坏。
5 3桩的堆放应符合卜列要求:
5 3 1场地应平整、坚实,不得产生不均匀下沉。
5 3 2垫木与吊点的位置应相同,并应保持在同一平面内。
5.3.3同桩号的桩应堆放在一起,而桩尖应向一端。
5 34多层垫木应上卜对齐,最卜•层的垫木应适当加宽。
堆放层数一般不宜超过4层。
54妥善保护好桩基的轴线利标高控制桩。
不得由丁•碰撞和振动而位移。
55打桩时如发现地质资料与提供的数据不符时,应停止施工,并与有关单位共同研究处理。
56在邻近仃建筑物或斥边、斜坡上打桩时,应会同仃关单位采取。
