穿孔铝板吸声墙面[1]
- 格式:pdf
- 大小:538.70 KB
- 文档页数:10
穿孔吸音板是什么材质做的穿孔吸音板是由多种材料复合而成,其基材通常为钢板、铝板或者其他非金属的胶合板、塑料板、草纸板、石膏板等,这些材料经过精密加工,形成均匀分布的微孔以增强吸音效果。
此外,穿孔吸音板还包括面层材料,其覆盖在基材表面,用以提升美观性和耐久性,常见的有装饰纸、布料、天然木皮或金属薄膜等。
而为了提高吸音效率,穿孔吸音板内部还可能填充岩棉、玻璃棉等吸音材料。
穿孔吸音板的缺点1、价格较高:相对于普通材料而言,穿孔吸音板的生产工艺和材料成本较高,因此其市场价格也相对较高。
这可能会增加装修或建筑项目的预算成本,对于预算有限的项目来说是一个需要考虑的因素。
2、施工要求较高:穿孔吸音板的安装需要一定的技术水平和专业知识。
如果施工不当,可能会影响其吸音效果和装饰效果。
因此,在安装过程中需要确保施工人员具备相应的技能和经验,以保证施工质量和效果。
3、耐候性较差:穿孔吸音板在长时间暴露在阳光、湿度等自然环境下,可能会发生变形、变色等问题。
这主要是由于其材料特性所致,因此在户外或环境较为恶劣的场所使用时需要特别注意保养和维护,以延长其使用寿命。
吸音板包括哪些种类1、木质吸音板:以木材为基材,装饰性强,适合高档装修场所,如酒店、剧院等。
2、矿棉吸音板:采用矿棉纤维制成,吸音效果好,同时具备防火、隔热等特性,适用于多种室内环境。
3、聚酯纤维吸音板:环保材料,吸音性能优越,颜色多样,易于搭配不同装修风格。
4、布艺吸音板:表面覆盖布料,触感柔软,吸音同时美化空间,常见于录音室、会议室等。
5、泡沫吸音板:价格亲民,安装便捷,适用于对成本有要求的场合。
6、金属吸音板:现代感强,耐用且防火,常用于追求独特装饰效果的场所。
7、玻璃纤维吸音板:高性能吸音材料,需注意施工时的安全防护。
地下室穿孔铝板吸声墙面做法
施工部位:地下二层(进风机房、排风机房、消防水泵房)
地下一层(制冷机房、制冷机房值班室、空调机房、中水泵房、进风机房、排风机房、给水泵房)
墙面做法:
1、铝合金装饰压条
2、穿孔铝板(需发包人标样)
3、玻璃丝布绷紧粘牢于轻钢龙骨表面
4、50厚玻璃棉毡固定于轻钢龙骨间空腔处
5、50*50c型轻钢龙骨与墙体用胀管螺钉固定,双向中距500mm
6、8厚DP-MR砂浆打底找平
顶棚做法:
1、铝合金装饰压条
2、穿孔铝板(需发包人标样)
3、玻璃丝布绷紧粘牢于轻钢龙骨表面
4、50厚玻璃棉毡固定于轻钢龙骨间空腔处
5、50*50c型轻钢龙骨与墙体用胀管螺钉固定,双向中距500mm 注:与首层接触范围,为统一,均考虑保温,保温做法为棚温1,地下二层风机房由于清单和做法表上都没有提到,虽然图纸上有此房间名称,但咨询合约王从宝后,让此风机房暂不施工,若需做由甲方另外出工程指令。
技术部
二〇一四年十月六日。
表 C2-1工程名称首都图书馆二期暨北京市方志馆工程交底日期2010年06月12日施工单位中建二局第三建筑工程有限公司分项工程名称装饰工程交底提要穿孔铝板吸音墙、顶棚交底内容:一、施工准备1.1、材料及构配件:1.1.1、50竖向龙骨、拉铆钉、三角龙骨、玻璃吸声棉、穿孔铝板,进场材料质量证明文件齐全有效,验收合格,复试合格。
1.1.2、配件有:2.5*35水泥钉、固定件、自攻螺丝、M6*60膨胀螺栓、防腐木块。
1.2、主要机具:无齿锯、手电钻、冲击钻、铅垂仪、水准仪、靠尺、盒尺、墨斗、线坠、钳子、电动螺丝刀、扳子、钢尺等。
二、作业条件:2.1、安装完墙面、顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。
2.2、各种材料全部配套备齐。
2.3、室内四周墙面放好+1000mm线。
2.4、搭好顶棚施工操作平台架子。
三、操作工艺找平→弹线→安装固定件→安装50竖向龙骨→调整水平面→填塞玻璃棉→安装三角龙骨→隐蔽验收→安装穿孔铝板→清理3.1.1、墙边地面找平:对需安装龙骨架的地面(墙面周边)、天棚和墙面抹灰或修整。
3.1.2、弹线:按照设计及图纸布局要求在墙体、顶板分别弹出竖向50主龙骨的分档线。
50主龙骨与分档线要求控制在600mm,同时标出门窗、卫生设备和管道开口位置。
3.1.3、安装固定件:在放好线的墙体上相对应的位置安装50主龙骨固定件,固定件采用50天地龙骨长度不小于150mm,用水泥钉(结构墙用膨胀螺栓)固定在墙面上,审核人交底人接受交底人表 C2-1工程名称首都图书馆二期暨北京市方志馆工程交底日期2010年06月12日施工单位中建二局第三建筑工程有限公司分项工程名称装饰工程交底提要穿孔铝板吸音墙、顶棚竖向距离不大于1000mm,固定件要求安装牢固,无松动,位置准确,距离龙骨端头不大于300mm。
3.1.4、安装竖向50龙骨:把竖龙骨开口向内用拉铆钉固定在固定件上,墙体龙骨与顶板龙骨对齐,底部做+100mm踢脚线,踢脚线与穿孔铝板间距10mm。
穿孔吸音板墙面施工方案穿孔吸音板是一种常用于改善室内声音环境的材料,它具有优异的吸音效果和装饰性能。
在墙面上使用穿孔吸音板不仅可以减少噪音传播,提高空间舒适度,还能起到美化室内环境的作用。
本文将介绍穿孔吸音板墙面施工的方案。
一、准备工作在开始施工之前,首先需要做好准备工作。
包括材料准备和施工工具准备。
所需材料包括穿孔吸音板、装饰图案板、背胶、打孔机、切割机、螺丝、墙面背景涂料等。
施工工具包括电钻、尺子、刷子、刷漆工具等。
二、墙面处理首先需要对墙面进行处理,确保墙面光滑、牢固。
如果墙面有明显的裂缝或凹凸不平的情况,需要进行修补。
确保墙面干燥后,可以进行下一步的处理。
三、测量与设计在施工前,需要对墙面进行测量,确定需要安装的穿孔吸音板的尺寸和位置。
根据需要,可以进行装饰图案的设计,然后将图案转移到墙面上。
四、安装穿孔吸音板在墙面上标记出穿孔吸音板的位置,并使用打孔机钻孔。
需要注意的是,穿孔孔径和孔距需要根据具体的吸音效果要求进行确定。
钻孔完成后,将背胶涂抹在穿孔吸音板的背面,然后将吸音板贴在墙面上。
确保吸音板与墙面紧密接触,并按照需要进行定位和调整。
五、安装装饰图案板在穿孔吸音板的表面上覆盖装饰图案板,确保装饰图案与穿孔吸音板孔洞对应。
使用螺丝将装饰图案板固定在吸音板上,确保固定稳固。
六、涂装安装完成后,可以根据需要对穿孔吸音板和装饰图案板进行涂装。
选择适合的墙面背景涂料进行刷涂,注意轻柔地进行操作,以免影响吸音效果和装饰效果。
七、施工检查施工完成后,进行施工检查。
核对吸音板和装饰图案板的质量和固定情况,确保没有问题。
如果出现问题,及时进行修复。
八、清理与验收施工结束后,对施工现场进行清理,清除杂物和垃圾。
然后进行墙面吸音效果的验收,确认吸音效果是否达到预期。
九、后期维护穿孔吸音板墙面的后期维护相对简单,只需定期清洁即可。
避免使用带有腐蚀性的清洁剂,以免对吸音板和装饰图案板的表面造成损坏。
总结:穿孔吸音板墙面施工方案包括准备工作、墙面处理、测量与设计、安装穿孔吸音板、安装装饰图案板、涂装、施工检查、清理与验收以及后期维护。

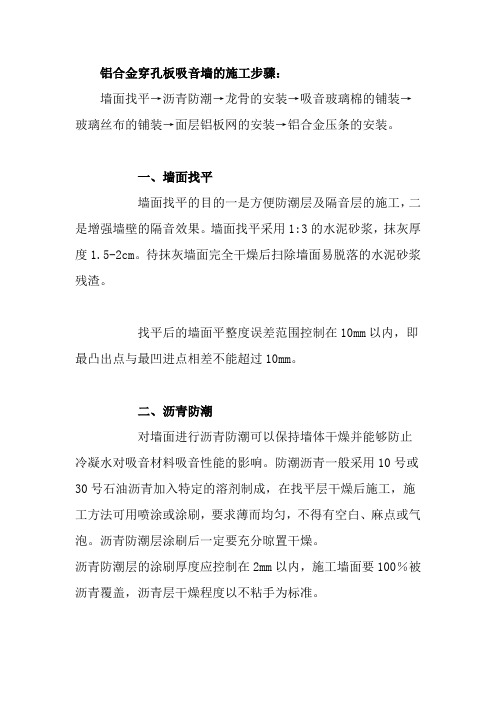

铝合金穿孔板吸音墙的施工步骤:墙面找平→沥青防潮→龙骨的安装→吸音玻璃棉的铺装→玻璃丝布的铺装→面层铝板网的安装→铝合金压条的安装。
一、墙面找平墙面找平的目的一是方便防潮层及隔音层的施工,二是增强墙壁的隔音效果。
墙面找平采用1:3的水泥砂浆,抹灰厚度1.5-2cm。
待抹灰墙面完全干燥后扫除墙面易脱落的水泥砂浆残渣。
找平后的墙面平整度误差范围控制在10mm以内,即最凸出点与最凹进点相差不能超过10mm。
二、沥青防潮对墙面进行沥青防潮可以保持墙体干燥并能够防止冷凝水对吸音材料吸音性能的影响。
防潮沥青一般采用10号或30号石油沥青加入特定的溶剂制成,在找平层干燥后施工,施工方法可用喷涂或涂刷,要求薄而均匀,不得有空白、麻点或气泡。
沥青防潮层涂刷后一定要充分晾置干燥。
沥青防潮层的涂刷厚度应控制在2mm以内,施工墙面要100%被沥青覆盖,沥青层干燥程度以不粘手为标准。
三、龙骨的安装龙骨是用来固定吸音材料的,材质为轻钢龙骨。
轻钢龙骨由膨胀螺栓固定于墙面,纵向安装,膨胀螺栓的间隔不小于80 cm,轻钢龙骨的安装间距不低于60cm。
安装完成后的轻钢龙骨承重强度不小于100kg。
轻钢龙骨安装后的平整度误差控制在5mm范围内,即最高处与最低处相差不能超过5mm。
四、吸音玻璃棉的铺装轻钢龙骨安装完毕后,将吸音玻璃棉切割成与轻钢龙骨安装间距相同宽度的板块,镶嵌于轻钢龙骨之间,两个吸音玻璃棉板块之间的接缝要拼实挤严。
五、玻璃丝布的铺装玻璃丝布的主要作用是防止吸音玻璃棉纤维外漏,辅助作用是平整、固定吸音玻璃棉。
采用的玻璃丝布目数不应低于12目。
施工时,将玻璃丝布在吸音玻璃棉表面抻平绷紧,使玻璃丝纤维束呈正经纬状。
玻璃丝布表面不出现褶皱现象,平整度误差5mm。
六、面层铝合金穿孔板的安装面层铝合金穿孔板采用鱼鳞花型冲孔铝板网,网孔密度为5×10,铝板厚度为0.7mm。
面层铝板网的主要作用是固定吸音玻璃棉及玻璃丝布,辅助作用是装饰吸音墙面。
穿孔铝板吸音顶棚施工方案1. 引言穿孔铝板吸音顶棚是一种广泛应用于商业和办公场所的装修材料,它能够有效降低室内噪音,并提供良好的视觉效果。
本文将介绍穿孔铝板吸音顶棚的施工方案,包括施工准备、安装步骤、注意事项等。
2. 施工准备在开始施工之前,我们需要进行一些准备工作:2.1 材料准备•穿孔铝板:根据实际需求选择合适的穿孔铝板,一般采用厚度为1.0mm-1.5mm的板材。
•吊杆:用于固定穿孔铝板的支撑材料,通常选择镀锌钢板材。
•吊线:用于定位吊杆的材料,一般采用铝合金的吊线。
•吊杆连接件:连接吊杆的配件,可根据实际需要选择。
2.2 工具准备•电钻:用于钻孔、打孔。
•扳手:用于拧紧螺丝。
•吊装设备:用于安装吊杆和穿孔铝板。
2.3 现场准备•确定施工区域:根据设计图纸和要求确定施工区域。
•清理施工区域:清除施工区域的障碍物,确保施工前的整洁和安全。
3. 施工步骤按照以下步骤进行穿孔铝板吸音顶棚的施工:3.1 定位和标线根据设计图纸,在天花板上使用直尺和铅笔进行标线,确定吊杆的位置和数量。
3.2 安装吊杆按照标线在天花板上预先钻孔,然后将吊杆固定在天花板上。
3.3 安装吊线在吊杆的两端固定吊线,保证吊线水平,作为吊杆位置的定位准则。
3.4 安装穿孔铝板根据吊杆和吊线的位置,逐个安装穿孔铝板。
先将穿孔铝板的一个边缘插入吊杆底部的槽口,然后将板材的其他部分轻轻推入位置。
3.5 定位和拧紧螺丝使用螺丝和扳手,将穿孔铝板沿吊杆拧紧,确保板材牢固固定在吊杆上。
3.6 完善细节处理检查每个穿孔铝板的安装情况,如果有松动或不完整的地方,进行调整和修正。
确保整个顶棚安装平整、牢固。
4. 注意事项在穿孔铝板吸音顶棚的施工过程中,应注意以下事项:•安全第一:施工过程中必须佩戴安全帽、手套和防护眼镜,并确保施工现场安全无隐患。
•施工计划:制定详细的施工计划,包括材料采购、施工流程和时间安排,确保施工顺利进行。
•细节处理:在施工过程中,要重视细节处理,确保每个穿孔铝板的安装位置准确、牢固。
穿孔板吸声墙面工艺流程
穿孔板吸声墙面是一种新型的环保材料,具有良好的吸音效果,广泛应用于办公室、会议室、音乐厅等场所。
下面我们来详细介绍一下穿孔板吸声墙面的制作工艺流程。
1. 材料准备
首先需要准备好所需材料,包括穿孔板、吸音棉、铝合金龙骨、螺丝等。
2. 设计方案
根据使用场所和客户需求,设计出墙面的大小和形状,并确定穿孔板的排列方式和孔径大小。
3. 定位测量
在施工现场进行定位测量,确定龙骨和墙体之间的距离,并标记出安装位置。
4. 制作龙骨
根据定位测量结果,在工厂制作铝合金龙骨,并进行表面处理。
将龙骨运送到施工现场后,根据标记位置进行安装固定。
5. 安装吸音棉
在铝合金龙骨上安装吸音棉,注意要保持整洁美观。
将吸音棉按照设计方案进行切割和拼接,并采用专业胶水粘贴固定。
6. 安装穿孔板
将预先设计好的穿孔板安装在铝合金龙骨上,注意对齐和固定。
穿孔板的安装方式包括悬挂式和直接粘贴式,根据实际情况进行选择。
7. 进行表面处理
对安装好的穿孔板进行表面处理,包括喷涂、镀膜等。
这一步是为了增加穿孔板的美观度和耐用性。
8. 完成验收
完成以上工作后,进行验收。
检查各个部位是否安装牢固、吸音效果是否达到要求等。
如有问题及时进行修正。
以上就是穿孔板吸声墙面的制作工艺流程,需要注意的是,在整个制作过程中要严格按照标准操作,确保施工质量和效果。
穿孔吸音板墙面施工方案1 施工工艺流程图6.7.6-1 穿孔吸音板墙面施工工艺流程图2 施工工艺表6.7.6-1 穿孔吸音板墙面施工工艺一览表序号施工步骤技术措施1 放线根据设计施工图,在已做好的地面上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。
2 安装门洞口框放线后按设计,先将隔墙的门洞口框安装完毕。
并做好门洞框的加固工作。
3 安装沿顶龙骨和沿地龙骨按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,龙骨与结构连接面用胶垫隔开,起到减震隔声的作用,然后用射钉将天地龙骨和胶垫固定于主体上,其射钉钉距为600mm。
4 竖龙骨分档根据隔墙放线门洞口位置,在安装顶、地龙骨后,按罩面板的规格、1200mm板宽,分档规格尺寸设置为400mm,不足模数的分档应避开门洞框边第一块罩面板位置。
5 安装龙骨按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽心双铆钉固定;靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为1000mm。
6 安装横向卡档龙骨根据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采向抽心铆钉或螺栓固定。
序号施工步骤技术措施7 安装穿孔吸音板罩面板(1)检查龙骨安装质量、门洞口框是否符合设计及构造要求,龙骨间距是否符合吸音板宽度的模数(2)安装墙体内电管、电盒和电箱设备,封板前做好隐蔽验收。
(3)安装墙体内防火、隔声、防潮填充材料(4)安装墙体穿孔吸音板8 接缝做法(1)刮嵌缝腻子:刮嵌缝腻子前先将接缝内浮土清除干净,用小刮刀把腻子嵌入板缝,与板面填实刮平。
(2)粘贴拉结带:待嵌缝腻子凝固后即可粘贴拉接材料,先在接缝上薄刮一层稠度较稀的胶状腻子,厚度为1mm,宽度为拉结带宽,随即粘贴接结带,用中刮刀从上而下一个方向刮平压实,赶出胶腻子与接结带之间的气泡。
(3)刮中层腻子:拉结带粘贴后,立即在上面再刮一层比拉结带宽80mm左右厚度约1mm的中层腻子,使拉结带埋入这层腻子中。
穿孔铝板吸音板施工方案1. 概述穿孔铝板吸音板作为一种常见的吸音材料,被广泛应用于室内装饰和隔音处理中。
本文将介绍穿孔铝板吸音板的施工方案,包括材料准备、施工步骤和注意事项。
2. 材料准备在进行穿孔铝板吸音板的施工前,需要准备以下材料: - 穿孔铝板:根据实际需要选择合适的穿孔铝板,通常为2-4mm厚的铝合金板材。
- 吸音棉:选择密度适中、吸音效果好的吸音棉,常见的有玻璃纤维吸音棉和聚酯纤维吸音棉。
- 安装框架:一般采用木制或金属制的安装框架,用于固定穿孔铝板和吸音棉。
3. 施工步骤下面是穿孔铝板吸音板的施工步骤:3.1 安装框架搭建首先,根据需要在墙壁或天花板上确定装饰区域,然后按照装饰区域的尺寸制作安装框架。
安装框架可以通过木工工具或金属连接件进行组装,在墙壁或天花板上使用螺丝固定好安装框架。
3.2 铝板切割与安装在安装框架上测量和标记好穿孔铝板的尺寸,然后使用剪刀或电动工具将铝板切割成适当的尺寸。
注意使用防护措施,避免铝屑刺伤皮肤和眼睛。
切割好的穿孔铝板放置在安装框架上,使用螺丝或胶水将其固定在框架上。
确保铝板与框架紧密贴合,并且没有松动或凸起的部分。
3.3 吸音棉安装根据穿孔铝板的尺寸,对吸音棉进行测量和切割,确保其紧贴着穿孔铝板的背面。
将吸音棉放置在穿孔铝板背面,逐块固定在穿孔铝板上。
可以使用胶水、双面胶或其他固定材料将吸音棉固定在穿孔铝板上。
3.4 安装验收在施工完成后,对穿孔铝板吸音板的安装进行验收。
检查铝板安装是否牢固,吸音棉是否贴合紧密。
如果发现有松动或凸起的部分,需要及时进行调整和修复。
4. 注意事项在穿孔铝板吸音板的施工过程中,需要注意以下事项:•施工前要仔细测量和标记,确保尺寸和位置的准确性。
•在切割穿孔铝板时要注意安全,使用适当的工具和防护措施。
•确保穿孔铝板与安装框架紧密贴合,避免松动和凸起。
•吸音棉要确保贴合紧密,没有松动或脱落的情况。
•完成施工后要及时进行验收,确保质量和效果符合要求。
穿孔铝板吸声墙面
5.17.1材料准备
穿孔铝板按设计要求选用,材料的品种、规格、质量应符合设计要求。
50×50C轻钢龙骨、1mm厚600×600mm穿孔铝板、50mm岩棉、玻璃丝布、铝装饰压条。
零配件有M6×75膨胀螺栓、防腐木块、固定件、铆钉等。
5.17.2主要施工机具
根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
常用机具设备有:电动机具:电锯、无齿锯、手电钻、冲击电锤、电焊机等。
手动机具:手锯、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等。
5.17.3施工作业条件
墙面找平层施工环境温度不低于5摄氏度,当必须在底于5摄氏度气温下施工时,应有保证工程质量有效措施。
墙面灰尘、污垢和油渍等应清理干净,并洒水湿润。
掉角需修补。
安装完板内的各种管线及设备,确定好管线,各种露明孔口,预埋件的位置。
各种材料全部配套备齐。
搭好施工操作手台架子。
铝穿孔芯板在大面积施工前,应做样板间,通过做样板间决定分块及固定方法,经鉴定认可后再大面积施工。
5.17.4施工工艺
工艺流程
检验材料质量-技术交底-基层处理-测量放线-安装固定件-安装竖向50主龙骨-安装50厚岩棉-安装铝板三角龙骨-安装铝合金穿孔面板-检查验收施工方法
基层清理:抹灰打底前清楚污垢,尘土。
适当洒水湿润。
做8厚1:2.5水泥砂浆找平层。
测量放线:弹墙面标高水平线:根据楼层标高1000mm线,沿墙四周弹出1000mm标高水平线。
按照图纸上的要求布局,在墙体和顶棚上弹出竖向50主龙骨的分档线。
50主龙骨与分档线要求控制在600mm不大于600mm。
要求墙面上。
