总结概括填充墙构造措施
- 格式:docx
- 大小:15.84 KB
- 文档页数:3

高大填充墙结构加固措施引言高大填充墙结构是建筑领域中常见的结构形式之一,其在实际应用中需要进行加固处理以提高结构的稳定性和耐久性。
本文将对高大填充墙结构加固措施进行深入探讨,包括加固的目的、方法和常见的加固技术。
加固的目的在分析高大填充墙结构加固措施之前,需要明确加固的目的,主要有以下几点: 1. 提高结构的抗震性能:增加填充墙的承载能力,使其能够承受地震等外力; 2. 增加结构的承载能力:在满足抗震需求的前提下,提高填充墙的承载能力,使其能够承受附加荷载; 3. 增加结构的稳定性:改善填充墙的受压性能,避免局部破坏导致整体的崩塌; 4. 延长结构的使用寿命:加固措施可以修复或延缓填充墙的老化和损伤。
加固方法加固高大填充墙结构可以采用多种方法,下面将详细介绍常见的加固方法以及其原理和效果。
1. 表面加固表面加固是一种简单常用的加固方法,其原理是通过在填充墙表面施加加固材料,提高其抗压强度和耐久性。
常见的表面加固材料包括纤维增强复合材料、玻纤布、碳纤维布等。
表面加固的步骤1.准备工作:清理填充墙表面的松散材料和灰渣,修复已有的裂缝和损伤;2.涂布基层处理:在填充墙表面涂布一层特殊基层材料,提高表面的附着力;3.加固材料施工:根据设计要求,将纤维增强复合材料或其他加固材料与粘结剂混合后,均匀涂布在填充墙表面;4.固化和涂层处理:根据加固材料的要求,进行固化处理,并进行表面的涂层处理,提高防水和耐久性。
2. 钢筋加固钢筋加固是一种常见的加固方法,其原理是通过在填充墙内部或表面设置钢筋,提高其抗拉强度和承载能力。
常用的钢筋加固方法有粘贴钢板法和钢筋混凝土加固法。
粘贴钢板法粘贴钢板法是在填充墙表面粘贴钢板,增加其受拉承载能力的一种方法。
粘贴钢板法的步骤1.表面准备:清理填充墙表面的污垢和松散物,修复已有的裂缝和损伤;2.防腐处理:在填充墙表面施工防腐涂层,提高钢板的耐腐蚀性;3.钢板制备:将钢板根据设计要求进行加工和切割,以适应填充墙的形状;4.钢板粘贴:使用特殊的粘贴剂将钢板粘贴在填充墙表面,并通过固定件或焊接进行固定;5.表面处理:根据设计要求进行表面处理,提高防水和耐久性。
框架填充墙统一构造措施

1.一般要求。
高厚比不宜大于30,墙顶与主体结构密切结合,墙长大于5.0米,墙顶与梁宜有拉结,避免不到顶的墙,以免形成短柱,沿构造柱全高每隔500设两根6的拉筋,6、7度时不小于墙长的五分之一且不小于700,8、9度时全长贯通。
砂浆不低于5.0,砌块等级计算确定。
2.设构造柱,墙长大于6米或超层高的两倍时在墙中设,且间距不大于3米。
开间大于4.2米的大房间纵横墙交接处。
宽度大于2.1米的较大洞口两侧。
电梯间和楼梯间四角。
独立窗间墙处。
3.构造柱截面,最小240*180,一般厚为墙,宽为砌体模数,纵筋4根12,箍6个的200,上下端加密。
底层要伸入地面下500或锚入圈梁。
上部层柱底锚入梁,顶部与梁要柔性连接,以免传力。
4.圈梁设置,0.00处设,墙高超过4米时中间加,且间距不大于4米,窗下要设钢筋砼窗台板,伸入墙不小于600,也可设配筋带100厚纵筋2个8的,系筋6个的300。
不砌到顶的墙要设压顶梁。
梁截面高不小于120,基础圈梁高不小于180,圈梁要闭合,有洞要搭接。
兼过梁时要计算定筋。
5.构造柱、梁与墙拉结构造可参考04G329-3,03G363。

高大填充墙结构加固措施一、背景介绍高大填充墙是指高层建筑中用于隔断室内空间的墙体结构。
由于填充墙的高度较大,其结构容易受到外部因素的影响,如地震、风力等,从而导致安全隐患。
因此,对填充墙进行结构加固是非常必要的。
二、加固措施1. 钢筋混凝土加固钢筋混凝土加固是一种常见的填充墙结构加固方法。
具体步骤如下:(1)在填充墙表面打钢筋网;(2)将钢筋网与原有墙体连接;(3)在钢筋网上浇注混凝土;(4)在混凝土未干透之前,在表面刻上纵横交错的缝隙,以增强其抗震性能。
2. 碳纤维布加固碳纤维布是一种轻质高强度材料,可以用于填充墙结构加固。
具体步骤如下:(1)对填充墙表面进行清洁和处理;(2)涂上底漆,并等待干燥;(3)将碳纤维布铺贴在填充墙表面上,并用环氧树脂进行固定;(4)在碳纤维布上涂抹一层环氧树脂,使其与填充墙表面紧密结合。
3. 钢材加固钢材加固是一种经济实用的填充墙结构加固方法。
具体步骤如下:(1)在填充墙表面打孔;(2)将钢管插入孔内,并用钢板和螺栓进行连接;(3)在钢管内注入混凝土。
4. 混凝土加固混凝土加固是一种传统的填充墙结构加固方法。
具体步骤如下:(1)对填充墙表面进行清洁和处理;(2)在填充墙表面涂上粘结剂;(3)将预制的混凝土板放置在填充墙表面上,并用螺栓进行连接。
三、注意事项1. 在进行填充墙结构加固前,需要对其进行全面的检测和评估,以确定最适合的加固方案。
2. 加固过程中需要注意施工质量,确保每一个步骤都符合规范。
3. 在加固过程中,需要严格控制施工周期,以避免对居民生活造成影响。
4. 加固完成后,需要进行验收和评估,以确保填充墙的抗震性能符合要求。
四、结语填充墙的结构加固是一项非常重要的工作,可以有效地提高建筑物的抗震性能和安全性。
在进行加固前,需要对其进行全面的检测和评估,并选择最适合的加固方案。
在加固过程中需要注意施工质量和周期,并在完成后进行验收和评估。

混凝土填充墙的原理与设计一、混凝土填充墙的概述混凝土填充墙是指在钢筋混凝土框架结构中,用混凝土将框架的空洞填充,形成墙体的一种结构形式。
混凝土填充墙结构简单,施工方便,同时具有较好的承载能力、抗震性和隔音性,因此得到了广泛应用。
二、混凝土填充墙的结构原理混凝土填充墙的结构原理是在框架结构中,将钢筋混凝土墙体嵌入框架结构中,使墙体与钢筋混凝土框架结构形成一体化结构,提高了整体结构的刚度和稳定性。
三、混凝土填充墙的设计原则1、混凝土强度:混凝土填充墙的强度应该与框架结构的强度相匹配,以保证整体结构的稳定性。
2、墙体厚度:墙体厚度应该根据实际的荷载情况和隔音要求来确定,一般墙体厚度在100mm以上。
3、钢筋的布置:在混凝土填充墙中,钢筋的布置应该遵循框架结构的设计原则,以保证整体结构的稳定性。
4、墙体的开孔:墙体的开孔应该避免在墙体的中心位置,以保证结构的稳定性。
四、混凝土填充墙的施工工艺1、墙体的浇筑:墙体的浇筑采用钢模板,模板应该坚固、平整、无裂缝,保证混凝土的密实性和表面的平整度。
2、墙体的养护:墙体的养护应该根据混凝土的强度等级和环境温度来确定,一般养护时间在7天以上。
3、钢筋的布置:钢筋的布置应该按照设计要求进行,钢筋的质量应该符合国家标准。
4、墙体表面处理:墙体表面处理采用打磨和涂刷的方式,使表面平整、光滑,达到美观的效果。
五、混凝土填充墙的优点和缺点优点:1、结构简单,施工方便。
2、具有较好的承载能力、抗震性和隔音性。
3、墙体厚度可以根据实际情况进行调整。
4、可以适应各种建筑形式的需要。
缺点:1、如果混凝土的强度等级不够高,可能会影响整体结构的稳定性。
2、墙体开孔较难,可能会影响建筑的使用功能。
六、混凝土填充墙的应用范围混凝土填充墙适用于各种建筑结构中,尤其适合于高层建筑的结构设计中。
同时,混凝土填充墙也可以用于一些特殊建筑的结构设计中,如地下车库、防空洞等。
七、混凝土填充墙的注意事项1、混凝土的强度等级应该与框架结构的强度等级相匹配。

填充墙施工技术措施①、砌块使用前2天要适当浇水湿润。
②、砌块应保证有28d以上的龄期。
③、砌筑前应根据砌块皮数制作皮数杆,并在墙体转角处及交接处竖立,皮数杆间距不得大于15米。
④、组砌时必须遵守“反砌”原则,即使砌块底面向上砌筑,上下皮应对孔错缝搭砌。
灰缝要相互错开,搭砌长度不小于120mm,如果不能满足要求时应在水平灰缝中设2φ6压筋,长度应不小于700,灰缝应横平竖直,水平灰缝厚度≯15MM,垂直灰缝宽度≯20MM。
⑤、门窗洞口要砌筑平直,墙身落底处先砌三皮普通机砖,墙上口要用普通机砖斜砌挤紧(斜度可在60°)注意砂浆要饱满。
⑥、墙体不得留设脚手眼,每天砌筑高度不得大于1.8M。
⑦、做好空心砖墙的抗震压筋,拉结筋为2φ6,压入砌块长≥700,伸入墙、柱长≥500,砌块墙上预留孔洞时,在洞口上部放置2φ6钢筋并入两边墙体长度每边≮500。
予埋拉结筋采用电锤于混凝土柱打孔,环氧树脂胶锚固钢筋。
⑧、同时由于空心砌体墙同混凝土结构交接处容易产生裂缝,针对此项通病我公司特制定如下的控制措施:a.控制空心砌块砖的含水率,选择干缩率小、含水率合适的砌块,砌块应具有较小的干缩率,较高的密实度,出厂龄期应大于28天,其相对含水率应略低于当地的环境湿度,使砌块内所含水分与大气中的水分接近平衡,从而减少墙体的干缩变形,对砌块的含水率控制应贯穿砌块的生产,运输、储存的全过程当中,砌块运到施工现场应防止雨淋。
b.严格控制砌筑砂浆的质量,其要满足强度,密度,稠度,保水性,和抗冻性的要求,同时应具有粘附力强,低收缩和柔软性好的特点。
保证砂浆配合比准确,砂浆分层度不应大于30MM,稠度控制在60MM左右,拌好的砂浆在3小时内用完。
c.砌筑过程中,在施工现场配备水源,脚手架上放置水桶等,铺浆前向砌筑面适量淋水,以便于砌筑和保证砌筑砂浆有适当的硬化条件。
d.加强填充墙和混凝土柱的连接,填充墙和混凝土柱连接处,采用实心混凝土砌块砌筑,并在柱内予留2∮6的钢筋与填充墙拉结,钢筋的竖向间距400MM。

加强框架填充墙的构造措施与墙垛稳定的措施1、构造柱的设置(1)构造柱的设置要求、截面、配筋、砼标号均按结构设计说明施工(2)构造柱设置的主要位置:①填充墙长度大于5米,或墙长超过层高2倍时,应设置钢筋砼构造柱。
构造柱柱中心距为5米或两倍层高中的小者。
②阳台及砖砌拦河、天面女儿墙,每隔3米及转角处均设置构造柱。
③露台分户墙端设置构造柱及压顶梁、灰砂砖砌筑。
(3)对于多、高层阳台构造柱,可同结构梁一同浇注,但必须确保顶端(结构梁底)为铰接,柱顶内外钢筋45度交叉即可形成铰接;(4)砌体(大于3m)无约束的端部必须增设构造柱。
2、抱框柱设置(1)大于1.2m进户门、大于2m的门窗洞口两侧应设置抱框柱;或按设计要求设置构造柱。
(2)根据各地区设计要求,截面为10cm×墙宽、砼标号C20、内配2Φ12,拉结筋2Φ6@300(或与砌体拉接筋一并设置);(3)门柱筋底部在结构板上生根,窗柱可在窗台压梁上生根;上部既可以同连系过梁连接,也可同结构梁铰接。
3、系梁设置(1)填充墙高大于4m时,设置水平系梁一道,系梁一般位于墙半高处,宜与门窗过梁结合设置。
(2)系梁截面高度一般为18㎝×墙宽、砼标号为C20、内配4Φ12、箍筋Φ6@200;纵筋两端锚入砼柱内35d(若植筋大于10 d)。
(3)系梁同结构柱、剪力墙、构造柱、抱框柱等必须按相关规范要求连接。
(4)对低、多层建筑,顶层和底层应在窗台位置通长设置水平系梁,高度不宜小于18㎝,纵筋不少于4¢12,箍筋¢6@200。
4、窗台压顶梁设置(1)窗台压顶梁截面及配筋均按设计施工。
(2)当砌体材料为蒸压砌块时,嵌固长度应为240cm,当两侧设有框抱柱时,与框抱柱同时浇注,可不考虑嵌固长度;(3)结构找坡:窗台飘板面必须向外找坡,坡度>6%。
严禁平设或向内坡。
(4)窗台压顶必须先浇筑,后向上砌墙;有框包柱除外。
(5)各层阳台翻边顶坡向阳台;屋面女儿墙、护拦压顶均坡向屋面;严禁坡向外墙或外立面。
加强框架填充墙的构造措施与墙垛稳定的措施1、构造柱的设置(1)构造柱的设置要求、截面、配筋、砼标号均按结构设计说明施工(2)构造柱设置的主要位置:①填充墙长度大于5米,或墙长超过层高2倍时,应设置钢筋砼构造柱。
构造柱柱中心距为5米或两倍层高中的小者。
②阳台及砖砌拦板、天面女儿墙,每隔3米及转角处均设置构造柱。
③露台分户墙端设置构造柱及压顶梁、灰砂砖砌筑。
(3)对于多、高层阳台构造柱,可同结构梁一同浇注,但必须确保顶端(结构梁底)为铰接,柱顶内外钢筋45度交叉即可形成铰接;(4)砌体(大于3m)无约束的端部必须增设构造柱。
2、抱框柱设置(1)大于1.2m进户门、大于2m的门窗洞口两侧应设置抱框柱;或按设计要求设置构造柱。
(2)根据各地区设计要求,截面为10cm×墙宽、砼标号C20、内配2Φ12,拉结筋2Φ6@300(或与砌体拉接筋一并设置);(3)门柱筋底部在结构板上生根,窗柱可在窗台压梁上生根(窗台无压梁时,升入结构板);上部既可以同连系过梁连接,也可同结构梁铰接。
3、系梁设置(1)填充墙高大于4m时,设置水平系梁一道,系梁一般位于墙半高处,宜与门窗过梁结合设置。
(2)系梁截面高度一般为18㎝×墙宽、砼标号为C20、内配4Φ12、箍筋Φ6@200;纵筋两端锚入砼柱内35d(若植筋大于10d)。
(3)系梁同结构柱、剪力墙、构造柱、抱框柱等必须按相关规范要求连接。
(4)对低、多层建筑,顶层和底层应在窗台位置通长设置水平系梁,高度不宜小于18㎝,纵筋不少于4¢12,箍筋¢6@200。
4、窗台压顶梁设置(1)窗台压顶梁截面及配筋均按设计施工。
(2)当砌体材料为蒸压砌块时,嵌固长度应为240cm,当两侧设有框抱柱时,与框抱柱同时浇注,可不考虑嵌固长度;(3)结构找坡:窗台飘板面必须向外找坡,坡度>6%。
严禁平设或向内坡。
(4)窗台压顶必须先浇筑,后向上砌墙;有框包柱除外。
(5)各层阳台翻边顶坡向阳台;屋面女儿墙、护拦压顶均坡向屋面;严禁坡向外墙或外立面。

总结概况填充墙知识点在填充墙的施工中,选择合适的材料是至关重要的。
水泥是填充墙中常用的主要材料之一,它具有良好的粘结性和耐久性,可以有效地增强墙体的承重能力。
此外,石头、砂石、砖块等材料也常用于填充墙的施工中,它们具有不同的特性和用途,可以根据具体情况进行选择和搭配。
在选择填充墙材料时,还需考虑材料的成本、可获得性和环保性等因素,以确保施工效果和建筑质量。
填充墙的设计和施工工艺也对墙体的性能和质量有着重要影响。
填充墙的设计需要考虑墙体的结构和承重能力,合理确定墙体的填充材料和厚度,以确保墙体的稳固和耐久。
在施工中,需要严格控制施工工艺,确保墙体填充均匀、密实,避免出现空鼓、裂缝等质量问题。
此外,还需要注意施工过程中的环境因素,如温度、湿度等,以免影响填充墙的施工效果和质量。
填充墙在建筑工程中具有着广泛的应用。
它不仅可以增强墙体的承重能力,提高建筑物的整体稳定性,还可以提高墙体的隔热、隔音性能,提供良好的保温和隔音效果。
此外,填充墙还可以有效地抵御外部环境的侵蚀和风险,为建筑物提供了良好的保护。
因此,填充墙在各类建筑工程中都有着重要的作用,如住宅建筑、商业建筑、工业厂房等。
在填充墙的使用过程中,还需要注意墙体的保养和维护工作。
定期对填充墙进行检查和维护,及时发现和处理墙体的损坏和问题,可以保证墙体的稳定性和安全性。
此外,定期清洁和保养填充墙表面,可以延长墙体的使用寿命,保持其良好的外观和功能。
填充墙作为一种重要的结构设计和施工工艺,在建筑工程中具有着重要的作用。
对填充墙的相关知识进行深入了解和掌握,有助于提高建筑工程专业人员的综合能力和实际操作能力,提升施工效率和质量,保障建筑物的安全性和耐久性。
因此,填充墙的相关知识是建筑工程专业人员必须要重视和学习的内容。

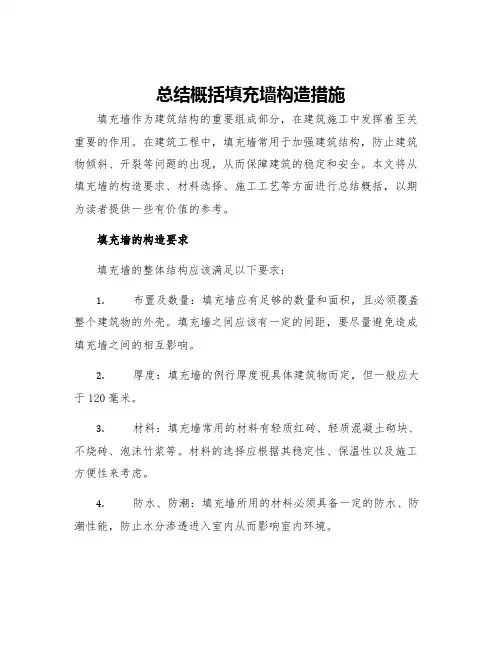

总结概括填充墙构造措施填充墙作为建筑结构的重要组成部分,在建筑施工中发挥着至关重要的作用。
在建筑工程中,填充墙常用于加强建筑结构,防止建筑物倾斜、开裂等问题的出现,从而保障建筑的稳定和安全。
本文将从填充墙的构造要求、材料选择、施工工艺等方面进行总结概括,以期为读者提供一些有价值的参考。
填充墙的构造要求填充墙的整体结构应该满足以下要求:1.布置及数量:填充墙应有足够的数量和面积,且必须覆盖整个建筑物的外壳。
填充墙之间应该有一定的间距,要尽量避免造成填充墙之间的相互影响。
2.厚度:填充墙的例行厚度视具体建筑物而定,但一般应大于120毫米。
3.材料:填充墙常用的材料有轻质红砖、轻质混凝土砌块、不烧砖、泡沫竹浆等。
材料的选择应根据其稳定性、保温性以及施工方便性来考虑。
4.防水、防潮:填充墙所用的材料必须具备一定的防水、防潮性能,防止水分渗透进入室内从而影响室内环境。
填充墙常用的材料可以根据其不同的性质、特点细分如下:轻质红砖轻质红砖是一种轻质填充材料,常用于填充墙的施工中。
轻质红砖具有质轻、导热系数低、保温性好、施工简单等优点,但其承载能力相对较弱,不适用于需要较高要求的建筑结构。
轻质混凝土砌块轻质混凝土砌块是一种具有较好稳定性和承载能力的轻质填充材料。
由于其结构紧密,施工相对繁琐,但其具有保温、隔音、防火等多项优点,被广泛应用于建筑结构中。
不烧砖不烧砖是近年来新发展的一种材料,由于其无需烧制,不仅节省了能源和环保了环境,同时其质量表现也得到了很大的提高,被逐渐应用于建筑结构中。
泡沫竹浆泡沫竹浆是一种具有良好保温性和施工便捷的材料,由于其可根据不同要求进行配合,所以其密度和质量均能得到较好的保证,常应用于民居和住宅等建筑中。
然而,其相对于其他材料而言,其承载能力略微较弱,因此建筑工程中应注意其用量和选择。
填充墙的施工工艺相对简单,具体实施步骤如下:1.准备工作:制定完整的施工方案,测量填充墙的准确尺寸,培训工人技能。
填充墙构造措施
非抗震设置:墙体应与框架柱构造柱拉结,拉结钢筋2¢6,设置于水平灰缝内,竖向间距600.伸入墙内500。
当墙长或相邻横墙之间的距离>2倍墙高时,应在墙中设置构造柱,构造柱间距≯2倍墙高;当墙长大于墙高且端部无柱时,应在墙端设置构造柱。
当墙高大于4M时,应在墙中设置现浇带,现浇带间距≯4M,现浇带的截面不应小于墙宽×120,钢筋不应小于4¢8,锚入框架柱或构造柱内280。
当不能锚入主内时,应弯入转角700。
现浇带钢筋宜通长设置,否则其搭接长度不小于35d。
墙长≯5M时,强顶应斜砌烧结实心砖并逐块敲紧,缝隙用砂浆填实。
洞口宽度大于2.1M时应在洞口两侧设置钢筋混凝土边框,边框宽度为60MM,竖筋为2¢8,箍筋¢6@200,上下端600范围内箍筋加密至100。
洞口宽度大于3.0时,应在洞口两侧设置构造柱,构造柱截面不应小于墙宽×190MM,构造柱上顶,纵向钢筋4¢10锚入梁或板内500MM,箍筋¢6@200,上下端600范围内箍筋加密至100.构造柱与墙体的拉结筋同框架柱。
过梁净跨(洞宽)﹤1500时梁高H为90MM,1500≤过梁净跨(洞宽)时梁高H为190。
过梁净跨(洞宽)<2100时主筋采用2¢8。
2100≤过梁净跨(洞宽)≤2400时主筋采用2¢10。
2400≤过梁净跨(洞宽)<2700采用2¢12。
2700≤过梁净跨(洞宽)﹤3000时主筋采用3¢12,但可用2¢12代换。
不允许在墙体表面开凿水平沟槽。
水平管线应埋设在现浇带内。
竖向管线集中设置时的外管径不应大于90MM。
较大的设备孔洞距墙不宜小于400MM。
孔洞间的净距不宜小于600MM。
电表箱、消防栓的孔洞宽度不大于600MM时可采用钢筋砖过梁,大于600MM的孔洞宜设置钢筋混凝土过梁,孔洞两侧应按门窗洞口的要求设置边框或构造柱。
6、7度设防填充墙构造设置
墙体应与框架柱构造柱拉结,拉结钢筋2¢6,设置于水平灰缝内,竖向间距600,伸入墙内700MM且≮1/5墙体长度;当墙长或相邻横墙之间的距离>2倍墙高时,应在墙中设置构造柱,构造柱间距≯2倍墙高;当墙长大于墙高且端部无柱时,应在墙端设置构造柱。
墙长≯5M时,强顶应斜砌烧结实心砖并逐块敲紧,缝隙用砂浆填实。
墙体长度>5M墙顶应与梁或板拉结,拉结筋为1¢8@1300。
1.5M<洞口宽度≤
2.1时应在洞口两侧设置钢筋混凝土边框,边框宽度为60MM,竖筋为2¢8,箍筋¢6@200,上下端600范围内箍筋加密至100。
2.1M<洞口宽度时,应在洞口两侧设置构造柱,构造柱截面不应小于墙宽×200MM,构造柱上顶,纵向钢筋4¢10锚入梁或板内500MM,箍筋¢6@200,上下端600范围内箍筋加密至100.构造柱与墙体的拉结筋同框架柱。
窗洞口洞口≤2.1M时窗台压顶通长筋采用3¢8,箍筋采用三角形¢6@250,2.1M<窗洞口洞口≤3.0M窗台压顶通长筋采用4¢10,箍筋采用¢6@200,3.0M<窗洞口洞口箍筋采用三角形¢6@250,2.1M<窗洞口洞口≤3.0M窗台压顶通长筋采用4¢10,箍筋采用¢6@200,同时设置构造柱中距不大于2.5米。
当墙高大于4M时,应在墙中设置现浇带,现浇带间距≯4M,现浇带的截面不应小于墙
宽×120,钢筋不应小于4¢8,锚入框架柱或构造柱内280。
当不能锚入主内时,应弯入转角700。
现浇带钢筋宜通长设置,否则其搭接长度不小于35d。
在内外墙交接处和外墙转折处宜设置构造柱,构造柱间距不大于2倍墙高。
当端部无柱时,外墙长度≯1M时宜在端部设置钢筋混凝土边框,外墙长度>1M时应在端部设置构造柱。
当外墙窗洞宽度>2.1M时,窗裙墙顶面宜设现浇带。
洞口宽度>3M时,墙裙墙中部还宜设置构造柱,构造柱中距不宜>2.5M
不允许在墙体表面开凿水平沟槽。
水平管线应埋设在现浇带内。
竖向管线集中设置时的外管径不应大于90MM。
较大的设备孔洞距墙不宜小于400MM。
孔洞间的净距不宜小于600MM。
电表箱、消防栓的孔洞宽度不大于600MM时可采用钢筋砖过梁,大于600MM的孔洞宜设置钢筋混凝土过梁,孔洞两侧应按门窗洞口的要求设置边框或构造柱。
8、9度填充墙构造设置
8、9度设防时墙体应与框架柱构造柱拉结,拉结钢筋2¢6,设置于水平灰缝内,竖向间距600,沿墙长贯通。
当墙长或相邻横墙之间的距离>2倍墙高时,应在墙中设置构造柱,构造柱间距≯2倍墙高;当墙长大于墙高且端部无柱时,应在墙端设置构造柱。
当墙高大于4M时,应在墙中设置现浇带,现浇带间距≯4M,现浇带的截面不应小于墙宽×120,钢筋不应小于4¢8,锚入框架柱或构造柱内280。
当不能锚入柱内时,应弯入转角700。
现浇带钢筋宜通长设置,否则其搭接长度不小于35d。
墙顶应与梁或板拉结,拉结筋为1¢8@1300,
在内外墙交接处和外墙转折处宜设置构造柱,构造柱间距不大于2倍墙高。
当端部无柱时,外墙长度≯1M时宜在端部设置钢筋混凝土边框,外墙长度>1M时应在端部设置构造柱。
当外墙窗洞宽度>2.1M时,窗裙墙顶面宜设现浇带。
洞口宽度>3M时,墙裙墙中部还宜设置构造柱,构造柱中距不宜>2.5M.
窗洞口洞口≤2.1M时窗台压顶通长筋采用3¢8,箍筋采用三角形¢6@250,2.1M<窗洞口洞口≤3.0M窗台压顶通长筋采用4¢10,箍筋采用¢6@200,3.0M<窗洞口洞口箍筋采用三角形¢6@250,2.1M<窗洞口洞口≤3.0M窗台压顶通长筋采用4¢10,箍筋采用¢6@200,同时设置构造柱中距不大于2.5米。
不允许在墙体表面开凿水平沟槽。
水平管线应埋设在现浇带内。
竖向管线集中设置时的外管径不应大于90MM。
较大的设备孔洞距墙不宜小于400MM。
孔洞间的净距不宜小于600MM。
电表箱、消防栓的孔洞宽度不大于600MM时可采用钢筋砖过梁,大于600MM的孔洞宜设置钢筋混凝土过梁,孔洞两侧应按门窗洞口的要求设置边框或构造柱。
1.2M≥洞口宽度时应在洞口两侧设置钢筋混凝土边框,边框宽度为60MM,竖筋为2¢8,箍筋¢6@200,上下端600范围内箍筋加密至100。
1.2M<洞口宽度时,应在洞口两侧设置构造柱,构造柱截面不应小于墙宽×200MM,构造柱上顶,纵向钢筋4¢10锚入梁或板内500MM,箍筋¢6@200,上下端600范围内箍筋加密至100.构造柱与墙体的拉结筋同框架柱。
植筋锚固长度根据胶的粘结力由拉拔试验结果确定并不得小于100MM。
女儿墙构造要求
女儿墙的高度超过1.5M时需要进行结构设计查西南03G601第97页,女儿墙构造柱中
距不应大于2.5M、构造柱的钢筋需根据抗震设防烈度来确定。
