基坑边坡支护技术交底
- 格式:doc
- 大小:29.50 KB
- 文档页数:2
一、交底对象1. 项目全体施工人员;2. 施工现场管理人员;3. 监理单位相关技术人员。
二、交底内容一、基坑支护概述1. 基坑支护的目的:防止基坑开挖过程中边坡失稳,确保施工安全和周边环境安全。
2. 基坑支护的类型:土钉墙、锚杆支护、排桩支护、钢板桩围堰等。
二、基坑支护施工安全要求1. 施工前,必须对施工现场进行详细勘察,了解地质条件、周边环境、地下管线等情况。
2. 施工过程中,必须严格按照设计要求进行施工,确保支护结构的稳定性。
3. 施工人员必须熟悉基坑支护安全技术,掌握各项操作规程。
4. 施工现场应设置安全警示标志,明确危险区域。
三、基坑支护施工具体要求1. 土钉墙支护:(1)土钉必须与面层有效连接,设置承压板或加强钢筋等构造措施。
(2)遇到不稳定土体,应采取防坍塌措施,修坡后立即喷射一层砂浆、素混凝土或挂网喷射混凝土。
(3)加强现场观测,掌握土体变化情况,及时采取应急措施。
2. 锚杆支护:(1)锚杆宜选用螺纹钢筋,使用前清除油污和浮锈。
(2)锚固段应设置在稳定性较好的土层或岩层中,长度应大于或等于计算规定。
(3)钻孔时不得损坏已有的管道、电缆等地下埋设物。
(4)施工前应作抗拔试验,测定锚杆的抗拔拉力,验证可靠后,方可施工。
3. 排桩支护:(1)桩型选择、桩身直径、入土深度、混凝土强度等级和配筋、排桩布置形式以及是否需要设置支锚系统等应由有经验的工程技术人员设计。
(2)按照有关桩基础施工的规定进行施工,保证施工质量和安全。
四、施工过程中应注意的安全事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场严禁酒后作业、违章操作。
3. 严格遵循施工顺序,不得擅自更改。
4. 加强施工过程中的监测,发现问题及时上报并采取相应措施。
5. 严格做好施工现场的排水、防滑、防坠落等工作。
五、应急处理措施1. 发生边坡坍塌、支护结构损坏等情况时,立即停止施工,撤离现场人员。
2. 根据实际情况,采取相应的应急措施,如临时加固、排水、抢险等。
安全、技术交底书工程名称:分部分项名称:基坑边坡支护工程(一)施工现场安全生产规定:1、严禁违章指挥,违章操作,违反劳动纪律。
集中精力,坚守岗位,未经专业培训不得从事本工种作业。
2、进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。
3、严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
4、禁止随意拆除、挪动各种防护装置、防护设施,安全标志、消防器材及电器设备等。
(二)分部分项工程安全生产措施:交底内容一、在机具准备方面主要做好以下工作:1、对所有机械及配套设备进行清查、摸底、检修、配置、试运行,做到齐全、正常、状态良好,备有足量的易损件。
2、用电器件的组装及配套设施的制作安装。
3、完成测试、测量器材的检查和标定工作,保证特殊工种工作人员持证上岗。
二、施工安全与文明施工1、进入施工现场应遵守安全生产六大纪律。
2、进入施工现场应戴好安全帽,系好安全帽带;并正确使用个人劳动防护用品。
3、2M以上的高处、悬空作业、无安全设施的,必须系好安全带、扣好保险钩。
4、高处作业时,不准往下或向上乱抛材料和工具等物体。
5、各种电动机械设备应有可靠有效的安全接地和防雷装置,才可启动使用。
6、不懂电气和机械的人员,严禁使用和摆弄机电设备。
7、吊装区域非操作人员严禁入内,吊装机械性能应完好,把杆垂直下方不准站人。
8、工长在工人进场前必须对工人进行安全交底,进场后每周进行一次安全交底,对临边、洞口等处施工必须采取防护措施,对工人进行仔细交底,做到不伤害别人,不伤害自己,不被别人伤害。
9、现场用电必须由电工接送到位,不得私自接线、拉电。
三、基坑边坡支护应急措施(1) 基坑边坡支护施工中,必须注意监测,特别是在基坑北边卫生间处和基坑东边高压杆处,加强监测。
发现位移、沉降等有异常情况时,必须采取应急措施。
(2) 发现位移、沉降速率及累计值偏大时,应对土钉长度进行分析研究,并采用增加土钉长度注浆量等措施。
基坑支护工程技术交底引言概述:基坑支护工程技术交底是指在进行基坑支护施工前,施工单位向相关人员详细介绍基坑支护工程的技术要求、施工方法和注意事项等内容。
这是为了确保施工过程中的安全性和施工质量,提高工作效率的重要环节。
本文将从四个方面详细阐述基坑支护工程技术交底的内容。
一、基坑支护工程的技术要求:1.1 地质勘察与分析:施工单位需要详细了解基坑所处地质情况,包括土层的性质、地下水位、地下管线等信息,以便制定合理的支护方案。
1.2 支护结构设计:根据基坑的深度、周边环境和地质条件等因素,设计合适的支护结构,确保基坑的稳定性和安全性。
1.3 施工材料选择:选择适合的支护材料,如钢支撑、混凝土、土工材料等,以满足基坑支护的要求。
二、基坑支护工程的施工方法:2.1 土方开挖:根据基坑的大小和形状,选择合适的开挖方法,如机械挖掘、爆破等,并注意土方开挖的顺序和深度控制。
2.2 支护结构施工:按照设计要求,进行支护结构的搭设和固定,包括钢支撑的安装、混凝土的浇筑等工作。
2.3 排水处理:根据地下水位和排水需求,采取相应的排水措施,如设置抽水井、安装排水管道等,确保基坑内的地下水位控制在安全范围内。
三、基坑支护工程的注意事项:3.1 安全防护:施工单位要加强现场安全管理,设置警示标志、安全网等,确保施工人员的安全。
3.2 施工质量控制:严格按照设计要求进行施工,加强对支护结构的质量检查和验收,确保支护结构的稳定性和可靠性。
3.3 施工期间的环境保护:采取合理的施工措施,减少对周边环境的影响,如噪音、粉尘等。
四、基坑支护工程的验收与记录:4.1 施工验收:施工单位要按照像关规范和要求进行基坑支护工程的验收,包括支护结构的稳定性、施工质量等方面的检查。
4.2 技术交底记录:施工单位要将基坑支护工程的技术交底内容进行记录,包括支护方案、施工方法、注意事项等,以备后续参考和查阅。
4.3 完工报告:施工单位在基坑支护工程完成后,应编写完工报告,详细记录施工过程中的关键节点、施工质量等信息,以供相关人员参考和总结。
基坑支护工程技术交底引言概述:基坑支护工程技术交底是指在基坑施工前,施工方向工程参与人员进行技术交底,明确工程的施工方法、施工工艺和安全措施等,以确保基坑支护工程的顺利进行。
本文将从基坑支护工程技术交底的必要性、交底内容、交底形式、交底时间和交底的效果等五个方面进行详细阐述。
一、基坑支护工程技术交底的必要性:1.1 提高施工方案的可行性:通过技术交底,工程参与人员能够深入了解施工方案的细节,发现潜在的问题并提出解决方案,从而提高施工方案的可行性。
1.2 明确施工工艺和方法:技术交底可以使工程参与人员对基坑支护工程的施工工艺和方法有清晰的认识,确保施工过程中的每一步都得到正确执行。
1.3 强化安全意识:通过技术交底,可以向工程参与人员传达安全意识和安全措施,提高他们的安全意识,减少事故发生的可能性。
二、基坑支护工程技术交底的内容:2.1 基坑支护工程的设计要求:交底内容应包括基坑支护工程的设计要求,如基坑深度、支护结构的类型和参数等,以确保施工方案符合设计要求。
2.2 施工工艺和方法:交底内容还应包括基坑支护工程的施工工艺和方法,如基坑开挖顺序、支护结构的施工步骤和施工顺序等,以确保施工过程的顺利进行。
2.3 安全措施和应急预案:交底内容还应包括基坑支护工程的安全措施和应急预案,如安全警示标识的设置、施工现场的安全防护等,以确保施工过程中的安全性。
三、基坑支护工程技术交底的形式:3.1 会议形式:可以通过召开交底会议的形式进行技术交底,由工程负责人向参与人员详细介绍施工方案、工艺和安全措施等内容,并解答相关问题。
3.2 文件形式:可以通过编写技术交底文件的形式进行交底,将施工方案、工艺和安全措施等内容以文件的形式分发给参与人员,供他们查阅和学习。
3.3 现场指导形式:可以通过现场指导的形式进行技术交底,由工程负责人亲自到施工现场,向参与人员进行实地指导和解答疑问。
四、基坑支护工程技术交底的时间:4.1 施工前交底:技术交底应在基坑支护工程施工前进行,以确保施工方案和工艺等内容在实际施工中得到正确执行。
基坑边坡支护技术交底一、前言在基坑开挖过程中,边坡的施工是一个关键的环节。
不仅需要考虑到开挖的稳定性,还需要考虑边坡的支护问题。
边坡支护如果做得不好,很容易导致施工安全事故的发生。
因此,在进行基坑边坡支护过程中,要高度重视技术交底,确保工人具备充足的技能和知识,安全保障和质量保证。
二、边坡支护的技术措施1. 边坡的倒伏防护边坡的倒伏是一个非常危险的问题,一旦发生就很难控制。
因此,边坡的倒伏防护是必不可少的。
倒伏防护措施包括:•利用各种边坡支护工具和设备,尽可能减少土体的位移;•在施工现场设置稳定性监测系统,随时掌握边坡的位移变化;•合理埋设锚杆,保证其受力合理、锚固可靠,提高边坡的抗拉强度;•利用钻孔注浆等技术加固边坡,并加强破碎带和渗透带的处理等。
2. 边坡的护坡与包土边坡的护坡与包土也是重要的支护措施。
在进行开挖时,需要用一层土或护坡材料覆盖地面,以减少土体滑坡的风险和保持边坡的稳定。
此外,还可以利用挖方土料加固边坡,在配合临时支护体系的情况下,提高边坡的抗压强度。
3. 临时支护的设计与施工针对不同类型的土体和地质环境,需要采用不同的临时支护方案,以保证基坑的稳定和安全。
临时支护的设计和施工需要考虑到边坡的高度、坡度、土体性质、地下水情况等因素,并结合实际情况进行相应的调整。
三、安全注意事项在进行基坑边坡支护的过程中,需要严格遵守安全规定和注意事项:•保证人员、物品、工具严格按照规定穿戴防护装备;•坡面净宽应符合标准,不得让工人在不安全的位置行走;•在进行边坡支护时,必须确保加固材料的质量和承重强度,防止发生材料脱落或支护体失稳等情况;•对现场进行全面的排除事故隐患的检查,确保施工现场的安全。
四、结语基坑边坡支护是一个非常细致和有技术的工作,需要施工人员具备充足的稳定和安全知识。
在进行实际施工过程中,还需要严格按照设定的标准和流程进行,确保支护措施的有效性和稳定性,从而达到保证基坑安全、质量和稳定的目的。
技术交底记录
内容说明:
综合管廊基坑边坡支护施工技术交底
1、技术要求
(1)放坡坡面喷射混凝土面层厚度60mm;
(2)钢筋网片选用Φ6@200mm双向钢筋网;网片铺设时每边的搭接长度不应少于300mm;采用绑扎固定。
(3)放坡开挖坡面按1.5*1.5m梅花形布设1C14”U”型钉固定,长度1.0m,端部反弯20cm。
U型钉与网片连接示意图
(7)复喷混凝土面层
1)喷混凝土面层应在经验收确认钢筋网敷设、连接均符合要求后进行喷混凝土面层至设计厚度,其工艺要求与喷第一层混凝土的相同。
2)土钉墙喷面层强度为C20。
混凝土喷射面必须平顺,确保表面平整度及钢筋网保护措厚度。
(8)地表排水、基坑排水系统施工
基坑支护四周范围内的地表应加以修整,构筑排水沟和水泥浆或混凝土地面,防止地表降水向地下渗透,边坡间距2m预埋排水管,管径不小于5cm。
编制:复核:签发:。

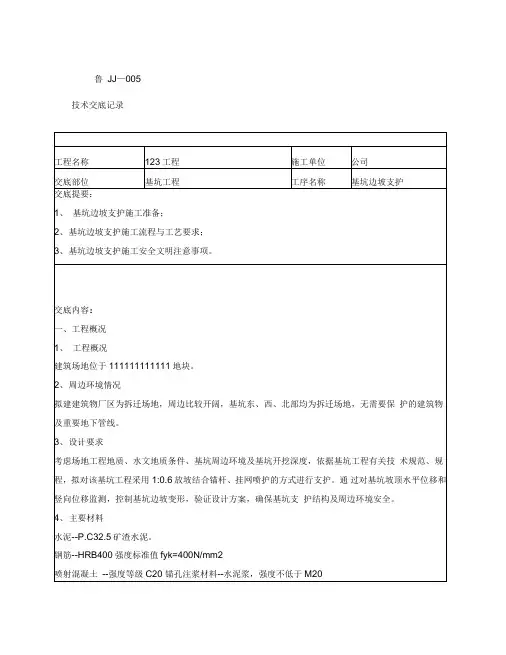

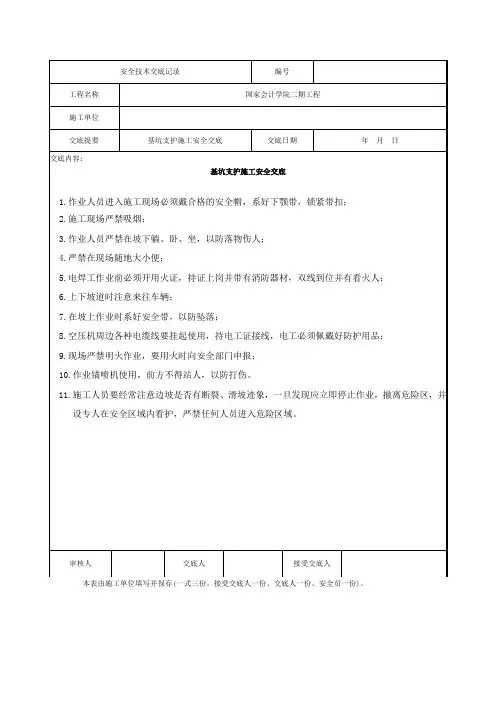

鲁JJ—005 技术交底记录lilh. i » i mi懾杆杆体■钢筋做法谍回WF5H[:肝沙賢]图4-1锚杆墙施工工艺流程图锚杆墙及挂网喷护剖面图 锚杆支护及挂网喷护平面图、剖面图及相关参数见下图 图4-2边坡支护剖面图 表4-1■杆开岳用挙] ---- ・皐可町幣4-2、表 4-1。
杆体类型(HRB400)长度(mm) 水平间距(mm) 钻孔直径(mm)土钉编号锚杆支护及挂网喷护面层、泄水孔大样见下图4-4面层施工大样圈图4-4锚杆支护及挂网喷护面层、泄水孔大样(5) 技术要求⑹注浆注:根据施工需求及时调整与补充所需设备六、施工组织机构设置七基坑支护施工质量技术及工期保证措施为了保证工程质量管理目标的实现,根据本工程的具体情况,制定如下保证施工质量的一般性技术措施:1)严格执行上述施工工艺流程及技术要求。
2)孔位、倾角、土钉长度、孔径符合设计要求。
3)土钉注浆充盈系数不得小于1。
4)土钉的长度误差不超过土0.20m,角度误差不超过土50,钢筋网距面壁误差不超过土5mm面层喷砼厚度误差不超过土10mm钢筋编网要均匀,钢筋应平直,无油、无锈。
钢筋接头要弯勾,并错开搭接,铁丝绑扎要牢固。
5)挂网前必须人工修坡,在坡面喷射第一层混凝土并绑焊加强筋后铺设,钢筋网与壁面间的间隙为30mm钢筋网与锚钉或其它锚定装置联结牢固,喷射时钢筋不得晃动,并埋设混凝土厚度的标志。
6)加强筋与锚杆头钢筋绑焊在一起,焊接必须牢固。
7)每批原材料进场必须有出产厂家合格证明及质保单。
采用中砂和石屑其杂质含量规范规程。
8)混合料在存放过程中,严防雨淋、滴水及大块石等杂物混入,装喷射机前应过筛。
9)加强水的管理工作,杜绝基坑周围水管及地表水的入渗。
严禁基坑地面附近出现积水和基坑内积水。
喷射混凝土面层应深入基坑底面以下0.30m为宜,在坑口没置排水沟设施,护顶宽度1.50m。
对局部软弱地段适当加密土钉。
10)基坑周边要进行地面硬化及挡水处理,行车道及堆料区混凝土厚度不低于(6)必要时增加施工机械及人员,加快施工进度八施工安全管理体系及措施1、施工安全管理体系工程项目的安全管理工作,主要包括安全管理体系和安全技术措施两个方面。
基坑边坡支护技术交底
一说明
(1)支护介绍
本工程基坑底标高-5.50m,由于场地自然地面标高不同,基坑开挖至桩基施工工
作面时略有不同,但大致在5—5.50 m左右。
设计采用土钉墙支护方式,1#楼边坡按照1:0.3放坡,2#楼边坡按照1:0.1放坡。
1#楼坑土钉设计水平间距1.50m,竖向间距1.50m,锚杆深度为5 m,4 m,3 m;
2#楼坑土钉设计水平间距1.50 m,竖向间距1.60 m,锚杆深度为6 m,5 m,4 m。
(2)土钉墙施工
1#楼的边坡一次开挖到设计开挖标高,根据施工顺序进行施工。
2#楼的土钉墙的施工按照自上而下分段分层进行。
开挖至-4.00米后,停止开挖
,土钉墙施工。
-4.00米以上土钉墙施工完毕验收合格后,进行二次开挖,开挖至桩基
施工工作面深度后,进行-4.00米以下土钉墙的施工。
按照基坑支护设计土钉的竖向间
距要求,根据施工顺序施工。
﹙3﹚土钉墙施工顺序
人工清修边坡浮土浮渣→打孔→插锚杆→注浆→挂钢筋网→补浆→焊通筋→喷
浆→清场
二施工现场安全生产规定:
1、严禁违章指挥,违章操作,违反劳动纪律。
集中精力,坚守岗位,未经专业培训
不得从事本工种作业。
2、进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。
3、严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
4、禁止随意拆除、挪动各种防护装置、防护设施,安全标志、消防器材及电器设备等。
5、施工现场的一切电源、电路的安装和拆除必须由持证电工操作;电器必须严格接地、接零和使用漏电保护器,严禁一闸多用,严禁拖地和埋压土中,电缆、电线必须有防磨损、防潮、防断等保护措施。
并遵守《施工现场临时用电安全技术规范》(JGJ46-2005)的规定。
6、焊工作用必须由持证焊工操作。
7、所使用的机具设备必须遵守其操作规程。
交底人:接受人:。
