隧道施工步骤图解
- 格式:ppt
- 大小:9.32 MB
- 文档页数:15

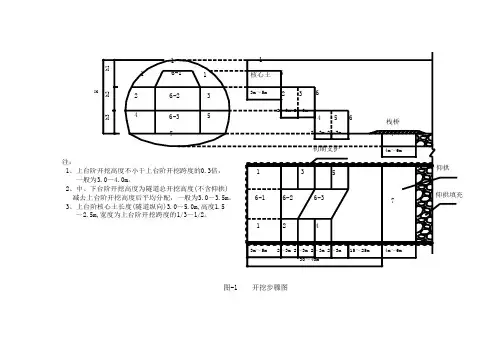

图 1 开挖步骤图
11
1234
5
7
6-16-26-33m~5m
2~3m 2~3m
2~3m 2~3m
4m~6m
1
66
6
2
3
457
核心土
7
5
4
21
1
6-23
4m~6m
30~40m
2~3m
2~3m 2~3m 2~3m 3m~5m 仰拱填充
仰拱
初期支护
6-3
6-115~25m 栈桥h 1
h 2
h 3
H
注:
1、上台阶开挖高度不小于上台阶开挖跨度的0.3倍, 一般为3.0~4.0m。
2、中、下台阶开挖高度为隧道总开挖高度(不含仰拱) 减去上台阶开挖高度后平均分配,一般为3.0~3.5m。
3、上台阶核心土长度(隧道纵向)3.0~5.0m,高度1.5 ~2.5m,宽度为上台阶开挖跨度的1/3~1/2。
施工步骤:
第1步:施作超前支护后,开挖拱部弧形导坑,预留核心土,施作拱部初期支护; 第2、3步:开挖左右侧中台阶并施作初期支护; 第4、5步:开挖左右侧下台阶并施作初期支护; 第6步:分别开挖上、中、下台阶核心土;
第7步:开挖隧底并施作仰拱初期支护封闭成环。
图-2
开挖透视图
1
1
1
2
3
4
5
6-1
6-2
6-3
衬砌
仰拱
栈桥
施工工序纵断面示意图
施工工序正面示意图
图-3 施工工序图
三台阶七步开挖法施工工艺流程图
初期支护施工工艺流程图
初期支护施工工艺流程。
暗挖隧道施工工艺流程
图
1、施工竖井
竖井施工工艺流程图
全过程监控
2、马头门破除
马头门施工工艺流程图
浅埋暗挖法施工工艺流程图
3、初期支护
暗挖隧道施工必须严格遵循“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的十八字方针。
暗挖施工流程如下图所示:
暗挖隧道初支施工工艺流程图
深孔注浆工艺流程图
超前小导管施工工艺流程图
钢架施工工艺流程图
图2.6.1-2 喷混凝土工艺流程图
暗挖隧道CRD法施工工艺流程图
图3.3.3-9 双侧壁导坑法开挖工艺框图(Ⅴ级围岩)
4、二次衬砌
暗挖隧道二衬施工工艺流程图
用心整理的精品word文档,下载即可编辑!!
防水层施工工艺流程图精心整理,用心做精品11。
图-1 开挖步骤图
11
1234
5
7
6-16-26-33m~5m
2~3m 2~3m
2~3m 2~3m
4m~6m
1
66
6
2
3
457
核心土
7
5
4
21
1
6-23
4m~6m
30~40m
2~3m
2~3m 2~3m 2~3m 3m~5m 仰拱填充
仰拱
初期支护
6-3
6-115~25m 栈桥h 1
h 2
h 3
H
注:
1、上台阶开挖高度不小于上台阶开挖跨度的0.3倍, 一般为3.0~4.0m。
2、中、下台阶开挖高度为隧道总开挖高度(不含仰拱) 减去上台阶开挖高度后平均分配,一般为3.0~3.5m。
3、上台阶核心土长度(隧道纵向)3.0~5.0m,高度1.5 ~2.5m,宽度为上台阶开挖跨度的1/3~1/2。
施工步骤:
第1步:施作超前支护后,开挖拱部弧形导坑,预留核心土,施作拱部初期支护; 第2、3步:开挖左右侧中台阶并施作初期支护; 第4、5步:开挖左右侧下台阶并施作初期支护; 第6步:分别开挖上、中、下台阶核心土;
第7步:开挖隧底并施作仰拱初期支护封闭成环。
图-2 开挖透视图
1
1
1
2
3
4
5
6-1
6-2
6-3
7
超前支护 衬砌
仰拱
栈桥
施工工序纵断面示意图
施工工序正面示意图
图-3 施工工序图。
中铁十一局集团HJZQ-4 标隧道工艺流程图隧道工程边仰坡开挖工艺流程施工准备处理危石、地表清理洞口截排水系统施工按设计进行地表预加固分层开挖喷锚支护边仰坡面不合格支护质量检查处理合格安装进洞钢架预支护按正常程序进洞结束图 1 洞口边仰坡开挖及支护施工工艺流程图中铁十一局集团HJZQ-4 标隧道工艺流程图布设孔位钻孔清孔砂浆拌制注浆砂浆拌制锚杆制作锚杆入孔安设垫板图 2 砂浆锚杆施工工艺框图坡面检查坡面整修Y喷压力风清理基面射机就埋设检测标高位喷射混凝土预拌喷射砼质量检查N 混凝土养护图 3喷射混凝土施工工艺图隧道工程洞门工艺流程施工准备施作截排水沟基底开挖与设计不符基底承载力检测满足设计要求浇筑仰拱钢筋混凝土地基处理安装衬砌及洞门模板衬砌及洞门整体浇注混凝土拆除衬砌及洞门模板拱墙背后回填施作洞口排水设施、坡面防护隧道工程三台阶临时横撑法工艺流程超前地质预报测量放样超前支护上部导坑开挖,施作初期支护及临时仰拱否断面检查满足开挖中台阶,施作初期支护及临时仰拱围岩稳定性评判、修正支护参数开挖下台阶,施作初期支护施作仰拱及填充施作二次衬砌三台阶临时仰拱法施工工艺流程图2中铁十一局集团HJZQ-4 标隧道工艺流程图隧道工程三台阶预留核心土工艺流程超前地质预报测量放样超前支护上部弧形导坑开挖,施作初期支护否断面检查满左右错开开挖中台阶,施作初期支护左右错开开挖下台阶,施作初期支护开挖上、中、下台阶预留核心土分段开挖隧底,施做初期支护施作仰拱及填充施作二次衬砌图 1 三台阶预留核心土法施工工艺流程围岩稳定性评判修正支护参数测量放样布孔钻孔清孔装药联结起爆网爆破图 1光面爆破工艺流程图4.2 工艺流程补孔注浆施工准备测量定位凿岩机钻孔地质调查清孔注浆设计安装导管浆液选择封堵导管连接注浆管、调试浆液制备注浆作业注浆效果分析注浆结束径向注浆工艺流程图注浆参数调整中铁十一局集团HJZQ-4 标隧道工程洞口长管棚工艺流程开挖周边放样布孔管棚钻机就位钻进 +管棚体安装第一节管棚体安装结束钻杆退回原继续钻进安装至设计长度下一根管棚钻进、安装管棚钻进结束安放钢筋笼 ( 必要时 )注浆隧道开挖隧道工艺流程图接长管棚风钻钻孔顶入钢管连接管路封闭岩面检修压水试验管路泄露有无渗漏工作面泄露制浆注浆小导管注浆结束检查加固效果否是否达到要求补钻注浆孔是停止注浆下步工序施工超前小导管施工工艺流程图原材料进测量放样原材料进厂测量放样锚杆制作布设孔位锚杆制作布设孔位注浆钻孔锚杆安装钻孔锚杆安装注浆检查灌浆饱满度和砂浆锚固力检查灌浆饱满度和砂浆锚固力图 1 砂浆锚杆工艺流程图图2中空锚杆工艺流程图原材检验钢筋校直机校直除锈按照网片尺寸钢筋下料网片焊接废品不合格成品检验合格网片安装钢筋网片加工工艺图施工准备不合格欠挖处理断面检查合格初喷混凝土洞外钢架加工,检查,钢架拼装装运钢架架立不合格返工位置检查合格焊接纵向连接钢筋加工连接筋喷混凝土结束钢架施工工序流程中铁十一局集团HJZQ-4 标隧道工程喷射混凝土工艺流程检查开挖断面尺寸,清除混凝土配合比选定浮碴,清理受喷面喷射混凝土拌制喷射混凝土运输加入液体速凝剂初喷混凝土4cm施作锚杆、挂钢筋网片、架立钢架清理受喷层表面复喷至设计厚度检查喷射混凝土厚度清理施工机具混凝土养生隧道工艺流程图施工机具就位各种材料计量中铁十一局集团 HJZQ-4 标隧道工艺流程图隧道工程钢筋工程作业指导书原 材 料自检记录表衬原材料检测砌钢 检查点一筋检验钢筋加工钢筋制作 批验清自检记录表收记 理检查点二录出钢筋出厂表场钢筋安装自检记录表钢筋绑扎、焊接不合格检查点三合格模注混凝土钢筋工程工艺流程图中铁十一局集团HJZQ-4 标隧道工程泵送混凝土作业指导书隧道工艺流程图(配合比)检验批质含水率测定加适量水计量附加剂立模接管材料进场原材料自检表配合比自检表调整配合比检测点一一级拌合二级拌合砼自检表砼输送泵检测点二泵送砼拆模后自检表检测点三拆模养护图一泵送混凝土施工流程图仰拱混凝土(原材料)检验批质量验收回填注浆检验批质工程检查证衬砌混凝土( 施工及养护 ) 检验批质量验衬砌混凝土( 结构外观和尺寸偏差) 检验批质衬砌模板检验批质量验仰拱混凝土( 施工及养护 ) 检验批质量验隧道工程二次衬砌工艺流程确定施作混凝土衬砌洞外混凝土拌合站混凝土运输混凝土输送泵施工准备模板滑移模板安装施作止水带涂脱模剂灌注混凝土脱模养护衬砌施工工艺流程1.中线水平放样检查2.安设简易滑移轨道1.水平定位立模2.拱部中心线定位立模3.边墙模板净空定位1.拱墙模板固定成型2.清理基层1.自检2.监理工程师隐检隧道衬砌防排水工艺流程排水盲管及止水带材料检验和试验防水板原材料检验和试验不合格混凝土试验拌和基面检查处理环、纵向排水盲管安装水平施工缝止水带安装不合格隐蔽检查合格防水板铺挂衬砌台车定位不合格修补环向施工缝止水带隐蔽检查合格灌注二次衬砌混凝拆模养生结束图 1 结构防排水施工流程图中铁十一局集团HJZQ-4 标隧道工艺流程图1. 防水板质量检查准备工作2.拼大幅防水板防水板运输用射钉枪固定土工布防水板就位将防水卷材与无纺布带状结合焊接搭接缝不合格补焊焊缝检验质量检查合格移走吊挂台车结束图 2 防水板施工工艺流程图1.台车就位2.检测衬砌断面3.切除外露铁件头4.砂浆找平补强不合格隧道工程围岩监控量测作业指导书监控量测工艺流程图监控量测项目制定管理基准的设定人员、仪器准备隧道开挖初期支护施工测点埋设已施修改修改工段支护管理量测数据采集支护设计基准加强参数值量测数据分析措施不满足安全分析满足施工建议监测总结结束隧道工程综合洞室工艺流程施工准备技术交底洞室测量放样开挖前围岩加固分段开挖支护现场监控分阶段验收二次衬砌、防排水现场清理结束综合洞室施工工艺流程图中铁十一局集团HJZQ-4 标隧道工艺流程图施工准备洞口段及基槽开挖支护基底物探及承载力试验符合设计仰拱混凝土填充混凝土模板台车就位模板检查合格钢筋绑扎立设外模板浇筑衬砌混凝土施作防水层、连接排水拱顶回填结束与设计不符基底处理不合格处理图 4.2.1明洞施工工艺流程图隧道工程明洞工艺流程中铁十一局集团HJZQ-4 标隧道工艺流程图。
目录一、光面爆破施工及流程图 (2)二、超前大管棚施工及流程图 (6)三、超前小导管施工及流程图 (9)四、系统锚杆施工及流程图 (12)五、湿喷混凝土施工及流程图 (14)六、格栅/工字钢拱架施工及流程图 (16)七、结构防、排水施工及流程图 (18)八、衬砌施工及流程图 (29)九、仰拱及填充施工及流程图 (37)一、光面爆破施工及流程图隧道开挖必须尽可能减轻对围岩的振动,充分发挥围岩的自承能力。
钻爆作业是保证开挖断面轮廓平整准确、减少超挖、降低爆破振动、维护围岩自承能力的关键。
采用光面爆破技术进行爆破作业,根据围岩情况,及时修正爆破参数,以达到最佳爆破效果,保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩的扰动,爆破采用光面爆破。
周边眼残眼率硬岩达到80%以上,中硬岩达到60%以上。
光面爆破施工工艺流程见图1-1。
1-1 光面爆破施工工艺流程图在Ⅱ、Ⅲ级石质围岩施工时采用全断面开挖,均采用光面爆破技术施工。
每个作业面每天2~3个循环,每循环平均进尺约3.0~3.3m,每日进尺7.5~8m。
炸药选用爆速低、不怕水、有害气体少的乳化炸药。
非电毫秒雷管起爆,火雷管引爆。
炮眼直径d:选用42mm的钻孔直径。
炮眼深度L:Ⅱ类围岩炮眼深度约周边眼4.0m,掏槽眼5.5m,辅助掏槽眼5m。
抵抗线W:当炮眼直径在35~42mm的范围内时,抵抗线W与炮眼深度有如下关系W=(15~25)d或W=(0.3~0.6)L。
据此Ⅳ级围岩取W=50cm,Ⅱ、Ⅲ级围岩取55cm。
炮眼间距a:同一排两炮眼之间的距离与抵抗线之间的关系式为:W =(1.1~1.8)E。
根据以往的施工经验取W=1.25E,Ⅳ级围岩取E=62cm。
Ⅱ级围岩取70cm。
堵塞长度:不小于20cm。
掏槽眼形式:掏槽眼采用楔形掏槽,由于断面大掏槽眼角度布置方便,只要满足抵抗线不串通,至少20cm即可,将掏槽眼设置在偏中线一侧(左右均可)2.5~2.8m。
4.1.2 洞口段施工工艺流程见图4.1.2。
图4.1.2 洞口段施工工艺流程图
图4.2.1 明洞施工工艺流程图
图4.2.2 明洞暗做法施工工艺流程图
图4.3.2 端墙式洞门施工工艺流程图
4.3.3 斜切式洞门施工工艺流程
图5.2.1 全断面法施工工序示意图
5.2.2 全断面法施工工艺流程图
5.3.2-1 台阶法施工工序示意图
5.3.2-2 弧形导坑预留核心土施工工序示意图
图 5.3.3 台阶法施工工艺流程图
图5.4.2 三台阶七步开挖法施工工序示意图
图5.4.3 三台阶七步开挖法施工工艺流程图
图5.5.2 中隔壁(CD)法施工工序示意图
图5.5.3 中隔壁法施工工艺流程
图5.6.2 交叉中隔壁(CRD)法施工工序示意图
图5.6.3 交叉中隔壁法施工工艺流程图
图5.7.2 双侧壁导坑法施工工序示意图
图5.7.3 双侧壁导坑法施工工艺流程图
图6.4.2 小导管注浆工艺流程图
图6.5.1 超前锚杆施工工艺流程图
图 6.6.5 管棚引孔顶入法施工工艺流程图
图6.6.6 管棚跟管钻进工艺流程图
图6.7.1 预注浆施工工艺流程图
图6.8.5 袖阀管注浆施工工艺流程图
8 初期支护
图8.4.1 钢架施工工艺流程
图9.2.1 二次衬砌施工工艺流程图。
