工程大事记主要节点
- 格式:xlsx
- 大小:24.66 KB
- 文档页数:2
工程监理大事记1、2013年3月同吉木萨尔县水利管理总站签订监理合同。
2、2013年3月向吉木萨尔县水利管理总站报监理规划和监理实施细则。
3、2013年3月19日,监理下发监理通知,在勘测时监理方发现有些自动站点位置不合理,要求施工单位根据实际情况申报设计变更。
4、2013年3月20日,对施工单位下发监理通知,要求施工单位尽快提交开工前所需资料。
5、2013年3月23日,对施工单位申报资料和合同开工申请表进行批复,确定工程开工日期以及下发监理进场通知。
6、2013年3月25日,吉木萨尔县山洪灾害防治县级非工程措施建设项目正式开工,施工单位开始进场。
7、2013年4月4日,在吉木萨尔县水利管理总站组织下进行三方会议,会议主题为会商确定监测站点。
8、2013年4月15日,向吉木萨尔县水利管理总站报项目划分报审表。
9、2013年4月26日,在吉木萨尔县水利管理总站组织下进行三方会议,会议主题为会商确定监测站点。
设备进场时要符合设计规范要求。
11、2013年5月17日,收到施工单位变更申请,报监理部核实变更内容后进行签字盖章,本月对项目隐蔽部分已完成的工程量进行评定。
12、2013年6月10日,监理方下达监理通知,原因施工单位进度较慢,对施工单位设备报审表进行批复。
13、2013年6月20日,施工单位申请第一批工程预付款。
14、2013年6月24日,三方开始做工程量计算书。
15、2013年7月4日,施工单位申请第二批工程进度款。
16、2013年8月6日,吉木萨尔县水利局领导和管理总站领导到现场视察工作。
17、2013年8月7日,下达监理整改通知,在检查中发现自动站点围栏油漆不均匀,地阻未做测试,要求施工单位抓紧时间进行整改。
18、2013年8月7日,三方进行工程例会。
19、2013年8月7日,吉木萨尔县水利管理总站组织对预警系统建设分部工程,进行分部工程完工验收。
20、2013年8月29日,吉木萨尔县水利管理总站组织对预警监测平台分部工程,进行分部工程完工验收。
大事记内容的主要组成全文共四篇示例,供读者参考第一篇示例:大事记内容通常由以下几个主要组成部分构成:事件描述、相关背景、影响分析、历史意义和展望未来等。
事件描述是大事记内容的核心部分,主要描述了事件发生的时间、地点、人物和具体经过。
事件描述要尽可能客观、详细地呈现事件的始末,包括事件的起因、过程和结果。
通过对事件描述的详细呈现,读者可以更加全面地了解事件的来龙去脉和发展过程。
相关背景是大事记内容中一个重要的组成部分,它主要介绍了事件所处的社会、政治、经济背景,以及事件发生之前的一些相关情况。
相关背景的呈现可以帮助读者更好地理解事件的发生原因和背景,从而对事件有更深入的认识和理解。
历史意义是大事记内容的一个重要组成部分,它主要介绍了事件在历史上的意义和作用。
历史意义可以帮助读者更好地认识事件的历史地位和价值,同时也可以帮助读者更好地理解事件所蕴含的历史价值和启示。
展望未来是大事记内容中一个重要的组成部分,它主要展望了事件后续的发展趋势和可能的影响。
展望未来可以帮助读者更好地了解事件的发展趋势和可能的影响,同时也可以帮助读者更好地把握事件的未来走向和发展方向。
大事记内容的主要组成部分包括事件描述、相关背景、影响分析、历史意义和展望未来等,通过这些组成部分的展现,读者可以更全面地了解和认识事件的重要性和影响。
【以上内容仅供参考】。
第二篇示例:大事记内容通常由以下几个主要组成部分组成:1. 事件名称:大事记内容的标题是事件名称,简洁明了地表达该事项的主题和内容,便于读者快速了解事件的概况。
2. 事件时间:在大事记内容中,事件时间是非常重要的一部分,它用来标明事件发生的具体时间和日期,帮助读者准确地了解事件的发生时间序列。
4. 事件主要内容:事件主要内容部分是大事记内容的核心部分,它详细描述了事件的发生经过、原因、影响和相关人物,帮助读者全面了解事件的始末。
5. 相关资料或图片:在大事记内容中,为了让读者更加直观地理解事件的相关情况,可以适当添加相关资料或图片,如新闻报道、官方发布的文件、事件现场照片等。
工程施工管理大事件江北区江溉路及护岸综合整治工程四标段水利单位工程Ⅳ标段起点位于护岸综合整治工程大剧院段K0+573处,终点与自然护坡段相连,桩号为k1+202.483,共计长629.483m,该工程由扶壁式挡墙、衡重式挡墙、重力式挡墙、系锚设施、梯道、条石块石护脚、202框架平台(管理房)8分部组成。
本工程于2007年2月25日正式破土动工,在2008年2月25日前完成所有的水利单位工程。
202框架平台(管理房)于2008年8月1日开工至2008月12月31日基本完成所有土建工作。
1、2007年3月13日由业主组织有监理、设计、地勘、重庆市水利工程质量监督中心站参加的对挡墙基础进行了验收。
2、2007年5月24日由业主组织有监理单位、重庆市水利工程质量监督中心站、施工单位参加的对一级挡墙回填质量进行了验收。
3、2008年3月6日由业主组织有监理、设计、运管单位、重庆市水利工程质量监督中心站参加的对扶壁式挡墙、衡重式挡墙、重力式挡墙、系锚设施、梯道、条石护脚、堤体填筑7分部工程进行验收,其中4个分部工程为优良,优良率为57.1%。
4、2009年4月22 日对202框架平台(管理房)进行土建工程验收。
5、水利单位工程8个分部工程的原材料和中间产品全部合格,至此,水利单位工程的8个分部工程全部验收完毕6、2008年3月22日由业主、监理、重庆市档案馆共同组织对江溉路及护岸综合整治工程档案资料进行验收,确认水利单位工程竣工档案资料真实可靠,收集齐全,、整理规范,组卷合理、归档资料符合工程档案资料管理的有关规定,通过了档案资料验收。
扶壁式挡墙分部工程开完工日期:2007年2月25日~2008年1月15日。
衡重式挡墙分部工程开完工日期:2007年2月25日~2008年1月29日。
重力式挡墙分部开完工日期:2007年2月25日~2008年1月29日。
2008年1月31日完成所有挡墙砼浇筑,并达到设计高程。
护脚分部工程开完工日期:2007年5月18日~2008年1月16日。

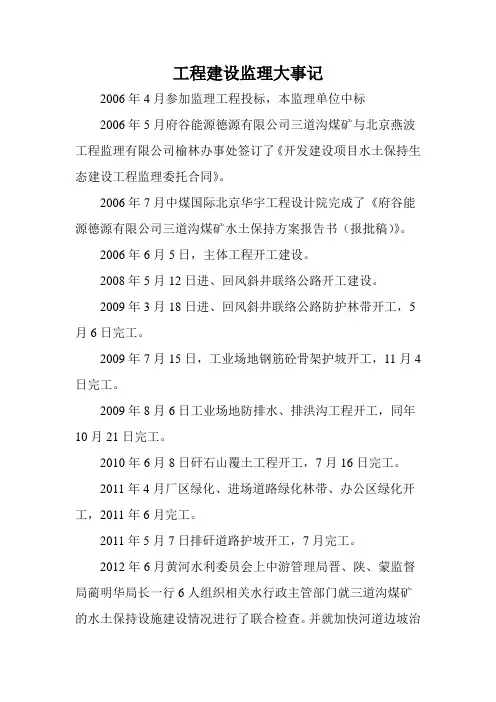

工程建设监理大事记
2006年4月参加监理工程投标,本监理单位中标
2006年5月府谷能源德源有限公司三道沟煤矿与北京燕波工程监理有限公司榆林办事处签订了《开发建设项目水土保持生态建设工程监理委托合同》。
2006年7月中煤国际北京华宇工程设计院完成了《府谷能源德源有限公司三道沟煤矿水土保持方案报告书(报批稿)》。
2006年6月5日,主体工程开工建设。
2008年5月12日进、回风斜井联络公路开工建设。
2009年3月18日进、回风斜井联络公路防护林带开工,5月6日完工。
2009年7月15日,工业场地钢筋砼骨架护坡开工,11月4日完工。
2009年8月6日工业场地防排水、排洪沟工程开工,同年10月21日完工。
2010年6月8日矸石山覆土工程开工,7月16日完工。
2011年4月厂区绿化、进场道路绿化林带、办公区绿化开工,2011年6月完工。
2011年5月7日排矸道路护坡开工,7月完工。
2012年6月黄河水利委员会上中游管理局晋、陕、蒙监督局蔺明华局长一行6人组织相关水行政主管部门就三道沟煤矿的水土保持设施建设情况进行了联合检查。
并就加快河道边坡治
理、排矸场整治等方面提出了相关意见。

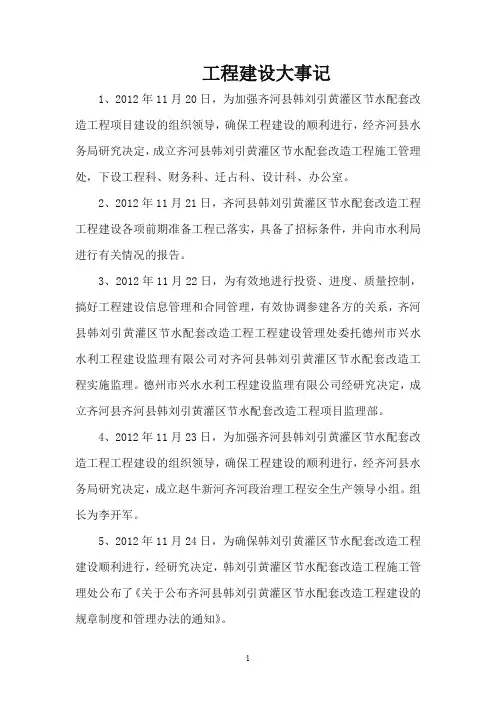

工程建设大事记1、2012年11月20日,为加强齐河县韩刘引黄灌区节水配套改造工程项目建设的组织领导,确保工程建设的顺利进行,经齐河县水务局研究决定,成立齐河县韩刘引黄灌区节水配套改造工程施工管理处,下设工程科、财务科、迁占科、设计科、办公室。
2、2012年11月21日,齐河县韩刘引黄灌区节水配套改造工程工程建设各项前期准备工程已落实,具备了招标条件,并向市水利局进行有关情况的报告。
3、2012年11月22日,为有效地进行投资、进度、质量控制,搞好工程建设信息管理和合同管理,有效协调参建各方的关系,齐河县韩刘引黄灌区节水配套改造工程工程建设管理处委托德州市兴水水利工程建设监理有限公司对齐河县韩刘引黄灌区节水配套改造工程实施监理。
德州市兴水水利工程建设监理有限公司经研究决定,成立齐河县齐河县韩刘引黄灌区节水配套改造工程项目监理部。
4、2012年11月23日,为加强齐河县韩刘引黄灌区节水配套改造工程工程建设的组织领导,确保工程建设的顺利进行,经齐河县水务局研究决定,成立赵牛新河齐河段治理工程安全生产领导小组。
组长为李开军。
5、2012年11月24日,为确保韩刘引黄灌区节水配套改造工程建设顺利进行,经研究决定,韩刘引黄灌区节水配套改造工程施工管理处公布了《关于公布齐河县韩刘引黄灌区节水配套改造工程建设的规章制度和管理办法的通知》。
6、2012年11月26日,召开齐河县韩刘引黄灌区节水配套改造工程工程的招标投标评标会议,开标、评标的全部过程严格按照《中华人民共和国招标投标法》和水利部14号令《水利工程建设项目招标投标管理规定》进行。
7、2012年11月27日,将招标情况上报德州市水利局。
8、2012年11月29日,为加强齐河县河县韩刘引黄灌区节水配套改造工程工程建设质量与安全监督工作,根据水利部及省水利工程建设质量与安全监督管理工作的有关规定,成立“齐河县韩刘引黄灌区节水配套改造工程工程建设质量与安全监督项目站”。
工程施工大事件节点汇报一、工程概述本项目为XXXX工程,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,主要包括XX栋建筑物、XX个地下车库、XX个配套设施等。
工程总投资XX亿元,建设周期为XX个月。
自工程开工以来,全体施工人员积极努力,各项工作进展顺利。
二、关键节点概述1. 开工仪式:本工程于XX年XX月XX日举行开工仪式,标志着工程正式动工。
2. 地质勘察与设计:地质勘察工作于XX年XX月XX日完成,设计阶段于XX年XX 月XX日结束。
3. 施工许可证办理:施工许可证于XX年XX月XX日顺利办理,确保了工程建设的合法性。
4. 基坑开挖:基坑开挖工作于XX年XX月XX日开始,于XX年XX月XX日完成。
5. 主体结构施工:主体结构施工于XX年XX月XX日开始,预计于XX年XX月XX 日完成。
6. 装饰装修:装饰装修工作于XX年XX月XX日开始,预计于XX年XX月XX日完成。
7. 机电设备安装:机电设备安装工作于XX年XX月XX日开始,预计于XX年XX月XX日完成。
8. 竣工验收:竣工验收工作预计于XX年XX月XX日开始,预计于XX年XX月XX 日完成。
三、重要节点详细汇报1. 开工仪式:在XX年XX月XX日举行的开工仪式上,项目经理做了动员讲话,强调了工程的重要性和建设目标。
参建各方代表纷纷表示将全力以赴,确保工程顺利推进。
2. 地质勘察与设计:地质勘察阶段,项目地质勘察单位进行了详细的勘察工作,为工程设计提供了准确的数据支持。
设计阶段,设计单位严格按照勘察报告和项目需求,进行了合理的设计,确保了工程的功能性和美观性。
3. 施工许可证办理:在施工许可证办理过程中,项目各方积极准备相关材料,主动与相关部门沟通,确保了施工许可证的顺利办理。
4. 基坑开挖:基坑开挖阶段,项目施工单位严格按照设计要求和施工方案进行施工,确保了基坑的稳定和安全。
5. 主体结构施工:在主体结构施工阶段,项目施工单位采用了先进的技术和工艺,严格把控施工质量,确保了主体结构的稳定性和安全性。
110kV二堡输变电工程
大事记
广东建设工程监理有限公司哈密地区监理部
2010 年10 月
施工大事记
一、2010年
1、2010年10月日,在哈密电业局工会会议室进行了110kV输变电工程土建、电气、线路图纸会审工作,由建设单位、设计单位、施工单位、工程监理参加了会审。
2、2010年10月10日,二堡110kV变电站土建工程正式开工。
3、2010年月日输电线路工程开工。
二、2011年
1、、2011年2010年12月29日11时36分至16时40分,变电站2号主变就
2、2011年3月日,自治区电力局副总工程师一行到变电站工地视察工作。
3、2011年1月18日11时0分至17时30分,变电站1号主变就位。
4、2011年月日哈密电业局朱根芳局长到二堡变电站工程施工现场视察工作。
4、2011年月日,变电站工程主建筑物主题竣工。
5、2011年月日变电站土建工程中间验收。
6、2011年月日,输电线路工程中间验收。
7、2011年月日变电站电气安装工程中间验收。
8、2011年月日变电站土建工程监理初检。
9、2011年月日变电站电气安装工程监理初检。
10、2011年月日变电站土建工程竣工验收。
11、2011年月日输电线路工程竣工验收。
12、2011年6月3日时分,110kV线路(Ⅰ回)Ⅱ送电。
13、2011年6月3日时分,110kV变电站1号主变变电站送电。
xxx项目竣工验收工程建设大事记
******
二○一五年月日
批准:
审定:
审核:
主要编写人员:
工程建设大事记说明
一、根据水利工程建设程序,主要记载项目法人从委托设计、报批立项直到竣工验收过程中对工程建设有较大影响的事件,包括有关批文、上级有关批示、设计重大变化、主管部门稽察和检查、有关合同协议的签定、建设过程中的重要会议、施工期度汛抢险及其他重要事件、主要项目的开工和完工情况、历次验收等情况。
二、工程建设大事记可单独成册,也可作为“工程建设管理工作报告”的附件。

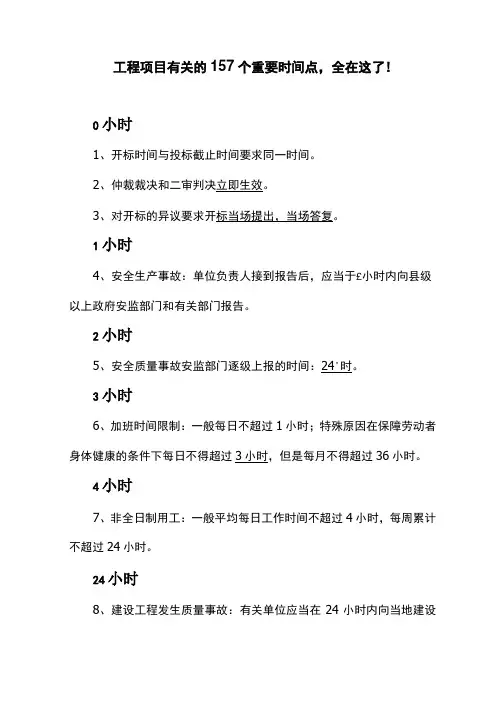

工程项目有关的157个重要时间点,全在这了!0小时1、开标时间与投标截止时间要求同一时间。
2、仲裁裁决和二审判决立即生效。
3、对开标的异议要求开标当场提出,当场答复。
1小时4、安全生产事故:单位负责人接到报告后,应当于£小时内向县级以上政府安监部门和有关部门报告。
2小时5、安全质量事故安监部门逐级上报的时间:24'时。
3小时6、加班时间限制:一般每日不超过1小时;特殊原因在保障劳动者身体健康的条件下每日不得超过3小时,但是每月不得超过36小时。
4小时7、非全日制用工:一般平均每日工作时间不超过4小时,每周累计不超过24小时。
24小时8、建设工程发生质量事故:有关单位应当在24小时内向当地建设行政主管部门和其他有关部门报告。
9、非全日制用工:平均每日工作时间不超过4小时,每周工作时间累计不超过24小时的用工形式。
10、在进行建设工程或者在农业生产中,任何单位或者个人发现文物,应当保护现场,立即报告当地文物行政部门,文物行政部门接到报告后,如无特殊情况,应当在24小时内赶赴现场,并在7日内提出处理意见。
11、勘察现场:投标预备会前1~2天。
12、工程师不能按时参加验收,须在验收前24小时向承包人提出延期要求,延期不能超过2天。
48小时13、建设工程工期:工程师应当在接到延期开工申请后48小时内以书面形式答复承包人;48小时内不答复视为同意承包人要求,工期顺延。
14、暂停施工:工程师认为有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后48小时内提出书面处理意见;承包人实施工程师作出的处理意见后,可以书面形式提出复工要求,工程师应当在48小时内予以答复;48小时内未答复,承包人可自行复工。
15、隐蔽工程在隐蔽前,施工单位应当通知建设单位和建设工程质量监督机构。
承包人应在共同检查前48小时书面通知监理人检查;监理人不能按时检查的,应在检查前24小时向承包人提出书面延期要求,但延期不能超过48小时;监理人未按时检查,也未提出延期要求的,视为隐蔽工程检查合格。
工程建设大事记1、2012年11月20日,为加强齐河县韩刘引黄灌区节水配套改造工程项目建设的组织领导,确保工程建设的顺利进行,经齐河县水务局研究决定,成立齐河县韩刘引黄灌区节水配套改造工程施工管理处,下设工程科、财务科、迁占科、设计科、办公室。
2、2012年11月21日,齐河县韩刘引黄灌区节水配套改造工程工程建设各项前期准备工程已落实,具备了招标条件,并向市水利局进行有关情况的报告。
3、2012年11月22日,为有效地进行投资、进度、质量控制,搞好工程建设信息管理和合同管理,有效协调参建各方的关系,齐河县韩刘引黄灌区节水配套改造工程工程建设管理处委托德州市兴水水利工程建设监理有限公司对齐河县韩刘引黄灌区节水配套改造工程实施监理。
德州市兴水水利工程建设监理有限公司经研究决定,成立齐河县齐河县韩刘引黄灌区节水配套改造工程项目监理部。
4、2012年11月23日,为加强齐河县韩刘引黄灌区节水配套改造工程工程建设的组织领导,确保工程建设的顺利进行,经齐河县水务局研究决定,成立赵牛新河齐河段治理工程安全生产领导小组。
组长为李开军。
5、2012年11月24日,为确保韩刘引黄灌区节水配套改造工程建设顺利进行,经研究决定,韩刘引黄灌区节水配套改造工程施工管理处公布了《关于公布齐河县韩刘引黄灌区节水配套改造工程建设的规章制度和管理办法的通知》。
6、2012年11月26日,召开齐河县韩刘引黄灌区节水配套改造工程工程的招标投标评标会议,开标、评标的全部过程严格按照《中华人民共和国招标投标法》和水利部14号令《水利工程建设项目招标投标管理规定》进行。
7、2012年11月27日,将招标情况上报德州市水利局。
8、2012年11月29日,为加强齐河县河县韩刘引黄灌区节水配套改造工程工程建设质量与安全监督工作,根据水利部及省水利工程建设质量与安全监督管理工作的有关规定,成立“齐河县韩刘引黄灌区节水配套改造工程工程建设质量与安全监督项目站”。

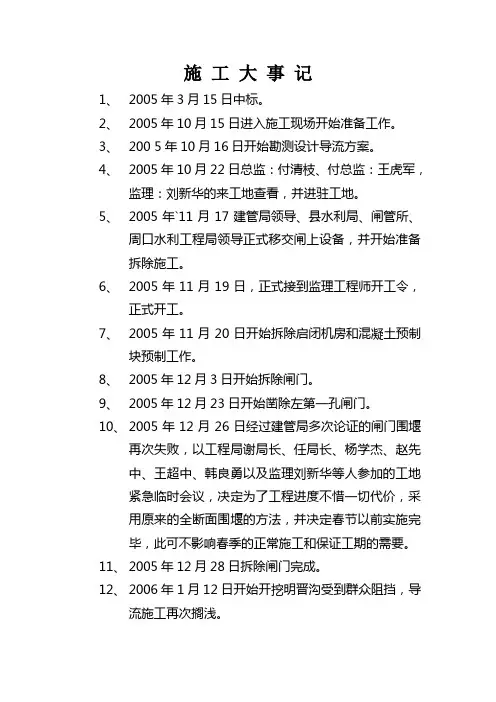

施工大事记1、2005年3月15日中标。
2、2005年10月15日进入施工现场开始准备工作。
3、200 5年10月16日开始勘测设计导流方案。
4、2005年10月22日总监:付清枝、付总监:王虎军,监理:刘新华的来工地查看,并进驻工地。
5、2005年`11月17建管局领导、县水利局、闸管所、周口水利工程局领导正式移交闸上设备,并开始准备拆除施工。
6、2005年11月19日,正式接到监理工程师开工令,正式开工。
7、2005年11月20日开始拆除启闭机房和混凝土预制块预制工作。
8、2005年12月3日开始拆除闸门。
9、2005年12月23日开始凿除左第一孔闸门。
10、2005年12月26日经过建管局多次论证的闸门围堰再次失败,以工程局谢局长、任局长、杨学杰、赵先中、王超中、韩良勇以及监理刘新华等人参加的工地紧急临时会议,决定为了工程进度不惜一切代价,采用原来的全断面围堰的方法,并决定春节以前实施完毕,此可不影响春季的正常施工和保证工期的需要。
11、2005年12月28日拆除闸门完成。
12、2006年1月12日开始开挖明晋沟受到群众阻挡,导流施工再次搁浅。
13、2006年1月19启闭机房全部拆除完成。
14、2006年2月19日经过多次努力、多方协调,今日上游围堰正式开始施工。
2006年3月6日上游围堰一次合拢成功。
15、2006年3月10日上下游围堰全部完成。
开始抽排明水。
16、2006年3月15日抽水完成正式开始水下工程的施工,清淤工程、闸门槽凿除和闸门铁件的安装将全面的展开施工。
17、2006年3月20日正式开始安装闸门铁件,2006年4月23日提前18天全部闸门铁件安装完毕。
18、2006年4月5开始闸门槽二期混凝土的浇筑,至2006年4月25日提前20天全部完成。
19、2006年4月3日第一批六台启闭机安装就位,2006年4月15日第二批五台启闭机安装就位。
20、闸门安装是水下工程的主要任务,按原进度计划于2005年4月15日正式的开始,2006年4月19日第一扇闸门正式顺利入槽。
工程大事记管理制度
1.目的:规范工程大事记记录内容,明确记录责任人,确保记录真实、及时和全面,为工程总结、责任分析提供基础资料。
2.记录内容:
整套机组开工、分步试运、整体试运、竣工移交日期
单位、分部、分项工程开、竣工日期及主要形象进度
主要设备及重要物资到货时间
作业指导书编审完成时间
工程交底及主要工程重复交底时间
检查和整改的项目和时间
大型机械设备进、退场日期,安装、拆卸及试负荷完成日期
各类因素影响造成停、复工日期及影响因素
重大质量、安全事故发生的日期、原因和结果
未按月进度计划进展的工程及原因
接受并实施变更的工程项目及日期
影响施工进度和质量的自然因素。
一般事故。
3 责任
工程大事记由工程部部长或由其指定的专人负责记录。
记录应在当天下班前完成
每周记录内容在每月25前报综合管理部汇总。
综合管理部在汇总后将工程大事记交转资料员存档。
水利工程施工重要节点项目前期准备水利工程项目前期准备工作包括项目立项、可行性研究、招标文件的编制等工作。
项目立项是水利工程施工的第一步,是水利工程项目实施的前提和基础。
在项目立项过程中要明确项目的建设目标和需求,合理规划项目的建设方案和施工计划,确定项目的投资预算以及投资来源等。
可行性研究是项目前期准备工作的重要环节,要对项目所在区域的地理、气候条件、水产资源、生态环境等进行调查研究,进行水资源的评估分析,研究项目的经济效益和社会效益,确定项目施工的必要性和可行性。
在编制招标文件过程中要科学合理地设计工程量清单和造价计算,合理划分工程施工范围,划分工程标段等。
项目前期准备工作的充分准备对于项目施工的顺利开展至关重要,为项目施工提供了坚实的基础。
施工方案设计施工方案设计是水利工程施工的关键环节,是指按照已确定的技术方案和标准,制定详细的施工方案和施工进度计划,确定好施工所需的材料和设备等。
在编制施工方案时要综合考虑工程的特点和地域环境等因素,确定好施工工艺、施工方法、施工程序以及施工组织。
施工方案设计的质量直接影响到施工的质量和进度,项目管理方需要严格把关,确保施工方案的科学合理性。
在施工方案设计过程中要充分考虑工程的特点,选择适宜的施工工艺和施工方法,提高施工效率,确保工程的质量。
同时还要科学合理地设计施工进度计划,合理安排施工时间,确保施工进度的顺利进行。
安全生产管理安全生产管理是水利工程施工的重要内容,是确保施工安全、减少事故发生的关键。
在施工现场要建立健全的安全生产管理制度,严格落实安全生产的各项规定和措施,确保施工现场的安全生产。
在施工现场要建立健全的安全生产组织架构,明确各项安全职责,建立健全的安全管理制度。
在施工现场要加强安全教育和培训,提高职工的安全意识,增强职工的安全知识,提高职工的安全技能。
加强施工现场的安全监督,加强对施工现场的安全检查,及时发现和解决施工现场存在的安全隐患。
昔阳县松溪河城北段综合治理(二期)工程大事记
2012年
10月18日晋中市晋通大厦五楼会议室开标
10月30日签订合同
10月31日工程设备人员进场、临时工程
11月01日现场标高及坐标复合
11月04日土方测量
11月07日设计院下发修改后的施工平面图
11月11日由于甲方提供的标高基准点与图纸布符,等设计单位复合11月12日经勘察单位复合重新计算土方
11月16日监理复合土方
11月25日开始开挖土方提防工程开工、库区工程开工
11月26日工地图纸会审处理因标高问题而引起的土方工程量
11月27日土方开挖
11月28日监理办公室召开施工安排会议
12月04日架设施工用电变压气
12月14日施工导流开挖
2013年
1月05日暂停施工
3月01日开工,工人进场、箱涵工程开工、液压坝段工程开工
3月10日图纸会审
3月14日施工会议
3月21日提防段开始植筋
4月01日接受箱涵钢筋变更图
4月10日晋设城北 [2013]第01号
4月21日接受桥下箱涵变更图
6月26日接受液压坝钢筋变更图。
工程时间节点招标与投标●投标截止时间:有效期不少于20天。
●招标文件的修改:提交投标文件截止前15天。
●勘察现场:投标预备会前1~2天.●投标预备会:发出招标文件后7~28日内。
●投标人发现招标文件有误时,在收到招标文件7日内以书面形式指出。
●退还投标保证金:投标有效期满后14天,订合同后5日内.●银行或担保公司开具的投标保函,在投标有效期满后28天内继续有效。
●评标定标应在投标有效期结束日30个工作日前完成。
●确定中标人后15日内提交招投标报告。
●发出中标通知书后起30日内签订合同。
●订立合同后7日内,建设行政部门备案.合同与履行期●发包人更换代表,至少7天前以书面形式通知承包人。
●工程师的口头指令,在48小时内以书面确认。
不能书面确认时,承包人应于口头指令后7天内提出书面确认要求,此要求48小时内不予答复,则认为已确认。
●不能按协议约定日期开工,承包商至少提前7天说明理由,工程师在收到延期申请后48小时内答复,不以书面答复视为同意.●工期可以顺延的情况发生后14天内,以书面形式报告工程师。
●工程师不能按时参加验收,须在验收前24小时向承包人提出延期要求,延期不能超过2天.●承包人在价款可以调整的情况发生后14天内报告工程师.●预付款在约定付款时间后7天内向发包人索要.●工程师接到已完工程报告后7天内核实,并在核实计量前24小时通知承包人。
●进度款:计量确认后14天内,向承包人支付工程款。
●发包人收到竣工验收报告后28天内组织验收,并在验收后14天内给予认可。
●竣工验收报告认可后28天内,承包人向发包人递交竣工结算报告及完整资料,28天内发包人核实,确认结算价款。
●承包人收到结算款后14天内,将竣工工程移交发包人.●质量保证期满14天内,退还保修金。
变更与索赔●变更事件发生后14天内提出变更工程价款的报告,7日内确认.无理由确认时,自报告后14天后自行生效.●索赔时间发生后28天内,发出索赔意向通知,此后28天内提交有关资料,工程师28天内答复。
工程时间节点招标与投标●投标截止时间:有效期不少于20天。
●招标文件的修改:提交投标文件截止前15天。
●勘察现场:投标预备会前1~2天。
●投标预备会:发出招标文件后7~28日内。
●投标人发现招标文件有误时,在收到招标文件7日内以书面形式指出。
●退还投标保证金:投标有效期满后14天,订合同后5日内。
●银行或担保公司开具的投标保函,在投标有效期满后28天内继续有效。
●评标定标应在投标有效期结束日30个工作日前完成。
●确定中标人后15日内提交招投标报告。
●发出中标通知书后起30日内签订合同。
●订立合同后7日内,建设行政部门备案。
合同与履行期●发包人更换代表,至少7天前以书面形式通知承包人。
●工程师的口头指令,在48小时内以书面确认。
不能书面确认时,承包人应于口头指令后7天内提出书面确认要求,此要求48小时内不予答复,则认为已确认。
●不能按协议约定日期开工,承包商至少提前7天说明理由,工程师在收到延期申请后48小时内答复,不以书面答复视为同意。
●工期可以顺延的情况发生后14天内,以书面形式报告工程师。
●工程师不能按时参加验收,须在验收前24小时向承包人提出延期要求,延期不能超过2天。
●承包人在价款可以调整的情况发生后14天内报告工程师。
●预付款在约定付款时间后7天内向发包人索要。
●工程师接到已完工程报告后7天内核实,并在核实计量前24小时通知承包人。
●进度款:计量确认后14天内,向承包人支付工程款。
●发包人收到竣工验收报告后28天内组织验收,并在验收后14天内给予认可。
●竣工验收报告认可后28天内,承包人向发包人递交竣工结算报告及完整资料,28天内发包人核实,确认结算价款。
●承包人收到结算款后14天内,将竣工工程移交发包人。
●质量保证期满14天内,退还保修金。
变更与索赔●变更事件发生后14天内提出变更工程价款的报告,7日内确认。
无理由确认时,自报告后14天后自行生效。
●索赔时间发生后28天内,发出索赔意向通知,此后28天内提交有关资料,工程师28天内答复。
