加气砌块内墙薄抹灰工法现场资料
- 格式:ppt
- 大小:239.00 KB
- 文档页数:11

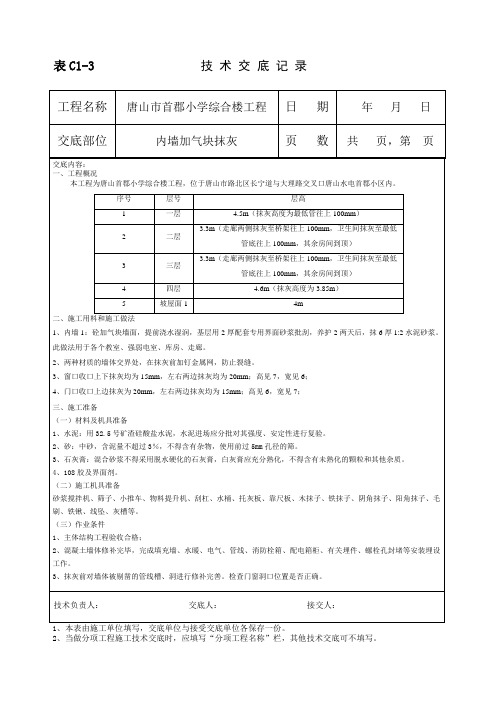

加气块内墙抹灰技术交底加气块内墙抹灰工艺要点①预留孔洞修补、门窗框四周塞缝、防水②墙面清理③吊垂直、套方正、弹抹灰控制线④抹灰饼⑤水电线管安装、补槽⑥挂镀锌钢丝网,耐碱玻纤网⑦基层处理、甩浆⑧喷水湿润墙面⑨抹底层砂浆⑩抹面层砂浆(含挂耐碱玻纤网)⑪养护(一)基层处理(1)结构修凿:砼结构(砼墙、梁、柱)面抹灰厚度,必须大于10 mm;凡厚度小于10 mm的砼结构面必须先修凿,后抹灰。
严禁先抹灰,后修凿。
(2)将基体表面的灰尘、污垢和油渍等清理干净。
砌体表面应将残存的砂浆等杂物清除,冲掉砖缝中的尘土。
结构墙体上螺栓眼孔及架管眼须堵严。
加气混凝土表面缺棱掉角需分层修补。
(3)抹灰前一天在墙面均匀喷水2─3遍,每遍喷水之间的间歇时间不少于15min。
在抹灰前再喷水1~2遍。
喷水应均匀,砌块含水深度应在8~10mm。
(二)甩浆1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂。
可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层。
要求粘结牢固,砂浆颗粒均匀。
第二天浇水养护,直至砂浆疙瘩凝固,用手掰不动为止,方可进行抹灰。
推荐甩浆工艺指引如下。
(三)挂网1、不同材料基体交接处—镀锌钢丝网(1)钢丝网应固定牢固,挂网前墙体高低差部分采用水泥砂浆填补。
2、水电线管补槽—镀锌钢丝网预埋管、线槽处,必须用1:3水泥砂浆分两次抹灰挂网压密实;对有三根以上预埋管线的线槽,用C20细石砼灌实后,再铺挂镀锌钢丝网片(管槽两侧各压15cm宽)抹灰。
3、配电箱、消防箱背后修补—镀锌钢丝网(1)配电箱、消防箱体背后空间尺寸小于4cm的采用水泥砂浆挂镀锌钢网分层抹灰即可。
(2)箱体背后空间尺寸4~10cm,用C20细石砼支模浇灌严实后,再满铺挂镀锌钢丝网片抹灰。
(3)当箱体背后空间尺寸大于10cm,可用砖补砌后,挂镀锌钢丝网片分层抹灰。
4、抹灰总厚度≥35mm 时应采取加强措施——镀锌钢丝网(四)吊垂直、套方正、弹抹灰控制线分别在门窗口角、垛、墙面等处吊垂直,套方正,弹出抹灰控制线。

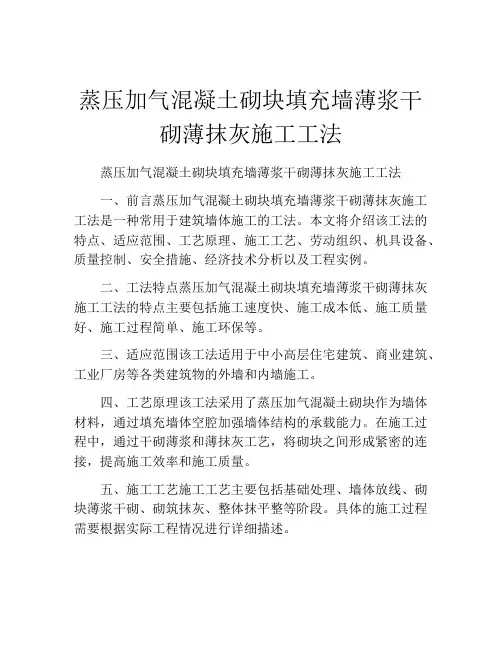

蒸压加气混凝土砌块填充墙薄浆干砌薄抹灰施工工法蒸压加气混凝土砌块填充墙薄浆干砌薄抹灰施工工法一、前言蒸压加气混凝土砌块填充墙薄浆干砌薄抹灰施工工法是一种常用于建筑墙体施工的工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点蒸压加气混凝土砌块填充墙薄浆干砌薄抹灰施工工法的特点主要包括施工速度快、施工成本低、施工质量好、施工过程简单、施工环保等。
三、适应范围该工法适用于中小高层住宅建筑、商业建筑、工业厂房等各类建筑物的外墙和内墙施工。
四、工艺原理该工法采用了蒸压加气混凝土砌块作为墙体材料,通过填充墙体空腔加强墙体结构的承载能力。
在施工过程中,通过干砌薄浆和薄抹灰工艺,将砌块之间形成紧密的连接,提高施工效率和施工质量。
五、施工工艺施工工艺主要包括基础处理、墙体放线、砌块薄浆干砌、砌筑抹灰、整体抹平整等阶段。
具体的施工过程需要根据实际工程情况进行详细描述。
六、劳动组织劳动组织是保证施工顺利进行的关键。
施工队伍需要根据工程进度和质量要求,合理安排人员和工作任务,确保施工的高效和质量。
七、机具设备施工过程中需要使用的机具设备包括钢丝锯、电锤、扫帚、搅拌机等。
这些设备能够提高施工效率和施工质量。
八、质量控制施工质量控制是保证工程质量的重要环节。
通过采取严格的施工工艺和施工规范,进行施工过程的质量检查和验收,可以确保施工质量达到设计要求。
九、安全措施施工中的安全事项需要引起重视。
施工人员应该佩戴安全帽、安全鞋等个人防护装备,严格遵守安全操作规程,防止施工事故的发生。
十、经济技术分析通过对该工法的使用寿命、施工周期和施工成本进行分析,可以对其经济效益进行评估和比较,为工程的决策提供依据。
十一、工程实例本文列举一些实际工程实例,以帮助读者更好地理解和应用该工法。
总结:蒸压加气混凝土砌块填充墙薄浆干砌薄抹灰施工工法在建筑墙体施工中具有广泛的适用范围和多种优点。

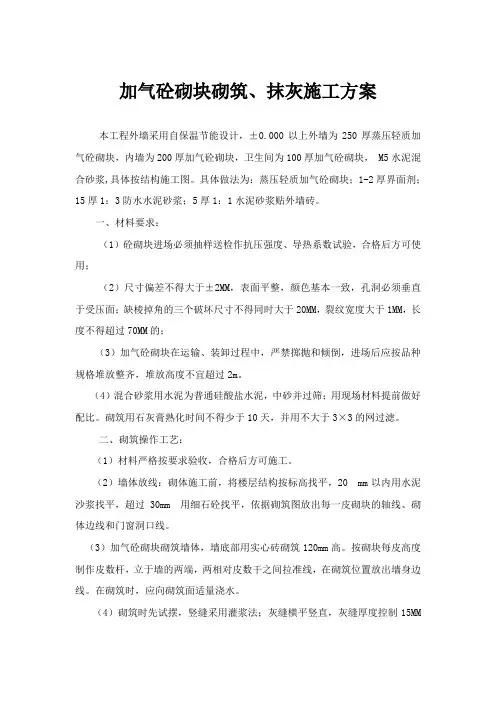

加气砼砌块砌筑、抹灰施工方案本工程外墙采用自保温节能设计,±0.000以上外墙为250厚蒸压轻质加气砼砌块,内墙为200厚加气砼砌块,卫生间为100厚加气砼砌块, M5水泥混合砂浆,具体按结构施工图。
具体做法为:蒸压轻质加气砼砌块;1-2厚界面剂;15厚1:3防水水泥砂浆;5厚1:1水泥砂浆贴外墙砖。
一、材料要求:(1)砼砌块进场必须抽样送检作抗压强度、导热系数试验,合格后方可使用;(2)尺寸偏差不得大于±2MM,表面平整,颜色基本一致,孔洞必须垂直于受压面;缺棱掉角的三个破坏尺寸不得同时大于20MM,裂纹宽度大于1MM,长度不得超过70MM的;(3)加气砼砌块在运输、装卸过程中,严禁掷抛和倾倒,进场后应按品种规格堆放整齐,堆放高度不宜超过2m。
(4)混合砂浆用水泥为普通硅酸盐水泥,中砂并过筛;用现场材料提前做好配比。
砌筑用石灰膏熟化时间不得少于10天,并用不大于3×3的网过滤。
二、砌筑操作工艺:(1)材料严格按要求验收,合格后方可施工。
(2)墙体放线:砌体施工前,将楼层结构按标高找平,20 mm以内用水泥沙浆找平,超过30mm 用细石砼找平,依据砌筑图放出每一皮砌块的轴线、砌体边线和门窗洞口线。
(3)加气砼砌块砌筑墙体,墙底部用实心砖砌筑120mm高。
按砌块每皮高度制作皮数杆,立于墙的两端,两相对皮数干之间拉准线,在砌筑位置放出墙身边线。
在砌筑时,应向砌筑面适量浇水。
(4)砌筑时先试摆,竖缝采用灌浆法;灰缝横平竖直,灰缝厚度控制15MM左右,灰缝砂浆饱满,水平灰缝饱满度不得小于90%;竖缝灰缝饱满度不得小于80%,严禁用水冲浆灌缝。
大于30mm的垂直缝,用C20的细石砼灌实。
(5)砌块排列上下皮应错缝搭砌,搭砌长度为砌块的1/2,不得小于砌块长度的1/3,也不应小于150mm ,如果搭错缝长度满足不了规定的压塔要求,应采用压砌钢筋网片的措施。
(6)加气砼砌块每600高设2Φ6钢筋通长拉结,钢筋应居中放置与灰缝中。
一、工程概况:二、本工程为建湖县建设局下属房屋产权登记中心工程,工程质量目标是" 扬子标"。
工程主体为框剪结构,内墙采用A3.5混凝土加气块使用M5昆合砂浆砌筑,外墙为MU5.0自保温淤泥烧结砖使用M5.0混合砂浆砌筑.三、二、抹灰用材料及机具:1机具:手推车、铁锨、平锹、灰槽、胶皮管、喷浆机、喷壶、塑料抹子、靠尺板、刮尺、笤帚、粉线、钢筋卡子、线坠、阴阳角撸子等。
2、材料:水泥必须有产品合格证、出厂检测报告和进场复验报告。
河砂采用中砂,使用前用5mm孔径的筛子过筛。
3、配合比:配合比必须挂牌施工,采用重量比,内墙抹灰为水泥:石灰膏:砂=1:1:6,稠度6-8cm,水灰比为0.35左右。
三、抹灰工程作业条件:1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等。
2、封堵脚手眼及废弃孔洞(对拉螺栓孔、爬架穿墙丝孔)时,应清理洞内杂物。
浇水湿润后封堵密实。
3、喷浆抹灰前所有架眼、孔洞、线盒、预留孔必须按要求封堵好,安装线盒等要保护好防止喷浆污染,所有工序完成后经验收合格方可抹灰。
4、抹灰前,必须在墙体表面均匀喷浆并经验收合格,待强度达到一定程度后进行抹灰。
5、在抹灰前一天,用软管或胶皮管将填充墙面自上而下浇水湿润,抹灰前不得有明水。
&采用机械喷浆,喷浆时将所有需要抹灰的部位全部喷好不要遗漏,并经验收合格7、抹灰前应将四角规方,横线找平,立线吊直,弹出准线。
四、工艺流程:基层处理—挂钢丝网—吊直、找规矩、贴灰饼—墙面冲筋—喷浆—做护角—抹底灰—抹罩面灰—养护1、基层处理:挂钢丝网,挂吊直,套方,打墩,墙面冲筋,抹完底层灰用抹板搓平带毛面。
2、抹水泥砂浆面层:底糙结束后第二天抹面层灰,厚度为5-8mm。
操作时先将墙面湿润,然后用砂浆薄刮一遍使其与底层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光,为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比。

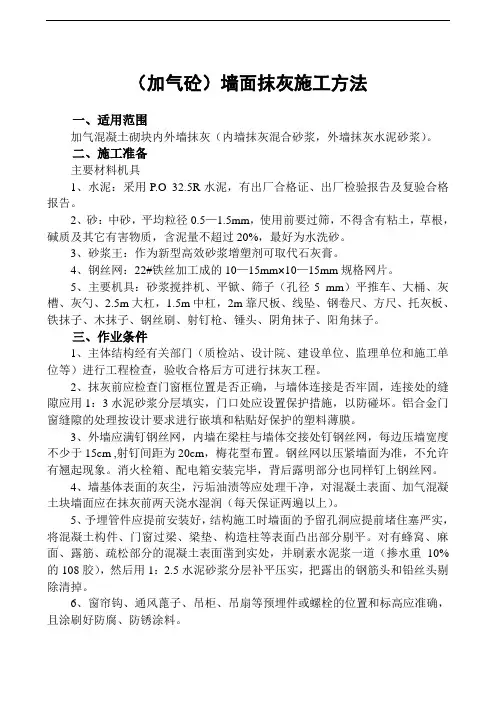

(加气砼)墙面抹灰施工方法一、适用范围加气混凝土砌块内外墙抹灰(内墙抹灰混合砂浆,外墙抹灰水泥砂浆)。
二、施工准备主要材料机具1、水泥:采用P.O 32.5R水泥,有出厂合格证、出厂检验报告及复验合格报告。
2、砂:中砂,平均粒径0.5—1.5mm,使用前要过筛,不得含有粘土,草根,碱质及其它有害物质,含泥量不超过20%,最好为水洗砂。
3、砂浆王:作为新型高效砂浆增塑剂可取代石灰膏。
4、钢丝网:22#铁丝加工成的10—15mm×10—15mm规格网片。
5、主要机具:砂浆搅拌机、平锨、筛子(孔径5 mm)平推车、大桶、灰槽、灰勺、2.5m大杠,1.5m中杠,2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、钢丝刷、射钉枪、锤头、阴角抹子、阳角抹子。
三、作业条件1、主体结构经有关部门(质检站、设计院、建设单位、监理单位和施工单位等)进行工程检查,验收合格后方可进行抹灰工程。
2、抹灰前应检查门窗框位置是否正确,与墙体连接是否牢固,连接处的缝隙应用1:3水泥砂浆分层填实,门口处应设置保护措施,以防碰坏。
铝合金门窗缝隙的处理按设计要求进行嵌填和粘贴好保护的塑料薄膜。
3、外墙应满钉钢丝网,内墙在梁柱与墙体交接处钉钢丝网,每边压墙宽度不少于15cm ,射钉间距为20cm,梅花型布置。
钢丝网以压紧墙面为准,不允许有翘起现象。
消火栓箱、配电箱安装完毕,背后露明部分也同样钉上钢丝网。
4、墙基体表面的灰尘,污垢油渍等应处理干净,对混凝土表面、加气混凝土块墙面应在抹灰前两天浇水湿润(每天保证两遍以上)。
5、予埋管件应提前安装好,结构施工时墙面的予留孔洞应提前堵住塞严实,将混凝土构件、门窗过梁、梁垫、构造柱等表面凸出部分剔平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺水重10%的108胶),然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉。
6、窗帘钩、通风蓖子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确,且涂刷好防腐、防锈涂料。
技术交底记录编号表C2-1工程名称××工程交底日期2007年×月×日施工单位××装饰装修工程有限公司分项工程名称一般抹灰交底提要加气混凝土砌块墙面抹灰交底内容:一、适用范围适用于建筑工程加气混凝土砌块内、外墙体抹灰的施工。
二、施工准备(一)技术准备1.编制施工方案,确定施工顺序和方法。
2.大面积抹灰前做好样板,经监理、建设单位验收合格后,再组织全面施工。
3.对操作人员进行安全技术交底。
(二)主要材料1.水泥:硅酸盐水泥、普通硅酸盐水泥强度等级不低于32.5。
严禁不同品种、不同强度等级的水泥混用。
水泥进场应有产品合格证和出厂检验报告,进场后应进行取样复试。
水泥的凝结时间和安定性复验合格。
当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。
2.砂:平均粒径为0.35~0.5mm的中砂,砂的颗粒要求质地坚硬、洁净,含泥量不得大于3%,不得含有草根、树叶、碱质和其他有机物等杂质。
砂在使用前应按使用要求过不同孔径的筛子。
3.石灰膏:应用块状生石灰淋制,淋制时用筛网过滤,孔径不大于3mm,储存在沉淀池中。
熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化的颗粒和其他杂质。
4.磨细生石灰:磨细度过4900目/cm2的筛子,累计筛余量不大于13%。
用前应用水浸泡使其充分熟化,其熟化时间宜为7d以上。
5.粉煤灰:抹灰时可使用粉煤灰作为掺合料取代水泥来拌制砂浆,既能节能水泥,又能提高和易性。
最多掺量不大于水泥用量的25%,使用前过0.15mm筛,筛余量不大于8%。
6.纸筋:白纸筋或草纸筋。
使用前3周用水浸透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆使用。
7.麻刀:柔软干燥,不含杂质,长度约10~30mm。
使用前4~5d敲打松散,用石灰膏调好。
8.界面剂:界面剂必须有产品合格证、使用说明书、性能检测报告等质量证明文件。
