加气砌块内墙薄抹灰工法现场(3)
- 格式:ppt
- 大小:199.00 KB
- 文档页数:11

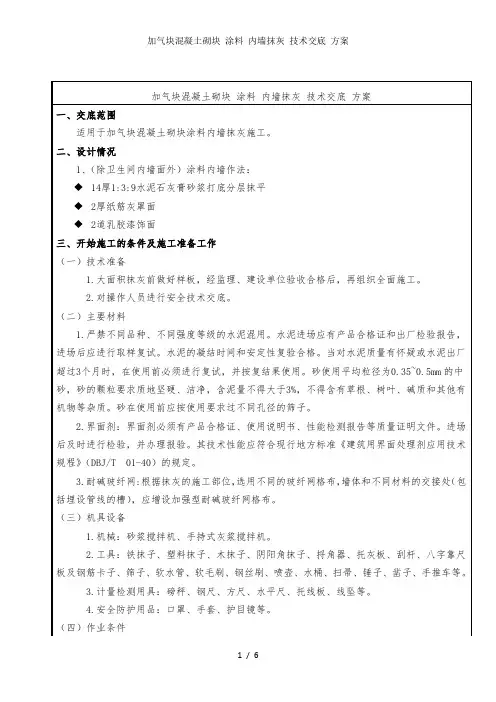

加气砼砌块砌筑、抹灰施工方案本工程外墙采用自保温节能设计,±0.000以上外墙为250厚蒸压轻质加气砼砌块,内墙为200厚加气砼砌块,卫生间为100厚加气砼砌块, M5水泥混合砂浆,具体按结构施工图。
具体做法为:蒸压轻质加气砼砌块;1-2厚界面剂;15厚1:3防水水泥砂浆;5厚1:1水泥砂浆贴外墙砖。

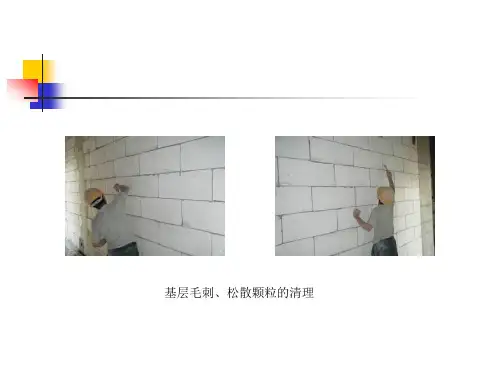

一、材料要求:(1)砼砌块进场必须抽样送检作抗压强度、导热系数试验,合格后方可使用;(2)尺寸偏差不得大于±2MM,表面平整,颜色基本一致,孔洞必须垂直于受压面;缺棱掉角的三个破坏尺寸不得同时大于20MM,裂纹宽度大于1MM,长度不得超过70MM的;(3)加气砼砌块在运输、装卸过程中,严禁掷抛和倾倒,进场后应按品种规格堆放整齐,堆放高度不宜超过2m。
(4)混合砂浆用水泥为普通硅酸盐水泥,中砂并过筛;用现场材料提前做好配比。
砌筑用石灰膏熟化时间不得少于10天,并用不大于3×3的网过滤。
二、砌筑操作工艺:(1)材料严格按要求验收,合格后方可施工。
(2)墙体放线:砌体施工前,将楼层结构按标高找平,20 mm以内用水泥沙浆找平,超过30mm 用细石砼找平,依据砌筑图放出每一皮砌块的轴线、砌体边线和门窗洞口线。
(3)加气砼砌块砌筑墙体,墙底部用实心砖砌筑120mm高。
按砌块每皮高度制作皮数杆,立于墙的两端,两相对皮数干之间拉准线,在砌筑位置放出墙身边线。
在砌筑时,应向砌筑面适量浇水。
(4)砌筑时先试摆,竖缝采用灌浆法;灰缝横平竖直,灰缝厚度控制15MM左右,灰缝砂浆饱满,水平灰缝饱满度不得小于90%;竖缝灰缝饱满度不得小于80%,严禁用水冲浆灌缝。
大于30mm的垂直缝,用C20的细石砼灌实。
(5)砌块排列上下皮应错缝搭砌,搭砌长度为砌块的1/2,不得小于砌块长度的1/3,也不应小于150mm ,如果搭错缝长度满足不了规定的压塔要求,应采用压砌钢筋网片的措施。
(6)加气砼砌块每600高设2Φ6钢筋通长拉结,钢筋应居中放置与灰缝中。

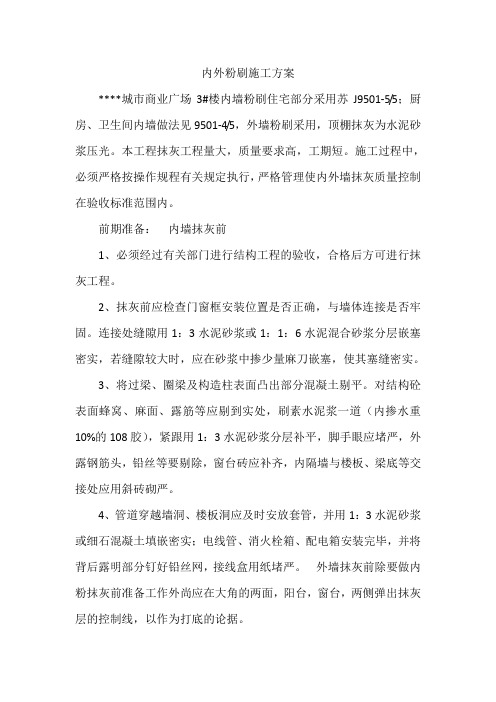

内外粉刷施工方案****城市商业广场3#楼内墙粉刷住宅部分采用苏J9501-5/5;厨房、卫生间内墙做法见9501-4/5,外墙粉刷采用,顶棚抹灰为水泥砂浆压光。
本工程抹灰工程量大,质量要求高,工期短。
施工过程中,必须严格按操作规程有关规定执行,严格管理使内外墙抹灰质量控制在验收标准范围内。
前期准备:内墙抹灰前1、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2、抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实。
3、将过梁、圈梁及构造柱表面凸出部分混凝土剔平。
对结构砼表面蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的108胶),紧跟用1:3水泥砂浆分层补平,脚手眼应堵严,外露钢筋头,铅丝等要剔除,窗台砖应补齐,内隔墙与楼板、梁底等交接处应用斜砖砌严。
4、管道穿越墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网,接线盒用纸堵严。
外墙抹灰前除要做内粉抹灰前准备工作外尚应在大角的两面,阳台,窗台,两侧弹出抹灰层的控制线,以作为打底的论据。
一、材料要求1、水泥:采用32.5级普通硅酸盐水泥,水泥应进行复试,复试合格后才能使用。
2、黄砂:宜采用中粗砂,砂的含泥量不超过3%,砂中不应含有机腐蚀物质。
砂中混有草根、树皮、贝壳等杂物,必须过筛。
二、施工机械1、砂浆搅拌设备采用搅拌机和砂浆机。
2、抹灰砂浆运输设备采用井架和塔吊,水平运输采用小斗车。
3、一般抹灰的常用工具有:钢皮抹子、木抹子、阴、阳角抹子、抄灰板。
4、检测工具:托线板、线垂、塞尺、木尺、钢卷尺等。
四、水泥砂浆抹灰操作工艺(一)内墙抹灰1、工艺流程如下:基层处理→做灰饼→做护角→冲筋→抹底层→抹面层。
(1)基层处理:基层的灰尘、油污、杂物等应清除干净,常温下在抹灰前一天,应浇水使基层面充分湿润;砖墙上开有电管槽的应在这时用水泥砂浆事先封堵至与墙面平,避免在抹灰时一次粉刷层过厚在电管部位引起收缩裂缝。

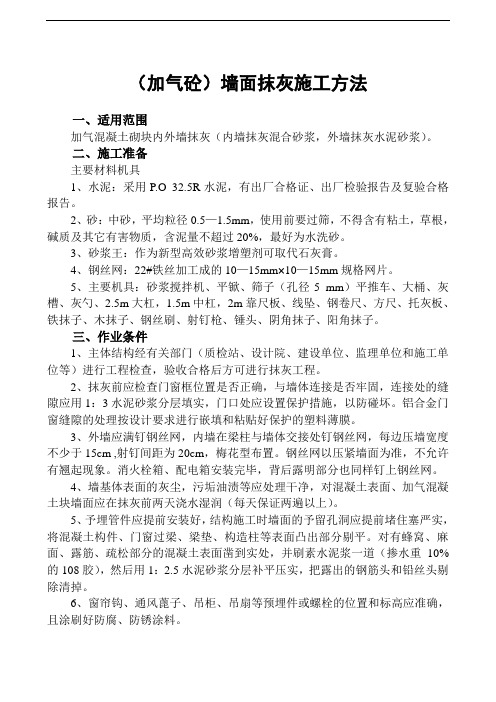

(加气砼)墙面抹灰施工方法一、适用范围加气混凝土砌块内外墙抹灰(内墙抹灰混合砂浆,外墙抹灰水泥砂浆)。
二、施工准备主要材料机具1、水泥:采用P.O 32.5R水泥,有出厂合格证、出厂检验报告及复验合格报告。
2、砂:中砂,平均粒径0.5—1.5mm,使用前要过筛,不得含有粘土,草根,碱质及其它有害物质,含泥量不超过20%,最好为水洗砂。
3、砂浆王:作为新型高效砂浆增塑剂可取代石灰膏。
4、钢丝网:22#铁丝加工成的10—15mm×10—15mm规格网片。
5、主要机具:砂浆搅拌机、平锨、筛子(孔径5 mm)平推车、大桶、灰槽、灰勺、2.5m大杠,1.5m中杠,2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、钢丝刷、射钉枪、锤头、阴角抹子、阳角抹子。
三、作业条件1、主体结构经有关部门(质检站、设计院、建设单位、监理单位和施工单位等)进行工程检查,验收合格后方可进行抹灰工程。
2、抹灰前应检查门窗框位置是否正确,与墙体连接是否牢固,连接处的缝隙应用1:3水泥砂浆分层填实,门口处应设置保护措施,以防碰坏。
铝合金门窗缝隙的处理按设计要求进行嵌填和粘贴好保护的塑料薄膜。
3、外墙应满钉钢丝网,内墙在梁柱与墙体交接处钉钢丝网,每边压墙宽度不少于15cm ,射钉间距为20cm,梅花型布置。
钢丝网以压紧墙面为准,不允许有翘起现象。
消火栓箱、配电箱安装完毕,背后露明部分也同样钉上钢丝网。
4、墙基体表面的灰尘,污垢油渍等应处理干净,对混凝土表面、加气混凝土块墙面应在抹灰前两天浇水湿润(每天保证两遍以上)。
5、予埋管件应提前安装好,结构施工时墙面的予留孔洞应提前堵住塞严实,将混凝土构件、门窗过梁、梁垫、构造柱等表面凸出部分剔平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺水重10%的108胶),然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉。
6、窗帘钩、通风蓖子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确,且涂刷好防腐、防锈涂料。
建筑工程加气混凝土砌块内墙抹灰施工工艺1、拉毛处理:将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用用笤帚甩上一层1∶1稀粥状水泥细砂浆(内掺20%建筑胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。
2、外墙抹灰面,在抹灰前先铺钉5×5mm的钢丝网,并绷紧牢固,混凝土抱框柱、窗台梁、墙垫处钢丝网用水泥定固定。
3、抹灰前必须将管道穿越的墙洞孔洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实,散热器和密集管道等背后的墙面抹灰,宜在散热器和管道前进行,抹灰面接槎顺平。
4、抹灰前检查门窗框具体位置,确定与门窗框交接部位的抹灰部位。
5、吊垂直、套方找规矩:分别在外墙角、门窗口角、装饰柱边角、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
6、滴水线(槽):在檐口、窗台、窗桅、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。
流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。
7、抹底层砂浆:刷掺一定比例的建筑胶水泥浆一道,(水灰比为0.4~0.5)紧跟抹1∶3水泥砂浆,每遍厚度为5~7mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
8、抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。
面层砂浆配合比为1∶2.5水泥砂浆或1∶0.5∶3.5水泥混合砂浆,厚度为5~8mm。
先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。
待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;避免和减少收缩裂缝。
随后,将分格条起出,待灰层干后,用素水泥膏将缝子勾好。
对于难起的分格条,则不应硬起,防止棱角损坏,应待所层干透后补起。
加气混凝土砌块墙体粉刷石膏抹灰施工工法加气混凝土砌块墙体粉刷石膏抹灰施工工法一、前言加气混凝土砌块作为一种新型砌筑材料,由于具有重量轻、保温隔热、施工方便等优点,被广泛应用于建筑墙体。
为了保证加气混凝土砌块墙体的外观美观和耐久性,一般需要进行石膏抹灰粉刷。
本篇文章将介绍加气混凝土砌块墙体粉刷石膏抹灰的施工工法及其相关要点。
二、工法特点1. 施工工法简单易行,不需要复杂的工具和技术要求。
2. 有效地提高了加气混凝土砌块墙体的抗裂性能和整体强度。
3. 石膏抹灰层可以填充墙体表面的毛细孔隙,提高抗渗性。
三、适应范围本工法适用于加气混凝土砌块墙体的抹灰工程,特别适用于居住建筑、商业建筑等装饰要求较高的场所。
四、工艺原理该工法采用石膏抹灰对加气混凝土砌块墙体进行粉刷的技术措施,首先在墙体表面进行一次湿润处理,然后使用抹灰机将石膏抹灰层均匀涂抹于墙体表面,最后用工具对抹灰层进行整平、抹光,并在适当的时间进行保养。
五、施工工艺1. 表面准备:清理加气混凝土砌块墙体表面的浮尘、残渣及杂物。
2. 湿润处理:用湿布或喷水器将墙体表面进行湿润处理,以提高石膏抹灰层的附着性。
3. 石膏抹灰:使用抹灰机将准备好的石膏抹灰糊均匀地涂抹于墙体表面,厚度约为5-8mm。
4. 整平抹光:在抹灰层初凝后,使用工具进行整平和抹光,使其表面平整光滑。
5. 保养养护:对抹灰层进行适当的保养和养护,以提高其强度和耐久性。
六、劳动组织根据实际施工需要,组织专业施工队伍,分配任务和责任,确保施工工期进度和质量要求。
七、机具设备1. 抹灰机:用于将石膏抹灰糊均匀地涂抹于墙体表面。
2. 工具及辅助设备:如湿布、喷水器、工具箱等。
八、质量控制1. 施工前进行墙体表面处理的检查,确保墙体表面清洁无杂物。
2. 控制石膏抹灰层的厚度和均匀性,在施工中使用工具进行检测和调整。
3. 施工完毕后对抹灰层进行检查,确保表面平整光滑。
九、安全措施1. 施工人员必须佩戴安全防护用品,如手套、口罩等。
加气块墙体抹灰技术交底
一、施工工艺;
在施工作业前一天进行浇水湿润墙面,用1:1水泥砂掺水用量地20%的TG胶素水泥浆甩毛。
待毛浆凝结后(用手掰不动),开始刷粘结层,随刷粘结层仅随抹第一遍灰。
(其配比为;1:1:6水泥白灰砂混合砂浆)。
用刮杠及木抹抹平、搓实。
待第一遍灰
六、七成干时,开始抹底二遍罩面灰,(其配比;1:0.3:2.5
水泥白灰混合砂浆)。
罩面灰抹完后,用铝合金刮杠以加气墙两侧的砼剪力墙为抹灰用筋,刮平搓实,铁抹压实压光。
二、质量要求及施工要点;
1、加气墙甩毛必须均匀,不得漏甩。
拌灰用白灰必须用匀灰
机搅拌。
砂过0.5孔径筛子。
2、加气墙踢脚板为;1:3的水泥砂浆,高度;250毫米,分
两遍成活,
3、面层不得有空鼓、脱落、起砂裂缝现象,表面应光滑、密
实无抹纹。
4、墙面平整误差不得超过2毫米。
5、加气墙四周与砼墙交接处留出梯形如图1的凹槽,以便嵌
塞膨胀水泥灰。
图1:
6、现场作业完毕后,及时清理利用落地灰;做到三清六好。
三、各班组严格按上述交底施工操作,不得随意作业。
少管项目部。
加气块抹灰施工方案一、施工准备1.准备主要材料:加气混凝土砌块、抹灰砂浆、外墙防水涂料。
2.准备主要工具:砂浆撬刀、抹灰刀、水平仪、量尺、扫帚、砂纸等。
二、预处理1.准备好将要进行抹灰的加气砌块表面。
确保表面平整、无凸凹不平的地方。
2.刷一遍外墙防水涂料,以提高外墙的防水性能。
三、施工步骤1.按照需要进行立面标高标线,标高线应根据建筑设计和要求来确定。
2. 根据标高线,在加气砌块表面涂抹一层厚度为5mm的底层抹灰砂浆,用抹灰刀进行刮平。
3. 待底层抹灰砂浆开始初凝后,再进行第二层抹灰砂浆。
第二层抹灰砂浆厚度为10mm,充分填补底层抹灰砂浆的收缩裂缝。
4.抹灰刮平后,用压砂工具背面进行压实,确保抹灰层与砌块之间紧密粘结。
5. 待第二层抹灰层基本干燥后,进行第三层抹灰砂浆,厚度为5mm。
同样进行压实和平整。
6.做好每层之间的干燥时间控制,以确保每层抹灰层的粘结性和稳定性。
四、抹灰面上处理1.用抹灰刀对墙面进行修整和打磨,确保表面平整光滑。
2.封闭门窗洞口和管道口,避免抹灰材料进入。
五、收尾工作1.检查抹灰层的表面质量,如有明显裂缝和起壳现象,应及时修复。
2.清理施工现场,将多余的抹灰材料和垃圾清理干净,保持施工现场的整洁。
六、验收标准1.抹灰层应平整光滑,无空鼓、裂缝和脱落现象。
2.抹灰层的表面应均匀、一致,无不平整、凹凸的地方。
3.抹灰层应与砌块之间紧密粘结,无空隙和剥落。
注意事项:1.施工过程中要严格控制水泥与砂浆的配合比例,以提升抹灰层的强度和耐久性。
2.控制好施工材料的湿度,避免过湿或过干的情况发生。
3.注意抹灰工艺的正确操作,避免出现刮不平整或压不实的情况。
4.确保每层抹灰层的干燥时间,避免太快或太慢造成层间粘结不牢固。
5.施工现场要保持整洁,妥善存放施工材料,防止误伤和损坏。
6.需要经常监督和检查施工质量,及时发现并处理施工中存在的问题。
以上是加气块抹灰施工方案的详细介绍。
通过合理的施工步骤和注意事项的遵守,可以确保加气块抹灰工程的质量和效果。
加气混凝土砌块墙面抹灰一、前言加气混凝土砌块是一种轻质、环保的建筑材料,其含气量能够轻松达到60%~80%,在施工过程中易于加工,便于搬运和安装。
而抹灰则是砌块墙面建筑工程中的必备步骤,也是保证室内空气质量和墙体美观的重要环节。
本文主要介绍加气混凝土砌块墙面抹灰的具体步骤和注意事项,帮助读者更好地掌握砌块墙面抹灰的相关知识。
二、抹灰材料1. 砂浆抹灰时需要的主要材料是砂浆。
一般使用的是水泥砂浆,它由水泥、石灰、砂料和适量的水按一定比例配制而成,较为均匀,易于施工。
2. 抹灰机对于较大面积的墙体抹灰,最好使用机械抹灰机。
这种机器能提高施工效率,保证砂浆施加均匀,有利于墙面平整度的控制。
3. 辅助工具在施工过程中还需要使用到一些辅助工具,如抹刀、抹子、钢网片等。
三、抹灰步骤1. 基底处理在施工之前,需首先对墙面进行基底处理,确保墙面平整、干净、无灰尘。
如果墙面表面较为光滑,则需要使用铲子将墙面表面刮毛,以便增加墙面与砂浆的粘合力。
2. 封闭基层抹灰的第一步是封闭基层,即在墙面表面刮上一层基层砂浆。
这种砂浆的主要作用是填平墙面表面,增加粘附力。
3. 抹第一遍灰封闭基层干燥后,可以开始抹第一遍灰。
在这一步骤中,需要将砂浆均匀地抹在墙面上,并且对墙面进行初步的整平。
4. 贴钢网片在第一遍灰还没有干燥的情况下,将钢丝网片贴到墙面上。
这种网片可增强墙面的抗裂性能,避免未来出现裂缝。
5. 抹第二遍灰钢网片的表面抹上一层砂浆,并在上面抹上第二遍灰。
这一步需要稍微用力地将灰均匀地抹在墙面上,以便增加墙面的平整度。
如果施工面积小,可以使用手抹。
6. 抹第三遍灰在第二遍灰干燥之后,可以抹第三遍灰。
在这一步,需要使用一块刮子将灰均匀地抹在墙面上,并且修整与平整墙面的任何不平整部分。
7. 打磨在以上步骤完成后,将粗糙表面研磨成光滑表面,这是为了更好地呈现出墙面的美观程度。
四、注意事项1. 环境温度施工时,温度应保持在5~30摄氏度之间。
加气块抹灰施工方案一、施工准备在进行加气块抹灰施工之前,首先需要准备好以下材料和工具: - 加气块材料 - 砂浆 - 涂料 - 搅拌机 - 抹刀 - 清洁工具 - 水桶 - 梯子 - 护目镜 - 手套 - 火花板二、施工步骤步骤一:准备工作1.检查施工现场,确保墙面平整、无裂缝。
2.准备好所需材料和工具。
3.确保施工现场通风良好。
步骤二:波形加气块粘贴1.将加气块按照设计要求割裂成合适的尺寸。
2.将砂浆涂抹在加气块背面,并粘贴在墙面上。
3.确保加气块之间的间距均匀。
步骤三:抹灰1.将砂浆搅拌均匀,开始进行抹灰工作。
2.用抹刀将砂浆均匀地涂抹在加气块表面,确保平整。
3.每次抹灰的面积不宜过大,避免砂浆过早干燥。
步骤四:修整1.等待砂浆稍干后,用抹刀修整墙面,保证墙面平整。
2.检查墙面是否有凹凸不平处,及时修正。
步骤五:封底洞1.封底洞时,用砂浆填充洞口,等砂浆稍干后用抹刀修整。
步骤六:粉饰1.待墙面干透后,进行粉饰工作。
选择适合的涂料进行喷涂或刷涂。
三、施工注意事项1.施工人员需戴好护目镜和手套,确保安全。
2.施工现场要保持干净整洁,避免污染。
3.砂浆要搅拌均匀,避免出现块状或粘稠现象。
4.施工过程中要及时修正墙面的凹凸不平,确保墙面平整。
四、施工完成完成以上施工步骤后,等待墙面干透即可。
检查墙面是否平整、整洁,如有问题及时修复。
最终完成的墙面应当美观、耐用。
结语加气块抹灰施工是一项必不可少的建筑工程,只有严格按照规范操作,才能确保施工质量和墙面效果。
在施工过程中要严格遵守安全规范,确保施工人员的安全。
希望本文能为您提供一些帮助,祝施工顺利,墙面效果完美!。
加气混凝土砌块墙面抹灰工序
加气混凝土砌块墙面抹灰工序一般包括以下几个步骤:
1. 墙体表面处理:首先,需要清理墙体表面的尘土、油污等杂质,保证墙体表面的干净、平整。
如果墙体表面有突出的部分或砂浆丢失的区域,需要进行修补。
2. 墙体打底:使用砂浆或抹灰砂浆将墙体表面进行打底,以填平裂缝、孔洞和不平整的表面,增强墙体的平整度和牢固度。
3. 抹灰:在墙体表面上挂网格并做好防护措施后,可以开始进行抹灰。
首先,根据需要,调制好砂浆或抹灰砂浆,并选择合适的抹灰工具,如抹刀或批刀。
然后,将砂浆均匀地涂抹在墙体表面上。
要注意的是,刮抹时应保持一定的力度和角度,使抹灰层均匀且厚度一致。
如果需要抹灰多层,需要等待上一层砂浆干燥后再进行下一层的抹灰。
4. 抛光:在抹灰完成后,可以使用抛光刀或砂纸等工具对墙面进行抛光,使表面更加光滑。
这一步骤可以增加墙面的整体美观度,并为后续的涂料或壁纸施工做好准备。
5. 清理:最后,需要对施工过程中产生的垃圾、杂物等进行清理,保持施工现场的整洁。
需要注意的是,不同的抹灰工艺和材料选择可能会有所不同,具体的施工细节可以根据项目要求和相关规范进行调整。
此外,
施工过程中需要注意安全,佩戴好相关的劳动防护用品,避免从高处坠落、砂浆溅泼等意外事故的发生。
加气混凝土墙面抹灰施工工艺及施工方法1、工艺流程门窗框四周堵缝(或外墙板竖横缝处理)→墙面清理→浇水混凝土湿墙面→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→抹底层砂浆→弹线分格→粘分格条→抹罩灰面→起条、勾缝→养护。
2、施工方法(1)基层处理用笤帚将板面上的粉尘扫净,浇水,将板洇透,使水浸入加气板达10mm为宜。
对缺棱掉角的板,或板的接缝处高差较大时,可用1:1:6水泥混合砂浆掺20%107胶水拌合均匀,分层衬平,每遍厚度5~7mm,待灰层凝固后,用水湿润,用上述同配合比的细砂浆(砂子应用纱绷筛去筛),用机械喷或用笤帚甩在加气混凝土表面,第二天浇水养护,直至砂浆疙瘩凝固,用手掰不动为止。
(2)吊垂直、套方找规矩分别在门窗口角、垛、墙面等处吊垂直,套方抹灰讲,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
(3)抹底层砂浆先刷掺水重10%的107胶水泥浆一道(水泥比0.4~0.5),随刷随抹水泥混合砂浆,配合比1:1:6,分遍抹平,大杠刮平,木抹子搓毛,终凝后开始养护。
若砂浆中掺入粉煤灰,则上述配合比可以改为1:0.5:0.5:6,即水泥:石灰:粉煤灰:砂。
(4)弹线、分格、粘分格条、滴水槽、抹面层砂浆首先应按图纸上的要求弹线分格,粘分格条,注意粘竖条时应粘在所弹立线的同一侧,防止左右乱粘。
条粘好后,当底灰五、六成干时,即可抹面层砂浆。
先刷掺水重10%的107胶水泥素浆一道,紧跟着抹面。
面层砂浆的配合比为1:1:5的水泥混合砂浆或为1:0.5:0.5:5水泥、粉煤灰混合砂浆,一般厚度5mm左右,分两次与分格条抹平,再用杠横竖刮平,木抹子搓毛,铁抹子压实、压光,待表面无明水后,用刷子蘸水按垂直于地面方向轻刷一遍,使其面层颜色一致。
做完面层后应喷水养护。
(5)滴水线(槽)在檐口、窗台、窗桅、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。
流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。
解放北大街一期 E 标段加气混凝土砌块内墙抹灰加钢丝网施工方案嵊州市城东建筑工程阜阳分公司2020年6月5日加气混凝土砌块内墙抹灰加钢丝网施工方案一、执行标准:GB 50210-2001 建筑装修装饰工程质量验收标准。
GB 50327-2001住宅装饰装修工程施工标准二、抹灰工程(蒸压加气混凝土抹灰)一、材料(1)水泥采纳32.5水泥,应符合〈硅酸盐水泥、一般硅酸盐水泥〉(GB/T 175-1999)标准的要求。
(材料要求同前)(2)石灰膏生石灰粉、消石灰或石灰膏,生石灰粉应符合〈建筑生石灰〉(JC/T 480)标准中规定的要求,尤其是安宁性必需知足。
(3)中砂的材料要求同前。
(4)界面剂应符合〈建筑用界面处置剂〉要求,或按厂家提供的利用说明施工。
(5)满钉8000-10000目0. 5㎜厚冷镀锌钢丝网。
二、作业条件(1)墙体砌筑已经中间验收合格后;(2)门窗口、管道、线盒等已安装完毕。
(3)室内抹灰时,屋面和洗手间防水施工完毕并验收合格。
3、抹灰预备(1)加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→专用界面剂或参10﹪107胶水泥浆拉毛墙面→抹底层灰→墙与梁柱满铺钢丝网处置→(厚的加中层抹面)→层抹面灰→清理→养护。
(2)抹灰的时刻应操纵在砌筑完成的7天以后进行,如碰到雨季施工时,砌筑完成和抹灰之间的距离时刻要视墙面的干燥程度适当延长。
(3)抹灰前应先用钢丝刷将墙面满刷一遍,清除阻碍砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。
为幸免抹灰砂浆厚薄不同太大而引发开裂、空鼓,应将墙面低凹处修正补平。
抹灰前检查灰缝,将饱满度不够的灰缝补满。
用改性水泥砂浆或粉刷石膏填补墙面上坑洼不平、缺棱掉角、灰缝不饱满等缺点。
墙与梁柱处置,钉挂镀锌钢丝网,阳角用水泥砂浆护角每边50毫米护角。
(4)抹灰前墙面应维持湿润,含水率维持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情形要视那时的气候来定,一样来讲夏季温度高,宜在抹灰前半小时,喷水润湿墙面,以墙面不挂水为宜。
