脱硫吸收塔拆除方案精编版
- 格式:docx
- 大小:163.95 KB
- 文档页数:35
国电石横发电有限公司#6(330MW)机组脱硫增容改造工程吸收塔拆除施工方案目录一、工程概况 2二、编制依据及 2三、机具 2四、人力资源 2五、进度安排 3六、拆除顺序 3七、安全文明施工注意事项 3八、人员素质要求 5九、危险辩识与风险评价 5十、吊车参数表吸收塔拆除施工方案一、工程简况现有脱硫系统,为石膏湿法烟气脱硫技术。
塔高约为37.50M,直径约为12.20M;一台顶接式搅拌器,除雾器,分布器,上下层平台等设施;采用衬磷防腐;净烟气接口采用顶接式布置。
此次改造工程将现有吸收塔拆除保留底板并进行修复后新安装喷淋塔。
二、编制依据及构造要求1、《山东省建设工程安全管理文件资料汇编》;2、《现有吸收塔装配图》;3、《起重作业规范》4、脚手架搭设规范2011 JGJ130-2011三、机具:四、人力资源:1.拆除人员按照双岗(两班)配置国电石横发电有限公司#6机组脱硫增容改造工程吸收塔拆除施工方案2.拆除人员组织机构4国电石横发电有限公司#6机组脱硫增容改造工程吸收塔拆除施工方案五、进度安排:六、主要拆除工序:(一)、施工作业流程工器具准备、办理工作票→内部排浆→塔体附属设备拆除→塔顶盖拆除→塔内部件拆除→塔体拆除→底部渣浆清理(二)、施工拆除前工作:排浆#6脱硫机组停运之后,启动两台石膏排浆泵,将浆液排送至事故浆液箱,然后启动事故浆液泵,将浆液排至灰渣前池。
待事故浆液泵起跳之后(浆液容量低于事故浆液泵启动条件),开启本体排污门,将石膏排至地坑,启动地坑泵,将浆液排至事故浆液箱,启动事故浆液泵,将浆液排至灰渣前池。
整个流程需要20个小时左右,同时吸收塔出口搭设脚手架,准备切割烟道用。
整个过程完成后立即将人孔门打开进行通风。
(三)、施工拆除工作:1. 钢结构烟道及筒体拆除工作:第一步,先将脱硫吸收塔出口烟道保温及外护拆除(外护板用于以后施工设置隔离),出口烟道拆至除雾器入口膨胀节法兰之前,之后根据除雾器实际位置确定拆除的界限,除雾器冲洗水管道保留,挑出去部分出口烟道支撑钢架全部拆除,拆除过程要注意起吊点选取。

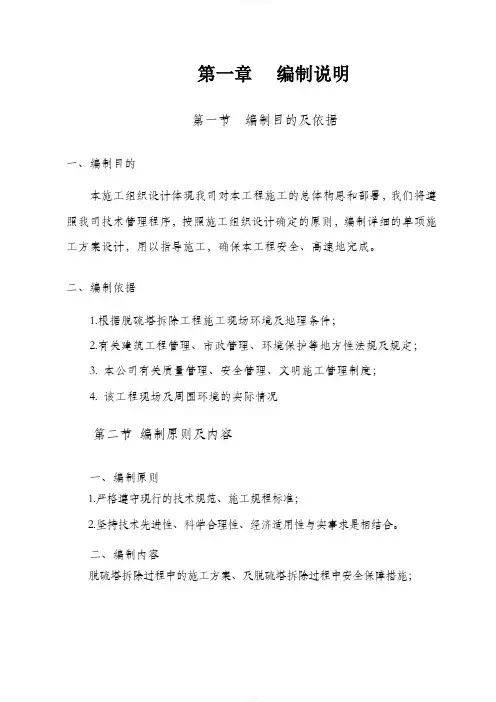

第一章编制说明第一节编制目的及依据一、编制目的本施工组织设计体现我司对本工程施工的总体构思和部署,我们将遵照我司技术管理程序,按照施工组织设计确定的原则,编制详细的单项施工方案设计,用以指导施工,确保本工程安全、高速地完成。
二、编制依据1.根据脱硫塔拆除工程施工现场环境及地理条件;2.有关建筑工程管理、市政管理、环境保护等地方性法规及规定;3. 本公司有关质量管理、安全管理、文明施工管理制度;4. 该工程现场及周围环境的实际情况第二节编制原则及内容一、编制原则1.严格遵守现行的技术规范、施工规程标准;2.坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
二、编制内容脱硫塔拆除过程中的施工方案、及脱硫塔拆除过程中安全保障措施;第二章脱硫塔拆除施工方案第一节施工现场布置1、根据现场地理位置采用全封闭施工,采用钢管脚手排架外挂彩条布封闭所有施工现场及人员进出通道,预留人员进出口通道,安排专人值班;2、施工脱硫塔四周采用双排钢管脚手架外挂安全网,安全网外加彩条布进行双重防护;第二节工程特点与施工条件一、工程特点1.施工期间现场车辆出入的交通组织,是关系到施工质量和施工进度是否能顺利实现其目标的又一关键。
2.施工场地在金岭厂区内,安全防护、火灾控制等安全问题是关系到施工是否顺利的一个关键。
二、施工条件1.施工范围脱硫塔一座清理外运拆除构筑物的建筑垃圾。
2.施工场区环境本工程各分项施工场地狭小,需合理进行临时设施的布置,以保证施工的正常进行。
对地下管线、高压线、通讯电缆采取有效措施保护。
第三节主要施工方法一、拆除施工方法由于脱硫塔高度达18米高,为了确保施工安全和拆除工作的顺利进行,我公司特拟本工程拆除方案如下:1、采用机械式空压机,进口风钻头人工分层凿破混凝土,废旧拆除金属、钢筋采用氧割割除,破碎混凝土碴从脱硫塔筒内由上而下滑落,分层拆除,分层清理破碎混凝土,为了确保道路交通调度、施工安全及施工环境卫生,所有拆除施工垃圾及材料及时进行外运。
目录一.编制说明 (1)二.编制依据 (1)三.工程概况 (1)四.施工准备 (1)五.施工方法 (2)六.安全风险控制措施 (2)七、文明施工现场措施 (4)八.资源需求计划 (10)一.编制说明本方案适用于徐州华鑫#1、#2炉超低排放改造工程中原有装置部分拆除工程。
该工程是由武汉凯迪电力环保有限公司设计并承建。
由于该工程时间紧、安装要求质量高,为了高质量的完成施工任务,确保该工程按期完工,达到零安全质量事故的安全目标,特编制此方案,以指导施工。
二.编制依据1、武汉凯迪电力环保有限公司所提供的技术文件2、《电力建设安全工作规程》DL5009.1-2002三.工程概况该拆除工程内容包括:1、#1吸收塔+9.5m以上塔体部分及内件拆除。
2、GGH拆除。
3、#1脱硫装置从引风机出口至烟囱入口段的烟道部分除利旧部分外全部拆除。
4、事故浆液罐筒体部分拆除。
5、拆除#1B石膏排出泵1台。
6、拆除#1原浆液循环泵2台。
7、拆除氧化风机2台。
8、拆除石灰石浆液泵2台。
9、拆除真空皮带脱水机1台。
10、拆除真空泵1台。
11、拆除脱水间排水坑泵1台。
12、拆除滤液水泵1台。
工程计划于2015年9月16日开工,2015年10月15日完工。
四.施工准备1、施工现场准备目前施工现场已做到三通一平,交通运输比较方便,具备施工条件,工程开工前相关的票、证、已办理齐全。
目前施工暂设、施工机具已具备,施工材料已进场人力资源已到位。
2、施工技术准备编写详尽的施工技术方案,施工前认真的阅读设计文件,发现图纸中的问题及时与设计单位及业主取得联系。
按规范及技术文件内容,对相关施工人员进行详细的施工技术交底,并提取详尽的材料计划。
五.施工方法1、施工程序:1.1、#1吸收塔拆除:脚手架搭设~保温拆除~仪表、电气元器件及管缆、线缆拆除~与#1吸收塔相连接的管线拆除~从上至下逐层拆除塔内件及支撑梁~从上至下拆除#1吸收塔塔体至利旧段~拆除的仪表、电气元器件及管缆、线缆入库~拆除的其他物质运至业主指定地点放置。

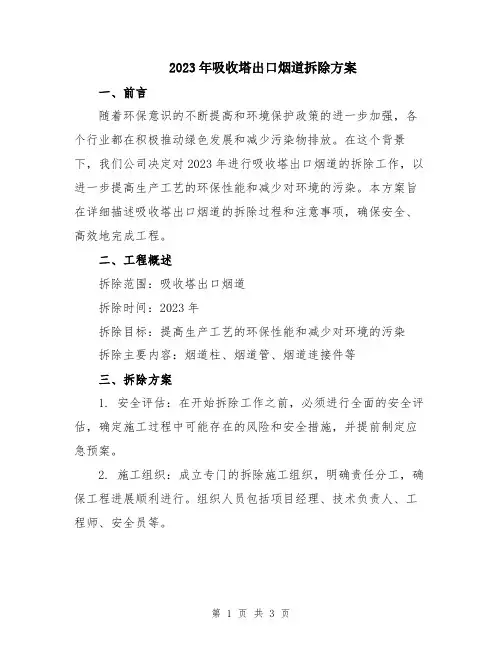

2023年吸收塔出口烟道拆除方案一、前言随着环保意识的不断提高和环境保护政策的进一步加强,各个行业都在积极推动绿色发展和减少污染物排放。
在这个背景下,我们公司决定对2023年进行吸收塔出口烟道的拆除工作,以进一步提高生产工艺的环保性能和减少对环境的污染。
本方案旨在详细描述吸收塔出口烟道的拆除过程和注意事项,确保安全、高效地完成工程。
二、工程概述拆除范围:吸收塔出口烟道拆除时间:2023年拆除目标:提高生产工艺的环保性能和减少对环境的污染拆除主要内容:烟道柱、烟道管、烟道连接件等三、拆除方案1. 安全评估:在开始拆除工作之前,必须进行全面的安全评估,确定施工过程中可能存在的风险和安全措施,并提前制定应急预案。
2. 施工组织:成立专门的拆除施工组织,明确责任分工,确保工程进展顺利进行。
组织人员包括项目经理、技术负责人、工程师、安全员等。
3. 设备准备:准备好所需的拆除设备,包括吊车、钢丝绳、手动工具等,确保施工过程中所需的设备符合规定要求,并具备相应的安全防护措施。
4. 拆除顺序:按照从上到下、自外向内的顺序进行拆除。
首先拆除烟道顶部的连接部分,然后依次拆除烟道柱、烟道管和其他连接件。
5. 拆除方法:采用机械拆除和人工拆除相结合的方式,具体方法如下:- 烟道柱拆除:使用吊车将烟道柱吊离地面,将连接处的螺栓拆除,然后将烟道柱慢慢放下。
- 烟道管拆除:使用切割机将烟道管切断,然后用吊车将其吊离地面。
- 连接件拆除:使用扳手或者其他工具拆下连接件,确保拆除过程中不会对其他设备和管道造成损坏。
6. 废弃物处理:拆除完成后,及时清理拆除现场,将废弃材料和产生的废水、废气进行分类处理,并按照相关环保法律法规进行妥善处理和处置,确保不对环境造成污染。
7. 安全防护:在拆除过程中,工作人员必须佩戴安全帽、防护眼镜、耳塞等个人防护装备,严禁从事酒后作业和违反操作规程的行为。
8. 交底和验收:施工完成后,对拆除工程进行交底和验收,确保工程质量符合要求,并对施工过程中发现的问题进行汇总、整改和总结,为今后的类似工程提供经验。

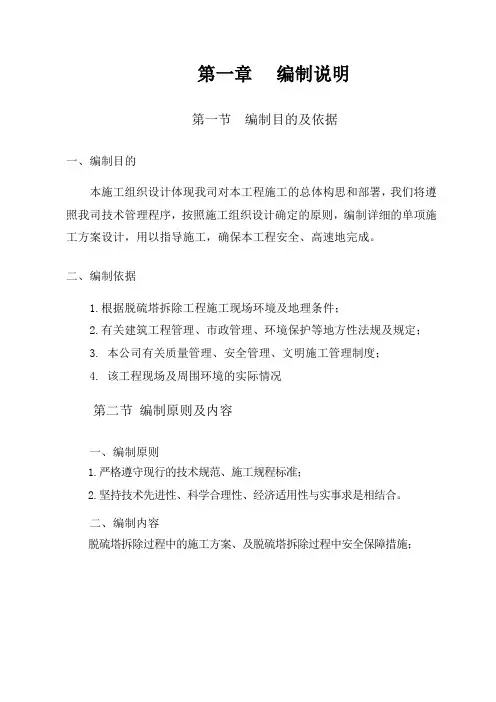

第一章编制说明第一节编制目的及依据一、编制目的本施工组织设计体现我司对本工程施工的总体构思和部署,我们将遵照我司技术管理程序,按照施工组织设计确定的原则,编制详细的单项施工方案设计,用以指导施工,确保本工程安全、高速地完成。
二、编制依据1.根据脱硫塔拆除工程施工现场环境及地理条件;2.有关建筑工程管理、市政管理、环境保护等地方性法规及规定;3. 本公司有关质量管理、安全管理、文明施工管理制度;4. 该工程现场及周围环境的实际情况第二节编制原则及内容一、编制原则1.严格遵守现行的技术规范、施工规程标准;2.坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
二、编制内容脱硫塔拆除过程中的施工方案、及脱硫塔拆除过程中安全保障措施;第二章脱硫塔拆除施工方案第一节施工现场布置1、根据现场地理位置采用全封闭施工,采用钢管脚手排架外挂彩条布封闭所有施工现场及人员进出通道,预留人员进出口通道,安排专人值班;2、施工脱硫塔四周采用双排钢管脚手架外挂安全网,安全网外加彩条布进行双重防护;第二节工程特点与施工条件一、工程特点1.施工期间现场车辆出入的交通组织,是关系到施工质量和施工进度是否能顺利实现其目标的又一关键。
2.施工场地在金岭厂区内,安全防护、火灾控制等安全问题是关系到施工是否顺利的一个关键。
二、施工条件1.施工范围脱硫塔一座清理外运拆除构筑物的建筑垃圾。
2.施工场区环境本工程各分项施工场地狭小,需合理进行临时设施的布置,以保证施工的正常进行。
对地下管线、高压线、通讯电缆采取有效措施保护。
第三节主要施工方法一、拆除施工方法由于脱硫塔高度达18米高,为了确保施工安全和拆除工作的顺利进行,我公司特拟本工程拆除方案如下:1、采用机械式空压机,进口风钻头人工分层凿破混凝土,废旧拆除金属、钢筋采用氧割割除,破碎混凝土碴从脱硫塔筒内由上而下滑落,分层拆除,分层清理破碎混凝土,为了确保道路交通调度、施工安全及施工环境卫生,所有拆除施工垃圾及材料及时进行外运。

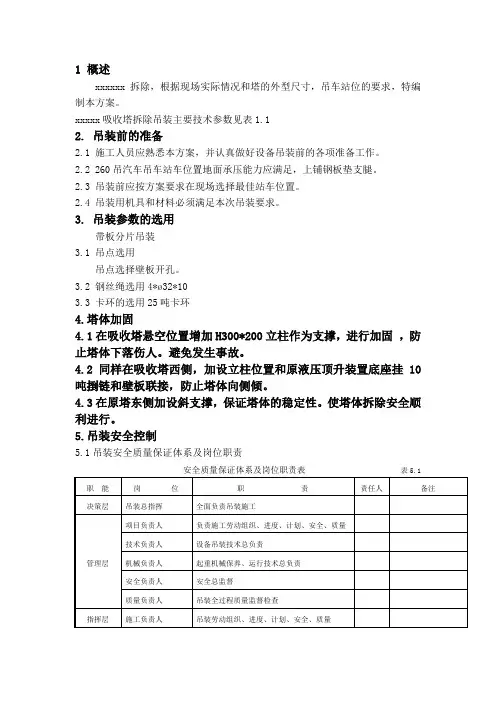

1 概述xxxxxx拆除,根据现场实际情况和塔的外型尺寸,吊车站位的要求,特编制本方案。
xxxxx吸收塔拆除吊装主要技术参数见表1.12. 吊装前的准备2.1 施工人员应熟悉本方案,并认真做好设备吊装前的各项准备工作。
2.2 260吊汽车吊车站车位置地面承压能力应满足,上铺钢板垫支腿。
2.3 吊装前应按方案要求在现场选择最佳站车位置。
2.4 吊装用机具和材料必须满足本次吊装要求。
3. 吊装参数的选用带板分片吊装3.1 吊点选用吊点选择壁板开孔。
3.2 钢丝绳选用4*ø32*103.3 卡环的选用25吨卡环4.塔体加固4.1在吸收塔悬空位置增加H300*200立柱作为支撑,进行加固,防止塔体下落伤人。
避免发生事故。
4.2同样在吸收塔西侧,加设立柱位置和原液压顶升装置底座挂10吨捯链和壁板联接,防止塔体向侧倾。
4.3在原塔东侧加设斜支撑,保证塔体的稳定性。
使塔体拆除安全顺利进行。
5.吊装安全控制5.1吊装安全质量保证体系及岗位职责安全质量保证体系及岗位职责表表5.1职能岗位职责责任人备注决策层吊装总指挥全面负责吊装施工管理层项目负责人负责施工劳动组织、进度、计划、安全、质量技术负责人设备吊装技术总负责机械负责人起重机械保养、运行技术总负责安全负责人安全总监督质量负责人吊装全过程质量监督检查指挥层施工负责人吊装劳动组织、进度、计划、安全、质量方案编制人方案编制及技术交底吊装指挥方案实施.吊装工艺指挥吊装副指挥方案实施.吊装工艺指挥安全员吊装过程安全检查质检员吊装过程质量检查作业层见表6.1 负责按方案要求实施吊装作业5.2吊装前的安全质量检查确认吊装前的安全质量检查确认表表5.2序号检查项目确任人签字时间1 前期资料确认.数据检测.技术人员准备2 施工方案.技术交底落实.吊装条件确认3 方案规定的质量安全项目确认4 现场水.电.路.车.天气情况确认5 现场保卫或管理情况确认6 吊装用材料准备情况7 吊装用机具索具接收.检查情况8 吊装前的分片带板检查.确认9 吊装准备及指挥操作岗位人员上岗确认10 方位情况确认11 吊装场地.道路情况确认,车站位支腿处承载能力确认5.3.安全技术措施5.3.1 加强安全教育,严格执行班前安全讲话和安全活动制度,有针对性的交代近期工作中的安全注意事项,加强全员安全意识及自我保护意识。

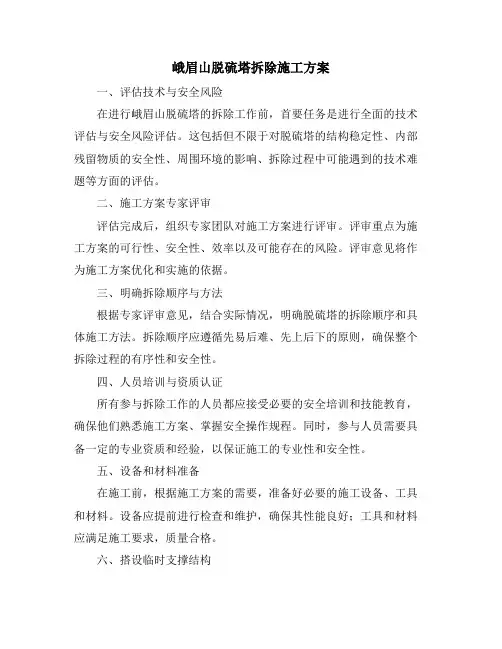

峨眉山脱硫塔拆除施工方案一、评估技术与安全风险在进行峨眉山脱硫塔的拆除工作前,首要任务是进行全面的技术评估与安全风险评估。
这包括但不限于对脱硫塔的结构稳定性、内部残留物质的安全性、周围环境的影响、拆除过程中可能遇到的技术难题等方面的评估。
二、施工方案专家评审评估完成后,组织专家团队对施工方案进行评审。
评审重点为施工方案的可行性、安全性、效率以及可能存在的风险。
评审意见将作为施工方案优化和实施的依据。
三、明确拆除顺序与方法根据专家评审意见,结合实际情况,明确脱硫塔的拆除顺序和具体施工方法。
拆除顺序应遵循先易后难、先上后下的原则,确保整个拆除过程的有序性和安全性。
四、人员培训与资质认证所有参与拆除工作的人员都应接受必要的安全培训和技能教育,确保他们熟悉施工方案、掌握安全操作规程。
同时,参与人员需要具备一定的专业资质和经验,以保证施工的专业性和安全性。
五、设备和材料准备在施工前,根据施工方案的需要,准备好必要的施工设备、工具和材料。
设备应提前进行检查和维护,确保其性能良好;工具和材料应满足施工要求,质量合格。
六、搭设临时支撑结构在脱硫塔拆除过程中,为保障结构的稳定性和施工人员的安全,需要搭设临时支撑结构。
临时支撑结构的设计和施工应符合相关标准和规范,确保其承载能力和稳定性。
七、拆除过程安全措施在拆除过程中,应严格遵守安全操作规程,确保施工人员的安全。
同时,应采取必要的防尘、降噪、防污染等措施,减少对周围环境的影响。
八、施工垃圾及材料外运拆除过程中产生的垃圾和废旧材料应及时清理和分类,并按照相关规定进行外运处理。
同时,应确保外运过程中不对周围环境造成二次污染。
以上是峨眉山脱硫塔拆除施工方案的主要内容。
在实际施工过程中,应根据实际情况进行适当调整和优化,确保施工的安全性和效率。
目录一、编制说明及依据二、工程概况三、施工准备工作四、施工结构设置五、作业流程六、作业办法及工艺要求七、质量标准和质量保证措施八、职业安全与环境管理九、应急措施十、现场监督管理体系十一、危险源分析十三、环境因素分析、编制说明及依据1.1编制说明本工程为安徽芜湖电厂脱硫改造工程。
因施工工期紧,且施工工程量较大,吸收塔内部设备拆除和安装工作是本工程的难点和重点,为保证本工程的顺利进行,特编制本施工方案。
1.2编制依据1.2.1芜湖电厂一期×机组脱硫提效改造施工图纸1.2.2《电力建设施工质量验收及评价规程》第部分 (锅炉机组) 。
1.2.3《电力建设施工质量验收及评价规程》加工配置篇。
1.2.4《火电厂烟气脱硫工程施工质量验收及评定规程》。
1.2.5《火电厂烟气脱硫吸收塔施工及验收规程》。
1.2.6《火力发电厂焊接技术规范》。
1.2.7《电力建设安全工作规程》—。
1.2.8《工程建设标准强制性条文》电力部分版。
1.2.9《重要用途钢丝绳》。
1.2.10本工程其它技术文件要求等同。
、工程概况工程名称:安徽华电芜湖发电有限公司一期×机组烟气超低排放脱硫改造工程。
建设地点:芜湖市繁昌县下团洲,东北距芜湖市约。
工程规模和性质:本工程对×燃煤发电机组脱硫超低排放改造。
质量标准:达到国家和电力行业最新质量检验评定优良标准,满足达标投产要求。
工程范围简介本工程脱硫改造主要内容是:本工程将原吸收塔加高、检测并加固,将吸收塔入口烟道转向度,原吸收塔及进出口烟道进行改造,在吸收塔入口上方米位置增加旋汇耦合器,原有浆液循环泵不变,将现有的层喷淋层全部更换,更换的喷淋层覆盖率为。
并在现有喷淋层上方米处增加一层喷淋层,新增喷淋系统流量为,扬程为米,电机功率,新喷淋层覆盖率为,并在对应的喷淋层下方加装聚气环,同时为提高浆液停留时间及浆池浆液裕度,将吸收塔下部浆池提高米。
上部除雾器更换为离心管束式除尘器,并加装对应的冲洗水系统。

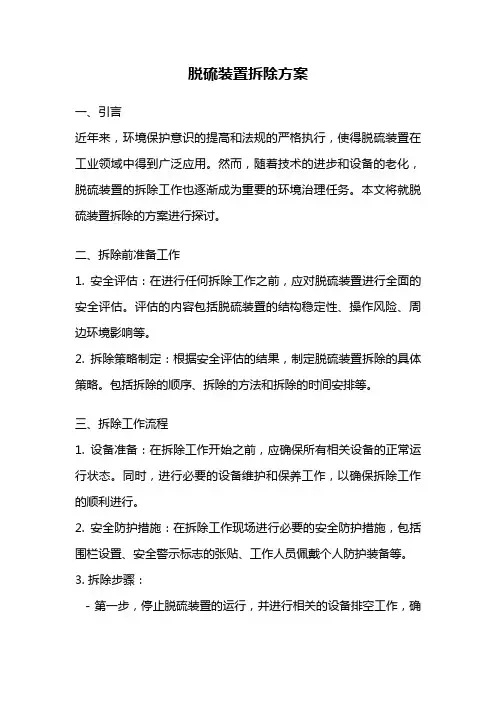

脱硫装置拆除方案一、引言近年来,环境保护意识的提高和法规的严格执行,使得脱硫装置在工业领域中得到广泛应用。
然而,随着技术的进步和设备的老化,脱硫装置的拆除工作也逐渐成为重要的环境治理任务。
本文将就脱硫装置拆除的方案进行探讨。
二、拆除前准备工作1. 安全评估:在进行任何拆除工作之前,应对脱硫装置进行全面的安全评估。
评估的内容包括脱硫装置的结构稳定性、操作风险、周边环境影响等。
2. 拆除策略制定:根据安全评估的结果,制定脱硫装置拆除的具体策略。
包括拆除的顺序、拆除的方法和拆除的时间安排等。
三、拆除工作流程1. 设备准备:在拆除工作开始之前,应确保所有相关设备的正常运行状态。
同时,进行必要的设备维护和保养工作,以确保拆除工作的顺利进行。
2. 安全防护措施:在拆除工作现场进行必要的安全防护措施,包括围栏设置、安全警示标志的张贴、工作人员佩戴个人防护装备等。
3. 拆除步骤:- 第一步,停止脱硫装置的运行,并进行相关的设备排空工作,确保拆除过程中不会产生有害物质的泄漏。
- 第二步,采用适当的工具和设备,拆除脱硫装置的附属设备和管道。
- 第三步,拆除脱硫装置的主体结构,采用适当的起重设备进行拆除工作,确保操作的安全和稳定。
- 第四步,对拆除过程中产生的废弃物和杂物进行分类处理,将可回收的材料进行回收利用,将有害物质进行安全处置。
4. 安全监测:在拆除工作进行过程中,应加强对周边环境的监测,及时发现和处理可能存在的安全隐患。
四、拆除后处理1. 清理工作:拆除完成后,对拆除现场进行清理工作,包括废弃物和杂物的清理、设备和管道的清洗等。
2. 环境恢复:对拆除现场进行环境恢复工作,包括土地修复、植被恢复等,使拆除现场恢复到原始的自然状态。
3. 安全评估:在拆除工作完成后,进行全面的安全评估,评估拆除工作对周边环境和人员安全的影响。
五、拆除风险与应对措施1. 结构不稳定:在拆除过程中,脱硫装置的结构可能出现不稳定的情况,可能导致设备倒塌或坍塌。
铁质脱硫塔拆除施工方案1. 引言本文档旨在详细阐述铁质脱硫塔的拆除施工方案。
铁质脱硫塔是煤电厂中常见的设备之一,拆除工作需要谨慎进行,保障工作安全和环境保护。
2. 拆除前的准备工作在拆除铁质脱硫塔之前,必须进行以下准备工作:2.1 安全评估进行全面的安全评估,确保拆除过程中的人员和设备安全。
评估包括但不限于:拆除区域的周围环境,设备的结构稳定性,安全装备的准备等。
2.2 制定工作计划制定详细的拆除施工计划,包括拆除过程中的步骤,时间安排,人力和设备需求等。
2.3 确保通风系统正常运行在拆除铁质脱硫塔之前,需要确保通风系统正常运行,以提供适当的空气流通,保障工作人员的安全。
3. 拆除过程拆除铁质脱硫塔的主要步骤如下:3.1 停止供气和供电在拆除之前,必须先停止铁质脱硫塔的供气和供电。
确保设备完全停止运行,并防止意外发生。
3.2 拆除附属设备首先,拆除与铁质脱硫塔相关的附属设备,包括输送管道、阀门、泵等。
拆除过程中需要小心操作,避免损坏其他设备。
3.3 拆除铁质脱硫塔本体在进行铁质脱硫塔本体的拆除时,需要采取以下步骤:1.拆除塔体外部的覆盖物,如保温层、防腐层等。
2.使用起重机将铁质脱硫塔内部的填料和垃圾清空。
3.使用适当的工具,如火焰切割机、钻孔机等,对铁质脱硫塔进行分段拆解。
4.将拆解的各个部分逐一移除,并进行妥善处理。
3.4 清理和修复拆除完成后,需要对工作区域进行清理,并进行必要的修复。
确保拆除过程不对环境造成污染,且工作区域恢复如初。
4. 废料处理在拆除过程中产生的废料需要进行妥善处理。
根据相关环保法规,铁质脱硫塔拆除过程中产生的废料应当进行分类、包装和运输,最终交由专门的处理机构进行处理。
5. 安全措施在拆除过程中,必须严格遵守相关的安全措施,包括但不限于:•确保所有工作人员佩戴必要的个人防护装备,如安全帽、防护服、防护眼镜等。
•使用合适的工具和设备,避免人身和财产损害。
•建立紧急救援机制,以应对意外事故的发生。
脱硫塔烟道拆除和安装施工方案二、施工准备工作计划:1. 对施工难点及问题分析与对策:本工程主要是对部份烟道的拆除,根据现有的情况要求生产不能长时间全停运,必须最短时间内把烟道拆除、安装结束;烟道、支架拆除,安装时,无检修平台,施工部门必须事先做好准备和方案。
2. 要求施工单位对设备进行保护性拆除。
3. 烟道拆除前确认工作:1) 3#、4#脱硫塔必须安装完成,一级与二级塔之间烟道管安装完毕。
2) 脱硫塔上水管路及阀门安装完毕,保证供水管路系统可正常供水。
3) 除尘风机、水泵正反转、震动等调试完成,风机冷却塔水系统完成。
4) 排水沟保证可随时排水。
三、施工准备:1. 了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建筑物。
2. 施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。
3. 疏通运输道路,接通施工中临时用水、电源。
4. 施工部门提前做好电气焊、爬梯、平台支架、劳动保护用具等。
5. 组织现场施工人员掌握施工方案,明确质量标准、工艺流程和安全要求,并做好技术交底工作。
6. 作业人员要掌握施工枝术要点和基本枝能,重要工序由熟练作业人员担当。
7. 需要搭建平台的,提前一天搭建完毕。
四、施工过程中的具体实施方案及要求:1脱硫塔主烟道拆除方案:1)1#、2#炉鼓、引风机停运后,现场拉警戒绳,立警示牌。
2)先把1#、2#炉通往分叉烟道的烟道进行切断拆除。
3)拆除前,必须对要拆除的烟道进行吊车固定,2吊挂点。
4)因高空平台作业,作业人员必须系好安全带、戴好安全帽。
5)拆除的支架、烟道能物件,不能乱放,现场以方便安装为原则,事后可再做处理。
6)拆除分叉烟道时,必须先对其分解拆除,把靠近3#脱硫塔近的分叉烟道管先解体割去,在对分叉烟道进行拆解。
7)根据现场情况分叉烟道可拆解2-3部分,主体拆卸时必须保证2个吊挂点和1-2个方向牵引绳,避免与脱硫塔以及烟道支架碰撞。
2023年吸收塔出口烟道拆除方案一、项目概述本方案是针对2023年拟进行的吸收塔出口烟道拆除项目进行具体规划和实施。
吸收塔出口烟道是工业设施的重要组成部分,拆除工程需要科学、合理地进行,确保拆除过程安全、环保、高效。
二、拆除目标1. 完全拆除吸收塔出口烟道,保证拆除后不再功能。
2. 最大程度减少对周围环境和附近居民的影响。
3. 实施过程中确保施工人员的安全。
三、前期准备工作1. 制定详细的施工方案,包括拆除流程、时间节点、施工人员配备等。
2. 获取相关许可证和批准文件,确保拆除工作符合法律和监管要求。
3. 组织专业团队进行必要的拆除前勘察和探测研究,了解烟道结构和材质,为拆除提供可靠的依据。
4. 配备必要的施工设备和工具,确保施工过程顺利进行。
四、拆除方案1. 施工方法:a. 采用机械拆除为主,结合人工拆除,确保拆除过程平稳进行。
b. 优先选择非噪声、非振动的机械设备,以减少对周围环境的影响。
c. 分阶段进行拆除,按照拆除先后顺序合理规划拆除顺序。
d. 在拆除过程中,进行严格的安全措施,确保施工人员的人身安全。
2. 拆除工序:a. 先拆除吸收塔上部结构,包括吸收塔出口管道、进气管道等。
b. 针对吸收塔出口烟道进行分段拆除,先拆除最高处,逐渐向下进行。
c. 使用适当的支撑和固定装置,确保拆除过程中的安全。
3. 废弃物处理:a. 对拆除产生的废弃物进行分类处理,包括回收利用、可焚烧和无害化处理。
b. 严禁将废弃物倾倒入河流、湖泊等自然水域,确保环境保护。
五、安全保障1. 严格遵守安全操作规程,确保施工过程中没有人身伤害。
2. 配备安全防护设备,包括头盔、防护服、防护眼镜等,保证施工人员的人身安全。
3. 严格控制施工过程中的噪声、振动等对周围环境的影响。
4. 按照有关法律规定,确保施工现场的环境保护,包括尘埃防治、废弃物处理等。
六、环境监测1. 在拆除过程中,对施工现场的噪声、振动等进行实时监测,及时采取措施减少对周围环境的影响。
2023年吸收塔出口烟道拆除方案标题:____年吸收塔出口烟道拆除方案摘要:本文针对____年吸收塔出口烟道拆除工作进行详细规划,介绍了拆除前的准备工作、拆除过程中的安全措施、拆除方法以及拆除后的清理和整理工作。
通过本方案的实施,确保拆除工作的顺利进行,最大程度地减少对周围环境和设施的影响。
1. 引言1.1 拆除背景1.2 拆除目标2. 准备工作2.1 工作计划制定2.2 安全措施规划2.3 设备准备和选择2.4 人员培训和组织3. 拆除过程3.1 拆除方案选择3.2 设备安装与调试3.3 拆除操作实施3.4 安全检查与监控4. 清理和整理工作4.1 清理烟道残留物4.2 处理危险废物4.3 恢复环境和设施5. 结束语1. 引言1.1 拆除背景随着环境保护意识的提高和工业污染治理的不断加强,我国许多高污染排放企业纷纷进行烟气治理设施的升级和改造工作。
吸收塔出口烟道拆除是其中一项重要的环保工作,其目标是将年久失修、效率低下的烟道拆除,并优化烟气治理系统,以提高治理效果。
1.2 拆除目标本方案的拆除目标是在____年内完成吸收塔出口烟道的拆除工作,确保拆除过程的安全、高效进行,并最大程度地减少对周围环境和设施的影响。
2. 准备工作2.1 工作计划制定在开始拆除前,应制定详细的工作计划。
工作计划应包括拆除时间、拆除区域划分、工作人员安排、设备调配等内容,并经过相关部门的批准。
2.2 安全措施规划拆除工作具有一定的危险性,因此在拆除前应进行详细的安全措施规划。
包括但不限于安全警示标牌的设置、周边区域的封锁、消防设备的配置等。
2.3 设备准备和选择根据可行性研究和实际情况,选择适当的拆除设备和工具。
确保设备完好、安全可用,并进行必要的维护和维修。
2.4 人员培训和组织进行必要的培训,提高工作人员的安全意识和技能水平。
并组织专业人员进行实地勘察和安全评估,明确工作流程和分工。
3. 拆除过程3.1 拆除方案选择根据实际情况,选择合适的拆除方案。
..目录一.编制说明 (1)二.编制依据 (1)三.工程概况 (1)四.施工准备 (1)五.施工法 (2)六.安全风险控制措施 (2)七.文明施工现场措施 (4)八.资源需求计划 (10)一.编制说明本案适用于华鑫#1、#2炉超低排放改造工程中原有装置部分拆除工程。
该工程是由凯迪电力环保有限公司设计并承建。
由于该工程时间紧、安装要求质量高,为了高质量的完成施工任务,确保该工程按期完工,达到零安全质量事故的安全目标,特编制此案,以指导施工。
二.编制依据1、凯迪电力环保有限公司所提供的技术文件2、《电力建设安全工作规程》DL5009.1-2002三.工程概况该拆除工程容包括:1、#1吸收塔+9.5m以上塔体部分及件拆除。
2、GGH拆除。
3、#1脱硫装置从引风机出口至烟囱入口段的烟道部分除利旧部分外全部拆除。
4、事故浆液罐筒体部分拆除。
5、拆除#1B膏排出泵1台。
6、拆除#1原浆液循环泵2台。
7、拆除氧化风机2台。
8、拆除灰浆液泵2台。
9、拆除真空皮带脱水机1台。
10、拆除真空泵1台。
11、拆除脱水间排水坑泵1台。
12、拆除滤液水泵1台。
工程计划于2015年9月16日开工,2015年10月15日完工。
四.施工准备1、施工现场准备目前施工现场已做到三通一平,交通运输比较便,具备施工条件,工程开工前相关的票、证、已办理齐全。
目前施工暂设、施工机具已具备,施工材料已进场人力资源已到位。
2、施工技术准备编写详尽的施工技术案,施工前认真的阅读设计文件,发现图纸中的问题及时与设计单位及业主取得联系。
按规及技术文件容,对相关施工人员进行详细的施工技术交底,并提取详尽的材料计划。
五.施工法1、施工程序:1.1、#1吸收塔拆除:脚手架搭设~保温拆除~仪表、电气元器件及管缆、线缆拆除~与#1吸收塔相连接的管线拆除~从上至下逐层拆除塔件及支撑梁~从上至下拆除#1吸收塔塔体至利旧段~拆除的仪表、电气元器件及管缆、线缆入库~拆除的其他物质运至业主指定地点放置。
化工老脱硫设备拆除施工方案拆除化工老脱硫设备是一个复杂而精细的工程,需要合理的施工方案来确保安全和有效性。
以下是一个拆除化工老脱硫设备的施工方案的详细描述。
1.项目背景:2.施工前准备工作:(1)组织编制施工方案和安全操作规程;(2)设立拆除施工现场,设置施工现场标志、安全警示牌等;(3)调查整理设备安装和接口情况;(4)准备好所需工具、设备和材料;(5)组织人员进行安全培训,确保施工人员掌握安全操作方法。
3.拆除工序:(1)设备清理:清除设备及设备附近的杂物、油污等,确保工作环境整洁;(2)管道切割:根据方案,对与设备相关的管道进行切割,断开与设备的连接;(3)设备拆卸:拆卸设备的各个零部件,按照顺序逐步进行,使用合适的吊装设备将重型部件安全降落到地面;(4)电气设备及仪表拆除:将电气设备及仪表进行拆除,并注意安全防护措施;(5)设备清理和材料处理:对拆除过程中产生的垃圾、废料等进行分类处理,并安全运输至指定的处理点;(6)现场恢复:对拆除现场进行清理和整理,确保现场整洁。
4.安全措施:(1)施工现场要进行有效的封锁和明显标识,防止未授权人员进入施工区域;(2)施工人员必须佩戴符合安全要求的个人防护装备,包括安全帽、安全鞋等;(3)拆卸设备过程中应注意承重架设和解体序列,严控吊装过程中的安全;(4)电气设备及仪表的拆除需要由合格的电工进行,并按照规范进行电源切断和绝缘处理;(5)施工人员应严格按照施工方案和操作规程进行操作,杜绝违章操作;(6)设备清理和废料处理需要符合环保法规的要求,避免对环境造成污染。
5.风险控制:(1)对施工现场进行全面的安全评估,识别潜在的危险因素;(2)合理安排工序和使用合适的设备和工具,确保施工过程的安全性;(3)确保施工人员具备相关的技术和操作经验,定期进行安全培训,增强他们的安全意识;(4)设立应急预案,针对可能发生的事故或突发事件做好应对准备;(5)监控施工过程中的安全状况,及时发现和处理问题,确保施工的安全和效果。
施工方案文件编号:SB/C08-08—2008分发号:№:项目名称:化工老脱硫设备拆除编制:审核:批准:编制部门:设备公司工程部化工检修站编制日期:二○○八年六月目录一、编制说明 (1)1、编制依据 (1)2、工程概况 (1)3、施工目标 (2)二、施工准备、组织 (2)1、施工前准备工作 (2)2、施工人员及机具配备 (2)3、施工组织网络图 (2)4、施工平面布置图 (3)5、施工区域划分及总施工顺序 (4)6、须甲方完成、协调事项 (4)三、一区域工艺管道拆除 (4)四、二区域槽类设备拆除 (4)五、三区域塔类设备拆除 (5)1、脱硫塔、水洗萘塔拆除 (5)2、再生塔拆除 (7)3、溶液加热器拆除 (9)六、四区域空分设备拆除 (9)七、五区域戈尔过滤器、泡沫槽拆除 (9)八、电气、仪表部拆除 (9)九、安全保证措施方案 (10)1、安全保证体系 (10)2、安全管理制度 (11)3、安全检查制度 (11)4、安全监护制度 (11)5、安全管理一般安全规定 (11)6、高处作业安全方案 (12)十、施工进度计划 (13)十一、危险源辨识与风险评价结果 (14)一、编制说明:1、编制依据:1。
1、化工公司提供的老脱硫停工拆除方案。
1.2、化工公司提供的老脱硫设备清单及参数。
1.3、克罗夫GMK5100、5200吊机吊装性能表。
1。
4、现场施工实际情况.2、工程概况:随着梅山化工新系统建成投用,原有的老脱硫工段装置须全部拆除,各部拆除设备参数如下:本次拆除工程量大,施工多为高空或交叉作业,且设备内介质多为易燃易爆,危险性大,动火要求高,因此施工人员必须统一思想,认真熟悉现场环境及工艺设备情况,严格按操作规3、施工目标:3。
1、安全目标:规范操作,杜绝违章,确保施工无人身、设备事故.3.2、质量目标:工程交付合格率100%.3.3、文明施工目标:规范行为、文明施工、加强现场管理。
二、施工准备、组织:1、施工前准备工作:1。
脱硫吸收塔拆除方案 GE GROUP system office room 【GEIHUA16H-GEIHUA GEIHUA8Q8-目录一、工程概况 2二、编制依据及 2三、机具 2四、人力资源 2五、进度安排 3六、拆除顺序 3七、安全文明施工注意事项 3八、人员素质要求 5九、危险辩识与风险评价 5十、吊车参数表吸收塔拆除施工方案一、工程简况现有脱硫系统,为石膏湿法烟气脱硫技术。
塔高约为37.50M,直径约为12.20M;一台顶接式搅拌器,除雾器,分布器,上下层平台等设施;采用衬磷防腐;净烟气接口采用顶接式布置。
此次改造工程将现有吸收塔拆除保留底板并进行修复后新安装喷淋塔。
二、编制依据及构造要求1、《山东省建设工程安全管理文件资料汇编》;2、《现有吸收塔装配图》;3、《起重作业规范》4、脚手架搭设规范2011 JGJ130-2011三、机具:2.拆除人员组织机构五、进度安排:六、主要拆除工序:(一)、施工作业流程工器具准备、办理工作票→内部排浆→塔体附属设备拆除→塔顶盖拆除→塔内部件拆除→塔体拆除→底部渣浆清理(二)、施工拆除前工作:排浆#6脱硫机组停运之后,启动两台石膏排浆泵,将浆液排送至事故浆液箱,然后启动事故浆液泵,将浆液排至灰渣前池。
待事故浆液泵起跳之后(浆液容量低于事故浆液泵启动条件),开启本体排污门,将石膏排至地坑,启动地坑泵,将浆液排至事故浆液箱,启动事故浆液泵,将浆液排至灰渣前池。
整个流程需要20个小时左右,同时吸收塔出口搭设脚手架,准备切割烟道用。
整个过程完成后立即将人孔门打开进行通风。
(三)、施工拆除工作:1. 钢结构烟道及筒体拆除工作:第一步,先将脱硫吸收塔出口烟道保温及外护拆除(外护板用于以后施工设置隔离),出口烟道拆至除雾器入口膨胀节法兰之前,之后根据除雾器实际位置确定拆除的界限,除雾器冲洗水管道保留,挑出去部分出口烟道支撑钢架全部拆除,拆除过程要注意起吊点选取。
第二步,拆除脱硫吸收塔筒体上各个连接管路,连接脱硫吸收塔的公用系统管道保护拆除,拆除至不影响施工,安装时再恢复即可。
拆除顶部搅拌机(搅拌器轴分段拆卸)。
进行第二步的同时可以拆除脱硫吸收塔进口烟道膨胀节至脱硫吸收塔之间的烟道和烟冷器设备(膨胀节保留),进口烟道底部支撑钢架全部拆除,进口烟道上所有的连接管道拆除。
第三步,拆除顶板盖和内部设施拆除顶部搅拌机支撑梁均分拆除(总重量约为15.5t),分离后的支撑梁用钢丝绳兜掉,钢丝绳与支撑梁棱角碰撞处用布垫或者橡胶皮保护;筒体顶板重量约15t,分割成两块拆除,在顶板对称位置切割吊孔,吊孔用卡环吊卸载;顶板割除前,保证筒体上隔板满铺保温铝板,铝板不足用防火材料铺满空处,顶板割除时,派两人到筒体上隔板人孔门处看守,并准备消防水管,连接到消防栓上,消防栓上排专人监护;顶板先用手持切割机割开一个口后;再在顶板派3组人进行火焊切割分块,每组人中一个人进行火焊切割,另一人准备湿抹布和水桶,对火焊切割后的切口用水淋湿浇透;同时需要业主派电厂消防车在脱硫吸收塔边上配合准备。
顶板割除后,将筒体上隔板的铝板移开交业主安排的人拖运处理,从上隔板人孔门进入用手执切割机将玻璃鳞片割开一个洞,然后在下隔板上铺设脚手架,人员站在脚手架上对上隔板进行切割处理,清理完毕后,将脚手架搭设到上部,然后对上部的筒体内壁清理污垢,最后筒体进行切割。
第四步,筒体切割拆除,平台楼梯及格栅板保护性拆除。
用锤将筒壁切割区鳞片除掉后,将筒体切将割区域筒体切割分4大段拆除,筒体使用8mm和10mm钢板卷制,按照2米高度对筒体切割一圈,重量约7~9t不等,筒壁上的灰浆重量等同依附的钢板重量,将该段筒体分割成2块进行拆卸,在筒壁上对称切割吊孔,吊孔用卡环吊卸载;根据拆卸进度拆卸平台楼梯。
拆卸的废旧设备由业主安排拖运处理。
格栅板、牛腿等可利用的构件分类保存。
拆除时将汽车吊停靠在#6吸收塔西北侧的道路上(吸收塔拆除期间此道路进行封闭),吊车至筒体中心距离为15米,吊车臂杆选择40米,吊车负荷14.8T满足要求。
2. 热工电气设备拆除工作:热控电气设备以及搅拌器、阀门、电机保护拆除(拆除后分类存放),设备摆放地方由业主安排,热工电气电缆卷起移出施工范围外保护好。
拆除期间根据业主要求可以再次利用的设备及构件进行保护性拆除,拆除后由业主进行存放。
七、作业的安全要求和环境条件1. 参加施工人员应进行体格检查、安全教育考试,合格后方可进入施工现场。
进入施工现场人员必须正确佩带安全帽,严禁穿拖鞋、凉鞋、高跟鞋或带钉的鞋;严禁酒后进入施工现场。
2.高处作业必须系好安全带,挂在上方牢固处。
高空作业的脚手架应搭设牢固,临空面应设置防护栏和安全网。
3.筒体切割时,对内部防腐层和玻璃鳞片注意防燃措施,准备好灭火器和冲洗水。
4.吊运废弃烟道、钢架、筒体切割件时,吊点选择合理并焊牢,确认无误后方可起吊;吊运时应有专人指挥,指挥信号清晰、明确,吊件下及周围严禁有人,确认无误后方可松钩。
5.大件翻身时吊点选择应合理,设专人指挥、专人监护,并特别注意把吊耳焊牢,经检验合格后方可起吊,起吊时必须缓慢;翻个时起吊不得太高,放下要平,并设有防止滚动的设施。
6.废弃烟道、钢架、筒体切割件吊起拆卸时,由起重工一人统一指挥,并在工件适当位置栓好溜绳,防止碰撞伤到人及脚手架。
7.高处作业使用的小型工具及工件,上下传递时应放在工具包内,用麻绳系紧工具包上下传递。
任何时候不得抛掷工具、构件等物品。
8、脚手架未验收合格,不得使用。
9.使用磨光机、气割工具必须配戴护目眼镜。
10.所有电气设备应有良好的接地和接零,电器盘柜、线轴等应安装漏电保护装置;电源线严禁与金属物接触,必须绝缘良好,并设专人经常检查,严禁与钢丝绳接触摩擦。
11.施工过程中使用的手锤木柄应坚实,安装应牢固、打锤时严禁戴手套。
12.施工现场必须整齐、废料应及时清除,做到“工完、料净、场地清”,高处切割的废料及工具严禁向下抛掷。
13.起吊构件或钢板时棱角处必须加保护衬垫;严禁使用报废的卡具、夹具及索具。
14.所有构件搬运时必须用钢丝绳、倒链绑扎牢固。
15.在筒体脚手架走道跳板上布置安全绳,安全绳高度1.2米。
16.拆除过程尽量避免交叉作业。
八、人员素质要求:(1)架子操作工必须经过教育培训,考试、体检合格,持证上岗。
(2)架子工高处作业人员必须年满十八岁,两眼视力均不低于1.0,无色盲,无听觉障碍等缺陷。
(3)责任心强,工作认真负责,熟悉本作业的安全技术操作规程,严禁酒后作业和在作业中玩笑嘻闹。
(4)正确使用个人安全防护用品和采取安全防护措施。
进入施工现场,戴好安全帽,个人所用工具要放在专用的工具袋内。
(5)架子工和其他施工人员在高处作业时必须系好安全带,安全带必须高挂低作。
(6)禁止50岁以上人员登高作业。
九、危险辩识与风险评价危害辩识与风险评价一览表徐工500吨汽车吊性能参数主臂+超起性能表_平衡重180t,支腿全伸9.6m,超起安全角15°? R/L31.736.942.147.352.557.76368.273.478.6847190.0162.9129.18170.1157.3124.6122.29154.2147.1120.2117.9111.710140.2135.2115.8113.6107.596.612120.3114.3108.3105.2101.191.481.514103.3104.096.296.091.086.177.370.462.41693.193.086.186.082.279.074.166.359.452.644.61883.183.079.877.474.371.968.963.257.350.042.52073.174.071.769.667.264.862.729.154.247.941.0 2265.167.064.762.861.159.657.255.052.145.838.9 2459.060.059.257.055.254.452.751.849.044.236.9 2651.954.654.052.451.350.348.748.045.642.135.3 2842.748.449.048.447.346.145.244.642.140.033.6 3026.242.944.544.243.443.142.240.039.135.732.1 3235.039.039.239.937.637.736.035.233.730.6 3427.334.134.635.134.533.834.032.631.729.4 3629.031.432.332.531.532.030.530.028.13823.628.329.930.529.429.928.328.526.54016.325.127.128.427.427.926.126.525.54221.124.526.325.626.124.124.724.24416.321.623.923.524.222.122.922.4465.219.021.321.722.620.221.220.84815.619.020.020.918.619.519.35010.516.818.419.417.017.918.05214.416.417.915.616.516.75411.014.616.614.315.215.3565.412.914.913.014.014.15810.713.411.912.912.9607.411.910.711.811.96210.29.710.710.9647.98.89.79.9667.98.89.0686.08.08.2707.17.4726.06.7744.25.976?5.178?3.9主臂组合21000021100022100022200022210022211022221022221122222122222233333 3倍率1916121110976654最小仰角14.220.814.76.2159.515.618.72118.427.8最大仰角82.581.981.681.38180.879.878.879.678.879.6。
