变压器拆除与安装施工方案
- 格式:docx
- 大小:21.93 KB
- 文档页数:8
变压器拆除与安装方案一、前期准备工作1.确定拆除与安装变压器的具体位置,包括有关建筑物的平面图、立面图和剖面图等相关资料。
2.了解变压器的技术参数和电气连接情况,包括额定电压、变比、容量、绝缘等级、接线方式等。
3.安排专业人员进行现场勘查,评估拆除与安装作业可能存在的难点和风险,并制定相应的安全措施和应急预案。
4.准备所需的施工设备和工具,包括吊车、起重机、螺丝刀、扳手、电缆接头等。
二、拆除变压器1.先对变压器进行通电试验,确保变压器正常运行并断开电源。
2.断开与变压器连接的电缆或导线,并进行标记,以便后续重新连接。
3.检查变压器底板的支撑和固定情况,拆下底板并保管好。
4.利用吊车或起重机等适当的设备,将变压器从安装位置上移除,并妥善搬运至指定的场所。
5.同时拆卸与变压器相关的附件和设备,如冷却器、防雷装置等,并进行相应的标识和存储。
三、安装变压器1.根据建筑物的平面图、立面图和剖面图等资料,确定变压器的最佳安装位置,并修整基础。
2.利用吊车或起重机等适当的设备,将变压器从指定的场所移动至安装位置,并进行卸载。
3.检查变压器的底板是否完好,如果损坏,应立即修复或更换。
4.将变压器底板固定在基础上,确保稳固可靠,并根据需要进行调平和调整位置。
5.根据相关的电气连接情况,重新连接与变压器相关的电缆或导线,并进行相应的标记和检查。
6.安装与变压器相关的附件和设备,如冷却器、防雷装置等,并进行相应的调整和测试。
7.对已安装的变压器进行绝缘测试和运行试验,确保其正常运转和安全可靠。
8.安装完毕后,清理现场,确保安全和环境卫生。
四、安全措施和应急预案1.在拆除和安装变压器的过程中,要严格遵守安全操作规程,佩戴个人防护装备,确保安全无事故。
2.事先制定安全措施和作业方案,包括人员的分工和工作流程,以及应对可能发生的事故和故障的应急预案。
3.对拆除和安装过程中可能存在的高处作业、重物起吊、电气触电等风险,要特别注意防范措施,并进行必要的培训和警示。
变压器拆除施工方案大全一、施工准备1.1 施工前必须详细阅读并理解变压器拆除施工图纸、相关技术规范和安全操作规程。
1.2 组织施工人员进行技术培训,确保施工人员熟悉拆除流程和安全要求。
1.3 准备所需的施工工具、吊装设备、防护用品等,并对其进行检查,确保其处于良好的工作状态。
1.4 与相关部门协调,确定停电及负载迁移的时间窗口,并通知相关用户。
二、周边安全检查2.1 对施工现场周边环境进行详细的安全检查,确保没有障碍物、积水、坑洼等可能影响施工安全的因素。
2.2 检查周围建筑物、道路、管线等设施的安全情况,确保拆除作业不会对其造成影响。
2.3 设立警戒线和警示标识,防止非施工人员进入施工区域。
三、断电与负载迁移3.1 按照停电计划,对涉及的电路进行断电操作,确保变压器处于无电状态。
3.2 对需要迁移的负载进行妥善安排,确保其正常运行不受影响。
四、施工区域准备4.1 清理施工区域内的杂物、积水等,确保施工环境整洁。
4.2 铺设防护垫、防护栏等安全防护设施,确保施工人员和设备的安全。
五、变压器拆除步骤5.1 按照图纸和规范,对变压器进行解体,先拆除外部附件,再逐步拆除主体部分。
5.2 拆除过程中要注意保护变压器内部的绝缘材料和绕组,避免损坏。
5.3 拆除的部件要按照类别进行分类堆放,方便后续运输和处理。
六、变压器吊装与运输6.1 使用合适的吊装设备对变压器进行吊装,确保吊装过程平稳、安全。
6.2 在运输过程中要固定好变压器,防止其在运输过程中发生滑动或倾倒。
6.3 运输路线要选择平坦、宽敞的道路,避免在运输过程中发生颠簸或碰撞。
七、电缆及配电箱拆除7.1 按照图纸和规范,对与变压器相连的电缆进行拆除。
7.2 拆除电缆时要注意保护电缆的绝缘层,避免损坏。
7.3 配电箱的拆除要按照规范进行,确保拆除过程中不会影响到其他设备的正常运行。
八、冷却油处理8.1 对变压器内的冷却油进行抽取和处理,确保其不会对环境造成污染。
35变压器拆除施工方案1. 引言本文档旨在提供35KV等级变压器拆除的施工方案,包括准备工作、拆除步骤、安全措施及注意事项等内容,以确保施工过程安全可靠、高效完成。
2. 准备工作在进行35KV变压器的拆除施工之前,需要进行以下准备工作:2.1. 材料准备•拆除工具:包括切割机、砂轮机、电锤等•安全防护装备:包括安全帽、护目镜、防尘口罩、护手套等•清洁工具:包括扫帚、拖把等2.2. 施工人员准备•确保施工人员具备必要的拆除操作技能,并熟悉35KV变压器的结构和工作原理。
•确保施工人员接受过相关的安全培训,并具备应急处理能力。
2.3. 环境准备•清理施工现场,确保场地整洁。
•确保施工现场周围没有其他人员进入。
3. 拆除步骤3.1. 断电与隔离在开始拆除35KV变压器之前,必须先切断其所连接的电源,并在高压侧和低压侧进行隔离。
以下是具体操作步骤:1.通知相关部门切断供电。
2.在35KV电源进线处安装可靠的隔离开关,切断与变压器的电气连接。
3.在变压器的高压侧和低压侧分别安装隔离开关,切断与其他设备的电气连接。
3.2. 切断冷却系统35KV变压器在运行过程中通常需要冷却系统的支持。
在拆除之前,需要先切断冷却系统,以避免工作过程中的安全问题。
操作步骤如下:1.关闭冷却水泵,并切断冷却水源。
2.清空变压器内余留的冷却水,并确保冷却系统处于压力减缓状态。
3.3. 拆除外壳和绝缘层在进行35KV变压器的拆除之前,需要首先拆除其外壳和绝缘层,以便于后续拆除工作的进行。
以下是具体步骤:1.使用切割机和砂轮机等工具,切割和拆除变压器的外壳。
2.对变压器的绝缘层进行清理,确保其表面干净无尘。
3.4. 拆除绕组和铁芯在拆除35KV变压器的绕组和铁芯之前,需要先进行必要的准备工作,以确保施工的安全和顺利进行。
以下是具体操作步骤:1.首先,使用电锤和切割机等工具,切割并拆除绕组的固定件,并逐步缓慢将其拉出。
2.然后,使用电锤和切割机等工具,切割并拆除铁芯的固定件,再逐步将其拆卸下来。
变压器拆除施工方案大全1. 引言变压器拆除是工业和建筑领域常见的维修和改造项目之一。
在进行变压器拆除过程中,需要确保安全和高效性。
本文档旨在提供一个全面的变压器拆除施工方案大全,包括准备工作、拆除步骤、安全措施等内容。
2. 准备工作在开始拆除变压器之前,必须进行一些准备工作,以确保施工顺利进行。
2.1 安全评估在拆除变压器之前,必须进行全面的安全评估。
评估的目的是识别潜在的风险和危险,并采取相应的措施来防止意外发生。
评估应包括以下内容:•检查变压器是否正常停机并断电;•确保所有工作人员都具备必要的安全知识和技能;•评估变压器附近的环境情况,包括空气质量和附近设备的潜在危险。
2.2 准备所需设备和工具在拆除变压器之前,需要准备一些必备设备和工具,以确保施工工作的顺利进行。
常用的工具和设备包括:•手持工具(扳手、螺丝刀、锤子等);•移动起重设备(吊车、叉车等);•安全装备(安全帽、手套、护目镜等);•相关防护设备(防护围栏、封锁标识等)。
2.3 制定详细的施工计划制定详细的施工计划是确保拆除过程高效且安全的关键。
施工计划应包括以下内容:•拆除过程的步骤和顺序;•所需工具和设备的清单;•工作人员的分工和职责;•安全措施和紧急预案。
3. 拆除步骤变压器拆除的步骤可以根据具体施工情况进行调整,以下是一般情况下的预期步骤:3.1 断电和停机在拆除变压器之前,首先必须确保电力系统停机和变压器断电。
这是为了保护工作人员的安全,并防止意外发生。
3.2 清理和准备工作区在开始拆除变压器之前,必须清理和准备工作区。
这包括清除杂物、确保施工区域的通风和照明,并设置必要的安全措施,以确保工作人员的安全。
3.3 拆除压力和油管道在拆除变压器之前,必须先拆除压力管道和油管道。
这包括关闭阀门、放空压力和油管道,并确保两者安全拆除。
3.4 拆除电缆和连接器在拆除变压器之前,必须拆除与电缆和连接器相关的部分。
这需要先断开电缆和连接器,并标记每个连接点以便重新安装。

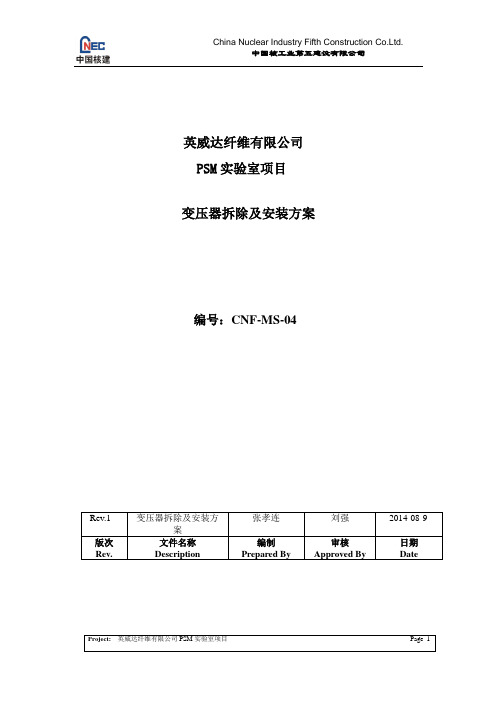

英威达纤维有限公司PSM实验室项目变压器拆除及安装方案编号:CNF-MS-04Rev.1 变压器拆除及安装方案张孝连刘强2014-08-9版次Rev.文件名称Description编制Prepared By审核Approved By日期Date目录一、项目概况 ................................ 错误!未定义书签。
二、编制依据 ................................ 错误!未定义书签。
三、吊车的选用 .............................. 错误!未定义书签。
四、施工准备 (4)1. 人员计划 (4)2.施工机具及材料计划 (5)五、1250KVA变压器拆除方法 (5)1 . 1250KVA变压器拆除工序 (5)2.1250KVA变压器拆除方法 (5)六、2000KVA变压器安装方法 (6)1.2000KVA变压器安装工序 (6)2.2000KVA变压器吊装及安装方法 (6)七、施工进度 (10)1.1250KVA变压器拆除进度 (10)2.2000KVA变压器安装进度 (10)八、参吊人员职责划分 (10)九、安全保证措施 (10)十、应急处理计划 (11)1.吊装组织机构 (11)2.应急小组职能 (12)3.应急处理计划 (12)十一、参吊人员职责划分 (13)一、工程概述南京英威达纤维(上海)有限公司PSM实验室项目配电室的变压器拆除及安装工作,主要是一台1250KVA的旧变压器拆除,及一台2000KVA新变压器的安装。
1250KVA变压器外形尺寸为深1950mmX宽1400mmX高2100mm ,重约3.5T;2000KVA变压器外形尺寸为深2250mmX宽1500mmX高2300mm,重约4.7吨,配电室大门尺寸为宽1600mmX高2250mm,1250KVA变压器拆除主要是用4个10T 千斤顶将变压器顶起来,放在四个地坦克上,牵引至变压室用25T吊车装车外;2000KVA变压器用25T吊车卸车;放在四个地坦克上,用2T手拉葫芦牵引至配电室进行安装。
拆除变压器施工方案1. 引言本文档旨在提供拆除变压器的施工方案。
变压器是电力系统的重要组成部分,其拆除需要谨慎操作,以确保施工过程的安全和有效性。
本文将详细介绍拆除变压器的步骤和注意事项,以供相关人员参考和遵循。
2. 施工准备在拆除变压器之前,需要进行一系列准备工作,以确保施工的顺利进行。
下面是施工准备的步骤:2.1 准备所需工具和设备在拆除变压器之前,需要准备以下工具和设备:•扳手、螺丝刀等基本工具•吊车或起重机•安全带和救生绳•手电筒等照明设备•防护装备,如手套、护目镜、口罩等2.2 检查变压器状态在拆除变压器之前,需要对变压器进行全面检查,确保其状态良好,并采取必要的措施来处理任何异常情况。
具体步骤如下:1.检查变压器的外观,并记录任何损坏或磨损的部分。
2.检查变压器的电气连接情况,确保与电力系统的连接正确无误。
3.检查变压器周围的环境,是否存在任何潜在的安全隐患。
2.3 制定施工计划在拆除变压器之前,需要制定详细的施工计划,包括每个步骤的时间安排、人员配备以及相关安全措施。
施工计划应经过相关部门的审核和批准,并向所有参与人员进行充分的培训和说明。
3. 施工步骤下面是拆除变压器的施工步骤:3.1 断电与负载迁移在拆除变压器之前,必须先断开其与电力系统的连接。
具体步骤如下:1.下发停电通知,并与电力公司协调断电时间。
2.在断电之前,需要将变压器所负载的设备进行迁移,以免造成停电期间的影响。
3.2 施工区域准备在开始拆除变压器之前,需要将施工区域做好准备工作,以确保施工的安全性和顺利进行。
具体步骤如下:1.设置施工区域的警示标识,以防止未授权人员进入。
2.清理施工区域中的杂物,确保工作空间清洁整齐。
3.为施工人员提供必要的防护设备,并确保其正确佩戴。
3.3 拆除变压器拆除变压器的具体步骤和注意事项如下:1.使用吊车或起重机等设备,将变压器逐步升起,直到其与支架完全分离。
2.在拆除变压器的过程中,需要确保其均衡受力,防止不必要的摇晃和倾斜。
白马矿田家村110KV变压器拆除、运输、安装施工方案攀钢集团信息工程技术2011年6月22日施工方案审批意见书目录1 工程概况 (4)2 编制依据 (4)3 组织机构 (5)4 施工进度网络图 (5)5 施工前准备工作 (5)6 吊装用钢丝绳和汽吊选用计算 (5)7 变压器检修方案 (8)7.1 现场变压器拆除、安装所需工装和材料 (8)7.2 变压器试验检测 (8)7.3 变压器检修 (9)8 质量、安全、环保措施 (15)1工程概况1.1工程简介攀枝花新白马矿业有限责任公司白马铁矿二期工程万年沟110kV变电站扩建工程中拆除的2台31500KVA/110KV旧变,进行现场检修及试验检测,封车倒运至田家村变电站现场安装。
1.2变压器相关技术参数31500KVA/110KV变压器:型号:SF10-31500/110GYW 额定容量:31500KVA上节油箱重:7250kg 油重:16705kg运输重:55465kg 总重:63450kg1.3主要工作量1.3.1变压器检修前的试验检测;1.3.2变压器检修前的防护措施;1.3.3变压器油现场过滤;1.3.4过滤后的变压器油化验及色谱分析;1.3.5变压器吊钟罩进行器身检查,更换全部密封件,试验检测;1.3.6变压器附件检修及部分附件校验;1.3.7变压器附件回装,回注变压器油,根据吸收比确认是否需要器身热油循环干燥;1.3.8变压器本体油化验及色谱分析;1.3.9变压器检修后的试验检测;1.3.10变压器封车倒运至安装现场;1.3.11变压器现场安装;1.3.12变压器现场交接试验。
2编制依据2.1本施工方案是根据攀枝花新白马矿业有限责任公司白马铁矿二期工程总包单位提供的变压器使用说明书和变压器图纸资料,结合我公司同类项目的施工经验进行编制的。
2.2引用标准2.2.1《建筑工程施工质量验收统一标准》GB50300-20012.2.2《电力变压器检修导则》DLT 573-20102.2.3《建筑电气工程施工质量验收规范》GB50303-20022.2.4《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-20102.2.5《油浸式电力变压器技术参数和要求》GBT 6451-20082.2.6《建设工程施工现场供用电安全规范》GB50194-932.2.7《电气装置安装工程电气设备交接试验标准》GB50150-20063组织机构主要管理人员如下表:4施工进度网络图4.1总体施工进度计划(单台计划):4.1.1变压器检修前的试验检测,1天;4.1.2变压器油倒入大油罐,变压器拆除附件,本体充氮保护,附件检修,变压器油过滤,3天;4.1.3变压器破氮,吊钟罩进行器身检查,更换全部密封件,回装钟罩,充氮保护,1天;4.1.4回装,回注变压器油,2天;4.1.5变压器本体及附件封车倒运至安装现场,变压器本体安装到位,1天;4.1.6变压器附件安装,回注变压器油,1天;4.1.7根据变压器吸收比情况确认是否需要本体热油循环干燥,预计5天;4.1.8变压器现场交接试验,2天。
一、工程概况本工程涉及变压器拆卸、运输及安装,工程地点位于我国某地区,工程内容为某变电站内一台型号为SZ9-31500/220的110KV变压器的拆卸、运输和安装。
二、施工准备1. 组织机构成立变压器拆卸安装工程小组,明确各成员职责,确保施工顺利进行。
2. 技术资料收集相关技术资料,包括变压器安装施工规范、安全技术操作规程、变压器产品说明书等。
3. 施工工具及设备准备以下工具及设备:吊车、叉车、地牛车、变压器运输车、绝缘手套、绝缘靴、安全帽、工具箱等。
4. 人员培训对施工人员进行安全技术操作规程、施工流程及注意事项的培训,确保施工安全。
三、施工步骤1. 变压器拆卸(1)确认变压器处于停电状态,并做好安全措施。
(2)拆除变压器的高、低压侧引线,并挂上接地线。
(3)拆除变压器附件,如吸潮器、储油柜、水路链接等。
(4)将变压器轨道上抹上油,用电葫芦将变压器慢慢拉出变压器室。
(5)用吊车将变压器调出,运至检修区域。
2. 变压器运输(1)根据变压器尺寸、重量及运输路线,选择合适的运输车辆。
(2)在运输过程中,确保变压器平稳,防止发生碰撞。
(3)到达施工现场后,将变压器平稳地放置在指定位置。
3. 变压器安装(1)确认变压器基础尺寸、标高及位置符合设计要求。
(2)安装变压器前,对基础进行清理、抹油。
(3)将变压器平稳地放置在基础上,调整变压器位置,使其符合设计要求。
(4)连接变压器的高、低压侧引线,并做好绝缘处理。
(5)安装变压器附件,如吸潮器、储油柜、水路链接等。
(6)进行变压器安装后的检查,确保各项指标符合要求。
四、质量、安全、环保措施1. 质量措施(1)严格按照变压器安装施工规范进行施工。
(2)对施工过程中的关键环节进行严格把关,确保施工质量。
(3)对施工完成后进行验收,确保变压器安装质量。
2. 安全措施(1)施工过程中,严格执行安全技术操作规程。
(2)对施工人员进行安全教育培训,提高安全意识。
(3)施工现场设置安全警示标志,确保施工安全。
一、工程概况本工程为配电房变压器搬迁安装工程,主要内容包括配电房内变压器的拆除、运输、安装及调试等。
施工地点位于XX市XX区XX街道XX号,施工工期为30天。
二、施工准备1. 人员组织(1)成立项目经理部,负责工程的全面管理。
(2)项目经理部下设施工技术组、安全质量组、材料设备组、后勤保障组等。
2. 技术准备(1)熟悉变压器搬迁安装的相关规范、标准和工艺流程。
(2)对施工人员进行技术交底,确保施工人员掌握相关技术要求。
3. 材料设备准备(1)变压器、绝缘子、电缆、开关设备等。
(2)吊装设备、运输车辆、施工工具等。
4. 安全措施(1)制定施工安全措施,明确安全责任。
(2)对施工人员进行安全培训,提高安全意识。
三、施工工艺1. 变压器拆除(1)切断变压器电源,确保安全。
(2)拆除变压器本体、绝缘子、电缆等。
(3)对拆除的部件进行检查,确保无损坏。
2. 变压器运输(1)选择合适的运输车辆,确保变压器安全运输。
(2)对运输车辆进行检查,确保车辆性能良好。
(3)在运输过程中,确保变压器平稳、安全。
3. 变压器安装(1)对安装现场进行检查,确保符合安装要求。
(2)按照设计要求,进行变压器安装。
(3)对安装后的变压器进行检查,确保安装质量。
4. 调试(1)对变压器进行空载试验,检查变压器性能。
(2)对变压器进行负载试验,检查变压器运行情况。
(3)对试验结果进行分析,确保变压器正常运行。
四、质量控制1. 施工过程中,严格执行相关规范、标准和工艺流程。
2. 对施工人员进行技术交底,确保施工人员掌握施工要求。
3. 对施工材料、设备进行检查,确保质量合格。
4. 对施工过程进行全程监控,确保施工质量。
五、安全措施1. 制定施工安全措施,明确安全责任。
2. 对施工人员进行安全培训,提高安全意识。
3. 施工现场设置安全警示标志,确保施工安全。
4. 施工过程中,加强现场安全管理,防止安全事故发生。
六、进度安排1. 施工前期准备(5天)2. 变压器拆除(5天)3. 变压器运输(3天)4. 变压器安装(7天)5. 变压器调试(5天)6. 工程验收(5天)总计:30天通过以上施工方案,确保配电房变压器搬迁安装工程顺利进行,提高配电房供电可靠性。
拆除变压器施工方案一、工程概况本工程拆除位于某地的一座变压器,该变压器用于供电设备的能量调整。
由于变压器老化严重且技术已过时,需要进行拆除和更新。
二、拆除方案1.前期准备工作(1)制定详细的变压器拆除方案,并提交相关部门进行审批。
(2)与供电公司取得联系,确定停电时间,并通知周围用户,确保拆除过程中无电安全。
(3)拆除人员应进行安全培训,并佩戴个人防护设备。
2.停电操作(1)根据供电公司通知的停电时间,提前通知相关单位和个人进行准备。
(2)确保拆除区域周围无人,并依次切断与变压器相关的电源。
3.拆除过程(1)将变压器上的油产品完全排放干净,保证安全操作。
(2)使用吊车固定好拆除变压器的各个部分,并做好防护措施。
(3)拆卸变压器各个部件,包括外罩、绝缘材料等,根据需要可以选择将部分可以回收利用的物料进行分类收集存放。
(4)将拆除下来的变压器部件远离工程现场,并委托专业废物处理公司进行处理。
4.安全防护(1)针对变压器拆除过程中可能出现的电击、火灾等事故,配备足够的灭火器材和安全设备。
(2)进行实施过程中,要设置警示标志和安全警戒线,以防止非工作人员进入施工区域。
5.清理整理(1)确保拆除过程中产生的垃圾和废弃物按规定进行分类收集,并委托专业废物处理公司进行处理。
(2)清理拆除现场,保持施工区域的整洁和安全。
三、工期及人员安排本次拆除工作预计需要2天完成。
具体人员配置如下:1.工程经理:负责协调施工过程,监督施工进度。
2.拆除人员:负责具体的拆除工作,确保安全操作。
3.相关技术人员:提供技术支持和操作指导。
四、风险控制措施1.了解变压器的具体情况,做好风险评估,并制定相应的应急预案。
2.严格按照操作规程进行施工,确保安全操作。
3.与供电公司保持密切联系,确保停电操作的安全性。
4.严格遵守相关的安全操作规范,佩戴个人防护设备。
五、总结本次拆除变压器的施工方案详细说明了拆除过程中的安全措施和操作步骤,以确保施工过程的安全性和高效性。
蚱那田水库提升泵
站技改工程
变压器拆除与安装施工方案
审核:
批准:
编写:、
二00一年十二月十六日
目录
1、概述
2、准备工作
3、变压器停电
4、验电
5、旧变压器拆除
6、新变压器安装
7、结尾工作
8、安全措施及注意事项
9、文明施工及环境保护措施
1、概述:
1.1本措施根据云南新立有色金属有限公司蚱那田水库提升泵站技改工程的相关要求编写。
1.2施工执行标准
执行国家标准GBJ149-1990、GB50105-2006标准中有关变压器相关章
节编写。
1.3、施工安全执行标准
执行电力部发布的DL 5009.3-1997《电力建设安全工作规程(变电所部分)》和DL 408-91《电业安全工作规程(发电厂和变电所电气部分)》中有关章节。
中国南方《电网建设安全健康与环境管理办法实施细则》。
2、准备工作
工作负责人先到调度部门办理许可手续,工作人员需明确工作任务,准备作业安全用具和工器具、变压器及附件。
起重车辆吨位、臂长、起重机钢丝绳应符合现在需求,驾驶员应熟悉车辆状况和路面状况。
3、变压器停电
3.1、操作跌落式熔断器,应使用合格的绝缘棒进行操作,雨天操作应用有防雨罩的操作棒,并戴绝缘手套。
操作跌落式熔断器时应选好位置,选足够长的绝缘棒在地面操作与带电部位保持足够的距离,严禁上变台操作。
在操作中,应先拉中间相,后拉两边相;合闸应先合两边在合中间。
如遇雨天操作,应先拉中间相,次下风向,最后断上风向;合闸应先合上风相,次合下风向,最后合中间相。
带刀闸的低压出线停电时,先拉空气开关在拉出线侧刀闸;送电时,先合母线侧刀闸,在合出线侧刀闸,最后合闸空气开关。
3.2在变压器台架上工作,不管是否停电,应先拉开低压侧开关,后断开高压侧跌落保险。
在停电后的高低压引线上接地。
上述工作应在工作负责人的监护下进行。
4、验电
4.1、验电人员应全面核查设备名称、调度编号;确认跌落式熔断器和低压刀闸确在断开位置。
确认作业区杆塔上方高、低压架空线停电。
4.2、对工作的变压器进行验电,先验低压侧在验高压侧。
4.2、高压验电笔应在检测合格期内,低压验电笔使用前先在先知道有电的设备上验测。
5、旧变压器拆除
5.1、进入工作现场的工作人员应正确佩戴安全帽,有高空作业时应正确佩戴安全帽带。
在工作过程中严格控制工作范围始终在预定的区域内,及在地线的包围中。
吊放变压器前,应对钢丝绳进行外观检查,其强度满足设备重量要求,吊放过程中下方严禁有人逗留。
变压器在吊起过程中应保持平稳,不可侧斜。
应有专人监护。
5.2、○1将变压器高低压侧端子保护罩拆除,在将与之相连的设备、线夹、表计接线拆除,在将变压器外壳的接地线拆除。
○2使用工具拆螺栓时,工具卡紧螺母,使螺母不能与螺母同时转动。
保护变压器接线柱,使之不受损坏。
○3工作人员应先将与变压器连接设备脱开,然后用钢丝绳将变压器两侧对角用钢丝绳固定牢固。
然后稍微向上用力,听从指挥人员的指挥把变压器掉下台架。
移至不影响安装新变压器位置,方便下一步安装新变压器。
○4在工作时注意高空坠物。
6、新变压器安装
6.1施工流程
6.2、对新变压器进行外观检查,检查时不得碰伤变压器的内部部件,并确认型号无误,并做好记录,且新变压器应有出厂检验报告。
6.3、变压器的卸载及运输
○1变压器装卸时,防止由卸载时车辆弹簧的变化引起变压器的倾斜。
○2变压器在装卸和运输工程中,不能发生冲击和严重的振动。
运输倾角不得超过150。
○3变压器起吊时,将钢丝绳系在箱盖吊耳上,此吊耳可以吊起该干式变压器,吊起是时钢丝绳必须经吊耳导向,防止变压器倾倒,保护变压器高/低压瓷套不被钢丝损伤。
○4变压器运输至安装位置没有道路,运输难度较大具体运输及吊装方法参见设备安装施工方案。
在运输和就位过程中有由起重工指挥,应有专业电工配合,措施得当,保证人身和变压器安全。
6.4、
○1变压器就位后用绝缘摇表检测变压器绝缘是否良好。
连接设备与变压器的连线。
变压器接线柱应用使用工具连接紧密,三相出线距离适中,工艺美观;外壳接地连接可靠。
○2注意高空坠落,安装过程中注意各部位的结合良好,安装牢固,整齐水平。
○3工作监护人应始终将作业人员的活动范围纳入自己的视线。
6.5干式变压器安装的质量技术要求:
7、结尾工作
○1检查所有螺栓因紧固,外壳接地良好。
○2变压器分接开关位置到位正确。
○3变压器的引线对地和相间距离合格,各部位连接良好。
○4确认各项电气检查与实验均完毕,并经检验合格。
○5清理工作现场,拆除工作时设置的防护栏,对照接地线的数量并拆除所有接地线检查确认无误。
8、安全措施及注意事项
8.1进入施工现场要穿好棉布工作服、工作鞋,正确戴好安全帽,佩带胸卡。
8.2高处作业要戴好安全带,安全带要挂在牢靠的地方。
高处作业人员应衣着灵便,衣袖裤脚应扎紧,穿软底鞋,高处作业人员应配带工具袋,较大的工具应系上保险绳,传递物品应用传递绳,严禁高空抛掷物件。
8.3施工场地,机具布置要整齐、整洁,做到文明施工。
8.4所使用的竹梯靠在主变本体工作,必须防滑和防倾斜,竹梯脚可套上防滑胶套,梯头用绳绑在器身牢固地方,竹梯摆放的角度以60度为宜。
8.5上器身工作人员要注意防止杂物及工具掉入本体内部,工具要系上白布带,工作人员施工时布带要系紧手腕上。
8.6紧固螺丝时,要对角轮流转圈上紧,有胶圈的地方要紧到胶圈的厚度减少到3/5 为止。
8.7吊绳绑扎的位置要适当,防止因位置不当,引起倾斜或翻倒,吊绳的夹角以60度为宜,最大不能超过90度。
8.8挂好吊绳后,应绑扎好拦腰绳及控制绳,方能起吊。
8.9重物离地10厘米时,要加荷试验,检查各部绳索,确认无误后,方能继续起吊。
8.10起吊过程中要保持与非吊物的距离,以免起吊中碰撞损坏瓷件。
8.11起吊工作由专人负责指挥,信号明确醒目,除紧急情况外,其他人不得随意指挥。
司机应集中精力,听从指挥,并设安全监护人。
8.12吊装所用绳索、钢丝绳、卡扣要进行抽查,并经拉力试验合格,有伤痕或不合格的严禁使用,更不能以小代大。
8.13汽车吊机在作业时要设专人监护。
起重作业时要设专人指挥。
严禁任何人在吊机吊臂下和重物下行走或逗留。
8.14起吊工作由专人负责指挥,信号明确醒目,除紧急情况外,其他人不得随意指挥。
司机应集中精力,听从指挥,并设安全监护人。
8.15在站内转运的货车时速不能超过5公里,倒车时要有人指挥。
8.16上下层工作时,对下层瓷件应用木板等包裹瓷套,防止打烂套管。
9、文明施工及环境保护措施
9.1培养良好的习惯,做到离开时随手关闭水龙头、电源。
9.2施工过程中使用机械、带油的器具做好防油渗漏的措施。
9.3对废弃物的处理能回收的尽可能回收,或卖给有资格的废品站;不能回收的,按规定进行处理。
9.4吊运大型施工机具时,吊机落脚点要垫上钢板或木板,避免损坏排水沟或路边基石。
