XX市XX至XX天然气管道铺设工程工程建设监理规划编制:审批:XX市XX建设监理公司驻XX项目监理部2005年9月15日目录1.工程项目概况1.1工程项目名称1.2工程项目建设地点1.3工程项目组成及规模1.4主要结构类型1.5预计投资总额1.6工程项目计划工期1.7工程质量目标1.8设计单位及承包单位项目负责人1.9工程项目特点2.工程项目建设监理阶段、范围和目标2.1工程项目监理阶段2.2工程项目监理的范围2.3工程项目监理的目标3.工程项目监理的主要内容4.项目组织4.1项目组织结构图4.2业主项目管理机构4.3承包商组织机构5.工程项目监理组织及职责5.1监理组织机构图及人员构成5.2工程项目监理组织中人员的职责5.2.1总监理工程师的职责5.2.2副总监理工程师的职责5.2.3监理工程师的职责5.2.4监理员的职责5.2.5信息管理员的职责5.2.6档案管理员的职责6.工程项目监理的目标控制与管理6.1质量控制6.2进度控制6.3投资控制6.4信息管理6.5合同管理7.工程项目监理的工作制度7.1会议制度7.2监理日记7.3监理周报7.4监理月报1.工程项目概况:1.1工程项目名称:XX市天然气长输管线工程1.2工程项目建设地点XX至XX设计路段1.3工程项目组成及规模(见下表)1.4主要结构类型:该工程为城市外围长输管线,工程线路定位测量完成以后,根据其线路图进行管沟的挖掘,挖掘完成以后立即进行管道焊接安装施工,然后进行土方夯实及回填。
1.5预计投资总额:2800 万元1.6工程项目计划工期:5个月1.7工程质量目标:优良1.8设计单位及承包单位负责人(见下表)1.9工程项目特点:天然气是易燃、易爆、高压、有毒气体,天然气工程质量事故具有隐蔽性、滞后性、动态性等特点,投产后一旦发生事故,经济损失较大,社会稳定负面影响较大,因此管道施工的质量是监理工作的重点,监理工作责任十分重大。
1.9.1根据该工程定位测量记录与施工图纸显示,本工程施工总长度为54km,在管道施工过程中需要穿越山林、小型河流、道路,同时管线较长,工程量较大,工期较短,导致我监理任务甚重等特点。
燃气管线工程燃气管线工程监理实施细则编制:审批:目录第一章目标................................................................................................................................................................. - 2 - 第二章工程概况........................................................................................................................................................ - 1 - 第三章监理工作的流程、方法和措施............................................................................................................... - 1 - 第四章监理实施细则的编制依据........................................................................................................................ - 3 - 第五章监理工作的质量控制点............................................................................................................................. - 3 - 第六章监理工作的要点.......................................................................................................................................... - 4 -一、管材和管件验收............................................................................................................................... - 4 -二、运输和贮存........................................................................................................................................ - 5 -三、聚乙烯管道(PE管)安装检验................................................................................................. - 5 -四、聚乙烯(PE)燃气管道焊接....................................................................................................... - 6 -五、管沟开挖............................................................................................................................................. - 9 -六、管道下沟.......................................................................................................................................... - 11 -七、管沟回填.......................................................................................................................................... - 11 -八、管道吹扫、强度及严密性试验................................................................................................ - 12 -九、安全管理要点................................................................................................................................ - 12 -第一章目标为规范现场施工监理人员的监理行为,确保燃气管线工程施工阶段的工程质量得到有效控制,本着“公正、合法、科学、服务”的宗旨,高标准地完成合同中规定的监理任务,特制定本监理实施细则。
中低压燃气管道工程旁站监理方案编制:审核:有限责任公司二0一三年五月目录一、工程概况二、旁站监理的范围三、旁站的目的四、旁站监理依据五、旁站监理程序六、旁站监理人员职责七、旁站监理人员在旁站监督中的工作八、本工程旁站中的控制要点九、旁站记录一、工程概况1、工程名称:燃气管道工程2、工程地点:3、本项目是燃气有限公司承建、安装工程公司4.、该项目特点是:质量要求高,施工难度大,工期时间短;5、严格按施工工期完工。
二、旁站监理范围及内容根据本工程结构特点,在施工过程中的关键部位、关键工序基础工程包括:三、旁站的目的:确保关键部位或关键工序操作符合施工规范、规程及强制性条文的要求,在于尽早发现工程质量事故苗头,杜绝和减少质量问题的发生,消除质量隐患;因此,监理人员除监督操作过程外,应对发现的工程质量问题、质量通病、不符合设计图纸、施工质量验收规范等所存在的问题,在技术上尽力帮助承包单位采取纠正措施。
四、旁站监理的依据:《建设工程监理规范》(GB50219—2000);《房屋建筑工程施工旁站监理管理办法》(试行);《工程建设标准强制性条文》;《建筑工程施工质量验收规范》;《城镇燃气输配工程及验收规范》;《城镇燃气设计》;《聚乙烯燃气管道工程技术规程》。
五、旁站监理程序1、监理公司制定旁站监理方案,明确旁站监理范围、内容、程序和旁站监理人员职责。
旁站监理方案同时报送建设单位,施工单位和工程所在地的建设行政主管部门或其委托和工程质量监督机构各一份。
2、施工单位根据监理公司制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时书面通知监理公司派驻工地的项目监理机构。
3、项目监理机构安排旁站监理人员按照旁监理方案实施旁站监理。
六、旁站监理人员职责1、检查施工企业现场质检人员是否到岗,特殊工种持证上岗及施工机械、建筑材料准备情况。
2、在现场跟班监督关键部位,关键工序的施工执行方案及工程建设强制性标准情况。

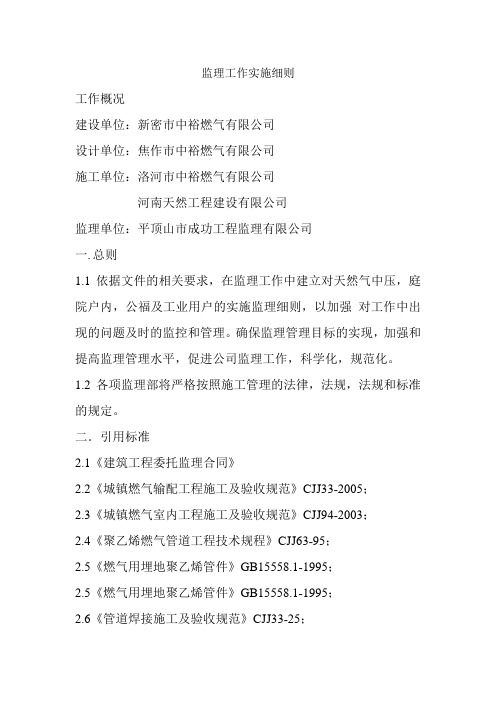

监理工作实施细则工作概况建设单位:新密市中裕燃气有限公司设计单位:焦作市中裕燃气有限公司施工单位:洛河市中裕燃气有限公司河南天然工程建设有限公司监理单位:平顶山市成功工程监理有限公司一.总则1.1依据文件的相关要求,在监理工作中建立对天然气中压,庭院户内,公福及工业用户的实施监理细则,以加强对工作中出现的问题及时的监控和管理。
确保监理管理目标的实现,加强和提高监理管理水平,促进公司监理工作,科学化,规范化。
1.2各项监理部将严格按照施工管理的法律,法规,法规和标准的规定。
二.引用标准2.1《建筑工程委托监理合同》2.2《城镇燃气输配工程施工及验收规范》CJJ33-2005;2.3《城镇燃气室内工程施工及验收规范》CJJ94-2003;2.4《聚乙烯燃气管道工程技术规程》CJJ63-95;2.5《燃气用埋地聚乙烯管件》GB15558.1-1995;2.5《燃气用埋地聚乙烯管件》GB15558.1-1995;2.6《管道焊接施工及验收规范》CJJ33-25;2.7《建设工程监理规范》;2.8《建设工程安全管理条例》;2.9《建设安全施工技术统一规范》;2.10建设工程施工合同和监理合同等;2.11设计图纸,说明和文件等;2.12有关工程的施工及验收规范,规程和标准。
三.监理工作范围,目标,内容3.1工作范围:按照监理合同所规定的监理范围或按照业主招标文件所规定的监理范围。
3.2工作目标3.2.1质量目标:通过建立健全有效的质量监督工作体系来确保工程质量达到优良工程。
3.2.2进度目标:在业主保证工程资金的情况下,科学管理,使承包商合理安排施工顺序,使工程控制在施工合同规定的工期范围内。
3.3工作内容3.3.1协助业主对施工投标单位进行资格审查并协助评审投标书,提出定标意见。
协助业主与中标单位签定工程承包合同。
3.3.2审查总包商选定的分包商的资质,并提出监理意见。
3.3.3组织并参加设计交底和图纸会审。
城镇燃气监理规划精选文档TTMS system office room 【TTMS16H-TTMS2A-TTMS8Q8-燃气输配工程监理规划编制:审批:有限公司2016年4月10日目录一、工程概况二、监理工作依据三、监理范围和主要内容四、监理工作目标五、建立组织机构及职责六、工程质量控制七、工程进度控制八、工程投资控制九、监理工作制度十、安全与文明施工的监理十一、旁站监理工作方案十二、监理设施、设备一、工程概况1、工程名称:2、工程地点:4、建设范围:市政管网工程、庭院管网工程、户内安装工程5、计划工期:合同工期(1年)6、工程特点:严要求、高质量、保安全施工环境复杂:工程主要分布在市政道路、在建建筑工程,交叉施工面多,关系复杂,加大了质量控制的难度。
主要装置:中低压输配管网、中低压调压柜调压箱等。
由于燃气工程是易燃、易爆项目,必须严格按照有关施工安装规范进行施工。
二、监理工作依据1、国家和地方有关建设工程的法律、法规。
2、国家和地方有关建设工程的技术标准规范和规程等。
3、经有关部门批准的工程项目文件和设计文件。
4、建设单位与监理单位签订的委托监理合同。
5、建设单位与承包单位签订的施工合同和协议。
三、监理范围和主要内容负责本工程主要设备材料进场检验,施工及保修阶段的质量、进度、安全和投资控制等。
进行合同管理、信息文档管理、HSE管理、组织协调和竣工验收等工作。
对工程建设的目标进行有效控制和管理,做好组织协调工作,全面维护委托方委托项目的合法权益,帮助委托方实现预定的合理建设目标。
四、监理工作目标1、工期控制目标将根据业主与我监理单位签订的委托工期。
2、质量控制目标将根据业主与总承包商签订的承包合同规定的质量等级,争创优质工程。
3、投资控制目标将根据业主与总承包商签订的承包合同规定的投资目标。
五、监理组织机构及职责1、监理组织机构根据委托监理合同,派驻一名总监理工程师。
派驻一名专业监理工程师为驻地监理工程师,组建金煌燃气项目监理部,实行总监理工程师负责制。
监理大纲一、工程概况及特点二、工程项目监理范围和内容三、编制依据八、监理工作制度九、质量控制措施(一)瓦斯气管路质量控制(二)输配加压站工程质量控制(三)钢筋砼工程质量监控(四)砌筑工程的质量监控(五)防水工程的质量监控(六)装饰工程的质量监控(七)电气安装工程质量控制(八)给排水工程质量控制(九)消防管道系统质量控制十、进度控制措施(一)事前控制(二)事中控制措施(三)事后控制措施十一、投资控制措施(一)组织措施(二)技术措施(三)经济措施(四)合同措施十二、信息管理措施十三、合同管理措施(一)合同管理措施综述(二)合同签订前的管理(三)合同工期的管理(四)工程暂停及复工的管理(五)设计变更、工程变更管理(六)合同争议的调解管理(七)违约处理的管理(八)合同的跟踪管理(九)合同的修改管理十四、安全与文明管理措施十五、组织协调措施(一)确立工作界面,明确工作程序(二)协调会议制度(三)设计单位与承包商之间的协调(四)业主与承包商之间的协调(五)承包商与物资供应单位之间的协调(六)与地方政府各部门的协调(七) 其它环节的协调十六、执行监理任务的计划(一)人员派遣计划(二)监理设施计划(三)监理软件计划(四)对承包商管理计划(五)重点、难点工序的监理计划(六)项目实施组织管理方案十七、监理工作程序(一)质量控制工作程序(二)投资控制工作程序(三)进度控制工作程序(四)安全控制工作程序十八、检测设备的配备十九、质量记录以及向业主提供的资料(一)开工报告审批制度(二)监理质量记录(三)拟提供的监理资料清单二十、合理化建议一、工程概况及特点(一)工程概况瓦斯管道联网工程是淮南矿业集团棚户区改造配套基础设施。
1、潘集地区瓦斯管道联网工程(DN400瓦斯管道12.5Km,气体输配加压站约6000平方米,相关加压设备安装等,工程造价1932万元).2、新谢地区瓦斯管道联网工程(①望峰岗至蔡家岗DN450瓦斯管道9Km,气体输配加压站约6000平方米,相关加压设备安装等,工程造价1436万元;②蔡家岗至新家园DN350瓦斯管道3Km,工程造价330万元)。
燃气工程监理规划范本一、引言本文档旨在制定燃气工程项目的监理规划范本,以确保燃气工程项目的顺利进行和实施。
该范本包含了监理规划的基本要素和合理的安排,可根据实际项目的特点进行调整和修改,以适应各个具体的燃气工程项目。
二、监理规划的目标燃气工程项目的监理规划主要包括以下几个目标:1.确保燃气工程项目的设计、施工和验收符合相关法规和标准;2.有效控制项目进度和质量,确保项目按时交付并达到预期目标;3.提供专业的技术支持和咨询,协助项目方解决燃气工程项目中的技术问题;4.监控项目成本,确保项目在预算范围内进行。
三、监理规划的内容监理规划主要包括以下几个内容:1. 监理组织结构确定监理项目的组织结构,包括监理组长、监理工程师和相关技术人员的职责和配备要求。
同时,明确监理组内部成员之间的协作关系和沟通渠道,确保监理工作的高效进行。
2. 监理任务和工作内容明确监理的任务和工作内容,包括但不限于对燃气工程项目的设计文件的审核和审查、对施工过程的监督和检查、对验收过程的跟踪和评估等。
3. 监理计划制定监理计划,确保监理工作按时进行,并与项目的其他工作协调一致。
监理计划应包括监理工作的时间安排、工作内容的具体安排以及监理工作中可能出现的风险和应对措施等内容。
4. 监理报告和记录监理过程中,及时撰写监理报告和记录,对项目的设计、施工和验收过程进行记录和评估。
监理报告应包括对项目的整体评估和存在的问题的描述,并给出相应的建议和改进措施。
5. 监理资源和保障确定监理所需的资源和保障措施,包括人员、设备、资金等方面的需求,并做好相关的准备工作。
同时,确保监理项目所需的文件和数据的完整性和安全性。
四、监理规划的实施监理规划的实施应按照以下步骤进行:1.制定监理规划范本,明确监理的目标和内容;2.根据具体项目的特点,制定监理计划和报告模板;3.与项目方和相关方进行沟通和协商,明确各方的责任和义务;4.按照监理计划进行监理工作,并及时记录和报告;5.监督和检查燃气工程项目的进展和质量,及时处理问题和风险;6.根据监理报告和反馈,提出相应的改进措施和建议;7.定期对监理规划进行评估和调整,确保监理工作的有效进行。
XXXXXX燃气工程监理实施细则编制:审核:审批:XXXXXX监理有限公司项目监理部XXXX年X月XX日目录第一章、前言 (3)第二章、工程概况 (3)第三章、监理工作的流程、方法和措施 (3)第四章、施工监理实施细则的编制依据 (3)第五章、监理工作的质量控制点: (4)第六章、监理工作的具体内容: (6)第一部分、钢质管道工程 (6)一、管材和管件验收 (6)二、管材管件存储 (7)三、管材管件拉运、布管 (8)四、吊装 (8)五、钢管补伤 (9)六、管道开挖 (9)七、管道坡口加工与组对 (9)八、钢管焊接 (11)九、焊缝无损检测 (12)十、钢管焊缝防腐 (12)十一、钢质管道下沟与回填 (13)十二、钢质管道清管、吹扫、测径与试压 (14)第二部分 PE管道工程 (15)一、管材和管件验收 (16)二、运输和贮存 (16)三、聚乙烯管道(PE管)安装检验 (16)四、聚乙烯(PE)燃气管道焊接 (17)1、热熔连接 (17)2、电熔连接 (18)3、电熔承插连接 (18)4、电熔鞍形连接 (19)五、管沟开挖 (19)六、管道下沟 (21)七、管沟回填 (22)八、管道吹扫、强度及气密性试验 (22)第三部分户内工程 (23)一、室内燃气管道安装 (23)二、燃气表安装 (28)三、燃气设备安装 (29)四、试验与验收 (32)第一章、前言为规范现场施工监理人员的监理行为,确保XXXXXX燃气工程施工阶段的工程质量得到有效控制,本着“公正、合法、科学、服务”的宗旨,高标准地完成合同中规定的监理任务,特制定本监理实施细则。
第二章、工程概况本工程为XXXXXX燃气工程,工程地点为XXXXXX境内,工程内容为燃气管道及附属设备安装等,监理范围为中压管线、庭院管道、户内管道、商业用户及附属设备安装等。
第三章、监理工作的流程、方法和措施1、监理工作流程领取设计图→审查施工图→提出所需标准和规范→参加图纸会审和设计交底→参加监理规划编制→编制监理细则→编制控制进度、投资、质量计划→审查施工组织设计(方案)→审核特殊工种人员资质→审核检验进场施工机具设备→审核检验工程材料、设备→审查开工报告→巡检、平行检验施工工序质量、隐蔽工程质量→检验评定分项工程质量→参加分部工程质量检查、核对验评资料→参加工程预验收→监督整改施工低标准→监理工作总结→整理监理资料→上交存档监理资料2、监理工作方法主要采用巡视、旁站、平行检验和见证。
XXX天然气利用工程(门站工程及庭院管网工程)监理细则XXXXXXXXXXXXXXXXXXXXX燃气监理部2005 年 5 月邳州市天然气利用工程监理细则编制:XXXXX审核:XXXXXXXXXXXXXXXXXXXXXXX监理部2005 年 5 月目录第一章总则 (1)一、工程概况 (1)二、编制目的 (1)三、编制依据 (1)第二章监理工作范围、内容及目标 (1)一、监理依据 (1)二、监理工作范围 (2)三、监理工作内容 (2)四、工程项目监理目标 (2)五、监理日志和会议制度 (3)第三章施工阶段质量控制 (3)一、施工阶段质量控制点 (3)二、土方工程质量控制 (6)三、埋地钢管安装 (7)四、PE管安装 (12)五、室内燃气管道安装 (18)六、燃气表安装......................................................... 错误!未定义书签。
七、调压柜、箱安装 (21)八、管道吹扫、试压质量控制 (22)九、穿越质量控制 (22)十、管道附属工程质量控制 (24)第四章安全文明施工 (26)邳州市天然气利用工程监理细则第一章总则一、工程概况1、相关单位:建设单位:设计单位:施工单位:监理单位:2、工程地点:3、工程内容:。
4、工程质量等级:合格。
5、工期:。
二、编制目的根据本监理合同段的具体情况,按照现行监理规范,以及工程建设的一般规律,编制本工程施工监理工作细则,用以指导本监理合同段的监理工作。
协调业主、承包商及其他方之间的工作关系,确保本监理合同段的施工质量、进度、投资三大目标的实现以及搞好合同、信息管理使本工程建设成为优质、高效、低耗、文明、安全的工程。
三、编制依据1、本工程的监理服务合同书;2、设计文件(图纸和设计变更);3、现行施工及验收规范;4、国家或地方的强制性条文、法律、法规。
第二章监理工作范围、内容及目标一、监理依据1、国家和地方现行有关工程建设及建设监理的法律、政策、规范及标准,主要包括:《建设工程监理规范》(GB50319-2006)及其它相应规程、规范;2、政府批准的建设计划、规划许可证及有关文件;3、监理合同及业主认可的其他监理工作文件;4、正式的设计文件、施工图纸;5、与本工程有关的合同或协议。
高压燃气管道工程、监理规划管道工程的概述高压燃气管道工程是城市燃气输配系统的重要组成部分,其负责将燃气从生产地或进口口岸运输至城市各终端用户。
随着城市化进程和经济发展的不断推进,燃气需求量不断增加,这就对燃气管道工程的规划、建设、运营、维护和管理提出了新的要求。
管道工程的规划在高压燃气管道工程的规划中,需要先进行城市燃气市场的调研,分析市场需求。
然后,对城市规划进行评估和分析,确定管道建设的范围和目标。
同时,还需要考虑环保和安全等方面的因素,对工程建设场所进行评估,尽量减少对环境和周边居民的影响。
在制定管道工程规划时,还需要分阶段进行实施,根据工程建设的进度和市场需求的变化进行调整。
管道工程的建设高压燃气管道工程的建设需要先进行工程设计,包括管道规格、间距、深度、材质等方面的考虑。
在施工过程中,需要考虑管道的安全性、可靠性和耐久性。
对于不同的管道材质,需要采用不同的施工方法和技术。
施工完成后,还需要进行管道的调试和运行试验,确保管道正常运行。
管道工程的监理管道工程监理是管道工程建设的重要组成部分。
监理工作包括对工程施工过程中的质量、安全和进度进行全程监控和管理,确保工程建设符合相关规范和标准。
监理应该在工程开工前制定监理计划、组织人员、确定监理内容和实施方法,并严格按照计划执行。
监理过程中应及时发现和处理工程施工中的问题和隐患,确保工程质量和安全。
监理结束后,还应做好工程验收和整理监理报告,对工程建设质量进行评估。
管道工程的运营和维护高压燃气管道工程建设完成后,管道的运营和维护是保证管道长期正常运行的重要环节。
对于管道系统的运营,需要制定相应的运营管理规程和运营模式,建立完善的管理体系。
在管道维护方面,需要进行定期巡检、维修和更换,及时发现和处理管道出现的问题和隐患。
同时,还需要建立管道的档案和信息管理系统,确保运营和维护工作可以持续进行。
结论高压燃气管道工程的规划、建设、监理、运营和维护是一个系统工程,需要涉及多个方面的知识和技术。
临夏天燃气输配工程施工时期监理
监
理
细
则
监理单位:甘肃凯达工程监理有限公司单位地址:兰州市城关区小稍门外9号
二OO七年五月
临夏市天燃气输配工程
施工时期监理细则
审核:
编制:
校对:
甘肃凯达工程监理有限公司
二OO七年五月
一、工程概况
1、工程名称:临夏市天燃气输配工程
2、工程地点:临夏市城区
3、建设工程组成及建设规模:
天燃气从瓦窑头CNG子站经民主西路、红园新路、刘临公路,敷设城东一路至后古城CNG子站。
天然气管道沿红园新村路、经西城壕、民主西路、民主东路敷设至刘临公路、与军民街、光华路、平等路形成环路。
支路有北宁路、红园路、庆胜路等,整个都市管网形成环、支结合的燃气供气管网系统。
设计压力0.4Mpa。
后古城GNG子站,建设场地选择在临夏市东北侧,位于城区东侧后古城,城东一路、东冯路的东北角,靠近城区、该GNG子站由工艺生产区、卸车区、汽车加气区等组成。
共设两个对外出入口,为专用槽车和汽车加气进出口,进出口与城东一路衔接。
厂区要紧建(构)筑物:
4、燃气工程的打算工期:
打算工期:年月日;竣工日期年月日
5、燃气工程项目结构:
建设单位:临夏中惠天燃气有限公司
设计单位:中国市政工程西北设计研究院
监理单位:甘肃凯达工程监理有限公司
施工单位:甘肃宏洋公司
临夏州焕越建筑公司第九项目部
二、监理工作范围
红园路、庆胜路、临大路、西关路、红园新村路、东冯路、平等路、民主路、环城东路、军民街总计十公里主干线天燃气管网敷设及后古诚CNG子站的建设.施工时期“三控、二管、一协调”工作。
三、监理工作内容
1、施工预备时期监理工作的要紧内容
(1)熟悉燃气工程施工图纸,并将发觉的问题汇总,书面提交建设单位转设计单位,参加设计交底。
(2)审查施工单位选择的分包单位的资质。
(3)监督检查施工单位质量保证体系及安全技术措施,完善质量治理程序与制度。
(4)审核承包单位提交的燃气工程施工组织设计及施工方案,提出审核意见,并监督其执行。
(5)审核要紧建筑材料、配件与要紧设备订货,审核其质量、性能是否满足设计要求及有关规范、现行政策、法令的规定。
(6)建设单位向施工单位交桩后,检查施工单位对操纵的检测操纵点、坐标点、水准点,进行拴桩、补桩等工作。
(7)会同有关单位,核对管道路面、地上障碍物、地下管网以及构筑物的现况。
(8)监督落实各项施工条件,审批单位工程的开工报告,并报业主备查。
2、施工时期的质量操纵
(1)监督承包单位严格按照燃气工程施工图及有关文件,并遵照国家及当地政府公布的政策、法令、法规、规范、标准及治理程序施工,操纵工程质量。
(2)监督承包单位按照燃气工程施工合同和承包单位编制的工程进度打算施工,操纵工程进度。
(3)审核及会签工程变更文件。
(4)组织对燃气工程质量问题的处理。
(5)调解建设单位与承包单位之间的争议。
(6)定期主持召开监理工作会议,检查工程进展情况,协调各方之间的关系,处理需要解决的问题。
(7)每月编制监理月报,向建设单位及有关部门汇报工程进展和监理工作情况。
(8)监督施工现场安全防护、消防、文明施工及卫生情况,并
提出改进意见。
(9)组织燃气工程时期的验收及施工预验收,提出工程质量评估报告。
(10)参加燃气工程竣工验收。
(11)进行项目监理工作总结向建设单位提交“项目监理工作总结”。
(12)督促竣工档案的编制与移交。
四、监理操纵目标
(1)投资操纵目标:工程总造价万元
(2)质量操纵目标:符合设计图纸和质量验收规范,并达到建设单位与承包单位签订的施工合同约定的工程质量标准。
(3)进度操纵目标:工程竣工日期:年月日
五、监理工作依据
1、关于燃气工程建设的法律、法规、标准及治理工作程序
2、政府批准的燃气工程项目文件
3、燃气工程托付监理合同及其他建设工程合同
4、正式的燃气工程项目施工图及有关设计文件
5、本工程执行的其他规定及专门的文件、技术规程、质量标准等。
六、项目监理机构的组织形式
依照项目特点及建设工程监理要求,决定选用直线式监理组织形式。
总监理工程师
土建结构组管道、设备安装组投资操纵组材料检测组合同治理组
七、项目监理机构人员配备打算
八、项目监理机构人员岗位职责
1、一名总监理工程师只宜担任一项托付监理合同的项目总监理
工程师工作。
需要同时担任多项托付监理合同的项目总监理工程师工
作时,须经建设单位同意,且最多不得超过3项。
2、总监理工程师应履行以下职责:
(1)确定项目监理机构人员的分工和岗位职责;
(2)主持编写项目监理规划、审批项目监理实施细则,并负责
治理项目监理机构的日常工作;
(3)审查分包单位的资质,并提出审查意见;
(4)检查和监督监理人员的工作,依照工程项目的进展情况可进行人员调配,对不称职的人员应调换其工作。
(5)主持监理工作会议,签发项目监理机构的文件和指令;
(6)审定承包单位提交的开工报告、施工组织设计、技术方案、进度打算;
(7)审核签署承包单位的申请、支付证书和竣工结算;
(8)审查和处理工程变更;
(9)主持或参与工程质量事故的调查;
(10)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;
(11)组织编写并签发监理月报、监理工作时期报告、专题报告和项目监理工作总结;
(12)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;
(13)整理工程项目的监理资料。
3、总监理工程师代表应履行以下职责:
(1)负责总监理工程师指定或交办的监理工作;
(2)按总监理工程师的授权,行使总监理工程师的部分职责和权力;
4、总监理工程师不得将下列工作托付总监理工程师代表:
(1)主持编写项目监理规划、审批项目监理实施细则;
(2)签发工程开工/复工报审表、工程暂停令、工程款支付证书、
工程竣工报验单;
工程开工/复工报审表应符合附录A1表的格式:工程暂停令应符合附录B2表的格式;工程款支付证书应符合附录田表的格式;工程竣工报验单应符合附录A10表的格式。
(3)审核签认竣工结算;
(4)调解建设与承包单位的合同争议、处理索赔、审批工程延期;
(5)依照工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。
5、专业监理工程理财应履行以下职责:
(1)负责编制本专业的监理实施细则;
(2)负责本专业监理工作的具体实施;
(3)组织、指导、检查和监督本专业监理员的工作,当人员需要调整时,向总监理工程师提出建议;
(4)审查承包单位提交的涉及本专业的打算、方案、申请、变更,并向总监理工程师提出报告;
(5)负责本专业分项工程验收及隐蔽工程验收;
(6)定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示;
(7)依照本专业监理工作实施情况做好监理日记;
(8)负责本专业监理资料的收集、汇总及整理,参与编写监理月报;
(9)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,依照实际情况认为有必要时对进场材料、。
