内墙面喷浆及抹灰技术交底
- 格式:pdf
- 大小:333.63 KB
- 文档页数:15
抹灰喷浆工程技术交底引言概述:抹灰喷浆工程是建筑施工中的一项重要工作,它不仅能提高建筑物的美观度,还能起到保护墙体的作用。
本文将从抹灰喷浆工程的基本概念、施工准备、施工工艺、注意事项以及施工质量控制等五个方面,详细阐述抹灰喷浆工程的技术交底。
一、抹灰喷浆工程的基本概念1.1 抹灰喷浆工程的定义抹灰喷浆工程是指使用特定的材料将墙体进行抹平、喷涂的施工工艺,旨在提高墙体的平整度和美观度。
1.2 抹灰喷浆工程的作用抹灰喷浆工程不仅能美化建筑物外观,还能保护墙体不受外界环境的侵蚀,增强墙体的强度和耐久性。
1.3 抹灰喷浆工程的分类根据使用的材料和施工工艺的不同,抹灰喷浆工程可以分为水泥砂浆抹灰、石膏抹灰、石膏喷涂等多种类型。
二、抹灰喷浆工程的施工准备2.1 材料准备根据具体的施工要求,准备好所需的抹灰喷浆材料,如水泥、石膏、砂浆等,并进行质量检验,确保材料符合相关标准。
2.2 设备准备准备好施工所需的设备,如抹灰机、喷涂机、抹刀等,并进行设备检查和维护,确保设备正常运行。
2.3 工程准备对施工现场进行清理,确保墙体表面干净、平整,清除墙体上的杂物和障碍物,为后续施工做好准备。
三、抹灰喷浆工程的施工工艺3.1 墙体湿润处理在进行抹灰喷浆之前,需要对墙体进行湿润处理,以提高抹灰层与墙体的粘结力。
3.2 抹灰施工将抹灰喷浆材料均匀地涂抹在墙体表面,使用抹刀进行抹平,确保抹灰层的平整度和厚度符合设计要求。
3.3 喷涂施工在墙体表面进行喷涂,使用喷涂机将抹灰喷浆均匀喷涂在墙体上,提高施工效率和涂层的均匀性。
四、抹灰喷浆工程的注意事项4.1 施工环境要求施工现场应保持通风良好,避免施工材料受潮或受污染,确保施工质量。
4.2 施工工艺要求按照设计要求和施工规范进行施工,注意抹灰层的厚度、平整度和垂直度的控制。
4.3 施工安全要求施工人员应佩戴好安全防护用品,注意施工现场的安全,避免发生意外事故。
五、抹灰喷浆工程的施工质量控制5.1 施工过程质量控制在施工过程中,进行抹灰层的厚度、平整度和垂直度的检测,及时调整施工工艺,确保施工质量。

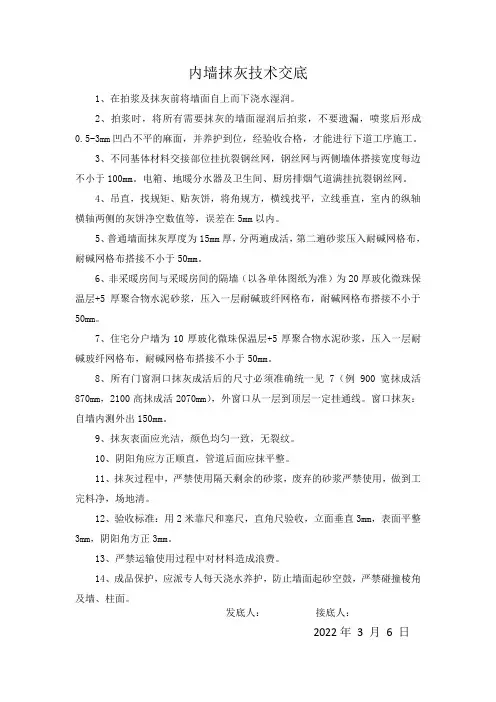

内墙抹灰技术交底1、在拍浆及抹灰前将墙面自上而下浇水湿润。
2、拍浆时,将所有需要抹灰的墙面湿润后拍浆,不要遗漏,喷浆后形成0.5-3mm凹凸不平的麻面,并养护到位,经验收合格,才能进行下道工序施工。
3、不同基体材料交接部位挂抗裂钢丝网,钢丝网与两侧墙体搭接宽度每边不小于100mm。
电箱、地暖分水器及卫生间、厨房排烟气道满挂抗裂钢丝网。
4、吊直,找规矩、贴灰饼,将角规方,横线找平,立线垂直,室内的纵轴横轴两侧的灰饼净空数值等,误差在5mm以内。
5、普通墙面抹灰厚度为15mm厚,分两遍成活,第二遍砂浆压入耐碱网格布,耐碱网格布搭接不小于50mm。
6、非采暖房间与采暖房间的隔墙(以各单体图纸为准)为20厚玻化微珠保温层+5厚聚合物水泥砂浆,压入一层耐碱玻纤网格布,耐碱网格布搭接不小于50mm。
7、住宅分户墙为10厚玻化微珠保温层+5厚聚合物水泥砂浆,压入一层耐碱玻纤网格布,耐碱网格布搭接不小于50mm。
8、所有门窗洞口抹灰成活后的尺寸必须准确统一见7(例900宽抹成活870mm,2100高抹成活2070mm),外窗口从一层到顶层一定挂通线。
窗口抹灰:自墙内测外出150mm。
9、抹灰表面应光洁,颜色均匀一致,无裂纹。
10、阴阳角应方正顺直,管道后面应抹平整。
11、抹灰过程中,严禁使用隔天剩余的砂浆,废弃的砂浆严禁使用,做到工完料净,场地清。
12、验收标准:用2米靠尺和塞尺,直角尺验收,立面垂直3mm,表面平整3mm,阴阳角方正3mm。
13、严禁运输使用过程中对材料造成浪费。
14、成品保护,应派专人每天浇水养护,防止墙面起砂空鼓,严禁碰撞棱角及墙、柱面。
发底人:接底人:2022年3 月6 日。
抹灰喷浆工程技术交底标题:抹灰喷浆工程技术交底引言概述:抹灰喷浆工程是建筑施工中常见的一项工程技术,其质量直接关系到建筑物的美观度和耐久性。
在进行抹灰喷浆工程前,必须进行技术交底,确保施工过程中的准确性和规范性。
本文将从抹灰喷浆工程技术交底的必要性、内容要点、施工工艺、注意事项和质量验收等方面进行详细介绍。
一、必要性1.1 确保施工质量:抹灰喷浆工程技术交底是为了确保施工质量,避免施工过程中出现错误或疏漏。
1.2 保障施工安全:技术交底可以提前发现施工中存在的安全隐患,确保施工过程中的安全。
1.3 提高工作效率:通过技术交底,可以让施工人员明确工作任务和要求,提高工作效率,缩短工期。
二、内容要点2.1 工程要求:明确抹灰喷浆工程的设计要求和质量标准。
2.2 施工工艺:详细介绍抹灰喷浆的施工工艺和步骤,包括材料准备、表面处理、抹灰喷浆等。
2.3 安全要求:强调施工中的安全要求,包括施工人员的安全防护、作业环境的安全措施等。
三、施工工艺3.1 材料准备:准备好抹灰喷浆所需的材料,包括水泥、砂浆、外墙涂料等。
3.2 表面处理:清理施工表面,确保表面平整、干净,便于抹灰喷浆的附着。
3.3 抹灰喷浆:按照设计要求和施工工艺进行抹灰喷浆,确保施工质量和效果。
四、注意事项4.1 施工环境:施工现场要保持干燥通风,避免雨水或风沙影响施工效果。
4.2 施工温度:施工时要注意环境温度,避免在高温或低温环境下施工,影响施工效果。
4.3 施工质量:施工过程中要严格按照设计要求和工艺要求进行施工,确保施工质量。
五、质量验收5.1 施工质量验收:完成抹灰喷浆工程后,进行质量验收,检查施工质量是否符合设计要求和质量标准。
5.2 整改措施:如发现施工质量存在问题,及时整改,确保施工质量符合要求。
5.3 完工验收:经过整改后,进行最终的完工验收,确认抹灰喷浆工程的质量和效果。
总结:抹灰喷浆工程技术交底是确保施工质量和工程效果的重要环节,只有严格按照设计要求和工艺要求进行施工,才能保证抹灰喷浆工程的质量和效果达到预期目标。

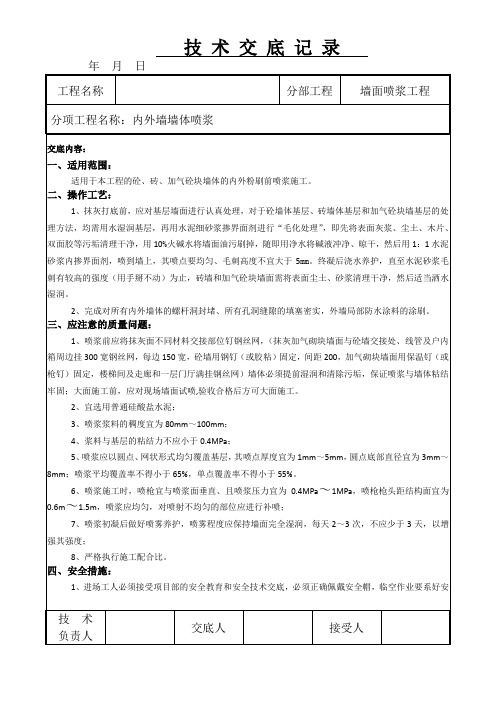

工程名称分部工程墙面喷浆工程分项工程名称:内外墙墙体喷浆
技术负责人交底人接受人
全带。
2、正确使用电动工具,接线规范,并须有专职电工配合施工,操作时要戴好绝缘手套、穿好绝缘鞋。
3、采用脚手板(室内喷浆)时,宽度不得少于二块(50cm)脚手板,间距不得大于2m,移动高凳时,上面不得站人,操作人员最多不得超过2人;超过2m高度时,应搭设脚手架。
违反项目部有关安全、质量、劳动纪律等规章制度的,将按规定对责任人(班组)进行处罚。
具体喷浆部位详见平面图和项目部施工队长、技术员的技术交底。
一、交底目的为确保墙面喷浆加固施工过程中人员安全,预防安全事故发生,现将安全技术交底如下。
二、交底内容1. 施工现场安全注意事项(1)进入施工现场必须佩戴合格的安全帽,系好下额带;(2)严禁酒后作业,确保施工人员精神饱满;(3)现场禁止吸烟,防止火灾事故;(4)禁止私自拆除或移动防护设施、电器设备;(5)禁止追逐打闹,确保施工环境安全;(6)禁止操作与自己无关的机械设备;(7)高处作业必须系好合格的安全带,高挂低用;(8)使用手持切割机必须戴绝缘手套,防止触电事故;(9)作业过程中,注意脚下安全,防止滑倒;(10)施工过程中,注意保护施工现场环境,保持清洁卫生。
2. 墙面喷浆加固施工技术要求(1)施工前,应对墙体进行彻底清理,包括表面杂物、残留灰浆、舌头灰、尘土等;(2)施工过程中,严格按照施工方案进行操作,确保施工质量;(3)墙体喷浆加固材料应选用符合国家标准的合格产品,如界面剂、水泥、砂子等;(4)界面剂、水泥、砂子按1:1.5:0.3的比例拌合成糊浆,均匀喷涂在墙面上;(5)喷浆用的砂应采用中砂,水泥用普通硅酸盐水泥,界面剂应采用优质、合格、证件齐全的产品;(6)喷浆前,应对墙面进行浇水湿润,做好喷浆前的准备工作;(7)喷浆过程中,注意喷浆点均匀,与砖墙面、砼面粘结牢固;(8)喷浆完成后,及时进行养护,确保喷浆质量。
3. 高处作业安全要求(1)高处作业人员必须佩戴合格的安全带,并系挂安全绳;(2)高处作业时,注意脚下安全,防止滑倒;(3)高处作业过程中,严禁攀爬外脚手架,禁止追逐打闹;(4)遇有六级以上强风、大雨、大雾等恶劣天气,应停止室外高处作业。
4. 其他安全要求(1)施工过程中,注意施工机械设备的维护保养,确保其正常运行;(2)施工人员应熟悉本岗位操作规程,提高安全意识;(3)施工过程中,加强现场巡查,及时发现并消除安全隐患;(4)施工完成后,进行安全验收,确保施工质量符合要求。
三、交底责任1. 施工单位负责组织安全技术交底,确保施工人员掌握安全知识;2. 施工人员应认真学习安全技术交底内容,提高安全意识;3. 监理单位负责监督施工单位执行安全技术交底情况,确保施工安全。
抹灰喷浆工程技术交底一、项目概述抹灰喷浆工程是建筑施工中常见的一项工作,用于修补墙面、天花板等建筑表面的不平整部分,以达到美观、平整的效果。
本文将对抹灰喷浆工程的技术要求、施工步骤、材料准备等进行详细介绍。
二、技术要求1. 抹灰喷浆工程应符合国家相关标准和规范要求,如《建筑装饰装修工程质量验收规范》等。
2. 抹灰喷浆的厚度应根据设计要求进行控制,一般不超过20mm。
3. 抹灰喷浆的表面应平整、光滑,无明显的凹凸、裂缝和起砂现象。
4. 抹灰喷浆的材料应符合相关标准,如水泥、石膏、石灰等。
三、施工步骤1. 材料准备:a. 水泥:按照设计比例进行配制,确保材料的质量。
b. 砂浆:选用细砂和适量的水泥按照一定比例混合,搅拌均匀。
c. 辅助材料:如增粘剂、增塑剂等,根据需要添加。
2. 基层处理:a. 清理基层表面的灰尘、油污和杂物。
b. 对于有明显裂缝或不平整的基层,应进行修补和打磨。
3. 喷涂抹灰:a. 使用喷涂设备将抹灰喷浆均匀地喷涂在基层表面上。
b. 控制喷涂的厚度,确保整个表面均匀一致。
c. 喷涂后,使用抹刀将喷涂的抹灰喷浆均匀抹平,使表面平整光滑。
4. 抹灰养护:a. 抹灰完成后,应进行养护,避免过早干燥和开裂。
b. 养护期间,应保持环境湿润,避免阳光直射和强风吹拂。
四、材料准备1. 水泥:按照设计比例配制,确保水泥的质量和稳定性。
2. 砂浆:选用细砂和适量的水泥按照一定比例混合,搅拌均匀。
3. 辅助材料:根据需要选择增粘剂、增塑剂等,确保抹灰喷浆的粘结力和可塑性。
五、安全注意事项1. 在施工过程中,工人应佩戴好安全帽、口罩、手套等个人防护用品,确保施工安全。
2. 施工现场应保持通风良好,避免长时间暴露在有害气体中。
3. 施工设备应经过检查和维护,确保正常运行,避免发生事故。
六、质量控制1. 施工前,应对材料进行质量检验,确保材料符合相关标准。
2. 施工过程中,应严格按照技术要求和施工步骤进行操作,确保施工质量。
交底部位二次结构工序名称内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。
3)作业过程中遇有脚手架与建筑物之间拉接,未经主管同意,严禁拆除。
4)室内抹灰采用高凳上铺脚手板时,宽度不得少于两块(500mm)脚手板,间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。
高度超过2m时,应由架子工搭设脚手架。
外墙抹灰采用吊篮架子时,其吊篮升降由架子工负责,非架子工不得擅自拆改或升降。
遇有六级以上强风、大雨、大雾,应停止室外高处作业。
5)脚手架上的工具、材料堆载不应集中,堆载不应超过200kg/m2。
工具要搁置稳当,以防止掉落伤人。
在两层脚手架上操作时,应尽量避免在同垂直线上作业。
施工人员必须戴安全帽。
6)注意用电安全:临时用移动照明灯时,必须用不大于36V的安全电压。
机械操作人员须持证上岗。
非操作人员不得动用现场各种用电机械设备。
严禁酒后作业和高血压患者上架作业。
7)冬期施工室内用火炉加热时,必须装设烟囱,严防煤气中毒。
2、环保措施1)用斗车装运砂浆不宜过满以免泼撒污染施工道路和施工现场。
2)石灰粉的搬运使用应注意做好防扬尘措施。
3)做到工完场清、垃圾分类堆放、及时处理。
七、细部做法及附图(1)卫生间墙面与地面交界处细部处理(2)窗口部位粉刷收口细部处理交底部位二次结构工序名称内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。
(3)洞口部位抹灰细部处理1(4)洞口部位抹灰细部处理2(5)洞口部位抹灰细部处理3交底部位二次结构工序名称内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。
备注1、材料控制(1)、材料的配合牌每个搅拌机上必须标明各种类粉刷砂浆的现场配合比,管理人员要现场称重,并在小车上做好标记。
(制作配合比牌柳树岩负责)(2)、每天的落地灰必须当天清理、回收并过筛。
2、施工前的准备工作(1)、各班组对技术负责人下发的技术交底及图纸必须详细消化,避免返工的事情发生。
抹灰喷浆工程技术交底一、工程概况抹灰喷浆工程是建造装修中常见的一项工作,主要用于墙体、天花板等表面的平整和美观。
本文将对抹灰喷浆工程的技术要求、施工工艺、材料选用等方面进行详细介绍。
二、技术要求1. 抹灰喷浆的厚度应符合设计要求,普通不得小于5mm,不得大于20mm。
2. 抹灰喷浆的表面应平整、光滑,无明显的凹凸、麻面和裂缝。
3. 抹灰喷浆应具有良好的附着力,不得有空鼓、脱落现象。
4. 抹灰喷浆的颜色应与设计要求一致,均匀且无色差。
5. 抹灰喷浆的强度应符合相关标准,普通不得小于5MPa。
三、施工工艺1. 基层处理:在施工前,应对基层进行清洁、处理、修补等工作,确保基层平整、坚固。
2. 配料:根据设计要求,选择适宜的砂浆配方,按照一定比例配制砂浆。
3. 抹灰喷浆:将配制好的砂浆均匀地涂抹在墙体或者天花板表面,使用抹刀或者喷涂设备进行施工。
4. 表面处理:在抹灰喷浆干燥后,使用抹刀或者砂纸对表面进行修整,使其平整、光滑。
5. 防护措施:在施工过程中,应注意保护好已完成的抹灰喷浆面,避免损坏。
四、材料选用1. 砂浆:选择适合的砂浆材料,如水泥砂浆、石膏砂浆等,根据具体情况进行选择。
2. 助剂:根据需要,可以添加一些助剂,如增粘剂、增强剂等,以提高抹灰喷浆的性能。
3. 工具设备:根据施工要求,选择合适的工具设备,如抹刀、喷涂设备、砂纸等。
五、施工注意事项1. 施工前应子细检查基层情况,确保基层符合施工要求。
2. 在施工过程中,严格按照配料比例进行配制砂浆,确保砂浆的质量。
3. 抹灰喷浆应均匀、连续地涂抹在墙体或者天花板表面,避免浮现明显的色差。
4. 施工过程中应注意保护已完成的抹灰喷浆面,避免损坏。
5. 施工完成后,及时进行表面处理,修整平整、光滑。
六、验收标准1. 抹灰喷浆表面应平整、光滑,无明显的凹凸、麻面和裂缝。
2. 抹灰喷浆应具有良好的附着力,无空鼓、脱落现象。
3. 抹灰喷浆的颜色应与设计要求一致,均匀且无色差。
抹灰喷浆工程技术交底一、工程概述抹灰喷浆工程是指在建筑物的墙体或天花板表面进行抹灰或喷涂,以达到平整、美观、防水、防火、保温等功能。
本文将对抹灰喷浆工程的技术要求、施工工艺、材料选用等进行详细介绍。
二、技术要求1. 抹灰喷浆材料的选用:(1)砂浆:应选用符合国家标准的建筑砂浆,具有良好的黏结性和抗渗性。
(2)添加剂:可根据需要添加适量的添加剂,如增粘剂、防水剂等。
(3)石膏:可选用石膏作为抹灰材料,具有良好的抗裂性和防火性能。
2. 抹灰喷浆工艺:(1)基层处理:墙体或天花板表面应清理干净,无油污、杂物等,确保基层的平整度和牢固性。
(2)抹灰喷涂:根据设计要求和施工工艺,选择适当的抹灰方式,如手工抹灰、机械抹灰或喷涂等。
(3)抹灰层厚度:根据设计要求,抹灰层的厚度应控制在合理范围内,一般不应小于10mm。
(4)防护措施:在抹灰施工过程中,应采取相应的防护措施,如保护好门窗、地面等,以免受到损坏。
3. 抹灰喷浆质量控制:(1)抹灰层的平整度:应符合设计要求,不得出现凹凸不平、波浪状等缺陷。
(2)抹灰层的附着力:应经过充分固化后,抹灰层与基层的附着力应达到规定的要求。
(3)抹灰层的强度:经过一定时间的养护,抹灰层的强度应满足设计要求,以保证施工质量。
三、施工流程1. 基层处理:(1)清理基层:用刮刀、扫帚等工具清理基层表面的杂物、尘土等。
(2)修补基层:对于有裂缝或不平整的基层,应进行修补处理,确保基层的平整度和牢固性。
(3)湿润基层:在施工前,应用水对基层进行湿润处理,以提高抹灰层的附着力。
2. 抹灰喷涂工艺:(1)调配砂浆:按照一定比例将砂浆材料和适量的水进行搅拌,调配成均匀的砂浆。
(2)抹灰施工:根据设计要求,选择适当的抹灰方式,将砂浆均匀地涂抹在基层表面上。
(3)砂浆压光:用抹刀或压光机对抹灰层进行压光,使其表面平整、光滑。
(4)抹灰层养护:施工完成后,应及时对抹灰层进行养护,保持适当的湿润度,以提高抹灰层的强度和附着力。
内墙抹灰技术交底第一篇:内墙抹灰准备工作内墙抹灰是建筑装修工程中非常重要的一个环节,直接影响室内的装修效果和墙面的实用性能。
因此,在进行内墙抹灰之前,需要仔细地进行准备工作,包括以下几个方面:1.准备材料和工具进行内墙抹灰时需要准备的材料主要有水泥、石膏、石膏粉、砂子、纤维网、搅拌机等。
除此之外,还需要准备一些常用工具,如砂纸、尺子、铅笔、墨线器、抹刀、砂浆板等。
2.墙体表面处理在进行内墙抹灰之前,需要先对墙体表面进行一些处理,以确保墙面平整、牢固。
首先,需要清除墙体表面上的灰尘、油污等杂质。
接着,用水泥砂浆将墙体表面进行填补,以填平墙面上的凹陷、裂缝等缺陷。
最后,使用砂纸对墙面进行处理,以保证墙体表面平整光滑。
3.墙体防潮处理在墙体表面处理完毕后,需要对墙体进行防潮处理,以避免因为潮湿导致内墙抹灰效果受到影响。
具体可采用涂刷防潮剂、安装防潮板等方法进行处理。
4.确定抹灰顺序在开始进行内墙抹灰工作时,需要根据墙面面积大小、墙面高低差等情况确定抹灰的顺序。
通常情况下,较低的墙面应该先进行抹灰,以避免较高的墙面混入较多的水泥浆。
5.抹灰过程中的注意事项在进行内墙抹灰工作时,需要注意以下几个方面。
首先,要注意调配好的水泥浆的比例和质量,保证水泥浆的均匀性和稳定性。
其次,要注意抹灰的厚度,避免抹灰过厚或过薄。
最后,要密切关注抹灰时的中间接头,避免出现开裂或掉落等情况。
通过以上准备工作和注意事项,可以确保内墙抹灰工作顺利进行。
在接下来的文章中,将重点介绍内墙抹灰的具体操作流程和注意事项。
一、交底对象本交底适用于所有参与建筑工程喷浆施工的施工人员、管理人员及监督人员。
二、交底目的为确保建筑工程喷浆施工过程中的安全,预防事故发生,提高施工效率,特进行安全技术交底。
三、施工项目及危险点1. 施工项目:建筑工程内外墙面、顶棚、地面等部位的喷浆作业。
2. 危险点:- 高处作业坠落风险;- 喷浆材料粉尘危害;- 电器设备漏电风险;- 喷浆机械操作不当风险;- 喷浆作业环境通风不良。
四、预防措施1. 高处作业安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品;- 高处作业平台必须稳固可靠,搭设符合规范要求;- 作业前应检查安全防护设施,确保其完好;- 严禁违规操作,如酒后作业、疲劳作业等。
2. 粉尘危害预防:- 喷浆作业现场应配备空气净化设备,如雾炮机、喷淋系统等;- 施工人员应佩戴防尘口罩、防尘眼镜等防护用品;- 作业现场应定期进行通风换气,降低粉尘浓度。
3. 电器设备安全:- 电器设备必须符合国家相关标准,并定期检查维护;- 严禁使用损坏的电器设备;- 作业现场应确保电气线路安全,防止漏电事故发生。
4. 喷浆机械操作安全:- 操作人员应熟悉喷浆机械的操作规程,并取得相应资格证书;- 作业前应检查喷浆机械的完好性,确保其正常工作;- 严禁超负荷、超范围使用喷浆机械。
5. 作业环境通风:- 作业现场应确保空气流通,避免通风不良;- 作业现场应定期进行空气质量检测,确保空气质量达标。
五、安全注意事项1. 施工人员应严格遵守操作规程,不得擅自改变作业方式;2. 作业现场应保持整洁,及时清理施工垃圾;3. 严禁无关人员进入作业现场;4. 作业过程中应密切关注现场安全状况,发现安全隐患立即报告并采取措施;5. 作业完成后,应做好现场清理工作,确保施工安全。
六、事故应急处理1. 发生高处坠落事故时,应立即组织救援,同时拨打急救电话;2. 发生粉尘中毒事故时,应立即将中毒人员转移到通风良好的地方,并拨打急救电话;3. 发生电器设备漏电事故时,应立即切断电源,并拨打急救电话;4. 发生其他事故时,应按照相关应急预案进行处理。
抹灰喷浆工程技术交底一、工程概况抹灰喷浆工程是建筑装饰工程中的一项重要工作,主要用于墙体、天花板和地面的表面处理,以提高其平整度和美观度。
本文将详细介绍抹灰喷浆工程的技术要求、施工步骤、施工工艺和注意事项。
二、技术要求1. 抹灰喷浆的材料应符合国家相关标准,如水泥、石膏、砂浆等。
2. 墙体、天花板和地面的基层应平整、无明显凹凸、无裂缝,并已完成防水处理。
3. 抹灰喷浆的厚度应符合设计要求,一般不小于10mm。
4. 抹灰喷浆应均匀、牢固地附着在基层上,不得出现空鼓、脱落等现象。
5. 抹灰喷浆表面应光滑、平整,无明显的砂眼、麻面和裂缝。
三、施工步骤1. 基层处理:清理基层表面的灰尘、油污等杂物,修补基层裂缝,并确保基层平整、牢固。
2. 喷涂底漆:根据基层情况,选择合适的底漆进行喷涂,提高抹灰喷浆与基层的附着力。
3. 抹灰喷浆施工:根据设计要求,将抹灰喷浆均匀地涂抹在基层上,采用抹刀、抹子等工具进行整平和压实。
4. 表面处理:待抹灰喷浆稍干后,使用砂纸或抹光机进行表面处理,使其更加平整、光滑。
5. 防护措施:施工完成后,对抹灰喷浆表面进行保护,防止外力损坏和污染。
四、施工工艺1. 抹灰喷浆的材料配比应按照设计要求进行,确保材料的质量和稳定性。
2. 施工现场应保持清洁整齐,杂物应及时清理,避免影响施工质量。
3. 施工人员应熟悉抹灰喷浆的施工工艺和操作规程,具备相关的技术知识和经验。
4. 施工过程中应注意安全,佩戴好安全帽、口罩、手套等个人防护用品,避免意外伤害。
5. 施工结束后,对施工现场进行清理,清除杂物和垃圾,保持环境整洁。
五、注意事项1. 抹灰喷浆施工应在适宜的温度和湿度条件下进行,避免出现开裂、脱落等问题。
2. 施工前应对墙体、天花板和地面进行湿润处理,以提高抹灰喷浆的附着力。
3. 施工前应检查施工材料的质量,确保无明显的质量问题,避免影响施工质量。
4. 施工过程中应注意施工工艺的操作规范,避免出现抹灰不均匀、厚度不一致等问题。
抹灰喷浆工程技术交底一、项目概述抹灰喷浆工程是建造施工中重要的一项工作,主要用于墙体、天花板等表面的抹灰和喷涂。
本文将详细介绍抹灰喷浆工程的技术要求、施工步骤、材料选用及注意事项。
二、技术要求1. 抹灰喷浆工程应符合国家相关标准和规范要求,确保施工质量。
2. 墙体表面应平整、无明显凹凸、裂缝和松动。
3. 抹灰层厚度应均匀,不得超过设计要求的允许偏差范围。
4. 抹灰层应具有较好的粘结力和耐久性,能够长期保持稳定。
5. 喷涂面层应均匀、细腻,无滴落、起泡等现象。
三、施工步骤1. 基层处理:清理墙体表面的灰尘、油污等杂质,修补裂缝和松动部位。
2. 粘结剂涂刷:根据设计要求选用适当的粘结剂,按比例配制,并均匀涂刷在墙体表面。
3. 抹灰层施工:将预拌的抹灰砂浆按照设计要求均匀抹在墙体表面,注意保持厚度一致。
4. 抹灰层处理:使用抹刀将抹灰层表面进行修整,确保平整度和垂直度满足要求。
5. 喷涂面层施工:选用适当的面层材料,按照设计要求进行喷涂,注意均匀、细腻。
四、材料选用1. 粘结剂:常用的有水泥砂浆、石膏砂浆等,根据不同墙体材料和设计要求选用适当的粘结剂。
2. 抹灰砂浆:普通采用水泥砂浆或者石膏砂浆,按照设计要求配制,并确保材料质量合格。
3. 喷涂面层材料:可以选用乳胶漆、壁纸等,根据设计要求选择合适的面层材料。
五、注意事项1. 施工前应对墙体进行全面检查,确保基层处理到位,墙体表面无松动、凹凸和裂缝。
2. 在施工过程中,应严格按照工艺流程进行操作,保证施工质量。
3. 施工现场应保持清洁,及时清理施工垃圾和杂物,确保施工环境整洁。
4. 施工人员应佩戴好安全防护用品,注意施工安全,避免发生意外事故。
5. 施工完毕后,应及时进行验收,确保施工质量符合设计要求。
六、总结抹灰喷浆工程是建造施工中不可或者缺的一项工作,施工过程中需要注意技术要求、施工步骤、材料选用及注意事项。
惟独严格按照标准要求进行施工,才干保证抹灰喷浆工程的质量和持久性。
抹灰喷浆工程技术交底一、工程概述抹灰喷浆工程是建筑施工过程中的重要环节,主要用于墙面、地面等表面的修补和平整。
本文将详细介绍抹灰喷浆工程的技术要求、施工流程、材料准备以及质量验收等内容。
二、技术要求1. 抹灰喷浆的厚度应符合设计要求,一般不得小于10mm。
2. 抹灰喷浆应均匀、牢固地附着在墙面上,不得出现空鼓、开裂等现象。
3. 抹灰喷浆的表面应平整、光滑,不得有明显的凹凸不平。
4. 抹灰喷浆应具有良好的附着力和抗渗性能,能够有效防止水分渗透。
三、施工流程1. 材料准备a. 水泥:选择符合国家标准的普通硅酸盐水泥。
b. 砂浆:按照设计要求选用合适的砂浆配比,一般为1:3的水泥砂浆。
c. 骨料:选用粒径适中、质量良好的骨料。
d. 辅助材料:如增塑剂、粘结剂等,根据需要进行选用。
2. 基层处理a. 清理基层表面的灰尘、油污等杂物。
b. 检查基层是否平整,如有凹凸不平的地方,需进行修补。
c. 如果基层吸水性较强,应进行湿润处理。
3. 砂浆调配a. 按照砂浆配比将水泥、砂子和适量的水混合搅拌均匀,直至达到要求的稠度。
b. 配制好的砂浆应在规定时间内使用完毕,避免过早失去流动性。
4. 抹灰喷浆a. 将调配好的砂浆均匀地涂抹在墙面上,注意保持一定的厚度和均匀性。
b. 使用抹刀将砂浆均匀地刮平,使其表面平整。
c. 针对大面积的抹灰喷浆,可以采用喷涂的方式进行施工,提高施工效率。
5. 养护a. 抹灰喷浆施工完成后,应及时进行养护,保持环境湿润。
b. 养护时间一般为7-14天,根据气候条件和砂浆的硬化情况进行调整。
四、质量验收1. 外观质量a. 抹灰喷浆表面应平整、光滑,不得有明显的凹凸不平。
b. 抹灰喷浆的颜色应均匀一致,不得有色差。
c. 抹灰喷浆不得有空鼓、开裂等缺陷。
2. 抗渗性能a. 抹灰喷浆应具有一定的抗渗性能,不得有水分渗透。
b. 可进行水压试验,检查抹灰喷浆的抗渗性能是否符合要求。
3. 附着力a. 抹灰喷浆应具有良好的附着力,不得有脱落现象。
内墙抹灰技术交底交底内容:XXX3#内墙抹灰技术一、施工准备一)主要材料:干混抹灰砂浆。
二)主要机具:砂浆搅拌机、平锹、手推车、大桶、灰槽、2m靠尺板、线坠、钢卷尺、方尺、托灰灰板、塑料抺子、阴阳角抺子、钢丝刷、笤帚、钻子(尖、扁头)、锤子、钳子、工具袋等。
二、作业条件1、经主体结构工程验收合格后方可进行抺灰工程,并弹好50cm水平线。
2、将过梁、圈梁及构造柱、混凝土墙板表面凸出部分混凝土剔平。
对蜂窝、麻面等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐。
4、管道穿越墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
5、砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
6、根据室内高度和抺灰现场的具体情况,提前准备好抺灰高凳或脚手架,架子应离开墙面及墙角200-250mm,以利操作。
7、室内大面积施工前先做样板间,经鉴定合格后再大面积施工。
三、施工工艺一)工艺流程:基层处理→钉钢丝网→喷水湿润→喷浆→找方→放线→贴饼、冲筋→基层抹灰→面层抹灰。
二)施工工艺:1、基层处理:基层表面要保持平整,发现缺钉缺网等应及时补齐,洁净,无浮浆、油污。
表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,表面太光的要剔毛,脚手架眼要用砼填堵密实,水暖、电器管道通过的墙洞,剔凿墙后按装的管道必须用1:3水泥沙浆堵严。
结构施工中使用脱模剂,脱模剂未脱落的部位(混凝土墙面)需用10%火碱溶液清洗。
2、钉钢丝网(钢板网):基层处理完成后,在加气砼砌体与剪力墙、柱、梁、等交接处订钢丝网,钢丝网用射钉每200mm—300mm加铁片固定,钢丝网的宽度不小于300mm,与不同基体的搭接每边不小于150mm,挂网要做到均匀、牢固。
砌体上不得用射钉固定。
