抹灰喷浆工程技术交底 (2)
- 格式:docx
- 大小:24.56 KB
- 文档页数:7
抹灰喷浆工程技术交底标题:抹灰喷浆工程技术交底引言概述:抹灰喷浆工程是建筑施工中常见的一项工程技术,其质量直接关系到建筑物的美观度和耐久性。
在进行抹灰喷浆工程前,必须进行技术交底,确保施工过程中的准确性和规范性。
本文将从抹灰喷浆工程技术交底的必要性、内容要点、施工工艺、注意事项和质量验收等方面进行详细介绍。
一、必要性1.1 确保施工质量:抹灰喷浆工程技术交底是为了确保施工质量,避免施工过程中出现错误或疏漏。
1.2 保障施工安全:技术交底可以提前发现施工中存在的安全隐患,确保施工过程中的安全。
1.3 提高工作效率:通过技术交底,可以让施工人员明确工作任务和要求,提高工作效率,缩短工期。
二、内容要点2.1 工程要求:明确抹灰喷浆工程的设计要求和质量标准。
2.2 施工工艺:详细介绍抹灰喷浆的施工工艺和步骤,包括材料准备、表面处理、抹灰喷浆等。
2.3 安全要求:强调施工中的安全要求,包括施工人员的安全防护、作业环境的安全措施等。
三、施工工艺3.1 材料准备:准备好抹灰喷浆所需的材料,包括水泥、砂浆、外墙涂料等。
3.2 表面处理:清理施工表面,确保表面平整、干净,便于抹灰喷浆的附着。
3.3 抹灰喷浆:按照设计要求和施工工艺进行抹灰喷浆,确保施工质量和效果。
四、注意事项4.1 施工环境:施工现场要保持干燥通风,避免雨水或风沙影响施工效果。
4.2 施工温度:施工时要注意环境温度,避免在高温或低温环境下施工,影响施工效果。
4.3 施工质量:施工过程中要严格按照设计要求和工艺要求进行施工,确保施工质量。
五、质量验收5.1 施工质量验收:完成抹灰喷浆工程后,进行质量验收,检查施工质量是否符合设计要求和质量标准。
5.2 整改措施:如发现施工质量存在问题,及时整改,确保施工质量符合要求。
5.3 完工验收:经过整改后,进行最终的完工验收,确认抹灰喷浆工程的质量和效果。
总结:抹灰喷浆工程技术交底是确保施工质量和工程效果的重要环节,只有严格按照设计要求和工艺要求进行施工,才能保证抹灰喷浆工程的质量和效果达到预期目标。
一、交底目的为确保基坑支护喷浆工程的安全顺利进行,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象1. 基坑支护喷浆施工人员;2. 施工现场管理人员;3. 施工监督人员。
三、交底时间[填写交底时间]四、交底内容1. 施工现场安全要求(1)所有施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工现场应设置安全警示标志,并设置专人负责安全巡视。
(3)施工现场应保持整洁,禁止无关人员进入。
2. 喷浆作业安全操作规程(1)喷浆前,应检查喷浆设备、喷头、输送管等是否完好,并确保其符合安全要求。
(2)喷浆过程中,应保持操作人员与喷浆设备之间的安全距离,防止意外伤害。
(3)喷浆时,应使用合适的喷浆角度和压力,避免喷浆料溅出伤人。
(4)喷浆过程中,若发现喷头堵塞,应立即停止喷浆,清理喷头,确保喷浆顺畅。
(5)喷浆结束后,应及时清理施工现场,防止喷浆料堆积影响施工安全。
3. 应急预案(1)遇有喷浆设备故障,应立即停止喷浆,切断电源,排除故障。
(2)遇有人员受伤,应立即停止喷浆,采取紧急救治措施,并报告现场负责人。
(3)遇有火灾、触电等紧急情况,应立即启动应急预案,组织人员撤离现场,并报告相关部门。
4. 其他注意事项(1)喷浆作业过程中,应密切关注施工环境,防止因气候、地质等因素影响施工安全。
(2)施工人员应严格遵守操作规程,不得擅自改变施工工艺。
(3)施工现场应定期进行安全检查,发现问题及时整改。
五、交底人签字[填写交底人姓名]六、接受人签字[填写接受人姓名]七、交底日期[填写交底日期]八、备注1. 本安全技术交底适用于基坑支护喷浆工程。
2. 施工单位应根据实际情况,对本安全技术交底进行修改和完善。
3. 施工过程中,如遇特殊情况,应立即报告现场负责人,并采取相应措施。
喷射混凝土工程安全技术交底1、进入现场,必须戴好安全帽,扣好帽带,正确使用个人防护用品。
2、所有不符合高空作业要求的人员,一律禁止高处作业。
并严禁酒后高处作业。
3、严格正确使用劳动防护用品。
遵守高处作业规定,工具必须入袋,物件严禁高处抛掷。
4、活动货架应牢固、平稳,移动前人要下来。
5、喷射混凝土设备在使用前应进行检查,使用后应洗净,喷头堵塞,疏通时不准对人。
6、喷浆要戴口罩、手套和保护镜、穿工作服,手上、最好在脸上涂上护肤油脂(凡士林)等。
7、喷浆要注意风向,尽量不要让纸浆漂浮到其他地方和其他地方。
8、喷射机外露的传动部分应配备防护罩,作业时,不得随意拆除。
9、喷射机应安装在防雨的地方、防风沙的机棚内。
10、长期搁置再用的机械,除使用前必要的机械维护外,必须测量电动机绝缘电阻,合格后方可使用11、机械操作员和喷射器操作员应具有接触信号,送风、加料、停机、停风等应互相协调配合,防止发生堵塞事故。
12、在喷嘴的前方或左右2-3m范围内不得站人或通行,不准喷向高低压电线,工作停歇时,喷嘴不允许朝向某人的方向。
13、转移作业面时,供风、供水、供电、供料系统也应随之移动。
注意软管不得在任何地方拖动或弯曲。
14、停机时,应先停止加料,然后关闭电机,停止输送压缩空气。
15、作业后,应往料斗注入清水,启动泵并进行清洁,直到水变清,再倒出泵内积水,清洗疏通喷头座及滤网,再开喷枪擦洗干净。
16、长期存放前,应清除前、后轴承座中的石灰浆,堵塞进浆口,从出浆口注入机油约50ml,再堵塞出浆口,开机运转约30s,使泵体内润滑防锈。
17、现场补充披露内容:披露方签字:白天期:。

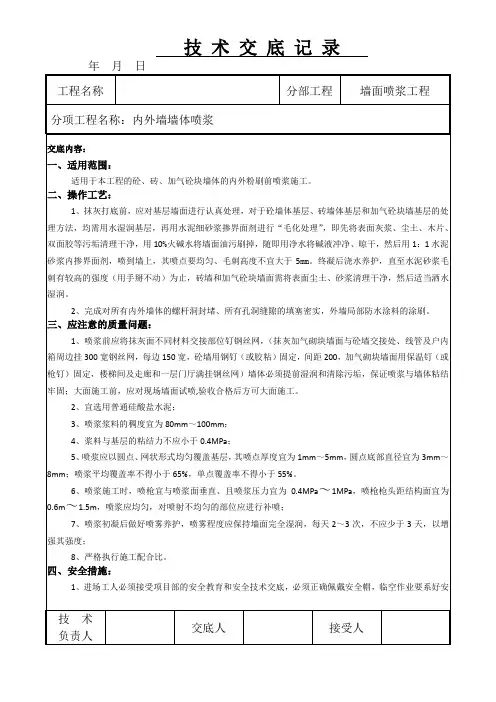

工程名称分部工程墙面喷浆工程分项工程名称:内外墙墙体喷浆
技术负责人交底人接受人
全带。
2、正确使用电动工具,接线规范,并须有专职电工配合施工,操作时要戴好绝缘手套、穿好绝缘鞋。
3、采用脚手板(室内喷浆)时,宽度不得少于二块(50cm)脚手板,间距不得大于2m,移动高凳时,上面不得站人,操作人员最多不得超过2人;超过2m高度时,应搭设脚手架。
违反项目部有关安全、质量、劳动纪律等规章制度的,将按规定对责任人(班组)进行处罚。
具体喷浆部位详见平面图和项目部施工队长、技术员的技术交底。
上海绿地建筑工程有限公司喷浆施工技术交底工程名称滨湖新城A1-1/A4-1地块项目分项工程名称交底内容、部位内墙喷浆交底时间交底内容技术参数地下室二层层高:3.5米;地下一层层高:4.5米;标准层层高5.4及5.3米安装示意图施工工艺流程工艺流程:基层处理→基层验收→浇水湿润→浆料配制→现场喷浆→成品养护施工质量要求 1、喷浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于50mm的空白底斑。
2、喷浆施工界面喷点最大高差应小于2mm,喷浆浆料平均覆盖施工截面应大于65%。
3、成型并且养护完毕的喷浆颗粒应能牢固附着在基层上,无脱层、无空鼓,能够满足抹灰要求。
质量保证措施1、基层处理:喷浆施工前应处理混凝土墙面①、清理附着在混凝土墙面的油污、残浆、旧模板等垃圾。
②、对于混凝土表面局部涨模的部分剔凿平整并且清理干净。
③、用自来水冲洗、湿润墙面。
在甩浆前一天对墙面提前进行湿润,由于加气块混凝土墙体吸水速度先快后慢,吸水量大而且延续时间长,故应增加湿润次数,使甩浆有良好的凝结硬化条件,湿润标准以渗入加气块8-10mm为宜。
2、不同材料的砌体表面和安装线槽修补完成并且都张铺网格布,网格布规格为4mm*4mm,宽度不少于330mm,网格布用抗裂砂浆固定,网格布每边不小于16.5㎜宽,网格布粘贴规范,确保网面平整、附着牢固稳定。
3、浆料配制①、1:1水泥砂浆中加801建筑胶水8%配制,或采用专用界面剂,材料配比完成,先采用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状浆料。
②、浆料搅拌必须使用电动搅拌机均匀搅拌,稠度满足喷浆要求,搅拌时间应为2.5~3min、拌制完成的浆料应及时投入空气压缩机中(喷浆机),应在3h内使用完成。
4、喷浆施工①、基层清理干净,验收通过且湿润达标后方可进行喷浆施工。
②、风力达到4级以上时不宜进行喷浆施工。
③、喷浆施工时1.0Mpa;喷浆与结构面距离宜为0.6m~1.5m;喷枪与墙面夹角宜大于30°,且应由上而下或由左向右匀速移动进行喷射施工。
喷浆工程安全技术交底一、背景介绍喷浆工程是一种常见的土木工程施工方法,主要用于地下工程的加固和修复。
喷浆工程的安全技术交底是为了确保施工过程中的安全,保护工人的生命财产安全,提高工程质量和效率。
本文将详细介绍喷浆工程的安全技术交底内容。
二、安全技术要求1.施工现场安全要求(1)施工现场应设置明显的安全警示标志,包括施工区域、危险区域等。
(2)施工现场应保持整洁,杂物应及时清理,以防止绊倒和滑倒事故的发生。
(3)施工现场应配备必要的消防设备,并进行定期检查和维护。
(4)施工现场应设立安全通道,保证人员和设备的安全通行。
2.工人安全要求(1)工人应佩戴符合国家标准的个人防护装备,包括安全帽、防护鞋、防护眼镜等。
(2)工人应接受必要的安全培训,了解喷浆工程的施工要求和安全操作规程。
(3)工人应严格遵守施工现场的安全规定,不得擅自改变施工方案或操作方法。
(4)工人应定期进行身体健康检查,确保身体状况适合从事喷浆工程施工。
3.设备安全要求(1)喷浆设备应符合国家标准,具备安全可靠的性能。
(2)设备操作人员应熟悉设备的使用方法和操作规程,严格按照操作手册进行操作。
(3)设备应进行定期检查和维护,确保设备的正常运行和安全性能。
(4)设备周围应设置安全防护措施,防止工人误入危险区域。
三、安全操作流程1.施工前准备(1)施工前应对施工现场进行全面检查,确保安全设施完好,消防设备齐全。
(2)检查喷浆设备的工作状态和安全性能,确保设备正常运行。
(3)组织工人进行安全技术交底,详细讲解施工要求和安全操作规程。
2.施工过程(1)工人应按照施工方案进行操作,不得擅自改变施工方法。
(2)喷浆设备操作人员应熟悉设备的使用方法,严格按照操作手册进行操作。
(3)工人应佩戴个人防护装备,并保持施工现场的整洁和通风良好。
(4)定期检查喷浆设备的工作状态,确保设备的正常运行。
3.施工后整理(1)施工结束后,工人应及时清理施工现场,将杂物和废弃物清理干净。
一、交底项目:外墙喷浆作业二、交底日期:____年____月____日三、施工单位:____四、分项工程名称:外墙喷浆五、交底提要:为确保外墙喷浆作业过程中的安全,特制定本安全技术交底。
六、交底内容:1. 作业人员入场要求:1.1 作业人员必须经过入场教育、安全技术培训,并取得合格证书后方可上岗作业;1.2 作业人员应熟悉本岗位的安全操作规程,掌握安全防护知识;1.3 作业人员应穿着符合安全要求的防护服、安全帽、防尘口罩、防滑鞋等。
2. 作业现场安全要求:2.1 作业现场应设置明显的安全警示标志,如:禁止吸烟、禁止通行、危险区域等;2.2 作业现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒等事故发生;2.3 作业现场应配备消防器材,如:灭火器、消防沙等,确保火灾发生时能够及时扑救。
3. 机械设备安全要求:3.1 机械设备应定期进行维护保养,确保其正常运行;3.2 机械设备操作人员应熟悉设备操作规程,严格遵守操作规程进行作业;3.3 机械设备操作过程中,应确保设备周围无人员,防止误操作导致事故发生。
4. 外墙喷浆作业安全要求:4.1 喷浆前,应对外墙进行清洁处理,确保墙面干净、无松动、无裂缝;4.2 喷浆作业过程中,应保持喷枪与墙面距离适中,避免喷浆不均匀;4.3 喷浆过程中,应密切关注喷浆压力,防止喷浆压力过高导致墙面受损;4.4 喷浆完成后,应对墙面进行检查,确保喷浆质量符合要求。
5. 个人防护用品:5.1 作业人员应佩戴防尘口罩、防滑鞋、安全帽等个人防护用品;5.2 在喷浆作业过程中,应避免吸入喷浆粉尘,如需进入喷浆区域,应佩戴防尘口罩;5.3 喷浆作业完成后,应对作业区域进行清理,确保无残留喷浆粉尘。
七、检查执行情况:1. 作业人员入场教育及安全技术培训合格证书;2. 作业现场安全警示标志设置;3. 机械设备维护保养记录;4. 外墙喷浆作业现场安全措施;5. 个人防护用品佩戴情况。
八、注意事项:1. 严格遵守安全技术操作规程,确保作业安全;2. 作业过程中,密切关注现场情况,发现问题及时处理;3. 加强安全意识,提高自我保护能力;4. 发现安全隐患,立即报告,及时消除。

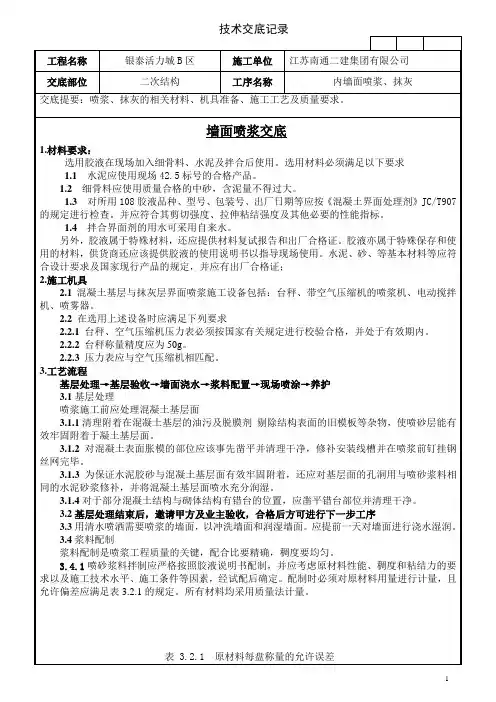

交底部位二次结构工序名称内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。
3)作业过程中遇有脚手架与建筑物之间拉接,未经主管同意,严禁拆除。
4)室内抹灰采用高凳上铺脚手板时,宽度不得少于两块(500mm)脚手板,间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。
高度超过2m时,应由架子工搭设脚手架。
外墙抹灰采用吊篮架子时,其吊篮升降由架子工负责,非架子工不得擅自拆改或升降。
遇有六级以上强风、大雨、大雾,应停止室外高处作业。
5)脚手架上的工具、材料堆载不应集中,堆载不应超过200kg/m2。
工具要搁置稳当,以防止掉落伤人。
在两层脚手架上操作时,应尽量避免在同垂直线上作业。
施工人员必须戴安全帽。
6)注意用电安全:临时用移动照明灯时,必须用不大于36V的安全电压。
机械操作人员须持证上岗。
非操作人员不得动用现场各种用电机械设备。
严禁酒后作业和高血压患者上架作业。
7)冬期施工室内用火炉加热时,必须装设烟囱,严防煤气中毒。
2、环保措施1)用斗车装运砂浆不宜过满以免泼撒污染施工道路和施工现场。
2)石灰粉的搬运使用应注意做好防扬尘措施。
3)做到工完场清、垃圾分类堆放、及时处理。
七、细部做法及附图(1)卫生间墙面与地面交界处细部处理(2)窗口部位粉刷收口细部处理交底部位二次结构工序名称内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。
(3)洞口部位抹灰细部处理1(4)洞口部位抹灰细部处理2(5)洞口部位抹灰细部处理3交底部位二次结构工序名称内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。
备注1、材料控制(1)、材料的配合牌每个搅拌机上必须标明各种类粉刷砂浆的现场配合比,管理人员要现场称重,并在小车上做好标记。
(制作配合比牌柳树岩负责)(2)、每天的落地灰必须当天清理、回收并过筛。
2、施工前的准备工作(1)、各班组对技术负责人下发的技术交底及图纸必须详细消化,避免返工的事情发生。
喷浆工程安全技术交底一、背景介绍喷浆工程是一种常见的土木工程施工技术,用于加固和修复建筑结构、地下隧道、岩石边坡等。
然而,由于喷浆工程涉及到高压泵、喷浆机、喷浆管道等设备的使用,以及喷浆材料的特殊性质,施工过程中存在一定的安全风险。
因此,为了确保施工人员的安全,提高工程质量,进行喷浆工程安全技术交底是非常必要的。
二、交底内容1. 喷浆工程的基本原理和施工流程- 喷浆工程的基本原理:喷浆是通过高压泵将水泥浆料或其他材料喷射到需要加固或修复的结构表面,形成一层坚固的保护层。
- 施工流程:准备工作(清理施工现场、检查设备)、喷浆前的准备(配制浆料、调试设备)、喷浆施工(控制喷浆压力、喷浆速度、喷浆距离)、清理工作(清理设备、清理施工现场)。
2. 喷浆工程的安全注意事项- 人员安全:施工人员必须佩戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套、防护鞋等。
- 设备安全:喷浆设备必须经过定期检查和维护,确保其正常运行。
操作人员应熟悉设备的使用方法和注意事项。
- 施工现场安全:施工现场必须设置明显的警示标识,禁止无关人员进入。
施工现场应保持整洁,防止杂物堆积,确保施工人员的安全。
- 喷浆材料安全:喷浆材料应符合相关标准,施工人员应正确使用和储存喷浆材料,避免产生有害气体和粉尘。
3. 突发情况的应急处理- 设备故障:在设备故障时,操作人员应立即停止施工,并及时通知维修人员进行维修。
- 意外伤害:如发生意外伤害,施工人员应立即停止施工,进行急救,并及时报告相关负责人。
4. 喷浆工程的质量要求- 喷浆材料的配制:喷浆材料的配制应符合相关标准,确保其质量稳定。
- 喷浆施工的质量控制:喷浆施工应根据设计要求进行,控制喷浆厚度、均匀性和附着力等指标。
三、交底方式和时间喷浆工程安全技术交底可以通过现场会议、培训课程等形式进行。
交底时间应在施工前进行,确保施工人员了解相关安全知识和操作要求。
四、交底人员交底人员应包括施工负责人、施工人员、相关监理人员等。
抹灰喷浆工程技术交底一、工程概况抹灰喷浆工程是建造装修中常见的一项工作,主要用于墙体、天花板等表面的平整和美观。
本文将对抹灰喷浆工程的技术要求、施工工艺、材料选用等方面进行详细介绍。
二、技术要求1. 抹灰喷浆的厚度应符合设计要求,普通不得小于5mm,不得大于20mm。
2. 抹灰喷浆的表面应平整、光滑,无明显的凹凸、麻面和裂缝。
3. 抹灰喷浆应具有良好的附着力,不得有空鼓、脱落现象。
4. 抹灰喷浆的颜色应与设计要求一致,均匀且无色差。
5. 抹灰喷浆的强度应符合相关标准,普通不得小于5MPa。
三、施工工艺1. 基层处理:在施工前,应对基层进行清洁、处理、修补等工作,确保基层平整、坚固。
2. 配料:根据设计要求,选择适宜的砂浆配方,按照一定比例配制砂浆。
3. 抹灰喷浆:将配制好的砂浆均匀地涂抹在墙体或者天花板表面,使用抹刀或者喷涂设备进行施工。
4. 表面处理:在抹灰喷浆干燥后,使用抹刀或者砂纸对表面进行修整,使其平整、光滑。
5. 防护措施:在施工过程中,应注意保护好已完成的抹灰喷浆面,避免损坏。
四、材料选用1. 砂浆:选择适合的砂浆材料,如水泥砂浆、石膏砂浆等,根据具体情况进行选择。
2. 助剂:根据需要,可以添加一些助剂,如增粘剂、增强剂等,以提高抹灰喷浆的性能。
3. 工具设备:根据施工要求,选择合适的工具设备,如抹刀、喷涂设备、砂纸等。
五、施工注意事项1. 施工前应子细检查基层情况,确保基层符合施工要求。
2. 在施工过程中,严格按照配料比例进行配制砂浆,确保砂浆的质量。
3. 抹灰喷浆应均匀、连续地涂抹在墙体或者天花板表面,避免浮现明显的色差。
4. 施工过程中应注意保护已完成的抹灰喷浆面,避免损坏。
5. 施工完成后,及时进行表面处理,修整平整、光滑。
六、验收标准1. 抹灰喷浆表面应平整、光滑,无明显的凹凸、麻面和裂缝。
2. 抹灰喷浆应具有良好的附着力,无空鼓、脱落现象。
3. 抹灰喷浆的颜色应与设计要求一致,均匀且无色差。
喷浆工程安全技术交底一、背景介绍喷浆工程是一种常见的土木工程施工技术,用于加固地基、防水、防渗漏等方面。
然而,由于施工过程中存在一定的风险和安全隐患,因此在进行喷浆工程前,需要进行安全技术交底,以确保施工过程中的安全性。
二、安全技术交底的目的安全技术交底旨在向参预喷浆工程的工作人员详细介绍施工过程中的安全注意事项、应急措施和防护措施,以提高工作人员的安全意识和操作水平,减少事故发生的可能性。
三、安全技术交底的内容1. 喷浆工程的基本知识- 喷浆工程的定义和分类- 喷浆材料的种类和特性- 喷浆工程的施工流程和工艺2. 施工现场的安全要求- 施工现场的标识和警示标志- 施工现场的通道设置和疏散通道- 施工现场的安全防护设施3. 喷浆设备的安全操作- 喷浆设备的基本结构和工作原理- 喷浆设备的操作规程和注意事项- 喷浆设备的维护保养和故障处理4. 喷浆材料的安全使用- 喷浆材料的储存和保管要求- 喷浆材料的配制和搅拌注意事项- 喷浆材料的使用量和施工效果控制5. 作业人员的安全防护- 作业人员的安全防护装备要求- 作业人员的个人防护措施和操作规范- 作业人员的应急处置和自救方法6. 现场应急措施- 火灾事故的应急处理和灭火器材使用- 电气事故的应急处理和断电措施- 人员伤害事故的急救方法和求救流程四、安全技术交底的形式1. 安全技术交底会议- 在施工前召开会议,邀请参预喷浆工程的工作人员参加 - 由专业人员进行安全技术交底,解答工作人员的疑问- 会议记录,包括参会人员名单、交底内容和签字确认2. 安全技术交底培训- 针对新进人员或者需要加强安全意识的人员,进行专门的培训- 培训内容包括喷浆工程的安全知识、操作规程和应急措施- 培训结束后进行考核,确保培训效果3. 安全技术交底资料- 编制安全技术交底手册,详细记录喷浆工程的安全要求和操作规程- 将手册发放给参预喷浆工程的工作人员,供他们参考和学习- 定期更新手册内容,确保与实际施工操作相符合五、安全技术交底的效果评估为了确保安全技术交底的有效性,需要进行效果评估,包括以下方面:1. 工作人员的安全意识和操作水平的提升情况2. 施工现场的安全管理和安全防护设施的落实情况3. 施工过程中事故和安全隐患的发生情况4. 安全技术交底的培训和资料的使用情况六、总结通过安全技术交底,可以提高喷浆工程施工过程中的安全性,减少事故的发生,保障工作人员的生命安全和身体健康。
抹灰喷浆工程技术交底一、工程概述抹灰喷浆工程是指在建筑物的墙体或天花板表面进行抹灰或喷涂,以达到平整、美观、防水、防火、保温等功能。
本文将对抹灰喷浆工程的技术要求、施工工艺、材料选用等进行详细介绍。
二、技术要求1. 抹灰喷浆材料的选用:(1)砂浆:应选用符合国家标准的建筑砂浆,具有良好的黏结性和抗渗性。
(2)添加剂:可根据需要添加适量的添加剂,如增粘剂、防水剂等。
(3)石膏:可选用石膏作为抹灰材料,具有良好的抗裂性和防火性能。
2. 抹灰喷浆工艺:(1)基层处理:墙体或天花板表面应清理干净,无油污、杂物等,确保基层的平整度和牢固性。
(2)抹灰喷涂:根据设计要求和施工工艺,选择适当的抹灰方式,如手工抹灰、机械抹灰或喷涂等。
(3)抹灰层厚度:根据设计要求,抹灰层的厚度应控制在合理范围内,一般不应小于10mm。
(4)防护措施:在抹灰施工过程中,应采取相应的防护措施,如保护好门窗、地面等,以免受到损坏。
3. 抹灰喷浆质量控制:(1)抹灰层的平整度:应符合设计要求,不得出现凹凸不平、波浪状等缺陷。
(2)抹灰层的附着力:应经过充分固化后,抹灰层与基层的附着力应达到规定的要求。
(3)抹灰层的强度:经过一定时间的养护,抹灰层的强度应满足设计要求,以保证施工质量。
三、施工流程1. 基层处理:(1)清理基层:用刮刀、扫帚等工具清理基层表面的杂物、尘土等。
(2)修补基层:对于有裂缝或不平整的基层,应进行修补处理,确保基层的平整度和牢固性。
(3)湿润基层:在施工前,应用水对基层进行湿润处理,以提高抹灰层的附着力。
2. 抹灰喷涂工艺:(1)调配砂浆:按照一定比例将砂浆材料和适量的水进行搅拌,调配成均匀的砂浆。
(2)抹灰施工:根据设计要求,选择适当的抹灰方式,将砂浆均匀地涂抹在基层表面上。
(3)砂浆压光:用抹刀或压光机对抹灰层进行压光,使其表面平整、光滑。
(4)抹灰层养护:施工完成后,应及时对抹灰层进行养护,保持适当的湿润度,以提高抹灰层的强度和附着力。
喷浆工程安全技术交底喷浆工程是一种常见的地下工程施工方式,涉及到复杂的施工环境和高风险的作业条件。
为了确保喷浆工程的安全施工,必须对相关安全技术进行充分的交底和培训。
本文将详细介绍喷浆工程安全技术交底的内容和要点。
一、施工前的准备工作1.1 确认施工人员的资质和培训情况,保证具备相关的技术和经验。
1.2 对施工现场进行全面的安全检查,排除潜在的安全隐患。
1.3 制定详细的施工方案和安全操作规程,确保施工过程中的安全措施得到有效执行。
二、喷浆设备的操作和维护2.1 对喷浆设备进行全面的检查和维护,确保设备运行正常。
2.2 操作人员应熟悉喷浆设备的使用方法和操作流程,避免操作失误导致事故发生。
2.3 定期对喷浆设备进行维护保养,确保设备的稳定性和安全性。
三、喷浆材料的选择和使用3.1 选择符合标准的喷浆材料,确保其质量和性能符合要求。
3.2 操作人员应熟悉喷浆材料的使用方法和注意事项,避免使用不当导致施工质量问题。
3.3 喷浆材料的储存和运输也需要符合相关的安全规定,确保材料的安全性和完整性。
四、施工现场的安全管理4.1 在施工现场设置明显的安全警示标识,提醒施工人员注意安全。
4.2 对施工现场进行定期巡查和检查,及时发现和处理安全隐患。
4.3 在施工现场设置安全通道和紧急疏散通道,确保在紧急情况下能够及时疏散人员。
五、事故应急处理和报告5.1 制定完善的事故应急处理预案,确保在发生事故时能够迅速有效地处理。
5.2 对施工人员进行事故应急处理的培训和演练,提高应对突发事件的能力。
5.3 对施工现场的事故进行及时报告和记录,总结经验教训,提高施工安全管理水平。
综上所述,喷浆工程安全技术交底是确保喷浆工程施工安全的重要环节,只有充分重视安全技术交底和培训,才能有效降低施工风险,保障施工人员的安全和工程质量。
希望相关施工单位和管理者能够重视喷浆工程安全技术交底,确保施工过程中的安全和稳定。
一、交底对象本交底适用于所有参与建筑工程喷浆施工的施工人员、管理人员及监督人员。
二、交底目的为确保建筑工程喷浆施工过程中的安全,预防事故发生,提高施工效率,特进行安全技术交底。
三、施工项目及危险点1. 施工项目:建筑工程内外墙面、顶棚、地面等部位的喷浆作业。
2. 危险点:- 高处作业坠落风险;- 喷浆材料粉尘危害;- 电器设备漏电风险;- 喷浆机械操作不当风险;- 喷浆作业环境通风不良。
四、预防措施1. 高处作业安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品;- 高处作业平台必须稳固可靠,搭设符合规范要求;- 作业前应检查安全防护设施,确保其完好;- 严禁违规操作,如酒后作业、疲劳作业等。
2. 粉尘危害预防:- 喷浆作业现场应配备空气净化设备,如雾炮机、喷淋系统等;- 施工人员应佩戴防尘口罩、防尘眼镜等防护用品;- 作业现场应定期进行通风换气,降低粉尘浓度。
3. 电器设备安全:- 电器设备必须符合国家相关标准,并定期检查维护;- 严禁使用损坏的电器设备;- 作业现场应确保电气线路安全,防止漏电事故发生。
4. 喷浆机械操作安全:- 操作人员应熟悉喷浆机械的操作规程,并取得相应资格证书;- 作业前应检查喷浆机械的完好性,确保其正常工作;- 严禁超负荷、超范围使用喷浆机械。
5. 作业环境通风:- 作业现场应确保空气流通,避免通风不良;- 作业现场应定期进行空气质量检测,确保空气质量达标。
五、安全注意事项1. 施工人员应严格遵守操作规程,不得擅自改变作业方式;2. 作业现场应保持整洁,及时清理施工垃圾;3. 严禁无关人员进入作业现场;4. 作业过程中应密切关注现场安全状况,发现安全隐患立即报告并采取措施;5. 作业完成后,应做好现场清理工作,确保施工安全。
六、事故应急处理1. 发生高处坠落事故时,应立即组织救援,同时拨打急救电话;2. 发生粉尘中毒事故时,应立即将中毒人员转移到通风良好的地方,并拨打急救电话;3. 发生电器设备漏电事故时,应立即切断电源,并拨打急救电话;4. 发生其他事故时,应按照相关应急预案进行处理。
抹灰喷浆工程技术交底一、工程概况抹灰喷浆工程是建筑装饰工程中的一项重要工作,主要用于墙体、天花板和地面的表面处理,以提高其平整度和美观度。
本文将详细介绍抹灰喷浆工程的技术要求、施工步骤、施工工艺和注意事项。
二、技术要求1. 抹灰喷浆的材料应符合国家相关标准,如水泥、石膏、砂浆等。
2. 墙体、天花板和地面的基层应平整、无明显凹凸、无裂缝,并已完成防水处理。
3. 抹灰喷浆的厚度应符合设计要求,一般不小于10mm。
4. 抹灰喷浆应均匀、牢固地附着在基层上,不得出现空鼓、脱落等现象。
5. 抹灰喷浆表面应光滑、平整,无明显的砂眼、麻面和裂缝。
三、施工步骤1. 基层处理:清理基层表面的灰尘、油污等杂物,修补基层裂缝,并确保基层平整、牢固。
2. 喷涂底漆:根据基层情况,选择合适的底漆进行喷涂,提高抹灰喷浆与基层的附着力。
3. 抹灰喷浆施工:根据设计要求,将抹灰喷浆均匀地涂抹在基层上,采用抹刀、抹子等工具进行整平和压实。
4. 表面处理:待抹灰喷浆稍干后,使用砂纸或抹光机进行表面处理,使其更加平整、光滑。
5. 防护措施:施工完成后,对抹灰喷浆表面进行保护,防止外力损坏和污染。
四、施工工艺1. 抹灰喷浆的材料配比应按照设计要求进行,确保材料的质量和稳定性。
2. 施工现场应保持清洁整齐,杂物应及时清理,避免影响施工质量。
3. 施工人员应熟悉抹灰喷浆的施工工艺和操作规程,具备相关的技术知识和经验。
4. 施工过程中应注意安全,佩戴好安全帽、口罩、手套等个人防护用品,避免意外伤害。
5. 施工结束后,对施工现场进行清理,清除杂物和垃圾,保持环境整洁。
五、注意事项1. 抹灰喷浆施工应在适宜的温度和湿度条件下进行,避免出现开裂、脱落等问题。
2. 施工前应对墙体、天花板和地面进行湿润处理,以提高抹灰喷浆的附着力。
3. 施工前应检查施工材料的质量,确保无明显的质量问题,避免影响施工质量。
4. 施工过程中应注意施工工艺的操作规范,避免出现抹灰不均匀、厚度不一致等问题。
抹灰喷浆工程技术交底一、项目概述抹灰喷浆工程是建造施工中重要的一项工作,主要用于墙体、天花板等表面的抹灰和喷涂。
本文将详细介绍抹灰喷浆工程的技术要求、施工步骤、材料选用及注意事项。
二、技术要求1. 抹灰喷浆工程应符合国家相关标准和规范要求,确保施工质量。
2. 墙体表面应平整、无明显凹凸、裂缝和松动。
3. 抹灰层厚度应均匀,不得超过设计要求的允许偏差范围。
4. 抹灰层应具有较好的粘结力和耐久性,能够长期保持稳定。
5. 喷涂面层应均匀、细腻,无滴落、起泡等现象。
三、施工步骤1. 基层处理:清理墙体表面的灰尘、油污等杂质,修补裂缝和松动部位。
2. 粘结剂涂刷:根据设计要求选用适当的粘结剂,按比例配制,并均匀涂刷在墙体表面。
3. 抹灰层施工:将预拌的抹灰砂浆按照设计要求均匀抹在墙体表面,注意保持厚度一致。
4. 抹灰层处理:使用抹刀将抹灰层表面进行修整,确保平整度和垂直度满足要求。
5. 喷涂面层施工:选用适当的面层材料,按照设计要求进行喷涂,注意均匀、细腻。
四、材料选用1. 粘结剂:常用的有水泥砂浆、石膏砂浆等,根据不同墙体材料和设计要求选用适当的粘结剂。
2. 抹灰砂浆:普通采用水泥砂浆或者石膏砂浆,按照设计要求配制,并确保材料质量合格。
3. 喷涂面层材料:可以选用乳胶漆、壁纸等,根据设计要求选择合适的面层材料。
五、注意事项1. 施工前应对墙体进行全面检查,确保基层处理到位,墙体表面无松动、凹凸和裂缝。
2. 在施工过程中,应严格按照工艺流程进行操作,保证施工质量。
3. 施工现场应保持清洁,及时清理施工垃圾和杂物,确保施工环境整洁。
4. 施工人员应佩戴好安全防护用品,注意施工安全,避免发生意外事故。
5. 施工完毕后,应及时进行验收,确保施工质量符合设计要求。
六、总结抹灰喷浆工程是建造施工中不可或者缺的一项工作,施工过程中需要注意技术要求、施工步骤、材料选用及注意事项。
惟独严格按照标准要求进行施工,才干保证抹灰喷浆工程的质量和持久性。
