围堰吹填技术标
- 格式:doc
- 大小:87.00 KB
- 文档页数:16

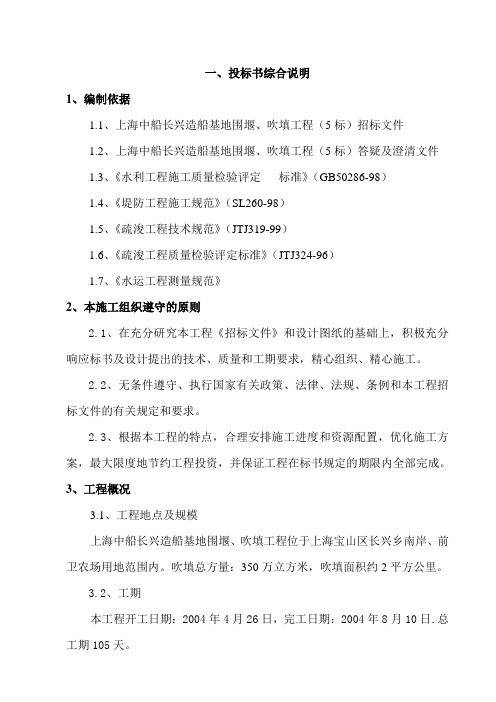

一、投标书综合说明1、编制依据1.1、上海中船长兴造船基地围堰、吹填工程(5标)招标文件1.2、上海中船长兴造船基地围堰、吹填工程(5标)答疑及澄清文件1.3、《水利工程施工质量检验评定标准》(GB50286-98)1.4、《堤防工程施工规范》(SL260-98)1.5、《疏浚工程技术规范》(JTJ319-99)1.6、《疏浚工程质量检验评定标准》(JTJ324-96)1.7、《水运工程测量规范》2、本施工组织遵守的原则2.1、在充分研究本工程《招标文件》和设计图纸的基础上,积极充分响应标书及设计提出的技术、质量和工期要求,精心组织、精心施工。
2.2、无条件遵守、执行国家有关政策、法律、法规、条例和本工程招标文件的有关规定和要求。
2.3、根据本工程的特点,合理安排施工进度和资源配置,优化施工方案,最大限度地节约工程投资,并保证工程在标书规定的期限内全部完成。
3、工程概况3.1、工程地点及规模上海中船长兴造船基地围堰、吹填工程位于上海宝山区长兴乡南岸、前卫农场用地范围内。
吹填总方量:350万立方米,吹填面积约2平方公里。
3.2、工期本工程开工日期:2004年4月26日,完工日期:2004年8月10日.总工期105天。
3.3、地形,本工程吹填范围内,沟塘众多,存在较多植被和建筑物,地面平均标高约2.0~2.5m,且有多处小土堤,可作为施工中临时围堤用。
3.4、交通:本地区水路运输较发达,附近有前卫港,跃进港直接与上海市宝山区联通,岛内围堤堤顶公路已修好,可直接到达岛内任何一个地区。
3.5、材料本工程所用材料主要为吹填用砂。
围堰工程1-3标剩余约400万m3砂源,我公司已办妥相关手续,另外南港NO.1~NO.4大型船舶锚地的砂源可作为补充。
3.6、水、电施工用水主要吹填用水,直接利用海水,施工用电由各种船舶自备。
生活用水电由业主负责接入施工现场附近。
3.7、施工临设本工程的施工现场附近有较多民房和场地,可租用作为办公生活区和设备堆放场。
土工袋围堰及陆地吹填施工方案(DOC)
一、引言
土工袋围堰及陆地吹填是一种有效的水利工程施工方式,具有较好的灵活性和
适应性,适用于各种地形条件下的堤防建设和陆地填筑工程。
本文将详细介绍土工袋围堰及陆地吹填的施工方案。
二、土工袋围堰施工方案
1. 材料准备
•选材:土工袋材料选用耐磨、耐腐蚀、耐高温的复合材料,确保堤岸工程的耐久性和稳定性。
•数量:根据设计要求确定土工袋的数量,尽量保证均匀分布。
•质量:对土工袋的质量进行严格检查,确保符合相关标准要求。
2. 施工工艺
•土工袋的摆放:根据设计要求将土工袋按照规定的位置和高度进行摆放,并保持均匀稳固。
•围堰固结:采用适当的固结措施,如使用石头、水泥等材料填充土工袋间隙,增强围堰的稳定性。
•防护措施:在围堰施工过程中,要注意加强防护措施,确保工程安全顺利进行。
三、陆地吹填施工方案
1. 环境准备
•土地勘测:在施工前进行详细的土地勘测工作,了解地形地貌和地质条件,为施工提供依据。
•资源准备:准备好所需的吹填土方资源,确保供应充足。
2. 施工技术
•吹填土方:采用机械设备将土方输送到施工现场,进行陆地填筑工程。
•压实处理:在陆地吹填过程中,采用合适的压实设备对土方进行压实处理,保证填筑工程的稳定性。
四、总结
土工袋围堰及陆地吹填是一种重要的水利工程施工方式,通过本文详细介绍了土工袋围堰及陆地吹填的施工方案,包括材料准备、施工工艺、环境准备和施工技术等内容,希望对相关工程的施工提供参考和指导。
围堰吹填施工方案围堰吹填施工方案一、项目概述本项目为围堰吹填施工方案,施工位置为某某河流域。
围堰吹填工程是通过围堰控制河流水位,然后进行吹填填土,以增加土地面积或保护岸堤的一种工程措施。
二、施工内容1. 初步准备:对施工现场进行勘测,确定施工范围和平面布置。
同时进行工程材料、设备的进场准备工作。
2. 围堰施工:按照设计要求,对河流两岸进行围堰施工,以控制水位。
围堰采用混凝土浇筑方式,确保围堰的稳固性和可靠性。
3. 土方开挖:在围堰内进行土方开挖工作,将填充土方挖出,并按照要求进行分类处理。
需要注意挖土的坡度和深度。
4. 松散地基处理:对挖掘出的土方进行松散地基处理,通过加盖砂石或进行碾压等方式,提高地基的稳定性。
5. 填土施工:将挖掘出的土方进行填充,并按照设计要求逐层进行夯实,确保填土的密实度和稳定性。
6. 河床整治:对河床进行清理和整治,清除杂物和淤泥,提高河床的通水能力。
同时进行河床的护坡工程,确保河岸的稳定性。
7. 河堤加固:对河岸进行加固工程,采用加固材料进行包裹和填充,提高河岸的抗冲击能力。
8. 环境保护:在施工过程中,要注意环境保护,对施工现场进行护栏封闭,避免违法倾倒废弃物,严禁乱排乱倒,确保施工安全和环境卫生。
9. 安全措施:在施工过程中,要严格遵守施工安全规范,进行安全技术交底,设置标牌和警示灯,确保施工人员的安全。
三、施工进度安排1. 前期准备:1周;2. 围堰施工:2周;3. 土方开挖:2周;4. 松散地基处理:1周;5. 填土施工:3周;6. 河床整治:2周;7. 河堤加固:1周;8. 环境保护和安全措施:贯穿全程。
四、安全注意事项1. 施工现场应设置明显的安全警示标识牌;2. 施工人员必须穿戴好防护用具,遵守施工安全规定;3. 工地要保持整洁,杜绝乱堆乱放杂物;4. 施工人员必须熟悉工程图纸和施工规范,严格按照要求施工;5. 挖掘机、铲车等机械设备必须经过合格检验,操作人员必须具备合格证书。
嘉兴至绍兴跨江公路通道嘉绍大桥第Ⅶ合同段(北岸水中区引桥及北副航道桥上部结构)土工袋围堰及陆地吹填施工方案中铁大桥局嘉绍大桥Ⅶ标项目经理部二O一O年三月编制:复核: 审核: 审定:土工袋围堰及陆地吹填施工方案1、工程概况根据VI标现阶段上部结构施工情况,我标段原先计划在B6#墩与B9#墩之间拼装200t提升站及在B6#墩与B9#墩箱梁梁面上拼装架桥机的方案将无法实现。
经过项目部研究后决定在B13#墩与B15#墩之间拼装200t提升站,并在B13#墩与B15#墩上拼装架桥机的施工方案。
因此需要在B13#墩与B15#墩之间修建一长73m、宽70m的土工袋围堰。
并在围堰与梁场之间修建一宽8m的运梁通道(具体位置见运梁通道平面布置图)。
因运梁通道需跨越河流,为保证运梁通道不影响河道排水,因此在运梁通道与河流交界处设置一宽7.5m、长48m的施工栈桥(栈桥结构形式见运梁通道栈桥结构图)。
工程内容包括围堰工程和吹填工程。
主要工程量表2、施工组织安排2.1、计划投入设备拟采用3艘1000m3/h绞吸船进行吹填,每艘配置2台吹砂泵,可满足进度要求。
2.2、砂源组织本工程需要吹填砂约2.5万方,考虑到吹填流失、沉降方以及采砂损耗,约需3.2万方。
2.3 计划总工期安排计划安排总工期为30日历天,起止时间:2010.3.10~2010.4.9。
为保证施工工期,围堰施工与吹填工作同时进行。
2.4 施工总体程序本工程为吹填工程和围堰工程。
其总的施工顺序见下图。
总体施工顺序图3、吹填设备平面布置(1)船舶工程工期较紧,吹砂施工采用的3艘1000m3/h 绞吸船2010年3月10日正式投入施工。
所有绞吸船均布置在钱塘江河道内的水域。
(2)吹砂管绞吸船水上管每艘船约800m,陆地管约1000m。
施工时,绞吸船的吹砂管均布置在场地北侧已有的围堰上。
(3)吹填平面顺序绞吸船主管的架接总体方向为“由北向西南”,支管由场地的北侧向南侧渐进式加接或按施工实际加接。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)围堰吹填施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:致(监理单位):现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。
附:施工组织设计(方案)承包单位项目部(公章):项目负责人:项目技术负责人:年月日专业监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充专业监理工程师:年月日总监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充后并于月日前报来。
项目监理机构:(公章)总监理工程师:年月日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
目录第一章编制说明及目的 (6)1.1编制原则 (6)1.2编制目的 (6)第二章编制依据 (6)2.1编制依据 (6)第三章工程概况 (7)3.1工程概述 (7)3.2施工自然条件 (7)3.2.1气象条件 (7)3.2.2水文条件 (7)3.2.2.1水文条件 (7)3.2.2.2潮汐 (8)3.2.3地质条件 (8)3.2.4地形地貌条件 (8)第四章施工总体布署 (8)4.1工作面布置 (8)4.2吹填范围 (9)4.3主要材料设备进场方法 (14)第五章主要施工工艺及施工方法 (14)5.1工艺流程及控制指标 (14)5.1.1施工工艺流程图 (14)5.1.2施工工艺方法 (15)5.1.2.1测量放样 (15)5.1.2.2筑堤基底处理 (15)5.1.2.3固定桩定位 (16)5.1.2.4充填袋加工与铺设 (16)5.1.2.5吹填砂袋 (17)5.1.2.6抛砂船抛砂 (18)5.1.2.7顶面清理平整 (19)5.1.2.8碎石面层铺设 (19)5.1.2.9碎石面层碾压 (19)5.1.2.10边坡护坡 (19)5.1.3施工质量要求 (19)5.2关键工序控制 (20)第六章质量保证措施及质量检验 (20)第七章雨季保证质量及工期的措施 (21)第八章施工进度计划 (21)第九章主要人员安排 (22)第十章施工设备计划 (22)第十一章主要材料及周转材料计划 (23)12.1总体安全管理 (23)12.2用电管理 (25)第十三章文明施工措施 (26)13.1 垃圾清运 (26)13.2 急救及医疗服务 (26)13.3 控制扬尘 (26)附表1 吹填方量表 (28)附表2 东面护坡方量表 (31)附表3 西面护坡方量表 (34)附图1 方量断面图 (37)第一章编制说明及目的1.1编制原则1、本施工方案根据福州市螺洲大桥工程设计成果结合桥址的地质、水文、气候、气象条件及工程规模、技术特点、工期要求、工程造价多方面的因素而编制。
围堰施工3. 1 施工程序施工准备→清理整坡→膜袋铺设→张拉定位→锚固压顶→回土加固→防渗铺盖施工→子堰施工。
3. 2 施工难点及措施(1) 膜袋的定位铺放:在施工前,应对河床进行适度的清理,保证堰基较为平顺,没有尖锐物,避免对膜袋产生破坏。
先施工河床最深处的铺袋,宜选择低潮平流时开始施工,便于作业。
膜袋采用竹桩定位,根据堰体尺寸,在铺放处四个角插上毛竹,将膜袋的角拉环套在毛竹上,灌砂时让膜袋顺定位桩沉入河底。
(2) 围堰合龙:与其他围堰形式不同的是:一般情况下其他类型的围堰都是龙口合龙的问题,而膜袋围堰施工时,则应避免出现龙口,尽可能均衡上升。
特别是围堰施工高度达到水位变化区时,在每涨退潮时,不能留下个别缺口,同一层膜袋应在一次涨退潮期间完成,避免集中水流对堰体的冲刷。
(3) 围堰防渗:围堰的渗漏主要有三个部位:堰体与原河床接触面;堰体与岸坡接触面;膜袋与膜袋之间。
特别是前两个部位,是破坏力最大,也最危险的地方。
防渗的主要措施有:①利用牛皮砂含泥量大、自身致密性好、透水能力差的特点,自身防渗。
②膜袋之间容易形成渗水通道,一方面不要将牛皮砂充填得太满,让膜袋自身调整挤密;另一方面,也可在膜袋之间塞填粘性土后,再覆盖编织土包。
③在堰体迎水侧从堰顶铺设两层土工编织布至堰脚,并深入河床3m ,编织布用砂包梅花状压面固定;在塑料编织布搭接处,则要用砂包密铺压实。
(4) 局部问题处理:①堰体与岸坡连接处,需夯填粘土,嵌入岸堤,形成嵌入式防渗截水槽。
②外堰脚宜填土压脚,作为防渗体。
③子堰施工时应分层分阶段加高。
选择合理的时段,每天填筑高度30cm左右,严格控制填筑速度,加强观察。
④基坑抽水时,应严格控制水位降幅,每天50cm 左右,注意堰体脱水、渗水通道,避免集中渗水,形成管涌。
4 结论及建议(1) 膜袋砂围堰在此地成功运用,满足了施工要求,符合就地取材、合理利用资源的原则,是一项可行的技术。
适用沿海地区软基上修筑水利工程围堰,且截流后水不高、水位差不大的工程。
吹填围堰工程施工方案一、填围堰工程概述填围堰工程是指利用土石等材料在河道中建立一道围堰,形成一定的水封堰面,常用于防洪、提高河道水利设施性能。
填围堰是一种较传统围堰更为简便和经济的水利工程形式,广泛应用于我国各地的河道整治和防洪工程中。
填围堰工程的成功施工对于保障河道水文水利安全和人民生命财产安全具有重要的意义。
填围堰工程的主要施工过程包括勘察设计、现场准备、堰体坡护、槽道开挖、堰体建设和堰头设施安装等,其中不同的施工环节需要科学合理的施工方案来保障工程的质量和安全。
二、填围堰工程施工方案的选择原则填围堰工程施工方案的选择需要遵循一定的原则:1. 安全性原则:填围堰工程的施工方案必须确保施工过程中的安全,避免发生人员伤亡和财产损失。
2. 经济性原则:填围堰工程施工方案应当兼顾施工成本和工程质量,确保在经济条件下实现工程的质量要求。
3. 合理性原则:填围堰工程施工方案应当符合工程实际情况和施工条件,合理安排施工流程和施工工艺。
4. 环保原则:填围堰工程施工方案应当考虑环境保护因素,尽量减少对自然环境的破坏和污染。
基于以上原则,填围堰工程施工方案的选择需要充分考虑工程的实际情况和相关要求,确保施工过程中的安全和质量。
三、填围堰工程施工方案的具体内容1. 勘察设计阶段填围堰工程的勘察设计工作是整个施工过程的基础,必须充分考虑到施工的实际情况和工程要求。
勘察设计阶段的主要内容包括地质勘察、水文勘察、工程设计等。
地质勘察需要对填围堰的地质条件进行详细的调查和分析,确定填土的来源和质量。
水文勘察需要对河道的水文情况进行调查,确定填围堰的最佳位置和高程。
工程设计需要充分考虑填围堰的工程性能和结构要求,确定填围堰的施工方案。
2. 现场准备阶段填围堰工程施工前需要进行现场准备工作,包括场地平整、通道开辟、施工设备的调试和车辆的进出等。
现场准备阶段是整个施工过程的首要环节,必须保证现场的安全和通畅,为后续施工工作的进行提供充分的条件。
工程施工招标投标文件项目名称:投标文件内容:投标人:法定代表人或其委托代理人:日期:技术标总目录表第一章资格证明材料 (2)一、法定代表人身份证明书 (3)二、法人授权委托书 (4)三、企业法人营业执照 (5)四、企业资质证书 (7)五、企业安全生产许可证 (9)六、项目经理资格证书 (10)七、企业业绩材料和其他资料 (13)第二章项目管理机构配备情况 (27)一、项目管理机构配备情况 (27)二、项目管理机构配备情况特殊说明资料 (28)第三章拟分包情况表 (29)第四章劳动力安排计划表 (30)第五章拟派往本招标工程项目的负责人与主要技术人员简历 (31)第六章施工组织设计 (51)一、工程概况 (51)二、编制依据 (51)三、施工目标 (51)四、各分部分项工程的主要施工方案与技术措施 (51)五、确保工程质量管理体系措施与技术组织措施 (55)六、确保安全生产、文明施工管理体系措施与技术组织措施57七、工程进度计划与措施及施工网络图 (61)八、资源配备计划 (66)九、施工总平面图及临时用地表 (68)第一章资格证明材料一、法定代表人身份证明书二、法人授权委托书三、企业法人营业执照四、企业资质证书五、企业安全生产许可证六、项目经理资格证书七、企业业绩材料和其他资料第二章项目管理机构配备情况一、管理机构配备情况表二、项目管理机构配备情况特殊说明资料第三章拟分包情况表第四章劳动力安排计划表第五章拟派往本招标工程项目的负责人与主要技术人员简历第六章施工组织设计一、工程概况:1.工程地址:2.工程规模及结构:二、编制依据1.招标及合同文件、设计图纸、技术要求及招标单位有效法律文件。
2.建设单位对该工程提出的施工工期、质量等要求。
3.国家现行的标准、法规、规程、规范。
《堤防工程施工规范》(SL260-98)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《疏浚工程施工技术规范》(SL17-90)4.我公司ISO9001质量保证体系的有关文件。
三、施工目标1.工期目标:。
2.质量目标:3.安全生产目标:4.文明施工和环保目标:四、各分部分项工程的主要施工方案与技术措施1.围堰抛石施工:1.1质量标准:1.1.1石料质量应满足技术规范和设计要求,采购前应对材质进行检验,进料时设专人每船进行验收。
严格控制堤脚位置,确保底宽不小于设计宽度。
1.1.2石料的材质,重量应满足设计要求,抛填断面按10m一个断面,测点间距2m进行检测,不合格时应进行补抛或理坡整平。
1.1.3抛石断面、坡比需满足设计要求。
1.2施工工序及施工要点:1.2.1抛石施工工艺:本工程石料采用驳船勾机抛填工艺,并配备反铲挖掘机进行抛填施工。
护底石料抛填受潮水影响不大,所以采用锚泊系统良好的驳船挖掘机进行抛填,抛填过程中要求勤打水砣,勤绞锚移船,保证抛填质量。
护脚石抛填船舶受潮水影响较大,一般采用吃水较小的平板方驳加挖掘机的抛填工艺。
1.2.2抛石船驻位抛填:定位船根据护坡两侧每300m 设立的两根导标与两导标之间每100m放置的一对浮标,通过抛石船石上设立的两根定位杆,定出所需抛填位置。
抛石船到现场后,在适当的位置下锚,慢慢靠近定位方驳。
定点定量抛填,在抛填接近顶标高时,为了整平方便,抛填时不能超高,抛石标高误差控制在0~-30cm,对局部高差较大的要用反铲大致找平。
抛填时,施工人员要勤对水位,勤对导标,以保证抛石船舶的安全和抛石边线的准确。
一个船位抛石完成后,移至下一个船位施工。
当抛石船在完成抛石后应在撤离现场放标识,标明位置,以确定下船次抛填位置,避免漏抛、重抛。
块石抛填正式施工前,进行试抛并据此进行总结,定出施工调整控制措施。
写出报告经监理工程师确认后再进行正式抛填。
抛填后,及时进行自检并按要求整理好资料交质量员组织验收,验收合格后进行下道工序。
验收不合格重新返工直至合格,各工序自检、验收要及时,后道工序及时跟上。
1.2.3抛石施工要点:(1).由于本工程工程量较大,而且所有的石料必须通过船舶运输到施工现场,所以我公司将在石料产地组织采石场、石料装运码头和组织石料运输船舶。
(2).当运输船舶吃水小于4.0m时,在抛石位置设定位方驳,块石由自航驳运输至现场后,靠在方驳两舷,由方驳上抛石工指挥抛填,深水段人工配合挖掘机抛填,以提高作业效率,抛填时要做到勤对标,勤测水深,勤看水位,严格控制抛石范围和抛填面高差。
(3).护脚石施工,由定位方驳上的挖掘机按定点、定量的原则进行抛填,以保证护脚宽度、厚度和平整度。
1.2.4长臂勾机堤顶理坡工艺:堤顶标高达到设计标高后,由位于堤顶的长臂反铲进行理坡。
其方法为:在其坡间处每隔10m设置一坡比架,以此来控制坡肩位置和坡面坡比,反铲在堤顶据此进行理坡。
1.2.5理坡施工要求:(1).级配碎石运至现场后,使用方驳上反铲挖掘机抛填并理坡。
(2).在理坡及抛理护面石过程中测量人员随时检查所放的线是否被破坏,破坏时要及时修正。
(3).理坡及抛理护面石的挖掘机必须有专人指挥。
2.土工布铺设:2.1进料与检验:土工布采用PET纺粘长丝透水土工布,其单位面积质量≥200g/m2,且厚度不小于0.5mm。
土工布的各项物理力学和渗透性等指标必须符合设计要求,对存放过长或已出现老化现象的土工布一律不进、不使用。
2.2土工布铺设:2.2.1在后方将土工布加工成设计需要的宽度,并用φ80 钢管卷成筒。
2.2.2采用5t 自卸汽车将土工布运至施工现场,将土工布沿坡面进行铺设,水下潜水员进行配合,随着土工布的铺设,采用30cm厚以上的抛石将铺好的土工布压稳固定。
2.2.3土工布铺设应尽量平整,避免扭曲和皱折,应保持平顺、松紧适度。
土工布与基础应压平贴紧。
2.2.4土工布铺设完成后应采用潜水员对土工布铺设质量进行检验。
合格后方可进行下道工序施工,否则进行改正。
2.3质量控制:2.3.1土工布运输过程中和运抵工地后应妥为保管,避免日晒,防止粘结成块,并将土工布储存在不受损坏和方便使用的地方,尽量减少装卸次数。
2.3.2土工布的拼接方式及搭接长度应满足施工图纸的要求。
2.3.3土工布的接头施工前应先作工艺试验,确保接头质量满足设计要求和规范规定。
2.3.4土工布拼接场地应整洁,防止尖硬杂物将土工布刺破,加工好的土工布应避光保存。
2.3.5铺设前对铺设面进行清理,清除尖石,不得损坏土工布,如有破损应进行补铺。
2.3.6铺设时应确保土工布位置准确,石料应及时抛设,防止土工布发生位移。
3.吹填施工:3.1吹填施工方法:该工程用绞吸船进行吹填。
3.2管线布设:排泥管线由水上管、水下管、陆地管组成。
3.2.1水上管线架设:采用1+1 方式,即1 节钢管与1 节胶管组成,管线规格1250m3/h 绞吸船为Φ700mm,长度为200m 与水下管线相连。
3.2.2水下管线架设:采用3+1 方式,即3 节钢管与1 节胶管组成,管线规格1250m3/h 绞吸船为Φ700mm,长度均为100m 与陆地管线接头(水陆接头)相连。
3.2.3陆地管线:(1).水陆接头架设:根据管线上岸处的地形、地势,采用合适角度的弯头和橡胶软管组合跨越上岸。
(2).陆地管线架设:沿码头架设进入吹填区。
3.3 吹填工程施工3.3.1首先根据业主单位指定巢湖底泥疏挖位置,由具有相应测量资质的单位在施工前进行水下地形测量,绘制水下地形图;在疏挖工程施工完成后,再有原测量单位对水下地形进行测量,绘制疏挖后的水下地形图,并相应计算出水下疏挖土方工程量,经监理和业主单位审核后作为结算工程量。
3.3.2在开始施工前组织自行驳船及人工进行施工区清理,清除少数块石、渔网、渔栅栏、木栅栏、铁丝网、沉没的木船、木桩等,保证施工的顺利进行。
3.3.3吹填泥面高程应考虑吹填过程的原泥面沉降及软基处理后的沉降等因素,应有一定的预留量,在吹填之前将拟吹填高度报监理审定。
3.3.4吹填时吹填水位分几次吹至吹填高度在此过程中进行围堤的沉降观测。
3.3.5吹填完成后,测量顶面标高并报监理工程师认定。
3.4质量控制3.4.1在护岸处设立潮位站一处,采用甚高频电话及时时向船上通报潮位。
3.4.2仪器、仪表校核及自检,GPS 系统及各测量仪器、仪表定期校正,保证仪表精度。
水尺定期进行校核。
3.4.3吹填时定期观测埝的沉降与变位。
3.4.4吹填时根据泥(砂)面形成情况,调整吹入口位置,保证吹填泥(砂)面平整均匀。
五、确保工程质量管理体系措施与技术组织措施1.质量保证体系:为确保本工程施工质量达到现行国家规范及验收要求,按GB/T19000-IS09002建立完整的制度、规章、方法、程序、机构等,把质量保证活动系统化、标准化、制度化,对整个项目实行全面质量管理,建立行之有效的质量保证体系。
根据我公司质量保证体系的要求,结合本工程实际情况,建立由公司总工程师领导,项目经理负责的质量管理机构,使整个质量保证体系协调运作,从而使工程质量始终处于受控状态。
质量保证体系图2.现场施工过程的质量控制2.1 技术交底:在各分项工程开工前,项目部必须组织有关施工人员进行技术交底,详细说明施工方法和进度要求,验收标准,明确所要控制和检视的过程参数并说明监控的方法、要领、标准,重要部位、文字难以表达的项目附上草图。
施工技术交底填写技术交底卡。
制定作业指导书或操作规程。
2.2 测量控制:2.2.1施工过程中,测量人员应及时根据测量控制点给出指导施工的控制点线。
施工人员应对作出的测量点、线妥善保护。
2.2.2基线点高程,座标计算配专人校核,现场放设基线全部经过监理工程师检查后才使用,并在使用过程中经常复核。
测量仪器定期检查,并有检验合格证。
每次测量结果形成测量成果表,按照工程测量实施标准《水运工程测量规范》JTJ203—2001对测量精度进行控制。
2.2.3定位测量点和施工基准点的标志要稳固耐用。
当因地形限制无法适当放点地基时,要埋设现浇钢筋砼作为放点地基。
测量点和施工定位要字迹清除,易于识别。
当放好测量点和施工定位点后,要经常进行定期复测校核。
在合同期内,保存好施工基准点和其它测量标志,工程验收后移交业主使用。
2.3 班组自检、项目部专检、工序间交接检2.3.1现场施工人员要有相应的技术专业知识,技术工人要有相应的操作技监能,无专业知识和操作技能人员不予使用,各技术工种均须持证上岗。
2.3.2 施工人员应严格按有关操作规程和技术交底要求进行施工,本道工序完成后,按要求进行自检,发现不合格情况,及时处理不留质量隐患。
自检完成后,应认真填写检查表,符合规定要求后才能进行下道工序施工。
2.3.3项目部将组织施工人员对关键部位和容易犯质量通病的施工项进行不定期的巡检和抽检,并形成书面检查报告。
