木饰面施工工艺一般分为以下几个步骤:
一、测量:在进行木饰面施工前,首先需要对墙面尺寸进行测量,在尺寸上对其进行规划和设计,确定好开槽方案及木饰面的大小。
二、开槽:在确定好的位置和大小之后,根据开槽方案,用开槽机进行开槽。
开槽时需要注意槽的宽度、深度及角度的控制,以确保开槽的质量。
三、安装衬板:木饰面施工时需要在墙面开槽后安装衬板。
衬板的材料可以是木板或者是石膏板等,衬板需要与墙面贴合,以确保施工后的墙面平整。
安装衬板时需要注意衬板的位置要与开槽的位置对齐,同时需要用膨胀螺丝将衬板固定在墙面上。
四、制作木饰面:木饰面制作一般需要根据实际情况进行量身定制,一般情况下可以根据墙面尺寸来制作。
制作好的木饰面可以做成一整块或者是分几块进行拼接。
木饰面需要根据衬板尺寸来进行制作,制作时需要注意木板的厚度和表面的质量。
五、木饰面安装:在制作好木饰面之后,需要将其安装在衬板上。
安装时需要注意木饰面的位置、水平度和间隙的控制,保证其与墙面贴合。
安装时需要使用螺丝将木饰面固定在衬板上,同时需要用填缝剂将木饰面与衬板、墙面填平,使其看起来平整美观。
六、油漆处理:木饰面安装完成后可以进行油漆处理,根据实际需求选择适合的油漆颜色和品牌。
油漆处理时需要注意均匀涂抹,使其看起来光滑平整。
油漆处理完成后等待其干燥,即可完成木饰面施工。
总之,木饰面的施工工艺需要在设计、测量、开槽、衬板安装、木饰面制作和安装以及油漆处理等方面进行精细化的操作,才能保证施工后的质量。
同时,需要注意施工环节中的安全和卫生问题,保障工人的身体健康和生产环境的卫生。
柱子木饰面施工工艺
1. 简介
柱子木饰面施工工艺是将木材作为柱子的饰面材料进行装饰和保护的一种常见工艺。
2. 材料准备
在进行柱子木饰面施工之前,需准备以下材料:
- 柱子:通常为混凝土或钢材制成的柱子。
- 木材:选择适合的木材作为饰面材料,如橡木、胡桃木等。
- 钉子或螺丝:用于固定木材饰面。
3. 施工步骤
以下是柱子木饰面施工的基本步骤:
步骤一:测量和切割木材
根据柱子的尺寸,测量和切割所需的木材饰面板。
确保木材饰面板的尺寸与柱子的尺寸匹配。
步骤二:预处理木材
在将木材固定到柱子之前,进行必要的预处理工作。
这可以包括对木材进行砂光、打磨和涂漆等处理,以提高木材的质量和耐久性。
步骤三:固定木材饰面
使用钉子或螺丝将木材饰面板固定到柱子上。
确保固定牢固,使木材饰面不会松动或脱落。
步骤四:修整和涂漆
修整木材饰面的边缘,使其与柱子完美贴合。
根据需要,涂漆以增强木材饰面的美观和保护作用。
4. 注意事项
在进行柱子木饰面施工时,需要注意以下事项:
- 坚固固定:确保木材饰面固定牢固,以防止移动或脱落。
- 质量控制:选择合适的木材和进行必要的预处理,以确保木材饰面的质量和耐久性。
- 安全性考虑:在进行施工时,需要采取适当的安全措施,如佩戴手套和护目镜。
5. 结论
柱子木饰面施工工艺是一种常见的装饰和保护柱子的方法。
通过遵循适当的施工步骤和注意事项,可以实现优质的柱子木饰面效果。
木饰面油漆作业施工技术工艺及验收标准1 、清除1.1手工清除:使用铲刀、刮刀、剁刀及金属刷具等,对木质面、金属面、抹灰基层上的毛刷、毛边、凸缘、旧涂层及氧化铁皮等进行清理去除。
1.2机械清除:采用动力钢丝刷、除锈枪、蒸气剥除器、喷砂及喷水等机械清除方式,其做法见下表:基层的机械清除做法1.3化学清除:当基层表面的油脂污垢、锈蚀和旧涂膜等较为坚实牢固时,可采用化学清除的处理方法与打磨工序配合进行。
常用的做法见下表不同材料基层上各类涂层的腻子嵌批操作2、打磨打磨方式分干磨与湿磨。
干磨即是用砂纸或砂布及浮石等直接对物面进行研磨。
湿磨是由于卫生防护的需要,以及为防止打磨时漆膜受热变软使漆尘粘附与磨粒间而有损研磨质量,将水砂纸或浮石蘸水(或润滑剂)进行打磨。
硬质涂料或含铅涂料一般需采用湿磨方法。
如果易吸水基层或环境湿度大时,可用松香水与生亚麻油(3:1)的混合物做润湿剂打磨。
对于木质材料表面不易磨除的硬刺、木丝和木毛等,可采用稀释的虫胶漆(虫胶:酒精=1:7~8)进行涂刷待干后再行打磨的方法;也可用湿布擦拭表面使木材毛刺吸水胀起干后再打磨的方法根据不同要求和打磨目的,分为基层打磨、层间打磨和面层打磨,见下表:3、配料色漆的调配;为满足设计的要求,大部分成品色漆需进行现场混合调兑,但参与调配的色漆的漆基应相同或能够混溶,否则掺和后会引起色料上浮、沉淀或树脂分离与析出等。
选定基本色漆后应先试配小样与样品色或标准色卡比照。
尤其注意湿漆干燥后的色泽变化。
调配浅色漆时若用催干剂,应在配兑之前加入。
试配小样时须准确记录其色漆配比值,以备调配大样时参照。
3.1透明涂饰的配色:木质材料面的透明涂饰配色,一般以水色为主,水色常由酸、碱性染料等混合配制。
常用的底色有水粉底色、油粉底色、豆腐底色、水色底、血料底等。
木质面显木纹透明涂饰的着色分两个步骤,首先嵌批填孔料,根据木材管孔的特点及温度情况掌握水或油与体质颜色的比例,使稠度适宜。
木饰面施工工艺(一)适用范围:本工艺适用于建筑工程中室内各类木饰面项目的施工。
(二)施工准备1. 材料要求2. 机具设备3. 作业条件(1)墙面粗装修施工完毕,水电管路预留、预埋完成,基层含水率不大于8%。
(2)木饰面龙骨刨平后,靠墙面刷防腐剂,其余面涂刷防火涂料。
4. 技术准备(1)弹好施工水平控制线并经预验合格。
(2)熟悉施工图纸,特殊部位进行深化设计,绘制施工大样图,并经设计、甲方、监理单位的审批确认。
(3)制定施工方案,对操作人员进行安全技术交底。
(4)制作木饰面面层材料的样板,经甲方、监理单位确认后使用。
(三)操作工艺1. 工艺流程弹线→木龙骨安装→安装基层板→安装饰面板→安装线条→硝基面漆修补2. 操作方法(1)弹线根据设计要求弹出木饰面安装的标高、平面位置和竖向尺寸线。
(2)木龙骨安装A、墙面表面处理:检查门窗洞口是否方正垂直,墙体表面的砂浆、浮尘、油渍等清除干净,有缺棱掉角之处应事先修补完毕,并对墙体做好防潮处理。
防潮层处理一般采用涂刷防潮涂料或铺钉防潮卷材。
B、放置木楔:木饰面龙骨横向间距600mm,竖向间距一般宜为300mm,沿横、竖龙骨中心线,用φ12钻头打深70mm孔洞。
放置木楔,木楔需经过防腐处理方可使用。
C、安装木龙骨;木龙骨设计无要求时一般采用20mmx30mm、25mmx30mm的木龙骨,正面刨光,靠墙一面满涂防腐涂料。
其余各面涂刷防火涂料,将木龙骨做成排架,一般为300mmx300mm。
按中距300mm钉于墙体木楔上,钉牢钉实,龙骨应随时调垂直、调平,龙骨与墙面有空隙处需用防腐木片垫平、垫实。
(3)安装基层板基层板一般选用胶合板或人造板,当选用厚木板时,需要板背面开卸力槽,以防板材变形,槽间距100mm,槽深根据基层板的厚度来确定,一般为板厚的1/4-1/3,槽宽10mm,底层板背面需刷防火涂料。
基层板安装前应先检查龙骨的平直度和牢固程度,然后在龙骨上和基层板背面涂胶,用钉钉牢,钉长为板厚的2.5倍,钉距一般为100mm,钉帽要砸扁冲入木板表面1-2mm。

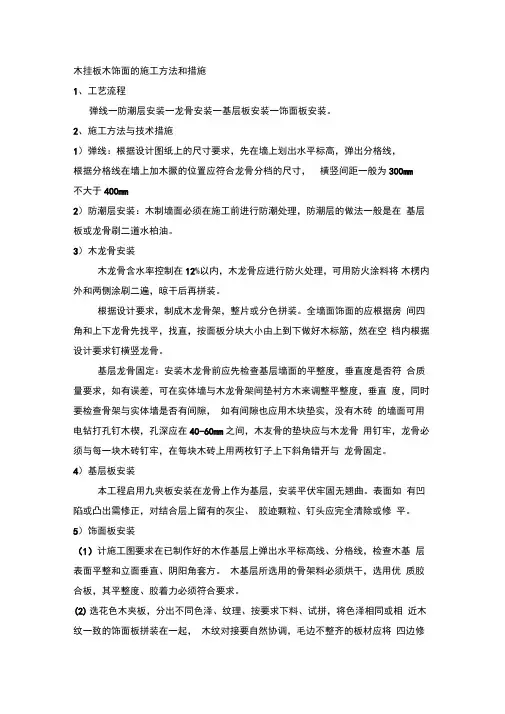

木挂板木饰面的施工方法和措施1、工艺流程弹线一防潮层安装一龙骨安装一基层板安装一饰面板安装。
2、施工方法与技术措施1)弹线:根据设计图纸上的尺寸要求,先在墙上划出水平标高,弹出分格线,根据分格线在墙上加木撅的位置应符合龙骨分档的尺寸,横竖间距一般为300mm不大于400mm2)防潮层安装:木制墙面必须在施工前进行防潮处理,防潮层的做法一般是在基层板或龙骨刷二道水柏油。
3)木龙骨安装木龙骨含水率控制在12%以内,木龙骨应进行防火处理,可用防火涂料将木楞内外和两侧涂刷二遍,晾干后再拼装。
根据设计要求,制成木龙骨架,整片或分色拼装。
全墙面饰面的应根据房间四角和上下龙骨先找平,找直,按面板分块大小由上到下做好木标筋,然在空档内根据设计要求钉横竖龙骨。
基层龙骨固定:安装木龙骨前应先检查基层墙面的平整度,垂直度是否符合质量要求,如有误差,可在实体墙与木龙骨架间垫衬方木来调整平整度,垂直度,同时要检查骨架与实体墙是否有间隙,如有间隙也应用木块垫实,没有木砖的墙面可用电钻打孔钉木楔,孔深应在40-60mm之间,木友骨的垫块应与木龙骨用钉牢,龙骨必须与每一块木砖钉牢,在每块木砖上用两枚钉子上下斜角错开与龙骨固定。
4)基层板安装本工程启用九夹板安装在龙骨上作为基层,安装平伏牢固无翘曲。
表面如有凹陷或凸出需修正,对结合层上留有的灰尘、胶迹颗粒、钉头应完全清除或修平。
5)饰面板安装(1)计施工图要求在已制作好的木作基层上弹出水平标高线、分格线,检查木基层表面平整和立面垂直、阴阳角套方。
木基层所选用的骨架料必须烘干,选用优质胶合板,其平整度、胶着力必须符合要求。
(2)选花色木夹板,分出不同色泽、纹理、按要求下料、试拼,将色泽相同或相近木纹一致的饰面板拼装在一起,木纹对接要自然协调,毛边不整齐的板材应将四边修正刨平,微薄板应先做基层板然后再粘贴,清水油漆饰面的饰面板应尽量避免顶头密拼连接,饰面板应在背面刷三边防火漆,同时下料前必须用油漆封底,避免开裂便于清洁,施工时避免表面靡擦、局部受力,严禁锤击。
第1篇一、施工准备1. 材料准备:根据设计要求,准备相应规格的木饰面板、龙骨、钉子、胶水、防护剂等材料。
2. 工具准备:准备好电钻、扳手、螺丝刀、水平尺、卷尺、切割机、打磨机等工具。
3. 人员准备:组织具有一定木工技能的施工队伍,明确各岗位职责。
二、施工工艺流程1. 基层处理:对墙面进行清理,确保墙面平整、干净,无油污、浮尘等。
2. 放线定位:根据设计图纸,确定木饰面板的安装位置,弹线定位。
3. 龙骨制作与安装:根据墙面尺寸和木饰面板的规格,制作木龙骨。
将龙骨固定在墙面基层上,确保龙骨与墙面垂直,间距均匀。
4. 基层板安装:在龙骨上安装基层板,如纤维板、石膏板等,确保基层板与龙骨固定牢固。
5. 饰面板安装:将木饰面板固定在基层板上,可采用钉固法或粘接法。
钉固法时,使用电钻在木饰面板上打孔,用钉子将饰面板固定在基层板上;粘接法时,将胶水均匀涂抹在饰面板背面,粘贴在基层板上。
6. 防护处理:在饰面板安装完成后,对木饰面进行防护处理,如刷防潮剂、防火剂等。
7. 打磨与修整:对木饰面进行打磨,确保表面平整、光滑。
如有局部缺陷,进行修整。
8. 检查验收:对木饰面工程进行检查验收,确保工程质量符合设计要求。
三、施工注意事项1. 施工过程中,确保墙面基层平整、干净,避免影响木饰面的安装质量。
2. 龙骨制作与安装时,注意龙骨的垂直度和间距,确保木饰面板的安装效果。
3. 饰面板安装时,注意钉子或胶水的用量,避免造成饰面板变形或脱落。
4. 防护处理时,选择合适的防护剂,确保木饰面的使用寿命。
5. 施工过程中,注意安全防护,避免发生安全事故。
四、施工质量控制1. 材料质量:确保所用材料符合设计要求,无变形、开裂等质量问题。
2. 施工工艺:严格按照施工工艺流程进行施工,确保木饰面的安装质量。
3. 龙骨制作与安装:确保龙骨与墙面垂直,间距均匀,固定牢固。
4. 饰面板安装:确保饰面板安装平整、牢固,无变形、脱落等问题。
5. 防护处理:确保防护剂均匀涂抹,无遗漏。
木饰面安装施工工艺及方法1、工艺流程放样、弹线→防潮处理→基层龙骨制作→基层龙骨安装→基层板安装→饰面板安装。
2、施工方法与技术措施(1)放样、弹线:根据设计图纸上的尺寸、墙面造型、位置等要求,先在墙上划出水平标高线和外围轮廓线,然后弹出龙骨分格线。
根据分格线在墙上加木橛或在砌墙时预埋木砖或固定铁件。
木砖、铁件的位置应符合龙骨分档的尺寸,平墙面木龙骨横竖间距一般不大于400mm。
(2)防潮处理:常用的做法是在木龙骨、木砧等表面涂刷新型防潮剂,墙面在堵漏、粉刷后也涂刷新型防潮剂两遍。
(3)基层龙骨制作1)工程所有木龙骨的含水率一般均控制在12%以内,木龙骨应进行防腐、防火处理,可用新型防潮剂和防火涂料将木楞内外和两侧各涂刷二遍,晾干后再拼装。
2)平墙面木龙骨骨架制作采用相同规格的木料,开契口带胶拼装。
根据档距尺寸在龙骨上开契口,契口深度一般为龙骨厚度的1/2,契口内涂刷白乳胶后拼装成一整片龙骨骨架,拼接处加枪钉固定。
全墙面饰面的应根据基层板的尺寸在板与板拼接处增加龙骨,便于基层板安装平整。
(4)基层龙骨安装1)木龙骨骨架安装较简便的方法是:先将骨架安放样位置临时固定在墙上,在横、竖龙骨交接附近的墙上打眼,打眼深度40-60mm,调整龙骨平整度和垂直度后,在孔洞中打入长木砧,用枪钉将龙骨与木砧固定连接,木砧抛出龙骨面的部分锯平即可。
如骨架离墙较远,则可在墙上每隔一段距离安装一排通长木龙骨,骨架与墙面固定龙骨通过短木龙骨连接固定。
骨架安装位置要准确,连接要牢固、稳定,平整度和垂直度需符合规范规定要求。
2)平墙面饰面还可以采用轻钢龙骨骨架,采用轻钢龙骨的优点是简化施工步骤、操作简便、龙骨防腐、防火性能好、不易变形、现场容易保证整洁等。
具体安装方法是:根据龙骨间距在墙上弹双向墨线,竖向龙骨间距一般为300mm,然后在墨线交接处打眼、预埋木砧。
将专用U型龙骨卡件用钉子固定在木砧上,开口朝外、上下贯通。
龙骨采用50覆面龙骨,开口朝内竖向卡在固定卡件内,调平、调直后用铆钉将龙骨两侧与卡件铆固连接。
3mm木饰面施工工艺全文共四篇示例,供读者参考第一篇示例:3mm木饰面是一种常用的室内装饰材料,其施工工艺对于装修效果起着至关重要的作用。
本文将介绍3mm木饰面的施工工艺流程,帮助大家更好地了解该过程。
一、准备工作1.测量空间尺寸:在进行3mm木饰面施工之前,首先需要测量好需要覆盖的空间尺寸,确保木饰面能够完全覆盖,并计算出所需的木饰面面积。
2.准备材料和工具:准备好需要使用的3mm木饰面材料、木工胶、切割工具、尺子、钉子等施工所需的工具和材料。
3.清洁墙面:清洁好需要贴上木饰面的墙面,确保墙面干净、平整,以便后续施工。
二、施工步骤1.切割木饰面:根据之前测量好的尺寸,将3mm木饰面切割成相应的大小,确保能够完全覆盖需要装饰的空间。
2.涂抹木工胶:在木饰面的背面均匀涂抹木工胶,注意避免涂抹过多或过少,以免影响粘贴效果。
3.粘贴木饰面:将切割好且涂抹了木工胶的木饰面贴上墙面,用力压实确保其牢固粘贴在墙面上。
4.修剪边角:如果木饰面超出墙面边缘,需要使用切割工具修剪边角,使其与墙面平整对齐。
5.修饰收尾:在木饰面贴好后,对接缝处和边角进行修饰,确保装饰效果更加美观。
6.待干固定:等待木工胶完全干固后,再进行后续的装饰工作,确保木饰面能够牢固地粘贴在墙面上。
7.清除杂物:施工完成后,清理墙面和周围的杂物,确保整个施工现场整洁有序。
三、注意事项1.施工过程中要注意保护好自己的安全,避免受伤。
2.选择质量好的3mm木饰面,确保施工效果和使用寿命。
3.施工过程中要注意木饰面的保养和维护,避免受潮等情况影响使用寿命。
4.在施工前要仔细测量并计算好尺寸,确保一次性购买足够的木饰面。
总结:3mm木饰面施工工艺需要注意细节,只有做到每一个环节都做好,才能确保装修效果和使用寿命。
希望本文的介绍能够帮助大家更好地了解和掌握3mm木饰面施工工艺,为自己的装修工程打好基础。
【2000字】以上内容是本文对3mm木饰面施工工艺的详细介绍,包括准备工作、施工步骤和注意事项等方面,希望对读者有所帮助。
室内墙面木饰面安装施工工艺一、施工准备1.材料及机具(1)轻钢龙骨:主龙骨DU38*12*1.0,天地龙骨QC509*35*0.6,竖向次龙骨QC48.5*45*0.6,主龙骨连接件、角码等。
龙骨应有产品质量合格证。
龙骨外观应表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,表面不得有严重的污染、腐蚀和机械损伤。
(2)基层板:基层板采用九厘夹板,无脱胶、裂缝、搭接、变形等质量缺陷,必须有合格证、检验报告。
(3)木饰面板:工厂定制成品。
采用九厘夹板做基层,单面粘贴装饰木皮,表面油漆终饰。
饰面板的木种、规格、构造、等级、造型等必须符合设计要求。
(4)辅助材料:防潮防腐涂料、防火涂料、白乳胶、结构胶、膨胀螺栓等。
(5)主要机具:主要有冲击钻、手枪钻、气泵、气枪、电圆锯、曲线锯、手电刨、水平尺、铝合金靠尺等。
2.作业条件:(1)批灰部位水泥砂浆抹灰层底层己完成(过墙管道、洞口等处必须提前抹灰找平),并应均已验收合格,并已干燥。
(2)所有施工完成的窗套、窗抹灰时留出余量,检查各部分节点连接现场与设计图纸有出入,及时纠正。
对墙面的垂直度、平整度进行检查,需要处理的必须完成后才能下道工序。
(3)施工环境温度:使用胶粘剂粘贴的工程,施工环境温度不应低于10℃,通常应保持在10℃以上。
冬季室内施工时,应在采暖条件下进行,室温应保持均衡,不得有突然变化。
(4)对基体或基层含水率要求:混凝土及抹灰层:含水率不得大于8%;木材制品基层:含水率不得大于10%O(5)大面积施工前,应先做样板墙或样板间,并经质量及有关部门检查符合要求。
二、施工工艺1.工艺流程测量放线一铺设龙骨一安装阻燃板一安装木挂条一安装木饰面板。
2.施工工艺(1)测量放线需在地面和墙面上弹出墙体的位置宽度线和高度线,通过弹线,找出施工的基准点和基准线,作为施工中的依据。
根据图纸和现场实际测量的尺寸,确定基层轻钢龙骨分格尺寸。
将施工面积按照设计要求的间距均匀分格轻钢龙骨的中心位置,然后用墨斗弹线,完成后进行复查,检查无误后开始安装轻钢龙骨。

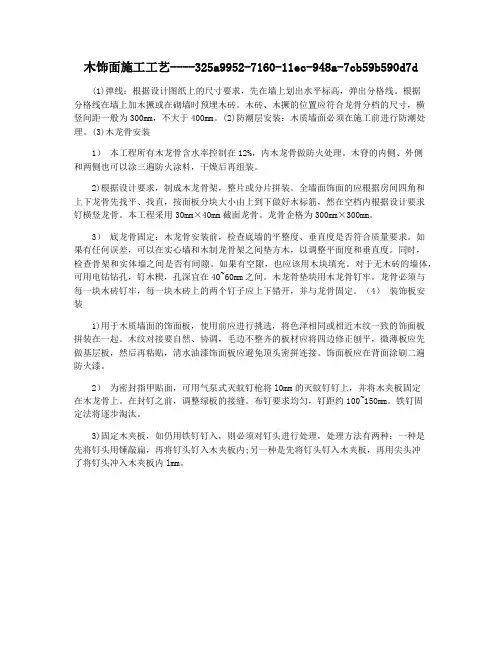

木饰面施工工艺----325a9952-7160-11ec-948a-7cb59b590d7d(1)弹线:根据设计图纸上的尺寸要求,先在墙上划出水平标高,弹出分格线。
根据分格线在墙上加木撅或在砌墙时预埋木砖。
木砖、木撅的位置应符合龙骨分档的尺寸,横竖间距一般为300mm,不大于400mm。
(2)防潮层安装:木质墙面必须在施工前进行防潮处理。
(3)木龙骨安装1)本工程所有木龙骨含水率控制在12%,内木龙骨做防火处理。
木脊的内侧、外侧和两侧也可以涂三遍防火涂料,干燥后再组装。
2)根据设计要求,制成木龙骨架,整片或分片拼装。
全墙面饰面的应根据房间四角和上下龙骨先找平、找直,按面板分块大小由上到下做好木标筋,然在空档内根据设计要求钉横竖龙骨。
本工程采用30mm×40mm截面龙骨。
龙骨企格为300mm×300mm。
3)底龙骨固定:木龙骨安装前,检查底墙的平整度、垂直度是否符合质量要求。
如果有任何误差,可以在实心墙和木制龙骨架之间垫方木,以调整平面度和垂直度。
同时,检查骨架和实体墙之间是否有间隙。
如果有空隙,也应该用木块填充。
对于无木砖的墙体,可用电钻钻孔,钉木楔,孔深宜在40~60mm之间。
木龙骨垫块用木龙骨钉牢。
龙骨必须与每一块木砖钉牢,每一块木砖上的两个钉子应上下错开,并与龙骨固定。
(4)装饰板安装1)用于木质墙面的饰面板,使用前应进行挑选,将色泽相同或相近木纹一致的饰面板拼装在一起。
木纹对接要自然、协调,毛边不整齐的板材应将四边修正刨平,微薄板应先做基层板,然后再粘贴,清水油漆饰面板应避免顶头密拼连接。
饰面板应在背面涂刷二遍防火漆。
2)为密封指甲贴面,可用气泵式灭蚊钉枪将l0mm的灭蚊钉钉上,并将木夹板固定在木龙骨上。
在封钉之前,调整绿板的接缝。
布钉要求均匀,钉距约100~150mm。
铁钉固定法将逐步淘汰。
3)固定木夹板,如仍用铁钉钉入,则必须对钉头进行处理,处理方法有两种:一种是先将钉头用锤敲扁,再将钉头钉入木夹板内;另一种是先将钉头钉入木夹板,再用尖头冲了将钉头冲入木夹板内lmm。
