3 7灰土施工方案3 7灰土施工方案一、施工前的准备工作1. 确定灰土施工的区域和范围,包括地面的尺寸、地势、现有地质状况等。
2. 对施工区域进行勘测和测量,了解地面的倾斜度、坡度等情况。
3. 清理施工区域,清除杂草、石块、垃圾等,使施工区域平整、清洁。
4. 对施工区域进行水土保持措施的设计和施工,防止水土流失和环境污染。
5. 准备施工所需的工具和材料,包括铲子、镐、车间、灰土、水泥等。
二、施工具体步骤1. 挖坑:根据施工区域的尺寸和要求,在施工区域进行挖坑,深度一般为10-20厘米。
2. 填土:将挖出的土填入坑内,用镐和车间将土均匀夯实。
3. 拉线:根据设定的水平标准,用绳子或铁丝拉出水平线,作为施工的参考线。
4. 水平铺设:根据拉出的水平线,将灰土按照一定的厚度均匀铺在施工区域内。
5. 压实:用专用的压路机对铺设的灰土进行压实,使其更加坚实稳固。
6. 抹平:用平头镐对压实后的灰土进行抹平,使表面更加平整光滑。
7. 浇水:对抹平后的灰土进行充分浇水,使其能够更好地凝固和固定。
三、施工注意事项1. 施工过程中要严格按照设计和施工要求进行操作,保证施工质量。
2. 施工区域的地势和坡度要适合灰土施工,避免泥石流和坍塌等安全事故。
3. 施工前要做好水土保持工作,防止水土流失和环境污染。
4. 施工中要严格控制水泥、灰土、水的比例,保证灰土的密实度和强度。
5. 施工后要及时浇水养护,保证灰土能够充分凝固和固定。
6. 施工中要合理安排人员和机械,保证施工效率和安全性。
四、施工后的检验和验收1. 对施工的灰土进行必要的检测和测量,检验其密实度和强度是否符合要求。
2. 对施工区域进行视觉检查,检查其平整度和表面光滑度是否符合要求。
3. 根据检测结果和验收标准,判定灰土施工是否合格。
总结:通过以上的施工方案,可以确保对3 7灰土施工的全面考虑和规范操作,从而保证了灰土施工的质量和安全。
同时,施工前的准备工作和施工后的检验和验收也能够对施工过程进行全面把控和监督,从而达到预期的效果。

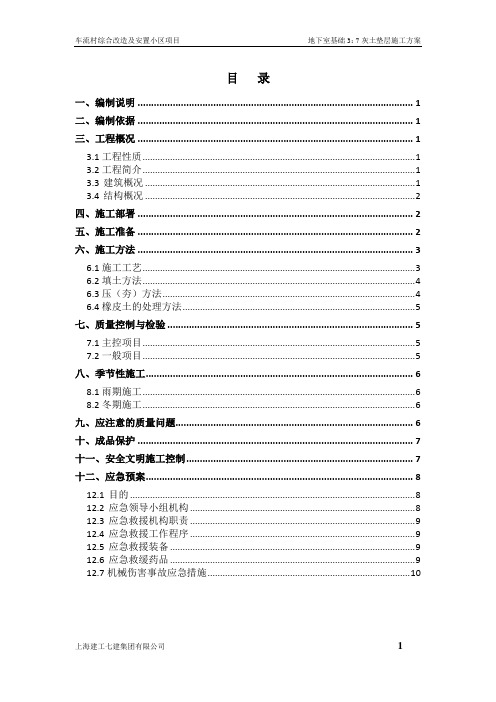

目录一、编制说明 (1)二、编制依据 (1)三、工程概况 (1)3.1工程性质 (1)3.2工程简介 (1)3.3建筑概况 (1)3.4结构概况 (2)四、施工部署 (2)五、施工准备 (2)六、施工方法 (3)6.1施工工艺 (3)6.2填土方法 (4)6.3压(夯)方法 (4)6.4橡皮土的处理方法 (5)七、质量控制与检验 (5)7.1主控项目 (5)7.2一般项目 (5)八、季节性施工 (6)8.1雨期施工 (6)8.2冬期施工 (6)九、应注意的质量问题 (6)十、成品保护 (7)十一、安全文明施工控制 (7)十二、应急预案 (8)12.1目的 (8)12.2应急领导小组机构 (8)12.3应急救援机构职责 (9)12.4应急救援工作程序 (9)12.5应急救援装备 (9)12.6应急救缓药品 (9)12.7机械伤害事故应急措施 (10)一、编制说明本工程地下室条基、独基、局部的筏板下为1.5m厚的3:7灰土垫层,此部分的灰土垫层施工操作难度大, 施工场地有限,工期紧;为了确保灰土地基的施工质量,满足规范及设计要求,以及便于有效的指导施工,特编制此专项方案。
二、编制依据1、《建筑工程施工质量验收统一标准》GB 50300-20152、建筑地基基础工程施工质量验收规范(GB 50202-2002)3、《工程测量规范》(GB50026-2007)4、《建筑工程项目管理规范》(GB/T50326-2006)5、成都基准方中建筑设计有限公司提供的施工图纸6、国家工程建设标准强制性条文、陕西省工程建设标准强制性条文7、《建筑施工手册》第五版三、工程概况3.1工程性质工程名称:车刘村综合改造及安置小区项目地下室工程建设单位:陕西展宇房地产开发有限公司设计单位:成都基准方中建筑设计有限公司监理单位:永明项目管理有限公司施工单位:上海建工七建集团有限公司3.2工程简介本工程位于场地开阔,西侧是新规划道路,东侧为阿房北路,南临枣园西路,紧邻地铁1号线皂河站,与在建汽配城建筑物较近且施工场地有限;本工程为车刘村综合改造及安置小区项目,总建筑面积约229763万平米,我单位承建的为1#、2#、8#、9#、10#、11#、12#楼及部分地下室。
一、编制依据该施工方案编制的主要依据:招投标文件、设计图纸、本工程施工组织设计;建设部现行规范、规程及西安市有关规程。
主要规范、规程如下:《建筑边坡工程技术规范》GB50330-2002《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工手册》《建筑工程施工质量验收统一标准》GB50300-2001《建筑机械使用安全技术规程》JGJ33-2012二、工程概况建设工程,位于西安市北郊西铜东辅道杜家村南侧。
本工程占地面积为35539.82平方米,含教学楼、综合楼、食堂及体育活动中心、学生、教师公寓楼4个单体项目。
教学楼:框架结构;地上五层;建筑面积:7230㎡;基坑开挖深度为-4.3m,然后进行垫层施工,回填1.5 m厚3:7灰土至-2.80m,要求灰土压实系数均不应小于0.97,回填土方量约为5100 m³。
三、施工方案(一)、施工机械:本工程为机械土方回填,配备大型机械有一台12~15t压路机、筛土机一台、50型、40型装载机各一辆,蛙式打夯机三台,填土前2天必须进行机械试运转,并填写机械试运转记录。
(二)工具用具:铁锨、手推车、环刀、天平、削土刀、酒精灯、碘钨灯。
(三)监测仪器:经纬仪、水准仪、塔尺、钢卷尺。
(四).技术准备⑴复测用于控制填方的坐标点和水准点做好记录。
⑵清理基底、验收底标高、计算签认。
⑶根据设计要求压实系数和击实试验报告确定施工干密度ρd=压实系数×ρdmax⑷向参加施工人员进行技术交底。
四、施工工艺2、弹线、设标志在基坑的边坡上钉好水平木桩,作为控制摊铺灰土厚度的标准,做好测量放线。
五、难点与重点由于本工程施工期间处于多雨季节,给工程施工造成了一定的难度,要求项目部一定要精心策划,做好一切防汛准备,24小时全天应战,保证灰土垫层快速施工完毕。
六、施工方法1.填料要求填土土料含水量的大小,直接影响到碾压质量。
3 7灰土施工方案
以下是3 7灰土施工方案的示意图,具体内容如下:
一、工程概况
本工程计划施工灰土面积约为500平方米,采用3:7灰土(水泥:砂)配合比进行施工。
施工区域为大门前的平地区域,土壤类型为黏土。
施工时间为3天。
二、施工准备
1.对施工区域进行清理,除去杂草和垃圾;
2.检查施工区域的地势情况,确保施工区域排水良好;
3.购买施工所需的水泥、砂和辅助设备。
三、施工步骤
1.测量
根据施工区域的实际尺寸,测量出所需的灰土面积,并将其标记在地面上。
2.准备灰土
按照配合比3:7,将水泥和砂按一定比例进行混合。
混合时可
使用搅拌机进行搅拌,直至混合均匀。
3.施工
将准备好的灰土均匀地倒在施工区域上,并使用平板进行压实,确保土面平整。
在土面上用钢筋拉线进行验线,保证施工的平整度和一致性。
4.养护
施工完成后,及时进行养护,保持灰土的湿润。
养护期间禁止人员和车辆进入施工区域,防止损坏和影响固结。
四、施工注意事项
1.施工时需要保证施工区域的排水良好,防止因为水积聚引起灰土松动。
2.在施工过程中,要用标定线进行验线,确保施工的平整度和一致性。
3.施工完成后要及时进行养护,保持灰土的湿润。
3:7灰土一、3:7灰土基层施工方案1.材料及主要机具:1.1 土:宜优先采用基槽中挖出的土~但不得含有有机杂物~使用前应先过筛~其粒径不大于15mm。
含水量应符合规定。
1.2 石灰:应用块灰或生石灰粉,使用前应充分熟化过筛~不得含有粒径大于5mm的生石灰块~也不得含有过多的水分。
1.3 主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子,孔径6,10mm和16,20mm两种,、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2 . 作业条件:2.1 基坑,槽,在铺灰土前必须先行钎探验槽~并按设计和勘探部门的要求处理完地基~办完隐检手续。
2.2 基础外侧打灰土~必须对基础~地下室墙和地下防水层、保护层进行检查~发现损坏时应及时修补处理~办完隐检手续。
现浇的混凝土基础墙、地梁等均应达到规定的强度~不得碰坏损伤混凝土。
2.3 当地下水位高于基坑,槽,底时~施工前应采取排水或降低地下水位的措施~使地下水位经常保持在施工面以下0.5m左右~在3d内不得受水浸泡。
2.4 施工前应根据工程特点、设计压实系数~土料种类、施工条件等~合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
2.5 房心灰土和管沟灰土~应先完成上下水管道的安装或管沟墙间加固等措施后~再进行。
并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。
2.6 施工前~应作好水平高程的标志。
如在基坑,槽,或管沟的边坡上每隔3m钉上灰土上平的木撅~在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。
3. 工艺流程:3.1检验土料和石灰粉的质量并过筛 ? 灰土拌合 ? 槽底清理 ? 分层铺灰土 ? 夯打密实 ? 找平验收3.2 首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求,然后分别过筛。
如果是块灰闷制的熟石灰~要用6,10mm的筛子过筛~是生石灰粉可直接使用,土料要用16,20mm筛子过筛~均应确保粒径的要求。
3:7灰土施工方案→ 3:7沙土施工方案3:7沙土施工方案简介本文档旨在提供一份3:7沙土施工方案的详细说明。
该方案适用于一些灰土建筑施工项目,通过将部分灰土替换为沙土,以提高施工效率和质量。
施工方案1. ### 原灰土配比在施工前,根据项目需要,原灰土的配比为3:7(灰土:沙土)。
2. ### 沙土的选择和配备- 选择高质量的沙土,确保其符合相关质量标准。
- 对选定的沙土进行配备,确保其按比例与原灰土混合。
3. ### 施工过程以下步骤描述了3:7沙土施工方案的具体施工过程:- 准备施工现场,确保杂物清理干净,形成平整的施工面。
- 按照原灰土配比,将相应比例的沙土和灰土混合均匀,形成施工用的沙土混合物。
- 将沙土混合物铺设在施工面上,使用施工工具进行压实,确保夯实均匀。
- 根据实际需要,可进行多层夯实,以达到所需的稳定性和坚固度。
- 监测施工过程中的质量和进度,必要时进行调整和纠正。
4. ### 施工注意事项- 在施工过程中,应严格按照设计要求和相关标准操作,确保施工质量。
- 在施工现场应加强安全管理,采取必要的安全防护措施,保障工人和设备的安全。
- 施工过程中应及时处理施工中的问题和难点,确保施工进度。
5. ### 质量检验和验收完成施工后,应进行质量检验和验收,确保3:7沙土施工方案的质量符合要求。
对于不合格部分,及时进行整改和修复。
结论使用3:7沙土施工方案可以提高施工效率和质量,适用于一些灰土建筑施工项目。
在施工过程中,应注意按照相关要求操作,加强安全管理,并进行质量检验和验收,以确保施工质量。
住宅楼工程3:7灰土地基工程施工方案编制:审核:审批:、工程概况:开挖基坑底口尺寸65.31 x 17.8m,设计地基3: 7灰土厚1m 自外墙基础外放2m,灰土底标高—3.4m,顶面标高—2.4m。
设计压实系数0.95,3:7灰土击实试验报告资料:最大干密度1.5 ,最佳含水量24%。
灰土垫层回填体积:1180m3。
二、施工准备:1. 施工机械:筛土,灰土滚筒拌灰机一台压路机15T 一台电动打夯机一台装载机一台翻斗车六辆2. 配合灰土筛土、拌合,灰土铺平、括平,电夯打边、角部位,工人20 名。
3. 做好基坑验槽工作,完善施工单位、建设单位、地质勘探单位、监理单位、设计单位的会签工作。
4. 办好轴线及灰土范围尺寸、标高技术复核手续。
5. 检查石灰质量是否合格,颗粒最大不得超过5mn,检查用土含水量是否在24.1 %左右,颗粒直径不大于1.5mm并不得含有杂质。
6. 检查坑内残留杂物,全要清除干净。
7. 检查电器线路,做好夜间施工照明准备。
8. 根据施工方案,做好技术交底和安全交底。
三、施工技术措施:1. 现场见证提取土样,石灰样送试验站作土壤击实报告,取得3: 7灰土的最大干容重为1.5 ;最佳含水量为24.10 %2. 3 : 7灰土比例控制。
(严禁随意比、良心比)(1) 小推车量比:即3车白灰:7车黄土,或1车白灰:2 车黄土。
13(2)装载机装比:一铲白灰: 2 —铲黄土。
(3)斗量:用木板或铁板做成量斗,3斗白灰:7斗黄土(4)筛土机用斗门开度控制。
3. 黄土必须过筛,土最大粒径不大于15mm4. 1米厚灰土分6层铺压,每层虚铺厚度250mm基坑周边立30X 30X 250方木灰土层次小木撅@10r间距。
5. 城内施工,石灰不准过筛,故采用袋装石灰6. 大面积压实采用15T压路机分层压实,压实次数4-8遍。
边角压路机压不到处用电夯夯实。
经取环试验,干容重达到1.5即可。
7. 3 : 7灰土拌制方法:(1) 少量灰土,必须手工拌制,3:7灰土比例配好后,(用铁锹) 翻倒三遍,达到颜色均匀一致为止。
3:7灰土换填施工方案XXX车间改造加固工程地基灰土换填施工方案2015年4月10日一、工程概况:本工程采用三七灰土处理地基,基础下-5.0米~-3.0米采用三七灰土换填,换填范围为独立基础外2米,压实系数不小于0.95,处理后复合地基承载力特征值不小于160kpa。
三七灰土底标高为-5.0米。
二、施工准备1、材料准备1.1、土料:采用就地挖出的粘性土,不得含有有机杂质;土料应过筛,其颗粒不应大于15mm,如挖出的土不符合换填要求则需从场外购置运至场内。
1.2、石灰:采用同产地、同品种、同规格的熟石灰,并过筛,其颗粒不得大于5mm。
石灰陈伏期不小于7天,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。
2、主要机具设备2.1、机械设备:旋耕机1台、装载机1台、蛙式打夯机1台。
运输设备有:翻斗汽车3辆、1.5t机动翻斗车1辆。
2.2、主要工具:铁锨、铁耙、量斗、水桶、喷壶、胶管、铁筛(孔径为5mm、15mm)以及手推胶轮车等。
3、人员组织3.1、现场管理人员:手艺员1人,施工员1人,质检员1人,尝试员1人,安全员1人。
3.2、现场施工人员:队长1人,旋耕机司机1人,装载机司机1人,汽车司机1人,翻斗车司机1人,普工10人。
4、作业条件4.1、验槽后原土碾压并办完隐蔽检查手续。
4.2、根据本工程的特点、填料种类、设想请求的压实系数及施工条件,确定填料含水量控制范围在14~18%、虚铺厚度30cm、碾压遍数为4遍。
含水率控制现场以手握成团,两指轻捏即碎为宜。
4.3、做好测量放线等手艺准备工作,在基坑的边坡上每隔20米钉好水平木桩,配合钢筋钢尺,层层拉线,以便施工过程中控制每层标高。
4.4、施工用水、用电引至施工现场,具备施工条件。
三、操作工艺1、工艺流程基底清理→灰土拌和→分层摊铺→分层夯(压)→分层检测→修整找平2、基底清算对基坑应先验槽,清除松土,要求平整干净。
如有积水、淤泥,应晾干;局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。
3:7灰土施工方案一、施工准备:1、材料:土宜优先采用基槽内挖出的土,但不得含杂质使用前应先过筛,其粒径不得大于15mm,含水率符合规定,石灰应用块灰,使用前应充分熟过筛,其粒径不得大于5mm含水率符合规定。
2、机具:16T压路机。
3、作业条件:基槽钎探完毕,验收合格并按要求办完隐蔽手续方可施工。
3、施工时应适当控制含水率,标准以水握成团,落地松散为宜。
如土料水分过大或不足时,应适当晾干或洒水湿润。
4、槽坑底清理干净,灰土分层铺设,用压路机压实。
若分段施工,不得在墙角,柱基及承重窗间墙下搭接,(错台)接槎宽度不得小于高度的2倍。
5、灰土垫层每层压完后,根据规范规定进行环刀取样,测出本层灰土的压实系数≥0.95,才能进行下道工序施工。
6、雨天施工应准备塑料布等防雨用品,并采取及时的排水措施。
三、质量标准1、基底土质符合设计要求。
2、灰土的干容重符合设计要求及施工规范规定。
配料正确,拌合均匀,分层铺设,厚度符合规定,夯击密实,表面无松散起皮。
3、分层留槎,位置方法正确,接槎密实平整。
允许偏差:顶部标高±15mm,表面平整度为15mm.4、施工前:应做好水平高程标志,控制标高,共分五层施工。
二、操作工艺:1、工艺流程:检验土料及石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺设(虚铺220-300mm)→夯击密实→找平验收。
2、首先土料种类合质量符合设计要求,石灰的材料符合标准规定,然后分别过筛块灰提前1-2天闷制熟化,用6-10mm筛子过筛。
土料要用16-20mm筛子过筛。
均应确保粒径要求,灰土的配比按体积3:7,严格控制。
拌合均匀,颜色一致。
室外回填土施工方案
由我方施工的济南市长清区大学科技园银座常春藤项目一期17#楼基础工程已通过质监站验收,外围防水准备施工。
现正值雨季,为防止基槽被雨水浸泡和考虑工程工期紧、任务重的特点。
我方特制定以下回填土施工方案。
1、因17#楼南北两侧各有一个车库,并距离楼槽比较近,室外回填土无法施工,我方针对回填土施工的难度,决定在楼东西南三面距外墙3米处,北面距外墙1.5米处砌筑挡土墙,用来阻挡回填土,不影响车库的开挖。
2、沿最外围剪力墙3米范围内,将基底清理干净,用M5.0水泥砂浆砌筑MU10黄河淤泥砖挡土墙,墙厚0.37米,高2.4米(详见附图)。
3、采用机械严格按照配比配制3:7灰土,翻拌次数不少于两遍,确保拌合好的灰土颜色一致.
4、灰土施工时,应控制好含水量,以用手将灰土紧握成团、轻捏即碎为宜。
5、回填土采用蛙式打夯机夯实,每步虚铺30㎝厚,夯打遍数不少于三遍,并每层见证取样不少于8个点。
3:7灰土施工方案
一、工程概况:
本工程中央储备粮东营直属库扩建工程楼工程,位于南二路。
由山东省粮油设计院设计,东营市工程质量监督站进行质量监督,由山东冠宇建筑安装工程有限公司承建,山东东昊工程监理公司全程监理。
本工程排架结构,共一层,水泥土搅拌桩基础。
其使用性质确定为三类建筑,耐火等级为二级,抗震设防烈度按七度设防。
安全等级为二级,场地土为三类场地土,垫层为C30S6砼,基础为C30砼,主体分别为C25砼。
墙身砌体全部采用烧结煤矸石砖,基础采用M7.5水泥砂浆砌筑,主体采用M7.5混合砂浆砌筑。
总建筑高度8.75米,总建筑面积6400平方米。
二、施工部署
1、回填土为基槽开挖土,石灰选用新鲜的熟石灰。
2、机具准备:压路机、灰土拌合机、蛙式打夯机、铁锨、靠尺、线绳等。
3、施工顺序:5#仓-6#仓-7#仓-22#仓-23#仓
4、施工进度:2011年5月1日-2011年5月日
三、施工方法
操作工艺:基底清理、(提前)洒水-拌灰土、铺土-碾压、夯实-修整找平-验收1、回填土前把垃圾杂物清理干净,保证基底清洁无杂物,由于气温干燥基槽
土太干,所有回填土时,应洒水,洒水以多遍少洒为宜。
2、拌和灰土、铺土
01、灰土采用现场机械拌和,现场设灰土搅拌机一台,保证灰、土的过筛及灰
土的拌和。
02、根据压路机的虚铺土方范围,确定本工程灰土进行一次铺设而成,用铁掀
等工具进行平整,虚铺厚度为270-280mm,现场设水准仪随时进行水平桩的控制及测量,以此拉线、找平最后用3m靠尺刮平。
03、施工中要严格、及时检查土的含水率,以“手握成团,落地开花”为宜。
04、灰土碾压采用静压路机,压实变数不小于4遍,碾压方向由边向中,压路
机压不倒的地方采用蛙式打夯机进行夯实。
05、碾压完成后用仪器检查标高及平整度,对局部,低填高挖然后夯实。
四、质量要求:
1、基底处理必须符合清洁无杂物的要求
2、灰土配合比应计量准确,且拌和均匀
3、严格控制回填土标高和平整度
允许偏差。
