地下室满堂脚手架施工方案(1)
- 格式:doc
- 大小:307.50 KB
- 文档页数:13
满堂红内脚手架施工方案
内脚手架是指在建筑施工过程中,用于支撑和搭设施工人员操作平台的一种临时性工具。
满堂红内脚手架施工方案是在满堂红建筑基础上设计的一种脚手架施工方案,旨在确保施工安全、高效,同时满足建筑工程的要求,以下是此方案的详细内容:
1. 施工前准备
•在进行满堂红内脚手架施工前,需对施工场地进行全面检查,确保施工区域无障碍物,地基承载力满足施工要求。
•确保脚手架材料齐全,完好无损,并进行验收确认。
•确保施工人员具备相关证书和资质,严格执行安全操作规程。
2. 脚手架搭设
•按照设计图纸和方案要求,勾画搭设脚手架的位置和高度。
•根据施工现场实际情况,选择适当的支撑方式和结构形式,确保脚手架稳固可靠。
•搭设脚手架时,应按照标准操作程序,逐级搭设,加固连接,确保脚手架整体结构稳定。
3. 安全措施
•在脚手架搭设过程中,施工人员需佩戴安全帽、安全带等防护装备,严格执行安全操作规程,确保施工安全。
•定期对脚手架进行检查和维护,及时发现并处理脚手架存在的安全隐患,杜绝发生意外。
•在脚手架使用过程中,严禁乱堆放材料、施工工具等物品,保持施工现场整洁有序。
4. 施工结束
•施工完成后,对满堂红内脚手架进行拆除,严格按照拆除程序进行操作,确保安全顺利。
•拆除后的脚手架材料需及时清理整理,并做好登记存档,以备下次使用。
•对施工现场进行清理,确保无脚手架残留和其他安全隐患,保持施工现场的整洁和安全。
满堂红内脚手架施工方案的实施,不仅能提高施工效率,保障工人安全,还能保证建筑工程质量,确保施工过程顺利进行。
希望以上方案能为工程施工提供有效的指导和帮助。
模板工程安全专项施工方案2017年3月3日凌源兴隆大家庭综合体工程为钢筋混凝土框架结构。
结构用脚手架采用满堂碗扣式脚手架,脚手架支撑在各结构层上。
本方案仅为结构梁板、结构墙柱的满堂脚手架支设方案。
二、模板支撑系统:根据工程实际情况搭设满堂碗扣式钢管脚手架,组成空间结构体系,以承受水平和竖向荷载,本工程除地下室结构层5.100米、1-4F每层结构层高4.800米,第五结构层高为4.500米。
满堂脚手架容易保证整体性,且均布荷载结构架为1.2KN/m2。
1.梁板模板支架的组成:梁板支撑选用碗扣式满堂钢管脚手架,它的基本受力单元是由钢管碗扣相接而成的刚架,通过剪刀撑将满堂架相互连接。
组成的的满堂脚手架在每层用水平钢管相连,形成整体稳定的平面结构,满堂架之间主要采用剪刀撑和拉杆连接成整体,满堂架底座采用固定槽钢底座,满堂架顶托钢管,顶托钢管上放置顶托梁钢管再放次木龙骨作为钢筋混凝土底模支架。
门式脚手架中门架之间的连接,在门架立柱垂直方向上下插接;在脚手架纵向垂直面使用剪刀撑,在架顶水平面使用钢管,由此构成门型脚手架基本组合单元。
基本组合单元相互连接,逐层叠起,并增加水平钢管拉结和通长剪力撑,详见附图。
底座采用可调节底座,能调节高度为200〜550 mm。
门架跨距要符合国家现行标准《门式钢管脚手架》(JGJ76—91)规定,并与交叉支撑规格配合,门架立杆离墙净距不应大于200MM,否则应用内挑架。
门架的两侧均应设置交叉支撑。
脚手架搭设在结构的楼面、挑台上时,立杆底座下应铺设垫板或垫块,同时应对楼面或挑台等结构进行强度计算。
2.墙柱模板支架:内墙柱支撑选用门式满堂钢管脚手架,外墙柱模板采用斜杆悬挑结构做支撑。
3.门架材料的选用:碗扣式式脚手架选用1000X930、1000X1180、1000X1830、1000 X 2200、1000X2400共5种规格,主龙骨采用。
48壁厚3.0的钢管,次木龙骨采用100 mmX50 mm规格;模板均采用905 mmX1830 mmX16的mm胶合板。
满堂脚手架专项施工方案一、前言。
脚手架是建筑施工中常用的临时性工程设施,它不仅能够提供施工作业人员的工作平台,还能够保障工程施工安全。
因此,制定一份科学合理的脚手架专项施工方案对于保障施工安全、提高工作效率至关重要。
二、脚手架搭设前的准备工作。
在搭设脚手架之前,需要进行充分的准备工作。
首先,需要对施工现场进行全面的勘察和测量,确定脚手架的搭设位置和高度。
其次,要进行脚手架搭设区域的地基处理,确保搭设脚手架的地面平整、坚实。
同时,还需要对脚手架搭设区域的周围环境进行清理,清除可能影响脚手架搭设和使用的障碍物。
三、脚手架搭设的具体步骤。
1. 设置脚手架基础支撑,根据设计要求,在搭设区域设置脚手架的基础支撑,确保支撑点的稳固和均匀分布。
2. 搭设立杆和横杆,根据设计要求,按照规定的间距和高度,搭设脚手架的立杆和横杆,确保连接牢固、水平垂直。
3. 安装脚手架连接件,在搭设好的立杆和横杆上,安装脚手架的连接件,确保连接牢固、稳定。
4. 安装脚手架扶手和脚手板,在搭设好的脚手架上安装扶手和脚手板,确保工作平台的安全和舒适。
四、脚手架使用过程中的安全措施。
1. 在使用脚手架时,必须严格按照设计要求和操作规程进行操作,严禁超载、乱堆放材料等行为。
2. 在搭设好的脚手架上,必须设置防护栏杆和脚手板,确保工作人员的安全。
3. 在使用脚手架过程中,必须定期进行检查和维护,及时发现并处理脚手架的安全隐患。
五、脚手架拆除后的清理工作。
在施工完成后,需要对脚手架进行拆除和清理。
首先,要按照规定的拆除顺序和方法,逐步拆除脚手架的各个部件。
其次,要对拆除后的脚手架部件进行清理和整理,确保脚手架部件的完好无损。
六、结语。
脚手架作为一种重要的施工设施,在施工中起着至关重要的作用。
因此,制定一份科学合理的脚手架专项施工方案对于保障施工安全、提高工作效率至关重要。
希望全体施工人员严格按照本方案进行操作,确保施工安全和质量。
满堂脚手架施工(方案)报审表表A17-2 会签单目录一、搭设方案 (6)(一)基本搭设参数 (6)(二)材料及荷载取值说明 (6)二、板模板支架的强度、刚度及稳定性验算 (6)(一)板底模板的强度和刚度验算 (6)(二)底模方木的强度和刚度验算 (8)(三)托梁材料计算 (10)(四)立杆稳定性验算 (12)(五)立杆的地基承载力计算 (14)(六)拆模时间计算 (14)二、工程特点及施工材料要求 (15)三、脚手架杆配件的技术要求 (15)四、脚手架搭设、使用和拆除的技术要求 (15)沈阳亚泰城(南区)地下室车库工程满堂脚手架施工专项方案建设单位:沈阳亚泰吉盛房地产开发有限公司监理单位:施工单位:吉林亚泰建筑工程有限公司第一项目部项目经理:张立国编制人:帅涛编制时间:2014年4月25日沈阳亚泰城地下室八区九区工程满堂脚手架施工专项方案一、搭设方案(一)基本搭设参数模板支架高H为3.1m,立杆步距h(上下水平杆轴线间的距离)取0.9m,立杆纵距la 取1m,横距lb取1m。
立杆伸出顶层横向水平杆中心线至模板支撑点的自由长度a取0.1m。
整个支架的简图如下所示。
模板底部的方木,截面宽50mm,高90mm,布设间距0.3m。
(二)材料及荷载取值说明本支撑架使用Φ48 × 3.5钢管,钢管壁厚不得小于3mm,钢管上严禁打孔;采用的扣件,应经试验,在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
模板支架承受的荷载包括模板及支架自重、新浇混凝土自重、钢筋自重,以及施工人员及设备荷载、振捣混凝土时产生的荷载等。
二、板模板支架的强度、刚度及稳定性验算荷载首先作用在板底模板上,按照"底模→底模方木/钢管→横向水平钢管→可调托座→立杆→基础"的传力顺序,分别进行强度、刚度和稳定性验算。
其中,取与底模方木平行的方向为纵向。
(一)板底模板的强度和刚度验算模板按三跨连续梁计算,如图所示:(1)荷载计算,按单位宽度折算为线荷载。
满堂脚手架搭设施工方案编制依据:1.业主提供的设计施工图纸资料及技术说明;2.业主组织的图纸会审会议纪要;3.和XXX设计;4.《建筑施工扣件式钢管脚手架安全技术规范》(130-2001);5.《建筑施工模板安全技术规范》(162-2008);6.《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006);7.《建筑结构荷载规范》(GB-2001)。
二、工程概况本工程为和昌悦澜湾北苑B标段,建筑面积约15万平方米,地下室一层,地上二十层,总高度约65米。
脚手架采用扣件式钢管脚手架,模板采用铝合金模板。
三、脚手架搭设施工方案及施工工艺3.1 脚手架搭设施工方案3.1.1 脚手架搭设方案应符合《建筑施工扣件式钢管脚手架安全技术规范》(130-2001)的规定。
3.1.2 脚手架应按设计图纸要求搭设,并应满足承重、稳定、安全、牢固、方便拆卸等要求。
3.1.3 脚手架的搭设应按照“先竖杆、后横杆、再斜杆”的顺序进行,竖杆应垂直于地面,横杆应水平放置,斜杆应斜向地面。
3.2 施工工艺3.2.1 脚手架搭设前,应对场地进行清理,确保场地平整,无杂物、积水等。
3.2.2 脚手架搭设前,应对脚手架材料进行检查,材料应无损坏、变形、裂纹等缺陷。
3.2.3 脚手架搭设应由专业人员进行,搭设过程中应按照设计图纸要求进行,确保搭设质量。
四、模板安装方案及工艺4.1 模板安装方案4.1.1 模板安装方案应符合《建筑施工模板安全技术规范》(162-2008)的规定。
4.1.2 模板应按设计图纸要求安装,并应满足承重、稳定、安全、牢固、方便拆卸等要求。
4.1.3 模板安装应按照“先竖向、后横向、再斜向”的顺序进行,竖向模板应垂直于地面,横向模板应水平放置,斜向模板应斜向地面。
4.2 施工工艺4.2.1 模板安装前,应对场地进行清理,确保场地平整,无杂物、积水等。
4.2.2 模板安装前,应对模板材料进行检查,材料应无损坏、变形、裂纹等缺陷。
满堂脚手架专项施工方案1前言脚手架是建筑施工中常用的辅助工具,能够提供工人安全高效地进行施工的工作平台。
本文将就满堂脚手架的专项施工方案进行详细介绍,包括施工准备、脚手架搭设、安全措施等内容。
施工准备在进行脚手架搭设之前,需要做好充分的准备工作。
首先要对施工现场进行认真的勘察,了解施工环境、地形、周边情况等,确保能够顺利搭设脚手架。
同时要准备好所需的脚手架材料、工具,确保施工过程中能够顺利进行。
脚手架搭设1.确定搭设位置:根据设计图纸确定脚手架的搭设位置,并在地面上标记出基准点。
2.安装脚手架支架:根据设计要求安装脚手架支架,并在支架上安装水平仪进行调整,保证支架水平。
3.架设主体结构:根据设计要求逐层搭设脚手架主体结构,使用连接件连接不同部件,确保脚手架结构牢固。
4.设置围护栏:在搭设好的脚手架上设置围栏,确保工人在脚手架上工作时的安全。
5.检查调整:在搭设完毕后,要对脚手架进行全面检查,确保所有部件连接牢固、无松动现象。
安全措施1.工人佩戴安全帽和安全带:工人在脚手架上工作时应佩戴安全帽和安全带,确保安全。
2.禁止超载:脚手架的承载能力有限,严禁超载,确保脚手架结构稳定安全。
3.固定脚手架:在搭设脚手架后,要及时进行固定,防止风吹或其他因素导致脚手架移动。
4.定期检查:脚手架在使用过程中要进行定期检查,确保结构安全,发现问题及时处理。
结语本文详细介绍了满堂脚手架的专项施工方案,包括施工准备、脚手架搭设、安全措施等内容。
在施工过程中,要严格按照专项施工方案进行操作,确保施工质量和施工安全。
希望可以为相关施工人员提供一定的参考和帮助。
满堂脚手架专项施工方案一、前言为确保在脚手架搭建过程中施工安全,提高工作效率,特制定此专项施工方案。
脚手架在建筑施工中起着举足轻重的作用,正确搭建脚手架对确保工程质量、保障施工人员安全至关重要。
二、脚手架搭建准备1. 工程准备在脚手架施工前,应做好周边环境的清理工作,确保脚手架搭建区域干净整洁,无障碍物。
2. 材料准备准备好符合要求的脚手架搭建所需材料,包括钢管、螺栓、扣件等。
确保材料质量合格,无损坏。
3. 设备准备检查搭建脚手架所需的施工设备和工具,确保设备正常运转,保证施工顺利进行。
三、脚手架搭建流程1. 标定基准点根据设计要求,确定脚手架的基准点,进行标定,确保脚手架搭建的位置准确无误。
2. 搭设主体框架根据设计方案,先搭设脚手架的主体框架结构,合理设置脚手架立杆、横杆,保证结构稳固。
3. 设置斜杆和水平杆在主体框架搭建完成后,设置脚手架的斜杆和水平杆,调整斜杆和水平杆的位置,使其符合设计要求,确保搭建的脚手架稳固牢靠。
4. 安装脚手架扶手和踏板最后安装脚手架的扶手和踏板,确保脚手架使用安全,方便施工人员的上下。
四、脚手架检验验收脚手架搭建完成后,应组织专业人员进行检验验收,确保脚手架搭建符合国家标准和设计要求,达到安全施工的要求。
五、脚手架拆除脚手架使用完毕后,按照拆除程序进行拆除,注意拆除过程中的安全问题,确保拆除过程安全顺利。
结语本专项施工方案仅供参考,具体实施时应根据具体情况进行调整,保障施工过程中的安全和质量,达到预期效果。
以上为满堂脚手架专项施工方案的内容说明,希望能对施工工作有所帮助。
和昌悦澜湾北苑B标段满堂脚手架施工方案编制:审核:审批:平煤神马建工集团有限公司二 一四年四月八日目录一、编制依据二、工程概况三、脚手架搭设施工方案及施工工艺四、模板安装方案及工艺五、扣件式钢管脚手架及模板安全计算六、脚手架、模板支架安全检查七、施工注意事项八、泵送砼模板安全措施九、脚手架平面图、立面图一、编制依据、业主提供的有关设计施工图纸资料及技术说明、业主组织的图纸会审会议纪要、和昌悦澜湾北苑 标段施工组织设计、《建筑施工扣件式钢管脚手架安全技术规范》( )、《建筑施工模板安全技术规范》、《建筑施工扣件式钢管模板支架技术规程》( ) 、《建筑结构荷载规范》( )、《钢管脚手架、模板支架安全选用技术规程》 北京市建委、质监局 、《扣件式钢管脚手架计算手册》 中国建筑工业出版社、《建筑施工安全计算》 中国建筑工业出版社、《建筑施工计算手册》 第二版二、工程概况本工程由河南创和置业有限公司开发、河南省建筑设计研究院有限公司勘探、河南省纺织建筑设计院有限公司设计、河南海华工程建设监理公司监理、平煤神马建工集团有限公司承建和昌悦澜湾北苑项目 标段 包含( 、 、 、 楼及相连商业、地下车库 ,占地总面积 ㎡。
和昌悦澜湾北苑项目 标段由 、 、 、 楼 栋高层住宅楼及相连商业、地下车库组成。
主楼地下 层,车库部位地下 层,主要是作人防工程、车库及设备用房;主楼地上由 栋 层 栋 层及一栋 层的楼房组成;主楼地下部分为三层地下室,车库部分为地下两层。
地下室外墙均为 厚钢筋混凝土墙。
结构类型为:住宅楼范围内为剪力墙结构、 桩 筏板基础;住宅楼范围外为钢筋混凝土框架结构、 桩 筏板基础。
本工程中,梁宽 ,梁高 ,楼板厚 ,层高 。
三、脚手架搭设施工方案及施工工艺、施工材料要求构配件外观质量及技术资料按表 执行:表 :钢管、扣件的力学性能按表 进行检测:表构配件尺寸有抽检不合格时应对该全部构配件进行实测 不满足要求的严禁使用。

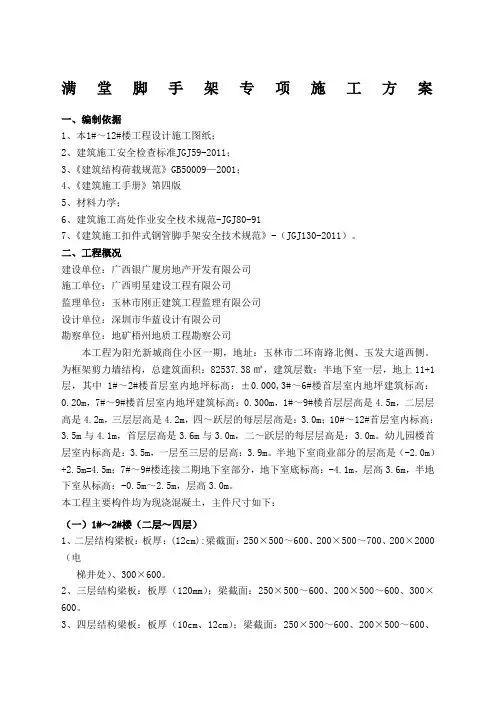

满堂脚手架专项施工方案一、编制依据1、本1#~12#楼工程设计施工图纸;2、建筑施工安全检查标准JGJ59-2011;3、《建筑结构荷载规范》GB50009—2001;4、《建筑施工手册》第四版5、材料力学;6、建筑施工高处作业安全枝术规范-JGJ80-917、《建筑施工扣件式钢管脚手架安全技术规范》-(JGJ130-2011)。
二、工程概况建设单位:广西银广厦房地产开发有限公司施工单位:广西明星建设工程有限公司监理单位:玉林市刚正建筑工程监理有限公司设计单位:深圳市华蓝设计有限公司勘察单位:地矿梧州地质工程勘察公司本工程为阳光新城商住小区一期,地址:玉林市二环南路北侧、玉发大道西侧。
为框架剪力墙结构,总建筑面积:82537.38㎡,建筑层数:半地下室一层,地上11+1层,其中1#~2#楼首层室内地坪标高:±0.000,3#~6#楼首层室内地坪建筑标高:0.20m,7#~9#楼首层室内地坪建筑标高:0.300m,1#~9#楼首层层高是4.5m,二层层高是4.2m,三层层高是4.2m,四~跃层的每层层高是:3.0m;10#~12#首层室内标高:3.5m与4.1m,首层层高是3.6m与3.0m,二~跃层的每层层高是:3.0m。
幼儿园楼首层室内标高是:3.5m,一层至三层的层高:3.9m。
半地下室商业部分的层高是(-2.0m)+2.5m=4.5m;7#~9#楼连接二期地下室部分,地下室底标高:-4.1m,层高3.6m,半地下室从标高:-0.5m~2.5m,层高3.0m。
本工程主要构件均为现浇混凝土,主件尺寸如下:(一)1#~2#楼(二层~四层)1、二层结构梁板:板厚:(12cm):梁截面:250×500~600、200×500~700、200×2000(电梯井处)、300×600。
2、三层结构梁板:板厚(120mm);梁截面:250×500~600、200×500~600、300×600。
地下车库满堂红脚手架施工方案在地下车库的施工中,脚手架是一个不可或缺的工具,而如何科学合理地搭建脚手架,对施工质量和工人安全至关重要。
本文将从地下车库施工实际出发,提出了一套符合地下车库施工特点的满堂红脚手架施工方案。
1. 施工前准备在开始搭建脚手架前,首先需要对地下车库进行彻底的清理,确保工作面平整、无障碍物。
同时,要对脚手架搭建区域进行勘测,了解地形结构以及施工环境,确保脚手架可以稳固地搭建在地下车库内。
2. 材料准备搭建脚手架所需的材料应事先准备齐全,包括横杆、纵杆、连接件等。
确保材料质量符合要求,同时要对材料进行检查,杜绝有损坏或变形的材料使用。
3. 脚手架搭建3.1 布设基础在搭建脚手架前,需要先对地下车库的地面进行处理,确保地面平整牢固。
然后按照脚手架施工图纸要求,在地面上标志出各个支柱的位置,为后续搭建脚手架做好准备。
3.2 搭建主体根据脚手架搭建要求,首先安装立柱,然后设置横梁和纵梁,最后连接好各部件,确保脚手架整体结构稳固可靠。
注意在搭建过程中要保持脚手架的垂直水平度,避免出现倾斜现象。
3.3 安全措施在脚手架搭建完成后,需要对脚手架进行全面检查,确保各部件连接牢固,不存在松动或损坏的情况。
同时要设置好安全防护措施,包括安全带、防护网等,确保工人在脚手架上工作时的安全。
4. 施工操作在脚手架搭建完成后,可以进行地下车库的各项施工操作,包括混凝土浇筑、砌墙、安装设备等。
在进行这些操作时,要严格按照规范流程进行,并注意安全防护,确保施工质量和工人安全。
5. 施工完工在地下车库施工完成后,需要对脚手架进行拆除。
拆除脚手架时要谨慎操作,避免对车库内部结构和设备造成损坏。
保证拆除后脚手架零件的清点、整理并妥善存放。
结语地下车库施工是一项复杂的工程,科学合理的脚手架搭建方案可以提高施工效率、保障工人安全,降低施工风险。
本文提出的满堂红脚手架施工方案,结合地下车库特点,为地下车库施工提供了一套可行的指导,有助于施工人员顺利完成工作。
满堂脚手专项施工方案一、工程概况与特点本工程为XX商业综合体,总建筑面积达到XX万平方米。
工程结构复杂,包括高层塔楼、裙楼及地下室。
施工特点为施工空间狭小,垂直运输困难,且需考虑多工种、多工序交叉作业。
二、施工准备与条件人员配置:配备经验丰富的脚手架工长和技术工人,确保施工过程的顺利进行。
材料准备:提前采购质量合格的脚手架管材、扣件等,并进行必要的检测和试验。
现场准备:清理施工区域,确保场地平整,提供足够的堆料空间。
技术准备:编制详细的脚手架施工图,并进行技术交底。
三、脚手架选型与搭设选型:根据工程特点,选用承插型盘扣式脚手架,具有承载力高、稳定性好的特点。
搭设:脚手架搭设应遵循“先横后竖、先下后上”的原则,确保搭设过程的稳固性。
四、安全技术措施安全教育:对所有参与脚手架施工的人员进行安全教育培训,增强安全意识。
安全防护:脚手架外侧设置密目安全网,确保施工过程中的安全防护。
安全检查:定期对脚手架进行检查,发现问题及时处理。
五、施工进度与工期施工进度计划:制定详细的脚手架施工进度计划,确保按计划进行。
工期保障:合理安排施工资源,确保脚手架施工在计划工期内完成。
六、质量控制与检验质量控制:施工过程中,严格按照国家相关标准和规范进行脚手架施工。
质量检验:脚手架搭设完成后,进行质量验收,确保脚手架的稳固性和安全性。
七、环境保护与文明施工环境保护:施工过程中,减少噪音、扬尘等污染物的排放,保护周边环境。
文明施工:施工现场保持整洁,垃圾分类处理,确保文明施工。
八、应急预案与措施应急预案:针对可能出现的脚手架坍塌、高处坠落等事故,制定应急预案。
应急措施:配备必要的应急救援设备,如安全绳、担架等,定期进行应急演练,提高应对突发事件的能力。
通过上述八个方面的专项施工方案,我们将确保满堂脚手施工过程的安全、质量和进度,为工程的顺利完成奠定坚实基础。
地下室满堂脚手架施工方案编制人:审核人:河南一建建筑工程集团有限责任公司二O一四年十一月目录1.编制依据 (1)2.工程概况 (2)3.施工布署 (2)4.施工准备 (2)5.钢管脚手架搭设 (3)6.钢管脚手架拆除 (4)7.质量保证措施 (4)8。
安全保证措施 (5)9。
文明施工保证措施 (6)10.满堂架验算 (6)1.编制依据1.1五指山山水名城I区Ⅰ标段施工图1。
2 主要规程、规范规范一览表2.工程概况山水名城Ⅰ区Ⅰ标段工程,位于五指山市文理路,建筑面积 20660㎡,结构形式为框架剪力墙结构,地上十八层,地下一层(地下车库),十八层带退台,上部设有电梯机房。
为二类高层居住建筑,耐火等级为二类,(其中地下室为1级)地下室层高为4。
7米,标准层层高为3.00米,建筑总高度为60.384米。
本工程由海南新岸置业有限公司投资建设,海南省建筑设计院设计,海南省建筑设计院勘查,海南宏业建设管理有限公司监理,河南省第一建筑集团有限公司组织施工;由李文强担任项目经理。
3.施工方法:模板采用满樘内脚手架,立杆的横、纵间距1。
2米,步距1.5米。
4.施工准备4。
1编制脚手架施工组织设计。
明确使用荷载,确定脚手架平面、立面布置,列出构件用量表,制订构件供应和周转计划等。
4。
2施工人员在施工前认真熟悉图纸、规范、施工方案。
4.3对施工班组进行现场安全和技术培训,加强队伍的技术素质.4.4对多层复合板、木枋、钢管、扣件、脚手板进行检查,不合格的禁止使用。
4。
5脚手板采用宽不小于250mm,厚度为50mm的竹脚手板。
脚手架基础必须平整,立杆底座下铺垫板,垫板厚度不小于50mm。
4.6清理组架范围内的杂物.5.钢管脚手架搭设5.1搭设顺序:安放垫板一→安立杆一→安扫地杆一→安横杆一→铺临时脚手板一→安上层横杆。
5。
1.1 地基处理:混凝土基础底板上、底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空.5。
满堂脚手架施工方案满堂脚手架是一种常用的搭建工程脚手架的方法,它广泛应用于建筑、桥梁、船舶等多个领域。
满堂脚手架施工方案是指在搭建满堂脚手架时,需要遵循的一系列步骤和安全措施。
下面是一个满堂脚手架施工方案的范例,供参考。
一、施工准备工作1.确定施工现场,了解场地的地形、地势和环境条件,以便制定合理的脚手架搭建方案。
2.准备所需的工具和材料,包括脚手架杆件、连接件、水平仪、螺丝刀、锤子、绳索等。
3.检查脚手架材料的质量和数量,确保满足施工需要,并及时补充和更换损坏的材料。
4.确定搭建脚手架的起始位置和高度,并标记好位置,以便施工人员参考。
二、脚手架搭建过程1.安装基础脚手架:首先在地面上搭建基础脚手架,包括立杆、水平杆和横杆,确保脚手架稳固。
2.搭建立杆和水平杆:根据搭建方案,按照预定的高度和距离安装立杆和水平杆,使用连接件固定。
3.安装横杆和斜杆:在立杆上固定横杆和斜杆,确保脚手架的横向和纵向稳定。
4.安装脚手架平台:在搭建好的脚手架架体上安装脚手架平台,确保平台的平整和牢固。
5.安装安全设施:安装脚手架的安全设施,包括安全网、防护栏杆、安全登高器具等,确保施工过程中的人员安全。
6.检查和调整:检查脚手架的稳定性和牢固性,以及各个连接点的紧固情况,如有问题及时调整和修正。
三、施工注意事项1.施工过程中必须严格按照搭建方案进行操作,不得擅自修改和调整脚手架的结构和高度。
2.施工人员必须佩戴安全帽、防滑鞋等个人防护装备,并严禁在脚手架上奔跑、跳跃等危险行为。
3.施工现场必须保持整洁,清除积水和杂物,防止滑倒和绊倒事故的发生。
4.施工过程中必须加强对脚手架的检查和维护,及时修复和更换材料,确保施工安全。
5.施工完成后,及时拆除和清理脚手架,彻底清除施工现场的安全隐患。
通过以上施工方案的实施,可以有效地保证满堂脚手架的搭建质量和施工安全。
在进行施工过程中,还应根据实际情况和要求,制定相应的安全操作规程和应急预案,以应对突发情况的发生。
芜湖县华府天成小区地下车库及人防部分梁板模板支撑架施工方案芜湖世纪建设工程有限公司2012.7一、工程概况本工程本工程为芜湖县华府天成小区地下车库及人防部分,位于芜湖县湾新路以南,三元路以东;总建筑面积14468.7㎡其中人防平战建筑面积5442㎡。
结构形式为现浇钢筋混凝土框架结构,地下一层,地下车库为5.400m,人防为5.800m,局部有出屋面的楼梯间。
楼板厚度:地下车库300,人防350,最大厚度0.25m,模板面板采用普通胶合板。
梁截面尺寸:400*900、400*1200、500*1000等。
承重架采用无承重立杆,木方垂直梁截面支设方式,梁底增加3根承重立杆,梁底采用4根60mm×80mm的木方。
梁两侧立杆间距1.00(mm),立杆上端伸出至模板支撑点的长度0.1(m)。
板底采用木方支撑形式,木方间距250mm,木方尺寸:50mm×100mm。
脚手架搭设高度5.4m,步距1.80m,排距1.00m,纵向间距0.80m。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑施工模板安全技术规范》(JGJ162-2008)3、《钢管脚手架、模板支架安全选用技术规程》(DB11/T583-2008)4、《建筑结构荷载规范》(GB50009-2001)5、《混凝土结构工程施工质量验收规范》(GB50204-2002)三、设计计算详见附录计算书四、构造要求1 架体总体要求(1) 对剪刀撑、水平杆、周边拉结等采取一系列加强措施。
(2)支模架体高宽比:模板支架的整体高宽比不应大于5。
2架体立柱1梁下优先采用可调托座同时对采用可调托座时的构造做出了具体规定,以满足支撑系统的稳定性。
2可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆。
扫地杆与顶部水平拉杆之间的间距,在满足模板设计所确定的水平拉杆歩距要求条件下,进行平均分配确定歩距后,在每一步距处纵横向应各设一道水平拉杆。
满堂脚手架模板施工方案
在建筑施工中,脚手架是不可或缺的工具,它为工人提供了安全的工作平台,
保障了施工的顺利进行。
满堂脚手架模板是一种常用的脚手架类型,采用合理的施工方案能够提高工作效率,保证施工质量。
本文将介绍满堂脚手架模板的施工方案。
1. 设计方案
在进行满堂脚手架模板施工前,首先要制定施工设计方案。
设计方案应包括脚
手架的布置方式、搭建方法、材料选用等内容。
设计方案要符合相关法规标准,确保安全可靠。
2. 材料准备
在施工前,需要准备满堂脚手架模板所需的材料,包括脚手架杆件、横杆、斜杆、连接支架等。
材料要质量可靠,符合相关标准,确保施工过程中不出现安全问题。
3. 施工前准备
在进行施工前,要对施工现场进行检查,清理杂物,确保施工环境整洁。
同时
要对脚手架模板进行检查,保证各个部件完好无损。
4. 搭建脚手架
根据设计方案,按照正确的搭建步骤搭建脚手架。
在搭建过程中要注意固定连
接部件,确保脚手架结构稳固,安全可靠。
5. 使用维护
在脚手架搭建完成后,要及时进行检查,确保使用过程中没有松动、位移等情况。
在使用过程中要注意避免超载,定期检查脚手架结构,保证使用安全。
6. 拆除脚手架
在工程完成后,要根据相关规定及时拆除脚手架,避免长时间滞留导致安全隐患。
拆除脚手架时要按照正确的顺序进行,确保工作人员安全。
结语
通过合理的满堂脚手架模板施工方案,可以提高工程施工效率,保障工人安全,确保施工质量。
在实际施工中,要严格按照设计方案执行,严格执行操作规程,确保施工安全顺利进行。
地下室满堂脚手架施工方案一、项目概述本项目是地下室满堂脚手架施工,包括地下室的桩基、地下室地面、墙面、天花板等部位的脚手架支撑安装作业。
二、施工准备工作1.工人及机械设备的准备:a.按照施工团队的需要组织30名经验丰富且持有相关从业证书的工人来进行作业。
b.配备所需的机械设备,包括脚手架支撑杆、横向与竖向杠、连接件、结构扣件等。
2.施工材料的准备:a.按照设计图纸要求,准备好所需要的脚手架材料,确保质量,确保满足安全要求。
b.准备好所需要的配件,如固定螺栓、楼板支架、对称杆脚、刻度尺、安全带等。
3.工地环境的准备:a.确保施工现场的基坑土方已经在各个区域到位,没有漏填情况。
b.清理施工现场,确保没有淤泥、石块或其他障碍物。
三、施工步骤1.搭设地下室桩基支撑脚手架:a.根据设计图纸,确定地下室桩基脚手架的搭设位置和高度。
b.用木板或其他合适的材料,平整地搭设第一层框架,然后进行固定,确保稳定性和安全。
c.按照设计图纸和脚手架规范要求,逐层搭设框架,固定扣件,直到达到所需高度。
2.搭设地下室地面支撑脚手架:a.根据设计图纸,确定地下室地面脚手架的搭设位置和高度。
b.用支架杆和连接件搭设第一层框架,并将其固定在地下室墙面上。
确保稳定性和安全。
c.通过固定螺栓将地下室地面脚手架的支柱固定在地面上,确保脚手架的稳定性和安全。
d.根据地下室的平面设计,逐层搭设框架,固定扣件,直到达到所需高度。
3.搭设地下室墙面支撑脚手架:a.根据设计图纸,确定地下室墙面脚手架的搭设位置和高度。
b.在地下室墙体上固定支撑脚手架的基础,然后安装对称杆以使脚手架支持墙面。
c.按照设计图纸和脚手架规范要求,逐层搭设框架,固定扣件,直到达到所需高度。
4.搭设地下室天花板支撑脚手架:a.根据设计图纸,确定地下室天花板脚手架的搭设位置和高度。
b.在地下室墙面上固定支撑脚手架的基础,然后安装对称杆以使脚手架支持天花板。
c.按照设计图纸和脚手架规范要求,逐层搭设框架,固定扣件,直到达到所需高度。
满堂脚手架施工方案(1)
一、前言
本文旨在探讨针对满堂脚手架的施工方案,以确保工程施工的顺利进行并保证施工人员的安全。
满堂脚手架是工程施工中常用的临时支撑结构,正确的施工方案对于整个工程的质量和安全至关重要。
二、施工前准备工作
在进行满堂脚手架的施工之前,需要做好以下准备工作: - 确定施工区域的具体位置和范围; - 按照设计要求准备所需的材料和工具; - 对施工区域进行清理,保证施工空间的整洁; - 检查脚手架搭设的地基和支撑条件,确保安全。
三、搭设脚手架
1. 搭设脚手架的主要步骤:
1.设置水平线和基准点;
2.安装垂直支柱和水平连接件;
3.安装水平横杆和斜向撑杆;
4.安装脚手板和踏步梯;
5.检查脚手架的稳固性和安全性。
2. 搭设脚手架需要注意的问题:
•确保脚手架的立柱和横梁连接处牢固;
•检查脚手板和踏步梯的质量和安全性;
•定期检查脚手架的材料和构造,及时修复或更换损坏部分。
四、施工安全措施
在进行满堂脚手架施工时,必须严格遵守以下安全措施: - 施工现场设置明显的安全警示标识; - 施工人员需佩戴符合安全标准的个人防护装备; - 禁止在脚手架上乱扔材料或工具; - 施工过程中禁止随意更改脚手架的结构或构造。
五、施工结束和拆除
在工程结束时,应根据以下步骤进行脚手架的拆除: 1. 清理脚手架上的材料和工具; 2. 逐步拆除脚手架的各个部分,注意安全; 3. 对拆除后的脚手架材料进行归档和整理。
六、结语
本文介绍了满堂脚手架的施工方案及相关安全措施,希望能够为相关工程施工提供一定的参考和指导。
在进行脚手架施工时,一定要谨慎照章进行,确保工程质量和施工安全。
目录一、搭设方案 (4)(一)基本搭设参数 (4)(二)材料及荷载取值说明 (5)二、板模板支架的强度、刚度及稳定性验算 (5)(一)板底模板的强度和刚度验算 (5)(二)底模方木的强度和刚度验算 (6)(三)托梁材料计算 (7)(四)立杆稳定性验算 (9)(五)立杆的地基承载力计算 (10)(六)拆模时间计算 (10)二、工程特点及施工材料要求 (10)三、脚手架杆配件的技术要求 (11)四、脚手架搭设、使用和拆除的技术要求 (11)沈阳亚泰城(南区)地下室车库工程满堂脚手架施工专项方案建设单位:沈阳亚泰吉盛房地产开发有限公司监理单位:施工单位:吉林亚泰建筑工程有限公司第一项目部项目经理:张立国编制人:帅涛编制时间:2014年4月25日沈阳亚泰城地下室八区九区工程满堂脚手架施工专项方案一、搭设方案(一)基本搭设参数模板支架高H为3.1m,立杆步距h(上下水平杆轴线间的距离)取0.9m,立杆纵距la 取1m,横距lb 取1m。
立杆伸出顶层横向水平杆中心线至模板支撑点的自由长度a取0.1m。
整个支架的简图如下所示。
模板底部的方木,截面宽50mm ,高90mm ,布设间距0.3m 。
(二)材料及荷载取值说明本支撑架使用 Φ48 × 3.5钢管,钢管壁厚不得小于3mm ,钢管上严禁打孔;采用的扣件,应经试验,在螺栓拧紧扭力矩达65N ·m 时,不得发生破坏。
模板支架承受的荷载包括模板及支架自重、新浇混凝土自重、钢筋自重,以及施工人员及设备荷载、振捣混凝土时产生的荷载等。
二、板模板支架的强度、刚度及稳定性验算荷载首先作用在板底模板上,按照"底模→底模方木/钢管→横向水平钢管→可调托座→立杆→基础"的传力顺序,分别进行强度、刚度和稳定性验算。
其中,取与底模方木平行的方向为纵向。
(一)板底模板的强度和刚度验算 模板按三跨连续梁计算,如图所示:(1)荷载计算,按单位宽度折算为线荷载。
此时, 模板的截面抵抗矩为:w =1000×182/6=5.40×104mm 3; 模板自重标准值:x 1=0.3×1 =0.3kN/m;新浇混凝土自重标准值:x 2=0.15×24×1 =3.6kN/m; 板中钢筋自重标准值:x 3=0.15×1.1×1 =0.165kN/m; 施工人员及设备活荷载标准值:x 4=1×1 =1kN/m; 振捣混凝土时产生的荷载标准值:x 5=2×1=2kN/m。
以上1、2、3项为恒载,取分项系数1.35,4、5项为活载,取分项系数1.4,则底模的荷载设计值为:g 1 =(x 1+x 2+x 3)×1.35=(0.3+3.6+0.165)×1.35=5.488kN/m; q 1 =(x 4+x 5)×1.4=(1+2)×1.4 =4.2kN/m;对荷载分布进行最不利布置,最大弯矩取跨中弯矩和支座弯矩的较大值。
跨中最大弯矩计算简图 跨中最大弯矩计算公式如下: M 1max = 0.08g 1l c 2+0.1q 1l c 2= 0.08×5.488×0.32+0.1×4.2×0.32=0.077kN·m支座最大弯矩计算简图 支座最大弯矩计算公式如下:M 2max = -0.1g 1l c 2-0.117q 1l c 2= -0.1×5.488×0.32-0.117×4.2×0.32= -0.094kN·m; 经比较可知,荷载按照图2进行组合,产生的支座弯矩最大。
M max =0.094kN·m; (2)底模抗弯强度验算取Max(M 1max ,M 2max )进行底模抗弯验算,即σ =0.094×106 /(5.40×104)=1.734N/mm 2 底模面板的受弯强度计算值σ =1.734N/mm 2小于抗弯强度设计值 f m =15N/mm 2,满足要求。
(3)底模抗剪强度计算。
荷载对模板产生的剪力为Q=0.6g 1l c +0.617q 1l c =0.6×5.488×0.3+0.617×4.2×0.3=1.765kN; 按照下面的公式对底模进行抗剪强度验算:τ =3×1765.215/(2×1000×18)=0.147N/mm 2; 所以,底模的抗剪强度τ =0.147N/mm 2小于 抗剪强度设计值f v =1.4N/mm 2满足要求。
(4)底模挠度验算 模板弹性模量E=6000 N/mm 2;模板惯性矩 I=1000×183/12=4.86×105 mm 4;根据JGJ130-2001,刚度验算时采用荷载短期效应组合,取荷载标准值计算,不乘分项系数,因此,底模的总的变形按照下面的公式计算:ν =0.159mm;底模面板的挠度计算值ν =0.159mm小于挠度设计值[v] =Min(300/150,10)mm ,满足要求。
(二)底模方木的强度和刚度验算 按三跨连续梁计算 (1)荷载计算模板自重标准值:x 1=0.3×0.3=0.09kN/m ;新浇混凝土自重标准值:x 2=0.15×24×0.3=1.08kN/m; 板中钢筋自重标准值:x 3=0.15×1.1×0.3=0.05kN/m; 施工人员及设备活荷载标准值:x 4=1×0.3=0.3kN/m; 振捣混凝土时产生的荷载标准值:x 5=2×0.3=0.6kN/m;以上1、2、3项为恒载,取分项系数1.35,4、5项为活载,取分项系数1.4,则底模的荷载设计值为:g 2 =(x 1+x 2+x 3)×1.35=(0.09+1.08+0.05)×1.35=1.646kN/m;q 2 =(x 4+x 5)×1.4=(0.3+0.6)×1.4=1.26kN/m;支座最大弯矩计算简图 支座最大弯矩计算公式如下: M max = -0.1×g 2×la 2-0.117×q 2×la 2= -0.1×1.646×12-0.117×1.26×12=-0.312kN·m; (2)方木抗弯强度验算 方木截面抵抗矩 W=bh 2/6=40×802/6=4.267×104 mm 3;σ =0.312×106/(4.267×104)=7.314N/mm 2; 底模方木的受弯强度计算值σ =7.314N/mm 2小于抗弯强度设计值f m =13N/mm 2 ,满足要求。
(3)底模方木抗剪强度计算 荷载对方木产生的剪力为Q=0.6g 2l a +0.617q 2l a =0.6×1.646×1+0.617×1.26×1=1.765kN; 按照下面的公式对底模方木进行抗剪强度验算:τ =0.827N/mm 2;所以,底模方木的抗剪强度τ =0.827N/mm 2小于抗剪强度设计值f v =1.3N/mm 2满足要求。
(4)底模方木挠度验算 方木弹性模量 E=9000 N/mm 2;方木惯性矩 I=40×803/12=1.707×106 mm 4;根据JGJ130-2001,刚度验算时采用荷载短期效应组合,取荷载标准值计算,不乘分项系数,因此,方木的总的变形按照下面的公式计算: ν =0.521×(x 1+x 2+x 3)×la 4/(100×E×I)+0.192×(x 4+x 5)×la 4/(100×E×I)=0.526 mm ;底模方木的挠度计算值ν =0.526mm 小于 挠度设计值[v] =Min(1000/150,10)mm ,满足要求。
(三)托梁材料计算根据JGJ130-2001,板底托梁按二跨连续梁验算,承受本身自重及上部方木小楞传来的双重荷载,如图所示。
(1)荷载计算材料自重:0.0384kN/m ;(材料自重,近似取钢管的自重,此时,偏于保守) 方木所传集中荷载:取(二)中方木内力计算的中间支座反力值,即 p=1.1g 2la+1.2q 2la=1.1×1.646×1+1.2×1.26×1=3.323kN;按叠加原理简化计算,钢管的内力和挠度为上述两荷载分别作用之和。
(2)强度与刚度验算托梁计算简图、内力图、变形图如下: 托梁采用:木方 : 40×80mm; W=42.667 ×103mm 3; I=170.667 ×104mm 4;支撑钢管计算简图支撑钢管计算弯矩图(kN·m)支撑钢管计算变形图(mm)支撑钢管计算剪力图(kN) 中间支座的最大支座力 R max = 12.127 kN ; 钢管的最大应力计算值 σ = 1.122×106/42.667×103=26.307 N/mm 2; 钢管的最大挠度 νmax = 4.692 mm ; 支撑钢管的抗弯强度设计值 f m =205 N/mm 2; 支撑钢管的最大应力计算值 σ =26.307 N/mm 2 小于 钢管抗弯强度设计值 f m =205 N/mm 2,满足要求!支撑钢管的最大挠度计算值 ν =4.692小于最大允许挠度 [v]=min(1000/150,10) mm,满足要求!(四)立杆稳定性验算立杆计算简图 1、不组合风荷载时,立杆稳定性计算(1)立杆荷载。
根据《规程》,支架立杆的轴向力设计值N 应按下式计算:N = 1.35∑N GK + 1.4∑N QK其中N GK 为模板及支架自重,显然,最底部立杆所受的轴压力最大。
将其分成模板(通过顶托)传来的荷载和下部钢管自重两部分,分别计算后相加而得。
模板所传荷载就是顶部可调托座传力,根据3.1.4节,此值为F 1=12.127kN 。
除此之外,根据《规程》条文说明4.2.1条,支架自重按模板支架高度乘以0.15kN/m 取值。
故支架自重部分荷载可取为 F 2=0.15×2.8=0.42kN ; 立杆受压荷载总设计值为:N ut =F 1+F 2×1.35=12.127+0.42×1.35=12.694kN ;其中1.35为下部钢管自重荷载的分项系数,F 1因为已经是设计值,不再乘分项系数。
