深基坑开挖土方施工方案土方施工流程土方开挖工艺流程:测量放线、熟悉地下管线位置→配合护坡施工进行土方开挖→倒坡道→机械开挖至基底标高以上300mm→人工开挖剩余土以及集水井、电梯井至基底标高(主体结构单位完成)→收最后坡道。
坡道设计1.土方车进出车道及马道口设计在基坑西北角土方车进出口坡道,坡道宽度为10m。
进出口处坡道坡比为1:6。
坡道两侧边坡保持1:0.6的坡度。
现场施工时将采用以下措施来缓解现场内坡道使用压力:(1)待进入基坑的空驶车辆,在基坑内或场内主路地处排队等候,坡道上只留有满载上行车辆;(2)根据以往施工经验,土方施工时出口处清扫车辆时间对出车速度影响较大,因此门口处至少设两组清扫队伍,保证车辆在出口处畅通行使。
(3)现场坡道尽量不停留车辆,坡道上下设专人指挥交通。
2.坡道转换及收土(1)坡道的使用情况由以往施工经验可知,为保证本工程工期,必须在工程后期倒一次坡道,否则无法保证收坡道与边坡支护同时进行的时间要求。
(2)坡道收土最终收坡道时,先用一台挖掘机在坡道上边退边挖;坡道挖断后,地面上用一台加长臂挖掘机收土完成。
土方开挖施工1)施工放线定位:根据现场轴线控制网以及开挖范围进行施工放线。
2)施工配合:土方施工与支护配合。
(1)土方施工与护坡支护配合:共分3大步开挖,每步开挖又分成若干小步开挖,每小步土均挖至土钉或锚杆设计标高以下0.5m。
土钉或锚杆下一步土方开挖应该待上部土钉或锚杆养护达到设计强度70%之后进行,开挖后作业面暴露时间不得超过24小时。
机械开挖应该离开开挖线200~400mm,避免超挖以及扰动斜面原状土体。
土钉墙每段开挖的长度为15~20m。
每层土钉的养护期一般为3~4天。
(2)中间部分的土方:中部土方为了充分利用挖土机械的效率,采用盆式开挖。
第一步挖深5.0m,第二步挖深4.0,第三步挖至槽底;剩余300mm采用人工开挖。
3)注意事项:土方开挖接近基底时应配合结构施工,如集水井、电梯井等特殊部位施工。
深基坑土方开挖施工专项施工方案一、工程概况1.1 工程名称深基坑土方开挖工程1.2 工程位置工程位于城市中心地区,占地面积较小,周围环境复杂,受周边建筑物和地下管线影响。
1.3 工程规模深基坑的开挖标高为XX米,最大深度为XX米,开挖面积为XX平方米。
1.4 工程地质条件工程地质为软弱地层,包括黏土和软黏土,存在地下水位,局部存在松散砂土和砾石。
二、施工准备2.1 方案制定根据工程地质条件和开挖要求,制定详细的开挖施工方案,包括土方开挖的层次、方法、装备和安全措施等。
2.2 设备准备准备挖掘机、装载机、铲车等大型土方机械设备,确保设备的正常运转。
2.3 废土处理制定废土处理方案,选择合适的废土堆放点和运输方式,保证施工现场的整洁和安全。
三、施工流程3.1 土方开挖层次首先进行地表土方开挖,然后逐层进行深基坑土方开挖,按照设计要求进行层层开挖,直至达到设计标高。
3.2 开挖方法采用机械挖掘和人工挖掘相结合的方式进行开挖,注意控制开挖速度和深度,防止地表沉降和裂缝。
3.3 安全措施加强现场巡视和监督,落实安全管理责任,保证施工人员和设备的安全,防止事故的发生。
四、质量控制4.1 施工质量每个开挖层次结束后,进行现场质量检查,确保开挖的土方质量符合设计要求,对不合格部分及时整改。
4.2 施工监管设立监理岗位,加强施工现场监管,及时发现和解决施工过程中的质量问题,确保施工质量。
五、总结深基坑土方开挖施工是一项复杂的工程,需要严格遵循施工方案,做好施工准备,严格执行施工流程,加强质量控制和安全管理。
只有这样,才能确保深基坑土方开挖工程的顺利进行,达到设计要求。
以上便是深基坑土方开挖施工专项施工方案的概要内容,希望能对工程实施提供参考。

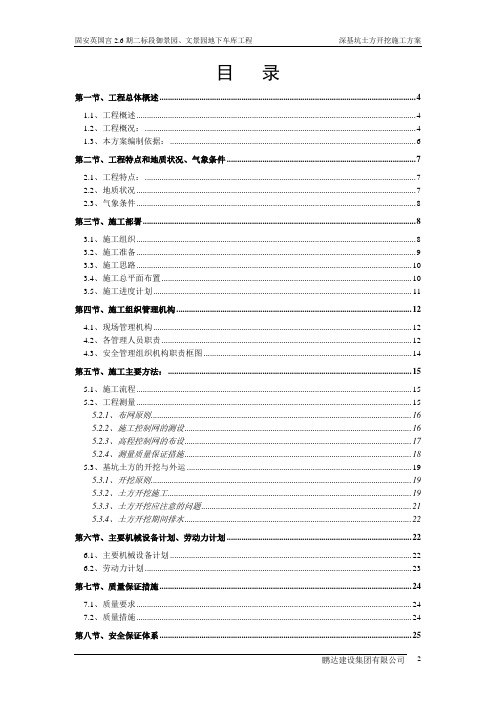

目录第一节、工程总体概述 (4)1.1、工程概述 (4)1.2、工程概况: (4)1.3、本方案编制依据: (6)第二节、工程特点和地质状况、气象条件 (7)2.1、工程特点: (7)2.2、地质状况 (7)2.3、气象条件 (8)第三节、施工部署 (8)3.1、施工组织 (8)3.2、施工准备 (9)3.3、施工思路 (10)3.4、施工总平面布置 (10)3.5、施工进度计划 (11)第四节、施工组织管理机构 (12)4.1、现场管理机构 (12)4.2、各管理人员职责 (12)4.3、安全管理组织机构职责框图 (14)第五节、施工主要方法: (15)5.1、施工流程 (15)5.2、工程测量 (15)5.2.1、布网原则 (16)5.2.2、施工控制网的测设 (16)5.2.3、高程控制网的布设 (17)5.2.4、测量质量保证措施 (18)5.3、基坑土方的开挖与外运 (19)5.3.1、开挖原则 (19)5.3.2、土方开挖施工 (19)5.3.3、土方开挖应注意的问题 (21)5.3.4、土方开挖期间排水 (22)第六节、主要机械设备计划、劳动力计划 (22)6.1、主要机械设备计划 (22)6.2、劳动力计划 (23)第七节、质量保证措施 (24)7.1、质量要求 (24)7.2、质量措施 (24)第八节、安全保证体系 (25)第九节、文明施工、环境保护措施 (26)第十节、进度保证措施 (27)第十一节、夜间施工措施 (28)第十二节、加强基坑围护监测 (28)12.1、监测内容 (28)12.2、基坑开挖期间的监测: (28)12.3、监测要求 (29)第十三节、应急预案 (29)13.1、应急组织体系 (29)13.2、应急设施和设备 (31)13.3、重大危险源辨识 (31)13.4、事前控制措施 (33)13.5、事故实施响应措施 (34)13.6、善后处理 (35)13.7、事故处理 (35)第十四节、土方开挖计算书 (35)14.1土方边坡计算计算书 (35)14.2土方边坡计算计算书 (36)14.3土坡稳定性计算计算书 (37)深基坑土方开挖施工方案第一节、工程总体概述1.1、工程概述工程名称:固安英国宫2.6期御景园、文景园地下车库工程工程地点:固安县锦绣大道北侧,永盛路东侧建设单位:固安京御幸福房地产开发有限公司设计单位:河北拓为建筑设计有限公司勘察单位:河北裕融地球物理勘察有限公司质监单位:固安县建筑工程质量监督站施工单位:鹏达建设集团有限公司质量要求:合格工程范围:地下车库(人防及非人防部分)基坑安全等级:二级1.2、工程概况:(1)拟建的工程为固安英国宫2.6期二标段御景园、文景园群体工程内地下车库,位于固安锦绣大道北侧,永盛路东侧;结构类型及层数:地下一层,地上一层(为商业网点)。
深基坑土方开挖施工方案(专家论证)
一、项目背景
近年来,城市建设规模不断扩大,高楼大厦如雨后春笋般拔地而起,为了满足城市快速发展的需要,大量深基坑工程应运而生。
深基坑土方开挖是深基坑工程中的重要环节,施工方案的科学性和合理性至关重要。
二、工程概况
1.工程名称:XX深基坑开挖工程
2.工程地点:XX市区
3.工程规模:XXX平方米
4.施工单位:XXX建筑工程有限公司
5.设计单位:XXX设计院
三、施工方案
1. 土方开挖工艺流程
1.确定开挖范围和深度
2.土方开挖设备的选择
3.土方开挖方案制定
4.土方开挖施工操作
2. 土方运输和处理
1.土方的分类和堆放
2.土方的运输工具选择
3.土方的处理和处置方案
3. 安全措施
1.制定安全生产规范
2.安全警示标识设置
3.定期组织安全培训
四、施工方案的优势
1.科学性:施工方案经过专家论证,科学合理。
2.高效性:采用先进的设备和工艺,施工效率高。
3.安全性:严格执行安全措施,保障施工人员和周边居民的安全。
五、专家论证意见
根据专家小组的论证意见,本施工方案符合规范要求,能够确保工程施工的顺利进行,建议施工单位务必严格按照本方案执行,并定期组织专家复核,保证工程质量。
六、结语
深基坑土方开挖施工是一项复杂而重要的工程环节,只有科学合理的施工方案才能确保工程质量和施工安全。
我们相信在施工单位和专家的共同努力下,这项工程一定能够取得圆满成功。
[1] 本文仅为虚构,如有雷同,纯属巧合。
深基坑土方开挖专项施工方案一、项目概况1.1 项目背景本项目为深基坑土方开挖施工,地处市中心繁华地段,周边环境复杂,需要精细化施工管理。
1.2 工程概况项目深基坑总面积为XXX平方米,开挖深度为XX米,主要涉及土方开挖、支护、地下水处理等工作。
二、施工准备2.1 施工前检查在开工前,需对施工场地、设备及工程资料等进行全面检查,确保施工无误。
2.2 施工方案制定根据现场实际情况,制定详细的土方开挖施工方案,包括施工步骤、工期计划、安全补救措施等。
三、土方开挖施工3.1 机械设备由于基坑较深,需要选用大型挖掘机、装土机等设备进行土方开挖作业。
3.2 施工工艺采用逐层开挖的方式进行施工,确保开挖过程中土方不发生坍塌等意外情况。
3.3 安全措施施工过程中需设置警示牌、安全防护设施,保障施工人员的安全。
四、支护措施4.1 支护形式在土方开挖过程中,需要设置支撑桩、喷槽等支护结构,确保基坑墙体不会发生塌方。
4.2 支护材料选用高强度支护材料,如钢筋混凝土等,增强基坑结构的稳定性。
五、地下水处理5.1 排水系统在土方开挖过程中,需要设置临时排水系统,加固基坑底部,防止地下水渗入。
5.2 水质监测定期对地下水进行监测,确保排水系统正常运行,避免地下水波及周边建筑物。
六、施工总结6.1 施工成果经过一段时间的土方开挖施工,基坑土方已全部完成,工程顺利进行。
6.2 问题反思在施工过程中发现部分问题,需要总结经验,为后续工程提供参考。
以上内容为深基坑土方开挖专项施工方案的相关内容,希望能够对施工过程有所帮助。
基坑支护土方开挖专项施工方案一、工程概况及编制依据1、项目概况本项目分为A、B、C、D四个区,长沙广场的地块总用地面积约15.83万平方米,其中规划用地面积约12.18万平方米,总建筑面积约100。
5万平方米,其中地上建筑面积80万平方米,二层地下室建筑面积20.5万平方米。
由商业综合体、酒店、室外商业街、公寓、住宅及底层商铺组成。
2、编制依据(1)工程地质勘察报告;(2)工程设计图纸;(3)建筑地基基础设计规范(GB50007-2002);(4)建筑基坑支护技术规程(JGJ120—99);(5)建筑基坑支护工程技术规程(DBJ/T15—20—97);(6)建筑深基坑支护技术规范(SJG05—96);二、支护说明1、采用的支护形式根据支护设计方案,采用旋挖桩结合预应力锚索的复合支护体系.止水帷幕用二根直径600mm的旋喷桩施工在旋挖桩之间,联合形成止水帷幕。
基坑内壁挂钢筋网片浇喷射砼加埋排水疏导管相接合的止水方式。
支护旋挖桩:直径1200,桩长约15。
5 m、17。
2 m和18.7m三种,嵌固端长6。
5/6.0米.基坑支护示意图2、选用机械设备因传统的循环钻机,生产效率极低,环境污染大等因素,根据本工程的特点和工期要求,选用较先进的并且在长沙地区较多采用的德邦重工、山河智能和三一重工公司生产的20型旋挖钻机6台施工支护桩、钻喷一体化旋喷桩机6-—8台施工旋喷桩、120型跟管钻机施工锚索、汽车吊6台安放支护桩钢筋笼、钢筋加工机械等配套机械若干.三、项目组织机构根据工程的特点,为了确保优质、高效、如期地完成工程,我部将组建强有力的项目管理班子,以项目经理为核心,对基坑支护和土方开挖进行整体部署和综合管理.项目组织机构图四、施工部署和进度1、支护施工总体工序图根据现场实际业主移交场地条件和支护设计方案,决定先施工B区,再施工A区,最后施工C、D区,支护施工的总长度约为2100米,约1050个旋挖支护桩,2100个止水帷幕桩(旋喷桩)。
深基坑土方开挖专项施工方案一、工程概况本工程为深基坑土方开挖工程,基础类型为扩大基础,基坑尺寸为XXX米(长)×XXX米(宽)×XXX米(深)。
基础土方开挖总量约为XXX 立方米。
二、施工条件1.泥土分类:(1)可开挖土:主要为黏土和粉土,抗剪强度适中,易于开挖;(2)不可开挖土:主要为软土和湿陷性土,抗剪强度较低,需采取特殊措施进行开挖。
2.施工设备:(1)大型挖掘机:用于土方开挖和辅助工作;(2)装载机:用于土方装载和运输;(3)振动压实机:用于地基土的振动压实。
3.施工人员:(1)工程经理:负责整个施工过程的组织和管理;(2)施工队员:负责具体的土方开挖作业;(3)安全员:负责施工现场的安全监管和事故预防。
三、施工方法1.土方开挖:(1)根据设计要求,采用逆序开挖法进行土方开挖,即从基坑底部向上逐层开挖;(2)根据土质分类和挖掘机的工作能力确定每层土方的开挖深度;(3)施工过程中,要及时清理挖掘机周围的堆积土方,保持工作区域的整洁。
2.不可开挖土处理:(1)在遇到不可开挖土层时,采用爆破法进行土方开挖;(2)爆破前要进行现场勘测和爆破设计,确保爆破作业的安全可行性;(3)爆破后要进行混凝土垫层的铺设,以增加基础的稳定性。
3.土方运输和堆放:(1)采用装载机将挖掘出的土方装载到运输车辆上,并运送到指定的堆放场所;(2)土方堆放要均匀分布,避免过高的堆方,以免产生安全隐患。
四、安全措施1.施工现场要设立明显的安全警示标志,提醒施工人员注意安全;2.施工作业人员要戴好安全帽和防护眼镜,遵守操作规程;3.挖掘机挖掘时要保持稳定,避免发生倾覆事故;4.在进行爆破作业时要严格控制爆破量,确保安全;5.施工期间要及时清理堆积的土方,保持作业区域的通畅;6.施工现场要配备灭火器和应急救援设备,以应对突发事故。
五、环境保护1.在土方开挖过程中,要进行水土保持措施,防止土壤被冲刷和侵蚀;2.施工现场要合理配置排污口,确保施工废水经过处理后再排放,确保环境安全;3.清理作业结束后,要对施工现场进行清理,恢复原有的环境景观。
深基坑土方工程施工方案(一)施工准备1、机具设备(1)机械:挖掘机2台;50型装载机2台;压路机一台;自卸汽车8辆;(2)机具:手推车、铁锹(尖、平头)、钢卷尺、梯子、坡度尺、小线等专用施工机具。
(3)安全维护:1.5m的钢管、密目网外护栏、安全警示绳、安全警示标识牌、警示灯、彩条布、撑板、撑木、方木。
2、作业条件(1)土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物进行清除,地下杂填土进行清理并换填。
(2)各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志。
(3)基坑有地下水时,根据当地工程地质资料采取降低地下水位措施,水位降至坑底0.5m以下。
(4)施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通。
(5)作好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作。
3、技术准备(1)开挖前认真审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置,运输施工道路。
(2)对有关人员做好书面施工安全、技术交底工作,并已签认。
(3)已测放基坑开挖边线、并用白灰标识。
确定土方堆放场地及运土施工路线。
(二)施工技术措施1、工艺流程测量放线→杂填土清理→土方回填压实→测量放线→地下室开挖→验槽→防冻胀中粗砂→素混凝土垫层→钢筋混凝土基础→地下室基础捡平2、施工顺序(1)确定开挖基坑的深度。
(2)根据工程概况、现场调查勘探及工程特点分析。
(3)根据地勘察资料,采用一次基坑放坡开挖。
根据《建筑地基基础设计规范》中土的类别及坡顶有无静、动荷载。
3、施工技术(1)场地平整填方压实1)填土为外运土方,应控制土的含水率在最优含水量范围内。
当采用不同的土填筑时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。
2)填土应从最低处开始,由下向上整宽度分层铺填碾压或夯实。
深基坑土方开挖施工方案一、基坑开挖总体安排1、基坑开挖总体施工顺序:(1)复合土钉墙支护:设好地表排水明沟及集水井→分层分段放坡开挖至第一级卸土平台,边开挖边施工砼面层→分层分段放坡开挖至搅拌桩顶标高,边开挖边施工坡面及搅拌桩顶砼面层,同时设好排水沟及集水井→按土钉墙施工要求进行分层分段开挖,边开挖边施工土钉→分层放坡开挖土体至地下室底板底标高→人工边修土边设板底垫层,并设好坑底集中排水→挖地槽至承台及地梁底标高,并立即设好垫层及砖模→设好二次围护措施,挖坑中坑部位土体至设计标高,并立即设好垫层及砖模→做基础承台、地梁及底板→地下主体结构向上施工→分层回填密实→向上作业。
(2)大放坡支护:设地表排水明沟及集水井→分层分段放坡开挖至第一级卸土平台,边开挖边施工坡面砼面层→分层分段放坡开挖至第二级卸土平台,边开挖边施工坡面砼面层,同时设好排水沟及集水井→分层放坡开挖坑内土体至地下室底板底标高→人工边修土边设板底垫层,并设好坑底集中排水→挖地槽至承台及地梁底标高,并立即设好垫层及砖模→设好二次围护措施,挖坑中坑部位土体至设计标高,并立即设好垫层及砖模→做基础承台、地梁及底板→地下主体结构向上施工→分层回填密实→向上作业。
2、开挖方式、挖土路线:根据流塑性淤泥土特点、支护布置形式,基坑挖土采用中心岛式开挖方式(即多台挖机多台阶接力挖土至自然地面,利用高承载力自然地面作为运土通道,逐渐退挖至出土口)。
首先,开挖基坑四周边坡支护结构工作面,完成基坑边坡支护周边地坪砼、地表排水系统、第一级护坡砼、卸土平台砼、第一级护坡砼、三道土钉,并形成一个大型中心岛;然后,挖机从中心岛四周逐渐向中心收缩。
当中心岛直径缩小至20m时,挖机向施工通道方向后退,直至基坑内土方全部挖完,挖机从挖土坡道退出。
3、根据土方开挖的先后顺序,将基坑内土方开挖分为四个阶段:(1)第一阶段,仅开挖卸土平台上方第一级坡面和第一道土钉工作面范围土方,其余部位不开挖。
一、编制依据1. 国家及地方相关法律法规、规范、标准;2. 工程地质勘察报告;3. 基坑支护设计图纸;4. 建设单位、监理单位、施工单位等相关资料。
二、工程概况1. 项目名称:某住宅小区基坑工程;2. 基坑开挖深度:5.2米;3. 基坑周边环境:南侧为道路,西侧为绿化带,北侧为住宅,东侧为小区内部道路;4. 基坑支护形式:采用锚杆支护。
三、施工部署1. 施工顺序:先进行支护结构施工,再进行土方开挖;2. 施工阶段:分为支护结构施工、土方开挖、坑底平整、排水等阶段;3. 施工人员组织:成立专项施工小组,明确各岗位职责。
四、施工方法1. 支护结构施工:(1)锚杆施工:按照设计要求,选用合适的锚杆材料,采用钻孔、锚固、注浆等工序完成;(2)钢筋网施工:在锚杆施工完成后,按照设计要求布置钢筋网,并进行焊接;(3)喷射混凝土施工:在钢筋网施工完成后,采用喷射混凝土进行支护。
2. 土方开挖:(1)采用挖掘机进行土方开挖;(2)根据施工进度,合理安排开挖顺序,确保支护结构稳定;(3)开挖过程中,严格控制开挖深度,避免超挖;(4)开挖过程中,及时清理基坑内的积水,防止浸泡支护结构。
3. 坑底平整:(1)采用挖掘机进行坑底平整;(2)确保坑底平整度符合设计要求。
4. 排水:(1)设置排水沟,确保基坑内积水及时排出;(2)排水沟采用PVC管材,直径不小于200mm;(3)排水沟坡度不小于0.5%。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品;2. 施工现场设置安全警示标志,提醒施工人员注意安全;3. 施工机械操作人员必须持证上岗;4. 施工过程中,加强对支护结构的监测,确保其稳定性;5. 遇到恶劣天气,暂停施工,确保人员安全。
六、环境保护措施1. 施工现场设置围挡,防止扬尘;2. 施工过程中,及时清理施工垃圾,防止污染环境;3. 施工结束后,对施工现场进行恢复,确保土地资源得到合理利用。
七、施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
深基坑土方开挖及基坑支护专项施工方案一、工程概况该项目为深基坑土方开挖及基坑支护施工工程,涉及到基坑土方开挖和基坑支护两个方面。
基坑的开挖深度为10米,土方开挖后需进行基坑支护,以保证工程施工的安全和稳定性。
二、施工方法与工艺流程1.土方开挖阶段:(1)准备工作:布设现场标志牌和警示标志,确定开挖范围和桩基位置。
(2)土方开挖:采用机械开挖方法,根据设计要求逐层进行开挖。
注意控制开挖深度和坡度,保证开挖的平整度。
(3)土方的运输和堆放:开挖的土方通过挖掘机装车,用卡车运输至指定地点堆放,遵守环境保护要求,防止对周边环境造成污染。
(4)土方的处理:根据设计要求,对挖掘的土方进行分类处理,包括回填、利用等。
2.基坑支护阶段:(1)施工准备:确定基坑支护方案,并进行详细的施工方案编制。
(2)地下水处理:根据地下水情况,采取合适的地下水处理措施,包括抽水、降水等。
(3)基坑支护结构施工:根据设计要求,采用钢支撑或混凝土支护结构进行支护。
安装支撑结构前需进行检查和试验以保证结构的质量。
(4)土方的回填:待地下水处理和基坑支护结构完工后,对基坑进行土方的回填,并逐层夯实。
(5)支护结构拆除:待土方回填夯实完成后,根据设计要求,拆除不需要保留的支护结构。
三、安全措施1.定期检查土方开挖施工机械设备的运行状况,确保其安全可靠。
2.在开挖过程中,对土层的稳定性进行监测和评估,对应急情况采取相应的措施。
3.在开挖深度超过5米时,进行合理的斜坡设计和加固,防止土方塌方。
4.对地下水进行监测,采取必要的排水措施,以确保基坑施工过程中的安全。
5.完善现场安全管理,配备专人负责现场管理和安全监督。
四、环境保护措施1.在土方开挖和基坑支护过程中,防止扬尘污染,采用喷雾降尘措施。
2.合理管理土方开挖和基坑支护产生的废弃物,及时清理并进行分类处理。
3.防止地下水受到污染,对排出的地下水进行必要的处理和监测。
4.在施工过程中,合理利用水资源,降低对环境的影响。
页眉内容深基坑土方开挖施工方案一.编制依据(一)根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》(国务院令第393号)、住建部《危险性较大的分部分项工程安全管理办法》(建质[2009] 87号)、韶关市建设局《韶关市建设局建筑深基坑工程管理规定》(广建[2006]60号),加强对建筑工程中危险点源的控制,避免重、特大事故的发生;(二)雅和东郊城工程施工设计图;(三)本工程《岩土工程勘察报告》;(四)建筑地基基础设计规范》GB5007-2OO2(五)《建筑结构荷载规范》GB50009-2001;(六)《建筑基坑工程技术规范》YB9258-97;(七)《建筑基坑支护技术规程》JGJ120-99;(八)国家及广东省现行的有效的设计标准、规范、规程和标准图集。
二.工程概况1、工程概况建设场地位于始兴县红旗路北侧,东西长59.85m,南北长65.77m。
西侧是盛世花园在建用地,东侧为往天元大桥主干道,南侧为红旗路。
原始地貌为菜地,现场地经开发平整,地势平坦,最高处绝对标高106.45m,最低处绝对标高104.3m。
2、基坑工程概况1)基坑采用钻孔灌注桩+钢筋混凝土内支撑作为基坑围护、双轴深搅桩+轻型井点降水作为基坑地下水处理。
因钢筋混凝土内支撑及以上土方已由基坑支护施工单位开挖完成,我单位主要施工:从钢筋混凝土内支撑至结构底板垫层底(相对于85黄海高程为-9.8m,下同)的土方开挖工程,方量约35000m3,属深基坑土方开挖,故特编制此专项施工方案。
3、工程地质、气象、水文及土层性质分布情况3.1工程地质构造始兴县处于韶关地层东北部,地层发育较齐全,中元古界海州群、张八岭群为区域变质岩系,构成准地台基底;震旦系-三叠系不整合覆盖,以海相沉积为主,各系、组间成假整合或整合接触;侏罗系以陆相碎屑和中酸性火山岩为主,假整合在三叠系层位上;白垩系为内陆盆地,红色碎屑岩为主,局部夹中性、碱性火山岩不整合在白垩系上;第四系以冲积、湖沼相、三角洲相及海相为主,勘探揭示深度范围内④层以上属第四纪全新统,⑤层及其以下各层属上更新统。
深基坑工程土方开挖方案第一节施工步骤一、平整场地至+4.800m,定位放线;二、施做SMW工法桩、混凝土冠梁和混凝土支撑;三、施做降水井,提前两周进行预降水;四、对放坡区域内进行放坡土方开挖;五、待混凝土达到设计强度后进行土方开挖至基坑底部;六、待主体结构达到设计强度后,对基坑进行回填;七、施做主体结构至第一道混凝土支撑底20cm,待主体结构达到设计强度后,泵站内部设置临时支撑然后对基坑进行回填,内部做临时支撑,拆除第一道混凝土支撑,施做剩余主体结构。
八、待主体结构达到设计强度后,回填至冠梁处,拔除SMW工法桩内的钢板桩,对桩孔进行回填后,回填土至设计标高。
第二节基坑支护施工一、施工设备(一)三轴水泥土搅拌桩施工应根据地质条件和周边环境条件、成桩深度、桩径等选用不同形式和不同功率的三轴搅拌机,与其配套的桩架性能参数应与搅拌机的成桩深度相匹配,钻杆及搅拌叶片构造应满足在成桩过程中水泥和土能充分搅拌的要求。
(二)三轴搅拌桩机应符合以下规定:1、搅拌驱动电机应具有工作电流显示功能;2、应具有桩架垂直度调整功能;3、主卷扬机应具有元级调速功能;4、采用电机驱动的主卷揭机应有电机工作电流显示,采用被压驱动的主卷扬机应有油压显示;5、桩架立柱下部搅拌轴应有定位导向装置;6、在搅拌轴中部位置的立柱导向架上安装移动式定位导向装置。
(三)注浆泵的工作流量应可调节,其额定工作压力不直小于2.5MPa,并应配置计量装置。
二、施工准备(一)水泥土搅拌桩施工前,对施工场地及周围环境进行调查应包括机械设备和材料的运输路线、施工场地、作业空间、地下障碍物的状况等。
对影响水泥土搅拌桩成桩质量及施工安全的地质条件(包含地层构成、土性、地下水等)必须详细调查。
(二)施工现场应先进行场地平整,清除搅拌桩施工区域的表层硬物和地下障碍物,遇明浜、暗塘或低洼地等不良地质条件时应抽水、清淤、回填素土并分层夯实。
现场道路的承载能力应满足桩机和起重机平稳行走的要求。
一、工程概况1. 工程名称:XX深基坑工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,基坑深度XX米4. 施工单位:XX建筑工程有限公司二、施工内容1. 土方开挖2. 基坑支护3. 基坑降水4. 基坑监测三、施工方法及技术要求1. 土方开挖(1)采用机械开挖,开挖顺序从上至下,分层开挖,每层厚度控制在 1.5米左右。
(2)开挖过程中,严格控制超挖,确保开挖尺寸符合设计要求。
(3)开挖过程中,及时清理基坑内积水,确保施工安全。
(4)开挖过程中,加强边坡监测,发现边坡不稳定现象,立即采取措施进行处理。
2. 基坑支护(1)采用土钉墙支护,土钉间距为1.5米×1.5米,倾角为15°。
(2)土钉施工前,先进行钻孔,钻孔深度应大于土钉长度,钻孔直径应大于土钉直径。
(3)土钉注浆材料采用水泥砂浆,注浆压力应控制在0.3~0.5MPa之间。
(4)土钉施工过程中,注意保护土钉,防止土钉损坏。
3. 基坑降水(1)采用井点降水,井点间距为3米×3米,井点深度应大于基坑深度。
(2)井点施工前,先进行钻孔,钻孔直径应大于井点直径。
(3)井点施工过程中,注意控制井点深度,确保井点降水效果。
(4)井点施工完成后,进行试抽水,确保井点降水效果。
4. 基坑监测(1)监测项目:基坑周围地表沉降、边坡位移、地下水位变化等。
(2)监测方法:采用全站仪、水准仪、GPS等设备进行监测。
(3)监测频率:每日监测一次,特殊情况可增加监测次数。
(4)监测数据记录与分析:将监测数据及时记录,并对数据进行分析,确保基坑安全。
四、施工进度安排1. 土方开挖:15天2. 基坑支护:10天3. 基坑降水:5天4. 基坑监测:持续进行五、施工安全管理措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,明确警示内容。
3. 施工机械操作人员必须经过培训,取得操作证后方可上岗。
(完整版)深基坑土方开挖专项施工方案一、工程概况本项目为深基坑土方开挖工程,位于某市区核心地段,占地面积约20000平方米。
工程主要包括深基坑土方开挖、支护、降水等。
工程总建筑面积约150000平方米,地下三层,地上二十层,建筑高度约80米。
本工程采用框架-剪力墙结构,基础形式为桩基承台。
四至范围:东邻城市主干道,西邻居民区,南邻商业区,北邻公园。
二、周边环境1. 地理位置及周边建筑:项目地处城市核心区,周边建筑密集,包括居民楼、商业楼、办公楼等。
东侧城市主干道交通繁忙,人流量大。
2. 地下管线:项目周边地下管线复杂,包括给排水、电力、通信、燃气等,需在施工过程中进行保护。
3. 水文地质条件:本项目地处平原地区,地下水位较高,需采取降水措施。
地质条件以粉土、粉质黏土为主,局部地段存在软土层。
4. 气象条件:本项目所在地区属温带季风气候,四季分明,夏季高温多雨,冬季寒冷干燥。
三、项目安全管理组织及目标1. 项目安全管理组织:(1)项目经理:负责项目全面工作,对项目安全负总责。
(2)项目安全总监:负责项目安全管理工作,制定安全管理制度、措施,并监督执行。
(3)施工员:负责现场施工组织、协调,确保施工安全。
(4)安全员:负责现场安全检查,发现问题及时整改,预防事故发生。
(5)特种作业人员:负责特种作业的安全操作,严格遵守操作规程。
2. 项目安全管理目标:(1)杜绝重大安全事故,确保人员伤亡为零。
(2)确保施工现场环境整洁,达到文明施工标准。
(3)严格执行国家及地方安全生产法律法规,确保项目合法合规。
(4)提高全体员工安全意识,营造安全生产氛围。
四、施工方案1. 土方开挖(1)开挖方式:采用分层、分段、分块的顺序进行,自上而下分层开挖,确保施工安全。
(2)开挖设备:选用挖掘机、装载机、自卸车等设备,根据开挖深度和土质情况调整设备数量。
(3)开挖顺序:先进行试挖,了解土质情况,然后按照设计要求进行分层开挖。
徐州香榭兰庭二期一批1、3、4、5、7号楼工程深基坑降水、支护、开挖施工方案编写:审查:审批:诚信经营绿色施工追求优秀关爱生命目录一.工程概略及周边环境---------------------------------2二.编制依照 -------------------------------------------4三.施工计划 -------------------------------------------4四.施工工艺技术 ----------------------------------------6五.施工安全保证举措 ------------------------------------8六.劳动力计划 ----------------------------------------9七.计算书及有关图纸 -----------------------------------11第一章、工程概略及周边环境一、工程概略工程名称:香榭兰庭二期一批 1、3、4、5、7 号楼工程建设单位:江苏荣发房地产开发有限公司设计单位:廊坊荣盛建筑设计有限公司、久鼎建筑设计有限公司监理单位:徐州建设工程监理有限公司施工单位:中建八局第三建设有限公司勘查单位:江苏华晟建筑设计有限公司香榭兰庭项目位于江苏省徐州市云龙区政府周边,紧邻万达广场,是将来云龙区的商业和政治中心, 东至庆丰路,南至东丰路、西至民祥路。
本工程总建筑面积约 9.33 万平方米,基础为钢筋混凝土筏板基础,构造种类为钢筋混凝土剪力墙构造。
基坑底标高分别为:B1#楼-6.73m 、B3#楼-8.23m 、 B4#楼 -6.73m 、B5#楼-6.53m ,B7#楼 -6.73m ,基坑总面积约为 1.1 万 m2。
自然地面标高均匀为 -1.4m 。
均匀开挖深度约 5~6m。
土方开挖时要做好标高控制,禁止超挖。
本基坑支护构造选型为:主楼基坑采纳天然放坡挂网喷浆支护形式,该工程地下水位依据岩土工程勘探报告结果表示,含水量相对较少,以及据基坑土方试挖状况显示,未发现地表水和地下水,可经过基坑底四周加设明沟和集水坑抽排水。
深基坑土钉墙支护土方开挖施工方案-(1)一、施工背景深基坑土钉墙支护土方开挖是城市建设中常见的施工工序之一。
基坑工程的开挖是建筑施工的主要环节之一,土方开挖施工直接影响着后续结构的施工和工期进度。
在深基坑土钉墙支护工程中,土方开挖施工方案的设计和实施至关重要,关系到工程的安全、质量和进度。
二、施工目标1.实现深基坑土方开挖施工的安全、高效、顺利进行。
2.保障施工现场人员的安全。
3.确保基坑土钉墙支护工程质量和工期要求的实现。
三、施工方案1. 施工准备1.1 确认土方开挖范围和深度,制定详细的施工方案。
1.2 安排专业人员进行施工方案的评审和讨论,保证施工方案的科学性和可行性。
1.3 拟定施工计划、安全计划和质量计划,明确责任分工和施工流程。
2. 土方开挖2.1 针对深基坑土钉墙支护工程,采用机械挖掘方式进行土方开挖,确保开挖速度和效率。
2.2 严格按照设计要求控制土方开挖的深度和坡度,避免土体坍塌和地基沉陷。
2.3 定期对挖掘机具和设备进行检查和维护,确保施工的连续性和安全性。
3. 土方处理3.1 将开挖出的土方临时堆放在场地指定区域,避免占用施工通道和安全出口。
3.2 对土方进行分类处理,合理利用和回收可利用的土方资源,减少环境污染和资源浪费。
四、施工注意事项1.严格遵守施工现场的安全规定,配备必要的安全防护设施和器材。
2.指定专人负责施工现场的安全监督和管理,确保施工人员的安全。
3.定期进行施工现场的巡视和检查,及时发现和解决施工中的安全隐患和质量问题。
4.遵守环保法规,减少施工对环境的影响,保护生态环境的可持续发展。
五、施工总结深基坑土钉墙支护土方开挖施工方案的实施需要严格按照设计要求和施工方案进行操作,保证施工的质量和进度。
同时,施工单位应加强安全管理和质量监督,确保施工安全和环境保护,为城市建设贡献力量。
以上是深基坑土钉墙支护土方开挖施工方案-(1)的详。
第1-7章总体筹划深基坑土方开挖施工方案一.编制依据(一)根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》(国务院令第393号)、住建部《危险性较大的分部分项工程安全管理办法》(建质[2009] 87号)、韶关市建设局《韶关市建设局建筑深基坑工程管理规定》(广建[2006]60号),加强对建筑工程中危险点源的控制,避免重、特大事故的发生;(二)雅和东郊城工程施工设计图;(三)本工程《岩土工程勘察报告》;(四)建筑地基基础设计规范》GB5007-2OO2(五)《建筑结构荷载规范》GB50009-2001;(六)《建筑基坑工程技术规范》YB9258-97;(七)《建筑基坑支护技术规程》JGJ120-99;(八)国家及广东省现行的有效的设计标准、规范、规程和标准图集。
二.工程概况1、工程概况建设场地位于始兴县红旗路北侧,东西长59.85m,南北长65.77m。
西侧是盛世花园在建用地,东侧为往天元大桥主干道,南侧为红旗路。
原始地貌为菜地,现场地经开发平整,地势平坦,最高处绝对标高106.45m,最低处绝对标高104.3m。
2、基坑工程概况1)基坑采用钻孔灌注桩+钢筋混凝土内支撑作为基坑围护、双轴深搅桩+轻型井点降水作为基坑地下水处理。
因钢筋混凝土内支撑及以上土方已由基坑支护施工单位开挖完成,我单位主要施工:从钢筋混凝土内支撑至结构底板垫层底(相对于85黄海高程为-9.8m,下同)的土方开挖工程,方量约35000m3,属深基坑土方开挖,故特编制此专项施工方案。
3、工程地质、气象、水文及土层性质分布情况3.1工程地质构造始兴县处于韶关地层东北部,地层发育较齐全,中元古界海州群、张八岭群为区域变质岩系,构成准地台基底;震旦系-三叠系不整合覆盖,以海相沉积为主,各系、组间成假整合或整合接触;侏罗系以陆相碎屑和中酸性火山岩为主,假整合在三叠系层位上;白垩系为内陆盆地,红色碎屑岩为主,局部夹中性、碱性火山岩不整合在白垩系上;第四系以冲积、湖沼相、三角洲相及海相为主,勘探揭示深度范围内④层以上属第四纪全新统,⑤层及其以下各层属上更新统。
韶关市主要属新华夏系第二巨型隆起带,该构造体系始于震旦纪,结束于三叠系,场地位于韶关市地震活动对场地区影响不大。
3.2气象及水文条件韶关市地处珠江中上游,年降水量1059mm,年蒸发量大于1200mm,夏季受热带气流的控制,形成多雨,高温的天气形势,雨水多集中在7~9月份,占全年降水量的50%左右,冬季干旱少雨,气候适中。
浅部地下水类型属潜水,主要通过大气降水补给,以蒸发方式排泄,并随大气降水、季节变化有所升降,埋藏于①层土及②层土中,在勘探期间测得地下水稳定水位埋深 1.86-2.04m,标高约 5.50m。
地下水位年变化幅度0.50-3.50m。
待建区近3~5年最高地下水位埋深约1.00m,标高约6.50m;最低地下水位埋深5.00m,标高约4.00m。
场地高程一般在7.47-7.91m之间,上部土层透水性较好,设计抗浮水位建议采用天然地面下0.50m,标高约7.00m。
3.3土层性质及分布待建场地在勘察深度内所揭露的土层,按其沉积环境、成因类型,以及土的工程地质性质,自上而下分为11个层次。
场地内土层分布较均匀。
各土层自上而下描述如下:①层杂填土:颜色较杂,呈黄褐、灰褐、黑色等杂色,松散,成分很复杂,含有机质、植物根及建筑垃圾、锻造废料等,由粉质粘土、粉土等组成。
场区普遍分布,厚度:3.20-3.80m,平均3.53m;层底标高:3.76-4.61m,平均4.23m;层底埋深:3.20-3.80m,平均3.53m。
属高压缩性低强度土。
②层粉土:灰黄色,湿~很湿,稍密~中密,含云母碎屑,摇震反应中等,低干强度,低韧性灰黄色,很湿,稍密~中密,含云母碎屑,摇震反应中等,低干强度,低韧性。
场区普遍分布,厚度:3.10-4.00m,平均 3.64m;层底标高:0.16-0.95m,平均0.59m;层底埋深:6.90-7.50m,平均7.17m。
属中压缩性中等强度土。
③层粉质粘土夹粘土:灰黄色,可塑,有光泽,高干强度,高韧性,见铁锰氧化物。
场区普遍分布,厚度:7.30-10.80m,平均8.88m;层底标高:-9.98—6.46m,平均-8.29m;层底埋深:14.20-17.80m,平均16.05m。
属中压缩性中等强度土。
④层粉土夹粉质粘土:灰黄色,湿-很湿,中密~密实,摇震反应中等,无光泽反应,低干强度,低韧性,夹粉质粘土。
场区普遍分布,厚度:3.40-6.60m,平均 4.51m;层底标高:-13.93—12.38m,平均-12.80m;层底埋:20.10-21.40m,平均20.56m。
属中压缩性中等强度土。
⑤层粉质粘土:黄-黄褐色,光泽,可塑,高干强度,高韧性,无光泽反应。
场区普遍分布,厚度:8.90-12.20m,平均10.43m;层底标高:-24.67—21.59m,平均-23.23m;层底埋深:29.50-32.40m,平均30.99 m。
属中压缩性中等强度土。
⑥层粉质粘土夹粘土:灰黄色-棕黄色,可塑~硬塑,有光泽,高干强度,高韧性。
场区普遍分布,厚度:13.10-16.10m,平均14.39m;层底标高:-38.91—35.65m,平均-37.62m;层底埋深:49.20-46.70m,平均45.38m。
属中压缩性中等强度土。
⑦层泥炭土:灰绿色,富含有机物,结构松散,低干强度,高压缩性。
场区普遍分布,厚度:3.60-8.10m,平均 5.54m;层底标高:-44.84—41.25m,平均-43.16m;层底埋深:49.20-52.60m,平均50.92m。
属高压缩性低强度土。
⑧层粉质粘土:灰褐色-灰绿色,稍有光泽,可塑,中等干强度,中等韧性,场区普遍分布,该层未穿透。
属中压缩性中等强度土。
4、工期目标本工程的深基坑土方开挖计划从2013年2月16日~2013年3月11日,计划工期25天(即开挖至-6.3m,不包括预留土、桩间挖土、施工坡道收尾等工作)。
5、项目管理机构5.1项目组织机构项目经理:倪建威生产经理:蔡森技术负责人:陈松巍安全科技术科质检科材料科施工科后勤保障科土方开挖作业班组三.施工准备(一)劳动力投入计划计划投入劳动力20人,用于预留土、人工修土及桩间挖土等。
按施工计划调集有丰富施工经验的施工人员,做好施工前准备,施工前做好相关交底,工前动员等工作。
1、在强有力的项目班子领导下,选择技术强,装备精的专业队伍,相关的操作人员做到持证上岗。
2、明确工程施工中的安全目标、质量目标、工期要求,确保高速、优质、安全地完成施工任务。
机械、设备投入计划主要施工机械、设备表(二)安全、技术准备1、了解本工程的建设概况,熟悉和掌握本工程的技术规程和质量要求。
2、在熟悉图纸,掌握规范,进一步了解现场具体情况的基础上制定本施工措施,并报监理审核,通过后作为深基坑、高边坡土方开挖施工的实施依据。
3、对有关人员做好书面施工安全、技术交底工作,并经签认。
4、测放基坑、高边坡开挖边线、并用白灰标识。
确定土方堆放场地及运土施工路线。
5、基坑四周设置合格可靠的安全栏杆、踢脚挡板,防止高空坠物事故的发生。
6、场地周围及基坑内必须有足够的照明度。
7、钻孔灌注桩围护结构以及钢筋砼内支撑达到设计强度要求。
8、施工前对每个施工作业人员都进行了安全技术交底,使每个施工作业人员都做到心中有数。
(三)材料、物资、机械设备准备本工程对材料供应要做好以下准备:1、根据批准的施工组织设计和预算编制供货计划,对于深基坑施工所需要的沟槽排水设施要准备充足,水泵、水管、电线、发电机须有备用设备;雨季期间,高边坡施工须准备防冲刷的塑料薄膜。
2、准备足够的临边防护设施,并认真布设,做到防护到位。
3、材料、机械设备做好认真的检查、检修,不合格产品禁止入场,机械设备严禁带病运行。
四、土方开挖顺序及方法7.1土方开挖顺序开挖顺序:定位放线→第一层土方开挖至-5.5m→第二层土方开挖至-6.5m→第三层土方开挖至-7.5m→第四层土方开挖至-8.5m→第五层土方开挖至-9.3m→人工修土、桩间挖土至-9.8m7.2土方开挖方法(1)土方开挖根据现场实际情况出口布置在西门,为尽量减少运输车对基坑土方及围护支撑梁的重压,开挖分1~3区段,以施工坡道为界,南部分为一个开挖区段,北部分为二个开挖区段,先挖施工坡道南部,后挖北部,采取分段分层,循环开挖土方,直至开挖到设计要求的基底标高。
(详见附图二);(2)开挖前做好降水及施工道路的铺设及压实工作;(3)第一层土方开挖从支撑梁底(现场约为-4.5m)~-5.5m,并在施工坡道处按15%坡度做斜坡并压实,以方便土方外运,安排二台C200型挖机,分层分段开挖,每台挖机配10辆15吨汽车,将土方全部运到弃土场。
第一层土方量约7000m3,计划7天完成,每天需完成1000m3(计算见下)。
施工道路遇到支撑梁部位时,支撑梁土方采用抽条挖土的方法开挖。
(4)第二层~第五层土方开挖从-5.5m~-9.3m,此时应注意留出工作平台及按15%坡度做施工坡道斜坡并压实,坡道边应有足够的保证载重车辆运行的安全通道的位置,以方便基坑中土方外运。
该阶段安排二台C200型挖机,每台挖机各配10辆15吨汽车,将土方全部运到弃土场。
该阶段土方量约20000m3,计划18天完成,每天需完成1100m3。
计算如下:(a)挖掘机数量的确定:挖掘机的数量N,应根据土方量的大小和工期长短,并考虑合理的经济效果,按下式计算:N=(Q/P)×(1/T.C.K)(台)式中:Q---土方量(m3);P---挖土机生产率(m3/台班);T---工期(工作日),取6天;C---每天工作台班数(台班);K---时间利用系数(0.8~0.9)。
挖土机生产率: P=(8×3600)/t×q×(Kc/Ks)K B式中:t—挖土机每次作业循环延续时间(秒),取30~45秒;q--挖土机斗容量;Ks—土的最初可松性系数,取Ks=1.2。
Kc—铲斗的充盈系数,视土的性质与状态而定,一般为0.85~1.3;K B—时间利用系数,一般取(0.8~0.9)挖土机生产率P=(8×3600)/40×0.9×(1.2/1.2)×0.85=550(m3/台班);本工程则需挖掘机台数:N= (7000/550)×1/(6×2×0.85)=2(台)(b)自卸汽车数量的确定:自卸汽车配备的数量,应保证挖掘机能连续工作,按下式计算:N= P /P1式中:N--自卸汽车数量;P--挖掘机生产效率(m3/台班);P1--自卸汽车生产效率(m3/台班),它与卸土场地的近远有关,可根据堆土地点来确定自卸汽车数量。
