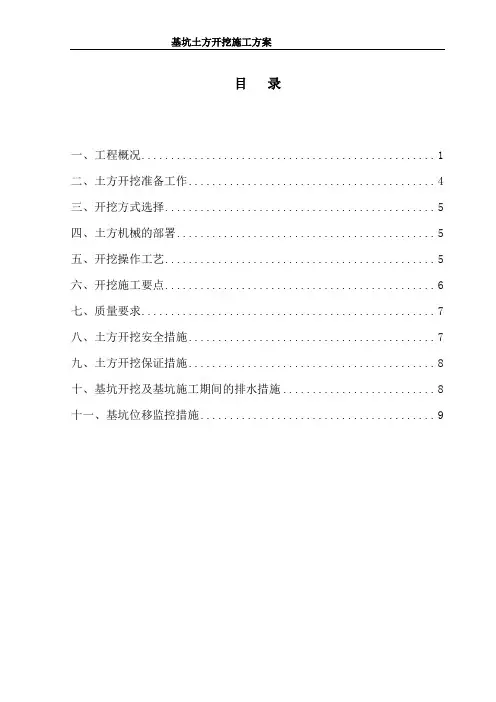

基坑土方开挖施工方案(多层)
- 格式:docx
- 大小:37.35 KB
- 文档页数:11
基坑土方开挖施工方案
一、施工前准备工作:
1. 工程现场周边环境及周边建筑物的调查研究;
2. 土质、地下水情况的勘察和分析;
3. 制定详细的土方开挖方案,并经过相关部门审核确认;
4. 确保施工现场安全,设置有效的警示标志和围挡,确保行人及周
边建筑物的安全。
二、土方开挖施工技术:
1. 安全防护措施:施工现场应设立安全防护措施,包括设置安全带、安全网等,保障施工人员的安全;
2. 机械设备:使用符合安全标准的机械设备进行土方开挖,确保设
备运转正常;
3. 施工工艺:根据土质情况,选择合适的开挖工艺,避免发生土方
滑坡等事故;
4. 土方处理:对开挖出的土方进行合理的处理,避免对周边环境造
成污染。
三、施工期间的监测及调整:
1. 实时监测土方开挖的进度和质量,及时调整施工方案;
2. 随时关注地下水位的变化,采取相应的措施防止水土流失;
3. 定期进行现场巡查,发现问题及时处理,确保施工的顺利进行。
四、施工结束后的整理工作:
1. 清理施工现场,保持周边环境整洁;
2. 向相关部门提交土方开挖施工的竣工报告,并按照规定进行验收。
通过以上施工方案的执行,可以有效保障基坑土方开挖工程的安全
和顺利进行,确保工程质量和进度的达标完成。
基坑开推施工方案一、山体边坡土方机械作业方法1.挖土机(1)根据本项目开挖的土石方量,计划使用4台机械开挖,挖土机间距应大于Iom。
在挖土机工作范围内,不许进行其他作业。
挖土应由上而下,逐层逐级进行,严禁先挖坡脚或逆坡挖土。
(2)挖土方不得在危岩、孤石的下边或贴近未加固的危险建筑物的下面进行。
(3)开挖应严格按要求放坡。
操作时应随时注意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时进行支撑和放坡,并注意支撑的稳固和土壁的变化。
(4)机械多台阶同时开挖,应验算边坡的稳定,挖土机离边坡应有一定的安全距离,以防坍方,造成翻机事故。
(5)分级开挖时上下应先挖好阶梯或支撑靠梯,或开斜坡道,并采取防滑措施,禁止踩踏支撑上下。
同时设安全栏杆。
(6)重物距土坡安全距离:汽车不小于3m;土方堆放不小于Im,堆土高不超过L5m;材料堆放,应不小于1m。
二.土方工程特殊问题的处理(一)滑坡与塌方原因分析与处理的措施和方法产生滑坡与塌方的因素(或条件)是十分复杂的,归纳起来可分为内部条件和外部条件两个方面。
不良的地质条件是产生滑坡的内因条件,而人类的工程活动和水的作用则是触发并产生滑坡的主要外因条件。
产生滑坡与塌方的原因主要有:1.斜坡土(岩)体本身存在倾向相近、层理发达、破碎严重的裂隙,或内部夹有易滑动的软弱带,如软泥、粘土质岩层,受水浸后滑动或塌落。
2、土层下有倾斜度较大的岩层,或软弱土平层;或土岩层虽近于水平,但距边坡过近,边坡倾度过大,在堆土或堆置材料、机械荷重和地表水作用下,增加了土体的负担,降低了土与土、土体与岩面之间的抗剪强度,而引起滑坡或塌方。
3、边坡坡度不够,倾角过大,土体因雨水或地下水浸入,地下水掏空,或斜皮地段下部被冲沟所切,地表、地下水浸入坡体;或开坡放炮坡脚松动等原因,使坡体坡度加大,破坏了土(岩)体的内力平衡,使上部土(岩)体失去稳定而滑动。
4、在坡体上不适当的堆土或填土,设置建筑物;或土工构筑物设置在尚未稳定的古(老)滑坡上,或设置在易滑动的坡积土层上,填方或建筑物增荷后,重心改变,在外力(堆载振动、地震等)和地表、地下水双重作用下,坡体失去平衡或触发古老滑坡复活,而产生滑坡。

多层砖混住宅楼土方开挖施工方案一、工程概况本工程为多层砖混住宅楼,位于_____,总建筑面积为_____平方米。
基础形式为条形基础,基础埋深为_____米。
现场地形较为平坦,地质条件良好。
二、编制依据1、本工程的施工图纸及相关技术文件。
2、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)3、《建筑工程施工质量验收统一标准》(GB 50300-2013)4、工程地质勘察报告三、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解地下管线、障碍物等情况。
编制施工方案,向施工人员进行技术交底。
2、现场准备平整施工场地,清除地上障碍物。
测量放线,确定开挖边界和标高控制点。
3、机械设备准备配备足够数量的挖掘机、装载机、自卸汽车等机械设备。
对机械设备进行检查和调试,确保其性能良好。
4、劳动力准备组织专业的土方施工队伍,配备足够的劳动力。
四、施工流程1、测量放线根据设计图纸和控制点,放出基础开挖的上口线和下口线,并设置明显的标志。
测量标高,在开挖区域内设置标高控制点,以便控制开挖深度。
2、分层开挖采用分层开挖的方式,每层开挖深度不宜超过_____米。
先从一端开始,逐渐向另一端推进,避免超挖和乱挖。
3、边坡修整在开挖过程中,及时对边坡进行修整,保证边坡的稳定性。
边坡坡度应符合设计要求,一般为 1:05 至 1:1。
4、基底清理当挖到设计基底标高时,预留 200mm 厚的土层进行人工清理。
清理基底的杂物、松土等,保证基底平整、坚实。
5、验槽基底清理完成后,及时通知建设单位、监理单位、勘察单位、设计单位等进行验槽。
验槽合格后,方可进行下一道工序施工。
五、施工要点1、控制开挖深度严格按照设计要求和标高控制点进行开挖,避免超挖。
如发现超挖,应及时用级配砂石回填夯实。
2、保证边坡稳定按照设计坡度进行边坡修整,必要时采取支护措施。
加强对边坡的监测,发现异常情况及时处理。
3、排水措施在开挖区域周边设置排水沟和集水井,及时排除雨水和地下水。
基坑土方开挖及支护施工方案一、工程概况该工程位于市区,是一座新建的多层建筑基坑。
基坑平面尺寸为50米×50米,深度为10米。
土质为Ⅱ类黏性土,水位深度为3米,地下水位较高。
二、施工方法1.土方开挖(1)清理场地:先清除场地上的灌木、杂草、建筑垃圾等,保持场地整洁。
(2)测量定位:根据设计图纸,通过测量确定基坑的位置和边界,并设置标志桩。
(3)土方开挖:采用机械开挖的方法进行土方开挖。
由于黏性土比较黏稠,开挖时需要使用较大的挖掘力和较高的挖掘速度,以确保安全和施工进度。
2.基坑支护由于地下水位较高,土质较黏性,施工前需要对基坑进行支护加固。
(1)打桩:根据设计要求,采用钻孔灌注桩进行打桩。
桩的直径为600毫米,桩周围应排水处理,以降低地下水位。
(2)安装支撑结构:根据基坑的尺寸和土质条件,选择合适的支撑结构,如钢支撑或混凝土预制支撑。
支撑结构需要满足强度和刚度要求,以保证基坑的稳定性。
(3)地下水排泄:通过设置排水井和排水管道,将基坑内的地下水排泄到外部,以保持基坑和施工现场的干燥。
三、施工步骤1.土方开挖(1)清理场地,确定基坑位置。
(2)测量基坑的尺寸和边界,设置标志桩。
(3)开挖土方,控制斜坡和坡度,确保施工安全。
(4)将挖掘出的土方运输到指定地点进行堆放或回填。
2.基坑支护(1)打桩:根据设计要求,进行钻孔灌注桩的施工,桩的数量和间距根据土质和基坑尺寸确定。
(2)安装支撑结构:将钢支撑或混凝土预制支撑安装到桩上,确保支撑结构能够承受来自土压力和地下水压力的力量。
(3)地下水排泄:在基坑周围设置排水井和排水管道,并将地下水排泄到外部,确保基坑内干燥。
四、安全措施1.施工人员必须经过岗前培训,熟悉施工工艺和安全规范。
2.施工现场设置安全警示标志,保持施工现场整洁有序。
3.使用合适的施工机械和工具,保证施工过程中的安全。
4.对现场进行定期巡视和检查,及时排除施工隐患。
5.严格控制基坑内的地下水位,防止地下水浸润土体,导致基坑失稳。
基坑土方开挖分层、分段、跳挖方案
根据现场基坑土方开挖的实际情况,现调整土方开挖顺序如下
1、基坑南侧由西向东土方开挖采取分层、分段、跳挖进行施工。
土方
分段长度控制15米-20米,第一层分层厚度控制在2.0米,第二层、三层分层厚度控制在1.5米,基底以上预留土方300mm。
土方开挖沿基坑边开挖宽度6米,跳挖长度15米-20米为一分段长度,分层挖至基底立即浇筑6米宽C20砼垫层,并反压砂袋长度4米,高度2米,宽度1.5米。
同时加强基坑边的监测,当预警值达到50mm 停止开挖,并及时报告给设计单位做出可靠措施后方可继续开挖。
雨季来临时停止施工,基坑底部加强降水、排水工作,基底采用排水沟、集水井明排水。
2、1#、2#楼部位的基坑土方开挖必须做到分层开挖,第一层分层厚度
控制在2.0m,第二层、三层土方分层厚度控制在1.5米以内,挖机挖土时不能碰撞工程桩,土方开挖落差不能超过1.5米,避免挖机挤土挤断工程桩,同时土方分层开挖后立即派人破工程桩,以免影响土方开挖。
3、基坑北侧、西侧基坑边参照南侧基坑边土方开挖方法进行。
4、4#楼、3-1#楼;3-2#楼部位基坑土方开挖参照1#、2#楼基坑土方开
挖方法进行。
5、基坑5#楼部位由于有支撑梁,因此该部位基坑土方开挖采取支撑梁
上回填600厚建筑垃圾,上面铺钢板或路基板,挖机站在钢板上或路基板上进行土方开挖,具体土方开挖从西向东进行退挖,先开挖
至支撑梁底下面2-3米,然后安排小挖机进入坑内进行土方开挖,出土口设置在西南角。
具体相见附图。
最新基坑土方开挖施工方案(通用9篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如合同协议、工作计划、活动方案、规章制度、心得体会、演讲致辞、观后感、读后感、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as contract agreements, work plans, activity plans, rules and regulations, personal experiences, speeches, reflections, reading reviews, essay summaries, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!最新基坑土方开挖施工方案(通用9篇)当面临一个复杂的问题时,我们需要制定一个详细的方案来分析问题的根源,并提出解决方案。
第1篇一、工程概况本项目为某住宅小区多层住宅楼,共6栋楼,每栋楼层数为12层,建筑高度为36米。
每栋楼建筑面积约为1800平方米,共计约10800平方米。
建筑结构为钢筋混凝土框架结构,抗震设防等级为6度,建筑安全等级为二级。
二、施工组织设计1. 施工部署(1)成立项目经理部,负责整个工程的施工组织和管理。
(2)设立工程、技术、质量、安全、材料、设备、财务等相关部门,明确各部门职责。
(3)制定详细的施工进度计划,确保工程按期完成。
2. 施工方案(1)施工顺序基础工程→主体结构工程→屋面及防水工程→装饰装修工程→室外工程。
(2)施工工艺1)基础工程基础施工采用人工开挖、机械配合的方式,土方开挖后及时进行基础垫层施工。
基础垫层采用C15混凝土,厚度为150mm。
2)主体结构工程主体结构采用钢筋混凝土框架结构,框架柱、梁、板均为现浇。
框架柱截面尺寸为400mm×600mm,梁截面尺寸为200mm×400mm,板厚为120mm。
3)屋面及防水工程屋面采用钢筋混凝土结构,防水材料选用SBS改性沥青防水卷材。
屋面防水等级为二级。
4)装饰装修工程装饰装修工程包括室内外墙面抹灰、地面铺设、门窗安装等。
5)室外工程室外工程包括道路、绿化、排水、照明等。
(3)施工技术措施1)基础工程土方开挖:采用人工开挖与机械配合的方式,确保土方开挖质量。
基础垫层:采用C15混凝土,确保垫层平整、密实。
2)主体结构工程框架柱、梁、板施工:采用现场浇筑,严格控制混凝土配合比,确保混凝土强度。
模板工程:采用组合钢模板,确保模板刚度、稳定性。
钢筋工程:采用机械绑扎,确保钢筋位置准确、间距均匀。
3)屋面及防水工程防水层施工:采用SBS改性沥青防水卷材,确保防水效果。
屋面找平层:采用C20混凝土,确保屋面找平层平整、密实。
4)装饰装修工程室内外墙面抹灰:采用水泥砂浆抹灰,确保墙面平整、垂直。
地面铺设:采用水泥砂浆找平,确保地面平整、牢固。
某四栋多层建筑基坑工程开挖施工方案(大开挖)一、工程概况:1、工程特点:本工程位于某某市开发区花园对面,占地面积10657.95㎡,总建筑面积21896㎡,建筑占地面积4001.91㎡,住宅建筑面积19767.08㎡,商务建筑面积2279.08㎡,共四栋多层建筑,1、2、3#楼为砖混结构,4#楼为框架结构。
基础全部为大开挖,1、2#楼基坑开挖尺寸:混凝土条基外放2米,长70.84米,宽19.93米,深5.18米,开挖面积1411.8㎡,开挖土方工程量7893m3.3#楼基坑开挖尺寸:混凝土条基外放2米,长70.84米,宽21.13米,深5.18米,开挖面积1370㎡,开挖土方工程量7751m3.4#为综合楼,基坑开挖尺寸:柱外皮外放3.8米,长73.05米,宽27.425米,深3.63米,开挖面积2003.4㎡,开挖土方工程量6576.25m3.基坑土方开挖依据现场情况,计划采用基坑放边坡处理,其放坡系数为1:0.33.计划基础开挖回填工程60天时间完成。
2、地形地貌:(1)原自然地坪与相对○1点高差0.036米,现定室外地坪高于相对○1点0.5米,室外需回填0.464米。
(2)东西两侧距原建筑物太近,为保证原建筑物的安全,计划局部采用混凝土土钉墙支护及相应的支护方案确保安全施工。
(3)施工条件:1、测量定位已完成。
高程控制点,以人行道相对点以上1.5米为工程0.000.2、现场临设施工完毕,能正常使用。
3、施工道路基本畅通,施工用临时用水、电已连接。
4、机械、劳动力已完成调配,现已进入施工现场。
二、施工准备:1、施工要求:1)标高水准点依据建设单位给定的高程点已引入施工区。
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。
3)制定土方开挖施工方案,安排工期计划。
2、现场准备:1)进行定位放线,放出基坑开挖线和边坡线。
土方开挖专项施工方案一、工程概况:瑞安市塘下中心区F-3-4地块位于塘下镇瑞安大道与新中路穿插口东北侧,场地北侧为规划三路,东侧为规划五路。
本工程总用地面积约27496.92m2,有四幢27+1F高层及两幢6+1F多层组成,总建筑面积约平方米。
本工程全场设一层地下室,最大开挖深度约5m,地下建筑面积约18055m2,。
框剪构造,采用混凝土钻孔灌注桩根底。
工程名称:瑞安市塘下中心区F-3-4地块建立单位:瑞安市中梁瑞置业设计单位:浙江嘉华建筑设计研究院质监单位:瑞安市建立工程质量监视站安监单位:瑞安市建立工程平安监视站施工单位:浙江立鹏建立勘察单位:浙江省工程物探勘察院监理单位:浙江华地工程咨询二、编制依据:一、浙江省工程物探勘察院提供的?瑞安塘下中心区F-3-4地块岩土工程详细勘察报告?〔报告编号:KC1216043〕。
二、浙江嘉华建筑设计研究院?塘下中心区F-3-4地块总平面图和地结01?〔设计号:Z1612〕。
三、地基与根底工程施工及验收标准〔GB50202-2002〕四、建筑工程施工质量验收统一标准〔GB50300-2021〕五、浙江省标准?建筑基坑工程技术规程?〔DB33/T1008-2000〕。
六、按现行国家建筑施工标准、规程及市有关部门文件。
三、支撑体系:根据本工程特点:m,自然地面标高3.480m,底板厚为400mm,底板、承台、地梁底均为素砼找平,基坑支护总延长米约583m,基坑开挖深度到底板底-m。
根底采用机械钻孔灌注桩,桩径为φ700、φ600。
本工程基坑围护采用松木梅花排桩钢筋混凝土压顶围护支撑体系。
四、工程地质及水文情况〔一〕场地地基工程地质条件根据岩土工程勘察报告及现场勘查,基坑开挖深度影响范围内的土层由上而下依次为:①0杂填土,灰色,灰褐色为主,松散状;由碎石、块石、碎砖混粘性土及少量生活垃圾等组成。
层厚0.00~1.20m,局局部布。
②粘土:灰黄色,可塑,含少量铁锰质氧化斑点,无摇振反响,切面光滑,干强度高,韧性高。
