深孔注浆技术交底
- 格式:doc
- 大小:379.00 KB
- 文档页数:9
一、交底目的为确保孔道注浆施工过程中的安全,提高施工人员的安全意识和操作技能,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全要求- 进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品,如安全帽、防尘口罩、防滑鞋等。
- 未经培训的人员不得进入施工现场,所有施工人员必须接受岗前安全教育和技能培训。
- 施工过程中应严格遵守操作规程,不得擅自改变施工方法。
2. 施工现场安全管理- 施工场地应有充足的照明,夜间施工时必须开启足够的照明设备。
- 临时用电必须按照“一机、一闸、一漏、一箱”规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
电线电缆有破皮等缺陷必须进行包扎处理。
- 施工场地应保持整洁,物品摆放整齐有序,泥浆、污水等必须按施工技术交底处理,严禁随意排放污染环境。
3. 注浆施工技术要求- 钻孔施工必须是跳孔钻眼,以防止塌孔。
注浆施工同样要跳孔注浆,以防止串浆。
- 孔口管与侧壁接触紧密,待孔口管与侧壁间的胶凝材料凝结后,达到要求的强度时,方可进行注浆施工,以防止孔口管外侧冒浆。
- 底板注浆时,注浆终压必须达到2~3Mpa。
- 必须用耐高压的注浆管,抗压强度必须大于7Mpa,陈旧的注浆管必须及时更换。
4. 个人防护措施- 注浆施工人员必须戴防护眼罩,防止注浆液喷入眼睛;戴防护手套,禁止直接用手接触注浆液;严禁直接用嘴吸插入水玻璃桶的管子。
- 由于注浆施工中压力较大,两管接口要用丝扣或法兰连接,严禁用铁丝绑扎。
注浆管严禁对着施工人员,防止喷出的高压浆液伤人。
5. 紧急事故处理- 发现设备故障、漏电等紧急情况,应立即停止作业,切断电源,并报告相关部门。
- 如发生人员受伤,应立即进行现场急救,并迅速拨打急救电话。
三、交底人(此处填写交底人姓名及职务)四、旁站监理(此处填写旁站监理姓名及职务)五、日期(此处填写交底日期)六、接受人(全员)签字(此处填写所有接受交底人员的姓名及签字)七、备注1. 本安全技术交底适用于孔道注浆施工全过程。

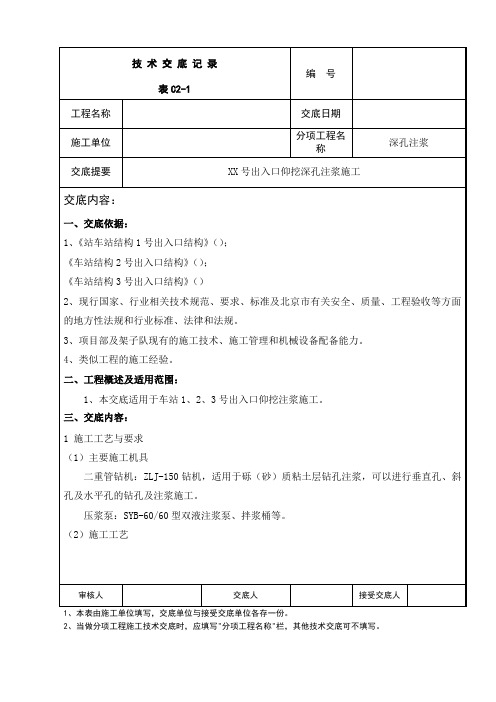

表C2-1工程名称交底日期施工单位分项工程名称深孔注浆交底提要XX号出入口仰挖深孔注浆施工交底内容:一、交底依据:1、《站车站结构1号出入口结构》();《车站结构2号出入口结构》();《车站结构3号出入口结构》()2、现行国家、行业相关技术规范、要求、标准及北京市有关安全、质量、工程验收等方面的地方性法规和行业标准、法律和法规。
3、项目部及架子队现有的施工技术、施工管理和机械设备配备能力。
4、类似工程的施工经验。
二、工程概述及适用范围:1、本交底适用于车站1、2、3号出入口仰挖注浆施工。
三、交底内容:1 施工工艺与要求(1)主要施工机具二重管钻机:ZLJ-150钻机,适用于砾(砂)质粘土层钻孔注浆,可以进行垂直孔、斜孔及水平孔的钻孔及注浆施工。
压浆泵:SYB-60/60型双液注浆泵、拌浆桶等。
(2)施工工艺审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1工程名称 交底日期 施工单位分项工程名称深孔注浆交底提要出入口仰挖深孔注浆施工交底内容:二重管钻机注浆工艺流程见图1。
(3)施工顺序二重管钻机注浆顺序示意见图2。
(4)注浆材料注浆材料采用水泥-水玻璃浆液。
图1注浆工艺流程图(4)注浆材料审核人交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
管线探测定孔位钻孔制浆压浆后退压浆结束移至新孔位A液送水A液C液C液钻孔水喷水加固后土壤(1)钻 孔(2)注 浆(3)回 抽(4)注浆完成混合室图2 二重管钻机注浆顺序图表C2-1工程名称交底日期施工单位分项工程名称深孔注浆交底提要出入口仰挖深孔注浆施工交底内容:(5)孔位布置注浆管沿拱部环向布置,环向间距0.5m,纵向间距0.5m,钻杆进尺12m,平行于拱顶曲线进深走向,佯挖段角度为上佯30度,佯挖段1、3号洞室为全断面注浆,详图见.(6)浆液配制浆液采用水泥-水玻璃双液浆。
一、交底目的为确保注浆钻孔施工过程中的安全,预防事故发生,特进行安全技术交底。
本交底适用于所有参与注浆钻孔施工的人员。
二、交底内容1. 人员安全1.1 进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品,包括安全帽、防护眼镜、防尘口罩、手套等。
1.2 作业人员必须经过专业培训,熟悉注浆钻孔操作规程和安全知识,并持有相应的操作资格证书。
1.3 严禁酒后作业,禁止疲劳作业。
2. 设备安全2.1 所有设备必须符合国家安全标准,并定期进行检修和维护。
2.2 钻机、泵、搅拌机等设备在启动前应检查其完好性,确保无故障。
2.3 电缆、电线必须挂设整齐,严禁拖地、浸水。
电线电缆有破皮等缺陷必须进行包扎处理。
3. 施工场地安全3.1 施工场地应有充足的照明,夜间施工时必须使用安全可靠的照明设备。
3.2 临时用电必须按照“一机、一闸、一漏、一箱”规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
3.3 施工场地应保持整洁,及时清理施工垃圾,防止滑倒事故发生。
4. 操作规程4.1 钻孔施工前,必须对钻孔位置进行勘查,确认无地下管线、电缆等设施。
4.2 钻孔过程中,操作人员应密切注意钻机状态,发现异常情况立即停止作业。
4.3 注浆过程中,应严格按照设计要求进行,控制注浆压力和流量,防止浆液溢出。
4.4 注浆结束后,应立即卸压,待浆液固化后再进行拆卸管路。
5. 应急处理5.1 发现火灾、触电、中毒等紧急情况,应立即停止作业,采取相应措施进行处置。
5.2 遇到突发事故,应立即启动应急预案,组织人员进行救援。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习并严格遵守安全技术交底内容。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
四、交底人(签字):五、接受人(签字):六、日期:七、备注:1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
隧道打孔注浆安全技术交底隧道打孔注浆是在地下工程建设中常用的一项技术,可以提高隧道的稳定性和密封性。
然而,由于工程环境的复杂性和注浆工作的特殊性,注浆作业的安全问题一直备受关注。
为了确保工作人员的安全,减少事故发生的风险,本文将对隧道打孔注浆安全技术进行交底。
首先,注浆作业前,必须进行详细的工程勘察和统筹规划,确定施工工艺和方案。
在进行打孔注浆前,需对地质条件进行全面分析,了解隧道岩层的强度、渗透性和稳定性等信息。
此外,还需要考虑注浆材料的性能和适用性,确保注浆效果满足设计要求。
其次,在注浆作业过程中,应选用符合国家标准和相关规范的注浆设备和材料,并严格执行操作规程。
工作人员必须熟悉注浆设备的使用方法和操作步骤,掌握相关知识和技能。
在操作过程中,应注意设备的安全使用,确保设备的运行稳定和操作人员的安全。
注浆材料的选择也是关键。
不同的地下工程和岩层条件需要选用不同的注浆材料。
在选择注浆材料时,要根据地质条件和注浆要求进行合理搭配。
同时,要确保注浆材料的质量可靠,避免使用劣质材料导致注浆失败或安全隐患。
在注浆施工过程中,必须要进行严格的安全防护措施。
工作人员应穿戴个人防护装备,包括安全帽、防护眼镜、防护服和防滑鞋等。
在进行高空作业时,要使用安全带和安全网,确保工作人员的安全。
此外,在注浆过程中,要设置良好的通风和照明设备,防止因浓度过高的有害气体或不良通风环境而引发的安全事故。
另外,注浆作业中要严格控制注浆压力和注浆量,避免超荷和过量注浆导致的隧道破坏和不可预测的变形。
在注浆过程中,要及时记录注浆参数,准确评估注浆效果,确保施工质量符合设计要求。
最后,在注浆作业后要进行严密的检查和监测工作。
通过对注浆后的工程进行巡视和测量,评估注浆效果是否符合预期,并及时修复可能存在的问题。
同时,还要加强对注浆后的隧道进行长期监测,确保隧道的安全和稳定。
总之,隧道打孔注浆是一项高风险的工作,对工作人员的安全要求极高。
注浆工程安全技术交底一、项目背景为确保注浆工程的安全进行,本次技术交底旨在向工程人员提供有关注浆工程的安全措施和操作要点的必要信息。
二、安全措施1. 确保施工现场安全- 所有工作人员必须遵守施工现场的安全规定和操作流程。
- 确保现场安全排查工作的及时进行,发现问题及时解决。
- 检查和维护施工设备的稳定性和安全性。
2. 做好防护措施- 所有工作人员必须佩戴必要的个人防护装备,如安全帽、护目镜、耳塞等。
- 进行作业时要保持良好的通风条件,避免有害气体积聚。
3. 严格遵守操作规程- 所有操作人员必须熟悉并遵守注浆工程的操作规程。
- 在操作过程中,严禁违反规程进行操作,如:超过负荷使用设备、操作不当等。
4. 安全出口和逃生通道- 在施工现场,要明确标示出安全出口和逃生通道,以确保万一发生事故时,人员能够迅速撤离。
三、操作要点1. 成型注浆管材料准备- 根据设计要求,选择合适的注浆管材料。
- 确保注浆管材料无损坏,检查是否存在裂纹或其他影响使用的问题。
2. 注浆管连接- 使用合适的连接方式将注浆管连接起来,如橡胶圈连接、螺纹连接等。
- 注浆管连接处要进行检测,确保连接牢固、密封性好。
3. 注浆液配制- 根据工程需要和设计要求,合理配制注浆液。
- 注浆液中的材料要符合相关规定,杜绝使用不合格材料。
4. 注浆设备操作- 使用注浆设备前,必须进行检查和维护,确保设备工作正常。
- 操作时要注意设备的负荷,避免超过额定负荷,防止发生事故。
四、总结本次注浆工程安全技术交底内容涵盖了施工现场安全措施和注浆工程的操作要点。
在实施注浆工程时,工程人员必须严格遵守安全规定和操作流程,确保施工过程的安全性和稳定性。
为了预防事故的发生,工作人员应始终保持注意和警惕,做好个人防护措施,并按要求正确使用注浆设备和材料。
注:本文档内容仅供参考,请根据具体工程需求和相关法规进行调整和补充。
一、工程名称:二、分部分项工程:三、工种:四、交底内容:一、安全意识教育1. 进入施工现场的人员必须认真学习并严格遵守《安全生产法》及国家、行业的相关安全规定,提高安全意识,确保自身和他人的生命安全。
2. 施工现场应设立明显的安全警示标志,如:“禁止烟火”、“危险区域”、“注意安全”等。
二、安全防护措施1. 进入施工现场的人员必须正确佩戴安全帽、防护鞋、防尘口罩等劳动保护用品。
2. 高空作业人员必须佩戴安全带,并系好保险绳,确保安全。
3. 电气设备操作人员必须经过专业培训,取得操作资格。
4. 施工现场应设置充足的照明设施,确保作业环境明亮。
三、施工操作规程1. 严格按照注浆施工技术规范进行操作,确保施工质量。
2. 注浆前,应检查设备、材料、工具等,确保其完好、安全。
3. 注浆过程中,应注意观察设备运行情况,发现异常立即停机检查。
4. 注浆时,应注意控制压力,避免超压运行。
5. 注浆结束后,应及时清理施工现场,确保环境卫生。
四、事故应急处理1. 发生事故时,应立即停止作业,组织人员进行救援。
2. 事故发生后,应及时上报上级领导,并做好事故调查、处理工作。
3. 加强施工现场的安全检查,防止类似事故再次发生。
五、其他注意事项1. 施工现场应保持整洁,物品摆放有序。
2. 施工过程中,应保持良好的沟通,确保信息畅通。
3. 严禁酒后上岗、疲劳作业。
4. 加强对施工人员的安全培训,提高其安全技能。
5. 定期对施工现场进行安全检查,确保安全生产。
六、交底人:七、旁站监理:八、日期:九、接受人(全员)签字:注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
一、工程概况1. 工程名称:_________________________2. 施工单位:_________________________3. 施工地点:_________________________4. 施工时间:_________________________二、交底目的为确保注浆钻孔施工过程中人员安全、设备安全及工程质量,特进行安全技术交底。
三、交底内容1. 施工人员安全注意事项(1)进入施工现场的人员必须按规定佩戴安全帽、防护眼镜、防护手套、防尘口罩等个人防护用品。
(2)禁止酒后、疲劳、带病上岗作业。
(3)作业人员必须接受岗前安全教育培训,掌握本岗位的安全操作规程。
(4)作业人员必须熟悉施工现场的安全设施、警示标志及安全通道。
2. 施工现场安全注意事项(1)施工现场应保持整洁,通道畅通,防止发生意外事故。
(2)临时用电必须符合国家相关规范,电缆、电线必须挂设整齐,严禁拖地、浸水。
(3)施工现场应有充足的照明,夜间施工必须使用安全电压。
(4)施工场地应有防滑措施,防止作业人员滑倒。
3. 注浆钻孔施工安全注意事项(1)钻孔前应检查钻机、钻具等设备是否完好,发现问题及时更换。
(2)钻孔过程中应保持钻机稳定,防止发生倾覆。
(3)钻孔过程中应密切关注钻头进尺、钻具磨损等情况,发现异常及时处理。
(4)钻孔过程中应保持孔口畅通,防止发生卡钻、埋钻等事故。
(5)注浆过程中应严格控制注浆压力,防止发生爆管、喷浆等事故。
(6)注浆结束后,应将钻杆、钻头等设备清洗干净,妥善保管。
4. 应急处理(1)发生火灾、触电、中毒等事故时,立即切断电源,并拨打报警电话。
(2)发生人员受伤事故时,立即进行现场急救,并拨打急救电话。
(3)发生设备损坏事故时,立即停止作业,进行维修或更换。
四、交底要求1. 施工单位应将本安全技术交底内容书面通知所有作业人员。
2. 作业人员应认真学习本安全技术交底内容,掌握安全操作规程。
3、材料准备
Na2SiO3·9H2O(水玻璃);H3PO4(磷酸);水泥;水;Gs注浆堵漏灵;冰醋酸
三、施工工法
(深孔二重管后退式注浆)WSS工法施工。
3.1 加固里程范围:

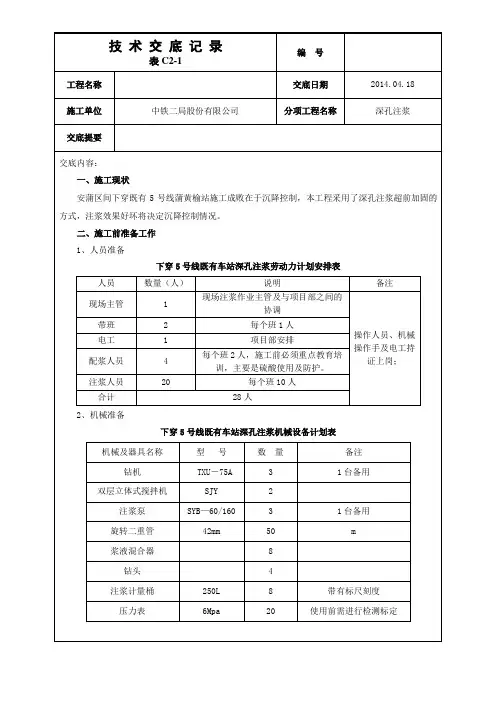

3.1.1试验段划分
根据下穿5号线特级风险源专项设计图纸,在:左K22+435~449.595,右
近新建车站采用台阶法施工;在:左K22+404.634~435,右K22+404.247~434
站里程段采用“CRD”工法施工。
为了落实专家意见,将左线K22+435~K22+449.595里程段设置为试验段。
采取三种不同的深孔注浆方案,若第一、二种方案实施过程中,安全质量及沉降难以控制则采取第三种方案。
三种方案分别为:
(1)第一段:K22+444.595~K22+449.595,该段长度为5m,进行半段面注浆。
图四:试验段第二段及第三段深孔注浆纵剖面图
)第三段:K22+435~K22+439.595,该段长度为4.595m。
在上台阶开挖10m,下台阶开挖后便封闭上下掌子面进行试验段第三段深孔注浆。
注浆范围在第二段的基础上增注两个隧道之间的土层。
详见图十。
注浆范围设计:
深孔注浆位置为加固段上台阶,根据左、右线设计孔径打设。
每次加固长度为12m,相互搭接2m(止浆段),每次开挖支护长度为10m,循环进行。
为了保证深孔注浆外环加固厚度,一定要控制好外环注浆管的外插角。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
