厨房卫生间墙面地面贴砖工程技术交底
- 格式:docx
- 大小:13.08 KB
- 文档页数:4
一、交底目的为确保卫生间贴砖施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、施工人员本次卫生间贴砖施工涉及的人员包括:瓦工、电工、质检员等。
三、施工范围本次施工范围为卫生间墙面、地面及部分墙面防水层。
四、施工注意事项1. 施工前准备1.1 施工前应对施工人员进行安全技术培训,确保施工人员了解施工安全要求。
1.2 检查施工工具、设备是否完好,安全防护设施是否齐全。
1.3 清理施工现场,确保施工环境整洁。
2. 施工过程2.1 瓦工施工时,应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
2.2 施工过程中,严禁酒后作业、疲劳作业。
2.3 严禁高空作业,如需进行高空作业,必须佩戴安全带,并设置安全防护措施。
2.4 瓦工施工时,应保持施工场地整洁,防止施工材料散落。
2.5 瓦工在施工过程中,应严格按照施工图纸和施工规范进行操作。
2.6 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关负责人。
3. 施工结束3.1 施工结束后,应对施工现场进行清理,确保无残留物。
3.2 施工人员应做好个人卫生,穿戴干净整洁的工作服。
3.3 对施工人员进行安全教育,提高安全意识。
五、安全技术措施1. 安全防护设施1.1 施工现场应设置安全警示标志,如“高空作业”、“小心滑倒”等。
1.2 施工现场应设置安全通道,确保人员通行安全。
1.3 施工现场应设置安全防护网,防止高空坠物。
2. 施工材料1.1 施工材料应选择符合国家标准的产品,确保施工质量。
1.2 施工材料应存放在干燥、通风的地方,防止受潮、变质。
3. 施工操作1.1 瓦工施工时,应严格按照施工规范进行操作,确保施工质量。
1.2 施工过程中,应保持施工场地整洁,防止施工材料散落。
六、安全责任1. 施工单位应负责施工过程中的安全管理,确保施工安全。
2. 施工人员应严格遵守安全操作规程,确保自身安全。
3. 质检员应对施工过程进行监督检查,确保施工质量。
墙地砖施工技术交底一、施工准备1、材料准备(1)墙地砖:品种、规格、图案、颜色应符合设计要求,质量应符合现行有关标准的规定。
(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证及复验报告。
(3)砂:中砂或粗砂,含泥量不应大于 3%。
(4)建筑胶:应符合环保要求。
2、主要机具(1)云石机、瓷砖切割机、角磨机、电钻、橡皮锤、水平尺、靠尺、线坠、小灰铲、勾缝溜子、勾缝托灰板等。
3、作业条件(1)墙面、地面基层已处理完毕,基层表面应平整、坚实、洁净,无油污、浮浆等杂物。
(2)预留孔洞、预埋件等已安装完毕,并经验收合格。
(3)墙地面的水电管线已安装完毕,并经验收合格。
(4)房间的标高和几何尺寸已校核无误。
二、施工工艺流程1、基层处理将基层表面的浮尘、油污等清理干净,对于表面不平整的部位,应采用水泥砂浆进行找平处理。
基层处理完毕后,应浇水湿润,但表面不得有明水。
2、弹线分格根据设计要求,在墙地面上弹出瓷砖的分格线。
弹线时应注意瓷砖的排列方式和缝隙宽度,确保美观整齐。
3、排砖根据弹线分格的结果,进行排砖。
排砖时应注意砖缝的对齐和对称,避免出现小半砖。
对于非整砖,应尽量排在次要部位或阴角处。
4、浸砖将瓷砖放入清水中浸泡 2 小时以上,取出晾干表面水分备用。
浸泡的目的是防止瓷砖吸收水泥砂浆中的水分,导致粘结不牢固。
5、铺贴瓷砖(1)墙面瓷砖铺贴先在基层上抹一层水泥砂浆,厚度约为 8-10mm,然后用橡皮锤将瓷砖轻轻敲实,使其与基层粘结牢固。
瓷砖铺贴应从下往上进行,每铺贴一行,应使用水平尺和靠尺检查平整度和垂直度,及时调整。
瓷砖之间的缝隙应均匀一致,一般为 1-2mm。
铺贴完毕后,用勾缝剂进行勾缝处理。
(2)地面瓷砖铺贴先在基层上均匀涂刷一层水泥浆,然后铺设一层干硬性水泥砂浆,厚度约为 30mm,用木抹子拍实抹平。
按照排砖的结果,将瓷砖铺贴在干硬性水泥砂浆上,用橡皮锤敲实。
地面瓷砖铺贴应从房间的一侧向另一侧进行,铺贴过程中应随时检查平整度和坡度,确保排水顺畅。

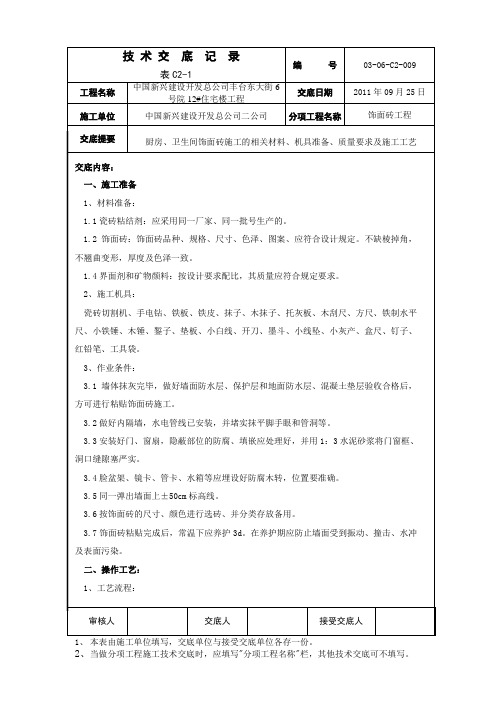

厨房卫生间面砖地面工程技术交底记录
厨房、卫生间面砖地面工程技术交底记录
年月日
工程名称:
分部工程:装饰装修(地面)
分项工程名称:厨房、卫生间面砖地面工程
交底内容:
1、所用材料应符合设计要求及规范规定。
面砖应进行试验。
2、地面面砖已完成。
3、清理基、弹线:将基层清理干净,表面灰浆皮要铲掉、扫净。
水平标高线弹在墙上。
4、厕、浴间地面板的上、下水等各种管道做完后,洞口应堵塞密实,并加有套管,验收合格后再做防水层,管口部位与防水层结合要严密,蓄水合格后才能做找平层。
5、按已弹好的线找坡(向地漏方向)。
做水泥砂浆找平层。
6、找平层完成后养护7天。
7、在找平层上用107胶水泥浆贴TS防水层(防水层应做试验)防水层在墙四周应上反20cm。
然后在TS防水层上做20厚1:2.5水砂浆保护层。
8、再做蓄水试验。
合格后贴面层。
9、面层应注意留2-3cm高差,向地漏方向有坡度。
在地漏口处面砖应割成放射状。
10、面砖完成并安装完卫生洁具后再做蓄水试验。
技术负责人:
交底人:
接受人:
感谢您的阅读!。
厨房、卫生间墙面、地面贴面砖工程技术交底一.工程名称:陕西五建第四项目二.分部工程:C1#C2#L楼装饰装修(墙面砖、地面砖)三.分项工程名称:厨房、卫生间墙面,卫生间地面,屋面,贴面砖工程四.交底内容:1、根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的面砖,分别堆放并保管好。
2、施工前应先做样板,样板完成后,必须经质监部门、监理,甲方、施工单位共同认定。
方可组织班组按样板要求施工。
3、墙面贴面砖工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴面砖→擦→勾缝→工完场清4、基层处理:烟道抹灰前墙面必须清扫干净,检查窗台窗套和腰线等处,对损坏和松动的部分要处理好,然后浇水润湿墙面。
5、吊垂直,找规矩,贴灰饼,冲筋。
6、贴面砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算面砖的块数,使两线之间保持整砖数。
可根据设计与面砖的品种、规格定出缝子宽度,但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
一般上部应用整砖。
7、面砖应挑送,使其颜色协调一致,表面平整,洁净,阳角应割角,套割应吻合,边缘应整齐,缝隙均匀,无空鼓现象。
8、面砖使用前1天应浸泡,浸泡前应认真检查面砖色泽,颜色和花纹不一致者严禁同时浸泡,面砖使用前不得有明水9、允许偏差:(mm)(1)表面平整:3(2)立面垂直:2(3)阴阳角方正:3(4)接缝平直:2(5)接缝高低差:0.5(6)接缝宽度110、地面砖镶贴:(1)地面砖镶贴:地面砖应预先选挑,使其规格颜色一致,符合设计要求和规范规定。
(2)基层:按水平线定出面层找平层厚度,拉好十字线,即可铺找平层砂浆,一般采用1:2的干硬性砂浆,稠度已手捏成团,落地粉碎为度。
铺前洒水湿润基层,干硬性砂浆表面用木杠或靠尺刮平,再用木抹子搓平,厚15mm。
铺贴:铺时将面砖四角同时放在铺好的干硬性砂浆上,先试铺合适后,翻开在砖背面抹一层水灰比为0.5的素水泥浆,然后将面砖轻轻放下,用橡皮锤轻击地面砖,使地面砖四角平整、对缝平直,铺完后,接着向两侧和后退方向镶贴直至铺完。
一、交底目的为确保卫生间贴砖施工过程中工人的生命财产安全,提高施工质量,特制定本安全技术交底。
二、施工人员本交底适用于所有参与卫生间贴砖施工的工人。
三、施工内容1. 清理基层:将残存在基层的砂浆粉渣、灰尘、油污等清理干净,并提前浇水湿润。
2. 打底:12mm厚1:3水泥砂浆打底,分层涂抹,每层厚度宜为5-7mm,随即抹平搓毛。
3. 弹线分格:按图纸要求,面砖规格及实际条件进行排砖、弹线。
4. 贴面砖:将面砖浸泡水中2小时以上,然后取出晾干待用。
抹8mm厚1:0.1:2.5水泥混合砂浆结合层,刮平,随抹随自上而下粘贴面砖。
5. 留缝和勾缝:为防止地砖因热胀冷缩而出现损坏,需要对地砖直接做留缝处理,用刮刀在地砖与地砖之间留缝。
四、安全技术措施1. 作业人员必须经过专业培训,熟悉施工工艺和安全操作规程。
2. 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
3. 施工前应检查施工工具和设备,确保其安全可靠。
4. 严格遵守高空作业安全操作规程,必要时佩戴安全带。
5. 严禁酒后作业,作业人员应保持良好的精神状态。
6. 施工过程中,应保持施工现场整洁,防止滑倒、摔伤等事故发生。
7. 在施工过程中,如遇恶劣天气,应立即停止施工,待天气好转后再继续施工。
8. 施工现场应配备必要的消防器材,如灭火器、消防水等。
9. 作业人员应穿着适合的防护服装,如防滑鞋、防护手套等。
10. 严格遵守施工现场用电安全规程,确保用电安全。
五、注意事项1. 铺贴前应确保墙面平整,如有裂缝应进行处理。
2. 粘结材料的涂抹要中间稍高于四周,用橡胶锤敲击表面以固定。
3. 粘结材料要挑和适当,一般墙面水泥与沙比例为1:4,地面水泥与沙比例为1:3。
4. 地面要打平,如有土建地面不平的情况,应使用水泥沙浆铺平。
5. 瓷砖装修另一个要注意的是防水层的处理,在贴设瓷砖前先打一层沥青防水层。
6. 瓷砖接口扫白水泥后要用藤丝刷净白水泥,不可在砖面上留有水泥污渍。

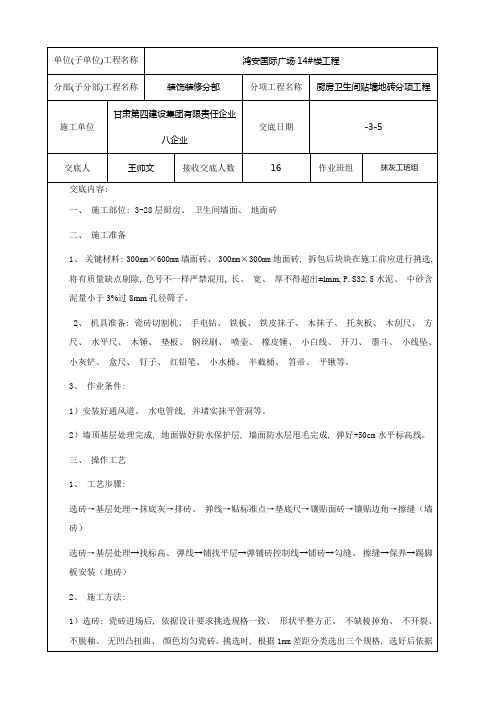

卫生间墙面、地面贴砖工程
技术交底
一、施工准备:
(一)、根据设计要求,按照各户砖的类型、规格明细表将各部位的砖根据数量放到位,做到同一房间的砖必须是同一批号、同一色号,要求搬砖时必须认真仔细,分清规格、编号,防止混淆。
(二)、搬运转时必须轻拿轻放,防止碰撞。
(三)、镶贴前,基体必须经过验收,无裂纹、空鼓、表面平整、垂直。
(四)、砂用5㎜孔径的筛片过筛。
二、墙面砖工艺流程:
基层处理→贴标志砖→镶贴→擦缝→清洁
(一)、首先进行抄平、弹线、套方:
按墙面基体的具体尺寸进行预排砖,合理安排破砖位置。
在同一墙面上砖块横竖排列,原则上不得有一行以上的半砖,如发生时,应合理安排,使之协调、美观。
遇到突出的管线、洁具、暖气设备时,应用整砖套割吻合,不得用破砖拼凑。
门窗洞口两侧贴整砖,向两侧排。
施工前应将每个套型贴出样板间,经检查合格后,再进行大面积施工。
(二)、基层处理:
贴砖前必须将基层浇水湿润,基层表面无空鼓、裂纹,表面平整垂直。
(三)贴标志砖:
标志点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点,标志点的间距为*或2*3m为宜。
面砖铺贴到此时将废砖敲掉。
三、镶贴:
镶贴面砖以前,砖墙面要提前一天润湿好,瓷砖要在施工前浸水,浸水时间不少于2h,然后取出晾至手按砖背无水迹,方可贴砖。
镶贴用1:1水泥砂浆(体积比),在瓷砖背面满抹灰浆,薄厚均匀,四边刮成斜边,厚度5㎜,注意边角饱满,瓷砖就位后用橡皮锤轻敲砖面,使之与临面平。
粘贴8-10块,用靠尺板检查表面平整。
阳角拼缝将面砖边沿切磨成45?斜角,保证接缝平直密实,阴角应大面砖压小面砖。
贴完一面墙面后要将横竖缝内灰浆清理干净。
四、擦缝:
待面砖贴好24h后,用白水泥浆满涂缝隙,用棉纱将缝隙擦干净,待稍有强度,用镏子勾缝,镏子可采用3㎜不掉色塑料圆线,保证平滑凹缝1-2㎜。
五、地砖铺贴:
施工准备:
(一)、墙四周弹好水平控制线。
坡度不小于%。
(二)、地面防水层已做完。
(三)、砂用8㎜孔径筛片过筛。
工艺流程:
基层处理→找标高弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护
1、将基层表面的浮土或砂浆铲掉,清扫干净。
2、根据房间尺寸及地漏坡度排砖,破砖排在远离门口及隐蔽处。
3、为了控制好位置和标高,应从门口开始铺贴,纵向先铺2行,以
次为标筋拉纵横线,铺贴时应从里面往外退着铺贴,人不得踏在铺好的砖面上,每块砖应跟线。
操作程序是:
○1、铺贴前将砖浸水湿润,晾至表面无明水时,方可使用。
○2、找平层洒水湿润,均匀涂刷素水泥浆。
○3、结合层采用干硬性砂浆,配合比为1:3(体积比),结合层厚度为30㎜左右,铺设厚度以放好面砖时高出面层标高线3-4㎜为宜。
结合层砂浆随拌随用,初凝之前用完,防止影响粘贴质量。
○4、铺砖时,砖背面朝上抹粘结砂浆,砂浆应满刮,做到面砖砂浆饱满,粘结牢固、密实。
铺完2-3行,应随时拉线检查缝格的平整度,如超出规定,应立即修改,将缝拨直拨匀,并用橡皮锤敲实。
○5、勾缝、擦缝;面砖铺贴24h后进行勾缝、擦缝工作,要求缝内砂浆密实、平整、光滑,随勾随将剩余浆清走擦净。
24h后洒水养护,并检查排水情况。
六、质量要求:
○1、墙砖立面垂直度<2㎜,表面平整度<2㎜,接缝角线度<2㎜,接缝高低差<㎜,接缝垂直度<1㎜,阴阳角方正<2㎜
○2、地砖平整度<2㎜,缝格平直<2㎜,接缝高低差<㎜,板块间缝隙平直度<2㎜,同时坡度均匀,排水畅通、不积水。
○3、墙地砖必须与基层粘结牢固,无空鼓现象。
七、成品保护:
○1、在铺贴操作过程中,对已安好的门、窗框、管道要加以保护。
○2、切割砖时不得放在刚铺好的砖面、作好地暖和防水的地面上操
作。
○3、灰层在凝结前应防止水冲、撞击和振动,注意其他专业施工时,不要破坏现有产品。
八、应注意的问题:
1、墙砖的半砖留在跟部,并预留出一块砖的位置做防水,防水做完后再铺贴。
2、厨房地砖贴到门裁口处,卫生间地砖贴至与洞口墙内侧平齐。
3、墙地砖必须切割整齐、平直,不得用钳子夹捏。
切割必须套割吻合,不得错槎。
地漏砖必须裁成圆形,不得裁成方形,砖高出地漏1-2㎜,并注意坡向。
4、每个房间的厨房、卫生间地砖在门口处的高度必须一致(线以下)。
找坡时四周高度保持一致。
5、小于80㎜的砖条不得粘贴。
6、缺棱掉角、色差太大的砖不得粘贴。
7、砖粘贴后必须经质检员检查验收,不合格及时返工,对不及时修正造成材料浪费或返工者,按材料价格赔偿,不按指定规格粘贴造成的浪费全由承包队承担。
交底人:
被交底人:
甘肃再就业建设工程(集
团)有限公司白银项目部
二〇一
〇年三月二十六日。
