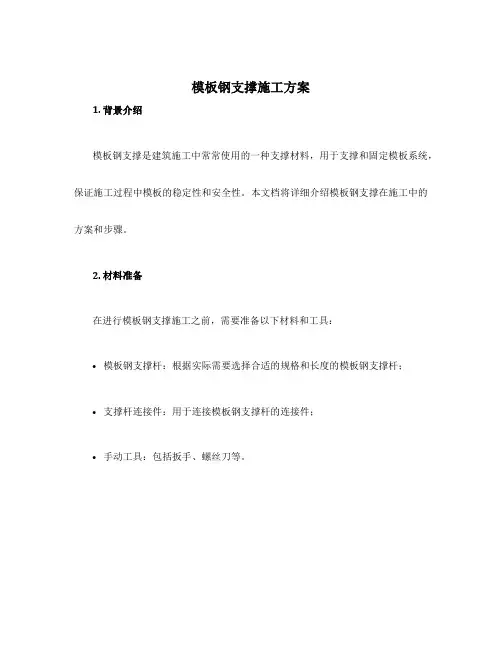

模板支撑施工方案

  • 格式:doc
  • 大小:202.00 KB
  • 文档页数:23

下载文档原格式

  / 23
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

模板支撑施工方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

目录

第一章工程概况......................................................... 错误!未定义书签。第二章模板搭设 ......................................................... 错误!未定义书签。

一、材料规格及要求 ............................................ 错误!未定义书签。

二、模板施工.......................................................... 错误!未定义书签。第三章模板支撑强度、稳定性验算........................... 错误!未定义书签。

一、楼板模板扣件钢管高支撑架计算................... 错误!未定义书签。

二、梁模板扣件钢管高支撑架计算书................... 错误!未定义书签。第四章模板拆除 ........................................................... 错误!未定义书签。第五章安全技术措施................................................... 错误!未定义书签。第六章附图 ............................................................ 错误!未定义书签。

第一章工程概况

工程名称纬智资通(昆山)有限公司生活馆新建工程

工程业主纬智资通(昆山)有限公司

设计单位化学工业部连云港建筑设计研究院

建筑面积7700M2

建筑高度

工程地点江苏省昆山经济技术开发区中华园路800号

结构形式框架结构

层数 3层

基础形式预应力管桩基础

本工程采用现浇钢筋混凝土框架结构,层高,现浇板最大厚度为150mm,梁截面尺寸为300*750mm和400*1000mm。

第二章模板搭设

一、材料规格及要求

梁底板为50mm厚的木板,排骨档为70×100mm的松木板;梁侧板、板模板采用18mm厚的多层板,柱模板采用30mm厚的多层板;扣件钢管支撑,钢管采用Φ48×。

模板及其支架应具有足够的刚度、强度和稳定性,能够可靠地承受新浇筑混凝土的自重和侧压力,及在施工过程中所产生的荷载。

二、模板施工

1、基础(承台、基础梁、基础梁)模板施工方法

(1)、按图纸设计要求弹出轴线和支模边线;

(2)、制作好的模板,用塔吊或人工搬运至操作点;

(3)、在模板之间的拼结处,每块模板均贴好一条通长的胶带,使模板与模板拼结紧密,以防漏浆;

(4)、在模板外表面弹出轴线,弹线具体位置要准确、线条清晰。

(5)、在模板拼装前要刷脱模剂,脱模剂要涂刷均匀,不宜太薄,以免起不到脱模剂的作用,也不要太厚,以免影响砼的外观;

(6)、安装模板:将准备好的模板内边对准基础表面或搂面上弹出的边线。拼装时先竖好外拼板,再竖内拼板,在安装模板的过程当中至少要二个人配合进行工作,每相邻的两块模板安装就位后,立即用小木档(75×100×250@500)在内外拼板的交接处的排骨档上,对模板进行临时固定。再进一步校正模板的垂直度、位置以及拼缝之间的严密性,然后用钢管进行最终固定,在固定的过程当中要注意随时对模板进行校正。

2、柱模板的施工方法:

柱子模板的安装主要考虑要保证垂直度和抵抗新浇砼的侧压力。

模板的安装:在以浇筑好的基础顶面上弹出柱的四周边线及轴线后,在柱底钉一小木框,用以固定模板和调节柱模板的标高。表面模板的临时固定方法同基础。每根柱子底部开一清扫孔,清扫孔的宽为柱子的宽度,高300mm。在模板支设好之后将建筑杂物清扫干净,然后将盖板封好。由于本工程为柱的高度大于2米,故应在从柱底到高2米的位置留设一浇筑孔,以防砼浇筑过程中产生离淅现象。模板初步固定之后,先在柱子高出地面或楼面300mm的位置加一道柱箍对模板进行临时固定,然后在柱顶吊下铅锤线,校正柱子的垂直度,确定柱子垂直度达到要求之后,箍紧柱箍。再往上每隔300mm加设一道柱箍,每加设一道柱箍都要对柱模板进行垂直度的校正。

在支柱模板的过程当中还要派专人检查,对每一根支设好的柱子都要对轴线进行复核,用吊线法对柱模的垂直度进行复核,用用钢卷尺复核轴线之间的距离,一旦发现误差超出误差允许的范围,应立即查找原因,加以纠正。

3、梁模板:

梁模板主要由底板和侧板组成,为承受垂直荷载,在梁的底板下每隔600mm 用横向钢管顶撑来承托,沿梁跨度方向钢管支撑的间距为700mm。

(1)、搭设排架:依照图纸,在梁下面搭设双排钢管,间距根据梁的宽度而定。立杆之间设立水平拉杆,互相拉撑成一整体,离楼地面200mm处设一道,以上每隔1200mm(底层)设一道,二层及以上每隔1200米设一道。在底层搭设排架时,先将地基夯实,并在地面上垫通长的垫板。

在排架支撑搭设的过程当中,组织人员进行操平工作:从基准点引出一个高于地面500mm基点,用水准仪操平,并在梁的两边的钢管上用红漆作好标志,用于确定承托梁底板的钢管位置。在搭设承托底板的钢管之前,应按公式:d=H-500-h-50,(式中:d——梁底板下表面即承托钢管上表面到所操水平线之间的距离;H

——所在层层高;h——梁高;50——梁底板的厚度),算出底板的具体位置。然后用钢卷尺沿每跨梁的两端的立杆,从红油漆的标志处往上量出d,确定支撑底板钢管的位置,架设好钢管,最大梁跨度为8米,底模板应起拱,起拱高度20mm,所以中间的承托钢管高度应再加上起拱高度。

(2)、梁底板的固定:将制作好的梁底板刷好脱模剂后,运致操作点,在柱顶的梁缺口的两边沿底板表面拉线,调直底板,底板伸入柱模板中。调直后在底板两侧用扣件固定。

(3)、侧模板的安装:为了钢筋绑扎方便,侧模板安装前先放好钢筋龙,也可以先支好一侧模板后,帮扎钢筋笼,然后再安装另一侧模板。

将制作好的模板刷好脱模剂,运致操作点;侧模的下边放在底板的承托上,并包住底板,侧模不得伸入柱模,与柱模的外表面连接,用铁钉将连接处拼缝钉严,但决不允许影响柱模顶部的垂直度即要保证柱顶的尺寸。在底板承托钢管上架立管固顶侧板,再在立管上架设斜撑。立管顶部与侧模平齐,然后在立管上架设横档钢管,使横档钢管的上表面到侧模顶部的高度刚好等于一钢管的直径。(主要用于板模板支撑)

4、板模板

沿板长跨方向,在小横档钢管上满铺承托板模板的钢管,钢管平行于板的短跨。对于长跨较长的板,如果一块标准板铺不到位,应在中间加一根木横档用于固定模板。在板与柱交接的地方,应在板上弹出柱的边线,弹线要垂直、清晰,尺寸要准确,做到一次到位。在支板模板的过程当中,要时时校正梁上部的尺寸,二人配合工作,一个人控制梁上部的尺寸,另一人将板模板钉在四周梁侧模板上,使板的边沿与梁侧模的内表面在同一平面内,钉子间距为300MM—500MM。板与柱交接处,将板模板钉在柱的模板上,要保证柱的尺寸,并做到接缝严密。

模板上拼缝、接头处应封堵严密,不得漏浆;模板上小的孔洞以及两块模板之间的拼缝用胶布贴好。模板支好后,清扫一遍,然后涂刷脱模剂。

5、剪力墙的模板施工方法见附后平面图。

二、支架的搭设

1、搭设排架:依照图纸,在框架梁下面搭设双排立管,间距为600-800 mm,设水平拉杆,间距为1200mm。离楼地面200mm处设一道。在底层搭设排架时,先将地基(回填土)分别沿南北、东西方向分2次碾实至承载力f=4T/m2,并在地面上垫300×1200mm垫板。纵横两方向的竖管均布置连续的剪刀撑。
