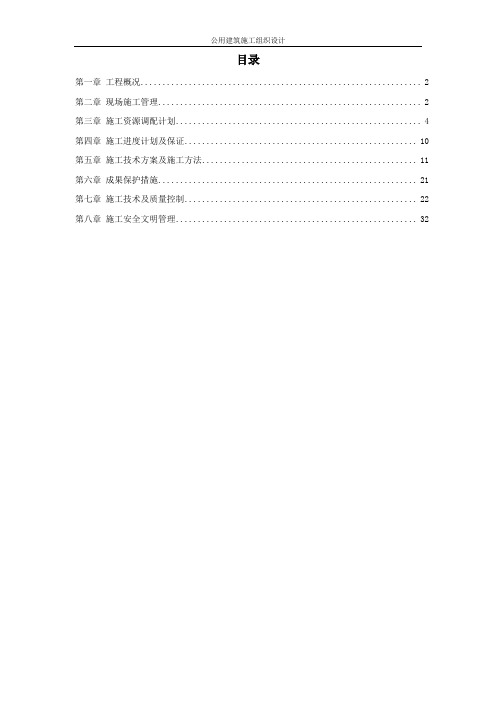

某栋公建施工组织设计
- 格式:doc
- 大小:1.65 MB
- 文档页数:132
1.室内消火栓(含灭火器)系统1.1消火栓系统组成本系统由消火栓管道、消火栓箱、水泵、水箱、稳压装置及水泵接合器组成。
1.2施工工艺1.2.1施工准备(1)消火栓管道施工前,认真熟悉施工现场各种管道的位置及走向,根据有压让无压、支管让主管等避让原则组织施工。
(2)结合消火栓施工图纸认真核实现场套管的预埋和孔洞的预留。
(3)施工机具、材料到达施工现场满足使用要求。
(4)现场水、电满足连续施工要求。
(5)设备基础经检验符合设计要求,达到安装条件。
1.2.2工艺流程1.2.3管道安装:(1)消防给水管道根据设计要求,采用内外壁热镀锌钢管,DN<100丝扣连接,DN≥100沟槽连接。
(2)管道支吊架在安装前应除锈垢并涂防锈漆,加刷银粉漆两道防腐。
(3)管道支架设在建筑结构上,管道支吊架的间距、防晃支架的设置均应在施工图纸中标明且满足规范要求, 并在管道拐弯处增设防晃支架。
(4)严格按照施工图纸及相关规范、标准的规定进行管道施工。
(5)管道安装前,要清除管内的油污、油脂或污物。
(6)管道安装与墙壁平行,管材的切割采用切割机,并去除管口内外毛刺。
(7)每天施工后对管道进行封堵,以防湿气或其它杂物污染整个系统或堵塞管道。
(8)管道的接口不藏在墙壁或楼板之内。
1.2.4管道沟槽连接(1)钢管的压制◆明确管子的加工尺寸,准备好相应管径的成套连接件。
◆用切割机将管子按所需长度切割,切口平整,端面垂直于管轴线,误差不超过外径的1%,最大不超过2mm。
切口处若有毛刺用砂轮或锉刀打磨光滑。
◆将需要加工沟槽的管子水平架设在沟槽机和尾托架上。
◆将管子端面与滚槽机止推面贴紧,使管轴线与滚槽机止推面呈90º。
◆启动滚槽机电源,同时缓慢压液压手柄,利用上、下压轮缓慢压出沟槽。
◆停止滚槽机电源,用游标卡尺测量沟槽的深度和宽度。
若不符合沟槽的深度和宽度要求,重新启动滚槽机电源,直至符合要求。
◆当沟槽的深度和宽度符合要求时,取出管子使滚槽机卸荷。
某工程施工组织设计方案一、工程概况某工程施工地点位于我国某城市,工程主要包括一栋高度为200米的办公楼、两栋高度分别为100米的住宅楼以及相应的配套设施。
工程占地面积约为20000平方米,总建筑面积约为60000平方米。
工程结构类型为框架-核心筒结构,基础采用桩基承台基础。
工程预计工期为24个月,工程总投资约为4亿元。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、规范和标准进行施工,确保工程质量达到优良水平。
2. 保障施工安全:落实安全生产责任制,加强施工现场安全管理,确保施工过程中不发生安全事故。
3. 提高施工效率:合理组织施工流程,优化资源配置,提高施工进度,降低施工成本。
4. 环境保护:遵循环保法规,采取有效措施,减少施工过程中对环境的影响。
5. 文明施工:加强施工现场文明管理,营造良好的施工环境,提高员工待遇,关爱农民工权益。
三、施工组织设计方案1. 施工进度计划:根据工程总量和施工特点,制定合理的施工进度计划,确保工程按期完成。
2. 施工平面布置:合理规划施工现场,划分施工区域,确保施工顺利进行。
3. 施工人员组织:根据工程需求,合理配置各类施工人员,加强人员培训,提高施工技能。
4. 施工材料管理:建立材料供应体系,确保材料质量及供应,降低材料成本。
5. 施工设备配置:合理选择施工设备,提高设备利用效率,降低设备投入成本。
6. 施工质量控制:建立健全质量管理体系,加强施工过程质量控制,确保工程质量。
7. 施工安全管理:制定安全事故应急预案,加强施工现场安全巡查,落实安全防护措施。
8. 施工环境保护:采取有效措施,减少施工过程中对环境的影响,确保环保要求达标。
9. 施工文明管理:加强施工现场文明施工管理,提高员工待遇,关爱农民工权益。
四、施工组织设计实施与监控1. 建立健全施工组织设计管理制度,确保施工组织设计得以有效实施。
2. 定期对施工组织设计执行情况进行检查,发现问题及时整改。
某楼施工组织设计范本1. 引言本文档旨在提供某楼施工组织设计的范本,以帮助施工项目管理人员进行组织与规划。
施工组织设计是一个重要的工作,它涉及到资源的合理配置、工作任务的分配、进度的控制等方面,对项目的顺利进行起到至关重要的作用。
2. 项目概述本项目是某楼的施工工程项目,包括土建施工、装修工程、机电安装等多个施工专业。
总工期为6个月,总建筑面积为XXXX平方米。
本文档将从以下几个方面进行组织设计的阐述。
3. 组织结构与职责划分根据项目的特点和需求,我们建议采用以下组织结构:3.1 项目经理部项目经理部作为项目的总指挥机构,负责项目的整体管理和协调工作。
项目经理部应设立以下职位:•项目经理:负责项目的整体规划、组织、实施和控制。
•项目副经理:协助项目经理完成项目管理工作。
•质量控制经理:负责项目的质量管理和控制。
•安全经理:负责项目的安全管理和协调。
3.2 工程部工程部是项目的核心执行机构,负责具体的施工任务。
工程部应设立以下职位:•总工程师:负责编制施工方案和工序计划。
•施工队长:负责指导施工人员进行施工作业。
•质量检验员:负责对施工过程进行质量检验。
•安全员:负责施工现场的安全巡查和管理。
3.3 资源部资源部负责对项目所需资源进行统筹管理和协调。
资源部应设立以下职位:•采购经理:负责项目所需材料和设备的采购工作。
•设备管理员:负责对项目所需设备的管理和维护。
•仓库管理员:负责对项目所需材料的仓库管理。
4. 里程碑时间表根据项目的总工期和工程内容,我们制定了以下的里程碑时间表:时间节点里程碑事件月份1 土建施工完成月份2 电气安装完成月份3 通风空调安装完成月份4 继电器安装完成月份5 配电箱安装完成月份6 网络布线和装修完成月份6 项目完工,验收交付5. 施工进度计划根据项目的工期要求和施工内容,我们制定了以下的施工进度计划:5.1 土建施工计划•月份1:地基、基础施工•月份2:主体结构施工•月份3:内外装修施工•月份4:道路、绿化施工•月份5:收尾工程施工5.2 机电安装计划•月份2:电气线路布线•月份3:通风空调安装•月份4:继电器安装•月份5:配电箱安装•月份6:网络布线6. 施工安全保障措施在施工过程中,为确保工人的人身安全和项目进展平稳,我们将采取以下安全保障措施:•严格落实安全生产责任制,明确责任人员和责任范围。
第1篇一、工程概况本工程位于某市东郊某地,占地面积约为12000平方米,总建筑面积为8万平方米。
该住宅小区由6栋住宅楼、1栋配套商业楼、1栋幼儿园及地下车库组成。
建筑风格现代简约,结构形式为钢筋混凝土框架剪力墙结构。
住宅楼层数为18层,层高2.9米,商业楼为3层,幼儿园为2层,地下车库为2层。
二、施工部署1. 施工顺序:首先进行基础施工,然后进行主体结构施工,接着进行装饰装修施工,最后进行室外配套施工。
2. 施工组织安排:成立项目经理部,下设工程技术部、质量安全部、材料设备部、财务部、人力资源部等职能部门。
各职能部门明确职责,确保工程顺利进行。
3. 施工进度计划:根据工程特点,编制详细的施工进度计划,确保工程按期完工。
4. 施工质量控制:严格执行国家相关标准和规范,加强施工过程中的质量控制,确保工程质量达到设计要求。
5. 施工安全管理:加强施工现场安全管理,确保施工安全。
三、施工准备1. 施工现场准备:平整场地,设置临时设施,确保施工顺利进行。
2. 施工技术准备:编制施工方案,组织技术人员进行技术交底,确保施工技术正确、合理。
3. 施工人员准备:组织施工人员培训,提高施工人员的技术水平,确保施工质量。
4. 施工材料准备:根据施工进度计划,提前准备施工材料,确保材料供应及时。
5. 施工设备准备:提前采购、租赁施工设备,确保施工设备满足施工需求。
四、资源配置1. 劳动力:根据施工进度计划,合理配置劳动力,确保施工进度。
2. 主要材料:提前采购、运输主要材料,确保材料供应。
3. 施工机械:根据施工需求,合理配置施工机械,确保施工顺利进行。
4. 施工检测设备:配备必要的检测设备,确保施工质量。
五、主要施工方案1. 基础施工:采用钻孔灌注桩基础,施工过程中严格控制桩位、桩径、桩长等参数。
2. 主体结构施工:采用钢筋混凝土框架剪力墙结构,施工过程中严格控制混凝土强度、钢筋保护层厚度等参数。
3. 装饰装修施工:按照设计要求,采用涂料、石材、瓷砖等材料进行装饰装修,确保装修质量。
上海某大型公建工程施工组织设计(白玉兰奖)目录第一章编制说明 (1)1.1 编制范围 (5)1.2 编制依据 (5)第二章工程概况 (6)2.1 建筑设计 (6)2.2 结构设计 (6)2.3 机电设备安装工程 (6)2.4 施工条件 (6)第三章施工部署 (7)3.1 工程目标 (7)3.1.1 质量目标: (7)3.1.2 安全目标: (7)3.1.3 文明施工目标: (7)3.1.4 工期目标: (7)3.2 施工区段的划分 (7)3.3 施工顺序 (7)3.4 施工工艺总流程 (7)3.5 施工组织机构 (7)3.5.1 管理班子配备 (7)3.5.2 主要管理人员职责 (8)第四章主要分部分项工程施工技术方案 (9)4.1 基坑围护及土方开挖施工方案 (9)4.1.1 概况 (9)4.1.2 施工顺序 (9)4.1.3 施工工艺流程 (9)4.1.4 基坑水泥搅拌桩止水帷幕 (9)4.1.5 钻孔灌注围护桩 (10)4.1.6 降水与排水 (13)4.1.7 基坑土方开挖 (14)4.1.8 复合土钉墙施工 (15)4.1.9 钢支撑安装 (15)4.1.10 监控量测 (16)4.2 基坑围护工程的拆除及清理 (18)4.2.1 支撑拆除 (18)4.2.2 支撑处防水处理 (18)4.2.3 拆除后垃圾清理 (19)4.2.4 拆除注意事项 (19)4.3 地下结构施工方案 (19)4.3.1概述 (19)4.3.2施工顺序 (19)4.3.3施工工艺流程 (19)4.3.4主要施工方法 (19)4.4 地上结构施工方案 (25)4.5 屋面工程 (30)4.6 玻璃幕墙系统 (33)4.7 装饰装修工程 (35)4.7.1 抹灰 (35)4.7.2 楼地面 (35)4.7.3 墙面 (41)4.7.4 吊顶 (45)4.7.5 门窗 (46)4.8 机电安装系统 (49)4.8.1 安装与土建的配合 (49)4.8.2 安装与二次装修的配合 (50)4.8.3 安装与建设单位的配合 (50)4.8.4 给、排水工程 (51)4.8.5 消防系统(含立管、喷淋、消火栓) (54)4.8.6 电气系统 (58)4.8.7 通风系统 (64)4.9 室外道路、下水道 (67)第五章施工进度计划及工期保证措施 (72)5.1 施工进度计划 (72)5.1.1 总体施工进度计划 (72)5.1.2 单体施工进度计划 (72)5.2 工期保证措施 (73)5.2.1 成立工期组织机构 (73)5.2.2 组织保证 (73)5.2.3 劳动力保证 (74)5.2.4 材料保证 (74)5.2.5 机械保证 (74)5.2.6 技术保证 (74)5.3 工期奖罚措施 (74)第六章施工总平面布置 (75)6.1 布置原则 (75)6.2 布置内容 (75)6.3 施工平面布置图 (77)6.4 临时用地计划 (78)第七章保证安全、文明生产的技术措施 (78)7.1 保证安全的技术措施 (78)7.1.1 安全管理体系建立 (78)7.1.2 重要分项工程采取的安全技术措施 (78)7.1.3 安全施工违约罚款措施 (80)7.2 保证文明生产的技术措施 (80)7.2.1 文明施工管理体系 (80)7.2.2 文明施工管理措施: (81)7.2.3 文明施工违约罚款措施 (82)7.3 渣土垃圾的整治处置和违约处罚措施 (82)第八章保证质量的技术措施 (82)8.1 质量管理组织机构 (82)8.2 质量保证措施 (82)8.3 重要分项质量保证措施 (83)8.4 完不成质量目标罚款措施 (85)第九章成品保护措施 (85)第十章工程意外、紧急情况下的应急预案和反应机制 (86)10.1 应急预案的任务和目标 (86)10.2 应急救援组织机构情况 (86)10.3 应急救援组织机构的职责、分工、组成 (87)10.3.1 一级应急反应组织机构各部门的职能及职责 (87)10.3.2 二级应急反应组织机构各部门的职能及职责 (87)10.3.3 应急反应组织机构人员的构成 (88)10.4 应急救援的培训与演练 (88)10.4.1 培训 (88)10.4.2 演练 (88)10.5 事故报告指定机构人员、联系电话 (89)10.6 救援器材、设备、车辆等落实 (89)10.7 应急救援预案的启动、终止和终止后工作恢复 (89)第十一章劳动力、材料、机械设备需用计划 (89)11.1 劳动力需用计划 (89)11.2 材料需用及进场计划 (90)11.3 机械设备需用及进场计划 (91)第十二章总承包管理、施工配合措施 (93)12.1 总承包管理措施 (93)12.1.1 本工程总承包管理特点 (93)12.1.2 总承包管理组织机构 (94)12.1.3 总承包管理主要措施 (94)12.2 施工配合措施 (95)12.3 需要招标人配合和保障要求 (95)附件1 临时用地需求表 (96)附件2 施工总体网络计划图 (92)附件3 生产楼施工网络计划图 (93)附件4 管理办公搂施工网络计划图 (94)附件5 专家值宿搂施工网络计划图 (95)第一章编制说明1.1 编制范围本施工组织设计,根据《**中心建设工程施工总承包(除桩基)招标项目》文件的要求,对属于项目施工承包范围的项目做重点的设计,对属于总承包管理和施工协调及配合的项目做详细的管理和配合措施。
1.室内消火栓(含灭火器)系统1.1消火栓系统组成本系统由消火栓管道、消火栓箱、水泵、水箱、稳压装置及水泵接合器组成。
1.2施工工艺1.2.1施工准备(1)消火栓管道施工前,认真熟悉施工现场各种管道的位置及走向,根据有压让无压、支管让主管等避让原则组织施工。
(2)结合消火栓施工图纸认真核实现场套管的预埋和孔洞的预留。
(3)施工机具、材料到达施工现场满足使用要求。
(4)现场水、电满足连续施工要求。
(5)设备基础经检验符合设计要求,达到安装条件。
1.2.2工艺流程1.2.3管道安装:(1)消防给水管道根据设计要求,采用内外壁热镀锌钢管,DN<100丝扣连接,DN≥100沟槽连接。
(2)管道支吊架在安装前应除锈垢并涂防锈漆,加刷银粉漆两道防腐。
(3)管道支架设在建筑结构上,管道支吊架的间距、防晃支架的设置均应在施工图纸中标明且满足规范要求, 并在管道拐弯处增设防晃支架。
(4)严格按照施工图纸及相关规范、标准的规定进行管道施工。
(5)管道安装前,要清除管内的油污、油脂或污物。
(6)管道安装与墙壁平行,管材的切割采用切割机,并去除管口内外毛刺。
(7)每天施工后对管道进行封堵,以防湿气或其它杂物污染整个系统或堵塞管道。
(8)管道的接口不藏在墙壁或楼板之内。
1.2.4管道沟槽连接(1)钢管的压制◆明确管子的加工尺寸,准备好相应管径的成套连接件。
◆用切割机将管子按所需长度切割,切口平整,端面垂直于管轴线,误差不超过外径的1%,最大不超过2mm。
切口处若有毛刺用砂轮或锉刀打磨光滑。
◆将需要加工沟槽的管子水平架设在沟槽机和尾托架上。
◆将管子端面与滚槽机止推面贴紧,使管轴线与滚槽机止推面呈90º。
◆启动滚槽机电源,同时缓慢压液压手柄,利用上、下压轮缓慢压出沟槽。
◆停止滚槽机电源,用游标卡尺测量沟槽的深度和宽度。
若不符合沟槽的深度和宽度要求,重新启动滚槽机电源,直至符合要求。
◆当沟槽的深度和宽度符合要求时,取出管子使滚槽机卸荷。
某大厦工程建设施工组织设计1. 引言本文档旨在对某大厦工程建设施工组织设计进行详细说明和解释。
施工组织设计是一个重要的阶段,它涉及到工程项目的规划、安排和管理,对项目的顺利进行起着重要的作用。
本文档将从工程概述、施工组织结构、施工方案和资源安排等方面进行说明和设计。
2. 工程概述某大厦工程是一座多层建筑,总建筑面积为xxxx平方米。
工程包括地基基础、主体结构、装饰装修、给排水、电气照明、通风空调等多个专业分部。
工程总体计划工期为xxxx天,预计投资为xxxx万元。
3. 施工组织结构为了保证工程施工的顺利进行,确保质量、安全和效率,某大厦工程拟设立如下施工组织结构:3.1 项目部项目部是工程施工的总指挥部,负责对项目的整体组织、协调和管理。
项目部包括项目经理、副经理、质量安全专员、技术员等职位,分工明确、协同配合,确保工程按时按质完成。
3.2 施工分包队施工分包队是负责具体工程施工的执行团队,包括施工队长、技术工人、操作工等。
施工分包队需要按照项目部的要求,按时按质完成施工任务,并确保安全施工。
3.3 监理单位监理单位是对工程施工进行监督和检查的第三方机构,必要时可以提出相关建议和指导,以确保工程施工的合规性和质量。
4. 施工方案施工方案是在施工组织设计的基础上,对具体施工过程进行规划和安排。
根据某大厦工程的具体要求和现场情况,我们拟制出以下施工方案:4.1 地基基础施工方案地基基础施工方案包括地面土方开挖、地基基础处理、桩基施工等内容。
具体包括施工顺序、工具设备、施工工序等。
4.2 主体结构施工方案主体结构施工方案包括预制构件安装、钢筋混凝土浇筑、支模拆除等内容。
具体包括施工流程、安全措施、质量要求等。
4.3 装饰装修施工方案装饰装修施工方案包括墙面施工、地面铺装、门窗安装等内容。
具体包括施工步骤、材料要求、施工质量等。
5. 资源安排为了顺利完成某大厦工程施工,我们需要合理安排和利用各种资源,包括人力资源、物质资源和财务资源等。
办公楼施工组织设计范本1.办公楼施工组织设计第一章工程概况第二章施工布置及施工进度计划一、施工组织与劳力安排1.施工组织管理人员配备项目部有生产、技术、质检、预算、材料供应等管理人员组成,下设瓦工、木工、钢筋工、安装工、电工等各专业施工班组。
在项目经理的直接领导下,负责计划、生产协调。
质量,安全目标实施,统一管理,确保工程优质安全、高效地完成。
2.劳力安排二、施工布署一、施工程序本工程采用先地下后地上,先主体后装修,先室外后室内,先顶棚后墙面的施工顺序施工。
施工工艺流程见下图:(二)运输机械设备选配垂直运输采用QTG25A塔吊台,塔吊在垂直运输过程中兼顾水平运输。
(三)能源、资源消耗1.施工用水:施工用水现场打深水井,生活用水由我方购买矿泉水解决。
2.施工用电:(四)指标办公楼有效工期90天。
工程质量:达到合格标准。
(五)施工布署。
第三章主要分部分项工程施工方法一、土方工程;基底标高米,基础土方采用机械开挖,人工配合清理,土方堆放离坑边的距离不少于1m。
现场除留足回填用土外,其余部分全部外运或与建设单位协商存放在适当的地方。
二、基础回填土:基础施工完成后,应进行基坑及室内地坪回填。
回填土采用机械夯实,人工补夯边角的方法进行。
回填时要分层夯实,每层的虚铺厚度不得超过25cm。
夯填时,不得砸碰基础.三、钢筋工程:1、钢筋在施工现场统一下料制作、绑扎。
2、钢筋所用的垫块必须用细石砼制作,并养护到期,保证其强度,防止破碎。
柱插筋位置应正确,必须认真校核其位置,避免出现位移。
钢筋的接头形式应符合设计要求。
3、钢筋采用闪光对焊,设置在同一构件内的接头应互相错开。
在任一搭接接头中心长度为钢筋直径HRB335(II)31d(d≤25)同一根钢筋不得有2个接头,在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不宜超过50%。
4、混凝土板的钢筋采用绑扎搭接,但是接头的位置及长度应符合设计要求,保证钢筋位置准确,板的上下层钢筋之间应用马凳加以支撑。
某楼建设工程施工组织设计一、项目概述某楼建设工程是位于某地的一座多功能综合楼宇工程,总建筑面积约为X平方米,共有X层。
本文档旨在制定施工组织设计,确保项目按时、按质、安全顺利进行。
二、组织管理机构1.总体架构图请参见下图:总体架构图总体架构图2.施工组织管理机构施工组织管理机构主要包括:•项目经理•技术负责人•施工班组长•安全员•质量员•材料员•劳务员三、施工方案1.施工方法与工艺本项目将采用钢筋混凝土结构施工方法,主要工艺包括:•地基基础施工•楼体结构施工•室内装修施工具体施工流程如下:1.地基基础施工–地面清理与平整–地基开挖与加固–基础混凝土浇筑2.楼体结构施工–构筑物主体布置–钢筋安装与焊接–混凝土浇筑3.室内装修施工–墙面砌筑–地板铺设–局部装修为保证施工的顺利进行,需要合理配置以下资源:•人力资源:工程技术人员、施工人员、安全人员等•物资资源:建筑材料、设备工具等•机械设备:混凝土搅拌机、塔吊、升降机等四、施工组织措施1.施工安全措施为确保施工安全,采取以下措施:•建立完善的安全管理制度,明确岗位责任和管理权限。
•安排专人进行安全培训,提高施工人员的安全意识。
•设置警示标志和安全警示线,保证工地秩序。
•准备应急救援设备,提供紧急救援措施。
2.质量控制措施为确保工程质量,采取以下措施:•制定详细的质量检查计划和标准,确保工程符合相关规范。
•严格把控施工材料的质量,杜绝使用假冒伪劣材料。
•建立质量验收制度,及时发现并纠正质量问题。
•配备专职质量员,进行日常巡检,保障施工质量。
3.施工进度控制为确保工程按时完成,采取以下措施:•制定详细的施工计划,合理安排施工工序。
•定期召开施工进度例会,及时跟进工程进度。
•配备专职进度员,监控施工进度,推动项目进展。
五、项目风险与对策1.施工风险分析根据项目情况,可能存在以下施工风险:•自然因素:如恶劣天气、地质灾害等可能影响施工进度。
•人为因素:如施工人员违规操作、安全意识不强等可能引发事故。
目录................................................................................................................................... 错误!未定义书签。
第一章综合说明. (6)1、编制目的 (6)2、编制依据 (6)2.1招标文件 (6)2.2主要图纸 (6)2.3主要规程、规范 (6)2.4主要标准 (9)2.5主要图集 (10)2.6主要法规、文件 (11)2.7质量管理标准 (11)3、气侯、自然条件概况 (11)4、水文地质情况 (12)5、公司各项管理制及三合一管理体系文件 (12)第二章工程概况及工程特点 (13)1、工程概况 (13)1.1 工程建设概况 (13)1.2工程建筑设计概况 (13)1.3 工程结构设计概况 (15)1.4 设备安装概况 (16)2、工程特点与施工条件 (17)第三章施工部署 (18)1、项目目标 (18)1.1 工期目标 (18)1.2 质量目标 (18)1.3 现场管理目标 (18)1.4 项目管理目标 (18)1.5施工环境目标 (18)1.6安全目标 (18)1.7服务目标 (18)2、施工流水段的划分 (18)3、项目部组织机构 (18)4、本工程采用的新技术、新工艺 (24)第四章施工进度计划 (25)1、工程施工的主要内容、进度安排说明及其施工顺序 (25)2、施工总进度计划及附表 (25)第五章施工准备及主要资源配置计划 (25)1、施工现场的准备 (25)1.1、临时用水设计方案 (25)1.2、临时消防系统 (26)1.3、生产给水系统 (26)1.4、排水系统 (26)2、现场临时用电设计方案 (26)3、临建设施设计 (27)3.1 办公室、生活区设施的布置 (27)3.2 标养室、门卫室 (27)3.3 临时厕所 (27)3.4 清洁池 (27)3.5 现场道路、材料堆场 (27)4、技术准备 (27)4.1 图纸会审 (27)4.2 检验批划分 (28)4.3编制有针对性的施工组织设计、施工方案和技术交底 (30)4.4坚持图纸内审制 (30)4.5人员培训 (30)4.6认真编制施工方案 (30)4.7测量、计量、试验的配置及试验计划 (30)4.8新技术的推广及分工 (32)5、质量准备 (32)5.1质量计划 (32)5.2分项工程样板控制检验计划 (33)6、资金准备计划 (33)7、资源配置计划 (33)7.1 劳动力组织计划 (33)8、物资供应 (35)第六章施工平面布置图 (38)1、施工平面布置说明 (38)1.1 现场出入口及围墙布置 (38)1.2现场道路、机械、设备、施工区以及施工设施的布置 (38)1.3 装修阶段平面布置 (38)2、施工平面布置图附后 (38)第七章主要项目施工方案 (39)1 、基础、主体结构 (39)1.1 施工准备 (39)1.2 测量工程、防止沉降措施及其观测 (39)1.3 土方工程(含基坑排水) (42)1.4 砌筑工程 (43)1.5 钢筋工程 (44)1.6 模板工程 (47)1.7 混凝土工程 (53)1.8 脚手架工程 (64)2、装饰工程 (67)2.1 概况 (67)2.2 装修阶段主要工序交叉措施 (68)2.3 门窗工程 (68)2.4 楼地面工程 (69)2.5 抹灰工程 (70)2.6 涂料工程 (72)2.7 屋面、卫生间防水工程 (73)2.8 屋面保温层、找坡层施工 (75)2.9 屋面找平层施工 (75)3、机电安装工程 (75)3.1 给排水、中水、采暖工程 (75)3.2 电气工程 (79)4、冬雨期施工措施 (83)4.3 雨期施工现场部署 (85)4.4 原材料的储存、堆放使用 (86)4.5 分部分项施工方案 (86)第八章主要施工管理 (88)1. 质量管理措施 (88)1.1 机构设立 (88)1.2 质量职责 (89)1.3建立行之有效的质量管理制度 (90)2、实施“过程精品”工程 (91)2.1 “过程精品”指导原则 (91)2.2 质量控制最为重要和薄弱的环节 (91)2.3建立QC质量小组 (92)3、技术保证措施 (93)3.1编制有针对性的施工组织设计、施工方案和技术交底 (93)3.2坚持图纸内审制 (94)3.3学规范 (94)3.4认真编制施工方案 (94)3.5工程技术资料 (94)3.6严格把好砼关 (94)3.7严格把好原材进场质量关 (94)3.8广泛采用新技术、新材料、新工艺 (94)3.9制定预防措施,防止质量通病的出现 (94)4、主体质量控制和保证的具体措施 (94)4.1 现浇板裂缝、墙柱砼缺陷控制措施 (94)4.2 钢筋工程质量控制 (95)4.3 模板工程质量控制 (96)4.4 混凝土工程 (96)4.5砌筑工程 (97)4.6 预防抹灰空鼓、裂缝措施 (97)4.7 防水工程 (98)4.8机电工程 (99)5 、非主体结构质量控制和保证的具体措施 (100)5.1 劳务素质保证措施 (100)5.2成品保护措施 (100)5.3季节性施工的质量保证 (101)5.4试验管理措施 (101)5.5 组织保证措施 (103)5.6经济保证措施 (103)5.7 合同保证措施 (104)5.8 创优保证措施 (104)2. 工期保证措施 (104)3. 成品保护管理措施 (109)4. 职业健康安全生产管理措施 (110)5. 环境保护措施 (116)第九章总包管理与各方配合及协调 (120)第十章信息化管理 (127)1、概述 (127)2、信息化建设的目标 (127)3、系统支撑环境 (128)4、信息系统平台的总体架构图 (129)第十一章、技术经济指标 (129)第十二章工程交验、回访和维修服务措施 (130)1、树立为业主服务的强烈意识,积极、主动、优质、高效地为业主服务 (130)2 、工程竣工验收 (130)3 工程回访和维修服务措施 (130)第十四章附图 (132)1、施工总进度计划 (132)2、施工现场总平面图 (132)第一章综合说明1、编制目的本施工组织设计大纲系***项目的总体构思和部署,各分项工程的施工方案将依据公司技术管理程序,在图纸会审之后,按照本大纲确定的基本原则,进一步完善细化,用以具体指导施工,确保工程优质高速地建成。
2、编制依据2.1 招标文件2.2 主要图纸工程建筑、结构、给排水、暖通、电气专业施工图。
2.3 主要规程、规范2.4 主要标准2.5 主要图集2.6 主要法规、文件2.7 质量管理标准3、气侯、自然条件概况***位于中纬度欧亚大陆东岸,面对太平洋,季风环流影响显著,冬季受蒙古冷高气压控制,盛行偏北风;夏季受西太洋副热带高气压左右,多偏南风。
***气候属暖温带半湿润大陆季风型气候,有明显由陆到海的过渡特点:四季明显,长短不一;降水不多,分配不均;季风显著,***较足;地处滨海,大陆性强。
年平均气温12.3℃。
7月最热,月平均气温可达26℃;1月最冷,月平均气温为-4℃。
年平均降水量为550~680毫米,夏季降水量约占全年降水量的80%。
根据历年统计:全年降雨天数平均达62天。
4、水文地质情况详建设单位提供的《地质勘察报告》5、公司各项管理制度及三合一管理体系文件第二章工程概况及工程特点1、工程概况1.2工程建筑设计概况2、工程特点与施工条件1、本楼栋为配套公建工程,场地较平整,场地宽敞,施工用电由原有变压器引入,场区内现场浇注200厚混凝土环形路面作为主干道;沿现场环形主干道铺设自来水供水管道(每100m留一个水阀)。
合理进行临时设施及机械设备的布置,以保证施工的正常有序进行。
2、本工程所包含单体楼号一栋,同时整个工程的定位测量放线工作相应难度较小。
我公司将根据平面图上平面尺寸关系,利用NTS-662智能型全站仪(测角精度 1″测距精度 2±2ppm ),以业主提供的城市网点坐标成果为起算依据,布设一条二级导线,作为本工程的首级控制来控制各楼号的平面坐标位置。
首级控制网布设完成后,应依据结构平面图上有关柱、墙体、洞口详细位置关系确定建筑物须定位的主轴线,然后以首级控制网为基准,采用极坐标或直角坐标定位放样的方法定出建筑物主轴线的控制桩,经角度、距离校测符合点位限差要求后,作为该建筑的轴线控制网。
3、本工程屋面防水细部处理多,必须制定专题屋面防水施工方案。
4、工期短、质量高。
业主要求本工程2011年6月10日开工,工程竣工日期为2012年7月2日。
工程质量达到国家验收规范合格标准。
合理安排施工搭接顺序,确保钢材、混凝土、周转材料等的供应与有序搭接是组织好本工程施工的重点和难点之一。
5、工程现场地处于***内,文明施工、安全和环境保护十分重要。
6、各工种、工序在施工过程中交叉配合,工序搭接必须注意科学管理,统一协调。
第三章施工部署1、项目目标1.1 工期目标为使本期工程早日竣工并投入使用,为业主提供服务,集团公司有人员组织、施工工艺、设备投入、材料供应等方面进行精心布置,计划用398天完成本期工程中的全部工程量。
详见********工程项目工程施工进度计划横道图。
1.2 质量目标工程质量目标:全部合格。
1.3 现场管理目标为保持施工现场周围清洁和环境,我们设专人打扫清洁等措施,做到物流有序、施工顺畅、文明施工,确保现场管理达到文明施工样板现场。
1.4 项目管理目标全面贯彻ISO9001《质量管理和质量保证标准》,我们将根据集团公司制定的《质量手册》和《程序文件》,建立完善的质量保证体系,针对本工程的特点,对施工全过程中与质量有关和全部职能活动进行管理和控制,使全体管理人员和员工按各自的质量职责承担相应的质量责任。
对特殊、关键部位和过程设置质量控制点。
消除不合格品,提供满足顾客需求的产品。
按国际惯例实施项目管理,组建“********工程项目工程项目经理部”。
形成“总部管理分部、分部管理区域项目”的强有力指挥系统,充分发挥集团公司统一指挥、协调、调度集团内人、财、物的整体优势。
1.5施工环境目标在确保工程质量和工期的前提下,树立现场全体员工环保意识,自觉保护市政设施,最大限度减少对环境的污染。
1.6安全目标完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,月工伤频率控制在1‰以下。
1.7服务目标服务周到、业主满意、重视抱怨、信守合同,认真协调与有关各方面的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调、现场管理的控制与监督。
