深水条件下大面积水下开挖施工工法
- 格式:doc
- 大小:86.50 KB
- 文档页数:8
深水港开挖、支护施工方案(放坡)1. 背景深水港开挖和支护施工方案旨在解决深水港项目中的土方开挖和边坡支护的问题。
本方案将介绍放坡技术的应用,以确保施工的安全和有效性。
2. 放坡原理放坡是一种常用的边坡支护技术,通过合理地调整坡面的坡度,减少边坡的稳定性问题。
该技术通常适用于土质边坡,通过使边坡坡度变缓,降低边坡的倾覆风险,增加边坡的稳定性。
3. 工程实施步骤以下是深水港开挖、支护施工方案的实施步骤:3.1 土方开挖根据项目需求和设计要求,确定需要进行土方开挖的区域和深度。
选用合适的土方开挖机械进行开挖作业,并确保开挖工程的安全进行。
3.2 放坡设计根据土质边坡的特点和工程要求,进行合理的放坡设计。
通过分析土壤力学参数、坡面稳定性等因素,确定合适的放坡坡度和放坡方式。
3.3 支护措施为了增加边坡的稳定性,采取适当的支护措施。
常见的支护方式包括网片支护、挡墙支护等。
根据具体情况选择合适的支护措施,并根据设计要求进行施工。
3.4 监测和维护在施工过程中,进行边坡的监测和维护工作。
通过定期检查边坡的稳定性、排水情况等因素,及时采取措施进行维护,确保施工的安全性和稳定性。
4. 安全注意事项深水港开挖、支护施工过程中,需要注意以下安全事项:- 确保土方开挖机械的正常运行和操作;- 严格按照放坡设计要求进行施工;- 重视边坡支护工程的质量和监测;- 坚持定期检查和维护边坡的稳定性。
尽管本方案采用了常用的放坡技术,但仍然需根据具体项目情况进行调整和优化。
该方案需要经过专业人员的评估和论证,确保施工安全和工程质量。
整个深水港开挖、支护施工方案的实施,应充分遵循相关的法律法规和标准,确保施工过程的合法性和规范性。
深水江中水下沟槽控制爆破施工工法深水江中水下沟槽控制爆破施工工法一、前言近年来,随着水利工程的发展,对于河流、深水江的水下工程建设需求也逐渐增加。
然而,由于水流的影响以及水下环境的特殊性,传统的施工方法常常无法满足要求。
为了解决这一问题,深水江中水下沟槽控制爆破施工工法应运而生。
本文将对该工法的特点、工艺原理、施工工艺、质量控制、安全措施等方面进行详细介绍,并结合实际工程实例进行说明。
二、工法特点深水江中水下沟槽控制爆破施工工法是一种结合爆破技术和水下作业制导技术的先进施工工法。
其主要特点如下:1. 高效快速:通过合理的施工工艺和先进的设备,能够在较短的时间内完成复杂的水下沟槽开挖工作。
2. 精确可控:借助先进的水下测量和定位技术,可以准确控制爆破位置和范围,保证施工的准确性和安全性。
3. 节约成本:相比传统的施工方法,水下沟槽控制爆破施工工法可以减少施工人力、资源和时间的消耗,从而降低成本。
4. 适应性强:不受水流的影响,适用于各种深水江环境,能够应对不同情况下的施工需求。
三、适应范围深水江中水下沟槽控制爆破施工工法适用于以下场景:1. 水下管道敷设:通过开挖水下沟槽,可以方便地进行水下管道的敷设和维修,满足城市排水、供水等工程的需求。
2. 水下基础开挖:在深水江中修建桥梁、码头等工程时,需要在水下进行基础开挖,该工法可以帮助实现精确的开挖。
3. 补给船舶停泊区域开挖:深水江中的补给船舶停泊区域通常需要进行开挖,采用该工法可以提高开挖效率和质量。
4. 深水江水下隧道施工:水下沟槽控制爆破施工工法可以在深水江中进行水下隧道的施工,适用于地铁、隧道等工程。
四、工艺原理深水江中水下沟槽控制爆破施工工法基于以下几个工艺原理:1. 爆破技术:通过控制爆破药物的种类、数量和位置,通过爆破波的作用,实现沟槽开挖的目的。
2.水下测量和定位技术:通过水下测量和定位设备,准确测量沟槽位置和形状,为爆破施工提供准确的基础数据。
高水位下土方开挖的施工方法及施工工艺探讨马敬任军张宝坤(内蒙古黄河工程管理局内蒙古磴口015200)[摘要]在高地下水位低洼地区进行土方开挖,一直是一项施工难度较大的工作,也是在河套地下水位高、土壤盐碱性大的低洼地区进行水利施工中经常遇到的难题。
我们通过多年的实践、摸索出了一种比较适合于北方寒冷地区进行高水位下土方开挖的施工方法,并在三盛公水利枢纽除险加固过程中付诸实施,通过对施工工艺中存在问题提出的探讨意见,希望对今后的这类施工具有指导意义。
[关键词]土方开挖高地下水位冻土厚度1。
前言黄河三盛公水利枢纽工程建在黄河堆积冲积形成的平原上,其左岸为泥沙沉积而形成的平坦滩地,右岸为鄂尔多斯台地.本区域的地下水总体流向自西南向东北,右岸地下水补给河水,左岸河水补给地下水。
工程所在地周围地下水位相对较高。
在高地下水位低洼地区进行土方开挖,是一项施工难度较大的工作,在河套地下水位高、土壤盐碱性大的低洼地区进行水利工程施工中经常遇到这样的难题.以往的这类施工多选在春秋或夏季施工,由于土壤含水率大,地面承载力低,土方的开挖和外运工作很困难,施工难度直接影响着施工进度、工程质量和工程投资。
多年来我们在枢纽工程管理建设中,通过实践、总结,努力寻求摸索出了一种适合于高地下水位地区冬季土方开挖的行之有效的施工方法。
2。
回顾以往这类施工的经验和教训1994年夏,为发展旅游业进行人工湖开挖,由于开挖地点位于三盛公水利枢纽工程右岸导流堤背水侧滩地,地势低洼地下水位高。
施工单位采用挖掘机开挖装自卸汽车运输的方法,施工中随着开挖面积、深度的增加,地下集水不断增加(为节省投资而没有进行围井排水),运料汽车无法在橡皮路面上行驶,挖掘机有时陷入淤泥之中。
为此,不得不另行铺设临时道路,致使工期延长,增加了投资。
1999年初冬,加筑拦河闸下游防洪堤时已有冻土层,只能在上午气温较低时施工挖土,下午气温回升,冻土解冻,土壤含水量大,挖掘机无法作业,大大影响了施工进度。
沿湖超深大断面沉井水下混凝土封底施工工法一、前言水利、电力、交通等重点建设领域,往往需要通过大规模的沉井工程来实现。
而在复杂地质条件下,沉井的水下混凝土封底施工往往面临很多挑战,包括施工难度高、施工周期长、工程安全风险大等问题。
沿湖超深大断面沉井水下混凝土封底施工工法,应运而生,为项目的顺利进展提供了技术保障。
二、工法特点该工法具有以下特点:1. 采用先进的施工机理,确保施工精度和施工质量;2. 采用先进的施工设备和工艺,提高施工效率;3. 实现水下施工,可适用于深水和超深水区域的施工;4. 实现水下混凝土封底施工,确保沉井工程的安全稳定;5. 为环保项目提供了可靠的工程施工方法。
三、适应范围沿湖超深大断面沉井水下混凝土封底施工工法,适用于各种超深水区域建设,包括大型水利工程、核电站建设、交通基础设施建设等领域。
特别适用于地质条件复杂,施工难度大的情况下。
四、工艺原理该工法的设计基于混凝土注入技术。
首先在施工区域周边布置钢筋网和防护屏幕,然后将水下混凝土通过一定施工机理顺利注入混凝土施工模板内。
该施工机理通过关注混凝土流动速度、形态和内应力变化等参数来实现精准施工。
同时,水下混凝土封底施工完毕后,还要进行质量检验,确保施工质量达到设计要求。
五、施工工艺1. 施工前准备:在施工区域周围布置钢筋网和防护屏幕,同时对施工设备进行检查,确保施工所需的所有设备工具均齐全。
2. 混凝土注入施工:根据施工现场情况选定适合的施工机理进行水下混凝土注入。
施工人员根据设备和机器的指示进行实时调整,确保混凝土施工的精度、速度和质量。
3. 检验:施工完成后,要进行混凝土质量检验,确保施工质量符合设计要求。
如果质量不合格,要及时进行补救处理。
4. 清理:施工完成后,施工现场要进行清理,包括清理残留水泥和混凝土、拆除防护屏幕和清洗设备等。
六、劳动组织施工人员要熟悉工艺原理和施工设备,严格按照施工流程进行劳动组织。
同时要注意安全和职业健康,防止发生人身伤害和劳动争议。
水下开挖实施方案一、前期准备工作在进行水下开挖工程之前,首先需要进行充分的前期准备工作。
这包括对水下地形的详细调查和测量,以确定开挖区域的具体情况。
同时,还需要进行水下环境评估,了解水下生物、水质等情况,为后续施工提供参考。
另外,还需要进行水下设备的检查和保养,确保设备的正常运转。
二、施工方案制定在进行水下开挖工程时,需要制定详细的施工方案。
首先需要确定开挖的深度和范围,然后选择合适的水下开挖设备和工具。
根据实际情况,制定合理的作业流程和安全措施,确保施工过程中的安全性和高效性。
三、安全防护措施在进行水下开挖工程时,安全是首要考虑的因素。
为了保障施工人员的安全,需要采取一系列的安全防护措施。
这包括施工人员的防水装备和安全绳索的使用,以及对水下设备的严格检查和维护。
另外,还需要根据水下环境的特点,制定相应的安全操作规程,确保施工过程中的安全性。
四、施工过程管理在进行水下开挖工程时,需要对施工过程进行严格管理。
这包括对施工人员的培训和指导,确保他们能够熟练掌握水下开挖技术和操作规程。
同时,还需要对施工现场进行全面监控,及时发现和解决施工中的问题,确保施工过程的顺利进行。
五、环境保护措施在进行水下开挖工程时,需要采取一系列的环境保护措施,减少对水下生态环境的影响。
这包括对水下生物的保护和水质的监测,以及对水下废弃物的清理和处理。
另外,还需要根据施工过程中产生的废水和废渣,制定相应的处理方案,确保施工过程对水下环境的影响最小化。
六、施工结束后的处理在水下开挖工程结束后,需要对施工现场进行彻底清理和整理,确保水下环境的整洁和安全。
同时,还需要对水下设备进行彻底清洗和保养,为下一次施工做好准备。
另外,还需要对施工过程中产生的废弃物进行分类和处理,确保对水下环境的影响最小化。
七、总结水下开挖工程是一项复杂的工程,需要充分的前期准备和详细的施工方案。
同时,还需要严格执行安全防护措施和环境保护措施,确保施工过程的安全性和环保性。
无覆盖层大直径深水桩基施工工法无覆盖层大直径深水桩基施工工法是一种在河流、湖泊或海洋等深水区域进行基础施工的技术。
下面将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
一、前言在深水区域进行基础施工是一个具有挑战性和复杂性的任务。
传统的施工工法往往需要覆盖层的存在,但是在某些情况下,不适合在水下施工。
因此,无覆盖层大直径深水桩基施工工法应运而生。
该工法能够在深水区域,特别是没有覆盖层的情况下进行基础施工,为相关工程提供了一种有效的解决方案。
二、工法特点无覆盖层大直径深水桩基施工工法具备以下几个特点:1. 适用于深水区域:该工法能够在50米以上的深水区域进行施工,解决了深水区域基础施工的难题。
2. 无需覆盖层:相比传统工法,无覆盖层大直径深水桩基施工工法无需搭建复杂的覆盖层,能够节省施工成本和时间。
3. 承载力高:由于采用了大直径桩基础,该工法具有较高的承载能力和稳定性。
4. 适应各种地质条件:该工法能够适应各种地质条件,包括软弱地基、沉积等。
三、适应范围无覆盖层大直径深水桩基施工工法适用于以下几个方面的工程项目:1. 海洋工程:如海洋油田平台、港口码头等。
2. 桥梁工程:如大跨度桥梁、高速铁路等。
3. 水电工程:如水库、水电站等。
4. 其他深水区域的基础施工项目。
四、工艺原理无覆盖层大直径深水桩基施工工法的工艺原理是基于大直径桩基础的承载能力和稳定性。
通过选择合适的桩型和施工工艺,并采取相应的技术措施,通过桩体与地基的相互作用,确保基础的稳定性和承载能力。
五、施工工艺无覆盖层大直径深水桩基施工工法的施工工艺包括以下几个阶段:1. 基础勘察:根据实际工程需求,进行基础勘察和设计,确定施工方案和工艺。
2. 桩身制作:根据设计要求,制作合适的大直径桩身,包括材料的选择、焊接等工艺。
3. 浮桩安装:通过浮船或浮吊将桩体运输至施工现场,并利用浮力安装桩身。
一、工程概况本工程为我国某海域深水油气资源开发项目,位于我国南海深水区,作业水深约3000米。
工程涉及深水钻井、平台建设、海底管道铺设等复杂施工任务。
为确保工程安全、高效、优质地完成,特制定本专项施工方案。
二、施工目标1. 确保工程安全,杜绝重大安全事故发生。
2. 高效完成深水钻井、平台建设、海底管道铺设等施工任务。
3. 提高工程质量,满足设计要求。
4. 降低施工成本,提高工程效益。
三、施工组织1. 成立项目领导小组,负责施工过程中的组织、协调和指挥。
2. 设立工程技术部、安全质量部、物资保障部、人力资源部等部门,分别负责工程技术、安全质量、物资保障和人力资源等工作。
3. 指定项目负责人,负责全面负责施工过程中的各项工作。
四、施工技术1. 深水钻井:采用深水钻井平台进行钻井作业,配备高性能深水钻具,确保钻井作业的顺利进行。
2. 平台建设:采用深水半潜式平台,平台结构设计充分考虑海洋环境、载荷条件等因素,确保平台稳定性。
3. 海底管道铺设:采用管缆铺设船进行海底管道铺设,采用柔性管道,降低施工风险。
五、安全措施1. 制定详细的安全管理制度,明确各级人员的安全职责。
2. 对施工人员进行安全教育培训,提高安全意识。
3. 加强施工现场安全管理,严格执行安全操作规程。
4. 配备必要的安全防护设施,如救生衣、救生圈、防毒面具等。
5. 定期进行安全检查,及时发现和消除安全隐患。
六、质量控制1. 制定严格的质量控制标准,确保工程质量满足设计要求。
2. 对施工材料、设备进行检查验收,确保其符合规定标准。
3. 加强施工过程中的质量控制,严格执行施工规范。
4. 对施工过程进行跟踪检测,确保工程质量达到预期目标。
七、环境保护1. 严格执行国家环境保护法律法规,减少施工对环境的影响。
2. 加强施工现场环境保护,对施工废弃物进行分类处理。
3. 采用环保型施工材料,减少施工过程中对环境的影响。
八、应急措施1. 制定应急预案,针对可能发生的突发事件进行预防和应对。
水利工程深基础开挖方案一、项目概况本项目是一座大型水利工程,包括水库、水渠、泵站等设施,为了确保水利工程的安全和可靠运行,需要对深基础进行开挖。
深基础主要包括水库大坝、泵站地下室、水渠涵洞等部分。
本方案将详细介绍深基础开挖的各个环节,并且确保施工的安全、质量和进度。
二、开挖方案1、前期准备进行深基础开挖前,需要对施工现场进行详细的勘察,包括地质、水文、气象等方面的调查。
了解地下水位、地质构造、土质特征等因素,为后期施工提供参考。
并且对施工现场进行平整、清理,确保开挖施工的顺利进行。
2、地下水处理水利工程施工通常会遇到地下水的问题,深基础开挖更是如此。
为了防止地下水对施工的影响,需要对地下水进行处理。
可以采用排水井、抽水泵等设施,将地下水抽出并进行处理。
在保证施工现场安全的前提下,尽可能降低地下水位,为后期开挖施工创造条件。
3、开挖方式根据不同的深基础结构特点,开挖方式也会有所不同。
一般来说,可以采用爆破、钻孔爆破、机械开挖等方式进行深基础的开挖。
需要针对具体的开挖对象和施工环境,综合考虑各种因素,选择最适合的开挖方式。
4、支护措施对于深基础开挖,支护措施是非常重要的。
在进行开挖工程时,需要对周围的土体进行支护,确保不发生滑坡、坍塌等意外情况。
常见的支护措施包括加设支撑杆、喷锚、钢梁支撑等方式,根据实际情况选择合适的支护措施,确保施工的安全。
5、分段开挖对于较大的深基础开挖工程,可以采用分段开挖的方式。
将大坝、地下室、涵洞等深基础进行分段开挖,分阶段施工,逐步深入,确保施工的质量和安全。
6、垃圾清理在开挖过程中,会产生大量的垃圾、泥浆等。
需要及时清理,避免对施工环境和周围环境造成影响。
可以采用机械清理、人工清理等方式,将垃圾及时清理出去。
7、施工验收深基础开挖完成后,需要进行施工验收。
对开挖的深基础进行检测、监测,确保其质量和安全。
如发现问题,及时进行整改,直至满足设计要求。
三、安全措施1、人员安全在施工过程中,需严格遵守相关规定,确保工人的人身安全。
深水条件下大面积水下开挖施工工法一、引言随着现代工程建设的迅速发展,水下开挖施工工法在处理深水条件下的大面积工程逐渐成为一种常见的施工方法。
深水条件下,由于水压和水流的作用,水下开挖施工面临着诸多挑战。
本文将介绍一种适用于深水条件下的大面积水下开挖施工工法,帮助工程师和施工人员更好地处理这类工程。
二、施工准备1. 水下勘测:在进行水下开挖施工前,首先要进行水下勘测,确定施工区域的水情、水流情况以及存在的障碍物等信息。
这将有助于确定施工工法和施工步骤。
2. 施工工法选择:根据勘测结果和具体施工需求,选择适合的施工工法。
常见的水下开挖施工工法包括切割、炸破、挖掘等。
3. 施工设备准备:根据选择的施工工法,准备相应的施工设备和工具。
这可能包括水下切割机、炸药、挖掘机械等。
三、水下开挖施工工法1. 水下切割工法:水下切割是常用的水下开挖施工工法之一。
该工法通常使用水下切割机进行操作,将需要开挖的部分切割或切割成可移除的尺寸,然后将其从施工区域中移除。
水下切割工法适用于较硬的材料,如混凝土、钢板等。
2. 炸破工法:在某些情况下,使用炸破工法可以更加高效地进行水下开挖施工。
该工法通常使用炸药等爆破装置,将需要开挖的部分炸破,并在爆炸后将破碎的材料从施工区域中移除。
炸破工法适用于较易破碎的材料,如岩石等。
3. 挖掘工法:挖掘工法是一种常见的水下开挖施工工法,特别适用于较大面积的水下开挖。
该工法通常使用挖掘机械,如水下挖掘机,进行操作。
挖掘工法适用于需要较大开挖量和较长开挖时间的情况。
四、注意事项1. 安全防护:在进行水下开挖施工时,安全应始终放在首位。
施工人员应佩戴合适的个人防护装备,如头盔、防护眼镜、耳塞等。
同时,应设置合适的安全标志和警示标志,确保周围人员的安全。
深水条件下大面积水下开挖施工工法前言水工建筑物经常遇到水下开挖基坑或渠道。
在水深且土质坚硬的“铁板砂”或低液限碱性粘土时用普通挖泥船无法开挖,功效极低。
在松嫩平原大庆地区水下高碱性低液限粘土及齐齐哈尔地区水下铁板砂水下开挖过程中总结了水下大面积开挖坚土工法。
此工法主要利用耙吸挖泥原理,用铲斗先翻松水下坚硬的土层,再通过挖泥装置将挖松的土输送至岸上。
水下开挖“铁板砂“或级配良好的砂砾石,可采用单斗挖掘机及挖泥船联合施工作业的方式,或采取改装链斗式挖泥船开挖。
其原理是先用长臂挖对中密的铁板砂进行翻松,再用挖沙船进行开挖。
当开挖水下坚硬的粘性土时,先用链斗将水下粘土挖起通过卸泥装置卸至船下集泥箱,在集泥箱内用绞刀把坚硬的土块搅碎成泥浆,再通过8吋泥浆泵将泥浆排到规划的弃渣场。
即斗齿切土→链斗收集泥土→链斗输送泥浆至船上→泥浆箱收泥并搅碎→泥浆泵排放,相当于绞吸式、链斗式、普通三种挖泥船联合作业方式。
经多项工程实践证明该技术可节约大量人力、物力,不仅提前工期、而且经济效果显著。
1、工法特点1.1施工功效高水位较高的坚硬地层水下土方开挖,受水的深度影响,如采用常规水下施工方法,施工效率极低,甚至无法施工。
采用本工法,集水下翻松、挖除水面、水面输送于一体,开挖效率显著提高,加快了施工进度。
1.2适用范围广传统的水下挖掘施工针对不同的土质采取不同的设备,而本工法可挖掘砂性土、铁板砂、粘性土等土质及深水条件下的各种环境,应用的设备少。
1.3操作简单,调遣费用低针对不同的水文地质条件改制水下开挖设备,开挖施工作业操作过程简单,设备调遣量小,费用低。
2、适用范围适用于深水条件下的坚硬砂砾石层、细砂层、粘土层土质及其它土层的水下开挖。
3、工艺原理根据耙吸挖泥船的工作原理,通过对挖泥船、抽砂船、挖砂船的技术改造,改制成适应特殊较复杂水文地质条件下的水下开挖机械。
此设备可适应密实的级配良好细砾、坚硬粘土互层或其它不良地层土的水下开挖清理,具有绞吸式挖泥船、链斗式挖泥船、单斗、抽砂船的工作性能。
4、施工工艺流程及操作要点4.1施工程序水文地质条件调查→施工方案确定→水上开挖设备改制→施工作业区及弃渣场规划→施工区测量放样→水下土方开挖。
4.2水文地质条件调查开挖前进行详细的水文地质条件调查,取得开挖区域详细的水文资料和地质资料,详细了解开挖区的土层情况和施工期的河水及地下水位变化情况。
4.3施工区测量放样开挖前选用合适的测控仪器设备,在岸边或围堰上设置好控制点,确定施工放样及控制测量方法。
4.4水下开挖设备的改制根据工程具体情况,调查分析水下开挖区域的地层岩性,结合常用的挖泥船、抽砂船、单勾等设备的工作原理及特点,研制适合本工程条件的水下开挖施工设备改造计划,改制开挖设备。
4.5基坑水下开挖一般江河的岸边坡经多年的维护加固,岸边的水上、水下土方开挖采用挖掘机进行开挖,首先修筑临时便道,由挖掘机分多个施工作业面同时进行开挖,水下开挖料经岸边沥水后,再用挖掘机装自卸汽车外运到监理工程师或建设单位指定弃渣场。
开挖时一次开挖不到设计深度时,水深在3.0m-5.0m采用长臂挖掘机进行开挖,挖掘机进不去及水深超过5.0m的区域采用挖砂船及挖泥船进行开挖至设计底高程,边坡按水下自然稳定坡角确定,一般在1:3-1:4,尽最大限度地减少用挖泥船进行水下开挖的工程量。
河道中部陆地设备进不去时,采取水面行走式开挖设备施工。
如果遇到多年沉积的级配良好细砾铁板砂或较硬粘土时,先用翻松装置进行翻松,再用经改制的挖泥(砂)船开挖。
保证水下开挖的几何尺寸及高程,是水下开挖的关键质量控制点之一。
开挖前先进行开挖试验,确定开挖船的布点、开挖方向。
挖砂船开挖出的渣料,直接输送到岸上,经沥水后用装自卸车运送到指定的临时弃渣场。
在土方施工中,经常测量、校正平面位置、标高、边坡。
待水下土方开挖完成后,用工作船统一进行基坑高程验收,对不平整的部位,用链斗进行扫平。
经自检合格后报监理单位进行验收,验收合格后进行封底混凝土浇筑。
采用挖沙船进行基坑开挖施工示意图5、材料与设备5.1主要材料钢丝绳、钢管、型钢、钢板、绞刀、油筒、排泥管、浮筒、锚5.2主要设备机动快船、长臂挖掘机、抽砂船、泥浆泵、100-200t浮船、抽砂泵6、质量控制质量控制主要是水下开挖平整度控制措施。
当采用挖砂船开挖时,先确定最深点,然后再向其它部位扩展。
根据基坑内的水面水位情况在开挖接近基底设计高程时,加大测控的量测频次,提前确定吊绳入水深度,尽最大限度地防止超挖、欠挖。
岸边采用挖掘机进行开挖的部分,如用长臂挖掘机一次能挖至设计高程的区域或部位,根据水面高程确定长臂挖的长臂入水深度,由现场测量员进行跟踪监控,确保一次开挖至设计高程,不再用抽砂船进行开挖。
大面积水下开挖完成后,利用水下远红外观测仪进行测量,如有达不到高程的部位,再采用挖砂船进行找平,直至达到设计及规范要求。
7、安全措施7.1、每处浇筑完后浮桥上木板要及时锁死,以免木板探头人员踩空,发生危险。
7.2、浮桥上两侧设置防护栏杆,防护栏杆高度≥1.1m,并且密挂安全网。
7.3、浮桥上的所有操作人员均穿救生衣,戴安全帽,操作浮桥上备用救生圈若干。
7.4、在混凝土浇筑区域周围备用2条船,以备应急时用。
7.5、混凝土拌合操作人员必须按照混凝土拌和机操作规程进行混凝土拌合操作。
7.6、配备专职安全员2名,24小时不间断检查、监督。
8、环保措施(1)成立文明施工和环境保护领导机构,全面贯彻国家和有关部门关于文明施工、环境保护的法令、法规和规章制度。
(2)合理安排施工作业时间,附近居民休息时间尽可能不安排影响当地居民的作业,减少对周围居民生活的干扰。
(3)使用性能良好的机械设备,车辆驶进居民区时,要减速慢行,并禁鸣喇叭,降低机械噪声污染。
(4)生产、生活设施布置,按监理工程师签证批准的方案进行,尽可能减少对道路、耕地、绿地的占用。
对工地范围的原有植被、树木、耕地、水利设施做好保护工作,不改变原有的生态环境。
如确因施工需要使用征地范围以外的土地,须征得当事人或管理部门同意后方可使用。
因施工需要使用当地公共设施时,以不影响周围居民正常生活为原则。
(5)加强施工现场管理,现场设备、材料堆放合理整齐,做到工完、料尽、场地清,开展经常性文明施工大检查和文明施工评比活动,奖励先进、惩罚落后,促进文明施工水平的提高。
(6)经常对施工道路维修、养护,保证施工道路畅通、完好。
(7)施工结束后,按发包人要求尽快清理施工现场,除业主同意外,拆除其它一切临时设施,清除建筑垃圾,恢复原来的地形地貌。
9、效益分析9.1经济效益分析深水条件下大面积基坑水下开挖施工大大提高了经济效益,一般情况下基坑开挖施工都需要在干地情况下施工,但由于施工部位位于地下水位线以下,降水费用昂贵,对于渗透系数大的地下土层,常规降水无法满足,又必须采取截渗措施,一个工程完成后,临时工程费用要远远大于主体工程的费用。
采用大面积基坑水下开挖施工方法可以大大减少降水措施费用,又可提前工期。
以齐齐哈尔市通阳街污水泵站工程为例作对比:9.2社会效益分析深水条件下大面积水下基坑开挖施工为我国在低水位施工水工构筑物提供了施工方法和施工经验,通过节约工期,节省费用,对国民经济的发展起到了一定的促进作用,社会效益无法估量。
9.3技术效益分析深水条件下大面积水下基坑开挖施工技术的应用和推广,为我国在低水位条件下拓宽了施工技术的领域,为深水条件下水工构筑物的施工提供了有效的施工方法,技术效益将非常可观。

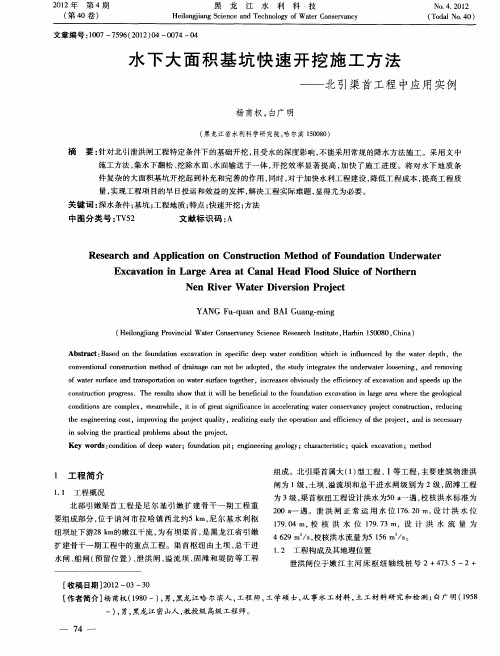

10、应用实例10.1北引渠首泄洪闸工程北引渠首改建为有坝渠首,北引渠首位于现进水口下游约400m处。
渠首枢纽由土坝、总干进水闸、船闸(预留位置)、泄洪闸、溢流坝、固滩和堤防等工程组成。
北引渠首属大(一)型工程、Ⅰ等工程,主要建筑物泄洪闸为1级,土坝、溢流坝和总干进水闸级别为2级,固滩工程为3级,渠首枢纽工程设计洪水为50年一遇,校核洪水标准为200年一遇。
泄洪闸正常运用水位176.20m,设计洪水位179.04m,校核洪水位179.73m,设计洪水流量为4629m3/s,校核洪水流量为5156m3/s。
泄洪闸位于嫩江主河床枢纽轴线桩号2+473.5-2+697处,为平底板开敞式闸,共12孔,每孔净宽16m ,总净宽192m ,泄洪闸纵轴线与水流方向一致以保证泄流平顺,堰型采用宽顶堰,闸底板与河底高程一致,高程为169.0m 。
泄洪闸主要由进口段、闸室段、消力池段、海漫段组成。
闸室结构采用钢筋混凝土“U ”槽型式,闸室上下游底板设置齿槽,分缝设在闸墩上,止水采用铜片止水。
闸墩及挡土墙设置排水孔以降低墙后水位。
闸室段长22.5m ,底板厚2.0m ,中墩宽2.5m ,为缝墩,边墩顶宽2.0m ,底宽3.5m ,墩顶高程181.80m ;工作门为16.00m ×7.20m 弧形钢闸门,液压式启闭机,检修门为平板钢闸门,门式启闭机,墩顶设7.0m 宽交通桥。
本工程的主要工程量为:土方开挖283.3万m 3,土方填筑80.32万m 3,砂砾石填筑2.04万m 3,钢筋制安3310t ,混凝土11.27万m 3,铅丝石笼8.83万m 3,无纺布5.92万m 2,土工布13.91万m 2,工作闸门及埋件810t ,检修闸门及埋件212.5t 。
其中基坑水下砂砾料开挖工程量约为26万m 3,其中主江道抽砂船开挖18万m 3,两侧挖掘机开挖区域8万m 3。
10.2大庆石化红旗泡泵站引渠水下开挖大庆石化红旗泡泵站引渠位于红旗泡水库库区之内,引渠开挖区域内的土质多为坚硬含碱性粘土,液限指数小于零,经技术经济比较只能采取用挖泥船进行水下开挖。
在开挖过程中,为确保工期,研改了集绞吸、链斗式挖泥船于一体的改型挖泥船,提高了功效,解决了引渠水下开挖技术难题。
红旗泡泵站引渠工程位于红旗泡水库库区内,长度665m ,渠底宽度为35.42m ,渠底高程143.50m 至140.00m,渠道两侧的边坡为1:3.0。
开挖弃土场位于原泵站输水管堤的南侧库区,距开挖区平均运距为500m 。
水库正常蓄水位为148.00m 。
库底的地面高程143.50~146.00m,开挖方量为158586.00m 3。
开挖区域内的地层岩性主要以第四系更新统冲积层(alQ 3)高液限粘土(黄色、灰黑色)为主,含碱量高,比较坚硬(R=150KPa ),水下开挖的土质岩性类别为六类土,开挖难度较大。
不可取。
方案3:采用200m 3/h 绞吸式挖泥船开挖。
该主要设备调遣费用高,安装、拆卸难度大,此方案施工效率较低。
方案4:采取改装链斗式挖泥船开挖。
其原理是在链斗式挖泥船的水下开挖端增设绞刀,在链斗的出泥端增设集泥箱和泥浆泵。
用绞刀把坚硬的土层搅碎,由链斗将搅碎的泥土倒入泥浆收集箱,在泥浆箱内设有泥浆搅拌器,将大块粘土团搅碎,再通过8吋泥浆泵将泥浆排到规划的弃渣场。
