茶厅隧道泄水洞出口进洞技术交底
- 格式:doc
- 大小:77.00 KB
- 文档页数:5
一、交底目的为确保隧道进洞施工安全,提高施工人员的安全意识,预防安全事故发生,现将隧道进洞施工过程中的安全技术要求进行交底。
二、交底内容1. 施工现场概况(1)隧道工程概况:隧道名称、长度、埋深、地质条件、隧道类型、设计等级等。
(2)施工现场环境:周边建筑物、道路、河流、地下管线等。
2. 安全技术要求(1)隧道施工安全标准:1)严格按照《隧道工程施工及验收规范》及相关安全技术规程执行。
2)施工现场应设立安全警示标志,明确安全通道、危险区域等。
3)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)隧道进洞施工安全措施:1)施工前,对施工现场进行勘察,确认施工环境、地质条件、周边环境等,制定施工方案。
2)施工过程中,严格控制爆破作业,确保爆破安全。
3)加强洞内通风,确保空气质量符合要求。
4)洞口、洞内施工应设置安全防护设施,如防护网、防护栏等。
5)加强隧道施工机械设备的检查、维护,确保设备安全运行。
6)加强施工人员的安全教育培训,提高安全意识。
7)制定应急预案,确保突发事件能够得到及时有效处理。
3. 安全注意事项(1)施工人员应遵守施工现场规章制度,服从现场指挥。
(2)施工过程中,严禁酒后作业、违章作业。
(3)施工人员应了解施工环境,熟悉操作规程,确保自身安全。
(4)施工过程中,应保持施工现场整洁,防止杂物堆积。
(5)施工人员应遵守交通规则,确保施工现场交通安全。
三、交底程序1. 施工单位组织安全技术交底,邀请项目管理人员、施工人员参加。
2. 交底人详细讲解隧道进洞施工安全技术要求,施工人员认真听取。
3. 施工人员提出疑问,交底人解答。
4. 施工单位对施工人员进行安全技术培训,确保施工人员掌握安全技能。
5. 施工单位对施工现场进行安全检查,确保安全措施落实到位。
四、交底记录1. 交底时间、地点、参加人员名单。
2. 交底内容摘要。
3. 施工单位对交底内容的落实情况进行跟踪、监督。
4. 施工单位对交底过程中发现的问题进行整改,确保施工安全。
一、交底目的为确保隧道进洞施工过程中的安全,提高施工人员的安全意识和操作技能,现将隧道进洞施工安全技术进行交底,请全体施工人员认真学习并严格执行。
二、交底内容1. 隧道进洞前的准备工作(1)对隧道工程地质、水文地质进行详细调查,了解隧道围岩等级、断层、节理等地质构造。
(2)对隧道洞口、洞身及出口的施工环境进行评估,确保施工安全。
(3)对施工人员进行安全教育培训,提高安全意识。
(4)完善隧道施工组织设计,明确施工流程、安全措施及应急预案。
2. 隧道进洞施工安全措施(1)围岩分级与支护根据隧道围岩等级,合理选择支护形式,确保围岩稳定。
对于破碎围岩,采用锚杆、钢筋网、喷射混凝土等支护措施。
(2)开挖方法采用台阶法开挖,严格控制开挖尺寸和支护时机。
对破碎围岩,采用预裂爆破,降低开挖难度。
(3)防瓦斯、防坍塌、防涌水突泥加强隧道瓦斯监测,确保瓦斯浓度在安全范围内。
针对坍塌、涌水突泥等风险,制定应急预案,加强监控。
(4)施工机械与设备确保施工机械与设备安全可靠,定期进行维护保养。
使用前,对操作人员进行培训,提高操作技能。
(5)安全防护设施设置安全防护设施,如安全帽、安全带、防护眼镜等,确保施工人员安全。
3. 隧道进洞施工管理(1)施工人员应严格遵守操作规程,不得擅自更改施工方案。
(2)施工过程中,加强对施工环境的监控,及时发现并处理安全隐患。
(3)加强施工过程中的沟通与协调,确保施工进度与安全。
(4)加强施工记录,对施工过程中出现的问题进行总结和分析。
4. 应急预案(1)发生瓦斯、坍塌、涌水突泥等事故时,立即启动应急预案,迅速组织人员撤离。
(2)事故发生后,立即上报相关部门,并配合进行事故调查。
三、交底要求1. 施工人员应认真学习本次安全技术交底,掌握隧道进洞施工安全措施。
2. 施工过程中,严格遵守操作规程,确保施工安全。
3. 加强施工过程中的安全巡查,及时发现并处理安全隐患。
4. 定期进行安全技术培训,提高施工人员的安全意识和操作技能。
一、交底目的为确保隧道进洞施工过程中的安全,提高施工人员的安全意识,明确施工过程中的安全操作规程和注意事项,特进行本次安全技术交底。
二、工程概况1. 隧道名称:[隧道名称]2. 隧道长度:[隧道长度]米3. 隧道最大埋深:[最大埋深]米4. 施工单位:[施工单位名称]5. 施工地点:[施工地点]三、施工内容1. 隧道洞口开挖2. 隧道洞内支护3. 隧道洞内开挖4. 隧道洞内排水5. 隧道洞内通风四、安全技术措施1. 隧道洞口开挖(1)洞口开挖前,必须进行地质勘察,了解洞口地质情况,制定合理的开挖方案。
(2)洞口开挖时,应采用分层开挖,每层开挖高度不超过2米,避免大块石落石伤人。
(3)洞口开挖过程中,应设专人负责安全监督,发现异常情况立即停止施工,及时上报。
2. 隧道洞内支护(1)洞内支护应按照设计要求进行,确保支护结构安全可靠。
(2)支护材料应选用合格产品,并按规范要求进行检验。
(3)支护施工过程中,应确保支护结构与围岩紧密结合,防止发生坍塌。
3. 隧道洞内开挖(1)洞内开挖应遵循“先支护后开挖”的原则,确保施工安全。
(2)开挖过程中,应密切关注围岩稳定情况,发现异常立即停止施工,及时上报。
(3)开挖作业面应设安全警示标志,禁止无关人员进入。
4. 隧道洞内排水(1)洞内排水系统应按设计要求设置,确保排水畅通。
(2)排水设施应定期检查、维护,确保排水效果。
(3)排水作业人员应熟悉排水系统,掌握排水操作技能。
5. 隧道洞内通风(1)洞内通风系统应按设计要求设置,确保通风效果。
(2)通风设备应定期检查、维护,确保通风效果。
(3)通风作业人员应熟悉通风系统,掌握通风操作技能。
五、安全注意事项1. 施工人员必须穿戴安全帽、安全带、防尘口罩等个人防护用品。
2. 施工现场应设置安全警示标志,禁止无关人员进入。
3. 施工过程中,必须遵守操作规程,严禁违章作业。
4. 施工人员应熟悉施工图纸,了解施工工艺,掌握安全操作技能。
一、交底目的为确保隧道溶洞施工过程中的安全,预防和减少安全事故的发生,特进行本次安全技术交底。
二、交底对象全体隧道溶洞施工人员、管理人员及监理人员。
三、交底内容1. 施工前的准备(1)熟悉隧道溶洞工程地质勘察报告,了解溶洞分布、规模、地质条件等。
(2)掌握隧道溶洞施工相关技术规范、操作规程及安全法规。
(3)组织施工人员学习隧道溶洞施工安全知识,提高安全意识。
2. 施工过程中的安全措施(1)加强施工监测,及时发现溶洞变形、塌陷等异常情况,采取相应措施。
(2)在溶洞附近施工时,做好临时支护,防止坍塌。
(3)严格控制爆破作业,减少对围岩的扰动,降低坍塌风险。
(4)施工人员必须佩戴安全帽、安全带等防护用品,遵守操作规程。
(5)加强通风,确保施工环境空气质量符合标准。
(6)做好排水工作,防止地下水涌入施工现场。
3. 应急预案(1)制定隧道溶洞施工应急预案,明确应急响应程序、组织机构、职责分工等。
(2)定期进行应急演练,提高应对突发事件的能力。
(3)发生溶洞坍塌、火灾等紧急情况时,立即启动应急预案,组织人员疏散、救援。
4. 施工现场管理(1)加强施工现场安全管理,严格执行施工方案和操作规程。
(2)施工区域设置安全警示标志,禁止无关人员进入。
(3)加强施工设备、材料的管理,确保施工安全。
四、交底要求1. 施工单位应将本次安全技术交底内容纳入施工组织设计,并做好记录。
2. 施工人员应认真学习本次安全技术交底内容,掌握安全操作技能。
3. 管理人员及监理人员应加强对隧道溶洞施工过程的安全监督,确保施工安全。
五、交底时间[具体时间]六、交底地点[具体地点]七、交底人[交底人姓名及职务]八、参加交底人员[参加交底人员姓名及职务]九、签字确认[施工单位、管理人员、监理人员及施工人员签字确认]。
一、交底目的为确保隧道进出洞施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行隧道进出洞专项安全技术交底。
二、交底内容1. 人员要求- 所有进出洞施工人员必须经过专业培训,取得上岗资格。
- 进入施工现场必须正确佩戴安全帽、防护眼镜、耳塞等个人防护用品。
2. 洞口工程安全要求- 洞口的路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
- 边、仰坡以上山坡松动危石应在开挖前清除干净;施工中应经常检查,发现松动危石必须立即清除。
- 爆破作业应符合规定要求。
爆破后应在清除边仰坡上的松动石块后,方可继续施工。
地质不良时,边、仰坡应采取加固措施。
- 隧道门及端墙施工应符合规定要求,砌体工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。
脚手架不得妨碍车辆通行。
3. 隧道开挖安全要求- 隧道开挖应根据各种施工方法及地质情况制订相应的安全技术措施。
- 钻眼作业应符合规定要求,包括:- 钻眼前,应检查工作环境的安全状态,应待开挖面清除浮石以及瞎炮处理完毕后方可进行钻作业。
- 凿岩机的支架,在碴堆上钻眼时,应保持碴堆的稳定。
- 用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子。
- 不得在残眼中钻眼。
4. 爆破作业安全要求- 爆破作业必须按现行国家标准《爆破安全规程》(GB6722)要求,编制爆破设计,确保爆破安全。
- 爆破作业人员必须经过专业培训,取得爆破作业资格。
- 爆破前应进行安全检查,确认安全后方可进行爆破作业。
5. 隧道内施工安全要求- 洞内施工应由值班领工员统一指挥,按施工组织设计合理安排开挖、衬砌和运输等工序作业,减少交叉和相互干扰。
- 爆破开挖应按照设计要求严格控制周边眼间距、外插角和装药量等参数,减少对围岩的扰动及超欠挖数量。
- 隧道各工序全面展开施工后,应尽早安排洞门施工。
严格铁道部相关步距要求,确保施工安全。
6. 洞内道路及运输安全- 洞内道路应安排专人清扫并有效降尘,确保施工环境整洁。

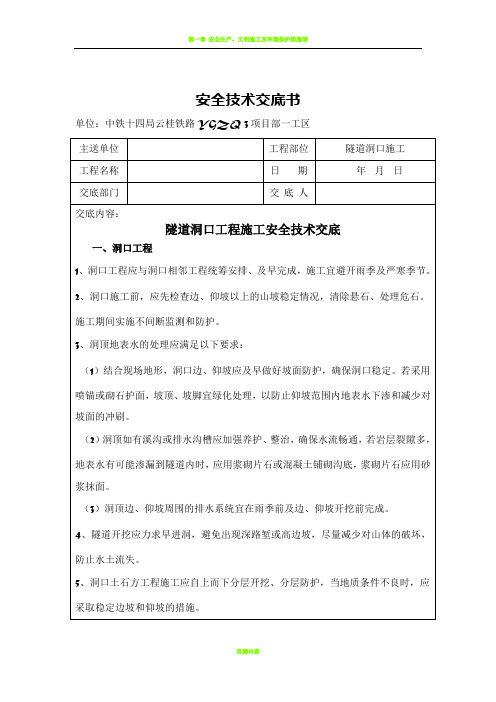

隧道洞口施工技术交底书1、洞顶截水沟首先在洞口边仰坡开挖边缘线外5m施作洞顶截水沟60cm*60cm,以拦截地表水,防止地表水冲刷边仰坡,避免雨水冲刷洞门造成危害;截水沟用M7.5浆砌片石砌筑,应做到圆顺流畅,不积水,不渗水,拦截引导地表水,防止地表水影响洞口施工,达到稳定坡面的目的。
2、洞口开挖边仰坡开挖应根据测量人员放出的边仰坡开挖轮廓线,清除开挖范围内的植被,按照“分层、分段、自上而下,边开挖、边防护”的原则,采用挖掘机自上而下进行开挖,人工配合精确刷坡。
避免围岩振动过大,造成边坡、仰坡坍塌,甚至造成山体滑坡,影响洞口施工安全,边仰坡开挖坡比为隧道口左右两侧一级坡坡比为1:0.5,二级坡坡比为1:1,隧道洞门坡面坡比为1:1.25,洞顶坡比为1:0.75。
3、洞口边仰坡防护明洞段临时开挖坡面采用喷锚网防护,喷砼厚10cm,强度等级C20,Φ22砂浆锚杆长3.5m,间距1.2m*1.2m呈梅花型布置,φ6.5钢筋网片,网格间距0.2m*0.2m。
明洞段开挖应从上而下分段进行,分段及时防护,并加强对坡面的监测。
钢筋网片采用Φ6.5钢筋、间距20×20cm,再钢筋加工场内集中加工,先用钢筋调直机把钢筋调直,在截成钢筋条。
钢筋焊接前要先将钢筋表面的油渍、漆污、水泥浆用锤敲击剥落,浮皮,铁锈等均清除干净,加工完毕后的钢筋网片应平整。
4、预制、铺挂钢筋网制作成型的钢筋网片必须轻抬轻放,避免摔地产生变形。
钢筋网片成品应远离加工场地,堆放在指定的成品堆放场地上。
存放和运输过程中要避免潮湿的环境,防止锈蚀、污染和变形。
按图纸标定的位置挂设加工好钢筋网片,将钢筋网片绑扎或焊接于先期施工的砂浆锚杆之上,钢筋网的搭接长度不小于25cm.5、喷射混凝土作业在每层坡面开挖完后,立即对边坡上的浮石、危石及时清险,坡面凹凸不平处应予整修平顺,然后按照图纸设计,边仰坡布置1.2×1.2m梅花型砂浆锚杆孔,采用人工手持风凿机钻孔,砂浆锚杆外露10-15cm。
