049室内涂膜防水施工技术交底
- 格式:doc
- 大小:19.50 KB
- 文档页数:3
涂膜防水层安全技术交底一、施工准备1、聚氨酯涂膜材料:聚氨酯防水涂料,以双组分形式使用,焦油系列双组分聚氨酯涂膜防水材料,或非焦油系列双组分聚氨酯涂膜防水材料,其主要技术性能如下:(1)拉伸强度:0.59-0.88MPa。
(2)断裂伸长率:400%-500%。
(3)直角撤裂强度:4.9-5.9kN/m。
(4)耐热度:100℃。
(5)柔度:一20℃合格。
(6)甲组分储存在室内通风干燥处,储期不越过6个月;乙组分储存在同一环境;储期不超过l2个月。
(7)二月桂酸二丁基锡:促凝剂,规格为化学纯或工业纯。
(8)磷酸(或苯磺酚氨):缓凝剂,规格为化学纯。
(9)其他辅助材料:水泥、砂、107胶。
二、操作工艺1、混凝土轻型屋盖,此类屋面主要有槽瓦、钢丝水泥瓦、预应力V形折板、单肋板等,其板接缝通常可借助下述三种方法解决防水:(1)接缝之间加盖瓦;(2)构件上下搭缝;(3)接缝处用嵌缝油膏等填实,并在其上粘贴玻璃纤维布或化纤无纺布条。
(4)保护层可为浅色涂层、反光涂层,云母粉或细砂保护层,107胶水泥砂浆保护层等。
要求耐候性好。
2、钢筋混凝土非保温屋面(1)除现浇钢筋混凝土屋面外大型屋面板、空心板等预制钢筋混凝土屋面的板间接缝,应用嵌缝油膏填实,嵌缝深度应大于20mm,其下部用C20细石混凝土灌实。
(2)不上人的屋面防水涂层保护层,可采用浅色或反光涂层、云母粉或细石混凝土保护。
(3)上人屋面的防水涂层,可采用在防水涂层上干铺一层玻璃纤维布或无纺布后,用砂浆铺贴细石混凝士板,大阶砖、马赛克等;也可干铺玻璃纤维布或无纺布后,上砌砖墩,再架设混凝土板或大阶砖等,形成架空保护层。
(4)涂刷防水涂膜之前,应在结构层上面作找坡层和找平局,找坡层一般用C10炉渣混凝士,厚不得少于30mm;找平层用1:2水泥砂浆,厚25mm大跨度、大面积屋面应设分格缝、缝内刮填嵌缝材料。
3、钢筋混凝土保温屋面(1)除现浇钢筋混凝土屋面外大型屋面板、空心板等预制钢筋混凝土屋面的板间接缝,应用嵌缝油膏填实,嵌缝深度应大于20mm,其下部用C20细石混凝土灌实。

室内防水工程技术交底一、任务背景及目的室内防水工程是建筑工程中非常重要的一项工作,其主要目的是防止水分渗透进入建筑物内部,保证建筑物的结构和使用功能。
本次技术交底的目的是向施工人员详细介绍室内防水工程的相关知识和要求,确保施工过程中能够按照规范进行操作,达到预期的效果。
二、工程要求1. 施工范围:本次防水工程施工范围为建筑物内部的厨房、卫生间和地下室等湿区。
2. 防水材料:采用聚合物防水涂料进行防水处理,确保其具有良好的抗渗性能和耐久性。
3. 施工工艺:按照以下步骤进行施工:a. 表面处理:清除施工面上的灰尘、油污等杂物,确保施工面干燥、平整。
b. 基层处理:对施工面进行修补、找平,确保基层结构牢固、平整。
c. 防水涂料施工:按照防水涂料的使用说明,进行涂刷或喷涂,确保涂层均匀、完整。
d. 防水层检测:待防水涂料干燥后,进行防水层的检测,确保无漏水现象。
e. 防水层保护:对已完成的防水层进行保护,避免损坏。
4. 施工要求:a. 施工人员必须具备相关防水施工经验和技能,并持有相关的施工证书。
b. 施工现场必须保持整洁,避免杂物和灰尘进入施工区域。
c. 施工过程中必须按照相关规范和标准进行操作,确保施工质量。
d. 施工过程中必须密切配合其他工种,确保施工进度和质量。
三、安全注意事项1. 施工过程中必须佩戴个人防护装备,包括安全帽、防护眼镜、口罩、工作服等。
2. 使用防水涂料时,应注意通风良好,避免吸入有害气体。
3. 施工现场必须设置明显的安全警示标志,确保施工人员的安全。
4. 施工人员必须熟悉应急处理措施,如发生事故或突发情况,应立即采取相应的安全措施。
四、质量验收标准1. 施工完成后,必须进行防水层的质量验收,确保防水效果达到设计要求。
2. 防水层的质量验收标准包括:a. 防水层无渗漏现象,经过一定时间的试验验证。
b. 防水层涂料均匀、完整,无明显的起泡、脱落现象。
c. 防水层与周边构件的连接处牢固,无明显裂缝或脱离现象。

室内防水工程技术交底一、项目背景和目的室内防水工程是建筑施工中非常重要的一项工作,其目的是确保室内空间的防水性能,防止水分渗透和漏水问题的发生。
本次技术交底旨在详细介绍室内防水工程的相关技术要求、施工流程和注意事项,确保施工人员能够准确理解并正确执行防水工程的施工要求,保证工程质量和使用安全。
二、技术要求1. 材料选择:- 防水涂料:选择符合国家标准的防水涂料,具有良好的附着力、耐候性和耐化学腐蚀性能。
- 防水卷材:选择合适的防水卷材,如聚合物改性沥青防水卷材或高分子聚合物防水卷材,确保其质量稳定可靠。
- 防水胶粘剂:选用符合要求的防水胶粘剂,确保与卷材或涂料的粘结牢固。
2. 施工准备:- 清理基层:将施工区域的基层进行清理,确保无杂物、油污等影响防水效果的物质。
- 基层处理:对基层进行必要的处理,如填补裂缝、修复破损等,确保基层平整、牢固。
3. 施工流程:- 防水涂料施工:a. 搅拌:按照涂料说明书要求,将涂料进行充分搅拌,确保涂料成分均匀。
b. 底涂:使用刷子或辊涂工具,将底涂涂料均匀地涂布在基层上,形成一层薄膜。
c. 防水涂料施工:根据涂料的要求,进行涂料的施工,确保涂布均匀、厚度适宜。
d. 防水涂料层间处理:涂布第一遍涂料后,根据要求进行层间处理,如刷涂或喷涂。
e. 涂料干燥:根据涂料的干燥时间要求,等待涂料完全干燥。
- 防水卷材施工:a. 卷材预处理:根据卷材的要求,进行必要的处理,如修剪边缘、热风焊接等。
b. 卷材铺设:使用专用的胶粘剂或焊接工具,将卷材按照设计要求铺设在基层上。
c. 卷材接缝处理:根据要求,进行卷材接缝的处理,确保接缝牢固、无渗漏。
d. 卷材保护层施工:根据设计要求,进行卷材保护层的施工,如砂浆抹面、保护板覆盖等。
4. 注意事项:- 温度要求:施工过程中,要注意环境温度和基层温度的要求,避免在温度过高或过低的情况下施工。
- 施工层次:根据设计要求,按照先底涂后涂料、先卷材后保护层的顺序进行施工。

室内防水工程技术交底一、背景介绍室内防水工程是指在建筑物内部进行防水处理,以防止水分渗透和漏水现象的发生。
室内防水工程技术交底是指在施工前,施工人员与监理人员进行技术交底,明确工程施工的具体要求和注意事项,确保施工质量和安全。
二、施工前准备1. 室内防水工程前,需进行场地勘测,了解施工区域的具体情况,包括地面材料、墙面材料、管道位置等。
2. 根据勘测结果,确定使用的防水材料和施工方法,确保与设计要求相符。
3. 检查施工材料的质量和数量,确保施工过程中不会出现材料短缺或质量问题。
4. 准备施工所需的工具和设备,包括刷子、刮刀、搅拌器等。
三、施工要求1. 施工前,必须进行基层处理,确保基层平整、干燥、无尘,并清理干净。
2. 根据防水材料的特性,进行材料的搅拌,确保材料的均匀性。
3. 施工过程中,需要注意施工环境的温度和湿度,避免在高温或潮湿的环境下施工。
4. 在施工过程中,需要按照设计要求进行防水层的厚度和面积控制,确保防水层的质量。
5. 施工时,需要注意施工顺序,先进行地面的防水处理,再进行墙面和管道的防水处理。
6. 在施工过程中,需要严格按照防水材料的使用说明进行操作,确保施工质量。
7. 完成施工后,需要进行验收,检查防水层的质量和效果,确保达到设计要求。
四、施工注意事项1. 施工过程中,必须严格按照相关安全规定进行操作,佩戴好个人防护用品。
2. 施工现场必须保持整洁,防止杂物进入施工区域,影响施工质量。
3. 施工过程中,需要与其他施工工序进行协调,确保施工进度和质量。
4. 如遇到施工中的问题或困难,及时与监理人员进行沟通,寻求解决方案。
5. 施工完成后,必须及时清理施工现场,保持环境整洁。
五、施工质量控制1. 在施工过程中,需要进行质量检查,确保防水层的厚度、平整度和附着力等指标符合要求。
2. 施工完成后,进行防水层的抗渗试验,确保防水层的质量和效果。
3. 防水层的检测结果应符合相关标准和规范要求,达到设计要求。

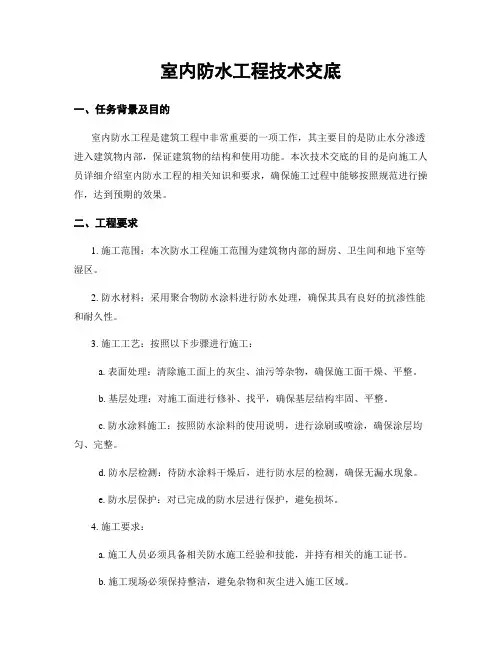

室内防水工程技术交底一、任务背景室内防水工程是建筑施工中的重要环节,其目的是防止水分渗透到建筑结构内部,保护建筑物的结构和装修材料不受水分侵蚀,确保建筑物的使用寿命和安全性。
本次技术交底旨在详细介绍室内防水工程的施工要求、材料选用、施工步骤和质量验收标准,以确保工程质量。
二、施工要求1. 施工前准备:确保施工区域干燥、清洁,清除杂物和浮尘,检查墙面、地面和天花板是否存在裂缝、孔洞,需要及时修补。
2. 材料选用:根据不同的施工部位和环境要求,选择适合的防水材料,如聚合物防水涂料、防水卷材等。
3. 施工工艺:根据设计图纸和施工方案,采取适当的施工工艺,确保防水层与基层的牢固结合,防止渗漏。
4. 施工环境:施工现场应保持通风良好,温度适宜,避免施工过程中的雨水侵入。
5. 施工人员:施工人员应具备相关技术知识和经验,严格按照施工规范进行操作,确保施工质量。
三、施工步骤1. 表面处理:清洁施工区域,清除浮尘、油污等杂物,确保基层干燥、平整。
2. 基层处理:检查基层是否存在裂缝、孔洞,需要进行修补,确保基层结构完好。
3. 防水材料涂刷:根据设计要求,选择适合的防水材料,如聚合物防水涂料,按照施工工艺要求进行涂刷,确保涂层均匀、完整。
4. 防水层加固:在涂刷一层防水材料后,根据需要进行加固处理,如加贴防水卷材,确保防水层的牢固性。
5. 防水层二次涂刷:待防水层干燥后,进行二次涂刷,确保防水层的厚度和质量。
6. 施工接缝处理:对防水层的接缝处进行处理,如采用防水胶带进行封闭,确保接缝处的防水性能。
7. 防水层质量验收:待防水层完全干燥后,进行质量验收,检查防水层的平整度、附着力和防水性能是否符合要求。
四、质量验收标准1. 防水层平整度:防水层表面应平整、无明显凹凸不平的现象。
2. 防水层附着力:使用刀片进行划割测试,防水层与基层之间不应出现剥离现象。
3. 防水性能:使用水压试验,施工后的防水层应能有效防止水分渗透,无渗漏现象。

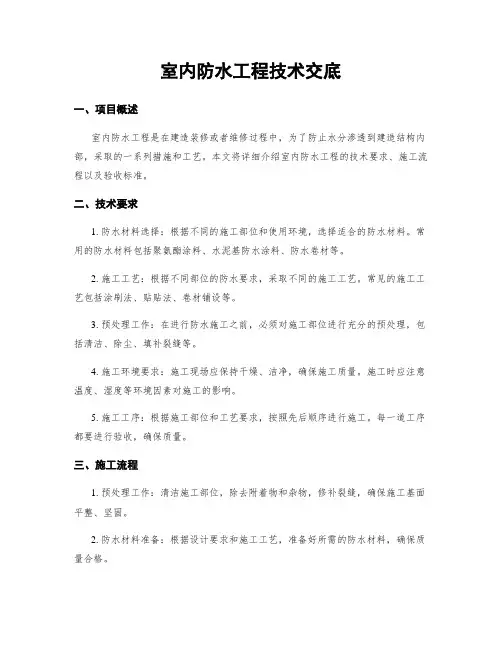

室内防水工程技术交底一、项目概述室内防水工程是在建造装修或者维修过程中,为了防止水分渗透到建造结构内部,采取的一系列措施和工艺。
本文将详细介绍室内防水工程的技术要求、施工流程以及验收标准。
二、技术要求1. 防水材料选择:根据不同的施工部位和使用环境,选择适合的防水材料。
常用的防水材料包括聚氨酯涂料、水泥基防水涂料、防水卷材等。
2. 施工工艺:根据不同部位的防水要求,采取不同的施工工艺。
常见的施工工艺包括涂刷法、贴贴法、卷材铺设等。
3. 预处理工作:在进行防水施工之前,必须对施工部位进行充分的预处理,包括清洁、除尘、填补裂缝等。
4. 施工环境要求:施工现场应保持干燥、洁净,确保施工质量。
施工时应注意温度、湿度等环境因素对施工的影响。
5. 施工工序:根据施工部位和工艺要求,按照先后顺序进行施工。
每一道工序都要进行验收,确保质量。
三、施工流程1. 预处理工作:清洁施工部位,除去附着物和杂物,修补裂缝,确保施工基面平整、坚固。
2. 防水材料准备:根据设计要求和施工工艺,准备好所需的防水材料,确保质量合格。
3. 底涂施工:根据防水材料的要求,进行底涂施工。
涂刷均匀,确保涂层的附着力和密封性。
4. 防水层施工:根据施工工艺,进行防水层的施工。
根据需要,可采用涂刷法、贴贴法或者卷材铺设等工艺。
5. 补强层施工:根据需要,进行补强层的施工,增强防水层的抗拉强度和耐磨性。
6. 防水层的保护层施工:根据需要,进行防水层的保护层施工,确保防水层的完整性和耐久性。
7. 防水工程验收:根据相关标准和要求,对防水工程进行验收。
验收包括外观检查、水密性测试等。
四、验收标准1. 外观检查:防水层应平整、无明显的起泡、裂缝、鼓泡等缺陷。
涂层应均匀、无漏涂、滴流等现象。
2. 水密性测试:根据设计要求,进行水密性测试。
测试时,应在防水层上加压,观察是否有渗水现象。
3. 抗拉强度测试:根据设计要求,进行抗拉强度测试。
测试结果应符合相关标准和要求。
一、交底目的为确保室内防水施工过程中的安全,预防事故发生,提高施工质量,特制定本安全技术交底。
二、交底内容1. 施工前准备(1)施工人员应熟悉室内防水施工图纸,了解工程概况及施工要求。
(2)施工人员应具备相应的技能和素质,持有相关资格证书。
(3)施工前应检查施工现场,确保安全通道畅通,临时用电设施符合规范要求。
2. 施工过程安全措施(1)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(2)施工人员上下楼梯、梯子时,必须系好安全带,严禁攀爬阳台、屋顶等危险部位。
(3)施工过程中,严禁酒后作业、疲劳作业,确保施工人员精神饱满。
(4)施工现场严禁吸烟、使用明火,防止火灾事故发生。
(5)施工人员应遵守施工现场规章制度,服从现场管理人员指挥。
3. 材料及设备安全(1)施工材料应选用符合国家标准的防水材料,严禁使用劣质、过期、变质材料。
(2)施工设备应保持完好,定期检查维护,确保设备安全运行。
(3)施工过程中,注意材料堆放整齐,不得占用消防通道。
4. 施工质量保证措施(1)施工人员应严格按照施工图纸和施工规范进行操作。
(2)施工过程中,加强质量控制,确保施工质量符合要求。
(3)施工完成后,进行自检、互检、专检,确保工程质量。
5. 施工现场环境及文明施工(1)施工现场应保持整洁,垃圾及时清理,不得乱堆乱放。
(2)施工人员应遵守施工现场文明施工规定,爱护公共设施。
(3)施工现场应设置明显的安全警示标志,确保施工安全。
三、交底时间及责任人1. 交底时间:____年____月____日2. 交底责任人:____(项目负责人)四、接受交底人员及签名1. 接受交底人员:____(施工人员)2. 接受交底人员签名:____3. 施工单位:____4. 施工单位负责人签名:____五、注意事项1. 施工人员应严格遵守本安全技术交底,确保施工安全。
2. 施工过程中,如遇特殊情况,应及时向项目负责人报告,采取相应措施。
涂膜防水屋面施工技术交底一、作业条件(1)、找平层应平整、坚实、无空鼓、无起砂、无裂缝、无松动掉灰。
(2)找平层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱)的交接处以及基层的转角处应做成圆弧形,圆弧半径≥50mm,内部排水的水落口周围,基层应做成略低的凹坑。
(3)找平层表面应干净、干燥。
(4)施工前,应将伸出屋面的管道、设备及预埋件安装完毕。
(5)涂膜防水屋面严禁在雨天、雪天和五级风及以上时施工。
施工环境气温应符合下列二、施工方法1、检查找平层检查找平层质量是否符合规定和设计要求,并进行清理、清扫。
若存在凹凸不平、起砂、起皮、裂缝、预埋件固定不牢等缺陷,应及时进行修补。
2、找平层处理2.1找平层处理剂的配制:对于溶剂型防水涂料可用相应的溶剂加稀释后使用,以利于渗透,稀释比例,涂料:汽油=1:0.5。
也可直接使用。
2.2涂布找平层:先对屋面节点、周边、拐角等部位进行涂布,然后再大面积涂布。
注意均匀涂布、厚薄一致,不得漏涂,以增强涂层与找平层间的粘结力。
3、防水涂料的配制3.1采用双组分防水涂料时,在配制前应将甲组分、乙组分搅拌均匀,然后严格按照材料供应单位提供的材料配合比,准确计量:每次配制数量应根据每次涂布面积计算确定,随用随配;混合时,将甲级分、乙组分倒入容器内,用手提式电动搅拌器强力搅拌均匀后即可使用。
3.2单组分防水涂料使用前,只需要搅拌均匀即可使用。
3.3特殊部位附加增强处理(1)天沟、檐沟、檐口等部位应加铺胎体增强材料附加层,宽度不小于200mm。
(2)水落口周围与屋面交接处做密封处理,并铺贴两屋胎体增强材料附加层。
涂膜伸入水落口的深度不得小于50mm。
(3)泛水处应加铺胎体增强材料附加层,其上面的涂膜应涂布至女儿墙压顶下,压顶处可用铺贴卷材或涂布防水涂料做防水处理,也可采取涂料沿女儿墙直接涂过压顶的做法。
(4)所有节点均应填充密封材料。
(5)分格缝处空铺胎体增强材料附加层,铺设宽度为200~300mm。

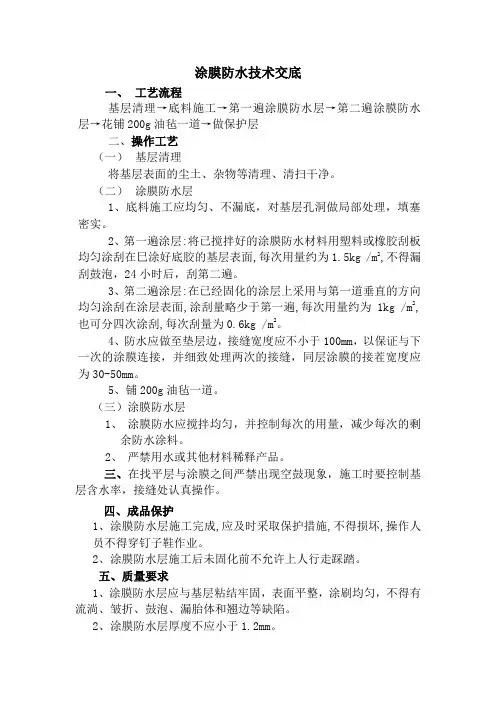

涂膜防水技术交底
一、工艺流程
基层清理→底料施工→第一遍涂膜防水层→第二遍涂膜防水层→花铺200g油毡一道→做保护层
二、操作工艺
(一)基层清理
将基层表面的尘土、杂物等清理、清扫干净。
(二)涂膜防水层
1、底料施工应均匀、不漏底,对基层孔洞做局部处理,填塞密实。
2、第一遍涂层:将已搅拌好的涂膜防水材料用塑料或橡胶刮板均匀涂刮在巳涂好底胶的基层表面,每次用量约为1.5kg /m2,不得漏刮鼓泡,24小时后,刮第二遍。
3、第二遍涂层:在已经固化的涂层上采用与第一道垂直的方向均匀涂刮在涂层表面,涂刮量略少于第一遍,每次用量约为1kg /m2,也可分四次涂刮,每次刮量为0.6kg /m2。
4、防水应做至垫层边,接缝宽度应不小于100mm,以保证与下一次的涂膜连接,并细致处理两次的接缝,同层涂膜的接茬宽度应为30-50mm。
5、铺200g油毡一道。
(三)涂膜防水层
1、涂膜防水应搅拌均匀,并控制每次的用量,减少每次的剩
余防水涂料。
2、严禁用水或其他材料稀释产品。
三、在找平层与涂膜之间严禁出现空鼓现象,施工时要控制基层含水率,接缝处认真操作。
四、成品保护
1、涂膜防水层施工完成,应及时采取保护措施,不得损坏,操作人
员不得穿钉子鞋作业。
2、涂膜防水层施工后未固化前不允许上人行走踩踏。
五、质量要求
1、涂膜防水层应与基层粘结牢固,表面平整,涂刷均匀,不得有流淌、皱折、鼓泡、漏胎体和翘边等缺陷。
2、涂膜防水层厚度不应小于1.2mm。

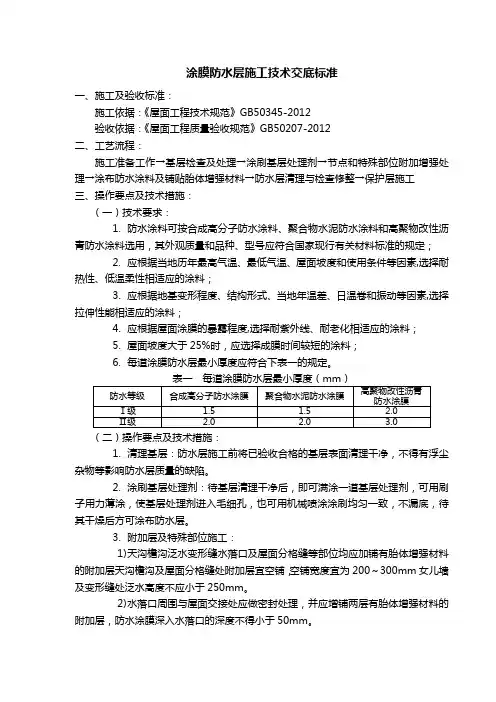

涂膜防水层施工技术交底标准一、施工及验收标准:施工依据:《屋面工程技术规范》GB50345-2012验收依据:《屋面工程质量验收规范》GB50207-2012二、工艺流程:施工准备工作→基层检查及处理→涂刷基层处理剂→节点和特殊部位附加增强处理→涂布防水涂料及铺贴胎体增强材料→防水层清理与检查修整→保护层施工三、操作要点及技术措施:(一)技术要求:1.防水涂料可按合成高分子防水涂料、聚合物水泥防水涂料和高聚物改性沥青防水涂料选用,其外观质量和品种、型号应符合国家现行有关材料标准的规定;2.应根据当地历年最高气温、最低气温、屋面坡度和使用条件等因素,选择耐热性、低温柔性相适应的涂料;3.应根据地基变形程度、结构形式、当地年温差、日温卷和振动等因素,选择拉伸性能相适应的涂料;4.应根据屋面涂膜的暴露程度,选择耐紫外线、耐老化相适应的涂料;5.屋面坡度大于25%时,应选择成膜时间较短的涂料;6.每道涂膜防水层最小厚度应符合下表一的规定。
(二)操作要点及技术措施:1.清理基层:防水层施工前将已验收合格的基层表面清理干净,不得有浮尘杂物等影响防水层质量的缺陷。
2.涂刷基层处理剂:待基层清理干净后,即可满涂一道基层处理剂,可用刷子用力薄涂,使基层处理剂进入毛细孔,也可用机械喷涂涂刷均匀一致,不漏底,待其干燥后方可涂布防水层。
3.附加层及特殊部位施工:1)天沟檐沟泛水变形缝水落口及屋面分格缝等部位均应加铺有胎体增强材料的附加层天沟檐沟及屋面分格缝处附加层宜空铺,空铺宽度宜为200~300mm女儿墙及变形缝处泛水高度不应小于250mm。
2)水落口周围与屋面交接处应做密封处理,并应增铺两层有胎体增强材料的附加层,防水涂膜深入水落口的深度不得小于50mm。
3)低跨屋面受高跨屋檐或水落管落水冲击部位,必须增设一层胎体增强材料附加层4)天沟檐沟檐口泛水和立面涂膜防水层的收头,应用防水涂料多遍涂刷或用密封材料封严。
4.涂膜防水层施工:1)防水层施工应先节点后大面展开,先涂布立面,后涂布平面;平面涂布时,由屋面标高最低处顺脊方向施工,并根据设计厚度分层分遍涂布,待先涂的涂层干燥成膜后,方可涂后一遍涂料2)涂膜防水必须由两层以上涂层组成,每一涂层应刷二遍到三遍,达到分层施工,多道薄涂其总厚度必须达到设计要求和表一规定。
屋面涂膜防水技术交底1. 引言屋面涂膜防水技术是一种常用的建筑防水方法,通过涂覆特殊的膜材料,有效阻止水分渗入建筑物的屋顶。
本文档旨在对屋面涂膜防水技术进行详细交底,包括技术原理、施工步骤、施工注意事项等内容。
2. 技术原理屋面涂膜防水技术基于以下原理:•膜材料具有优异的防水性能:涂膜材料通过特殊的化学反应或物理形态改变,形成致密的防水层,有效隔绝水分渗透。
•镀层具有耐候性和化学稳定性:涂膜材料通常经过严格的测试和评估,具有优异的耐候性和化学稳定性,能够长期保持防水效果。
3. 施工步骤屋面涂膜防水技术的施工步骤如下:3.1 准备工作在施工前需要进行以下准备工作:•仔细检查屋面状况:确保屋面表面没有明显的破损或结构问题,需要修复的地方应提前处理。
•清洁屋面表面:清除尘土、松散物和油污等,确保屋面表面干净。
•处理屋面凸起物和下水道口:确保凸起物和下水道口位置处于适当的高度,以保证涂膜能够覆盖到这些部位。
3.2 底漆涂布底漆涂布是为了提高涂膜与屋面表面的附着力和密封性,具体步骤如下:1.搅拌底漆:将底漆倒入桶中,用搅拌器均匀搅拌,确保底漆充分混合。
2.使用刷子或滚筒将底漆涂布在屋面表面,注意均匀覆盖整个屋面。
3.等待底漆干燥:根据底漆的说明,等待足够的时间,确保底漆完全干燥。
3.3 涂膜施工涂膜施工是应用屋面涂膜的关键步骤,确保防水层的有效性和持久性,具体步骤如下:1.搅拌涂膜材料:将涂膜材料倒入桶中,使用搅拌器均匀搅拌,确保涂膜材料充分混合。
2.将涂膜材料均匀涂布在屋面上,使用刷子或滚筒等工具,注意涂布的厚度均匀一致。
3.确保涂布完全密封:涂布涂膜时需与屋面凸起物和下水道口等部位完全贴合,确保涂膜的完全密封。
4.等待涂膜干燥:根据涂膜材料的要求,等待足够的时间,确保涂膜完全干燥。
4. 施工注意事项在屋面涂膜防水技术的施工中,需要注意以下事项:•施工环境:选择适宜的施工环境,避免施工时出现强风、下雨等恶劣天气条件。
涂膜防水楼地面及墙面施工技术交底(示范文本)1、施工方法1)基层处理(找平层施工):用铲刀首先将墙、地面松散、起鼓砂浆进行清理,确保防水基层的牢固性,基层表面的浮土、杂物、明水等清扫干净。
①挡水条坎:首先在卫生间淋浴间出入口及卫生间门口内设置采用 1:3 水泥砂浆做30mm 宽,30mm 高挡水条坎,两角磨成圆角。
②墙地交接处、阴阳角处理:墙地面交接处、阴阳角采用 1:3 水泥砂浆做 R=25mm 圆弧。
③管根、地漏处理:采用 1:3 水泥砂浆在管道底部四周做R=25mm 圆弧,靠墙管根处抹出 5%的坡度,避免此处积水。
2)细部附加层施工:用油漆刷蘸搅拌好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂。
常温 4h 表干后,再刷第二道防水涂料(保证附加层宽度不小于 250mm)。
24h 后,即可进行大面积防水层施工。
3)第一层防水涂料:将已搅拌好的聚合物水泥砂浆防水涂料用塑料或橡胶刮板均匀涂刮在基层表面上,厚度一致,不得有漏刷等缺陷。
操作时先墙面后地面,从内向外退着操作。
4)第二层防水涂料:第一层涂膜固化到不粘手时,按第一遍施工方法进行第二道涂膜防水施工。
涂刷时要求厚薄均匀一致,防水涂膜的总厚度以 1.5mm 以上为合格,刮涂方向必须与第一遍刮涂方向垂直。
5)防水施工完毕 24 小时后,对地面进行闭水,闭水施工前对地漏进行临时封堵,闭水高度 15mm,闭水时间不小于 24h。
2、质量标准1)主控项目(1)涂膜防水层所有材料必须符合设计要求。
(2)涂膜防水层严禁有渗漏现象。
(3)涂膜防水层及细部做法必须符合设计要求和规范规定。
2)一般项目(1)成膜质量。
涂膜防水的基层应牢固,表面洁净,密实平整,阴阳角呈圆弧形,底胶涂层应均匀,无漏涂。
(2)附加涂膜层的涂刷方法、搭接、收头应严格按操作要求进行,粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷。
(3)涂膜防水层涂膜厚度均匀粘结牢固严密,不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。
涂膜防水施工技术交底施工技术交底工程名称建设单位分项工程名称交底内容:二、涂膜防水层施工1、施工工艺基层处理→涂刷底层涂料→涂刷第一道涂膜防水层→涂刷第二道涂膜防水层→涂刷第三道涂膜防水层→防水保护层→闭水试验。
2、涂刷防水涂膜注意事项(1)、涂刷涂膜防水层时,涂刷的顺序应地先垂直面,后水平面;先阴阳角,细部后大面,而且每一道涂膜防水的涂刷顺序都应相互垂直。
2)、在需要重点处理的细部,要增加一道增强涂布或玻璃丝布,特殊部位如阴阳角处要做尺寸为50mm的聚合物水泥砂浆圆弧,再做附加防水层,宽度为300mm。
3)、涂刷涂膜防水层时要待前一层涂膜固化干燥后进行,并应先检查其上有无残留的气孔或气泡。
4)、在底胶干燥固化后,用塑料或橡皮刮板均匀涂刷一层厚约为0.6mm的涂料,涂刮时用力要均匀一致。
平面或坡面施工后在防水层未固化前不应踩踏,涂抹过程中要留出施工退路,或采用分区,分片后退法施工。
5)、第二遍涂膜的施工:在第一遍涂膜固化24小时后,对所涂膜的空鼓、气孔、砂、卷进涂料的灰尘、涂层伤痕和固化不良等进行修补后刮第二遍涂料,涂刮方向与第一遍涂刮方向垂直,厚度控制在0.7mm左右,涂膜顺序先立面后平面。
6)、在第二层涂膜固化24小时后,第三遍涂膜,厚度应控制在0.7mm左右,涂膜总厚度按照设计要求控制在2mm左右。
7)、在末了一道涂膜防水层固化前,要先在其外表稀撒粒径藐小的石渣,再在外墙和底板上分别做保护层,以增强涂膜于其保护层的粘结能力。
3、施工中如遇下列问题要及时处理:1)、当涂料粘度过大不宜涂刷时,插手大批乙料或二甲苯稀释;2)、当发生涂料固化太快,影响施工时,可以加入少量磷酸或苯黄酸等缓凝剂,其加入量不大于甲料的0.5%;3)、当涂料固化太慢,加入少量二月桂酸二丁基锡做促凝剂,其加入量不大于甲料的0.3%。
三、钢板止水带施工1、工艺流程:止水钢板定位→固定→接头焊接→检查验收。
2、止水钢板定位:止水钢板应安排在外墙中央,两头弯折处应朝向迎水面。
室内防水工程技术交底在室内装修工程中,防水工程技术交底是非常重要的环节。
惟独做好防水工程,才干确保室内环境干燥,避免发生漏水、潮湿等问题。
下面将详细介绍室内防水工程技术交底的内容。
一、防水材料选择1.1 选择合适的防水材料在进行室内防水工程时,首先要选择合适的防水材料。
常用的防水材料有聚合物防水涂料、防水卷材、防水胶等。
根据具体的施工环境和要求选择合适的防水材料,确保防水效果。
1.2 材料施工前的处理在选择防水材料之后,还需要对施工前的基材进行处理。
例如,需要清理基材表面的灰尘、杂物,确保基材表面干燥、平整。
同时,还需要对基材进行修补,填补裂缝和孔洞,以确保防水层的完整性。
1.3 防水材料施工技术在进行防水材料的施工时,需要注意施工技术。
例如,要掌握好防水材料的搅拌比例和施工温度,确保防水层的质量。
同时,还需要注意施工层厚度的控制,确保防水层的均匀性和完整性。
二、防水工程施工要点2.1 施工工艺在进行室内防水工程时,施工工艺是非常关键的。
要按照施工规范和要求进行操作,确保防水层的质量。
例如,要控制好施工层厚度、施工温度和施工速度,确保防水层的均匀性和完整性。
2.2 施工环境在进行防水工程时,施工环境也是非常重要的。
要选择合适的施工时间和施工环境,避免在潮湿或者温度过高的环境下施工。
同时,还需要注意施工现场的通风和排水,确保施工质量。
2.3 施工人员技术在进行防水工程时,施工人员的技术也是至关重要的。
施工人员要具备一定的技术和经验,能够熟练掌握防水材料的施工技术和工艺要求。
同时,还需要注意安全施工,确保施工过程中不发生意外。
三、防水验收标准3.1 防水层质量验收在完成防水工程后,需要进行防水层的质量验收。
验收标准普通包括防水层的平整度、厚度、附着力等指标。
惟独通过验收,才干确保防水层的质量符合要求。
3.2 防水层功能验收除了质量验收,还需要进行防水层的功能验收。
功能验收主要是检查防水层的防水效果,确保防水层能够有效防止水分渗透。
一、交底目的为确保室内防水作业的安全顺利进行,预防安全事故的发生,现将室内防水作业安全技术交底如下。
二、交底内容1. 作业人员要求(1)防水作业人员必须通过培训考试合格,取得相应资格证书后方可上岗。
(2)上岗前需对作业人员进行安全教育培训,使其了解和掌握室内防水作业的安全知识和操作技能。
2. 材料及设备管理(1)防水材料、辅助材料及燃料应按规定分别存放,保持安全距离,设专人管理,发放时应坚持领料登记制度。
(2)防水卷材应立放,汽油桶、燃气瓶必须分别入专用库存放。
(3)库房、材料堆放处、防水作业区必须配备消防器材。
3. 作业现场安全(1)施工作业人员必须持证上岗,并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章。
(2)防水作业区必须保持通风良好,防止有害气体积聚。
(3)施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走。
(4)出入基坑必须走规定的坡道爬梯,室内和容器内做防水必须保持良好的通风。
4. 高处作业安全(1)高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,作业人员必须系好安全带。
(2)严禁乱抛物件,确保作业过程中不会发生物体打击事故。
5. 用火及用电安全(1)施工用火必须取得现场用火动火证,严禁私自用火。
(2)火焰加热器必须专人操作,严禁使用碘钨灯。
定时保养,禁止带故障使用。
(3)在加油、更换气瓶时必须关火,禁止在防水层上操作,喷头点火时不得正面对人并远离油桶、气瓶、防水材料及其他易燃易爆材料。
(4)严禁使用220V电压照明和敞开式灯具。
6. 雨天、雪天及大风天气施工(1)严禁在雨天、雪天、五级风以上条件下施工。
(2)如遇特殊情况需施工,必须采取有效措施确保安全。
7. 其他注意事项(1)进入施工现场必须穿胶鞋,禁止穿钉鞋和硬底鞋。
(2)施工现场应设置明显的警示标志,提醒作业人员注意安全。
(3)作业过程中,应密切关注现场安全状况,发现安全隐患立即整改。
室内防水工程技术交底引言概述:室内防水工程技术交底是指在室内建筑施工过程中,对于防水工程的技术要求和施工方法进行详细说明和交代。
室内防水工程是保证建筑物内部不受水分侵害,确保建筑物结构安全和使用寿命的重要环节。
本文将从材料选择、施工方法、验收标准、质量控制和常见问题五个方面,详细阐述室内防水工程技术交底的内容。
一、材料选择1.1 防水涂料:选择具有良好的附着力、耐水性和耐候性的防水涂料,确保涂层能够有效防止水分渗透。
1.2 防水卷材:选择高强度、耐水性好的防水卷材,如聚合物改性沥青防水卷材或聚氯乙烯防水卷材。
1.3 防水胶粘剂:选择具有良好粘结性和耐水性的防水胶粘剂,确保防水卷材与基层牢固粘结。
二、施工方法2.1 表面处理:清理基层表面,去除灰尘、油污等杂质,确保基层平整、干燥、无裂缝。
2.2 防水涂料施工:根据涂料的要求,按照规定的施工工艺进行刷涂或喷涂,确保涂层均匀、密实。
2.3 防水卷材铺贴:根据设计要求,将防水卷材按照规定的方法进行铺贴,确保卷材与基层紧密贴合、无空鼓。
三、验收标准3.1 防水层厚度:根据设计要求,检测防水涂层或防水卷材的厚度,确保达到规定的防水层厚度。
3.2 防水层平整度:使用直尺或平板仪检测防水层的平整度,确保防水层表面平整、无凹凸。
3.3 防水层附着力:使用划格法或剥离试验仪检测防水层与基层的附着力,确保防水层与基层牢固粘结。
四、质量控制4.1 施工人员素质:施工人员应具备相关的防水施工技能,并持有相应的证书,确保施工质量。
4.2 施工现场管理:加强施工现场的管理,确保施工过程中的材料使用、施工工艺等符合要求。
4.3 施工记录和报验:及时记录施工过程中的关键节点和重要参数,并按要求进行报验,确保施工质量可追溯。
五、常见问题5.1 渗漏问题:对于防水工程中可能出现的渗漏问题,应及时进行检修和维护,确保防水层的完整性。
5.2 裂缝问题:对于基层出现的裂缝问题,应采取相应的修补措施,确保基层的平整性和稳定性。
一、材料要求
单组分聚氨酯防水涂料、二甲苯,玻璃网格布、建筑密封膏等。
二、主要机具
电动搅拌机、拌料桶、油漆桶、塑料刮板、油漆刷、油工铲刀、笤帚、消防器材等。
三、作业条件:
1、穿过卫生间楼板的所有立管、套管均已做完并经验收,管周围缝隙用1:2:4豆石砼填塞密实。
2、卫生间地面垫层已做完,最薄处30厚C15细石混凝土从门口处向地漏找1%的坡,面层压光,并不得局部积水。
3、卫生间水泥砂浆找平层表面抹平压光,表面坚实平整,无起砂、空鼓等质量缺陷,要求基层表面干燥。
4、找平层与管根、地漏、阴阳角等部位做成宽20mm,高20mm的八字角。
5、与找平层相连接的管件、地漏、排水口等必须安装牢固、收头圆滑,且与水、电、地采暖专业办理好交接手续。
6、房间必须设置足够的照明及通风设备,备防火设备。
7、施工前先做样板间,验收合格后方可大面积施工。
四、操作工艺
1、工艺流程:清扫基层→涂刷冷底子油→细部附加层施工→第一遍涂膜→第二遍涂膜
→第三遍涂膜→防水层第一次蓄水试验→防水保护层施工。
2、清扫基层:用铲刀将粘在找平层上的灰皮铲掉。
用扫帚扫干净,尤其是管根、地漏和排水口等部位要仔细清理。
如有油污时,用钢丝刷和砂纸刷掉。
表面必须平整,凹陷处要用1:31:3水泥砂浆找平。
3、涂刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂,不得过薄也不得过厚。
冷底子油干燥后方可进行下道工序。
4、细部附加层施工:卫生间的地漏、管根、阴阳角等处用单组分聚氨酯涂刷一遍做附加层处理,两侧各在交接处涂刷200mm,地面四周与墙体连接处,以及管
根处平面涂膜防水层宽度和平面拐角上返高度各≥250mm。
地漏口周边平面涂膜防水层宽度和进入地漏口下返均为≥40mm。
5、第一遍涂料:将单组分聚氨酯防水涂料倒入拌料桶中,用电动搅拌机搅拌均匀(约5min)。
用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀一致,厚度为0.3~0.5mm(如果过厚,涂料容易起泡)。
6、第二遍涂料:第一遍涂料固化后,按上述方法进行第二遍涂料操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍相同。
7、第三遍涂膜:第二遍涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂。
刮涂量与第一遍相同。
在操作过程中不得搅拌过多,当天必须用完。
如涂料粘度过大不便涂刮时,可加入少量二甲苯进行稀释。
涂料防水做完,经检查验收合格方可进行蓄水试验,24h无渗漏,可进行面层(保护层)施工。
8、卫生间单组分聚氨酯防水涂料施工采用“一布三涂”法,其中卫生间单组分聚氨酯防水涂料总厚度为1.5mm,卫生间地面防水上墙高度为1.8m,要求高度一致。
五、质量标准
1、主控项目:
1.1涂膜防水材料的品牌、牌号符合设计要求。
对防水涂料技术性能的四项指标必须经试验室进行复验合格后方可使用。
1.2涂膜防水层与管根、地漏、阴阳角等细部做法符合设计及施工规范的规定,涂膜防水层不得有渗漏现象(检查渗漏水的方法为把地漏堵塞,蓄水24h观察无渗漏为合格,蓄水高度30~50mm)。
2、一般项目:
2.1涂膜层涂刷厚薄均匀,涂膜防水层总厚度满足设计要求,封闭严密。
保护层和防水层粘结牢固,表面平整,不允许有空鼓、脱落、翘边等现象,紧密结合,不得有损伤。
2.2 冷底子和涂料附加层的涂刷方法、搭接收头符合施工规范要求,粘结牢紧密,接缝封严,无空鼓。
2.3 涂膜防水层不起泡、不流淌,平整无凹凸,颜色、亮度一致,与管件、地漏、排水口、阴阳角等接缝严密,收头圆滑。
2.4 涂膜防水层表面坡度符合设计要求,不得有局部积水和渗漏水现象。
六、成品保护
1、防水施工过程中,不得污染已做好饰面的墙面、管件以及门窗等。
2、防水做完后,严格加以保护。
保护层未做完之前,任何人员不得进入,也不得堆积杂物、以免损坏。
3、地漏或排水口内防止杂物塞满,确保排水畅通。
蓄水试验合格后,不要忘记将地漏内清理干净。
4、面层施工时,对突出地面的管根、地漏、排水口等与地面交接处的涂膜不得碰坏。
七、文明安全施工及环保措施
1、存放材料的房间和施工现场必须通风良好。
2、存料、配料和施工现场必须严禁烟火,并备有消防灭火器材。
3、每次用完的机具及时用有机溶剂清洗干净。
4、操作场地要防火、通风,操作人员戴手套、口罩、眼镜等以防溶剂中毒。
5、防水施工人员必须经过专业培训,持证上岗,施工前先做样板间,验收合格后方可大面积施工。
6、防水材料以及防水施工所用的稀料、汽油等易燃、易爆品必须设专门的库房保管,库房内严禁人员住宿,库房远离生活区,要求室内温度不宜过高,通风良好,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。
7、搬运防水材料、稀料和汽油等要轻拿轻放,严禁扔放,避免摔坏包装罐体造成泄露。
8、防水材料、稀料和汽油在堆放时要求码放整齐,按类堆放,避免最底部的包装罐受压破裂,5.99、9、防水操作人员进场严禁携带火种,严禁在施工现场吸烟或进行其他明火作业。
10、防水施工过程中的废弃物严禁随意丢弃,必须统一交到垃圾站(有毒有害不可回收)进行处理。
