桥架穿楼板防火封堵做法
桥架穿楼板防火封堵是指在桥架通过楼板时,为了防止火灾蔓延,需要进行防火封堵处理。
具体的做法如下:
1. 材料准备:需要使用防火封堵材料,如隔离带、防火胶泥等。
2. 准备施工区域:确定桥架穿过楼板的位置,并清理该区域的杂物和灰尘。
3. 安装隔离带:在桥架穿过楼板的空隙处安装隔离带,隔离带的作用是阻止火灾和烟气从桥架空隙进入楼板。
4. 填充防火胶泥:使用防火胶泥填充桥架与楼板之间的空隙,确保密封性能。
防火胶泥具有阻燃和耐高温的特性,能够有效地防止火灾蔓延。
5. 检查施工质量:施工完成后,需要对防火封堵材料进行检查,确保封堵效果良好,并且没有任何漏洞。
6. 文件备案:施工完成后,需要进行相关文件备案,以备后续维护和使用。
以上是桥架穿楼板防火封堵的一般做法,具体施工步骤可能会因各地建筑规范和要求的不同而有所差异。
在进行施工前,应详细了解当地的相关规定,并且由专业施工人员进行操作,以确保施工质量和安全。
2桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法2.1、工艺原理利用防火堵料(防火包、防火泥等)对穿墙、穿楼板的桥架、线槽和封闭母线与洞口之间的空隙进行防火隔堵以防止火灾蔓延。
2.2、工艺流程2.3、施工要点2.3.1、桥架、线槽穿墙体、楼板预留孔洞要求桥架、线槽穿墙体、楼板的预留孔洞边缘与桥架周边空隙宽度应控制在30~50mm,且应方正平直。
母线预留洞的尺寸可按施工图和厂家提供的产品文件留置。
2.3.2、桥架、线槽和密闭母线的安装和电缆的敷设按照规范和图纸设计要求对桥架、线槽和封闭母线进行安装,然后按照施工节点进行电缆敷设。
2.3.3、防护板制作、防火等处理及安装1 防护板制作、安装固定:防护板应采用防火隔板,大小在洞口的尺寸基础上每边各加100mm;若采用防护钢板应用切割机进行切割,不得用气焊切割;防护板应确保横平竖直且尺寸偏差不得超过3mm。
2 若防护板采用钢板制作则应进行防腐处理,首先进行人工除锈然后刷两遍防腐漆,再刷防火涂料,防火涂料厚度为3-7mm。
3 防护板固定,先用膨胀螺钉把防护板固定在墙面或楼板底部,板要紧贴墙面或楼板底面,不得有漏缝现象,不得破坏板的平整度,防护板应牢固,美观。
图2.3.3-1桥架穿墙示意图图2.3.3-2桥架穿楼板示意图2.3.4、防火堵料的填塞1 桥架、线槽和封闭母线穿过楼板、防火墙处,在封堵前需要清扫干净。
图2.3.4-1桥架穿墙示意图 图2.3.4-2桥架封堵截面示意图 2 用防火棉或者防火填料包均匀地铺、嵌、填桥架、线槽和封闭母线与墙体或楼板之间的空隙,桥架内电缆间空隙用防火棉或者防火填料包填塞均匀、密实。
3 预留孔洞封堵要在土建抹灰找平到位后进行,在桥架、线槽和封闭母线四周与墙面、楼板面之间预留30mm 深的凹槽用防火泥进行封堵填实,防火泥要突出墙面、楼板面5~8mm ,封堵表面应平整光洁,无粉化,不硬化、无开裂等缺陷。
图2.3.4-3桥架穿墙示意图 图2.3.4-4桥架穿墙洞口封堵示意图2.3.5、创优工程竖井内在楼板面上做挡水台。
2桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法2.1、工艺原理利用防火堵料(防火包、防火泥等)对穿墙、穿楼板的桥架、线槽和封闭母线与洞口之间的空隙进行防火隔堵以防止火灾蔓延。
2.2、工艺流程洞口的留置(楼板和防火墙上)→桥架、线槽和封闭母线安装和电缆敷设→防护板制作、防火防腐等处理→防护板的安装固定→防火堵料的填塞2.3、施工要点2.3.1、桥架、线槽穿墙体、楼板预留孔洞要求桥架、线槽穿墙体、楼板的预留孔洞边缘与桥架周边空隙宽度应控制在30~50mm,且应方正平直。
母线预留洞的尺寸可按施工图和厂家提供的产品文件留置。
2.3.2、桥架、线槽和密闭母线的安装和电缆的敷设按照规范和图纸设计要求对桥架、线槽和封闭母线进行安装,然后按照施工节点进行电缆敷设。
2.3.3、防护板制作、防火等处理及安装1 防护板制作、安装固定:防护板应采用防火隔板,大小在洞口的尺寸基础上每边各加100mm;若采用防护钢板应用切割机进行切割,不得用气焊切割;防护板应确保横平竖直且尺寸偏差不得超过3mm。
2 若防护板采用钢板制作则应进行防腐处理,首先进行人工除锈然后刷两遍防腐漆,再刷防火涂料,防火涂料厚度为3-7mm。
3 防护板固定,先用膨胀螺钉把防护板固定在墙面或楼板底部,板要紧贴墙面或楼板底面,不得有漏缝现象,不得破坏板的平整度,防护板应牢固,美观。
图2.3.3-1桥架穿墙示意图 图2.3.3-2桥架穿楼板示意图 2.3.4、防火堵料的填塞1 桥架、线槽和封闭母线穿过楼板、防火墙处,在封堵前需要清扫干净。
图2.3.4-1桥架穿墙示意图 图2.3.4-2桥架封堵截面示意图 2 用防火棉或者防火填料包均匀地铺、嵌、填桥架、线槽和封闭母线与墙体或楼板之间的空隙,桥架内电缆间空隙用防火棉或者防火填料包填塞均匀、密实。
3 预留孔洞封堵要在土建抹灰找平到位后进行,在桥架、线槽和封闭母线四周与墙面、楼板面之间预留30mm 深的凹槽用防火泥进行封堵填实,防火泥要突出墙面、楼板面5~8mm ,封堵表面应平整光洁,无粉化,不硬化、无开裂等缺陷。
防火封堵方案
防火封堵方案
一、管道、风管穿墙封堵(包括给排水管道、气灭管道、线管、风管)
1、贯穿物与墙体间隙小于30mm时,使用防火泥进行封堵;
2、贯穿物与墙体间隙大于30mm时,先使用防火包进行填充,再使用防火泥进行封堵;
3、横向孔洞穿墙需使用防火板进行封堵时,防火板尺寸应超出孔洞边缘50mm,防火板周边采用膨胀螺栓进行固定。
4、竖向穿墙的上方封堵同上,下方封堵使用防火胶。
二、电缆桥架穿墙防火封堵
1、封闭式电缆桥架外部封堵同管道穿墙封堵;穿墙处内部使用防火包进行封堵;
2、开放式电缆桥架使用防火包及防火泥进行封堵。
三、电缆井防火封堵
1、电缆井孔洞小于500mm*500mm时,使用防火板对孔洞进行封堵,再使用防火泥对间隙进行封堵,防火板尺寸应超出孔洞边缘50mm。
2、电缆与结构距离大于500mm*500mm时,先在开口处下部使用角钢进行支撑,使用两层防火板夹防火包的方式置于角钢支撑之上对孔洞进行封堵,间隙再使用防火泥进行封堵;部分电缆井已有角钢支撑及钢板,可保留原角钢支撑及钢板。
各部位防火封堵做法说实话各部位防火封堵做法这个啊,我一开始做的很糟。
我最开始就是一通乱搞,觉得把东西往那些缝隙一塞就完事了。
就像墙与管道之间的缝隙吧,我就随便拿点棉花似的防火材料塞进去,当时还觉得自己挺聪明的。
结果呢,后面做防火测试的时候就打脸了。
小火一烧,那些塞进去的材料根本就顶不住,火一下子就从缝隙里钻过去了。
这时候我才知道,这不是那么简单的事儿。
后来我就仔细研究了一下。
比如说对于电缆桥架的防火封堵吧。
首先得把桥架里面收拾干净,这就像是给要住新房的地方先打扫卫生一样,那些灰尘啊杂物啊都不能有。
然后要采用防火板把桥架的孔洞给封起来,但是这防火板得安装得严实,就像拼积木一样,每一块都要紧密连接,不能有大的缝隙。
接下来就是用防火泥去填补那些小的缝隙,这时候得像捏泥人一样,把防火泥用力地怼进去,确保没有一点空的地方。
还有窗户与墙体之间的封堵,我们得先了解缝隙的大小。
我之前就没量,拿了不合适尺寸的防火材料,结果根本封不住。
量准了尺寸后,就得挑选合适的防火密封条了。
这个贴的时候啊,要从一头开始慢慢贴,要贴得整齐,不能有褶皱,就像给窗户缝贴一条特别的创可贴一样。
墙体和金属管路之间呢,先要用防火包裹材料把金属管包起来一部分,这包裹可不能马虎,要包得严严实实的,就像给水管穿上厚厚的棉衣。
然后再用防火胶把周围的缝隙给封上,得像涂胶水粘纸张一样均匀涂抹,这样才能防火效果好。
我试过好多次,不同的部位做法细节真的差别很大,但是有一点是相通的,那就是每一个缝隙都不能放过,都要做到尽可能的严实紧密,不然就很容易让火有可乘之机。
我现在知道这防火封堵啊,不能怕麻烦,一定要认真对待每一个步骤才行。
总的说来就是,想要做好各部位防火封堵,搞清楚部位的特点,挑选合适的材料,再认真按照要求施工,这都是很关键的。
防火封堵电缆桥架施工方案1. 引言在一些特定的场所,如高层建筑、地下车库、电力供应站等,防火安全问题尤为重要。
电缆桥架作为电力传输和通信设备的重要组成部分,防火封堵是其必不可少的施工方案之一。
本文档将介绍一种常用的防火封堵电缆桥架施工方案,确保电缆桥架在火灾发生时能够有效地起到防火作用。
2. 施工材料准备在进行防火封堵电缆桥架施工前,需准备如下材料: - 防火封堵材料:常用的材料包括防火涂料、防火胶带、防火泡沫等。
选择合适的封堵材料很关键,要确保其防火性能符合相关标准。
- 施工工具:常用工具包括切割工具、刷子、铲子、手套等。
3. 施工步骤3.1. 确定封堵点位在电缆桥架中,根据实际情况确定需要封堵的点位。
通常,电缆桥架的接口、穿墙孔洞、过梁位置等是防火封堵的关键点位。
3.2. 清洁和标记在施工开始前,应该对封堵点位进行清洁,确保封堵效果。
同时,还需标记出需要封堵的位置,方便后续施工。
3.3. 施工方法根据封堵点位的不同,采取相应的防火封堵方法。
3.3.1. 防火涂料封堵如果封堵点位为电缆接口或墙壁孔洞,可以使用防火涂料进行封堵。
具体步骤如下:•使用刷子涂抹防火涂料于封堵点位,确保涂料均匀且覆盖范围广。
•涂抹后,等待涂料干燥。
根据涂料的说明书,通常需要等待24小时以上。
•检查封堵效果,确保无漏涂现象。
3.3.2. 防火胶带封堵对于电缆桥架的过梁位置,可以使用防火胶带进行封堵。
具体步骤如下:•使用切割工具将防火胶带剪裁成适当大小的片段,确保能够覆盖封堵位置。
•将防火胶带粘贴在封堵点位上,确保胶带紧贴且无气泡。
3.3.3. 防火泡沫封堵防火泡沫主要适用于电缆桥架穿墙孔洞等大面积封堵点位。
具体步骤如下:•使用切割工具将防火泡沫剪裁成适当大小的块状。
•将防火泡沫填充至封堵点位,确保填充均匀,且能够填满整个孔洞。
•等待防火泡沫干燥,根据泡沫的说明书,通常需要等待24小时以上。
3.4. 检查施工质量在施工完成后,需对封堵点位进行检查,确保施工质量符合要求。
电井桥架防火封堵做法
一、桥架穿墙处防火封堵
1. 在桥架穿墙处,应采用防火材料对桥架进行密封,确保桥架内部的电线电缆不会受到火灾的威胁。
2. 防火封堵材料应选用耐火时间符合要求的材料,并应采取措施防止封堵材料在火灾中脱落。
3. 桥架穿墙处应使用防火隔板或防火涂料对桥架进行防火封堵,并在隔板或涂料表面涂抹防水涂料,防止水分进入桥架内部。
二、桥架穿楼板处防火封堵
1. 在桥架穿楼板处,应采用防火材料对桥架进行密封,并应使用防火隔板或防火涂料对桥架进行防火封堵。
2. 防火封堵材料应选用耐火时间符合要求的材料,并应采取措施防止封堵材料在火灾中脱落。
3. 桥架穿楼板处应使用防火隔板或防火涂料对桥架进行防火封堵,并在隔板或涂料表面涂抹防水涂料,防止水分进入桥架内部。
三、桥架与桥架之间防火封堵
1. 在桥架与桥架之间,应采用防火材料进行密封,确保火灾不会蔓延。
2. 防火封堵材料应选用耐火时间符合要求的材料,并应采取措施防止封堵材料在火灾中脱落。
3. 在桥架与桥架之间的连接处,应使用防火隔板或防火涂料进行防火封堵,并在隔板或涂料表面涂抹防水涂料,防止水分进入桥架内部。
四、桥架与支架之间防火封堵
1. 在桥架与支架之间,应采用防火材料进行密封,确保火灾不会蔓延。
2. 防火封堵材料应选用耐火时间符合要求的材料,并应采取措施防止封堵材料在火灾中脱落。
3. 在桥架与支架之间的连接处,应使用防火涂料进行防火封堵,并在涂料表面涂抹防水涂料,防止水分进入桥架内部。
五、桥架与电气柜之间防火封堵
1. 在桥架与电气柜之间,应采用防火材料进行密封,确保火灾不会对电气柜造成威胁。
2桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法2.1、工艺原理利用防火堵料(防火包、防火泥等)对穿墙、穿楼板的桥架、线槽和封闭母线与洞口之间的空隙进行防火隔堵以防止火灾蔓延。
2.2、工艺流程2.3、施工要点2.3.1、桥架、线槽穿墙体、楼板预留孔洞要求桥架、线槽穿墙体、楼板的预留孔洞边缘与桥架周边空隙宽度应控制在30~50mm,且应方正平直。
母线预留洞的尺寸可按施工图和厂家提供的产品文件留置。
2.3.2、桥架、线槽和密闭母线的安装和电缆的敷设按照规范和图纸设计要求对桥架、线槽和封闭母线进行安装,然后按照施工节点进行电缆敷设。
2.3.3、防护板制作、防火等处理及安装1 防护板制作、安装固定:防护板应采用防火隔板,大小在洞口的尺寸基础上每边各加100mm;若采用防护钢板应用切割机进行切割,不得用气焊切割;防护板应确保横平竖直且尺寸偏差不得超过3mm。
2 若防护板采用钢板制作则应进行防腐处理,首先进行人工除锈然后刷两遍防腐漆,再刷防火涂料,防火涂料厚度为3-7mm。
3 防护板固定,先用膨胀螺钉把防护板固定在墙面或楼板底部,板要紧贴墙面或楼板底面,不得有漏缝现象,不得破坏板的平整度,防护板应牢固,美观。
图2.3.3-1桥架穿墙示意图图2.3.3-2桥架穿楼板示意图2.3.4、防火堵料的填塞1 桥架、线槽和封闭母线穿过楼板、防火墙处,在封堵前需要清扫干净。
图2.3.4-1桥架穿墙示意图图2.3.4-2桥架封堵截面示意图2 用防火棉或者防火填料包均匀地铺、嵌、填桥架、线槽和封闭母线与墙体或楼板之间的空隙,桥架内电缆间空隙用防火棉或者防火填料包填塞均匀、密实。
3 预留孔洞封堵要在土建抹灰找平到位后进行,在桥架、线槽和封闭母线四周与墙面、楼板面之间预留30mm深的凹槽用防火泥进行封堵填实,防火泥要防火泥防火棉桥架突出墙面、楼板面5~8mm,封堵表面应平整光洁,无粉化,不硬化、无开裂等缺陷。
图2.3.4-3桥架穿墙示意图图2.3.4-4桥架穿墙洞口封堵示意图2.3.5、创优工程竖井内在楼板面上做挡水台。
桥架防火封堵施工技术要点
①封堵部位
水平桥架穿越不同防火分区,桥架与孔洞之间,桥架内部。
竖向桥架穿越楼层楼板,桥架与孔洞之间,桥架内部。
②防火封堵
一般采用防火包、耐火隔板、防火泥。
穿楼板垂直桥架防火封堵参考做法:

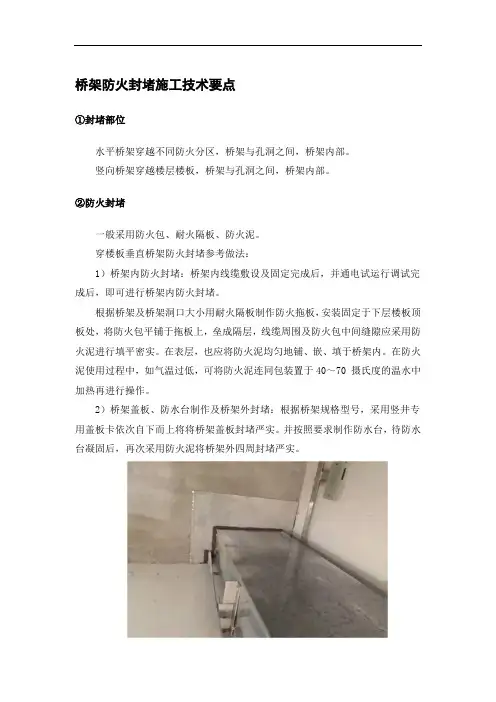

1)桥架内防火封堵:桥架内线缆敷设及固定完成后,并通电试运行调试完成后,即可进行桥架内防火封堵。
根据桥架及桥架洞口大小用耐火隔板制作防火拖板,安装固定于下层楼板顶板处,将防火包平铺于拖板上,垒成隔层,线缆周围及防火包中间缝隙应采用防火泥进行填平密实。
在表层,也应将防火泥均匀地铺、嵌、填于桥架内。
在防火泥使用过程中,如气温过低,可将防火泥连同包装置于40~70 摄氏度的温水中加热再进行操作。
2)桥架盖板、防水台制作及桥架外封堵:根据桥架规格型号,采用竖井专用盖板卡依次自下而上将将桥架盖板封堵严实。
并按照要求制作防水台,待防水台凝固后,再次采用防火泥将桥架外四周封堵严实。
防火封堵拖板
桥架内防火封堵
防水台及桥架外封堵
③人井进地下室外墙套管式穿墙管道线缆防水
参考做法
1)套管清理
在敷设管路前须先清除套管内的杂物、铁锈。
2)敷设线缆
经套管内敷设线缆。
3)内侧堵塞
先从内侧用沥青油麻丝填充管道与套管间空隙至套管的中间部位,并填充
密实。
4)两侧打胶
打室内套管与管道密封胶,在室内采取措施顶实密封材料后打室外套管与管道间隙密封胶。
5)防水附加层及防水层
在迎水面一侧,沿套管周边施工防水附加层。
防水附加层沿套管及套管外墙周边各不小于150mm。
2桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法2.1、工艺原理利用防火堵料(防火包、防火泥等)对穿墙、穿楼板的桥架、线槽和封闭母线与洞口之间的空隙进行防火隔堵以防止火灾蔓延。
2.2、工艺流程洞口的留置(楼板和防火墙上)→桥架、线槽和封闭母线安装和电缆敷设→防护板制作、防火防腐等处理→防护板的安装固定→防火堵料的填塞2.3、施工要点2.3.1、桥架、线槽穿墙体、楼板预留孔洞要求桥架、线槽穿墙体、楼板的预留孔洞边缘与桥架周边空隙宽度应控制在30~50mm,且应方正平直。
母线预留洞的尺寸可按施工图和厂家提供的产品文件留置。
2.3.2、桥架、线槽和密闭母线的安装和电缆的敷设按照规范和图纸设计要求对桥架、线槽和封闭母线进行安装,然后按照施工节点进行电缆敷设。
2.3.3、防护板制作、防火等处理及安装1 防护板制作、安装固定:防护板应采用防火隔板,大小在洞口的尺寸基础上每边各加100mm;若采用防护钢板应用切割机进行切割,不得用气焊切割;防护板应确保横平竖直且尺寸偏差不得超过3mm。
2 若防护板采用钢板制作则应进行防腐处理,首先进行人工除锈然后刷两遍防腐漆,再刷防火涂料,防火涂料厚度为3-7mm。
3 防护板固定,先用膨胀螺钉把防护板固定在墙面或楼板底部,板要紧贴墙面或楼板底面,不得有漏缝现象,不得破坏板的平整度,防护板应牢固,美观。
图2.3.3-1桥架穿墙示意图图2.3.3-2桥架穿楼板示意图2.3.4、防火堵料的填塞1 桥架、线槽和封闭母线穿过楼板、防火墙处,在封堵前需要清扫干净。
图2.3.4-1桥架穿墙示意图 图2.3.4-2桥架封堵截面示意图 2 用防火棉或者防火填料包均匀地铺、嵌、填桥架、线槽和封闭母线与墙体或楼板之间的空隙,桥架内电缆间空隙用防火棉或者防火填料包填塞均匀、密实。
3 预留孔洞封堵要在土建抹灰找平到位后进行,在桥架、线槽和封闭母线四周与墙面、楼板面之间预留30mm 深的凹槽用防火泥进行封堵填实,防火泥要突出墙面、楼板面5~8mm ,封堵表面应平整光洁,无粉化,不硬化、无开裂等缺陷。
桥架穿楼板如何做防火封堵竖井电缆桥架穿楼板防火封堵实例图解做法示例图1 电缆桥架穿楼板防火板封堵1-耐火隔板 2-防火堵料(防火泥) 3-支架 4-矿棉或玻璃纤维 5-耐火板或钢板6-防火涂料图2 俯视图图3 桥架外防火效果图4 桥架顶板防火效果图5 电缆竖井无机堵料防火封堵1-轻质膨胀型有机防火堵料(防火包) 2-柔性有机防火堵料(防火泥) 3-防火涂料图6 防火板材料的耐火等级应达到一级图7 桥架内部防火效果(1)图8 桥架内部防火效果(2)基本要求1、本办法仅电缆桥架穿楼板的防火封堵做法推荐。
2、其他部位孔洞宜设置防火封堵有:电缆由室外进入室内入口处;电缆进出竖井的出入口处;电缆引至电气柜、盘或控制屏、台的开孔部位;电缆穿隔墙、楼板的孔洞处;主控制室或配电室与电缆夹层之间;跨越防火分区以及竖井跨越楼层的电线管两端管口处;其他需要设置的地方。
3、电缆及绝缘电线穿钢管布线时,应在楼层间预埋钢管,布线后应在两端钢管管口空隙用防火堵料隔离。
4、耐火隔板采用矿棉半硬板(Ef-85 型耐火隔板)或6mm及以上钢板。
5、上下防火板夹层空间内可用岩棉或阻火包填塞,防火板间隙用防火泥封堵。
6、桥架孔洞边设置1.5MM 厚钢板做方形套管,套管高度为高出地面3CM,或设置一圈3CM 高2CM厚的素混凝土阻水圈。
7、桥架内部也应用防火材料上下层隔离。
电缆穿套管过防火封堵层,套管端口用防火泥填塞。
桥架内部可设支架上布防火板或将下层防火板加工成图(15)形状,内塞防火包如图(7)。
8、母线穿楼板防火封堵做法可参照桥架防火封堵工艺。
9、桥架盖板要求穿楼板处应断开。
专用防火封堵材料做法示例1、防火包/阻火包性能指标外观、松散密度、耐水性、耐油性、抗压强度、抗跌落性、耐火性能包体完整无破损 0.6×103kg/m3 ≥3d R≥0.05Mpa 一级防火封堵材料耐火极限≥180min2、防火泥性能指标外观密度耐水性耐油性腐蚀性耐火性能塑性固体,具有一定柔韧性≦2.0×103Kg/m3 ≧3d,无溶胀≧3d,无溶胀≧7d 一级防火封堵材料耐火极限≧180min3、防火材料耐火等级为三级一级≥180min>二级≥120min>三级≥90min图9 阻火包图10 防火泥施工方法1、阻火包:电缆竖井,用阻火网、防火隔板或铁板做支垫,将防火包,阻火包平铺于垫上,垒成隔层,电缆隧道和电缆沟根据国内电缆隧道和电缆竖井的有关间距规定,在需要设置隔墙处,将防火包,阻火包垒成防火墙即可。
