电厂一期翻车机工程施工方案
- 格式:doc
- 大小:525.50 KB
- 文档页数:115

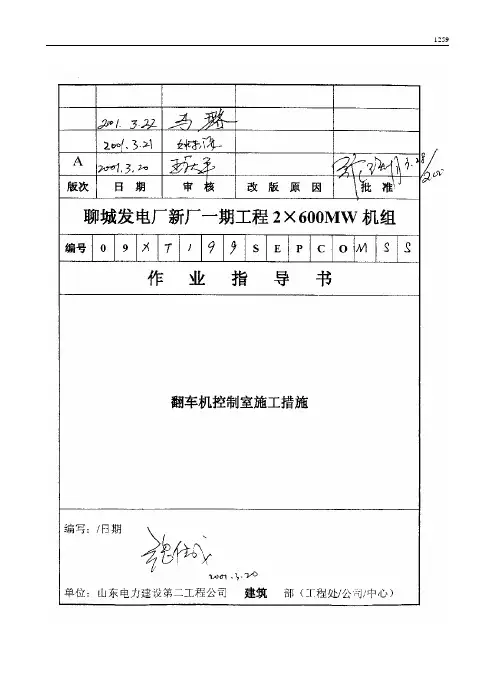

12591260一、工程概况:〈一〉、聊城电厂新厂一期2×600MW工程翻车机控制室,结构设计为砖混结构。
砖墙砌体采用MU7.5机制砖,M5混合砂浆砌筑。
控制坐标:翻车机控制室乙为A=2507.00,B=2974.70和A=2521.00,B=2969.50;翻车机控制室甲为A=2507.00,B=2996.70和A=2521.00,B=2991.50。
相对标高±0.000相当于绝对标高35.000。
砼:梁、柱、板、基础C20;垫层C10。
钢筋:Ⅰ、Ⅱ级。
工程量:砖:158000块砼:85m 3模板:480m 2钢筋:6.2t二、施工依据:〈一〉、《翻车机控制室施工图》37-F1951S-T0505〈二〉、山东电力工程咨询院下发的设计变更。
〈三〉、《火电施工质量检验及评定标准》(土建工程篇)〈四〉、《电力建设安全工作规程》三、主要施工机具、器具:经纬仪:1台水准仪:1台塔尺:1把钢卷尺(50m):1把墨斗:2个线坠:2个砂浆搅拌机:1台振捣棒:2台线坠:1个四、施工劳力组织:1261〈一〉、劳动力:工程负责人:孙留存技术负责人:张佳成质量负责人:廖益群安全负责人:刘全振施工负责人:唐怀荣电工负责人:王庆彬施工工人:25人〈二〉、工期安排:2001.3.20~2001.4.30五、施工方案及工艺:砖砌体施工(圈梁、构造柱施工)→楼、屋面施工→门窗安装→粉刷施工→涂料施工→油漆施工→验收清理1、场地准备施工前先将牵车台控制室周围的场地平整压实,道路修理通畅,做到三通一平。
2、熟悉图纸。
3、材料配料及进场(包括周转性材料)。
4、具体施工:砖砌体施工(圈梁、构造柱施工):砌筑前先根据图纸放线,弹出墙身轴线与边线,开始砌筑前要先摆砖,摆出灰缝宽度,摆砖时要考虑砖墙及门窗间墙的砌筑方法以及七分头砖、半砖等砌在何处为好,务必使各皮砖的竖缝相互错开。
在同一墙面上各部位的组砌方法要统一,并使上下一致,可采用一顺一丁或梅花丁砌法,窗子下面一皮砖应是“丁”砖。
火电工程翻车机安装方案一、前言翻车机是火电厂燃煤场的重要设备,其作用是将煤车自动翻转,使煤炭倾倒至翻车机下方的输煤设备。
翻车机安装工作需要遵循一定的安装流程和标准,以确保设备的安全运行和高效工作。
本文将对火电工程翻车机的安装方案进行详细介绍。
二、翻车机安装前的准备工作1. 预先制定安装方案:在进行翻车机安装之前,需要对安装现场进行全面的调查和研究,制定详细的安装方案,明确每一步的工作流程和安装要求。
2. 安装人员培训和技术交底:安装工作需要专业的安装团队进行操作,因此需要提前对安装人员进行培训和技术交底,确保他们具备足够的安装技能和操作经验。
3. 准备必要的安装工具和设备:在安装现场需要准备好各种安装工具和设备,如吊装设备、电动螺丝刀、焊接设备等。
4. 对安装现场进行清理和整理:在进行翻车机安装前,需要对安装现场进行清理和整理,确保现场整洁和安全。
三、翻车机的安装流程1. 定位翻车机的安装位置:根据事先制定的安装方案,确定好翻车机的安装位置,确保位置合理,便于后续的安装工作。
2. 安装基础支座:在确定好翻车机的安装位置后,需要进行基础支座的安装工作。
首先进行地面的测量和打桩工作,然后根据翻车机的尺寸和重量,选择合适的基础支座,进行支座的预埋和固定。
3. 安装主体结构:在基础支座安装完毕后,需要进行翻车机主体结构的安装工作。
首先进行主体结构的吊装和定位工作,然后进行主体结构的固定和连接,确保主体结构安装牢固和稳定。
4. 安装输煤设备:翻车机安装完毕后,需要对输煤设备进行安装工作。
首先确定好输煤设备的安装位置和连接方式,然后进行输煤设备的固定和连接工作,确保输煤设备可以有效地与翻车机进行协作。
5. 调试和验收:在安装工作完成后,需要对翻车机进行调试和验收。
首先进行翻车机的启动和运行测试,然后对设备的各项功能进行检查和测试,确保设备可以正常工作。
四、翻车机安装的注意事项1. 安全第一:在进行翻车机安装工作时,安全是最重要的考虑因素。
翻车机安装方案1.1工程(系统或设备)概况××工程输煤系统为新建项目,其卸煤系统为翻车机,翻车机是输煤系统的重要组成部分。
翻车机及其附属设备的安装范围主要是包括2台翻车机的安装,2台重车调车机的安装,2台轻车调车机的安装,2台牵车台安装,2台摘钩台,2台夹轮器及除尘设备、管道。
本期工程的翻车机为单驱动、液压式、侧翻转式翻车机,布置在翻车机室内的翻车机机坑内。
重车调车机为四驱动、液压调车机,布置在翻车机机坑两侧的重车调车机轨线上。
轻车调车机为双驱动调车机,布置在翻车机室外两侧的轻车调车机轨线上。
摘钩台为液压顶起式,布置在翻车机的进车端。
夹轮器为液压曲拐式,布置在翻车机的进车端。
牵车台为双驱动平台式结构,布置在翻车机室外出车端侧。
翻车机设备已到齐,具备施工的条件。
翻车机内装有电动双桥式天车,供翻车机机室内的设备安装使用,室外的设备采用汽车吊进行吊装能够满足施工条件。
作业施工环境:土建施工已结束,各设备基础已进行交安能够满足施工需要。
1.2工程量和工期1.2.1 工程范围及工程量设备统计表1.2.2 施工工期安装总工期为××天2施工方案翻车机及其配套设备的安装大件比较多,总的施工过程为先安装牵车台,再安装摘钩平台,接下来安装翻车机、重车调车机、空车调车机,夹轮器。
翻车机室外设备采用50t汽车吊进行吊装。
室内设备待牵车台及摘钩平台安装后用50t汽车吊将设备吊放在牵车台上用卷扬机把设备拽进翻车机室内,再用天车进行吊装。
各设备基础件部分安装后先进行二次灌浆,待达到强度后再进行下一步的施工。
2.2 施工工艺流程流程图见下页翻车机安装流程图2.3 施工方法及要求1)根据工艺程序中不同的工作内容,将主要、关键工序的具体施工方法、顺序以及工艺标准、质量要求等进行详细的叙述。
2)大(重)件设备吊装时,应将其中机械的状况、性能等相关要求进行说明。
3)所采用的工艺、质量标准应为现行标准,并满足法规和合同的要求。
翻车机室行车安装试运措施正式版In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.翻车机室行车安装试运措施正式版下载提示:此解决方案资料适用于1:作或活动的进度安排中.详细说明各阶段的时间和顶目内容完成的进度.而完成上述需婆实施方案的人员对整休有全方位的认识和评估能力,尽力让实施的时间进度与方案所讣划的时间吻合。
文档可以直接使用.也可根据实际需要修订后使用。
一、概述聊城电厂新厂一期工程(2X600MW)翻车机室行车,行车大车轨面标高9.85m,行车跨距25.5m,采用山东起重机厂生产的吊钩式电动双梁桥式起重机。
主要性能参数如下:起重量20t/5t、起升高度16m/24m、主起升速度2. 31m/min>副起升速度9.22m/min>小车运行速度11. 34m/min.起重机运行速度25. 6m/min>最大轮压327kN>起重机总重量33. 38t、小车总重7. 598t单棍桥架重13t o二、施工方案行车桥架已存放在翻车机室外,用KH180将行车桥架及小跑车吊运翻车机室门口,与90t汽车吊配合向房内倒运桥架,由90t汽车吊分别吊装两棍桥架及小跑车就位。
吊装时,90t汽车吊杆长27. 43米,工作半径12米,绳扣选用①30绳扣两股,汽车吊最大负荷率为13+1/20. 6=68%,绳扣安全系数为53000/6000=8. 3 倍。
KH180 选用25m 臂杆,工作半径7m,负荷率13+0. 5/18. 65=72%O三、措施编制和依据3.1厂家提供的行车图纸及说明书3.2 90t汽车吊性能3.3《电力建设安全工作规程》3.4《电力建设施工及验收技术规范》3. 5《火电施工质量检验及评定标准》3.6《起重机电动设备使用维护说明书》3.7《节能滑线使用维护说明书》3.8《起重机电气设备验收标准》3.9《起重机试验规范》四、施工准备4.1技术准备4. 1. 1将翻车机室预留盖板揭开,行车轨道检验合格,达到行车吊装条件,道轨接地是否完成可靠接地4. 1. 2对到货设备情况核实,发现问题及时处理4.1.3 确定好行车安装方向以便于吊装4. 2工机具材料准备4. 2. 1 90t汽车吊一辆,杆长27. 43 米4. 2. 2 KH180 一部、5t 叉车一部配合作业4.2.3①30绳扣一对4. 2.4 10t 卡环4只4. 2.5检测仪器:水准仪、钢卷尺、钢板尺、万用表等4.2.6 5t倒链3 个、大锤、板手、钩子等4. 2. 7道木、架板、溜绳、铁丝等4. 2.8电焊、气割工具各一套4.2.9吊装试验用试重(40t)4.2. 10电焊条、绝缘胶布、塑料带、临时电缆4. 3人员组织项目负责人1人技术负责人1人安全员1人质监员1人起重工10人机械检修工2人电气检修工4人操作工5人电气焊工2人五、安装及调整5. 1检查及测量行车各部件指标是否符合说明及有关规定:起重机的跨度偏差AS二±51呱且每对车轨测出的跨度相对差不大于5mni;主梁上拱度应为(0. 9/1000-1.4/1000) S,且最大上拱度应控制在跨中S/10的范围内;两根主梁旁弯度不应超过S/2000,且只能向走台侧凸曲;小车轨距上的极限偏差在跨端处为±2mm;在跨中处上限为+5mm,下限为+lmm o 5.2桥架吊装90t汽车吊杆长27.43m,工作半径12m,采用①30绳扣一对两股捆扎起吊,吊点选在桥架中部偏10cm处,在桥架端系好溜绳。

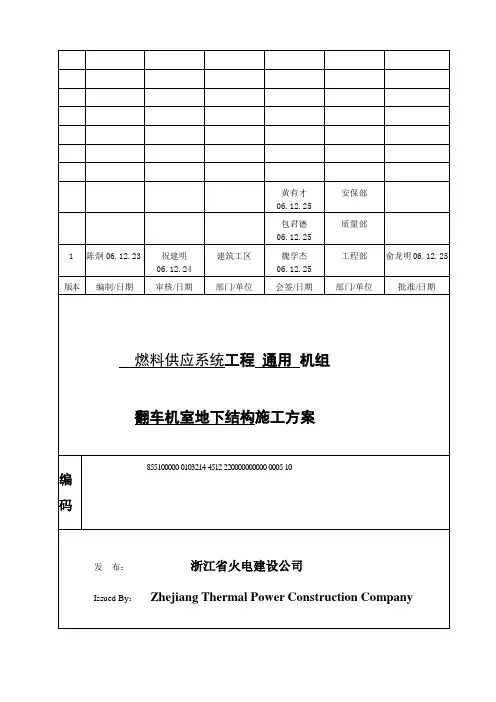

大唐信阳发电有限责任公司2×660MW超超临界机组工程翻车机室土方工程施工方案河南省第二建筑工程有限责任公司信阳电厂项目部二ΟΟ八年二月十六日审批页批准:审核:安监:编制:土方工程施工方案一、编制依据及工程概况1、编制依据1.1.依据依据电力行业标准DL/T5210.1-2005《电力建设施工质量验收及评定规程》(土建版)。
1.2依据《建筑工程施工强制性条文》GB50204、《建筑施工安全检查标准》JGJ59-1999等。
1.3 依据西北电力设计院提供的翻车机室T060202分册1.4 依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)1.5 依据建筑施工手册(第四版)2、工程概况大唐信阳发电有限责任公司2×660MW超超临界机组工程,翻车机室是输煤系统重要的源头,本工程由于工期紧、工程量大,现场组织施工时要严格按照图纸设计要求,结合地质勘察报告和当地气候情况,地面表层土壤内有积水,为防止土方开挖时地表水渗漏基坑和边坡塌方,开挖前要考虑地表水降水方案,提前在基坑边沿布置轻型井点,实施降水。
翻车机室±0.000米相当于绝对标高77.80,其占地面积为长×宽(52×40.7)=2116.4㎡,基坑垫层底标高为-16.0 5米,基础每边伸出1.85米,开挖时要确定放坡系数、开挖顺序、土方外运路线、基础边工作面宽度、基坑边坡支护、基坑外围排水和基坑内排水等实际性问题。
翻车机室土方工程量:结合放坡、二次放坡工作面、基础施工工作面等技术参数共33968立方米。
二、施工准备1、技术准备现场技术人员应先熟悉图纸,进行图纸会审,根据图纸结合现场实际情况编写详细的、切实可行的专项施工方案,然后逐级进行技术交底、安全交底,并组织施工班组开会进行口头交底,使交底工作真正落实到实处。
2、制度准备项目管理制度已建立,项目管理人员、作业班组人员等各部门必须遵守各自的岗位职责。
目录1、编制说明第2页2、工程概况及特点第3页3、作业准备工作及条件第3页4、作业人员要求第7页5、施工进度计划第7页6、施工现场平面布置第7页7、作业程序及施工方法第8页8、质量保证措施第12页9、安全防护和文明施工第15页10、施工危险因素和环境因素辩识控制对策表第16页第一章编制说明1、编制依据1.1 施工图纸由****设计院提供的F513S-T0503图纸。
1.2 执行标准《工程测量规范》 (GB50026-93)《钢筋焊接及验收规程》(JGJ18-2003)《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢结构施工焊接规范》(GB50017-2003)《预埋件制作及安装施工工艺实施细则》《钢筋机械连接通用技术规程》(JGJ107-96)《电力建设施工及验收技术规范》(建筑工程篇)(SJD69-87)1.3 强制性条文《关于强制性标准实行条文强制的若干规定》国家技术监督局文件质技监局表发(2000)36号《建筑地基基础设计规范》(GB50007-2002)《建筑地基处理技术规范》(JGJ79-2002)《建筑结构荷载规范》(GB50009-2001)《混凝土外加剂应用技术规范》(GBJ119-88)《建筑工程施工现场供用电安全规范》(GB50194-93)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ46-88)《建筑机械使用安全技术规程》(JGJ33-2001)第二章工程概括及特点1、工程概况1.1**热电厂新建工程翻车机室为整体现浇钢筋砼地下框架、剪力墙结构,其±0.000相当于绝对标高193.500m。
抗震设防烈度为6度,抗震等级四级设计。
1.2本工程坐落在⑥层强风化泥岩上,地基承载力特征值fak=350kpa。
1.3翻车机室混凝土结构强度等级:底板、侧壁均采用C40,抗渗等级为P8,防水等级二级;梁、板采用C30,柱采用C40,垫层采用C15,设备基础为C30。
目录第一章、工程概况 (2)第二章、设计内容: (3)第三章、工程做法 (3)第四章.施工缝的设置及技术要求 (4)第五章、施工准备工作 (6)第六章、主要分部工程施工方案 (10)一、施工测量 (10)二、土方工程 (12)三、基坑内排水施工 (14)四、土方回填 (14)五、土方边坡安全围护方案 (14)六、钢筋工程 (15)七、模板工程 (19)八、砼工程 (20)九、地脚螺栓及预埋件安装工程 (25)第七章、脚手架及垂直运输工程 (27)第八章、总进度计划表(见附表) (40)第九章、雨季施工措施 (40)第十章、工程应急措施 (42)第十一章、安全生产与文明施工 (43)第十二章施工进度计划及工期保证措施 (48)第十三章、方案附图 (49)翻车机室、火车清车仓及迁车台、SX1#、SX2#转运站及SX2#、SX3#胶带通廊施工作业方案第一章、工程概况本工程属西宁特钢钢铁集团有限公司一次料场及铁路线改造工程,拟建场地位于西宁特钢厂区原一轧车间及加工车间,系统工程由翻车机室、火车清车仓及迁车台、SX1#、SX2#转运站及HX2、HX3胶带机通廊等部分组成,本工程抗震设防烈度为7度,±0.000相当于绝对标高2307.848m,结构砼地坑部分采用C35抗渗混凝土(抗渗等级P8),其它部分结构采用C30混凝土。
1、翻车机室工程地下结构为整板基础,箱式地下结构,上部结构是钢结构屋面,地下由基础底板、侧壁、-12.05m和-3.05m及±0.000三层结构组成,基底标高为-17.000m局部-21.000m。
2、火车清车仓地下结构为整板基础箱式地下结构剪力墙至±0.000,基底标高为-11.000m,设备基础部分底标高为-2.1m3、迁车台地下结构为整板基础基底标高为-2.1m局部为-2.65m,由基础底板及剪力墙及设备基础组成。
4 、SX1#、SX2#转运站及HX2、HX3胶带机通廊部分,基底标高分别为-17.7m楼梯部分-19.6m,集水坑部位底标高为-21.2m。
本工程为XX电厂输煤系统转子翻车机的安装施工,主要设备包括FZ1-2A型转子翻车机、液压系统、电气控制系统等。
设备主要用途为卸载火车煤炭,提高煤炭运输效率。
二、施工准备1. 施工人员:组织具备丰富经验的施工队伍,包括机械、电气、液压等专业技术人员。
2. 施工材料:根据设备清单和施工图纸,准备所需材料,如设备基础混凝土、钢筋、模板、水泥、砂石等。
3. 施工机具:准备吊装设备、焊接设备、电动工具、检测仪器等。
4. 施工图纸:熟悉设备施工图纸,了解设备结构、性能、安装要求等。
三、施工步骤1. 设备基础施工(1)根据施工图纸,进行设备基础开挖,确保基础尺寸符合要求。
(2)对基础进行验收,确保基础平整、坚实。
(3)根据设计要求,进行钢筋绑扎、混凝土浇筑,确保基础质量。
2. 设备安装(1)将设备基础清理干净,确保无杂物。
(2)将设备吊装至基础,进行初步就位。
(3)调整设备水平、垂直度,确保设备符合安装要求。
(4)进行设备固定,包括地脚螺栓紧固、垫铁调整等。
3. 液压系统安装(1)根据液压系统施工图纸,进行液压管道铺设。
(2)安装液压元件,如液压泵、液压阀、液压缸等。
(3)进行液压系统调试,确保液压系统运行正常。
4. 电气控制系统安装(1)根据电气施工图纸,进行电气线路铺设。
(2)安装电气元件,如继电器、接触器、传感器等。
(3)进行电气系统调试,确保电气系统运行正常。
四、质量要求1. 设备基础施工:确保基础平整、坚实,满足设备安装要求。
2. 设备安装:设备就位准确,水平、垂直度符合要求。
3. 液压系统安装:液压管道铺设规范,液压元件安装正确,液压系统运行正常。
4. 电气控制系统安装:电气线路铺设规范,电气元件安装正确,电气系统运行正常。
五、安全措施1. 施工人员必须遵守安全生产规定,佩戴安全帽、安全带等防护用品。
2. 高空作业必须使用安全绳,确保施工人员安全。
3. 机械设备操作人员必须经过培训,取得操作证后方可操作。
翻车机房专项施工方案目录一、编制依据: (1)二、工程概略及特点: (2)三、施工部署 (2)四、工期保证措施 (4)五、主要机具及休息力方案 (5)六、主要分部工程施工方案: (6)七、质量保证措施及组织机构 (19)八、平安保证措施 (22)九、文明施工 (26)一、编制依据:1、山西潞安集团高硫煤清洁应用油化电热一体化示范项目翻车机室设计图纸、合同文件。
2、我公司的人员、技术、机械设备装备状况。
3、国度和行业现行的施工及验收规范:«混凝土结构工程施工质量验收规范»(GB50204-2002)«地下防水工程质量验收规范»(GB50208-2002)«修建空中工程施工质量验收规范»(GB50209-2002)«屋面工程质量验收规范»(GB50207-2002)«修建地基基础工程施工质量验收规范»〔GB50202-2002〕«钢筋混凝土用热轧钢筋»(GB/T2975-1998)«钢筋焊接及验收规范» (JGJ18-2003)«修建施工扣件式钢管脚手架平安技术规范»JGJ130-2001«施工现场暂时用电平安技术规范»(JGJ46-2005)«修建施工平安反省规范»(JGJ59-2020)«修建施工高处作业平安技术规范»(JGJ80-91)«修建机械运用平安技术规范»(JGJ33-2001)«修建工程施工质量验收一致规范»(50300-2001)«修建施工手册»二、工程概略及特点:〔一〕工程概略本工程位于襄垣县郭庄村,翻车机室地上局部长30米,宽30米。
地下局部分为-0.152、-0.307、-10.35、-15.5三个结构层。
电厂一期翻车机工程施工方案第一章施工组织设计一、施工工期、质量标准、合理化建议、编制说明、项目管理网络1、工期目标保证该工程于年月日开工,年月日竣工。
2、质量目标一次验收合格,3、安全生产目标杜绝死亡、重伤、火灾、中毒、倒塌事故,严格按《建设工程安全生产管理条理》检查施工,创建安全生产、标准化现场。
4、文明施工目标现场安全生产文明施工与否直接关系到正常的生产生活,文明施工管理达到上级主管部门对文明施工的有关规定,狠抓创标准化工地的各项软硬件工作,确保标准化工地的各项要求与面貌。
达到哈密地区安全生产、文明施工标准化管理优良等级标准,内业资料管理、技术资料管理的标准。
做好施工图变更修改标识,竣工时交给建设单位。
5、提供一流合作服务同业主、质量监督单位、专业施工单位保持良好的合作关系,让业主满意。
6、合理化建议经过对本工程施工图认真、仔细的研究,坚持经济、实用、美观、合理,在不影响结构、工期,提高使用功能,降低成本的前提下,特提出以下合理化建议以供参考:6.1 对于工程的图纸设计, 尽可能早的组织一次各有关人员均参加的图纸会审,力求尽可能避免在施工过程中产生较大变更, 避免中途停工或窝工。
6.2 建议与建设单位、监理公司组成联合领导小组对工程质量、安全、进度进行督促检查,每周开一次现场碰头会,进行讨论,研究工程上所出现的问题,协调各工程、各专业队伍的配合关系,把所有在施工中出现的问题以及在各工种、各专业队伍配合中产生的矛盾消灭在萌芽阶段。
6.3 装修阶段,我们建议甲方对门窗、装饰材料、卫生洁具等提前看样选货,以确保各专业工种严格按施工进展计划正常施工,避免出现窝工,将影响工期因素降到最低限度。
7、编制说明首先十分感谢业主提供的这次投标机会,我公司以对业主真诚负责的态度和对工程尽善尽美的追求,经过认真的现场踏勘,针对工程实际编制了本施工组织设计。
本施工组织设计编制的目的是从施工全局出发,根据各种具体的施工条件,为投标阶段提供较为完整的纲领性文件,一旦中标,将在此基础上进行深化,用以指导工程施工与管理.8、编制依据8.1 国家、自治区、哈密地区建设工程的有关文件。
8.2 工程的施工图纸及有关图集。
8.3 该工程施工招标文件及答疑纪要等。
8.4 国家、省、地区现行施工规范及验收规范。
9、项目管理网络二、工程概况1、工程概况及工程特点1.1 工程简述:1.1.1翻车机控制室及水泵房工程:1.1.1.1原始设计资料:设计使用年限50年;地震峰值加速度0.1g,抗震强度7级;设计地震分组为第一组;基本风压值0.60KPa;场地土类别为2类;抗震等级为三级;基本雪压值0.35KPa;安全等级为二级;最打动土深度为1.27m。
1.1.1.2选用图集:《土建通用图》 T0103册《预埋件图集》 T0106册《翻车机配电房建筑图》 T0207册《地沟及盖板》 02J331《混凝土结构施工平面整体表示方法制图规则和构造详图》03G101-11.1.1.3材料选用:1.1.1.3.1混凝土:基础、基础短柱采用C35;梁板柱采用C30;沟道采用C30;防水混凝土抗渗等级S6;垫层采用C15沥青混凝土。
1.1.1.3.2钢筋:φ-HPB235 φ-HRB335 φ-HRB3351.1.1.3.3焊条E43XX型用于HPB235,钢筋和钢板Q235,E50XX型用于HRB335 、HRB335钢筋1.1.1.3.4二次浇灌采用JC-1高性能灌浆料。
1.1.1.3.5C35和C30混凝土的耐久性要求见下表:标号最大水灰比最小凝材料Kg/m3最大氯离子含量(%)最大碱含量(%)C35 0.45 320 0.1 3.0C30 0.5 280 0.3 3.01.1.1.2构造措施及施工要求:1.1.1.2.1框架柱:柱内采用封闭箍筋,做1350弯钩,弯钩端头平直长度≥10d,d表示钢筋直径。
节点核心区的柱箍筋同铸锻箍筋加密区柱纵向钢筋采用电渣压力焊h焊接接头,连接构造参见03G101-1(36页)1.1.1.2.2框架梁及次梁梁内采用封闭箍筋,做1350弯钩,弯钩端头平直长度≥10d,d表示钢筋直径。
主次梁相交或有集中荷载处,主梁内箍筋加密设置或设置吊筋,附加箍筋的形状和只数同主梁原配钢筋,未注明是每侧附加三排间距50,构造见附图1.1.1.2.3橡胶混凝土楼板,板下部纲纪应全部伸入支座,板负筋应全部伸入板内,长度Ld不小于31d。
1.1.1.2.4 填充墙砌体:1.1.1.2.4.1砌体工程施工质量等级控制在B级上。
1.1.1.2.4.2 填充墙应沿框架柱全高每隔500设置2φ6的拉结筋,锚入之内500,伸入墙内的长度不应小于1/5且不应小于1000mm,填充墙位置见施工图。
1.1.1.2.4.3 圈梁与构造柱做法和构造要求见《建筑物抗震构造详图》1.1.1.2.4.4 柱与现浇过梁及圈梁连接处,应按照建筑图上门窗及墙体的位置,在柱顶预留插筋,直径及根数同梁配筋,伸出驻外500mm。
1.1.1.2.4.5 构造柱位置详见建筑图,施工中注意配合建筑图预留构造柱插筋4φ12,上下各伸入梁500mm1.1.1.2.4.6框架梁地有梁时,沿墙中心线留2φ6@500拉结筋,拉筋锚入柱内500mm,外露500mm。
1.1.2、翻车机地上部分工程1.1.2.1、概述1.1.2.2、屋盖围护结构由厂家设计,檩条间距不大于1.5m.1.1.2.3、设计技术条件:基本风压值:0.6KM/m 抗震构造措施:7度抗震设防烈度:7度地震动峰值加速度:0.10g建筑场地类别:11类设计地震分组:第一组1.1.2.4、框排架抗震等级为三级,安全等级为二级,结构设计使用年限50年。
1.1.2.5、设计依据:采用中华人民共和国现行国家标准规范和规程进行设计,主要有:《建筑结构荷载规范》(2006)年版 GB50009_2001《混凝土结构设计规范》 GB50010_2002《建筑抗震设计规范》(2008)年版 GB50011_2008《砌体结构设计规范》 GB50003_2001《火力发电厂土建结构设计技术规定》 DL5022_931.1.2.6、材料1.1.2.6.1、梁、柱混凝土等级均为C30,保护层厚度30mm;混凝土耐久性的基本要求为:1.1.2.6.2、钢筋:HPB235,HRB335. 钢筋应满足现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499及《钢筋混凝土用热轧光圆钢筋》GB13013的要求。
1.1.2.6.3、钢筋均采用Q235B钢,型钢采用普通热轧制型,焊条采用E43XX,E50XX.1.1.2.6.4、围护墙采用MU7.5加气砌块,容重700km/m,Mb5砂浆砌筑。
1.1.2.6. 5、钢材应具有抗拉强度、伸长率、屈服强度和硫磷含量的合格保证,对焊结构应具有碳含量的合格保证,同时钢材还具有冷弯实验的合格保证。
1.1.2.7、施工说明:1.1.2.7.1、施工应严格遵守《钢结构工程施工质量验收规范》(GB50205-2001)及《建筑钢结构焊接技术规程》(JGJ81-2002)等现行有关规程规范。
1.1.2.7.2、熔透焊接质量等级为二级,贴角焊缝质量等级为三级,未注明焊缝长度者均为满焊,焊缝厚度6mm.1.1.2.7.3外露铁件的除锈及油漆做法:除锈等级达到Sa2.5级,除锈后应于当日刷好第一到底漆,以免基层表面返锈,影响漆膜的附着力。
油漆做法:底漆选用环氧磷酸锌底漆,干膜厚度70um;单位含量不低于63%;面漆选用聚氨酯面漆,干膜厚度50um,单位体积固含量不低于57%.(涂料的操作方法应按供料方的操作程序),刷漆前先做样板由设计代表确认,免维护年限不小于6年,所有现场焊接处,焊后必须补漆,油漆颜色见建筑图。
1.1.2.7.4、纵向填充墙应沿框架柱每隔500 mm设置2 6的拉筋,拉筋伸入墙内的长度不应小于墙长1/5且不小于700mm;做法见03G329-1中19,34页。
1.1.2.7.5、柱与现浇圈梁连接处,应在柱上预留插筋,直径及根数同圈梁配筋,伸出柱外500 mm.1.1.2.7.6、本卷册构造柱与砖墙拉结措施参见04G329-3;框架梁柱与填充拉结措施分别参见02SG6141.1.2.7.7、所有钢筋长度。
钢构件尺寸和节点板大小均以现场放样为准。
1.1.2.7.8、本工程标高以米为单位,其它除注明外以毫米为单位。
1.1.2.7.9、其它未尽事宜均按现行施工及验收规范执行。
1.1.2.8、相关卷册及图集1.1.2.8.1、《翻车机室地下部分施工图》1.1.2.8.2、《翻车机室建筑图》1.1.2.8.3、《预留件图集》1.1.2.8.4、《钢筋混凝土吊车梁》1.1.2.8.5、《吊车轨道联接及车档》1.1.2.8.6、《混凝土结构施工图平面整体表示方法制图规则和构造详图》1.1.2.8.7、《钢梯》1.1.2.8.8、《建筑物抗震连接构造》1.1.2.8.9、《建筑钢结构焊接技术规程》1.1.2.8.10、《轻型屋面梯形钢屋架》1.1.3翻车机作业区工程工程概况本工程±0.00m相当于绝对标高698.50m,本工程标高以m为单位;其它以mm为单位。
1.1.3.1设计原始资料:设计使用年限:50年抗震设防烈度:7度地震动峰值加速度:0.10g 设计地震分组:第一组基本风压值:0.6KM/m 场地特征周期:0.35s冻土最大深度:1.27 m 场地类别:11类1.1.3.2材料选用:1.1.3.2.1混凝土:基础、短柱C35:;垫层:C15沥青混凝土。
1.1.3.2.2保护层:基础35mm。
1.1.3.2.3钢筋:HPB235,HRB335;钢材:Q235B钢筋的搭接及瞄固长度按03G101-第33-34页。
焊条:E43XX(焊级钢),E50XX(焊级钢)1.1.3.2.4二次灌浆料采用JG-1高强灌浆料1.1.3.3、设计采用图集及与配合卷册:《预留件图集》《混凝土结构施工图平面整体表示方法制图规则和构造详图》《翻车机室地下部分结构图》《翻车机控制室及配电室结构图》《钢筋混凝土吊车梁》《吊车轨道联结及车档》《地沟及盖板》1.1.3.4、构造措施及施工要求:1.1.3.4.1、基础防腐烛要求:第1层粉细砂为盐渍土,对混凝土结构、钢筋混凝土中的钢筋具强防腐烛性,应全部挖除,并不能用于基坑回填;基础持力层采用2层中细沙,fak=170kpa,超挖部分采用级配砂石垫至设计标高,处理后承载力不小于170 kpa.基础表面刷环氧沥青面层,厚度300 um.柱、联系梁表面刷环氧沥青面层,厚度500 um.1.1.3.4.2、地下施工完后应及时回填,回填要求不能使用淤泥、耕殖土、冻土、膨胀性土、盐渍土及有机物含量大于5%的土,在基础四周均匀回填,并按《建筑地基处理技术规范》(JGJ79-2002/J220-2002)进行夯实,夯实时的含水量接近最优含水量,压实系数不小于0.94.1.1.3.4.3、沟道每20m设伸缩缝,沟道及变形缝做法见02J331第81页。
