同条件养护方案
- 格式:doc
- 大小:34.00 KB
- 文档页数:7
同条件养护方案
一、同条件养护的相关规定与要求
(一)同条件养护试件的留置方式和取样数量,应符合下列要求:
1、同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;
2、对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;
3、同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组;
4、同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。
(二)同条件养护试件应在达到等效养护龄期时进行强度试验。
等效养护龄期应根据同条件养护试件强度与在标准养护条件下28d龄期试件强度相等的原则确定。
(三)同条件自然养护试件的等效养护龄期及相应的试件强度代表值,宜根据当地的气温和养护条件,按下列规定确定:
1、等效养护龄期可取按日平均温度逐日累计达到600℃〃d时所对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d;
2、同条件养护试件的强度代表值应根据强度试验结果按现行国
家标准《混凝土强度检验评定标准》GBJ107的规定确定后,乘折算系数取用;折算系数宜取为 1.10,也可根据当地的试验统计结果作适当调整。
(四)冬期施工、人工加热养护的结构构件,其同条件养护试件的等效养护龄期可按结构构件的实际养护条件,由监理(建设)、施工等各方共同确定。
二、同条件养护试件的留置部位
经与建设单位、施工单位共同选定,拟将以下结构构件或结构部位作为同条件试件留置的具体部位:
砼同条件试块一览表。
****污水处理及管网项目同条件养护专项方案施工单位:*******年***月同条件养护专项方案报审表工程名称:****污水处理及管网项目致:****(监理公司)我方已完成****污水处理及管网项目同条件养护专项方案编制完毕,并经我单位上级负责人审查复核,请予以审查。
附:同条件养护专项方案承包单位(章):****项目经理:日期:年月日专业监理工程师审查意见:专业监理工程师:日期:年月日总监理工程师审批意见:项目监理机构(章):****总监理工程师:日期:年月日同条件养护专项方案一、工程概况工程名称:****污水处理及管网项目建设单位:****设计单位:中物联规划设计研究院有限公司监理单位:****施工单位:********污水处理及管网项目工程,建设地点位于****。
新建污水处理厂1500m ³/d一座及配套污水管网约6800m。
分两期建设,一期1000m³/d,二期500m³/d。
污水处理厂总用地面积2945.98m2,总建筑面积322.98m2,其中地上建筑面积173.34m2,地下建筑面积149.64m2,综合用房建筑面积57.96m2;污泥脱水间总建筑面积110.34m2,建筑层数1层,建筑主体高度为3.75m。
门卫室总建筑面积5.04m2,建筑层数1层,建筑主体高度为3.45m,其余均为地下建筑。
1、概述为了客观真实地反映施工过程中混凝土强度情况,在进行结构混凝土浇筑时需进行同条件养护试块的留置工作,待同条件养护试块达到等效养护龄期后送试验室进行检测,并与标准养护试块对比,以确定混凝土的施工质量。
2、同条件养护试件目的(1)拆除模板强度检测(2)与同部位标准养护试块进行对比,确定混凝土施工质量二、编制依据《建筑工程施工质量验收统一标准》 GB 50300-2001;《混凝土强度检验评定标准》 GBJ 107-87;《建筑结构可靠度设计统一标准》 GB 50068-2001;《混凝土结构工程施工质量验收规范》 GB 50204-2002;《砌体工程施工质量验收规范》............GB50203-2002。
混凝土同条件养护方案本文介绍了一份混凝土同条件养护方案,针对一座小学教学楼的建设进行。
该建筑采用钢筋混凝土框架结构,由___建设,___设计,___监理,___施工。
该建筑总用地面积为.61平方,总建筑面积为4129.42平方,建筑层数为地上4层,建筑高度为16.8米(屋面架构层),层高为3.5米,结构类型为框架结构,抗震设防烈火度为7度,抗震等级为2级,耐火等级为1级,使用年限为50年。
二、编制依据本方案编制依据《建筑结构工程验收规范》(GB-2001)和《混凝土结构工程施工质量验收规范》(GB-2002)的相关要求。
三、同条件养护试块留置办法在本工程中,同条件养护试块留置数量为每立方混凝土留置2块,每批次留置6块。
留置位置应在与主体结构同步施工的位置,并应在混凝土浇筑后立即进行标识。
留置的试块应按照相关规定进行编号,并在编号处进行标识,以便后续管理。
四、同条件养护试块制作养护办法试块的制作应按照设计要求进行,试块的尺寸应为150mm×150mm×150mm。
试块的制作应在与主体结构同步施工的位置进行,混凝土应在浇筑后立即进行养护。
试块的养护应按照同条件养护方案进行,养护时间为28天。
养护期间,试块应保持湿润,避免受到直射阳光和风的影响。
五、同条件养护试块强度统计及计算办法试块强度的统计应在试块养护期满后进行,应按照设计要求进行。
试块强度的计算应按照GB/T-2002《混凝土结构设计规范》进行。
试块的强度应按照每批次6块进行统计,取其中3块的平均值作为该批次的强度值。
若其中任意一块试块的强度值低于设计要求的强度值,则该批次试块不合格。
六、同条件养护试块管理小组为了保证同条件养护试块的管理和监督,本工程设立了同条件养护试块管理小组。
该小组由建设单位、设计单位、监理单位和施工单位的代表组成。
该小组的职责是对同条件养护试块的留置、制作、养护、强度统计等环节进行监督和管理。
七、不合格情况处理办法若同条件养护试块的强度不符合设计要求,则应及时对该批次试块进行重新制作和养护。
同条件养护方案同条件养护方案目录一、编制依据2二、工程概况21、工程性质22、建筑概况23、结构概况3三、混凝土留置方案4四、试件制作5五、试件养护5六、试件送检6七、保证质量措施6八、检验试验管理制度6一、编制依据1、工程设计图纸及图纸会审时各方对同条件养护试块留置达成的共识。
2、混凝土结构工程施工质量验收规范《GB5024-限为50年。
抗震七度设防;防水等级Ⅱ级;混凝土设计抗渗等级S8;钢筋混凝土结构上平均覆土1.5m左右。
本工程±0.000相当于绝对标高3.000m,自然地面为±0.000,相当于相对标高±0.000m。
3、结构概况本工程采用桩筏基础。
抗震设防烈度为7度,场地类别为Ⅳ类,设计基本地震加速度值为0.10g,设计地震分组为第一组。
结构安全等级为二级,结构设计使用年限为50年。
基础安全等级为二级;地下防水等级为二级。
(1)地下室采用桩-筏板的基础形式。
工程桩选用钻孔灌注桩,桩长28米(2)地下室底板板面标高-5.75m,板厚450mm、,垫层150厚;地下室外墙板厚为350。
(3)混凝土强度等级:地下室底板、外墙(包括与外墙相连的框架柱)为C35防水砼(抗渗等级为S8);地下室框架柱、楼面梁板及砼内墙为C35;底板下垫层为150厚C15素砼。
(4)钢筋:采用HPB235级钢筋、HRB335级钢筋。
预埋件:采用Q235B级钢;吊钩采用HPB235级钢筋,严禁采用冷加工钢筋。
混凝土强度等级如下:序号部位混凝土强度等级1底板、墙体、柱、梁、楼板等主体C352混凝土垫层C153钻孔灌注桩C304钻孔立柱桩C30(水下)5后浇带C406支撑C30三、混凝土留置方案1、根据混凝土结构工程施工质量验收规范《GB20204-2002》规定:(1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次;(2)每一楼层、同一配合比的混凝土,取样不得少一次。

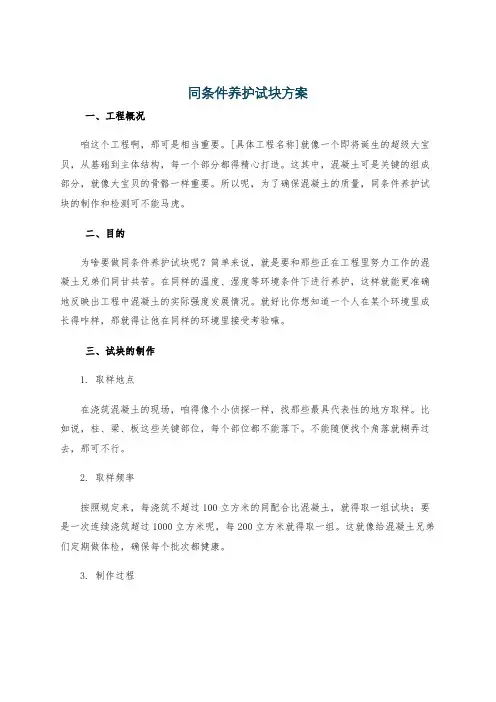

同条件养护试块方案一、工程概况咱这个工程啊,那可是相当重要。
[具体工程名称]就像一个即将诞生的超级大宝贝,从基础到主体结构,每一个部分都得精心打造。
这其中,混凝土可是关键的组成部分,就像大宝贝的骨骼一样重要。
所以呢,为了确保混凝土的质量,同条件养护试块的制作和检测可不能马虎。
二、目的为啥要做同条件养护试块呢?简单来说,就是要和那些正在工程里努力工作的混凝土兄弟们同甘共苦。
在同样的温度、湿度等环境条件下进行养护,这样就能更准确地反映出工程中混凝土的实际强度发展情况。
就好比你想知道一个人在某个环境里成长得咋样,那就得让他在同样的环境里接受考验嘛。
三、试块的制作1. 取样地点在浇筑混凝土的现场,咱得像个小侦探一样,找那些最具代表性的地方取样。
比如说,柱、梁、板这些关键部位,每个部位都不能落下。
不能随便找个角落就糊弄过去,那可不行。
2. 取样频率按照规定来,每浇筑不超过100立方米的同配合比混凝土,就得取一组试块;要是一次连续浇筑超过1000立方米呢,每200立方米就得取一组。
这就像给混凝土兄弟们定期做体检,确保每个批次都健康。
3. 制作过程取样的时候,得用专门的模具,把混凝土好好地装进去,就像给它安排一个舒适的小窝。
在装模的过程中,要注意分层振捣,就像给混凝土做个全身按摩,让它在模具里舒舒服服、结结实实的。
振捣完了之后,把表面刮平,可不能坑坑洼洼的,要让试块表面光滑平整,就像给它做了个美容。
四、试块的养护1. 养护地点试块的养护地点就选在浇筑混凝土构件的附近,让它们离自己的“兄弟姐妹们”近一点。
这样它们就能感受到同样的温度、湿度变化,真正做到同条件养护。
2. 养护条件温度方面,就跟着周围环境走。
要是天气热,试块就跟着热;要是天气冷,试块也跟着冷。
不搞特殊待遇,就像普通的混凝土构件一样。
湿度呢,也不用特意去调节。
如果下雨了,试块就淋点雨;如果空气干燥,试块就和周围的构件一起“忍受”干燥。
就是要保持原汁原味的环境条件。
砼试块同条件留置与养护方案一、方案目的本方案的目的是确保砼试块在养护期内得到适当的保护和养护,以保证试块的强度发展和性能的稳定性。
二、方案内容1.试块制备:按照设计要求,在选用合适的材料和配合比的前提下,制备出符合规范要求的砼试块。
2.留置试验:试块制备完毕后,应放置在适当的试验台上,并进行留置试验。
留置试验时间一般为28天。
3.温度控制:试块在留置期间应放置在通风、没有直射阳光的环境中。
室温应维持在20°C至25°C范围内,比较合适的温度为23°C。
试块表面还可以覆盖保湿布以防止水分的过早蒸发。
4.湿度控制:在留置试验期间,试块应保持一定的湿度。
可以在试块周围放置保湿渣或喷水进行湿度控制。
湿度应保持在90%以上,以确保试块得到充分的水化反应。
5.其他措施:为了确保试块的养护,还可以采取其他一些措施,如防止外界的震动、冲击等,以及禁止人员靠近试验台。
三、方案实施步骤1.试块制备:按照设计要求制备符合规范要求的砼试块。
2. 试块放置:将试块放置在适当的试验台上,离地面高度为150mm至300mm。
3.温度控制:通过调整试验现场的温度,将室温维持在20°C至25°C范围内。
试块周围可覆盖保湿布。
4.湿度控制:通过保湿渣或喷水的方式,保持试块的湿度在90%以上。
5.其他措施:禁止外界的震动、冲击等,以及禁止人员靠近试验台。
四、方案效果评估1.强度测试:试块在28天后,进行强度测试,评估试块的强度发展情况。
2.外观检查:检查试块的表面状况,评价养护效果。
3.性能评估:观察试块的抗渗性、抗冻性等性能,评价养护效果。
4.结构安全性评估:通过试块的测试结果,评估结构的安全性。
五、方案优化在实施过程中,可以根据实际情况进行优化。
比如,可以增加保湿措施,如常规喷水、湿布覆盖等,以提升试块的湿度。
同时,也可以结合模拟试验或数值模拟,进行养护效果的评估和优化调整。
六、方案总结砼试块的同条件留置与养护方案是为了保证试块在养护期间能得到适当的保护和养护。

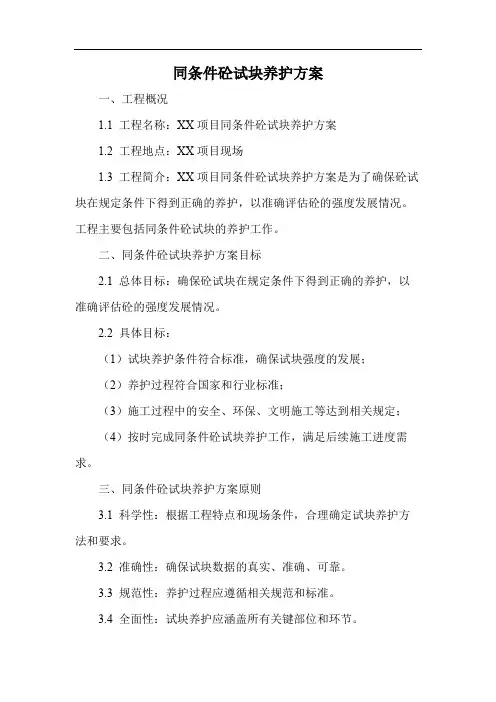

同条件砼试块养护方案一、工程概况1.1 工程名称:XX项目同条件砼试块养护方案1.2 工程地点:XX项目现场1.3 工程简介:XX项目同条件砼试块养护方案是为了确保砼试块在规定条件下得到正确的养护,以准确评估砼的强度发展情况。
工程主要包括同条件砼试块的养护工作。
二、同条件砼试块养护方案目标2.1 总体目标:确保砼试块在规定条件下得到正确的养护,以准确评估砼的强度发展情况。
2.2 具体目标:(1)试块养护条件符合标准,确保试块强度的发展;(2)养护过程符合国家和行业标准;(3)施工过程中的安全、环保、文明施工等达到相关规定;(4)按时完成同条件砼试块养护工作,满足后续施工进度需求。
三、同条件砼试块养护方案原则3.1 科学性:根据工程特点和现场条件,合理确定试块养护方法和要求。
3.2 准确性:确保试块数据的真实、准确、可靠。
3.3 规范性:养护过程应遵循相关规范和标准。
3.4 全面性:试块养护应涵盖所有关键部位和环节。
3.5 可行性:养护方案应具备可操作性,易于现场执行。
四、同条件砼试块养护方案内容4.1 养护方法:根据砼试块的特性和要求,选择合适的养护方法,如浇水养护、喷雾养护等。
4.2 养护条件:确保养护环境的温度、湿度等条件符合标准,以促进砼试块的强度发展。
4.3 养护周期:根据砼试块的特点和强度发展需求,确定合适的养护周期和频次。
4.4 养护记录:记录养护过程中的各项数据和情况,包括养护开始时间、结束时间、环境条件等。
4.5 养护责任主体:明确各养护工作的责任主体,确保养护工作有序进行。
五、同条件砼试块养护方案实施与调整5.1 施工前,应根据实际情况制定详细的同条件砼试块养护方案,并经相关部门审批。
5.2 施工过程中,应严格按照同条件砼试块养护方案进行,确保养护质量。
5.3 施工过程中,如遇到特殊情况,应立即停止施工,重新制定同条件砼试块养护方案。
六、同条件砼试块养护方案总结6.1 工程结束后,对同条件砼试块养护方案执行情况进行评估,总结成功经验和不足之处。

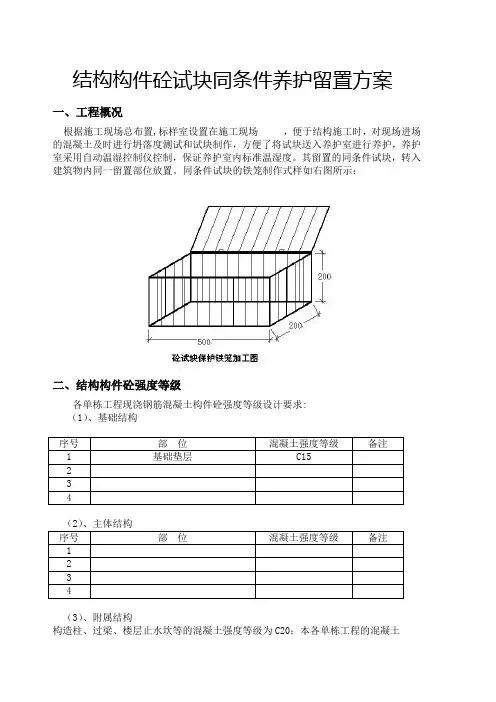

结构构件砼试块同条件养护留置方案一、工程概况根据施工现场总布置,标样室设置在施工现场,便于结构施工时,对现场进场的混凝土及时进行坍落度测试和试块制作,方便了将试块送入养护室进行养护,养护室采用自动温湿控制仪控制,保证养护室内标准温湿度。
其留置的同条件试块,转入建筑物内同一留置部位放置。
同条件试块的铁笼制作式样如右图所示:二、结构构件砼强度等级各单栋工程现浇钢筋混凝土构件砼强度等级设计要求:(1)、基础结构(3)、附属结构构造柱、过梁、楼层止水坎等的混凝土强度等级为C20;本各单栋工程的混凝土全部采用商品砼。
三、管理同条件养护试块的责任人员1、同条件养护试块的取样、制作、养护和标识由谢小钢负责。
2、同条件养护试块的技术资料、送检及每天的测温记录由陆爽炜负责。
四、同条件养护试块的留置部位依照上下交通和养护方便,不影响施工生产和同条件养护砼试块不被破坏前提下,各单栋楼层同条件养护砼试块放在以下部位:1、基础承台、底板、梁:14#楼区域;15#楼区域;16#楼区域;17#楼区域;18#楼区域;19#楼区域;20#楼区域;21#楼区域;2、±0.000以上:14#楼区域;15#楼区域;16#楼区域;17#楼区域;18#楼区域;19#楼区域;20#楼区域;21#楼区域;五、构件各混凝土强度等级同条件养护试块的制作要求一、各单栋工程每次浇混凝土前谢小钢全面负责,邀请监理、甲方代表依照配合比通知单(开盘)的要求,检查是否相符,并对进场混凝土进行坍落度测试。
二、取样:在监理、甲方代表的旁站下,在混凝土浇筑地点进行随机抽取。
三、制作:同条件养护试块所对应的结构构件或结构部位,现场由监理、甲方代表、技术负责人共同选定。
取样与试块的留置应符合以下规定:( )每 立方米且不超过 的同配合比的砼取样不得少于一次。
( )每工作班浇捣的同一配合比的砼不足 时,取样不得少于一次。
( )每一楼层,同一配合比的砼,取样不得少于一次。

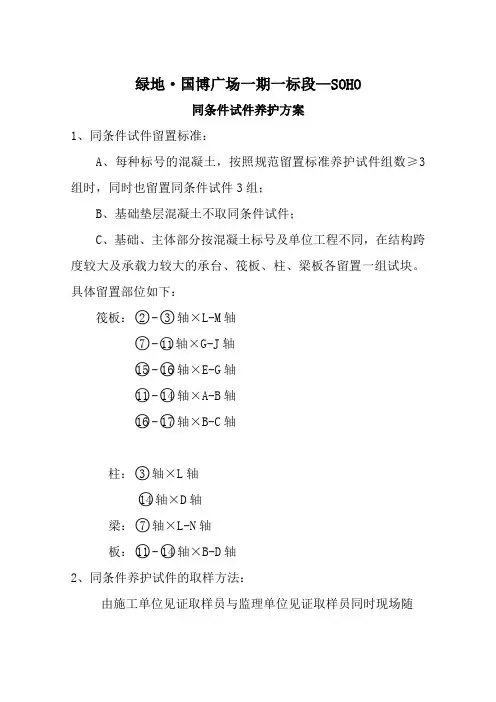

绿地·国博广场一期一标段—SOHO同条件试件养护方案1、同条件试件留置标准:A、每种标号的混凝土,按照规范留置标准养护试件组数≥3组时,同时也留置同条件试件3组;B、基础垫层混凝土不取同条件试件;C、基础、主体部分按混凝土标号及单位工程不同,在结构跨度较大及承载力较大的承台、筏板、柱、梁板各留置一组试块。
具体留置部位如下:筏板:○2-○3轴×L-M轴○7-○11轴×G-J轴○15-○16轴×E-G轴○11-○14轴×A-B轴○16-○17轴×B-C轴柱:○3轴×L轴○14轴×D轴梁:○7轴×L-N轴板:○11-○14轴×B-D轴2、同条件养护试件的取样方法:由施工单位见证取样员与监理单位见证取样员同时现场随机见证取样,并且作好取样部位构件标记。
3、同条件养护试件的养护方法:每次随机现场见证取样的同条件试件,必须放在取样部位构件的旁边,用模板、钢筋笼作好围挡进行保护,同条件试件必须同取样部位构件相同养护。
4、同条件养护试件的检测方法:同条件养护试件用温度控制试件的龄期,可以根据每天的日平均气温累加达到600℃为标准,气温累加达到600℃时必须≥14天、≤60天为有效标准。
5、同条件养护试件的评定方法:将每组试件送检结果乘以1.1的比例系数,然后按照混凝土评定标准判定混凝土强度是否合格。
浙江宝业建设集团有限公司 2014年5月25日绿地·国博广场一期一标段—SOHO同条件试件留置方案编制:审核:审核:施工单位:浙江宝业建设集团有限公司日期:二零一四年五月二十五日。
标准养护是在实验室里根据规范规定的温度和湿度进行的养护.而同条件养护则是将试块放在该试块制作时所浇灌部位,与该部位砼在同样的环境下养护,累计满足600摄氏度.同条件养护方案目录一、编制依据 2二、工程概况 21、工程性质 22、建筑概况 23、结构概况 3三、混凝土留置方案 4四、试件制作 5五、试件养护 5六、试件送检 6七、保证质量措施 6八、检验试验管理制度 6一、编制依据1、工程设计图纸及图纸会审时各方对同条件养护试块留置达成的共识。
2、混凝土结构工程施工质量验收规范《GB5024-2002》3、按照质量监督站的相关管理规定。
二、工程概况1、工程性质建设单位:中国科学院上海微系统与信息技术研究所设计单位:上海中科院建筑设计院勘察单位:上海岩土工程勘察设计研究院有限公司基坑围护设计单位:上海岩土工程勘察设计研究院有限公司施工总承包单位:上海市第五建筑有限公司本工程位于中科院内,占用地面积2406平方米。
拟建场地位于上海市长宁区长宁路(近定西路)2、建筑概况本工程主要为地下一层车库,总建筑面积为2420m2,其中地下建筑面积为2366m2,地上建筑面积为54m2。
停车65辆。
设计耐火等级为一级;;建筑物设计使用年限为50年。
抗震七度设防;防水等级Ⅱ级;混凝土设计抗渗等级S8;钢筋混凝土结构上平均覆土1.5m左右。
本工程±0.000相当于绝对标高3.000m,自然地面为±0.000,相当于相对标高±0.000m。
3、结构概况本工程采用桩筏基础。
抗震设防烈度为7度,场地类别为Ⅳ类,设计基本地震加速度值为0.10g,设计地震分组为第一组。
结构安全等级为二级,结构设计使用年限为50年。
基础安全等级为二级;地下防水等级为二级。
(1)地下室采用桩-筏板的基础形式。
工程桩选用钻孔灌注桩,桩长28米(2)地下室底板板面标高-5.75m,板厚450mm、,垫层150厚;地下室外墙板厚为350。
混凝土同条件养护方案混凝土同条件养护方案是指在完工后的混凝土基础上,采取相同的养护措施,确保混凝土的强度和耐久性。
在混凝土养护过程中,温度、湿度、养护剂的选择以及养护时间等因素都会对混凝土的性能产生重要影响。
下面我们将详细介绍混凝土同条件养护方案。
1.温度控制混凝土在养护过程中要控制温度的变化,以避免快速蒸发和温度过高导致的开裂。
通常情况下,混凝土在充分凝固之前应该保持在相对稳定的温度条件下,并避免外界温度的影响。
在高温季节,可以采用覆盖物材料进行遮阳,以降低混凝土表面温度的升高,而在低温季节则要进行保温措施,以保证混凝土的早期强度发展。
2.湿度控制湿度是混凝土养护的关键因素之一、在养护期间,要保持混凝土的湿润状态,避免水分过早流失。
一般采用喷水、铺水膜或使用湿棉被等方式保持混凝土表面湿润。
特别是在炎热季节,由于温度较高,水分蒸发速度快,更需要保持湿度。
3.合理选择养护剂养护剂的选择对混凝土养护效果也有很大的影响。
在同条件养护方案中,可以根据具体工程需求选择适当的养护剂。
一般养护剂有覆盖剂、喷水剂、湿棉被等,具体选择应根据工程要求和实际情况来决定。
4.延长养护时间在同条件养护方案中,延长养护时间是非常重要的一点。
通常情况下,混凝土最好养护7天以上,以达到最佳养护效果。
特别是对于一些大体积、重要部位的混凝土结构,更需要延长养护时间,以确保混凝土的早期强度发展和长期耐久性。
总之,混凝土同条件养护方案是一项重要的工作,它可以在保证施工效果的前提下,减少工程成本和提高工程质量。
在实际操作中,可以根据具体工程情况和养护要求来制定合理的养护方案,确保混凝土的强度和耐久性。
同条件试块养护方案一、砼强度等级:C30、C35 、C40。
二、同条件养护试块的管理人员:陈建林1、同条件试块的取样制作养护和标识由陈建林负责。
2、同条件的技术资料由陈建林负责,温度由陈建林负责测量。
三、同条件养护试块的留置部位:依照上下交通和养护方便,且不影响施工生产前提下同条件养护砼试块按以下部位取样制作,并放在以下部位:商场柱及梁、板(B3-CC轴交BA-BG轴):商场柱及梁、板(A2-A11轴交AA-AK轴):住宅柱及梁、板(A2-B8轴交BA-BG轴):四、同条件养护试块的制作要求:1、每次浇混凝土前由陈建林组织监理、甲方代表依照配合比通知单检查原材料使用是否与要求相符,并对原材料进行现场称量配比后再浇筑混凝土。
2、取样:在甲方、监理的旁站下,在混凝土浇筑地点进行随机取样。
3、制作:同条件养护试块所对应的结构构件或结构部位,现场同监理、甲方代表、技术负责人共同选定。
4、养护:(1)、首先把试块放在所对应的结构构件或结构部位,不能移动。
(2)、同条件养护试块拆模后对试块表面进行标识,应标明构件名称、部位、强度等级、时间等,然后放在放置在靠近结构构件或部位的上述的规定位置,并采取与结构部位相同的养成护方法。
(3)、各部位结构构件应在浇筑完毕后12小时内对混凝土表面和试块加以覆盖并养护。
(4、)对采用普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼结构构件和所做的同条件养护试块浇水养护不得少于7天,有抗渗要求的混凝土试块不得少于14天,日平均气温低于零度不得浇水养护。
五、等效养护龄期:1、管理人员每天用温度计对环境气温在早晨,中午,下午不少于3次的测量记录,为同条件试块的强度测算提供数据2、等效养护龄期可取日平均温度累计达到600度时所对应的龄期,0度以下龄期不记入,等效养护龄期不少于14天,但不宜大于60天。
开洲大厦项目部2009年月日。
一、编制依据1.工程图纸;2.本工程施工组织设计;3.《混凝土结构工程施工质量验收规范》GB50204-20024.《建筑工程施工质量验收统一标准》GB50300-20015.《混凝土强度检验评定标准》GBJ107-87二、工程概况阳光香山红叶1#综合楼位于湘阳街,建设单位为阳光房地产开发有限公司,设计单位为湖南省建工集团设计有限公司,监理单位为涟钢双菱建设监理有限公司,施工单位为娄底工程建设有限公司。
本工程为框架结构三十层,基础类型为基础承台、独立基础,地下室墙面为钢筋混凝土剪力墙。
地下室一层,地上30层,总建筑面积42000平方米。
基础设计为钢筋混凝土独立基础、基础梁;地下室设计为钢筋混凝土框架柱、剪力墙、梁、板。
以上层设计为钢筋混凝土框架柱、梁、板;承台及地下室墙板、底板混凝土为C35防水密实性混凝土,柱混凝土为C40,梁板混凝土为C35,构造柱、压顶梁、过梁混凝土为C25。
三、同条件养护试件制作、养护和检验1、试件的制作根据本方案中需留置同条件试件的具体部位及数量,浇筑该部位混凝土时,由各方在混凝土浇筑入模处见证取样,在浇筑地点按标准养护试件制作方法制作同条件养护试件。
2、试件的养护同条件试件拆模后,在相应的部位同该部位混凝土一起养护。
等效养护龄期按日平均温度逐日累计达600℃•d时所对应的龄期,0℃及以下的龄期不计入;在冬季施工期间浇筑的混凝土,对于采用保温养护的混凝土结构构件,在混凝土保温测温期间内,等效养护龄期中温度按现场实际测温数值进行计算。
等效养护龄期不应小于14d,也不宜大于60d。
当满足600℃•d时,即送检测站检测。
3、同条件养护试件龄期的确定原则同条件养护试件达到等效养护龄期时,其强度与标准养护条件下28d龄期的试件强度相等。
4、强度检测结构实体混凝土强度通常低于标准养护条件下的混凝土强度,这主要时由于同条件养护试件养护条件与标准养护条件的差异,包括温度、湿度等条件的差异。
砼同条件养护施工方案
一、引言
砼是建筑工程中常用的材料,其质量直接影响工程质量和使用寿命。
在砼施工
过程中,砼同条件养护是保证砼强度和耐久性的重要环节。
本文将介绍砼同条件养护的施工方案,以确保砼达到设计要求的性能。
二、砼同条件养护原理
砼同条件养护是指在砼初凝后,通过控制温湿度等条件,保持其温度湿度稳定,以促进砼的养护和强度发展。
在同条件养护下,水泥水化作用能够持续进行,从而保证砼的强度和耐久性。
三、砼同条件养护施工方案
1. 温度控制
•在砼初凝后的最早阶段,应尽量保持砼温度稳定,避免温度过高或过低对水泥水化造成不利影响。
•在冬季施工时,采取加热措施,保持砼温度在适宜范围内,避免冻害导致砼裂缝和强度降低。
•在夏季施工时,采取降温措施,避免高温导致水泥水化速度过快,影响砼的强度和耐久性。
2. 湿度控制
•对于水土含量较低的砼,应适当增加养护水量,保持砼表面湿润,促进水泥水化反应的进行。
•避免养护水量过多,造成砼表面水分过多,影响砼的强度和耐久性。
3. 养护时间
•根据砼的配合比、气候条件等因素,确定合适的养护时间,确保砼达到设计要求的强度和耐久性。
•在养护时间结束后,逐渐减少养护措施,使砼逐渐适应外界环境,确保砼的终期强度和耐久性。
四、结论
砼同条件养护是保证砼工程质量的重要环节,合理的施工方案能够有效促进砼
的强度和耐久性发展。
在砼施工过程中,应严格按照施工方案进行操作,确保砼达到设计要求的性能,提高工程质量和使用寿命。
以上是砼同条件养护施工方案的相关内容,希望对砼施工有所帮助。
同条件养护留置方案同条件养护留置方案是为了保护和维护特定条件下的设备、建筑物或其他财产,以确保其长期稳定运行和有效使用。
养护留置方案的制定需考虑到设备或建筑物的特点、养护目标、养护人员和资源的可行性等方面的因素。
以下是一个关于同条件养护留置方案的示例,共计1200字。
一、方案背景和目标养护留置方案的背景是指定条件下设备、建筑物或其他财产的保护和维护需求。
养护留置方案的目标是确保设备或建筑物在长期运行中的稳定性、安全性和有效性。
二、养护留置方案的制定程序1.明确养护留置方案的制定目的和范围;2.确定养护留置方案的关键内容和要求;3.收集和整理设备、建筑物或其他财产的相关资料和信息;4.分析和评估设备或建筑物的特点、状况和需求,并确定相应的养护措施;5.制定养护留置方案的详细内容和步骤;6.组织实施养护留置方案并监督效果;7.定期评估和更新养护留置方案。
三、养护留置方案的关键内容1.设备、建筑物或其他财产的基本信息:包括名称、型号、规格、用途等;2.设备或建筑物的留置条件:包括温度、湿度、光照等环境要求;3.设备或建筑物的安全防护:包括防火、防盗、防爆等安全设施的要求;4.设备或建筑物的操作和维护指南:包括使用、保养、维修等注意事项;5.设备或建筑物的定期检查和维护计划:包括巡视、维护、更换等计划;6.设备或建筑物的紧急故障处理方案:包括事故、故障、漏水等紧急情况的处理措施;7.设备或建筑物的养护记录和报告:包括记录设备或建筑物的使用、维修、更换等情况,并生成相应的报告;8.设备或建筑物的定期评估和更新计划:包括定期对设备或建筑物进行评估,检查其是否需要更新或更换。
四、养护留置方案的实施和监督根据制定的养护留置方案,组织实施设备或建筑物的日常养护工作,并对养护工作进行监督。
监督工作包括以下方面:1.设备或建筑物的定期检查:定期对设备或建筑物进行巡视和检查,确保其运行正常;2.设备或建筑物的维护和保养:按照养护留置方案的要求,定期对设备或建筑物进行维护和保养;3.设备或建筑物的记录和报告:及时记录设备或建筑物的使用、维修和更换情况,并生成相应的报告;4.设备或建筑物的更新和改进:根据设备或建筑物的状况和需求,制定相应的更新和改进计划,并及时实施;5.设备或建筑物的安全监控:定期对设备或建筑物进行安全检查和监控,发现问题及时处理,确保其安全运行。
建筑工程同条件养护方案一、引言建筑工程是指按照规定的设计和技术要求,在特定场所对土木结构进行施工和安装,以满足各类民用和工业需求。
建筑工程同条件养护是指在建筑工程完工后,为了保持建筑物的良好状态,延长使用寿命,提高建筑物的功能和外观,经常对建筑物进行定期检查和维护的工作。
二、同条件养护的目的建筑工程同条件养护的主要目的是保持建筑物的完好状态,延长使用寿命,提高建筑物的功能和外观,保证建筑物的安全性和稳定性。
同时,同条件养护也可以及时发现和解决建筑物使用过程中出现的问题,避免对建筑物造成严重损坏。
通过同条件养护,可以减少建筑物的维修费用,提高建筑物的经济性和可持续性。
三、同条件养护的内容和要求1.建筑物外观保养建筑物外观保养是建筑工程同条件养护的重要内容之一。
外墙、屋面、窗户、门等部位是建筑物最直接与外界接触的部位,容易受到外部环境的影响。
因此,在同条件养护中,需要对这些部位进行定期的清洁、检查和维护,防止因污垢、腐蚀等原因导致建筑物外观的破坏和损坏。
2.建筑物结构维护建筑物结构维护是建筑工程同条件养护的核心内容之一。
建筑物的结构是建筑物的支撑和保护系统,对建筑物的安全性和稳定性起着至关重要的作用。
在同条件养护中,需要对建筑物的结构部位进行定期的检查和维护,及时发现和解决裂缝、渗漏、漏水等问题,防止因结构损坏导致建筑物的倒塌和损坏。
3.建筑物设备维护建筑物设备维护是建筑工程同条件养护的重要内容之一。
建筑物设备包括水电、空调、暖气等各种设备和管道,是建筑物的重要生活和工作设施。
在同条件养护中,需要对建筑物的设备进行定期的检查和维护,确保设备的正常运行和安全使用。
四、同条件养护的具体措施1.建立同条件养护工作制度建筑工程同条件养护工作是一项系统工程,需要明确责任和工作流程,建立健全的养护工作制度。
在同条件养护工作中,需要明确养护工作的责任部门和责任人,制定养护工作的时间节点和工作要求,明确养护工作的具体工作内容和工作程序,确保养护工作的有序开展和高效实施。
同条件养护试块留置施工方案一、施工目的:同条件养护试块留置施工方案的目的是评估不同材料和施工方法对同一条件下混凝土养护效果的影响,以选择最佳的材料和方法,确保混凝土结构的使用寿命和性能。
二、施工前准备:1. 设计试块:根据设计要求确定试块的数量和尺寸,通常试块的尺寸为150mm×150mm×150mm。
2.混凝土材料准备:准备不同类型的混凝土材料,并按设计比例将其搅拌均匀。
3.浇注模具准备:准备试块的浇注模具,并确保其平整、无损坏。
三、施工步骤:1.模具安装:将试块的浇注模具放置在施工区域,确保其稳定性。
2.混凝土浇注:按照设计要求将不同材料的混凝土均匀地倒入模具中,用振动棒进行振实,确保混凝土的密实度。
3.表面处理:在混凝土上方喷洒适量的保水剂,确保试块表面湿润。
4.钢筋留置:将试块表面的钢筋留置在混凝土中,以提高试块的强度和韧性。
5.标示试块:在试块上标明试块的编号、试验日期和材料类型等信息,以便后续的试验分析。
6.养护措施:根据设计要求,采取相应的养护措施,包括涂水、铺湿布、覆盖塑料薄膜等。
四、施工注意事项:1.混凝土浇注不可过早或过晚,应在混凝土初凝之前进行。
2.混凝土浇注必须确保均匀、无气孔和杂质。
3.混凝土浇注后必须用振动棒进行振实,以提高混凝土的密实度。
4.混凝土养护过程中必须保持试块表面湿润,可以采取适当的保水措施。
5.养护过程中应避免外力撞击和刮擦,以免影响试块的养护效果。
6.养护时间通常为28天,但可根据具体的试验要求进行调整。
五、施工质量控制:1.混凝土材料必须符合设计要求和标准规定,材料的配比必须准确。
2.混凝土的浇注和振实必须按照设计要求进行,严禁出现漏浇和冷接等现象。
3.养护措施必须得当,并进行记录和监测,以便后续的试验结果分析。
六、施工安全措施:1.施工人员必须配戴安全帽、手套等防护用品,确保工作人员的人身安全。
2.施工现场必须保持整洁,材料堆放整齐,避免堆放过高导致倾倒等危险。

同条件养护方案目录一、编制依据 2二、工程概况 21、工程性质 22、建筑概况 23、结构概况 3三、混凝土留置方案 4四、试件制作 5五、试件养护 5六、试件送检 6七、保证质量措施 6八、检验试验管理制度 6一、编制依据1、工程设计图纸及图纸会审时各方对同条件养护试块留置达成的共识。
2、混凝土结构工程施工质量验收规范《GB5024-2002》3、按照质量监督站的相关管理规定。
二、工程概况1、工程性质建设单位:中国科学院上海微系统与信息技术研究所设计单位:上海中科院建筑设计院勘察单位:上海岩土工程勘察设计研究院有限公司基坑围护设计单位:上海岩土工程勘察设计研究院有限公司施工总承包单位:上海市第五建筑有限公司本工程位于中科院内,占用地面积2406平方米。
拟建场地位于上海市长宁区长宁路(近定西路)2、建筑概况本工程主要为地下一层车库,总建筑面积为2420m2,其中地下建筑面积为2366m2,地上建筑面积为54m2。
停车65辆。
设计耐火等级为一级;;建筑物设计使用年限为50年。
抗震七度设防;防水等级Ⅱ级;混凝土设计抗渗等级S8;钢筋混凝土结构上平均覆土1.5m左右。
本工程±0.000相当于绝对标高3.000m,自然地面为±0.000,相当于相对标高±0.000m。
3、结构概况本工程采用桩筏基础。
抗震设防烈度为7度,场地类别为Ⅳ类,设计基本地震加速度值为0.10g,设计地震分组为第一组。
结构安全等级为二级,结构设计使用年限为50年。
基础安全等级为二级;地下防水等级为二级。
(1)地下室采用桩-筏板的基础形式。
工程桩选用钻孔灌注桩,桩长28米(2)地下室底板板面标高-5.75m,板厚450mm、,垫层150厚;地下室外墙板厚为350。
(3)混凝土强度等级:地下室底板、外墙(包括与外墙相连的框架柱)为C35防水砼(抗渗等级为S8);地下室框架柱、楼面梁板及砼内墙为C35;底板下垫层为150厚C15素砼。
(4)钢筋:采用HPB235级钢筋、HRB335级钢筋。
预埋件:采用Q235B级钢;吊钩采用HPB235级钢筋,严禁采用冷加工钢筋。
混凝土强度等级如下:序号部位混凝土强度等级1 底板、墙体、柱、梁、楼板等主体 C352 混凝土垫层 C153 钻孔灌注桩 C304 钻孔立柱桩 C30(水下)5 后浇带 C406 支撑 C30三、混凝土留置方案1、根据混凝土结构工程施工质量验收规范《GB20204-2002》规定:(1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次;(2)每一楼层、同一配合比的混凝土,取样不得少一次。
对涉及混凝土结构安全的重要部位进行结构实体检验,所得的结果作为强度统计评定的依据。
2、同条件养护试件所对要的结构构件或结构部位,要由监理、建设、施工等单位共同选定;3、对混凝土结构工程中的各混凝土强度等级,要留置同条件养护试件;4、根据同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组的原则;5、等效养护龄期取按平均日温度累计达到600℃•d时所对要的龄期,0℃及以下的龄期不计入,等效养护龄期不小于14d,也不宜大于60d。
6、同条件养护试件的强度代表值要根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GBJ107的规定确定后,乘折算系数取用;折算系数宜为1.10,也可以根据当地的试验统计结果作适当调整。
7、在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。
同条件养护试件送达检测机构填写来样登记时,要根据试件的等效龄期如实填写,严禁等效龄期未到就把试件送到检测机构。
根据本工程实际现场和混凝土方量的需要,确定本工程留置同条件养护试件的部位组数:序号部位砼等级制作组数具体部位1 支撑 C30 3 1轴线、D轴线、8轴线2 承台及底板 C353 H轴线、F轴线、3轴线3 墙体及顶板 C35 3 G轴线、2轴线、5轴线4 后浇带 C40 3 底板、墙体、顶板四、试件制作在该工程的各个重要部位浇混凝土时,在浇注地点随机取样制作,并经监理见证。
五、试件养护同条件养护试件拆模后,放置在靠近相要结构构件或结构部位的适当位置,采取相同的养护方法,由混凝土工长负责试块养护工作。
为防止试块在楼面施工过程中受到破坏(如拆模),影响到结构的评定,项目部采取焊一个钢筋笼保护试块的办法。
六、试件送检试件在达到等效养护龄期时,在监理的见证下共同送到上海市有资质检验单位试验。
等效养护龄期是同条件养护试件从与结构构件一起养护之时起按时平均温度逐是累计达到600℃•d时所对要的龄期,等效龄期不小于14d,也不宜大于60d。
在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。
七、保证质量措施1、制作试件前要清理好试模并固定牢固,试模刷油润滑。
2、制作试件时用600mm长φ16圆钢插密实后抹平,分两次抹平,第一次抹时间约40分钟,第二次抹平及压光时间约1小时(具体时间根据温度变化情况确定)砼初凝前严禁外物碰撞试件。
3、制作砼试件时,应在砼试件表面用铁钉刻写试件所代表的结构构件名称。
4、折模后试件要放置在靠近相要结构构件或结构部位的适当位置,防止工人操作时损坏试件。
八、检验试验管理制度1、项目部严格按照仪器使用说明书或操作规程使用,使用后要进行适当的维护和保养。
2、在使用测量、检验和试验仪器前,应该按规定检查仪器是否正常,是否在检定或校准的有效期内。
3、使用者在测量、检验和试验仪器的搬运、维护和贮存过程中要遵守使用说明书和操作规程的要求,防止其损坏或失效。
4、发现测量、检验和试验仪器偏离检定和校准状态时,应停止检测工作,及时报告科技处计量负责人、主任工程师或主管工程师,并由其组织有关部门评价以往检测结果的有效性,确定重新检测的范围并重新检测。
同时还要对仪器故障进行分析、维护并重新检定,采取相应的纠正措施。
5、从事检测工作的人员须经过培训、持证上岗。
6、分部、分项工程施工前,必须由专业工长编写《施工过程试验检验计划控制表》,项目技术负责人审核,项目经理审批,取样员进行实施。
混凝土试块留置方案一、地基基础工程混凝土试块取样与留置1、对复合地基:有单桩强度检验要求时,检验数量为总数量的0.5%-1%,但不应少于3根,每根桩留置1组标养试块;2、对于桩基(灌注桩):按照GB50202-2002中5.1.4(强制性条文)规定,每浇筑50m2 必须有1组试块,小于50m3的桩,每根桩必须有1组试块(标养);3、对于地基基础工程混凝土是否需要同条件试块(特别是结构实体检验同条件试块)目前尚无定论,建议正是施工前由施工方与监理方共同协商确定是否留置同条件试块。
二、混凝土结构工程混凝土试块取样与留置混凝土试块应在混凝土浇筑地点随机取样。
(一)标准养护试块取样与留置原则1、每拌制100盘且不超过100m³的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3、当一次连续浇筑超过1000m³时,同一配合比的混凝土每200m³取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、每次取样应至少留置一组(一组为3个立方体试块)标准养护试块。
(二)同条件养护试块取样与留置原则1、结构实体同条件试块(混凝土结构验收的重要依据):(1)同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;(2)根据既体现结构重要部位又适度控制实体检验数量的原则,重要部位建议如下:竖向构件中的墙、柱、核心筒,水平构件中跨度≥8m的梁、跨度≥5m 的单向板、跨度≥6m的双向板、预应力混凝土梁、跨度≥2m的悬挑梁板,若有工程不满足上述条件,则应按规范“同一强度等级的同条件养护试件不宜少于10组,且不应少于3组”,项目在具体实施中可以此为依据与监理协商确定。
2、拆模同条件试块(判定混凝土是否达到设计要求或规范要求的强度),按每一施工流水段至少留置一组同条件试块;3、达到受冻临界强度同条件试块(控制冬季施工竖向结构模板拆除),按每一施工流水段至少留置一组同条件试块;4、掺加防冻剂混凝土同条件试块(检验掺加防冻剂混凝土质量),按每一楼层、同一配合比的混凝土至少留置一组同条件试块;5、构件吊装混凝土同条件试块(检查混凝土构件强度能否满足吊装要求),须根据吊装部署酌情留置同条件试块;6、预应力工程混凝土同条件试块(判定能否达到预应力张拉或放张条件),须根据预应力张拉部署酌情留置同条件试块。
(三)防水混凝土试块留置原则1、防水混凝土的标养、同条件养护试块留置原则见前(一)、(二)条;2、抗渗试块留置原则(依据GB50208—2002):连续浇筑混凝土每500m3应留置一组抗渗试块(一组为6个抗渗试块),且每项工程不得少于两组。
配合比调整时,应相应增加试块的留置组数。
三、装饰装修工程混凝土试块取样与留置原则地面工程:按每一层(或检验批)建筑地面工程不应小于1组。
当每一层(或检验批)建筑地面工程面积大于1000m2时,每增加100 m2应增做1组试块;小于1000 m2按1000 m2计算。
当改变配合比时,应相应地制作试块组数。
采用标准养护。
=====相关=====根据中华人民共和国国家标准《混凝土结构工程施工质量验收规范》GB50204—2002的规定,结构混凝土留置同条件养护试件有两的目的:1、用于确定施工期间结构构件的混凝土强度,如结构构件拆模、出池、出厂、吊装、张拉、放张及施工期间临时负荷时的混凝土强度;2、用于结构实体混凝土强度的检验,根据国家标准《建筑工程施工质量验收统一标准》GB50300—2001的规定,在混凝土结构子分部工程验收前应进行结构实体检验。
结构实体检验的范围仅限于涉及安全的柱、墙、梁等结构构件的重要部位。
结构实体检验采用由各方参与的见证抽样形式,以保证检验结果的公正性。
同条件养护试件的留置方式和取样数量,根据规范应符合下列要求:1)、同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方根据其重要性共同选定;2)、对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;3)、同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组;4)同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。
本工程同条件养护试件的取样数量、混凝土强度等级、相应部位取下表:附录D结构实体检验用同条件养护试件强度检验D.0.1本附录规定的结构实体检验,可采用对同条件养护试件强度进行检验的方法进行。
