辽2009J802-1厨房卫生间自动排压式排风道
- 格式:pdf
- 大小:5.23 MB
- 文档页数:24
住宅厨房、卫生间变压止逆式排风道产品性能介绍目录1。
前言 (2)2.厨房、卫生间排风道的发展历程 (2)3。
排风道的性能指标 (4)4. 性能对比 (4)5. 防火型变压式排气体系介绍 (5)5。
1 产品简介 (5)5.2 技术性能 (5)5。
3 设计注意要点 (7)5.4 施工安装注意要点 (7)5.5 用户使用注意事项 (7)1. 前言住宅厨房、卫生间排风道,指厨卫排放油烟和废气的竖向排风道。
排风道竖向设置,穿越各楼层,用于将废气收集后集中排出。
排风道对于改善住宅内空气质量,降低厨房污染危害,改善室内卫生条件有着重要的作用,也是提高室内空气质量的重要手段之一。
同时排风道排风不畅及串味问题是客户投诉的热点,所以合理地选用、设置排风道有着重要的意义.下面对排风道技术的发展历程及当前使用比较广泛的变压止逆式排气体系进行介绍,便于各项目把握排风道的设计选型及施工阶段控制要点。
2.厨房、卫生间排风道的发展历程随着住宅科技的发展,排风道的技术水平也在不断的发展,其发展历程有以下几个阶段:2.1 直接外排式直接外排式,是指各户的厨房排油烟机或卫生间通风器的排风短管通过外墙或外窗直接排至室外。
此方法对室外低空间造成大气污染,并且油烟污染外墙、外窗,严重影响美观,现已不采用。
2.2 单烟道式排风道由一个矩形烟管构成,垂直穿越各层住宅,在每层留有一个连接排油烟机的进风口,在排油烟机的推动下,将油烟排入烟道,烟气在温度的作用下,在烟道中产生上升浮力,从而将烟气排出出屋面的出风口。
该烟道系统的排气量小,不适合用于多层和高层的住宅中,已被淘汰。
2。
3 子母式排风道子母式排风道由两个并列矩形烟管构成,垂直穿越各楼层。
次烟道在每层中设一连接排油烟机的进风口,次烟道与主烟道距进风口一定距离处相汇。
其原理是通过排油烟机将烟气推入次烟道中,利用排油烟机的推动力和油烟温度上浮力使油烟上升一段距离后再进入主烟道排出屋面。
该烟道的系统排气量仍然不能满足要求,更不适合高层住宅,因此逐渐被淘汰。

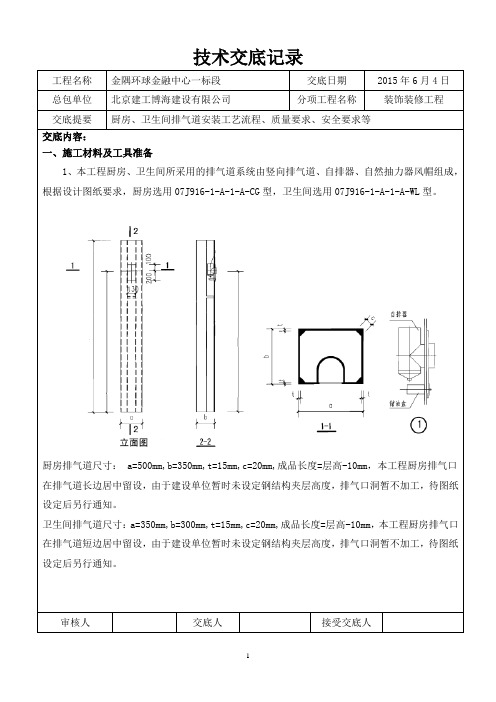

项目厨房、卫生间排气道施工方案编制人:审核人:审批人:项目部二〇一四年×月×日目录第一章、编制依据..................................................、主要标准、规范 ................................................、其他技术文件 .................................................. 第二章、工程概况..................................................、建设概况 ......................................................、设计概况 ...................................................... 第三章、施工部署..................................................、管理层人员 ....................................................、劳动力安排 ....................................................、施工组织 ...................................................... 第四章、施工准备..................................................、技术准备 ......................................................、材料准备 ......................................................、作业条件 ......................................................、机械、器具准备 ................................................、施工安排 ......................................................、工期要求 ...................................................... 第五章、施工方法及构造要求........................................、排气道安装固定: ..............................................、排气道安装节点构造做法 ........................................、施工注意事项 .................................................. 第六章、质量保证措施..............................................、质量标准 ......................................................、其他事项 ...................................................... 第七章、成品保护..................................................第八章、安全注意事项..............................................第一章、编制依据、主要标准、规范、其他技术文件1.建筑、结构施工图;2.本工程施工组织设计;3.本工程图纸会审及设计变更;第二章、工程概况、建设概况层数为车库地下二层,主楼地下两层,地上部米,总建筑面积㎡;、设计概况本工程1、2、3、4楼标准层高为,其中2、3、4楼每层8户,1号楼每层12户;各户型中均还有1个厨房和一个卫生间;本工程厨房、卫生间排气道设计如下:厨房排风道选用08BJZ18新型住宅厨卫排气道第三页厨房排气道变截面方案二;卫生间排风道选用08BJZ18新型住宅厨卫排气道第三页300×250mm. 第三章、施工部署、管理层人员、劳动力安排、施工组织根据施工总部署,现场共分4个施工管理区,每个塔楼划定为一个施工区,选择一家分包队伍进行4栋楼烟风道施工;第四章、施工准备、技术准备、材料准备⑴烟风道工程开始前,须进行主体结构验收,合格后进行相应烟风道施工,烟风道安装前相应位置处填充墙砌体砌筑完毕;⑵烟风道工程施工前,应做好现场运输通道的地面硬化以及材料堆场的布置工作;⑶楼层内烟风道工程开始前,将楼面上的杂物清理干净,弹出控制线,并经监理工程师验收合格办完预检手续;由物资部、动力部、工程部根据工程进度计划组织各种机械设备、相关物资的进场;进场材料必须有产品质量认证书、出厂合格证、材质证明书、性能检测报告等材料;烟风道各性能指标:1、风道内壁必须平整光滑,外表面应平整无孔洞裂缝,断面平直无毛边;2、排气道用厚质耐碱玻纤网格布增强、低碱度硫酸盐水泥、轻质耐火材料混合配比制成、壁厚为;3、本工程标准层层高为,烟风道加工长度应为2800-20mm;4、本工程排风道耐火极限不应低于;5、防火阀采用厚度钢板制成,须通过国家强制检验;6、风帽采用钢板预制成品,采用的厚度;、作业条件排气道应在主体结构完成后,楼地面装修前进行安装;.烟风道楼层处预留排气道孔应在楼板结构施工时进行预留,孔洞预留尺寸应根据图集进行预留,且各层预留孔洞应上下垂直对其,满足烟风道安装需要;、机械、器具准备、施工安排烟风道队伍进场完成现场准备工作以后,可以根据现场实际条件待主体结构验合格及相应位置砌体填充墙砌筑完成后及时插入施工,施工中应注意协调各个不同专业之间的插入时间,合理配置资源,需要提供的大型施工机械、主要物资,分包单位应提前知会总包单位,确保工、料、机的按时供应以保证工程施工的顺利进行;、工期要求本工程塔楼烟风道施工工期计划为2个月,其中1、2楼计划于2015年05月25日至2015年8月20日进行烟风道安装施工;3、4楼计划于2015年10月进行施工;第五章、施工方法及构造要求、排气道安装固定:1上、下排气道之间的连接,采用干拌砂浆密封;a、在下一节管道上端面挂满砂浆,以确保上、下节排气道座浆饱满,拼接砂浆厚度宜为15mm;b、上、下两节排气道座浆后,要检查接口是否密封严实及管体中心线对位是否正确;2排气道与楼板的固定:预留洞定位线与排气道中心线应对准,就位后,排气道四周边用木楔将排气道塞紧作临边固定,待浇灌混凝土时将木楔取出;3排气道每层就位复核后,安装单位应及时通知土建施工单位,在排气道与楼板预留洞之间的缝隙用C20细石混凝土分二次浇灌填实;4每层排气道应该为一节,如特殊情况必须分为两节制作时,连接处应采用钢丝网拉接,搭接高度不应小于200mm,防止出现裂缝;5每层做承托处理;承托施工方法:下部管体对正座浆后,在承托的楼板位置加∮12钢筋,钢筋长=楼板预留洞+160mm,钢筋两端设置弯钩;6排气道安装时每层应做承托处理;、排气道安装节点构造做法每层楼板顶为烟风道连接位置,烟风道连接采用干拌砂浆,且每层均采用钢筋对烟风道做承托处理,在承托的楼板位置加∮12钢筋,钢筋长=楼板预留洞+160mm,钢筋两端设置弯钩,每层承托钢筋两根,详下图:a本工程厨房烟风道为6层一变,单面靠墙烟风道变截面处,保证烟风道垂直于墙体中心线不变,向其他三侧逐渐加大截面,每层承托钢筋1根设置在靠墙一侧,设置如下图:b双面靠墙烟风道变截面处,保证烟风道贴墙放置进行安装,每层承托钢筋1根,设置在靠墙侧,设置如下图:1、出屋面施工:1出屋面排气道井壁应在屋面保温隔热层、防水层施工前进行施工;2、风帽的安装方法:1本工程风帽按08BJZ18建筑图集第8页;风帽采用钢板和钢管预制而成,风帽全部涂刷聚氨酯或其他底漆、面漆;2风帽外型、尺寸及安装方法如有变化,应同设计单位进行沟通,另行制作安装;3、所有钢件均刷防锈漆二道;射流装置及止逆阀在烟风道安装完毕后进行安装,烟风道各楼层安装时,在烟风道上预留射流装置孔洞,孔洞中心距顶板楼板顶距离为380mm;风道上预留孔大小根据厂家配套装置大小进行预留、切割;各层楼面预留孔、施工注意事项1、排气道施工应在主体结构完工、楼板预留洞拆模后,室内装饰工程前,安装部位和操作场所清理后进行;2、排气道及配件应按规格型号要求逐层搬运到位,并对排气道位置、高度、走向及进气口位置进行复核,校对型号及层号,检查楼板预留洞是否符合要求,上下楼板孔洞是否垂直对中,如有不符合应进行修补;安装前,应对排气道进行质量检查,清除内外杂物;3、排气道安装应从底层开始,自下而上逐层安装;排气道起始层安装时,底部应采用1:2水泥砂浆找平,局部高差较大部位采用C20细石混凝土进行找平;按建筑设计标准图集新型住宅厨卫排气道规定施工;4、在预留孔洞的内侧靠墙的两个贴面内角,由顶至底吊线定位,在管道的两个相互垂直的侧面上应弹好中心线;5、排气道安装中途停顿时或风帽安装前均应将排气道端口临时封闭遮盖,防止杂物落入或发生危险;6、排气道产品应在同一位置喷涂产品的型号、气流方向、生产厂家及生产日期等,经检验合格后才可允许出厂,并应填写出厂合格证;7、排气道搬运应防止碰、撬、摔等机械损伤,轻起轻放;运输时,必须横置平放并将其固定,防止运输时振动及碰撞;8、排气道制品的堆放场地必须坚实平整,层层放垫木,垫木应放在距排气道端部300mm处,不同规格的排气道应分别堆放,堆放高度不得超过2m;第六章、质量保证措施、质量标准1.排气道制品的内外表面应平整,无麻面、蜂窝和孔洞;2.排气道制品不允许有裂纹,内壁交界处宜制成圆角和倒角;3.排气道制品端面应平整无飞边,且与管体外壁相垂直;4.有下列情况的排气道制品允许修补:a.每侧壁面的麻面、蜂窝不应超过两处,每处面积不应超过;b.端面破损,外壁纵深不应超过50mm,宽度不应超过100mm;长度L:0,-9mm;外廓公差:+2,-3mm;端面对角线差值≤7mm;垂直度外壁面相对于端面≤1:400;平整度≤7mm;排气道制品垂直承载力不应小于90KN.使用10kg沙袋,由1m高度自由下落,同一位置冲击5次的条件下,排气道制品不开裂;不低于1h;排气道中心线与楼板定位线误差、单层排气道垂直偏差均不应大于3mm;相邻两层排气道中心线位移不应大于2mm;、其他事项一一般规定1、验收时应具备完整的施工图及设计变更文件,变压式排气管产品授权生产证书及各种构配件、材料、附配件的出厂合格证和进场验收记录;2、排气道出屋面高度H的围护部分,应根据工程实际情况,按图集进行施工;二其它要求1、排气道内不得敷设各种管道、电缆等,严禁将避雷针或避雷网固定在风帽上;若排气道采用沿外墙设置,其固定紧固件及拉索严禁在避雷针或避雷网上;2、排气道应竖直向上布置,不得中途转弯或水平布置;不得随意拆除、随敲凿洞及其他管线穿越本排气道;3、进气口高度应符合设计要求,上下楼层烟气道接口安装应上下对准,位置一致,不漏烟,不得擅自更改进气口高度;4、烟气道的连接口应紧密,承插方向、长度、排气口距楼面的高度应符合设计和相关规范及地方图集标准要求,正、侧面应顺直和垂直;5、烟气道的安装必须牢固,固定方法应符合规范要求,排气通畅,不漏烟,吊模部分不漏水、不漏气;第七章、成品保护1.装运过程中,以两点托底搬运,禁止使用硬物敲击或撞击烟风道;2.成品验收后应堆放在平坦场地上,整齐堆放,堆放高度不超过1800mm;3.在搬运和安装时应轻抬轻放,不得碰撞、敲击,并不得在管道上行走或堆放其他物品;4、安装完毕后,应尽快进行吊模封堵,并且禁止对已安装好的烟风道造成撞击和碰撞;5、烟风道施工完毕应及时进行地面垫层施工,地面施工过程中应对烟风道垂直度及楼层接缝处进行检查验收,调整烟风道垂直度;6、烟气道施工安装过程中,为防止杂物掉入管道内,管口应采取遮盖措施;第八章、安全注意事项1、所有进场工人必须经过三级教育和安全知识考试,考核合格者才准许进场从事烟气道的安装施工;2、进入施工现场必须戴好安全帽,系好帽带;3、高处作业必须系好安全带;4、对施工的环境与作业条件做到交底在先,施工在后,使工人认识所处的作业环境,做好预防准备工作;5、加强班前安全教育和宣传,要求工人严格按安全操作规程进行施工生产;6、每根烟风道必须确保固定、安放牢靠,烟风道固定好之前不得在烟风道处随意停留或休息;。
附件2:住宅厨房烟道排气系统技术要求和质量标准目录:1.依据(标准和规范)2.提供样品及相关资料3.设计、制作工序要求1)设计要求;2)制作工序要求;4.材料进场检查5.运输和堆放6.安装要求7.排气阀及相关配件8.烟道烟帽9.其他注意事项10.施工组织方案编制、供货、安装工期及其他时间配合要求1.依据1.1.除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于(当以下所引用的标准出现废止情况,自动更新为最新标准,并更新相应条款):《工程建设标准强制性条文》《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《住宅装饰装修工程施工规范》(GB50327-2001)《住宅排气道(一)》(07J916—1)《住宅厨房卫生间变压式排风道图集(II型)》(统一编号:BK2001—02C)《住宅厨房卫生间变压式防串烟防倒灌排风道》(广东省推荐标准GJT003)《住宅共用变压拔气式五防排气系统》(广东省推荐标准粤12J/T910)《排油烟气防火止回阀》GA∕T798-2008《建筑通风和排烟系统用防火阀门》GB19530-2007《通风管道耐火试验方法》GB∕T17428-2009《建筑材料及制品燃烧性能分级》GB8624-2006《建筑材料放射性核素限量》GB6566-2001《建筑构件耐火试验方法》GB∕T19978-1999《住宅设计规范》(GB50096—2011)《民用建筑设计通则》GB50352—2005《住宅建筑规范》GB50368—2005《建筑设计防火规范》GB50016—2006《采暖通风与空气调节设计规范》GB50019—2003《住宅厨房、卫生间排气道》JG/T194—2006《住宅厨房及相关设备参数》(GB11228-89)1.2.本技术要求及质量标准是针对厨房排烟道,不包括卫生间排烟道和商业排烟道。
目录一、工程概略1、本工程的烟道是指住所楼的厨房及洗手间中的排风道,排风道是专业厂家预制的成品,现场在构造施工中将正负零以楼层板的孔洞预留好;每户两个,详细地点见标准层平面图,建筑层数: 1#、 7#、9#楼为 19(20)层,建筑高度; 2#、 6#楼为 20(21)层,建筑高度;3#、8#楼为 21(22)层,建筑高度; 4#、 11#楼为 9+11 层,建筑高度; 5#、10#楼为 11 层,建筑高度;排风道总工程量约 2732 米。
每个烟道的尺寸、制作要求、安装重点见图集04SJ108 和附图。
2、资料要求排风道为预制薄壁排气管道,采纳高强水泥沙浆和玻璃纤维布制成,型号为PW12(320*240)、PW24(340*300)、PC12(340*300)和 PC24(460*400);排气口尺寸为φ 150mm,排气孔留洞高度为。
本工程标准层中排风道标准长度为 3000mm。
屋顶防倒灌风帽采纳混凝土预制,轻质装饰板拼制或铝合金冲压模制。
3、作业条件烟道的施工安装应在厨房内隔墙砌筑完成后,地坪、墙面及顶棚粉刷施工行进行。
出屋面排风道风帽安装应在屋面保温隔热层、防水层施工以行进行。
二、技术要求1、、外观质量:排风道内表面面应圆滑平直,不得有凸凹不平,麻面,裂痕。
2、尺寸同意偏差:排风道两头部平面应方正,截面对角线偏差≤3mm,壁厚偏差≤± 2mm,侧向曲折偏差≤ 4mm,长度偏差≤ 4mm,其实不得有歪曲现象。
3、副烟道进气口下隔板应关闭严实,不得有缝隙,尺寸应上下对齐。
三、施工安装1施工操作工艺举措及主要做法要求排风道首层安装时,地面一定采纳 1:2 水泥沙浆找平。
以下列图:排风道应自下而上逐层安装,每安装好一层排风道,在排风道顶端管道长边双侧距边50mm 处各放一根Φ14 钢筋,该钢筋长度应比预留孔长 100mm,两头各有 50mm 放置在楼板上。
同时在上一层排风道的底手下口相应地点用老虎钳钳出两个凹口,使上下排风道连结口之间密切符合。
