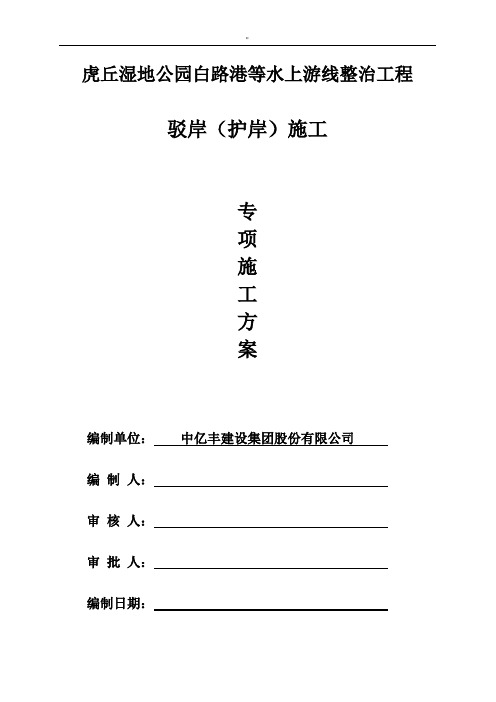

虎丘湿地公园白路港等水上游线整治工程驳岸(护岸)施工专项施工方案编制单位:中亿丰建设集团股份有限公司编制人:审核人:审批人:编制日期:第一章、工程概况1、白路港河一级水上游线清淤疏浚,长4057m,防护岸线长1558m,二级水上游线局部沟通,开挖河道长98m。
一号河整治,北起连接界河金巷桥河,南至平江新城新莲河,长527m,宽15m,两岸新建格宾网箱挡墙+三维植被坡面防护的驳岸1053.8m。
2、驳岸施工范围及类型:①带皮杉木桩护岸:白路港水流顶冲一、二;白路港拓宽位置一、二、三(西侧)、四、五(西侧)、六②灌砌挡墙+格宾驳岸:白路港拓宽位置三、五(东侧)③格宾石笼驳岸:一号河整治第二章、编制依据1、参照设计总说明和施工图内的项目内容。
2、参照有关部门颁发的施工规范、质量检验评定标准、预算定额及通用定型图。
3、根据工程施工现场踏勘情况。
4、结合公司现有机械设备、施工管理经验、技术人员及施工作业人员素质条件。
第三章、施工准备工作1、做好材料采集的选点、定购、运输工具及施工机械进场的组织准备工程。
2、用全站仪复测定线,用S3水准仪复测基准点高程,认真做好施工测量工作。
3、搞好临时设施、施工便道(包括进退场路线、场内运输路线)。
4、搞好贯穿施工过程中的各种材料试验等仪器配备工作。
5、认真做好工程用电和安全用电保障措施。
6、特别注意本次工程的前期准备工作以及与甲方、监理方的横向联系、协调工作。
做好施工现场的各项文明安全施工前期工作。
第四章、驳岸(护岸)工程一、基坑放线和开挖基坑开挖前由测量人员放出基础边线,并报监理工程师复核。
基坑开挖采用机械开挖,在机械挖槽时,向机械操作员详细的技术交底,交底内容包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等,并配备专职测量人员,及时量测槽底高程和宽度,防止超挖;a.开挖前准备:应调查地上地下障碍物与地下埋设物;b.基坑的开挖尺寸满足设计与施工操作要求,基底比设计平面尺寸各边加宽50CM;c.测量人员严格控制槽底的标高,避免超挖,保留15~30CM不挖,采用人工清槽,如发生超挖,采用碎C15砼回填;d.为了防止基坑塌方,基坑边缘5M内尽量不要堆置土方;e.基坑经设计方、地质勘探院、业主、监理验收合格后,准备浇筑基础混凝土,并做好排水沟排水。
草坪驳岸施工方法及技术措施1. 背景草坪驳岸是一种常见的景观设计方法,可以提供美观的边坡保护。
在进行草坪驳岸施工时,需要采取一些技术措施来确保施工的质量和稳定性。
2. 施工方法2.1 准备工作首先,需要对施工区域进行充分的准备工作。
包括清理施工区域的杂草和垃圾,确保施工面积的整洁。
2.2 地基处理地基处理是草坪驳岸施工的关键步骤之一。
在施工前,需要对地基进行充分的处理,以确保地基的稳定性和排水性能。
常用的地基处理方法包括填充、夯实和排水。
2.3 驳岸材料选择选择适当的驳岸材料对驳岸的效果和耐久性非常重要。
常见的驳岸材料包括混凝土、石块和木材。
根据设计要求和实际情况,选择合适的材料进行施工。
2.4 施工工艺在施工过程中,需要注意以下几个方面的工艺要求:- 良好的土壤密实度:在填充土壤时,要保证土壤的密实度,避免土壤松软导致驳岸失稳。
- 坡度控制:根据设计要求,控制驳岸的坡度,避免过陡或过平坦。
- 接缝处理:对于使用石块或木材等驳岸材料的情况,需要注意接缝的处理,确保驳岸整体的完整性和美观性。
- 植被选择:根据实际需要选择合适的植被进行种植,增强驳岸的生态功能和景观效果。
3. 技术措施为确保草坪驳岸的施工质量和稳定性,还需要采取一些技术措施,包括但不限于以下几点:- 定期监测:施工完成后,需要定期监测驳岸的稳定性和植被生长情况,及时采取修复和养护措施。
- 防止水侵蚀:采取合适的排水措施,避免水侵蚀导致驳岸失稳。
- 植被养护:合理进行植被养护,保持植被的生长状况,增强驳岸的生态功能。
4. 结论草坪驳岸施工方法及技术措施是确保驳岸质量和稳定性的重要保障。
通过合理的施工工艺和技术措施,可以得到美观、耐久的草坪驳岸,提升景观效果和生态功能。
Note:此文档仅供参考,请根据实际情况和设计要求进行具体施工。

驳岸施工工艺驳岸施工是指在河道、湖泊、海岸等水域中进行堤岸修筑和围护工程的施工技术。
其主要目的是保护河道岸线,防止水土流失,并为水域中的船舶提供安全的航道。
驳岸施工工艺是实现驳岸工程目标的关键,包括了设计、准备工作、施工过程和验收等多个环节。
本文将详细介绍驳岸施工的工艺流程和相关要点。
一、设计阶段在进行驳岸施工之前,首先需要进行详细的设计,确定岸坡的高度、坡度、材料、施工工艺等。
设计应考虑到岸坡的稳定性和抗冲刷能力,尽可能采用具有一定抗冲刷能力的材料,如石块、混凝土等。
设计还应考虑到施工的可行性和经济性,提供详细的施工图纸、工艺说明等。
二、准备工作在进行驳岸施工前,需要进行一些准备工作,包括场地勘测、材料准备和设备调配等。
场地勘测是为了了解工程施工现场的地形、水流情况以及存在的问题。
材料准备包括采购、运输和储存等,确保所需材料的质量和数量。
设备调配是根据施工工艺要求确定所需的施工机械和工具,并进行检修和调试。
三、施工过程1. 标线与测量:根据设计要求,在施工现场进行标线,确定驳岸工程的位置和范围。
测量是为了确定岸坡的高度、坡度等参数,以保证施工过程的准确性。
2. 土工作业:将施工现场上的土壤挖掘出来,形成岸坡的轮廓。
挖掘深度和坡度应符合设计要求,确保施工质量。
同时,对挖掘出的土壤进行分类和管理,用于后续的填筑。
3. 岸坡处理:对挖掘出的土壤进行处理,包括去杂、增加粗块和胶结等。
处理后的土壤应具备一定的抗冲刷能力和稳定性。
4. 土石填筑:将处理后的土壤填筑至岸坡的设计高度,根据设计要求进行夯实和压实,确保填筑体的稳定性。
填筑材料宜选择具有较好抗冲刷能力和良好的排水性能的黏性土或者粘土。
5. 结构工程:对填筑完成的岸坡进行保护和加固,以提高其抗冲刷和稳定性。
常用的结构工程方式有设置护石、石头抱箍、挖槽加固等。
6. 定期检修:在驳岸施工完成后,需要定期检修维护,定期清理河道、湖泊等水域的沉积物,保持航道的畅通。
引言概述:驳岸施工工艺是指在河流或湖泊等水体边坡上进行人工构筑岸边结构的技术。
驳岸施工既可以保护水体环境,又可以增加陆地使用面积。
本文将探讨驳岸施工工艺的一些关键问题,以便于深入了解和应用。
正文内容:1.岸坡设计与处理:1.1.在驳岸施工前,需进行岸坡设计,确定合适的坡度和形状,以保持岸坡的稳定性。
1.2.针对岸坡的松散或崩塌问题,可采用生物工程方法,如植被覆盖或栽培。
1.3.在设计中要考虑防止岸坡侵蚀和坡体滑坡等自然灾害的发生。
2.材料选择与处理:2.1.在驳岸施工中,常用的材料有石块、混凝土、钢结构等。
应根据实际情况选择合适的材料。
2.2.对于石块材料,需进行抛料处理和挑选,以保证石块的质量和稳定性。
2.3.对于混凝土材料,需合理配制水泥和骨料,控制混凝土的强度和可塑性。
3.施工机械与工艺:3.1.驳岸施工中常使用的机械有挖掘机、汽车起重机、混凝土搅拌车等。
应根据工程要求选择合适的施工机械。
3.2.在石块堆砌施工中,首先进行地基开挖,然后进行平整与夯实,最后进行石块的抛料和堆砌。
3.3.在混凝土浇筑施工中,需进行模板支撑与固定,然后进行混凝土搅拌与浇筑,最后进行养护与防水处理。
4.水工结构和固结方式:4.1.驳岸施工中,常涉及到水工结构的设计与施工,如坐直壁、挡潮墙等。
需根据实际需要选择合适的水工结构。
4.2.在水工结构的固结方式中,常用的有混凝土浇筑、钢结构焊接等。
需根据工程要求选用适当的固结方式。
4.3.在水工结构设计中,应考虑到水流压力、冲击力等因素,以确保结构的稳定性和耐久性。
5.施工安全与环保措施:5.1.在驳岸施工中,应严格按照相关安全规定进行操作,避免发生伤害事故。
5.2.需要采取相应的环保措施,避免对水体和周围环境造成污染。
5.3.在施工过程中,应加强与当地相关部门的沟通,合理安排施工时间和方式,以减少对周边居民生活的影响。
总结:驳岸施工工艺涉及到岸坡设计与处理、材料选择与处理、施工机械与工艺、水工结构和固结方式以及施工安全与环保措施等多个方面。
驳岸治理施工方案1. 引言随着城市化进程和经济发展的不断推进,河流、湖泊和水库等水体岸线的保护工作日益受到关注。
其中,驳岸治理作为一种常见的岸线保护措施,具有重要的作用。
本文将介绍驳岸治理的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的监测与维护工作。
2. 施工前的准备工作2.1 环境调查和评估在进行驳岸治理施工前,需要进行详细的环境调查和评估。
主要包括以下几个方面:•岸线的地质情况:包括土层结构、土质类型、坡度等。
•水体流动情况:包括水流速度、涨落幅度等。
•岸线生态环境:包括水生植被、鱼类、昆虫等生物群落情况。
2.2 施工方案设计根据环境调查和评估的结果,制定合理的施工方案。
施工方案的设计应考虑以下几个因素:•岸线的稳定性:根据地质情况评估岸线的稳定性,并制定相应的加固措施。
•生态保护:应尽量避免破坏岸线的生态环境,采取生态恢复措施。
•施工材料选择:选择符合环境要求的材料,如水泥、混凝土等。
2.3 施工计划制定根据施工方案,制定合理的施工计划。
施工计划应包括工期安排、人员配备、设备采购等内容。
3. 施工过程中的注意事项3.1 施工前的准备工作在施工前,需要进行充分的准备工作:•清理施工现场:清除施工现场的杂物和障碍物。
•建立施工围栏:设置合适的围栏,确保施工区域的安全。
•准备所需材料和设备:按照施工计划准备所需的材料和设备。
3.2 施工过程中的技术要求在施工过程中,需要注意以下几个技术要求:•施工时应保持施工现场的清洁和整洁。
•施工人员应熟练掌握施工操作技术,确保施工质量。
•施工过程中要注意保护岸线生态环境,避免对水生植被和生物群落的破坏。
3.3 施工后的验收施工完成后,需要进行验收工作。
验收主要包括以下几个方面:•施工质量验收:检查驳岸工程的结构稳定性和施工质量。
•生态恢复验收:评估驳岸工程对岸线生态环境的影响,并采取相应的生态恢复措施。
4. 施工后的监测与维护工作4.1 监测工作施工完成后,需要进行定期的监测工作,以评估驳岸工程的效果和稳定性。
乡村驳岸设计,做法都在这里了!在乡村项目设计中,遇到需要进行生态驳岸节点空间营造时,应该从何下手?今天地道设计·地道君主要从生态驳岸的意义、分类、做法几大方面提供相关的参考方法:01 是什么生态驳岸是指恢复自然河岸“可渗透性的”人工滨水驳岸。
为了对生态系统、生物多样性的保护与延续而采取的以生态为基础、安全为导向的工程方法。
其主要目的是减少对河流自然环境的破坏。
02 怎么做生态驳岸分为自然驳岸与人工驳岸两大类型。
1 自然驳岸自然驳岸以缓坡型、砌块型驳岸为主。
缓坡型驳岸作用:通过使用植物、非生命植物材料等的结合,来减轻坡面、坡脚的不稳定性与侵蚀,为自然河岸恢复成可渗透性的驳岸;有利于生物之间的共生与繁殖,另外,还具有亲水、嬉水功能。
做法:设计形式为生态草坡、沙滩或卵石滩;按土壤的自然安息角(30°左右)进行放坡;适合原始场地坡度缓、腹地大的河段,不需要过多人工干预的驳岸。
剖面结构图▽实景效果▽砌块型驳岸作用:在较陡的坡岸或冲蚀严重的地段,采用石笼、天然石材等固定堤岸的自然驳岸。
做法:采用天然石材、木材护底,以增强堤岸抗洪能力;如在坡脚采用石块护底,对于其上筑有一定坡度的土堤,可以在斜坡上种植植被;采用乔、灌、草相结合的配置方式,有利于起到固堤护岸的作用。
剖面结构图▽实景效果▽2 人工驳岸人工驳岸主要分为垂直型、缓坡型、缓坡与阶梯结合型三种形式。
人工垂直驳岸作用:以垂直驳岸形式,主要解决河流与周边用地高差大的问题;还能抵抗来自墙背土的压力,保证河流泄洪期的安全;另外还会给游人提供出较大的活动空间。
剖面结构图▽实景效果▽生态工程驳岸作用:在河岸植被形成之前,可以运用自然可降解的材料保护岸坡;当岸坡的坡度较陡,需要对河岸进行人工防冲蚀和加固处理,并在岸坡上种植植被和树木。
做法:适合岸坡的坡度超过自然安息角(30°)或土质不稳定的驳岸;运用稻草、黄麻、椰壳纤维等自然原生物质做垫子、纤维织物等,以覆盖、层层堆叠等形式来阻止土壤流失与边坡侵蚀;剖面结构图▽实景效果▽缓坡、阶梯复合驳岸细分为:草坡台阶驳岸、亲水码头驳岸、栈道驳岸、退台式驳岸等。
生态驳岸的施工方法生态驳岸是一种人工修复和保护河岸生态环境的有效措施。
在河道治理、防洪抗涝和生态恢复过程中被广泛应用。
下面将介绍几种生态驳岸的施工方法。
1. 植被配置植物是生态驳岸中不可或缺的重要组成部分。
在施工过程中,需要选择适应当地气候条件的本地植物种类。
首先,在驳岸区域进行土壤改良,增加有机质含量和水分保持能力。
然后,根据植物的生长要求,选择合适的植物种子或苗木进行种植。
通过植物的生长,可以增加驳岸的稳定性,防止水土流失,并提供栖息地和食物来源。
2. 地质工程地质工程是施工生态驳岸的基础。
在选择适当的驳岸位置之前,需要对地质条件进行评估。
选择坚固的岩石或土壤作为基底,以确保驳岸的稳定性。
同时,在施工过程中,可以使用防渗材料或合适的填充物填补裂缝,以防止水下渗漏。
地质工程的目的是保护驳岸免受水流冲击和侵蚀。
3. 护坡结构为了进一步增强驳岸的稳定性,可以使用护坡结构。
这种结构通常由混凝土或石头建造,可以抵御水流的冲击。
护坡结构的形式多种多样,可以采用台阶、石墙或护岸板等。
这些结构能够有效地分散水流的压力,减缓河道侵蚀的速度。
4. 河道管理生态驳岸的施工过程中需要考虑到河道的管理。
这包括了河道的宽度、深度和曲率等方面。
合理的河道管理可以提高水流的流速和流向,减少河道内沉积速度,从而减轻驳岸的压力。
河道管理还可以考虑设置渠化措施,使水流避开驳岸区域,保护生态环境。
综上所述,生态驳岸的施工方法主要包括植被配置、地质工程、护坡结构和河道管理。
这些方法的目的是为了修复和保护河岸的生态环境,提高河岸的稳定性和抵御水流冲击。
在实际施工过程中,需要根据具体环境条件和要求进行合理的设计和选择。
通过有效的施工方法,我们可以达到保护生态环境、恢复河岸景观的目的。
混凝土驳岸施工方法及技术措施1. 简介混凝土驳岸是一种常用的水利工程结构,用于保护河岸、湖岸等自然水体的稳定和防治岸滩侵蚀。
本文将介绍混凝土驳岸的施工方法及技术措施。
2. 施工方法2.1 驳岸基础处理- 在驳岸施工前,需要对驳岸基础进行处理。
首先,清理基础表面的杂物和泥沙,确保基础平整。
然后,进行基础加固,采用土石方填筑或使用钢筋混凝土进行处理,以增强基础的稳定性和承载能力。
2.2 混凝土浇筑- 混凝土驳岸的主体结构是由混凝土浇筑而成。
在浇筑混凝土之前,需要进行合适的模板安装。
然后,将混凝土搅拌均匀倒入模板中,使用振动器进行振捣,以确保混凝土充实和均匀分布,并排除气泡和空隙。
2.3 混凝土养护- 混凝土浇筑完成后,需要进行养护以提高混凝土的强度和耐久性。
养护时间一般为28天左右,包括保持适宜的湿度和温度,并避免混凝土受到外界冲击和损伤。
3. 技术措施3.1 防渗措施- 混凝土驳岸常常需要具备较好的防渗性能,以防止水渗透到驳岸内部导致结构损坏。
可以采用加入防渗剂的混凝土或使用防渗胶泥进行处理,增加驳岸的防渗效果。
3.2 防腐措施- 驳岸常常处于水中的潮湿环境中,容易受到腐蚀。
为了提高驳岸的耐久性,可以在混凝土表面涂刷防腐涂料或进行防腐层的施工,减少驳岸的腐蚀程度。
3.3 防冲刷措施- 混凝土驳岸需要抵御水流的冲刷和侵蚀。
可以采用安装护岸石、设置护岸堤坝或进行护岸植被的方法,以减少水流对驳岸的冲刷力度,增强抵抗能力。
4. 结论通过合理的施工方法和技术措施,混凝土驳岸可以提供有效的河岸、湖岸保护,增加水利工程的稳定性和安全性。
在实际施工过程中,需要根据具体情况选择合适的方法和措施,并确保施工质量和安全。
驳岸工程的做法!那山那水 ID:BJshuibao政务 | 专题 | 交流 | 分享沿河地面以下,保护河岸(阻止河岸崩塌或冲刷)的构筑物称为驳岸(护坡)。
园林中驳岸是园林工程的组成部分,必须在符合技术要求的条件下具有造型美,并同周围景色协调。
驳岸很多,但大致可归纳为自然驳岸和规则驳岸两种。
今天小编就来带来看看驳岸工程做法有几种?☟☟☟一、自然驳岸通过使用植物或植物和非生命植物材料的结合,减轻坡面及坡脚的不稳定性和侵蚀,恢复为自然河岸或具有自然河流特点的可渗透性的驳岸,同时实现多种生物的共生与繁殖。
常见类型有景石驳岸、缓坡驳岸和松木桩驳岸。
▲自然驳岸示例施工要点(1)缓坡驳岸——河岸的坡度应在自然安息角以内,并对河岸的泥土进行碾压处理。
▲缓坡驳岸施工图解(2)景石驳岸——相似于溪流景观的施工工艺。
① 溪道放线——用石灰、黄沙或绳子等在地面上勾画出小溪的轮廓,同时确定小溪循环用水的出水口和承水池之间的管线走向。
由于溪道宽窄变化多,放线时应加密打桩量,特别是在转弯点,各桩要标注清楚相应的设计高程,变坡点要做特殊标记。
▲景石驳岸②溪槽开挖——按设计要求开挖,与地形改造相结合,尽量做到土方平衡,在凹地挖河,有利汇水又省土方。
溪槽最好挖掘成U型坑,并需要留出种植植物的区域。
溪流在落入下一段之前都应有至少增加10cm的水深,挖溪道时每一段最前面的深度都要深些,以确保小溪的自然。
▲景石驳岸③溪底施工——溪道挖好后,必须将溪底基土夯实,溪壁拍实。
如果溪底用混凝土结构,浇筑时须一次浇筑成型。
▲叠石驳岸④水生植物配置:◆水生植物与水边的距离要有远有近、有疏有密,切忌沿边线等距离种植,要留出必要的透景线;◆要注意植物群落配置后的立体轮廓线与水景的风格相协调;◆对视觉作用不大的水面,可加大植物的配置密度,以形成绿色景观;◆栽植的植物应严格控制其蔓延,可设置隔离绿带,也可缸栽放入水中;◆要考虑水面的镜面作用,水面植物不能过于拥挤,一般不要超过水面的三分之一,以免影响水面的倒影效果和水体本身的美学效果;◆近岸的地方要考虑安全,种植水生植物,不宜太深,一般0.4~0.6m,中部要考虑养殖、底坡稳定和水体自净,不能过浅,按河宽一般深至2m之内。
驳岸施工工艺标题:驳岸施工工艺详解一、引言驳岸,作为水利工程和景观建设的重要组成部分,其主要功能在于防止水体冲刷、保护陆地边界以及美化环境。
科学合理的驳岸施工工艺对于保障工程安全、延长使用寿命及提升整体景观效果具有至关重要的作用。
本文将详细介绍驳岸施工工艺的各个环节。
二、设计阶段在施工前,首先需要根据地理环境、水流状况、地质条件等因素进行详细的设计规划,确定驳岸结构形式(如重力式驳岸、悬臂式驳岸、扶壁式驳岸等)及材料选择(如混凝土、石料、生态袋等)。
设计中应充分考虑防洪、抗冲刷、稳固性和生态性等多个方面的需求。
三、施工准备阶段1. 场地清理与平整:清除施工区域内的障碍物,确保场地平整,满足施工机械操作和材料堆放的要求。
2. 放线定位:按照设计图纸精确放线,确定驳岸的位置和形状。
3. 地基处理:对地基进行必要的夯实或加固处理,确保地基承载力满足设计要求。
四、主体施工工艺1. 基础开挖:依据设计深度进行基础开挖,并做好排水设施以防止地下水影响施工。
2. 驳岸主体结构施工:根据设计形式,依次进行垫层铺设、主体砌筑或浇筑等工作。
例如,在混凝土驳岸施工中,包括模板安装、钢筋绑扎、混凝土浇筑和养护等步骤;在石料驳岸施工中,则涉及石料选材、砌筑顺序和砂浆填缝等环节。
3. 护坡和防冲设施设置:在驳岸顶部和临水面设置护坡,采用植被防护、块石护面或格宾网箱等方式增强防冲能力。
五、验收与后期维护施工完毕后,严格按照相关规范进行质量检查与验收,包括外观质量、尺寸精度、结构强度等。
同时,重视后期的维护保养工作,定期巡查,及时修复因自然侵蚀或人为因素造成的损坏,保证驳岸长期稳定运行。
总结,驳岸施工工艺是一项系统工程,从设计到实施再到后期维护,每个环节都需要精心策划、精准执行,才能实现既定的安全防护和景观营造目标。
驳岸的施工措施引言驳岸作为一种防止水土流失、保护河岸、维护河道安全的工程措施,在现代建设中得到了广泛的应用。
为了确保驳岸工程的顺利进行和施工质量的保证,对驳岸施工措施的选择和实施需要进行详细的规划和安排。
本文将从施工前的准备工作、施工过程中的注意事项以及施工后的验收和维护等方面,全面介绍驳岸的施工措施。
一、施工前的准备工作1.现场勘测和设计在进行驳岸施工之前,需要进行详细的现场勘测和设计。
通过对河岸地形的测量和分析,确定驳岸的形式和布置方式。
同时,还需要根据土质条件和水流情况,选择合适的驳岸材料和建设方法。
2.材料采购和储备在进行驳岸施工之前,要提前准备好所需的材料。
根据设计要求,选择符合规格要求的驳岸材料,如砂石、混凝土等,并确保其质量符合施工标准。
同时,要合理安排材料的储存,保证施工过程中的需要。
二、施工过程中的注意事项1.施工现场的准备在施工现场准备工作中,需要清理现场杂物,确保施工区域的干净整洁。
同时,要确保施工现场的安全,设置必要的安全警示标识,制定相关施工安全措施。
2.施工材料的处理在施工过程中,对于使用的材料要进行严格的检查和处理。
如果发现有破损或质量不合格的材料,要及时更换或修补,保证施工质量。
3.施工方法的选择在进行驳岸施工时,要选择适合的施工方法。
常用的驳岸施工方法有直接铺砌法、框围法、抛石法等。
根据具体情况,选择合适的施工方法,确保施工的效果和质量。
三、施工后的验收和维护1.施工验收在驳岸施工结束后,需要进行验收工作。
验收包括对驳岸的尺寸、坡度、稳定性等方面进行检查,并依据相关标准进行评估。
对于已完成的驳岸工程,必须符合相关规定才能够进行使用。
2.驳岸维护驳岸施工完成后,还需要进行定期的维护工作,以保证驳岸的稳定和安全。
包括清理驳岸表面的杂草和泥沙,定期检查驳岸的稳定性,并采取必要的维护措施。
结论驳岸作为一种有效的防止水土流失、保护河岸的工程措施,在施工过程中需要注意各个环节的细节和规范。
驳岸工程施工方案与技术措施1、施工流程:清障——放线——基坑开挖——清基槽——驳岸基础砌筑——整平——墙体砌筑——压顶施工——墙后回填土——河道土方开挖外运——竣工验收2、清障:(1)先用挖掘机挖除面层杂草,以利下道工序施工。
(2)对于高压电线管,用人工进行单面开挖,并在电线管上端用绳子系好,利用上端绳子及开挖方向促使电线管朝预定设计方向倾倒,以免影响道路畅通和确保施工安全,电线管挖出后,再进行破碎外运。
3、定位放线:(1)根据业主提供的平面布置图,采用经纬仪定线,设置控制桩,桩定好位后加设备用控制桩,以防控制桩移位,并随时监测校核。
(2)根据河道设计断面图将各断面图上的开挖线位置进行实地放样,每隔20米设立开挖样架(3)根据业主所提供的水准点高程,采用水准仪补充施工需要的固定临时水准点,设立3——4个水准点。
4、基坑开挖:(1)本工程配备1.0M3挖掘机进场施工,根据土方开挖线进行施工,挖掘机退后开挖,后侧堆土至指定区域。
(2)每台挖掘机配一台59KW推土机按设计高程推土平整,以作施工沿岸石料堆场(3)河道侧进行土方平衡计算后,预留足够的回填土方,不足部分,就近取土备用5、清基槽:根据施工进度分段进行人工修整驳岸基槽,满足设计深度标高和轴线平面位置要求。
6、驳岸基础砌筑:A、干砌块石基础做法:(1)砌筑前的测量放样,块石质量应满足相关规范要求,基础砌筑要求大块石放在前沿,大面朝下,拉线砌筑,然后再复里排砌,具体操作如下:(2)砌筑顺序为先砌角石(又叫定位石),再砌面石,最后砌腹石。
角石应选比较方正,大小差不多的石块,砌好后把线移挂到角石上,再砌面石,厚薄石块要搭配,砌石做到犬牙交错搭接紧密。
石块的上下层砌缝必须错开,错缝距离至少8厘米。
B、C10浆灌砌块石基础做法:a、底面干砌块石基础完成后首先用C10砼找平,再拉线排砌块石,块石运到现场堤顶,石工在堤顶进行粗加工,敲去薄口,尖角,加工成基本矩形,砌石时,先铺浆后蹲石,大块石放在前沿,大面向下,上部石面与样线齐平,不准用二块片石叠砌。
驳岸整修施工方案1. 项目背景驳岸是指沿江河、湖泊、海岸线等水域的岸壁结构,用于保护岸边的土壤和植被免受侵蚀,并提供安全的通行道路。
长期以来,受环境因素和自然破坏的影响,部分驳岸出现了安全隐患和损坏问题。
因此,进行驳岸整修施工是必要且紧迫的任务。
2. 目标和范围该施工方案的目标是对驳岸进行修复和整修,以确保其持久和安全性。
范围包括以下几个方面:•驳岸现场调研和测量•驳岸的环境因素评估•驳岸整修设计和施工准备•驳岸修复和加固工程•驳岸的监测和维护3. 施工步骤和工序步骤1:现场调研和测量在施工前,需要进行现场调研和测量,了解驳岸的实际情况和问题。
通过测量,可以确定施工所需的材料和工具。
步骤2:环境因素评估驳岸工程的持久性和安全性与环境因素密切相关,包括水流情况、波浪、潮汐等。
在施工前,需要进行环境因素评估,确定驳岸设计方案。
步骤3:整修设计和施工准备根据现场调研和环境因素评估的结果,进行驳岸整修设计,并制定详细的施工准备计划。
包括确定所需材料、工具和人力资源,制定安全管理计划,并组织培训。
步骤4:驳岸修复和加固工程根据设计方案和施工准备计划,开始进行驳岸修复和加固工程。
具体工序包括以下几个方面:•清理:清除驳岸表面的杂物、植被和碎石。
•加固:针对驳岸的损坏部分,采取补强措施,如加固土工格栅或设置石块防护。
•修复:对驳岸表面进行修复,修补破损和裂缝,保持平整。
•护坡:对驳岸进行护坡处理,增强其稳定性。
步骤5:监测和维护驳岸整修施工完成后,需要进行监测和维护工作,以确保其持续稳定和安全。
监测包括定期巡视和检查,及时发现并修复问题。
维护包括驳岸表面清理、植被保护和修护、排水管理等。
4. 资源和时间计划资源•人力资源:包括施工队伍、工程师和监督人员等。
•材料和设备:根据设计方案确定所需的驳岸材料、工具和设备。
•财务资源:根据工程规模和施工需求进行预算。
时间计划根据驳岸整修的具体情况和工程规模,可制定施工时间计划。
驳岸修复工程施工方案一、工程概述驳岸是指河流或海岸边沿的一道设施,用以防止水流冲刷岸边土地或保护海岸线。
在河流或海岸边的驳岸设施通常都需要进行定期的维护和修复工作,以保证其正常使用和防止自然灾害造成的损害。
本文将围绕驳岸修复工程的施工方案来介绍相关内容。
二、工程背景驳岸作为一道防护设施,在常年的水流冲刷和海浪侵蚀下,往往会出现裂缝、松动甚至倒塌等现象,需要进行及时修复。
同时,驳岸修复工程也需要考虑到水工结构和环境保护等方面的要求,以确保施工过程中没有对周边生态造成不可逆的损害。
三、施工前准备1. 环境调查:在进行驳岸修复工程前,需要进行对施工现场的环境调查,了解周边生态环境、水流情况、陆地利用等因素,以为后续施工提供数据支持。
2. 施工图纸设计:依据环境调查数据和工程要求,设计出施工图纸,明确修复范围、工程量和施工方式等,以确保施工过程中的准确性和顺利进行。
3. 施工人员培训:对施工队伍进行相关安全培训和施工技术培训,确保施工人员具备相关的操作技能和安全防护意识。
四、施工流程1. 配合设备:根据施工图纸的要求,准备好各种所需的施工设备,如挖掘机、推土机、混凝土搅拌机等,以确保施工过程中的顺利进行。
2. 施工现场准备:在进行施工前,需要对施工现场进行清理和平整,确保施工设备能够顺利进行作业。
3. 驳岸修复:按照施工图纸要求,对驳岸进行具体的修复工作,如填充砾石、打桩浇筑混凝土等,确保修复后的驳岸能够承受水流和海浪的冲击。
4. 施工安全:在施工过程中需严格按照相关安全规定和操作规程进行,确保施工人员的人身安全和设备的安全运行。
五、质量控制1. 施工质量检验:对施工过程中的每一个环节进行质量检验,确保施工后的驳岸结构稳固、符合设计要求。
2. 材料选用:对施工使用的材料进行严格把控,选用优质的混凝土、砾石等材料,以确保驳岸修复工程的持久性和耐久性。
3. 施工记录:对施工过程中的每一个环节进行记录,包括工程量、材料使用、施工时间等,以便于施工后的质量检验和问题处理。
驳岸施工方案驳岸施工方案一、驳岸施工1、基坑放样:基坑开挖前根据中心桩和基坑宽度放出基坑开挖边线,设定中心高程样板进行控制,以便于施工,同时对高稳样板必须经复核后方可使用,施工过程中应经常复核,发现有偏差及时纠正,为便于竣工后资料查考,对放样复核的原始记录必须妥善保存。
2、基坑开挖时应注意下列几点措施:1)、测量人员放出基坑开挖范围后,现场设专人指挥支撑工作,以确保开挖顺利、安的进行。
2)、开挖时土方不得堆放于基坑边坡上方1M内,堆土高度不得高于1.5M,且堆土靠基坑侧不得堆放工具、石块等硬质物件。
3)、须及时做好基底排水工作,保持基底无积水,以保证边坡土方不受水浸泡。
5)、基坑深度超过2M时,基坑两侧每隔5M设置一警示牌,采用彩条旗连接,夜间设置好照明设施和示警红灯,并对涉及的主要道口进行全封闭围护。
6)、施工期间,派专职人员对基坑边坡和支撑进行巡视监测,每隔两小时监测一次。
如发现基坑外地面出现裂缝、支撑倾斜现象,立即通知基坑内施工人员撤离施工现场,同时加打钢板桩和加设圆木支撑予以固定,以确保基坑边坡的稳定性。
开挖为防止超挖或扰动坑槽底土层和搅拌桩,机械挖土控制在距坑底标高30cm,预留底层土,再用人工挖土、修整坑底,边挖边凿边修。
二、驳岸施工技术要求1、准确测量放线,控制好护坡位置,保证厚度。
2、砌筑用的卵石石砌筑前浇水湿润,表面如有泥土、水锈,应清理干净。
采用最小粒径大于20cm的天然河卵石。
4、砂浆配合比用重量比,施工人员严格按照试验人员提供的配合比,用搅拌机拌制砂浆。
砂浆中所用的水泥、砂、水等材料的质量标准符合混凝土工程相应材料的质量标准。
砂浆中所用砂采用粗砂。
砂浆必须具有良好的和易性。
稠度控制在50-70mm,气温较高时适当增加。
5、浆砌卵石时砌块间砂浆饱满,粘结牢固。
各工作层竖缝应相互错开,不得贯通。
砌体表面平整,尺寸符合要求。
6、砌体勾缝采用凸缝,勾缝前清除表面粘结的砂浆、灰尘、杂物,并湿润表面。
