型钢悬挑脚手架(扣件式)技术交底.pdf
- 格式:pdf
- 大小:329.54 KB
- 文档页数:10
可编辑修改精选全文完整版C--002技术交底记录一、方案概述1#楼A座在结构施工中拟采用扣件钢管悬挑脚手架,脚手架承重的荷载将由悬挑受力的型钢承担传递给主体结构混凝土。
四层以上开始使用工字钢悬挑脚手架,即在五、十二、十九层楼面各挑一次。
采用两套工字钢,结构施工时从五层翻至十九层,到装饰阶段,十九层悬挑脚手架再次材料翻下搭设五层脚手架,满足装饰阶段安全施工的需要。
通过计算,悬挑架采用18#工字钢制作悬挑梁,即将工字钢直接用Φ18圆钢环固定在楼面上,锚环距楼面边缘分别400mm~500mm与1400mm,钢梁的悬挑长度根据架体离结构的距离确定,悬挑端距离头部100mm及900mm处各焊接直径Φ25钢筋一根,高度200mm,作为架体立杆的固定套管,悬挑18#工字钢长度4 m ,局部4-6m,根据现场结构要求长度而定。
本悬挑架架体宽度800mm,步距1.85m,立杆间距1500mm,悬挑长度为1200mm,架体内立杆中心离楼板距离300mm。
锚环锚入楼板的水平长度要保证两侧各30cm以上,在没有上铁的部位,在锚环两侧各附加一根100cm以上的18~25钢筋。
每间隔7m设一道剪刀撑,连墙体拉结点纵距3.0m(两档脚手架)上下3.7m。
将架体内立杆与结构同时拉结,以增强架体的稳定型及防止架体外倾。
为便于架体搭设及增加架体的刚度,架体拐角处尽量搭设成直角,由此引起架体离结构较大的部位,再搭设成悬挑的形式,便于施工及安全。
在阳角部位有柱子处,工字钢直接锚入框架柱,斜挑出楼面,下部并用钢管斜撑。
局部在楼面无法锚固的可采用在梁或柱侧焊接。
C--002技术交底记录工程名称:共7 页第2 页技术交底记录工程名称:共7页第3 页技术交底记录工程名称:共7 页第4 页技术交底记录工程名称:共7页第5 页技术交底记录工程名称:共7 页第 6 页技术交底记录工程名称:共7页第7页。
悬挑式钢管外脚手架搭设安全技术交底范本第一章概述1.1 交底目的和范围本次交底的目的是确保悬挑式钢管外脚手架搭设工作的安全可靠进行,并向相关人员传达有关安全技术要求和操作规程。
本次交底的范围包括但不限于悬挑式钢管外脚手架的搭设、拆除、使用等环节。
1.2 交底人员交底人员包括施工单位的项目经理、技术负责人、安全负责人以及作业人员。
第二章悬挑式钢管外脚手架的搭设2.1 相关法律法规根据《中华人民共和国安全生产法》等相关法律法规,悬挑式钢管外脚手架的搭设必须符合国家标准和行业规范要求。
2.2 设备准备2.2.1 悬挑式钢管外脚手架的材料必须符合国家标准,并具有产品合格证明。
2.2.2 材料的运输和堆放必须符合相关规定,材料应妥善保管,防止受潮、损坏等。
2.3 施工准备2.3.1 悬挑式钢管外脚手架的搭设前,必须保证现场的准备工作已完成,包括地基处理、场地清理等。
2.3.2 施工过程中必须按照安全技术要求组织人员,并配备足够的安全防护用品和工具。
2.4 搭设工艺与方法2.4.1 根据设计要求和搭设的实际情况,合理选择和使用悬挑式钢管外脚手架的构件和配件。
2.4.2 在搭设过程中,必须保证施工人员的安全和作业环境的安全,使用符合要求的脚手架立杆、主杆等进行支撑。
2.4.3 在搭设过程中,必须保证悬挑式钢管外脚手架的稳固性和承载力,使用合适的连接件和扣件,确保连接牢固。
2.4.4 在悬挑式钢管外脚手架搭设过程中,必须按照要求进行杆件的水平和垂直定位,使用调节螺母进行调整。
2.5 安全防护措施2.5.1 悬挑式钢管外脚手架搭设过程中,必须设置防护栏杆,并按照要求进行固定和围护,确保人员不会因高空坠落而受伤。
2.5.2 悬挑式钢管外脚手架搭设过程中,必须设置扣件和连接件的防滑装置,防止因松动而造成意外。
2.5.3 悬挑式钢管外脚手架搭设过程中,必须设置防风锚点和防倾斜装置,防止因大风或其他外力造成脚手架倾倒。
第三章悬挑式钢管外脚手架的拆除3.1 拆除前的准备3.1.1 拆除悬挑式钢管外脚手架前,必须进行现场安全检查,并设立拆除专责,明确责任和工作任务。
技术、安全交底记录施工单位:年月日14)悬挑式脚手架类型:双排脚手架;15)纵向水平杆接长采用对接连接;16)脚手架类型为封闭型;17)连墙件布置采用2步3跨。
连墙件连接方式为双扣件;18))U型螺栓:I级φ20mm。
3.搭设和拆卸施工流程1)搭设流程:预埋吊环→安装支架梁→立杆→纵向水平杆→横向水平杆→二等分护栏杆→连墙拉结→剪刀撑→搁楞→脚手板→踢脚板→安全网张挂→三步隔离2)拆卸流程与搭设流程相反一步一清。
4. 施工方法悬挑钢梁定距定位,悬挑梁间距应按悬挑架架体立杆纵距1.5m设置。
1 水平悬挑梁1)水平悬挑梁采用16号工字钢,主次梁部位悬挑梁采用16#工字钢,次梁采用16#工字钢,预埋直径20mm U型螺栓与楼板固定,保证有足够的锚固强度和截面抗屈曲能力,水平悬挑梁的纵向间距与上部脚手架立杆的纵向间距相同,立杆直接支承在悬挑梁上。
上部脚手架立杆与挑梁支承结构应有可靠的定位连接措施,以确保上部架体的稳定。
通常采用在挑梁或纵向钢粱上焊接150-200mm三级25钢筋的脚头,焊缝厚度不小于4mm,以便立柱直接插在钢筋脚头内,起稳定作用。
并同时在立杆下部设置扫地杆。
见下图钢筋头悬挑梁示意图2)钢梁挑出外墙面1.2米,阳台部位从主体结构墙开始计算悬挑,相应增加内置长度,具体尺寸及悬挑位置见悬挑钢梁平面布置图。
3)悬挑梁通过阳台或其它悬挑结构时,在悬挑构件根部加设垫块以防止悬挑构件受力。
2 悬挑梁末端由两道预埋U型螺栓固定,(双螺母),端部距后边的锚环等于200mm,两锚环距离200mm,预埋U型螺栓的直径为20mm,宽度为160mm,高度不小于400mm;螺栓丝扣采取机床加工并冷弯成型,不得使用板牙套丝机或挤压滚丝,长度不小于120mm;U型螺栓宜采用冷弯成型。
预埋U型螺栓锚时附加2根1.5m 长的直径18mm的三级钢用于承受悬挑锚固端作用引起负弯矩。
如图1,悬挑钢梁楼面和穿墙时参照图2、3施工。
扣件式脚手架技术交底一、扣件式脚手架概述扣件式脚手架是目前国内常见的一种脚手架搭建方式,它采用钢管和钢板组成的架体,连接用的是可拆卸的扣件。
本文主要介绍扣件式脚手架的搭建和使用技术。
二、扣件式脚手架的基本构造扣件式脚手架主要由以下部分组成:•建设单位图纸所示的编号、名称、规格的钢管、钢材等构件;•使用单位自行提供的连接件、道具及金属板件等;•电动拆扣枪及单人安全带等配套器具。
三、扣件式脚手架的搭建方法盘扣式组装盘扣式组装主要适用于框架墙体脚手架的搭建。
具体步骤如下:1.确定立杆位置,将立杆插入基座并垂直调整。
2.将多个横杆平行放在竖杆上,间距保持一致,按照需要扣紧。
3.编号3、4、5竖杆同时扣上一个直横向梁,并按照要求插入竖向助杆卡,保证梁向一致。
4.将编号3和4的横梁上斜助杆卡均匀地插入与竖杆相邻的梁孔中。
5.再插入编号5的横梁上斜助杆卡也均匀地插入梁孔中,按照设计要求对角线拉紧调整。
6.预安排好板材接口位置,并按照要求利用会议补板和钢制跳板等空间搭建跨越接口地面。
搭桥式组装搭桥式组装主要适用于大跨度悬挑脚手架的搭建。
具体步骤如下:1.将钢管制成一个横向框架作为支架。
2.将竖向扣件附上垂直于支架的钢管。
3.用横向或斜向的钢杆将支架连接起来。
4.将脚手架板铺在满足要求的位置。
5.在整个支架系统上加上一个外部固定支架。
6.如果是在卡住悬挑结构上,这时需要考虑并安装相关支撑并调整合适的配置。
四、扣件式脚手架的使用注意事项1.架体搭建应按照设计方案和施工图纸的要求进行,严禁超极限使用。
2.安全作业许可要求:竖杆的高度不得超过30m,搭设层数不得超过50层,架体使用稳定。
3.改变架体的结构形式,增加或减少构件数量等应由有资质的专业施工企业进行操作或,由设计单位编制变更方案并经审查后予以变更。
4.架体使用中,发现松散、失手等情况应及时修复或更换。
5.架体拆卸应按照先撤除上层构件的原则逐层拆除,并按要求分类堆放、及时清理,防止人员伤亡和设备损伤。
技术交底(脚手架)一、材料使用1、Φ48.3×3.6钢管、扣件、脚手板、密目网、16号工字钢,14#钢丝绳,16Φ锚环,螺帽,压铁等2、进场材料质量必须符合国家标准《GB/T700》中Q235-A钢的规定和《G B15831》的规定,不合格产品严禁入场。
3、构配件按品种、规格分类,堆放时应整齐、平稳,堆放场地不得有积水。
二、脚手架的结构设计1、悬挑架由工程二层底板开始悬挑,每六层一挑,悬挑高度不大于20米.2、架体搭设按工程平面形状,悬挑工字钢梁外挑长度为1.25m,选用16号槽钢,端部14号斜拉钢丝绳卸荷,钢梁按架体纵向间距按1.5m布置(立杆纵距),架体横距1.05m,里排立杆间距离外墙皮0.3m,步距1.8m..挑梁和预埋环制作及连墙杆连接如图.外侧搭设连续式剪刀撑,满挂密目网用绳扣紧,必须拉紧绷平.转角处采用工字钢横挑,长度5米,采用预置钢筋锁扣锁紧。
架体材料选用16#槽钢,扣件式钢管架体,底部满铺50mm厚木脚手板.操作层根据需要铺设三层脚手板,每层均设二道扶手栏杆0.6m、1.2m。
悬挑钢梁的锚环尾部设置两道,间距200,梁口一道,钢梁在铺设时内置部分的梁端头应距第一道锚环20cm(如遇墙体口部锚环取消,需增设大头塞加固)如下图示。
悬挑脚手架楼面构造悬挑脚手架穿墙构造1、木楔侧向楔紧2、两根1.5米长直径18mm的HRB335钢筋悬挑脚手架构造3、施工工艺流程工字钢加工-设置预埋环-工字钢安装就位-放扫地杆-竖立杆与扫地杆扣紧-安装第一步大横杆和小横杆-连接附墙杆-铺脚手板、围护栏杆、踢脚板、挂网-随主体施工接高架体、加剪刀撑4、脚手架要求⑴悬挑架搭设应严格一般落地式脚手架搭设规定,纵向水平杆与横向水平杆的连接,采用防滑扣件连接连接,并按规范要求连续设剪刀撑,斜杆与地面倾斜角为45度~60度.工字钢端部5cm即立杆生根处焊置高度10cm的Ф25钢筋,作为生根点.挑架底部满铺脚手板,外架钢管全部刷黄黑相间油漆.⑵脚手架中部脚手板铺设严密,不允许出现探头板,用12#铁丝绑扎固定,脚手板下拉兜网.脚手板的材质及规格符合规范要求,内架与墙体之间必须做封闭防护.⑶材料要求:16#工字钢材质必须符合国家标准要求.钢管规格Ф48.3mm,壁厚3.6mm,焊接钢管其材质符合YB242-63标准,严禁钢管上打空.扣件符合GB978-67《可锻铸铁分类及技术条件》,螺栓、螺母、垫圈符合GB700-79《普通碳素钢技术条件》A3规定,螺栓拧紧扭力达40-65N.m时,不发生破坏.木脚手板厚度不小于50mm,对接扣件应朝上或朝内.各杆件端伸出扣件的长度不小于100mm.⑷架体防护:架体外侧用1.8m×6m密目网全封闭.按照临边防护的规定,设置防护栏杆和挡脚杆.底层、操作层均设高度200mm挡脚板,并刷斜度为45度黄黑相间油漆.底层和作业层脚手板应铺满、铺稳,并用钢筋及直径3.2mm的铁丝固定在支撑杆件上,防止人、物的坠落.严格按照建筑施工钢管脚手架规范(JGJ130-2001)执行.⑸在施工前期,对施工人员及操作人员进行技术安全培训.其主要内容为扣件式钢管脚手架安全技术规范、操作规程、现场施工管理制度的学习,本工程架子施工方案技术交底及施工程序.所有操作人员必须持证上岗,符合国家监管部门的规定要求.(6)脚手架在遇楼层时需增设连墙件,做法采用钢管预埋或墙上开洞预埋,水平距离小于等于6米,步距小于等于4米。
悬挑脚手架技术交底技术交底记录日期:年月日工程名称:分项工程名称:交底内容:一、施工准备1.施工前准备在悬挑脚手架搭设前,公司工程技术部应组织项目部管理人员向脚手架搭设和使用人员进行技术交底。
进场的钢管、扣件、脚手板等需要进行检查验收,不合格产品不得使用。
同时,合格构配件应按品种、规格分类堆放整齐,堆放场地不得有积水。
2.悬挑外架搭设要求钢管类型采用φ48*3.0,双排脚手架立杆采用单立管,立杆纵距1.5米,立杆横距0.85米,横杆步距1.8米,外排1.8米中部(0.9米高处)增加设置一根横杠,作为栏杆以保证外架施工人员的安全。
施工均布荷载为3.0KN/M2,同时施工2层,脚手板共铺设2层。
悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长1.2米,建筑物内锚固段长度1.8米,锚固压环钢筋采用φ16一级钢预埋在梁板内。
悬挑水平钢梁采用拉杆与建筑物拉结,最外面支点距离建筑物1.35米。
拉杆采用直径14mm钢丝绳和20号拉环连接。
二、工艺流程1.做好搭设的准备工作。
2.按房屋的平面形状放线。
3.预埋吊环、卡环。
4.安置型钢。
5.按立杆间距排放底座。
6.放置纵向扫地杆。
7.逐根树立立杆,随即与纵向扫地杆扣牢。
8.安装第一步小横杆(与各立杆扣牢)。
9.安装第一步大横杆。
10.安装第二步小横杆。
11.安装第二步大横杆。
12.加设临时抛撑(上撑与第二步大横杆扣牢,在装设两道连墙杆后可拆除)。
13.安装第三、四步小横杆和大横杆。
14.设置连墙杆。
15.接立杆。
16.加设剪力撑。
17.铺脚手板。
18.绑护身栏和挡脚板。
19.挂安全网。
20.悬挑脚手架采用封闭式防护外侧满挂密目安全网,每层设通长200高踢脚板。
21.悬挑脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
22.每搭设完一步脚手架后,应检查其步距、纵距、横距及立杆垂直度是否符合要求。
三、悬挑脚手架材质及规格要求1.钢管脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T -2008)或《低压流体输送用焊接钢管》(GB/T 3091-2008)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700-2006)中Q235-A级钢的规定。

型钢悬挑脚手架(盘扣式)技术交底安装示意图施工工艺流程预埋件设置→安装悬挑主梁→悬挑主梁上下支撑杆件设置→立杆→纵、横向扫地杆→纵、横向横杆→立杆→纵、横向横杆→外斜杆→连墙件→铺脚手板→扎防护栏杆→扎安全网。
质量要求盘扣式脚手架搭设允许偏差质量保证措施1、脚手架的各种材料,在进入施工现场时,应进行检查验收,经检查验收不合格的材料应及时清除出场;2、主要受力杆件的规格、杆件设置应符合专项施工方案的要求;3、脚手架在下列情况按进度分阶段进行检查和验收:1)基础完工后及脚手架搭设前;2)首段搭设达到6m时;3)架体随施工进度逐层升高时;4)搭设高度达到设计高度后;5)遇有六级强风及以上风或大雨及冻结的地基土解冻后;6)停用超过一个月,恢复使用前。
4、连墙件应设置牢固;5、剪刀撑、斜撑等的加固杆件应设置齐全,绑扎可靠;6、搭设过程中门洞、转角等部位的构造应符合《建筑施工承插盘扣式钢管脚手架安全技术标准》JGJ231-2021的规定安全保证措施1、作业架立杆应定位准确,并应配合施工进度搭设,双排外作业架一次搭设高度不应超过最上层连墙件两步,且自由高度不应大于4m ;2、立杆应通过立杆连接套管承插连接,双排脚手架首层立杆应采用不同长度的立杆交错布置,立杆底部应配置可调底座,地势不平或高层及重载脚手架底部应用立杆可调座,当地基高差较大时,可利用立杆0.5m节点位差进行调整;3、应每隔不大于4跨设置一道竖向或斜向连续斜杆;当架体搭设高度在24m 以上时,应每隔不大于3跨设置一道竖向斜杆;4、承插型盘扣式钢管支架由塔式单元扩大组合而成,在拐角为直角部位应设置立杆间的竖向斜杆。
当作为外脚手架使用时,通道内可不设置斜杆;5、当设置双排脚手架人行通道时,应在通道上部架设支撑横梁,横梁截面大小应按跨度以及承受的荷载计算确定,通道两侧脚手架应加设斜杆;洞口顶部应铺设封闭的防护板,两侧应设置安全网;通行机动车的洞口,必须设置安全警示和防撞设施;6、作业架立杆应定位准确,并应配合施工进度搭设,双排外作业架一次搭设高度不应超过最上层连墙件两步,且自由高度不应大于4m;7、作业层设置应符合下列规定:(1)钢脚手板的挂钩必须完全扣在水平杆上,挂钩必须处于锁住状态,作业层脚手板应满铺;(2)作业层的脚手板架体外侧应设挡脚板、防护栏杆,并应在脚手架外侧立面满挂密目安全网;防护上栏杆设置在离作业层高度为1000mm处,防护中栏杆设置在离作业层高度为500mm处;(3)当脚手架作业层与主体结构外侧面间间隙较大时,应设置挂扣在连接盘上的悬挑三脚架,并应铺放能形成脚手架内侧封闭的脚手板。
技术交底记录施工单位上海城建市政工程(集团)有限公司工程名称上海市徐汇区漕河泾196e-06、196f-08地块新建项目(暂名)交底日期2019年12月29日交底地点项目部会议室交底部位悬挑脚手架技术安全交底交底内容:1.盘扣式脚手架工艺流程型钢安装→材料配备→立杆安装点位线、定位设置通长槽钢、可调底座→立杆→纵、横向扫地杆→纵、横向水平杆→立杆→纵、横向水平杆→外竖向斜杆及水平斜杆→安挂扣式钢脚手板→绑扎防护栏杆→绑扎阻燃密目安全网2.盘扣式脚手架施工方法(1)立杆设置:墩柱四角放置底座,调整底座扳手,用水准仪测量高程,使底座扳手在同一水平高度,再四角挂线调整中间扳手,使立杆底端在同一水平线上;首层立杆应采用不同长度的立杆交错布置,错开立杆竖向距离不应小于500mm;首层立杆应采用1.5m、3m起步立杆交错布置;立杆连接用套管承插,插销固定。
(2)斜杆或剪刀撑设置:沿架体外侧纵向每5跨每层设置一根竖向斜杆或每5跨间设置扣件钢管剪刀撑,端跨的横向每层应设置竖向斜杆。
每5跨每层设斜杆每5跨设扣件钢管剪刀撑1—斜杆;2—立杆;3—两端竖向斜杆;4—水平杆;5-扣件钢管剪刀撑;(3)双排脚手架的每步水平杆层,当无挂扣钢脚手架板加强水平层刚度时,应每5跨设置水平斜杆。
双排脚手架水平斜杆设置1—立杆; 2—水平斜杆; 3—水平杆;(4)作业层钢脚手板设置要求:①钢脚手板的挂钩必须完全扣在水平杆上,挂钩必须处于锁住状态,作业层脚手板应满铺。
②作业层的脚手板架体外侧应设挡脚板、防护栏杆,并应在脚手架外侧立面满挂阻燃密目安全网;防护上栏杆设置在离作业层高度为1000mm处,防护中栏杆设置在离作业层高度为500mm处;③当脚手架作业层与墩柱外侧面间隙较大时,设置挂扣在连接盘上的悬挑三脚架,并铺放能形成脚手架内侧封闭的脚手板。
(6)脚手架爬梯设置楼梯平台宽0.9m,斜梯长1.8m,高1.5m,宽0.48m,梯步中间设置护手,高0.9m,斜梯与纵向横杆挂钩连接,平台满挂钢制脚手板,休息平台外围设置防护栏杆和挡脚板。
悬挑脚手架搭设技术交底(完整版) 悬挑脚手架搭设安全技术交底施工单位:(请填写具体单位名称)工程名称:(请填写具体工程名称)分部分项:(请填写具体分部分项)工种:架子工一、脚手架构配件的质量标准:1.钢管:1)采用外径为48mm,壁厚3.5mm的3号焊接钢管,必须有产品质量合格证和检验报告。
锈蚀严重的钢管必须更换,不得用于搭设架体。
2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀、弯曲、压扁、损伤和裂纹的不得使用。
3)钢管应涂防锈漆。
立杆及横杆刷黄色防锈漆,剪刀撑及扶手杆用管刷红白相间油漆。
每根钢管的最大质量不应超过25Kg。
严禁在钢管上打孔。
4)立杆、纵向水平杆(大横杆)的钢管长度为3-6米,横向水平杆(小横杆)钢管长度为1.1~1.3米,横向斜撑钢管长度为3-4米。
2.扣件:1)新扣件应有生产许可证、产品质量合格证和检验报告。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
新、旧扣件均应进行防锈处理。
锈蚀严重的扣件及损坏的扣件及时修理更换螺栓。
螺栓应涂上油以保障使用方便。
2)扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。
所用扣件在螺栓扭紧力达65N.m时,不得发生破坏。
二、脚手架的搭设施工工序、方法及要求:一)脚手架的架体形式:本工程采用16#工字钢悬挑单立杆双排外脚手架。
悬挑脚手架步距为1.8m,立杆纵距为1.5m,内外排立杆间距为0.85m;小横杆设在大横杆下方,外侧大横杆间距为0.9米,内侧大横杆间距为1.8米,小横杆中部增加一条水平横杆。
二)脚手架的搭设施工工序:1.架子悬挑XXX:1)挑梁吊环按方案要求预埋,位置准确,尺寸合适。
2)按照脚手架的纵距、横距要求进行放线、定位。
3)逐一安放挑梁工字钢,安放好后,拉通线定位后,用钢筋焊接锚固。
4)挑梁吊运时轻吊轻放,减小对混凝土的结构挠动安全影响。
型钢悬挑脚手架技术交底记录一、悬挑脚手架的构成部分及材料要求1.悬挑脚手架的构成部分主要包括立杆、横杆、斜杆、连接件等。
2. 立杆材料要求为优质角钢,尺寸为50*50*4mm,长度根据实际需要进行切割。
3. 横杆材料要求为优质管道,直径为48mm,壁厚为3.5mm,长度根据实际需要进行调整。
4. 斜杆材料要求为优质管道,直径为48mm,壁厚为3.5mm,长度根据实际需要进行切割。
5. 连接件材料要求为优质钢板,厚度为4mm,连接方式采用螺栓连接。
二、悬挑脚手架的组装及使用注意事项1.组装悬挑脚手架时,首先要选择合适的位置进行搭建,保证地基承载能力良好,要求地基平整牢固。
2.悬挑脚手架的组装一般由两人同步进行,确保操作安全可靠。
3.安装立杆时,要将立杆垂直插入地基孔洞,并用水平仪进行调整,确保立杆垂直度。
4.安装横杆时,要将横杆与立杆连接,并用螺栓进行固定,确保连接牢固可靠。
5.安装斜杆时,要将斜杆连接件与立杆连接,并用螺栓进行固定,确保斜杆与立杆连接紧密。
6.组装完成后,要对悬挑脚手架进行负荷测试,确保其承载能力符合要求。
7.在使用悬挑脚手架时,要严格按照相关规定进行操作,避免超载使用,确保操作安全。
三、悬挑脚手架的维护及检修要求1.悬挑脚手架的维护工作主要包括清洁、防锈、定期涂漆等。
2.悬挑脚手架使用完毕后,要进行清洁工作,清除脚手架表面的灰尘和污渍,保持整体清洁。
3.悬挑脚手架的材料为钢材,易受潮湿气候的影响,因此应定期进行防锈处理,保证脚手架的使用寿命。
4.定期涂漆是悬挑脚手架保养的重要环节,通过涂漆可以保护脚手架表面,防止氧化和腐蚀。
5.悬挑脚手架在使用过程中,如果发现有松动、变形等情况,应及时进行检修和维护,确保脚手架的稳定性。
四、悬挑脚手架的安全注意事项1.悬挑脚手架的使用人员必须经过专业培训,并持有合格证书。
2.使用人员在操作悬挑脚手架时,必须佩戴安全帽、防滑鞋等个人防护装备。
3.悬挑脚手架在使用过程中,禁止随意拆卸或改变构件连接方式。
型钢悬挑脚手架(阳角B)技术交底工程名称 1 施工单位分项工程名称脚手架工程交底部位交底时间2020-10-01交底内容主要参数阳角处主梁悬挑方式:普通主梁悬挑;建筑物阳角处角度β(°):90;横向立杆排数:2;阳角型钢主梁采用10号工字钢;主梁外锚固点离建筑物距离c(mm):250;悬挑主梁1:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为3m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1500mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1146mm;悬挑主梁2:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.7m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1500mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1195mm;悬挑主梁3:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.5m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为1500mm,支撑件上下固定点的水平距离为1111mm;悬挑主梁4:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.3m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为1500mm,支撑件上下固定点的水平距离为1146mm;悬挑主梁5:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.2m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1150mm;安装示意图施工工艺流程阳角型钢与预埋件焊接→支撑上拉下撑杆件连接→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网质量要求材料性能和规格符合设计要求;焊缝饱满,支杆或拉绳应尽量对称设置,以保证受力均匀;支杆或拉绳与建筑物预埋件可靠连接;质量保证措施1、脚手架的各种材料,在进入施工现场时,应进行检查验收,经检查验收不合格的材料应及时清除出场;2、主要受力杆件的规格、杆件设置应符合专项施工方案的要求;3、地基应符合专项施工方案的要求,应平整坚实,垫板必须铺放平整,不得悬空;4、连墙件应设置牢固;5、剪刀撑、斜撑等的加固杆件应设置齐全,连接可靠;6、搭设过程中门洞、转角等部位的构造应符合《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011的规定7、在使用过程中,应对竹脚手架经常性的检查与维护,并应及时清理架体上的垃圾和杂物。
(精选)悬挑式脚手架技术交底悬挑式脚手架技术交底1. 简介1.1 脚手架的定义和作用1.2 悬挑式脚手架的特点2. 脚手架的组成部分2.1 悬挑式脚手架的基本构造2.2 悬挑式脚手架的支撑和连接材料3. 设计要求和注意事项3.1 悬挑式脚手架的承载力计算3.2 悬挑式脚手架的稳定性要求3.3 悬挑式脚手架的施工安全措施4. 悬挑式脚手架的安装步骤4.1 地基准备及支撑点的设定4.2 悬挑式脚手架主体的组装和安装4.3 悬挑式脚手架的调整和固定5. 使用和维护要求5.1 使用悬挑式脚手架的注意事项5.2 定期检查和维护悬挑式脚手架的要求5.3 悬挑式脚手架的拆除和储存6. 附件6.1 相关图纸和施工图6.2 相关规范和标准7. 法律名词及注释7.1 悬挑式脚手架:一种在施工现场用于支撑工人和材料的临时结构设备。
7.2 承载力:脚手架结构能够承受的最大力量。
7.3 稳定性:脚手架结构不发生倾覆或倒塌的能力。
7.4 施工安全措施:为了保障施工现场工人的人身安全而采取的措施。
7.5 调整和固定:调整脚手架结构使其平衡稳定,并用钢筋等材料固定。
7.6 拆除和储存:脚手架使用完毕后,将其拆除并安全地储存在指定区域。
悬挑式脚手架技术交底1. 脚手架的定义和作用1.1 脚手架的基本概念1.2 悬挑式脚手架的作用和适用领域2. 悬挑式脚手架的特点2.1 支撑结构的选择2.2 便于组装和调整2.3 适用于高层施工3. 悬挑式脚手架的组成部分3.1 主体支撑结构3.2 连接和固定材料4. 设计要求和注意事项4.1 承载力和稳定性要求4.2 悬挑式脚手架的安全设计4.3 施工现场环境条件5. 悬挑式脚手架的安装步骤5.1 地基准备和支撑点的设置5.2 主体结构的组装和安装5.3 调整和固定6. 使用和维护要求6.1 使用悬挑式脚手架的注意事项6.2 定期检查和维护的要求6.3 拆除和储存7. 附件7.1 相关图纸和施工图纸7.2 相关规范和标准8. 法律名词及注释8.1 悬挑式脚手架:一种用于支撑工人和材料的临时结构设备。
一、交底目的为确保工字钢悬挑脚手架搭设和使用过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有工字钢悬挑脚手架的搭设、使用、拆除和维护工作。
三、交底内容1. 搭设前的准备工作(1)施工人员必须经过安全技术培训,具备一定的专业知识,并取得相关资格证书。
(2)施工前,对工字钢、扣件、脚手板等材料进行严格检查,确保其质量符合规范要求。
(3)根据施工图纸和现场实际情况,制定合理的搭设方案。
2. 搭设过程中的安全要求(1)搭设前,对现场进行清理,确保无障碍物。
(2)搭设时,施工人员必须佩戴安全帽、系好安全带,并正确使用防护工具。
(3)工字钢的安装应牢固可靠,确保其垂直度和水平度。
(4)搭设过程中,严禁酒后作业、违章操作。
(5)搭设完成后,进行自检和互检,确保脚手架的稳定性。
3. 使用过程中的安全要求(1)使用过程中,严禁超载、超限使用脚手架。
(2)定期检查脚手架的受力情况,发现异常及时处理。
(3)施工人员必须遵守操作规程,不得擅自更改脚手架的结构。
(4)施工过程中,严禁在脚手架上放置易燃、易爆物品。
4. 拆除过程中的安全要求(1)拆除前,对脚手架进行全面检查,确认无安全隐患。
(2)拆除过程中,按照从上到下、从外到内的顺序进行。
(3)拆除时,施工人员必须佩戴安全帽、系好安全带,并正确使用防护工具。
(4)拆除过程中,严禁站在脚手架上作业。
5. 维护与保养(1)定期检查脚手架的受力情况、连接部位和材料状况。
(2)发现损坏或异常情况,及时进行维修或更换。
(3)对脚手架进行清洁、防锈处理。
四、交底责任1. 施工单位负责组织安全技术交底,并对施工人员进行培训。
2. 施工人员必须认真学习本交底内容,并严格遵守各项安全规定。
3. 监理单位负责监督施工过程,确保安全技术交底落实到位。
五、附则本交底自发布之日起执行,如遇特殊情况,可根据实际情况进行调整。
交底单位:(单位名称)交底人:(姓名)交底日期:____年__月__日备注:本模板仅供参考,具体交底内容应根据实际工程情况制定。

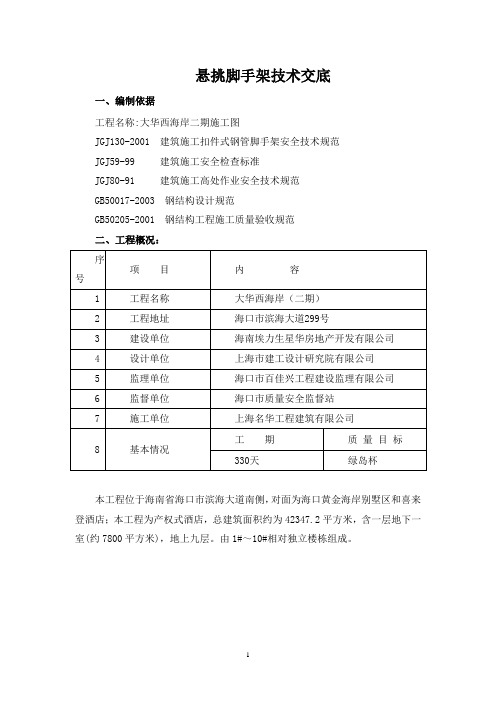

悬挑脚手架技术交底一、编制依据工程名称:大华西海岸二期施工图JGJ130-2001 建筑施工扣件式钢管脚手架安全技术规范JGJ59-99 建筑施工安全检查标准JGJ80-91 建筑施工高处作业安全技术规范GB50017-2003 钢结构设计规范GB50205-2001 钢结构工程施工质量验收规范二、工程概况:本工程位于海南省海口市滨海大道南侧,对面为海口黄金海岸别墅区和喜来登酒店;本工程为产权式酒店,总建筑面积约为42347.2平方米,含一层地下一室(约7800平方米),地上九层。
由1#~10#相对独立楼栋组成。
工程建筑设计概况:建筑设计概况一览表根据实际情况,落地脚手架搭设高度为12.6米,剩余20m做型钢悬挑脚手架。
三、悬挑脚手架设计因业主要求1~3层做样板房,结构施工时同时进行样板房装修施工,为配合业主样板房装修,脚手架从4层开始为型钢悬挑式脚手架。
外架为一架三用,既用于结构施工和装修施工同时兼作安全防护。
根据工程实际情况,1~3层搭设落地脚手架,高度为12.6米(落地脚手架做法见专项施工方案),4~9层为型钢悬挑脚手架,高度为20米,脚手架的全部重量均由下部钢梁及斜拉卸荷钢丝绳来承担,3.1、结构方式脚手架选型及搭设方式施工时,按1.5m间距预埋φ20钢筋环箍。
根据施工需要,脚手架里立杆离墙面30cm,因此采用18#工字钢悬挑出1.5m,工字钢总长3.5m。
在18#工字槽钢上,悬挑架立杆1.05m位置,将两根300mm长短立杆焊接在工字钢上表面,作为双排挑脚手架的立杆定位杆,然后按要求搭设纵向和横向的水平横杆。
大横杆竖向间距1.80m,小横杆纵向间距1.50m。
脚手架内立杆距外墙面300mm,搭设过程中,注意搭设脚手架的填挡,扶手,并铺好竹笆。
脚手架内立杆与外墙之间,每层架均设一道隔离层。
脚手架按楼层高度,水平方向1.5m,设一道与柱、梁拉结钢管。
脚手架搭设交叉进行,同时要满挂、满铺竹笆后用密目式安全网围护。
附件4:中建四局五公司安全技术交底记录表编号:雨、雪后应对架子进行全面检查,发现倾斜、下沉、脱扣、崩扣等现象必须进行处理,经验收合格后方可使用。
9、架上作业应按规范或设计规定的荷载使用,严禁超载。
并应遵守如下要求:(1)架面荷载应力求均匀分布,避免荷载集中于一侧.(2)不得在脚手架上堆放材料.(3)较重的施工设备(如电焊机等)不得放置在脚手架上。
严禁将模板支撑等固定在脚手架上及任意悬挂起重设备。
10、架上作业时,不要随意拆除基本结构杆件和连墙件,因作业的需要必须拆除某些杆件自连墙点时,必须取得施工主管和技术人员的同意,并采取可靠的加固措施后方可拆除.11、架上作业时,不要随意拆除安全防护设施,未有设置或设置不符合要求时,必须补设或改善后,才能上架进行作业.12、脚手架拆除作业前,应制订详细的拆除施工方案和安全技术措施。
并对参加作业全体人员进行技术安全交底,在统一指挥下,按照确定的方案进行拆除作业,注意事项如下:(1)一定要按照先上后下、先外后里、先架面材料后构架材料、先辅件后结构件和先结构件后附墙件的顺序,一件一件地松开联结,取出井随即吊下(或集中到毗邻的未拆的架面上,扎捆后吊下).(2)拆卸脚手板、杆件、门架及其他较长、较重、有两端联结的部件时,必须要两人或多人一组进行。
禁止单人进行拆卸作业,防止把持杆件不稳、失衡而发生事故。
拆除水平杆件时,松开联结后.水平托持取下.拆除立杆时,在把稳上端后,再松开下端联结取下。
(3)多人或多组进行拆卸作业时,应加强指挥,并相互询问和协调作业步骤,严禁不按程序进行的任意拆卸。
(4)困拆除上部或一侧的附墙拉结而使架子不稳时,应加设临时撑拉措施,以防因架子晃动影响作业安全。
(5)拆卸现场应有可靠的安全围护,并设专人看管,严禁非作业人员进人拆卸作业区内。
(6)严禁将拆卸下的杆部件和材料向地面抛掷。
已吊至地面的架设材料应随时运出拆卸区域,保持现场文明。
13、搭设和拆除作业中的安全防护:(1)作业现场应设安全围护和警示标志,禁止无关人员进入危险区域。
技术交底
脚手架立杆与挑架旳连接图
2)、悬挑梁宜采用钢筋拉环、U型螺栓进行锚固:
(1)、型钢悬挑梁固定端应采用2个(对)及以上钢筋拉环或锚固螺栓与建筑构造梁板固定;
(2)、钢筋预埋至砼板、砼梁底部, 每侧平直段不不不小于0.6m;
(3)、U型螺栓预埋至砼板、砼梁底部, 2根1.5m长直径18mm圆钢或HRB400级钢筋放置U型筋上部;
(4)、钢筋拉环、U型螺栓与悬挑梁间隙用木楔楔紧;
(5)、锚固处楼板上应预先配置用于承受悬挑梁锚固端作用引起负弯矩旳受力钢筋, 否则应采用支顶卸载措施;
现场采用压环钢筋构造形式。
三、钢管脚手架搭设注意事项及构造规定
(一)搭设置柱时:
1.外墙双排落地式钢管扣件脚手架旳纵向扫地杆应用直角扣件固定在距底座上皮不不小于0.2米处旳立柱上。
2.相邻立柱接头不应设置在同步内, 应隔一根立杆交错布置。
其错开长度不不不小于0.5m, 各接头中心距主节点距离不不小于0.5m。
架体离外墙体一直应不得不小于0.15m,如因项经部支模需要, 由施工人员而定, 但不得不小于300mm。
拆模时导致间距超过规范规定应加以防护措施。
各接头中心至立杆主节点距离, 不适宜不小于步距旳1/3。
3、开始搭设置柱时, 立杆标定应做到转角(含阴, 阳角), 洞口、空调板两侧设杆, 纵距按实际墙段分派, 局限性间距倍数, 只能调小不能调大, 调小部份放在转角处, 开始搭设时, 应每隔5跨设置一抛撑, 直到连墙杆安装稳定后, 方可视状况拆除。
注: 本表一式四份, 建设单位、监理单位、施工单位、城建档案馆各一份。
四川省住房和城镇建设厅制。
型钢悬挑脚手架(扣件式)技术交底
安装示意图
施工要求:
1、悬挑梁定距定位,悬挑长度应按设计确定。
上部脚手架立杆与挑梁支承结构有可靠的定位连接措施,采用在挑梁或纵向联粱上焊接100mm、外径Φ25mm 的钢筋,立杆套在其外,并同时在立杆下部设置扫地杆。
2、U型螺栓预埋件位置宜为悬挑梁尾端向里20㎝处;尾端预埋两个U型锚固环,两环之间间距200~400mm之间,同时用2根1.5米长直径14三级钢筋放置U型筋上部,U型螺栓与悬挑梁间隙用木楔楔紧。
悬挑端锚固环预埋在结构梁内,特殊部位(如悬挑构件)支撑点位于结构梁上,不得位于悬挑板或悬挑梁上,但悬挑梁位置必须预埋一个U型锚固环,起固定作用,悬挑工字钢不能与悬挑结构梁或板直接接触,需用木方垫起,与结构面直接预留20~30mm距离。
3、钢丝绳卸荷锚固环采用16圆钢制作,做法见上图,预埋与结构梁内,外露于结构面50mm为宜,预埋环位置需与悬挑工字钢对准,当结构梁外有外调板类构件影响卸荷钢丝绳通过是,根据卸荷钢丝绳倾斜角度在挑板内预埋20PVC套管。
4、钢丝绳卸荷必须绷紧,确保钢丝绳处于受力状态,钢丝绳绳卡设置4个,采取正反扣形式,绳卡间距为6~7倍钢丝绳直径,尾端绳卡间距为12~14倍钢丝绳直径,钢丝绳尾端出绳卡大于100mm,且尾部设安全弯。
5、剪力墙部位钢丝绳卸荷穿穿墙螺杆洞固定,悬挑阳台卸荷在结构梁预埋20PVC 管,通过套管洞固定。
悬挑梁外端悬挑过长的如果斜拉角度不能满足45~60度夹角的,需两层一拉。
6、连墙件设置为两步三跨制,凡是转角部位必须设置连墙件。
连墙件预埋件采用48钢管,长度满足45~50cm,外露长度200mm。
连墙件需连接到架体外立杆,伸出扣减盖边缘大于等于100mm,且连墙件不能往上倾斜。
