路基施工技术及质量控制要点
- 格式:pdf
- 大小:11.64 MB
- 文档页数:81


路基填筑控制要点施工要点
(1)路堤填筑时必须根据设计断面水平分层填筑和压实。分层最大松铺厚度应根据试验确定,且不应超过30cm;分层最小压实厚度不小于10cm。
(2)性质不同的填料应分段填筑,同一水平层路基的全宽应采用同一种填料,不得混填。每种填料的填筑层压实后的连续厚度应不小50cm。
(3)路堤填筑时,应从最低处起分层填筑,逐层压实;当原地面纵坡大于12%或横坡陡于1:5时,应按设计要求挖台阶,或设置坡度向内并大于4%、宽度大于2m的台阶。
(4)填方分几个作业段施工时,接头部位如不能交替填筑,则先填路段应按1:1坡度分层填筑,每层碾压至边缘,逐层收坡,待后填段填筑到位时,再把交界面逐层挖成不小于3m的台阶,分层填筑碾压;如能交替填筑,则应分层相互交替搭接,搭接长度不小于3m。
(5)填方路堤必须按路面平行面分层控制填土高程,为利于排水,填筑时路堤顶面应形成不小于2%横坡,设计纵横坡必须在下路堤范围内形成。
(6)填筑、摊铺、碾压
①路基每层填筑严格执行“划格上土、挂线施工”(附图4.2)。
②准备直径3cm、长150cm红白相间(25cm刻度)的花杆,在边线位置每隔20m插一根,依据花杆上的刻度连续挂好线绳,线绳应绷紧,作为机械平整时的依据,保证平整度和松铺厚度。
③运输车按要求卸料后,先用推土机粗平(附图4.3),对含水量进行检查,不合格要洒水(附图4.4)或翻拌晾晒,合格后用平地机精平(附图4.5);检查松铺厚度、平整度,符合要求后方可碾压(附图4.6)。
④先稳压,后振动碾压,碾压时压路机遵循从路边向路中、从低侧向高侧的原则;压路机的碾压行驶速度不得超过4km/h,错轮宽度对振动压路机不得小于压实轮的1/3,对三轮压路机不得小于后轮的1/2。
(7)路堤填土每侧应宽于填层设计宽度不小于30cm,超宽部分压实度必须满足填层压实度要求(附图4.7),不能满足时,在此基础上再适当增加填筑宽度,以保证超宽30cm范围内压实度合格,路基完成后削坡。
第一节 质量控制重点和难点
一、路基工程监理质量控制要点
本工程土方路基的填筑质量和填筑进度直接关系到本工程质量目标和进度目标的实现.
土方路基是道路工程的基础,路基工程的质量决定了道路工程的使用年限,要求具有一定的稳定性、整体性,并具有相当等级的强度。路基工程监理的宗旨是:处理好原地表及高填方的边坡,确保路基稳定性;严格控制填料质量,加强对台背回填、涵洞回填等部位的监管,确保路基整体性;严格控制碾压工艺,确保路基最终的整体强度。根据上述宗旨,监理的工作重点是:1)基底处理2)填料质量控制3)台背及涵洞回填4)路基碾压。
1)基底处理:
一般意义上,基底处理是指:按规定要求进行表土清除后,对不能达到压实标准的地表进行翻晒、换填、碾压工作,使之达到规范要求90%的压实度标准,称之为基底处理。处理含水量较大的地表时,一般采取翻晒的方法,但经验证明,效果并不理想。此时,呛灰处理是较好的方法。当采取呛灰处理时,监理应严格控制呛灰处理的深度不低于30cm。控制深度可简单地用铁锹挖验。碾呀时,监理应注意:不要机械的要求碾压层面必须和正常填方要求一样,其原因在于30CM以下的土质依然含水量大,其软弹必然影响到30cm范围内的压实效果。因此,监理要提醒施工单位快速成活,并且注意养生保护,待灰土形成一定强度,形成板体后,再进行填方工作。对于腐植土等不适宜材料,一般采取换填的方法。换填材料多采用天然砂砾,按规范规定,同样是30cm。但如果地表附带含水量大,此时换填深度不宜小于50cm,并且不宜分层回填,应一次开挖到位,一次填筑碾压成型,以防止底层软弹逐层上返。
2).填料质量控制:
经现场考察,本工程沿线周边大部分为粉沙土,据现场目测,其CBR值等指标不适于高速公路填方,需要在工艺上和材料本身进行处理。
在正式填方之前,不仅要严格控制基底处理,还要对土源、土质进行控制,控制方法可采取现场调查,取样试验等,现场调查内容在质量控制范畴内主要是查验土中杂质情况。经验证明:当土中含树根等杂物较多时,施工单位承诺的现场捡除根本不能100%的兑现,只能捡除摊铺层面上的一小部分。其结果是相当部分的树根等杂物被埋在路基里,造成极大的质量隐患。所以,如果有杂质较多的情况,监理必须坚决予以否决。填方土的取样试验项目主要有:击实试验、现场土原始含水量、液塑限、CBR值等。取样试验中,容易出现的问题是:由于每月上土方量较大,工期紧,造成击实试验的频率往往不足,不仅影响压实度检测,而且造成资料的短缺。因此,监理须要求施工单位根据土方预估量,作出试验计划表,并且监督施工单位严格执行。在填方材料控制中,还应注意一点,如果土质的砂性偏重,应建议有关部门增设防护对边坡予以稳定,防止路基边坡失稳。
沥青路面施工质量控制要点
1 原材料的质量控制
在沥青混凝土路面工程施工的准备阶段,原材料的质量检查应当是质量控制工作的主要内容,因为原材料的质量是影响沥青混凝土路面质量的根本因素。在这阶段应当对选定的石料、矿粉、沥青按照规范进行质量检查,对于不合格的原材料坚决不允许使用。同时,对石料、矿粉的选定还须考虑到采石场的产量,沥青混凝土路面施工具有大规模、机械化施工的特点,日生产量大,如果因为原材料的供应不足而影响施工日进度,这实际也对沥青混凝土路面的质量造成影响。在此基础上方可进行沥青混合料的配合比设计工作。而对沥青混合料的配合比设计必须进行同步验证,需要强调的是沥青混合料的配合比设计一经确认便不得随意更改,应严格按照沥青混合料的配合比设计确定的石料、油石比、级配生产施工。
2 基层表面的清理与检查
2.1 清洁
施工前用扫帚等工具清扫路面基层表面,要达到干燥、清洁、无松散石料。对局部被水泥等杂物污染并冲刷不掉的路面污染物应用人工将其凿除。
2.2 检查路面基层的高程和平整度
按《公路工程质量检验评定标准》(JTJ 071-98),路面基层的纵断高程和平整度若不符合要求应制订处理方案,报审批。
(1)若二灰碎石局部松散,凹凸不平可凿除后用素混凝土填平;
(2)若路面基层纵断面高程超过设计标准,应进行纵断高程调整;
(3)若横坡超过设计要求,应按0.1%渐变设过渡段调整。
2.3 沥青下承层的质量检验
按《公路工程质量检验评定标准》(JTJ 071-98)对下承层的外观与内在质量进行全面检查,对局部缺陷(如严重离析、开裂等),应按规定修复补救,并将缺陷及修复情况整理存档备案。
3 施工人员
成立项目经理部,严密组织,加强管理,保证质量,每道工序、每个施工环节都应当配备专门人员负责,在这里尤其应当强调在高等级公路沥青混凝土路面施工中,施工经验对于工程质量的影响是很关键的,因此我们一贯强调施工和管理人员技能及经验的积累,而且在施工过程中决不随意调换施工骨干人员,以保证沥青混凝土路面施工的连续性与质量的可靠性。
项目管理与质量控制

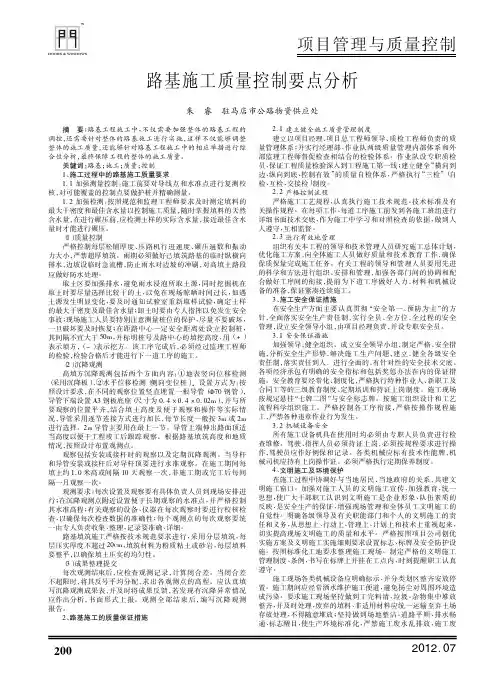

2012.07路基施工质量控制要点分析
朱睿驻马店市公路物资供应处
摘要:
路基工程施工中,
不仅需要加强整体的路基工程的
调控,
还需要针对整体的路基施工进行实施,
这样不仅能够调整
整体的施工质量,
还能够针对路基工程施工中的相应举措进行综
合性分析,
最终保障工程的整体的施工质量。
关键词:
路基;
施工;
质量;
控制
1、
施工过程中的路基施工质量要求
1.1
加强测量控制:
施工前要对导线点和水准点进行复测校
核,
对可能覆盖的控制点要做护桩并精确测量。
1.2
加强检测:
按照规范和监理工程师要求及时测定填料的
最大干密度和最佳含水量以控制施工质量,
随时掌握填料的天然
含水量,
在进行碾压前,
应检测土样的实际含水量,
接近最佳含水
量时才能进行碾压。
(1)
质量控制
严格控制每层松铺厚度、
压路机行进速度、
碾压遍数和振动
力大小,
严禁超厚填筑。
雨期必须做好己填筑路基的临时纵横向
排水,
边坡设临时急流槽,
防止雨水对边坡的冲刷,
对高填土路段
应做好防水处理。
取土区要加强排水,
避免雨水浸泡所取土源,
同时挖掘机在
取土时要尽量选择比较干的土,
以免在现场晾晒时间过长,
如遇
土源发生明显变化,
要及时通知试验室重新取样试验,
确定土样
的最大干密度及最佳含水量;
卸土时要由专人指挥以免发生安全
事故;
现场施工人员要特别注意测量桩位的保护,
尽量不要破坏,
一旦破坏要及时恢复;
在距路中心一定安全距离处设立控制桩,
其间隔不宜大于50m,
并标明桩号及路中心的填挖高度,
用(+)
表示填方,(-)
表示挖方。
该工序完成后,
必须经过监理工程师
的检验,
检验合格后才能进行下一道工序的施工。
(2)
沉降观测
高填方沉降观测包括两个方面内容:
①地表竖向位移检测
(
采用沉降板),
②水平位移检测(
侧向变位桩)。
设置方式为:
按
照设计要求,
在不同的观察位置竖直埋置一根导管(
Φ70
钢管),
导管下端设置A3
钢板底座(
尺寸为0.4×0.4×0.02m),
并与所
要观察的位置平齐,
结合填土高度及便于观察和操作等实际情
