专项基坑设计专家论证评审表
- 格式:doc
- 大小:37.00 KB
- 文档页数:1

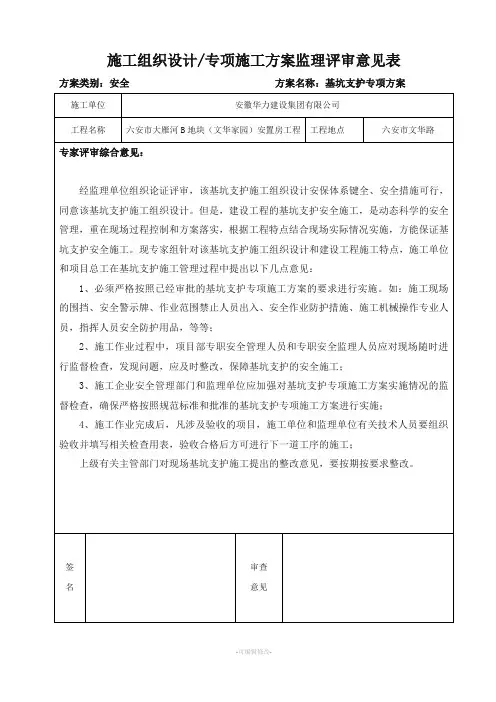

施工组织设计/专项施工方案监理评审意见表
方案类别:安全方案名称:基坑支护专项方案施工单位安徽华力建设集团有限公司
工程名称六安市大雁河B地块(文华家园)安置房工程工程地点六安市文华路
专家评审综合意见:
经监理单位组织论证评审,该基坑支护施工组织设计安保体系键全、安全措施可行,同意该基坑支护施工组织设计。
但是,建设工程的基坑支护安全施工,是动态科学的安全管理,重在现场过程控制和方案落实,根据工程特点结合现场实际情况实施,方能保证基坑支护安全施工。
现专家组针对该基坑支护施工组织设计和建设工程施工特点,施工单位和项目总工在基坑支护施工管理过程中提出以下几点意见:
1、必须严格按照已经审批的基坑支护专项施工方案的要求进行实施。
如:施工现场的围挡、安全警示牌、作业范围禁止人员出入、安全作业防护措施、施工机械操作专业人员,指挥人员安全防护用品,等等;
2、施工作业过程中,项目部专职安全管理人员和专职安全监理人员应对现场随时进行监督检查,发现问题,应及时整改,保障基坑支护的安全施工;
3、施工企业安全管理部门和监理单位应加强对基坑支护专项施工方案实施情况的监督检查,确保严格按照规范标准和批准的基坑支护专项施工方案进行实施;
4、施工作业完成后,凡涉及验收的项目,施工单位和监理单位有关技术人员要组织验收并填写相关检查用表,验收合格后方可进行下一道工序的施工;
上级有关主管部门对现场基坑支护施工提出的整改意见,要按期按要求整改。

签名审查意见
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。

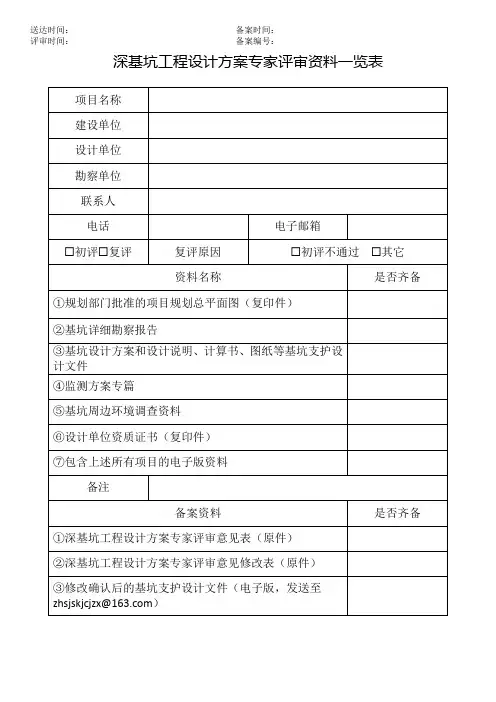

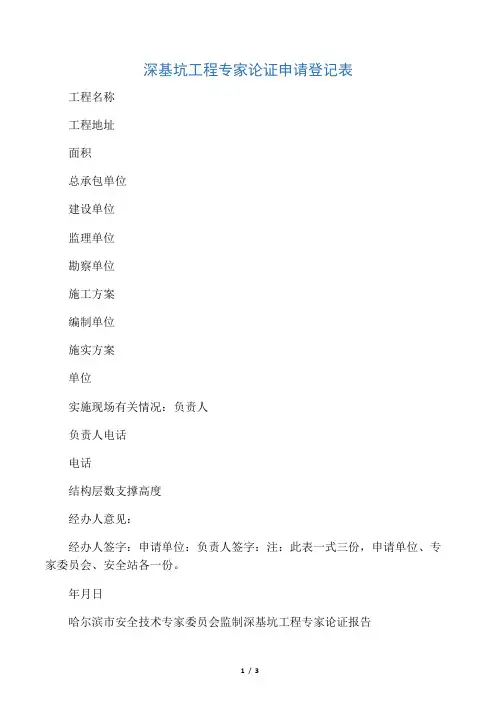

深基坑工程专家论证申请登记表工程名称工程地址面积总承包单位建设单位监理单位勘察单位施工方案编制单位施实方案单位实施现场有关情况:负责人负责人电话电话结构层数支撑高度经办人意见:经办人签字:申请单位:负责人签字:注:此表一式三份,申请单位、专家委员会、安全站各一份。
年月日哈尔滨市安全技术专家委员会监制深基坑工程专家论证报告工程名称工程地址面积结构负责人编制人负责人电话电话层数支撑高度支撑期限总承包单位建设单位监理单位勘察单位施工方案编制单位实施方案单位专家组论证意见:专家签字:建设单位负责人签字编制单位负责人签字总承包单位负责人签字注:此表一式五份,建设、监理、施工、专家委员会、安全站各一份。
年月日哈尔滨市安全技术专家委员会监制深基坑工程专家论证所需资料及有关要求1、填写《深基坑工程专家论证申请登记表》。
2、深基坑支护施工方案(包括计算书)。
3、勘察设计报告(超过10m深基坑应有加密勘测报告)。
4、地下管线有关资料(含给排水管线)。
5、周围比邻建筑的图纸(基础形式资料)。
6、深基坑施工的工期时间表。
7、实施施工方案情况。
哈尔滨市深基坑安全技术专家委员会主要工作内容1、对施工单位深基坑施工进行安全技术咨询。
2、对超过5米深的基坑工程、暗挖工程的支护方案和施工安全技术措施进行技术论证。
3、对施工过程中突发性、不可遇见性的疑难问题进行技术论证。
4、对施工现场执行安全技术措施实施过程中的技术指导。
5、对工程施工造成比邻建筑物、道路、地下管线等出现的问题进行技术论证。
6、组织、交流、推广深基坑支护施工的先进经验,分析深基坑施工存在的问题,提出采取的对象。

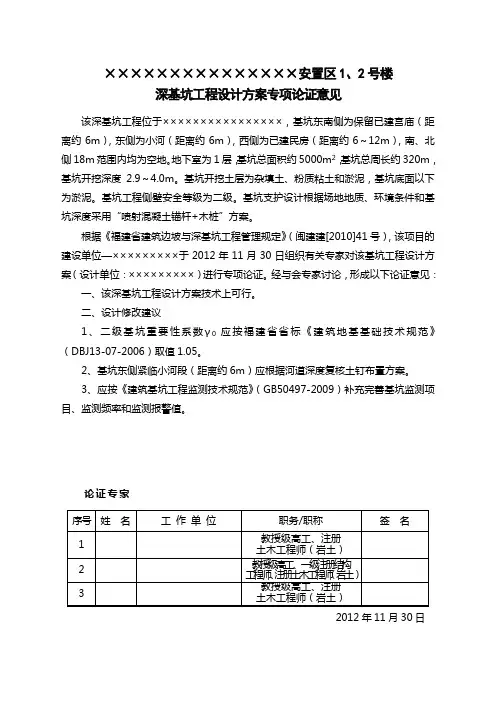

×××××××××××××××安置区1、2号楼深基坑工程设计方案专项论证意见该深基坑工程位于××××××××××××××××,基坑东南侧为保留已建宫庙(距离约6m),东侧为小河(距离约6m),西侧为已建民房(距离约6~12m),南、北侧18m范围内均为空地。
地下室为1层,基坑总面积约5000m2,基坑总周长约320m,基坑开挖深度2.9~4.0m。
基坑开挖土层为杂填土、粉质粘土和淤泥,基坑底面以下为淤泥。
基坑工程侧壁安全等级为二级。
基坑支护设计根据场地地质、环境条件和基坑深度采用“喷射混凝土锚杆+木桩”方案。
根据《福建省建筑边坡与深基坑工程管理规定》(闽建建[2010]41号),该项目的建设单位—×××××××××于2012年11月30日组织有关专家对该基坑工程设计方案(设计单位:×××××××××)进行专项论证。
经与会专家讨论,形成以下论证意见:一、该深基坑工程设计方案技术上可行。
二、设计修改建议1、二级基坑重要性系数γ0应按福建省省标《建筑地基基础技术规范》(DBJ13-07-2006)取值1.05。
2、基坑东侧紧临小河段(距离约6m)应根据河道深度复核土钉布置方案。
3、应按《建筑基坑工程监测技术规范》(GB50497-2009)补充完善基坑监测项目、监测频率和监测报警值。
论证专家2012年11月30日。
危险性较大分部分项工程安全专项施工方案专家论证审查表分部分项工程类别:深基坑工程。
产业园(一期)工程9号建筑污水处理站项目位于光明区,项目西南边为在川美三路,东侧为己建锅炉房和变电站,均为浅基础,东侧圳美十路下有市政管线,北倒为本项日三期用地。
场地内自上而下分布的地层主要有第四系人工填层(0m1)、第四系坡积层(41)、第四系残积层(e)和罗系秒岩(J)。
其具体岩性特征自上而下为素填士、质格士、粉质粘土、全风化岩、强风化和中风化秒岩。
根据地下含水层的性质,场地地下水类型主要有两类:孔取潜水,基岩裂原水。
9号楼污水处理站基抗设计深度计算至基坑底板层底,基坑设计深度为7.6米,开挖基底面积的1513.2n2,基坑支长的168.4米。
基坑支护采用多种支护方式相合,东倒用放坡+D700@4500悬臂桩支护,其余三侧采用放坡士钉墙支护,基坑面积小,工期较短,地质揭露地下水埋深较大,基抗壁及抗这均为透水层。
因此,本基抗主要对东侧临建筑物侧进行止水,拟果用D700@450大直径柱止水。
根据基抗深度、地质条件及周边环境条件,基坑支护安全等级为二级。
专家组审查综合意见及修改完浮情专家组审查意见:(可另附)总体评价该专项随工方案编制依据比较充分,编写内容基本完整。
方案对施工总体部署、主要工程内容、工方法和施工工艺有较为洋细论述,工程质量、安全、文明工保证措施基本能满足有关技术范和规定的要求,施工方案总体合理可行。
建议按专家组意见对方案进行适当的补充。
修改和完善并报理,业主审查合格后可用于现场指导施工。
二,意见和建议1.完善编制依据。
补充勘察、施工图等的完成单位、版次1补充建质函(2018)28号、住建部(20183)37号令和建办质(2018131号文,以及期建规范【201912号文和深建【2018】1号文等政府部门关于危大工程管理规定和深基坑工程管理规定,并以此完善安全专项施工方案。
2.细化基坑周边环境情况,特别是周边建构筑物基础和地下管线情况(管线类型、管材,埋深及距基坑的距离等),并应做好针对地下管线的保护措随。
