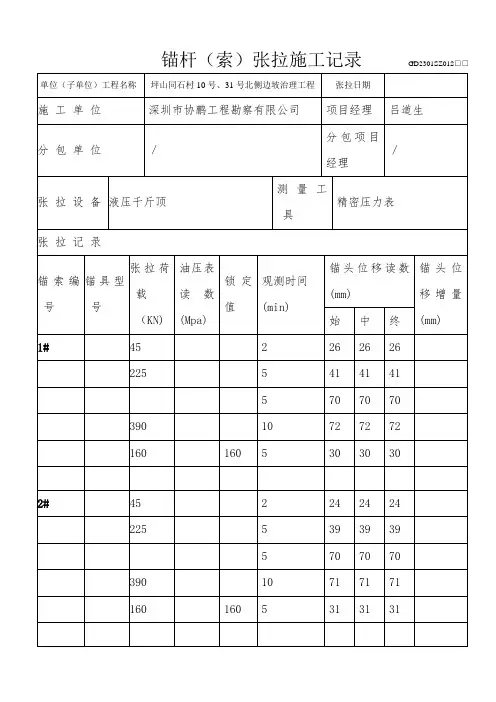

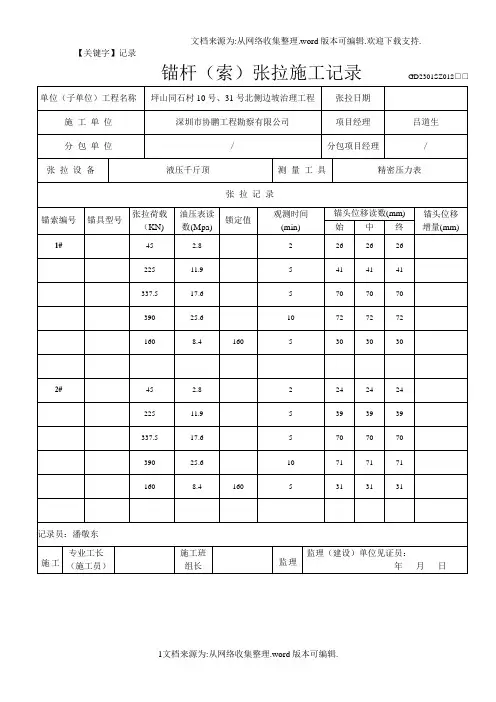

锚索张拉施工记录-作者: 日期:单位(子单位)工程名称上城嘉泰商住小区张拉日期施工单位项目经理分包单位分包项目经理张拉设备液压千斤顶测量工具精密压力表张拉记录锚索编号锚具型号张拉荷载(KN)油压表读数(Mpa)锁定值观测时间(mi n)锚头位移读数(mm)锚头位移增量(mm)始|中终293 45 2.8 2 26 26 26225 11.9 5 41 41 41337.5 17.6 5 54 54 54495 25.6 10 72 72 72300 15.7 300 5 70 70 70294 45 2.8 2 24 24 24225 11.9 5 39 39 39337.5 17.6 5 53 53 53495 25.6 10 71 71 71300 15.7 300 5 69 69 69 1录员:专施工单位自检结论项F业工长(施工员)施工班组长监理(建设)单位评定意见监理(建设)单位见证员:年月日1目专业质量检查员:年月曰GD2301SD01 2□口张拉记录锚索编号锚具型号张拉荷载油压表读锁定值观测时间锚头位移读数(mm) 锚头位移(KN) 数(Mpa) (mi n) 始|中终增量(mm)295 45 2.8 2 36 36 36225 11.9 5 47 47 47337.5 17.6 5 58 58 58495 25.6 10 72 72 72300 15.7 300 5 70 70 70296 45 2.8 2 24 24 24225 11.9 5 42 42 42337.5 17.6 5 56 56 56495 25.6 10 70 70 70300 15.7 300 5 68 68 68 记录员:专施工F业工长(施工员)施工班组长监理监理(建设)单位见证员:年月日深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月29日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/ 分包项目经理/GD2301SD012 □精密压力表张拉设备测量工具液压千斤顶锚杆(索)张拉施工记录GD2301SD012□口锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD01 2□口专业工长(施 施工 工员)施工班 组长监理 单位 自检(建设) 单位 评定 结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SD012□口专业工长(施 施工 单位 工员)施工班 组长监理 (建设)自检结论项目专业质量检查员:年 月曰评定意见 监理(建设)单位见证员: M b年 月曰深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD012□口锚杆(索)张拉施工记录GD2301SD012 □口锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD012 □口30015.7300577777731245 2.82 30 30 3022511.95363636337.517.65 45 45 4549525.61080 80 8030015.73005 787878记录员:锚杆(索)张拉施工记录GD2301SD012□口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/分包项目经理/张拉设备液压千斤顶测量工具精密压力表张拉记录锚索编号 锚具型号张拉荷载(KN )油压表读 数(Mpa )锁定值观测时间(mi n )锚头位移读数(mm ) 锚头位移 增量(mm )始 中 终31345 2.8233 33 3322511.95 39 39 39337.517.65474747施工 监理 单位(建设)单位自检评定结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年 月 日深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制专业工长(施 工员)施工班 组长49525.6 10 72 72 7230015.7300570707031445 2.82 30 30 3022511.95 36 36 36337.517.65 42 42 4249525.61068 68 6830015.73005 666666记录员:锚杆(索)张拉施工记录GD2301SD012 □口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/分包项目经理/张拉设备液压千斤顶测量工具精密压力表张拉记录锚索编号 锚具型号张拉荷载(KN )油压表读 数(Mpa )锁定值观测时间(mi n )锚头位移读数(mm ) 锚头位移 增量(mm )始 中 终31545 2.8229 29 2922511.95 363636施工 单位自检监理 (建设)单位评定结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年 月 日深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制专业工长(施工员)施工班 组长337.517.65 42 42 4249525.610 71 71 7130015.7300569696931645 2.82 32 32 3222511.95 39 39 39337.517.6546 46 4649525.610 72727230015.73005707070记录员:锚杆(索)张拉施工记录GD2301SD01 2□口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/分包项目经理/张拉设备液压千斤顶测量工具精密压力表张拉记录锚索编号 锚具型号张拉荷载(KN )油压表读 数(Mpa )锁定值观测时间(mi n )锚头位移读数(mm )锚头位移 增量(mm )中终31745 2.82292929施工 单位自检监理 (建设)单位评定结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年 月 日深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制专业工长(施 工员)施工班 组长225 11.9 5 37 37 37337.5 17.6 5 44 44 44495 25.6 10 75 75 75300 15.7 300 5 73 73 73318 45 2.8 2 31 31 31225 11.9 5 37 37 37337.5 17.6 5 46 46 46495 25.6 10 79 79 79300 15.7 300 5 77 77 77记录员:锚杆(索)张拉施工记录GD2301SD01 2□口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/ 分包项目经理/ 张拉设备液压千斤顶测量工具精密压力表张拉记录锚索编号锚具型号张拉荷载油压表读锁定值观测时间(KN)数(Mpa)(mi n)锚头位移读数(mm)锚头位移增量(mm)始]中终施工单位自检监理(建设)单位评定结论项目专业质量检查员:年月曰意见监理(建设)单位见证员:年月日深圳市建设局、深圳市档案局监制深圳市文档服务中心印制专业工长(施工员)施工班组长锚杆(索)张拉施工记录GD2301SD01 2□口(KN) 数(Mpa)(mi n)始 中 终增量(mm )321452.8228282822511.95 34 34 34337.517.65 41 41 4149525.61079797930015.7300577777732245 2.82 31 31 3122511.95373737337.517.65 43 43 4349525.61075 75 7530015.73005 737373记录员:锚杆(索)张拉施工记录GD2301SD012 □口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/分包项目经理/张拉设备液压千斤顶测 量工具精密压力表张拉记录施工 单位自检监理 (建设)单位评定结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年 月 日深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制专业工长(施工员)施工班 组长锚索编号锚具型号张拉荷载油压表读 锁定值观测时间锚头位移读数 (mm)锚头位移 (KN) 数(Mpa)(mi n)始 中 终增量(mm )323452.8233333322511.95 39 39 39337.517.65 47 47 4749525.61081 81 8130015.73005 79797932445 2.82 31 31 3122511.95373737337.517.65 43 43 4349525.610720 72 7230015.73005 707070记录员:锚杆(索)张拉施工记录GD2301SD012□口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/分包项目经理/张拉设备液压千斤顶测量工具精密压力表施工 单位自检监理 (建设)单位评定结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年 月 日深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制专业工长(施 工员)施工班 组长锚杆(索)张拉施工记录GD2301SD012 □口锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD012□口锚杆(索)张拉施工记录GD2301SD012 □口GD2301SD012 □张拉记录专业工长(施施工工员)施工班组长监理单位(建设)单位自检结论项目专业质量检查员:评定意见监理(建设)单位见证员:意见年月曰年月曰张拉记录锚索编号锚具型号张拉荷载油压表读锁定值观测时间锚头位移读数(mm) 锚头位移(KN) 数(Mpa) (mi n) 始|中终增量(mm)319 45 2.8 2 26 26 26225 11.9 5 39 39 39337.5 17.6 5 56 56 56495 25.6 10 74 74 74300 15.7 300 5 72 72 72318 45 2.8 2 31 31 31225 11.9 5 48 48 48337.5 17.6 5 62 62 62495 25.6 10 81 81 81300 15.7 300 5 79 79 79 记录员:专施工F业工长(施工员)施工班组长监理监理(建设)单位见证员:年月日深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/ 分包项目经理/GD2301SD01 2□精密压力表张拉设备测量工具液压千斤顶29锚杆(索)张拉施工记录GD2301SD012□口锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD01 2□口记录员:专业工长(施 施工 工员)施工班 组长监理 单位 自检(建设) 单位 评定 结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SD012□口记录员:专业工长(施 施工 单位 工员)施工班 组长监理 (建设)自检结论项目专业质量检查员:年 月曰评定意见 监理(建设)单位见证员: M b年 月曰深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SD01 2□口锚杆(索)张拉施工记录GD2301SD012 □口锚杆(索)张拉施工记录GD2301SD012□口锚杆(索)张拉施工记录GD2301SD012 □口锚杆(索)张拉施工记录GD2301SD012 □口锚杆(索)张拉施工记录GD2301SD012 □口30015.7300576767629845 2.82 32 32 3222511.95484848337.517.65 63 63 6349525.61081 81 8130015.73005 797979记录员:锚杆(索)张拉施工记录GD2301SD012□口单位(子单位)工程名称振业峦山谷二期土方、基坑及支护工程张拉日期2011年10月30日施工单位深圳市工勘岩土工程有限公司项目经理张炜光分包单位/分包项目经理/张拉设备液压千斤顶测量工具精密压力表张拉记录锚索编号 锚具型号张拉荷载(KN )油压表读 数(Mpa )锁定值观测时间(mi n )锚头位移读数(mm ) 锚头位移 增量(mm )始 中 终29745 2.8226 26 2622511.95 424242337.517.6561 61 61施工 监理 单位(建设)单位自检评定结论项目专业质量检查员:年 月曰意见监理(建设)单位见证员:年 月 日深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制专业工长(施工员)施工班 组长495 25.6 10 77 77 77300 15.7 300 5 75 75 75296 45 2.8 2 32 32 32225 11.9 5 51 51 51337.5 17.6 5 64 64 64495 25.6 10 83 83 83300 15.7 300 5 81 81 81 记录员:施工单位自检专业工长(施工员)施工班组长监理(建设)单位评定结论项目专业质量检查员:年月曰意见监理(建设)单位见证员:年月日深圳市建设局、深圳市档案局监制深圳市文档服务中心印制。
锚索张拉施工记录 Revised by Jack on December 14,2020
锚杆(索)张拉施工记录G D2301S Z012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制锚杆(索)张拉施工记录GD2301SZ012□□
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制。
西配楼JI段塔吊基础第二步由西向东工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院西配楼JA段第三步由北向南工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼第二步由东向西科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼JA段第四步由北向南科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼JA段第四步由北向南科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼JI段第三步由西向东科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼JI段第三步由西向东工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼JI段第三步由西向东科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼JI段第三步由西向东科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼塔吊座工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼塔吊座工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼AB、BC段由南向北至西工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼AB、BC段由南向北至西工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼AB、BC段由南向北至西科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼AB、BC段由南向北至西工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录西配楼AB、BC段由南向北至西工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北工程名称:科研楼基坑支护施工单位:北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北科研楼基坑支护北京岩土工程勘察院预应力锚杆张拉与锁定施工记录东配楼DE、EF、FG段西坡由南向北科研楼基坑支护北京岩土工程勘察院。
承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.8千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-1油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-2油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-3油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-4油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-5油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-6油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-7油表读数(MPa) 3.5 4.7 12 18 24 25 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.8千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-8油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-9油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-10油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-11油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-12油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-13油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-14油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.8千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-15油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-16油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-17油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-18油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-19油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-20油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-21油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.8千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-22油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-23油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-24油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-25油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-26油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-27油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-22油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.9千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-28油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-29油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-30油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-31油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-32油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-33油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-34油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.9千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-35油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-36油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-37油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-38油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-39油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-40油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-41油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.9千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-42油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-43油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-44油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-45油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-46油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-47油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-48油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.9千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-49油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-50油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-51油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-52油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-53油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-54油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-55油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.9千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-56油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-57油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-58油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-59油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-60油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-61油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-62油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.10千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-63油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-64油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-65油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-66油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-67油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-68油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-69油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.10千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-70油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-71油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-72油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-73油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-74油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-75油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-76油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.10千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-77油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-78油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-79油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-80油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-81油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-82油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-83油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.11千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-84油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-85油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-86油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-87油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-88油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-89油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-90油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期: 2015.12.11千斤顶编号YDC60T 油压表编号64551016 设计控制应力(KN)350 张拉次数预拉第一级第二级第三级第四级超张拉张拉级数孔号荷载百分比15% 25% 50% 75% 100% 110%11-11-91油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-92油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-93油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-94油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-95油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-96油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 2011-11-97油表读数(MPa) 2.5 4 8.5 13 17 19 伸长量(mm)0.04 0.02 0.02 0.01 0.01 0.01 稳定时间(分)20 20 20 20 20 20记录:现场监理:。
