工程概预算设计概算
- 格式:pptx
- 大小:324.57 KB
- 文档页数:39
建筑工程概预算-投资估算及设计概算形式正规,且与建筑工程概预算有相关内容,一经发现抄袭,我公司将不接受。
一、项目概况
本项目是一类建筑工程名为XX项目,主要任务是XXX,位于XXX建筑物位于XXX省XXX市XXXX区,总建筑面积为XXX平方米。
本项目于XXX年1月1日开工,计划于XXX年10月31日竣工。
二、投资估算
1、工程总投资估算
根据项目的整体计划和实际情况,本项目总投资估算为XXXX万元,其中建筑施工投资XXXX万元,设备安装工程投资XXXX万元,其他设计和管理投资XXXX万元。
2、各项工程投资估算
(1)土石方工程
XXXX万元;
(2)基础工程
XXXX万元;
(3)主体结构工程
XXXX万元;
(4)室外建筑工程
XXXX万元;
(5)室内装修装饰工程
XXXX万元;
(6)机电配套工程
XXXX万元;
(7)其他工程
XXXX万元。
三、设计概算
1、建筑施工概算
根据项目的整体计划和实际情况,本项目建筑施工概算为XXXX万元,其中土石方工程概算XXXX万元,基础工程概算XXXX万元,主体结构工程
概算XXXX万元,室外建筑工程概算XXXX万元,室内装修装饰工程概算XXXX万元。
2、设备安装工程概算。
工程概算工程预算
工程概算和工程预算都是在工程项目规划阶段进行的重要工作,它们都是对工程项目成本进行初步估算和预测的过程,以便在项目
实施阶段合理安排资金和资源的使用。
首先,工程概算是在项目初期,根据项目的基本情况、规模、
类型、技术要求、地理位置等因素,通过对类似项目的成本数据进
行分析和比对,对整个工程项目的成本进行初步估算和预测的过程。
概算的主要目的是为了帮助业主初步了解项目的投资规模,为项目
立项提供依据,协助业主进行决策。
而工程预算是在项目立项后,经过初步设计和方案确定后,对
项目的各项费用进行详细计算和预测的过程。
预算的编制需要根据
项目的具体设计方案、施工工艺、材料价格、人工费用等因素进行
详细的计算,以便为项目的资金筹措、投标和施工进度提供依据。
从另一个角度来看,工程概算和工程预算的区别在于,概算更
注重对整个项目的整体成本进行初步估算,侧重于对项目投资规模
的把控和决策支持;而预算更注重对项目各个方面的具体费用进行
详细计算和预测,侧重于为项目的实施提供资金和成本控制的依据。
总之,工程概算和工程预算都是工程项目管理中非常重要的环节,它们的准确性和合理性直接关系到项目的顺利实施和成本控制,因此在实际应用中都需要进行认真、细致的工作,以确保项目的顺
利进行。

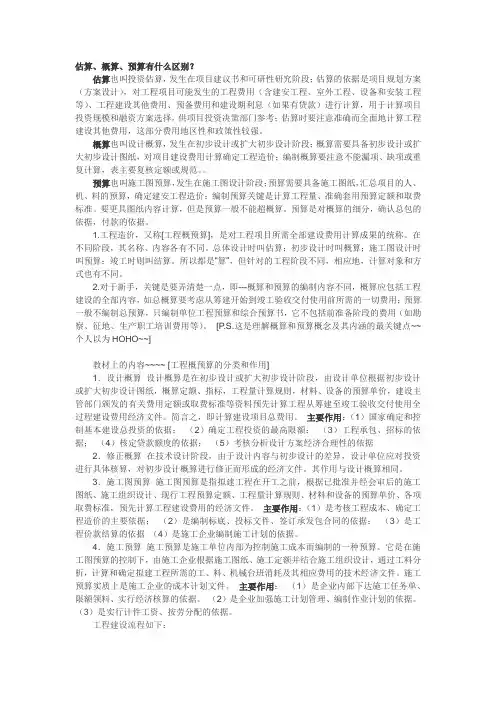

估算、概算、预算有什么区别?估算也叫投资估算,发生在项目建议书和可研性研究阶段;估算的依据是项目规划方案(方案设计),对工程项目可能发生的工程费用(含建安工程、室外工程、设备和安装工程等)、工程建设其他费用、预备费用和建设期利息(如果有贷款)进行计算,用于计算项目投资规模和融资方案选择,供项目投资决策部门参考;估算时要注意准确而全面地计算工程建设其他费用,这部分费用地区性和政策性较强。
概算也叫设计概算,发生在初步设计或扩大初步设计阶段;概算需要具备初步设计或扩大初步设计图纸,对项目建设费用计算确定工程造价;编制概算要注意不能漏项、缺项或重复计算,表主要复核定额或规范。
预算也叫施工图预算,发生在施工图设计阶段;预算需要具备施工图纸,汇总项目的人、机、料的预算,确定建安工程造价;编制预算关键是计算工程量、准确套用预算定额和取费标准。
要更具图纸内容计算,但是预算一般不能超概算。
预算是对概算的细分,确认总包的依据,付款的依据。
1.工程造价,又称[工程概预算],是对工程项目所需全部建设费用计算成果的统称。
在不同阶段,其名称、内容各有不同。
总体设计时叫估算;初步设计时叫概算;施工图设计时叫预算;竣工时则叫结算。
所以都是“算”,但针对的工程阶段不同,相应地,计算对象和方式也有不同。
2.对于新手,关键是要弄清楚一点,即---概算和预算的编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括前准备阶段的费用(如勘察、征地、生产职工培训费用等)。
[P.S.这是理解概算和预算概念及其内涵的最关键点~~个人以为HOHO~~]教材上的内容~~~~ [工程概预算的分类和作用]1.设计概算设计概算是在初步设计或扩大初步设计阶段,由设计单位根据初步设计或扩大初步设计图纸,概算定额、指标,工程量计算规则,材料、设备的预算单价,建设主管部门颁发的有关费用定额或取费标准等资料预先计算工程从筹建至竣工验收交付使用全过程建设费用经济文件。
工程概算和预算的区别工程概预算是指在工程建设过程中,根据不同设计阶段的设计文件的具体内容和有关定额、指标及取费标准,预先计算和确定建设项目的全部工程费用的技术经济文件。
工程概算与预算的区别是什么?阅读完以下我为您整理的内容,一定会对您有所帮助的。
一、工程概算和预算的区别1、编制单位不同:概算由设计单位或造价学习单位编制,而设计、施工、造价学习三单位都可编制预算。
2、编制依据不同:概算依据初步设计文件,参照概算定额而来,而预算依据施工图设计文件,参考预算定额得出。
3、精确程度不同:概算的概括性大,精密度不高,与实际偏差5%-10%,而预算较详细,精确度高,与实际偏差3%-5%。
4、所起作用不同:概算是确定和控制项目投资额的依据,是优选设计方案的依据,也是建设项目招标和总发包的依据;预算是确定单位工程和单项工程造价的依据,是招标、签订施工合同和竣工结算的依据,也是银行拨付工程价款的依据。
二、超概算的主要原因1、设计漏项和变更:设计工作的深度不够导致设计漏项;不按照国家标准设计,或者是对某项具体设计方案缺乏比较致使设计变更。
2、建筑安装工程费用定额提高3、施工单位多算工程量项目实施过程中,由于各种因素的影响,很难按照合同规定的费用实施,多算工程量、高套定额和采购设备材料的高估冒算情况等问题常出现。
4、建设工期长三、超概算的应对请(一)规范设计单位1、提高设计深度,优化设计方案。
设计人员在设计前,要提前做好充分准备,对项目请书、可行性研究报告的内容等各方面进行深度了解,提升工作深度,优化方案。
2、推行限额设计。
设计人员应提高自身素质,熟悉项目各种概算、预算、费用定额等,树立工程造价控制意识,按照批准的可行性研究报告和投资估算,保证质量功能要求的前提下,初步控制设计。
(二)监督施工单位1、严格执行招投标制。
国家所规定的有关招投标制度一定要严格遵守,采取有效措施,制止招投标中不正当行为。
2、严格把控工程结算。
工程预算概预算

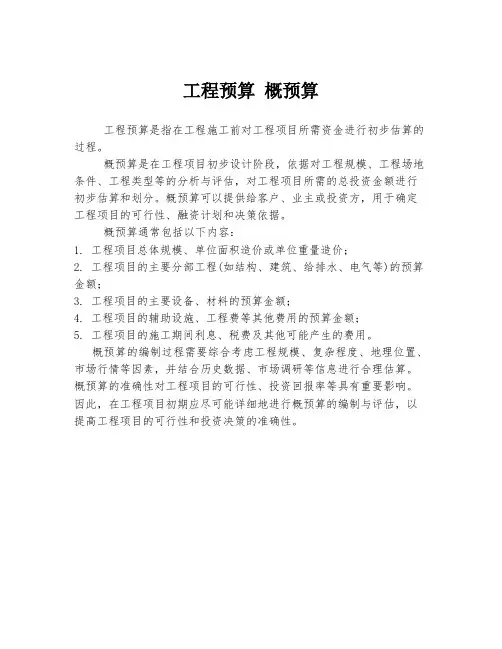

工程预算是指在工程施工前对工程项目所需资金进行初步估算的过程。
概预算是在工程项目初步设计阶段,依据对工程规模、工程场地条件、工程类型等的分析与评估,对工程项目所需的总投资金额进行初步估算和划分。
概预算可以提供给客户、业主或投资方,用于确定工程项目的可行性、融资计划和决策依据。
概预算通常包括以下内容:
1. 工程项目总体规模、单位面积造价或单位重量造价;
2. 工程项目的主要分部工程(如结构、建筑、给排水、电气等)的预算金额;
3. 工程项目的主要设备、材料的预算金额;
4. 工程项目的辅助设施、工程费等其他费用的预算金额;
5. 工程项目的施工期间利息、税费及其他可能产生的费用。
概预算的编制过程需要综合考虑工程规模、复杂程度、地理位置、市场行情等因素,并结合历史数据、市场调研等信息进行合理估算。
概预算的准确性对工程项目的可行性、投资回报率等具有重要影响。
因此,在工程项目初期应尽可能详细地进行概预算的编制与评估,以提高工程项目的可行性和投资决策的准确性。
一、工程概预算的意义1、对国家的意义工程概预算有“三算”。
即为设计概算、施工图预算和竣工决算。
首先初步设计和概算,报经国家批准后,才能建设项目列入年度计划。
国家根据设计概算确定基本建设投资,设计概算一般是国家拨付投资的最高限额,银行的贷款和拨款,都不能超过设计概算的限额。
2、对企业的意义编制好设计概算,能确定一系列技术经济指标,如造价、供料消耗,可以进行经济比较,分析设计方案,避免设计上的不合理和浪费现象。
目前在国内,施工图预算是建设单位招标确定标底,以及施工单位投标确定报价的主要参考依据。
同时,施工企业可以根据施工预算向建设单位索取工程价款,在企业的收入限额内,精打细算,使实际支出控制在施工预算之内,做到有盈余。
3.个人的意义劳资、材料和机具管理部门,可以根据预算,按时安排各种工人的进退场,组织运输材料和提供机具。
因此,通过预算可以定量地计算出工人劳动报酬,体现按劳分配的原则。
我国水土流失的特点:二、我国水土流失特点(一)分布范围广、面积大根据最近公布的全国第二次遥感调查结果,中国水土流失面积356万km2,占国土面积37%,其中水力侵蚀面积165万km2,风力侵蚀面积191万km2,水蚀风蚀交错区面积26万km2。
西部地区水土流失最严重,分布面积最大;中部次之,东部流失相对较轻。
水蚀面积,东部10省(市)为9万km2,中部10省为49万km2,西部12省(区、市)为107万km2。
[4](二)侵蚀形式多样,类型复杂水力侵蚀、风力侵蚀、冻融侵蚀及滑坡、泥石流等重力侵蚀特点各异,相互交错,成因复杂。
西北黄土高原区、东北黑土漫岗区、南方红壤丘陵区、北方土石山区、南方石质山区以水力侵蚀为主,伴随有大量的重力侵蚀;青藏高原以冻融侵蚀为主;西部干旱地区风沙区和草原区风蚀非常严重;西北半干旱农牧交错带则是风蚀水蚀共同作用区。
[4](三)土壤流失严重据统计,中国每年流失的土壤总量达50亿t。
长江流域年土壤流失总量24亿t,其中上游地区达15.6亿t;黄河流域黄土高原区每年进入黄河的泥沙多达16亿t。
设计文档包括技术方案、预算、图纸。
对设计文档中的预算进行解读。
也就是一个项目的概预算。
需要关注的表格如下:一、项目总表•工程设计总预算=建筑安装工程费+主设备费+工程建设其他费(比如设计费/监理费)+预备费(1)预备费:预备费是指在初步设计和概算中难以预料的工程费用,预留的费用。
按照国标要求列出,一般按投资的百分之3计取,有的时候也可以不计取或者少计取。
(实际中设计院,会把设计院算出来的价格和立项金额进行对比,然后选择是否计取)(2)工程建设其他费(比如设计费/监理费)。
主表1•建筑安装工程费=直接费+间接费+利润。
覆盖内容如上,一二三四为实际的建安工程费,实际总费用,记取五,按照折扣折后的费用,计入到总表的建筑安装工程费用中。
(1)建安工程费:为折扣后的价格;包含乙供材料的,也包含甲供材料;=直接费+间接费+利润。
施工费包含的各项明细,均以国家标准或公司采购价格的公式套用计算而出,主要检查费用是否算错,引用其他表格的数据是否错误。
(2)建设安装工程的工作量对应工作量表和仪表对应的表,另外还有各种材料对应的表。
如下:表三甲是本项目工程量和工时计算。
主要关注是否将本工程所涉及的工程量包含完整,是否有不恰当的工程量,工时计算是否准确。
主表2国内器材预算表(表四)甲——国内安装设备费国内安装设备费:表四甲需要安装的设备表是本次项目甲供设备明细表,经常为主设备。
(一般国企涉及国有资产转化为固定资产转资的设备),主要关注设备明细及数量是否合理。
主要材料来源于甲方提供材料明细,需要关注这些材料是否符合工程需要,数量是否属实。
表四主材料表是需要施工单位准备的施工材料明细表(乙供材料),需要关注这些材料是否符合工程需要,数量是否属实。
主表3:工程建设其他费预算表(表五)甲一般包含设计费、安全管理费、监理费等,都按照国家标准或公司采购标准记列。
•设计费=(建安工程费(折后)+需要安装的设备费(甲供主设备))*设计费率(合同规定)*工程复杂系数(合同规定)*折扣(合同规定)•监理费=(建安工程费(折后)+需要安装的设备费(甲供主设备)*监理费率)*折扣(合同规定)监理费率(合同规定)•安全生产费=建筑安装工程费×1.50%(安全生产费为国家规定计提)。
设计及工程概预算的主要内容是什么设计是一门涉及科学、技术、经济和方针政策等各方面的综合性艺术,是基建程序中必不可少的一个重要组成部分。
它对项目建设中的经济性和建设使用时能否发挥生产能力或效益,起着举足轻重的作用。
一般建设项目(包括民用建筑),按初步设计和施工图设计两个阶段进行设计。
对技术复杂而又缺乏经验的项目,经主管部门指定,需增加技术设计阶段。
对一些大型联合企业、矿区、水利枢纽、林区综合开发项目,为解决总体部署和开发问题,还需进行规划设计或总体设计。
工程概预算是设计上对工程项目所需全部建设费用计算成果的笼统名称。
在设计的不同阶段,其名称、内容各有不同。
总体设计时叫估算;初步设计时叫总概算;技术设计时叫修正概算;施工图设计叫预算。
工程概预算的内容:工程概预算的内容包括四方面,即建筑安装工程费,设备工具,器具购置费,工程建设其他费用和预备费。
1.建筑安装工程费:建筑安装工程费由直接工程费、间接费、其他费用等三部分组成。
(1)直接费,即施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费和其他直接费用。
(2)间接费由施工管理费和其他间接费用组成。
施工管理费包括:管理人员工资;辅助工资;工资附加费;办公费;差旅交通费;固定资产使用费;工具用具使用费;劳动保护费等。
其他间接费包括:临时设施费;劳动保险基金(劳保支出)等。
(3)其他费用包括法定利润和税金。
法定利润是指按规定应计入建筑安装工程造价的利润。
税金是指国家税法规定的应计入建筑安装工程造价内的营业税,城市维护建设税及教育费附加等。
2.设备、工具、器具购置费:设备、工具、器具购置费指设计规定为购置机械、电气设备、工具器具、仪器、办公家具而支出的全部费用。
3.工程建设其他费用:工程建设其他费用指除上述费用之外还必须支付的有关费用。
如土地青苗补偿费、勘察设计费等。
4.预备费:预备费是指在初步设计和概算中难以预料的工程和费用。
