脚手架工程定额说明及计算规则
- 格式:pdf
- 大小:6.10 KB
- 文档页数:2
山东03定额满堂脚手架计算规则
山东03定额满堂脚手架计算规则是指山东省建筑工程施工定额中关于脚手架计算的规定。
脚手架是建筑工程中用于支撑和搭设施工人员及材料的临时结构,它的安全性和稳定性对于施工工人的安全至关重要。
根据山东03定额满堂脚手架计算规则,脚手架的计算应从以下几个方面进行考虑:
1. 脚手架的类型:根据不同的施工需求和工程要求,脚手架可以分为悬挑式脚手架、立杆式脚手架、悬挂脚手架等多种类型。
在计算脚手架时,需要根据具体情况选择合适的脚手架类型。
2. 脚手架的搭设位置:根据施工工程的具体情况和需求,确定脚手架的搭设位置。
搭设位置的选择应考虑到施工工序、安全因素、施工材料等因素,确保脚手架能够满足施工需求,并保证工人的安全。
3. 脚手架的高度和宽度:根据施工工程的高度和宽度,确定脚手架的高度和宽度。
脚手架的高度应能够满足施工工人的需求,同时要考虑到脚手架的稳定性和安全性。
4. 脚手架的承重能力:根据施工工程的负荷情况,确定脚手架的承重能力。
脚手架的承重能力应能够满足施工工人和施工材料的需求,并保证脚手架的安全性。
5. 脚手架的搭设时间:根据施工工程的进度安排,确定脚手架的搭设时间。
脚手架的搭设时间应能够满足施工工序的要求,并保证施工工人的安全。
山东03定额满堂脚手架计算规则是为了确保脚手架在施工过程中的安全性和稳定性而制定的规定。
施工单位在进行脚手架计算时应充分考虑施工工程的特点和需求,确保脚手架能够满足施工要求,并保证施工工人的安全。
同时,施工单位应遵守相关规定,严格控制脚手架的质量,确保施工过程中的安全和顺利进行。

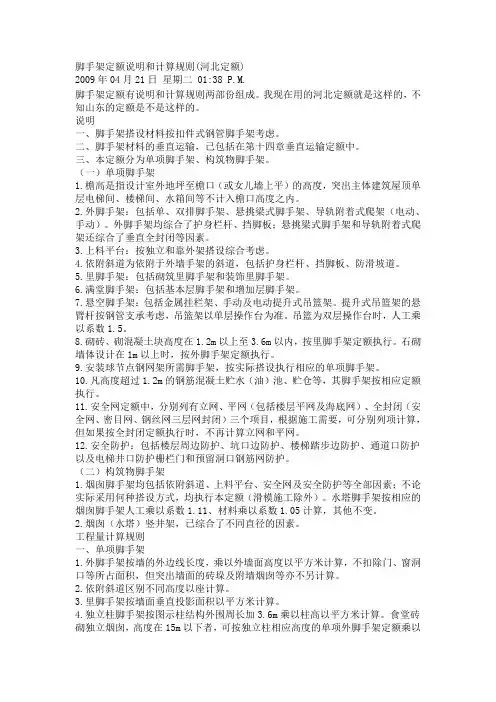

17.1脚⼿架⼯程说明及计算规则17.1 脚⼿架⼯程说明⼀、本章定额均按钢管式脚⼿架编制,定额中钢管规格按Φ48.3×3.6考虑。
⼆、本章定额包括了施⼯需要的脚⼿架搭、拆、运输及脚⼿架摊销的⼯料消耗或租赁使⽤费。
三、本章定额包括了搭设脚⼿架所需周转性材料、卸料平台、护卫栏杆、⾦属架油漆、垂直运输和场外运输费⽤等,不包括属于安全措施费中的其他防护安全⽹、临边、洞⼝防护。
随架体⾼度⼀起搭设的垂直密闭⽹另外列项计算。
四、各项脚⼿架消耗量中未包括脚⼿架基础加固。
基础加固是指脚⼿架⽴杆下端以下或脚⼿架底座下⽪以下的⼀切做法。
五、建筑物脚⼿架,分别按单项脚⼿架计算。
六、外脚⼿架:1、同⼀建筑物⾼度不同时,应按不同竖向⾼度分别套项计算脚⼿架,套项⾼度以设计室外地坪⾄檐⼝⾼度套⽤。
2、不作装饰时,外脚⼿架定额脚⼿板材料消耗量乘以系数0.8,其他不变。
单独装饰⼯程,需搭设外脚⼿架时,按建筑⼯程消耗量定额的规定计算,定额材料⽤量乘以系数0.35。
3、旧建筑物加层,外脚⼿架套⽤相应⾼度的双排脚⼿架定额,旧建筑物⾯积部分的外脚⼿架定额脚⼿板材料消耗量乘以系数0.25计算。
4、独⽴柱、现浇混凝⼟梁执⾏双排外脚⼿架定额项⽬乘以系数0.35。
5、外墙脚⼿架的钢管使⽤费、扣件、底座使⽤费按租赁费编制,租赁费价格包含材料的使⽤、维护及损耗。
外墙脚⼿架⼯程实际的钢管、扣件与底座使⽤量、悬挑梁材料型号及规格与定额取定不同时,按经批准施⼯组织设计安全专项施⼯⽅案可以调整。
6、外墙脚⼿架定额已包括所需的预埋件费⽤。
若因现场施⼯条件限制,⼯字钢型钢等周转材料⽆法拆卸的,按现场实际留置在混凝⼟中⽤量另⾏增加预埋费⽤。
7、地下室外脚⼿架以两层地下室综合编制, 三层及以上的地下室外脚⼿架其⼈⼯费、机械费每增加⼀层分别递增15%。
8、外脚⼿架搭设要同时满⾜结构主体及外墙装饰施⼯需要,使得主架体距离外墙结构⾯>20cm且≤60cm时,套⽤外脚⼿架的相应定额乘以系数1.15。
脚手架工程定额说明及计算规则脚手架工程[/B]一、建筑物脚手架,分别按单项脚手架计算。
同一建筑物高度不同时,应按不同高度分别计算脚手架。
二、本定额已包括搭设脚手架所需周转性材料的垂直运输和场外运输费用,不包括属于安全措施费中的垂直密闭网、安全网、临边、洞口防护。
三、外脚手架定额综合了上料平台、护身栏杆、金属架油漆。
不作装饰时,外脚手架定额材料消耗量乘以0.8系数,其他不变。
四、建筑物墙体(不分内外墙)砌筑脚手架,砌筑高度在1.2m以内的不计算脚手架,砌筑高度在3.6m以内的套用里脚手架定额,超过3.6m的套用单排脚手架定额。
五、旧建筑物加层,外脚手架套用相应高度的双排脚手架定额,材料消耗量乘以系数0.5计算。
[/B]工程量计算规则[/B]建筑物或构筑物脚手架根据施工组织设计的搭设计算,一般情况按以下考虑:一、计算脚手架时,一般不扣除门窗洞口、空圈洞口等所占面积。
二、建筑外墙脚手架可按实际外围搭设长度(一般为外墙外边线)乘以设计室外地坪至檐口(女儿墙或桃檐反口超过1.2m,算至女儿墙或挑檐反口顶面)的高度以面积计算。
三、内墙砌筑脚手架按砌筑墙体垂直投影面积计算,不包括框架柱、框架梁。
四、现浇钢筋混凝土满堂基础,宽度大于3.0m的带形基础,可计算满堂基础脚手架。
满堂基础脚手架按基础底面积计算,不扣除墙所占面积,不增加基础外运输道面积。
五、深度超过3m的框架式深基础,按框架梁结构净长度乘以支座至梁底的净高以面积计算,套用双排脚手架定额,与之相连的框架柱不再计算脚手架费用。
六、与钢筋混凝土楼板整体浇注的柱、墙、梁不计算脚手架。
独立的柱和钢筋混凝土墙、悬空的单梁和连续梁,高度超过1.2m时,按以下方法计算脚手架:1.独立的砖、石、钢筋混凝土柱,按柱结构外围周长加3.6m乘以柱高的面积计算;高度在3.6m以下的,套用单排脚手架定额;3.6m以上的,套用相应高度的双排脚手架定额。
2.独立的现浇钢筋混凝土墙,按墙结构长度乘以高度以面积计算,套用相应高度的双排脚手架定额。

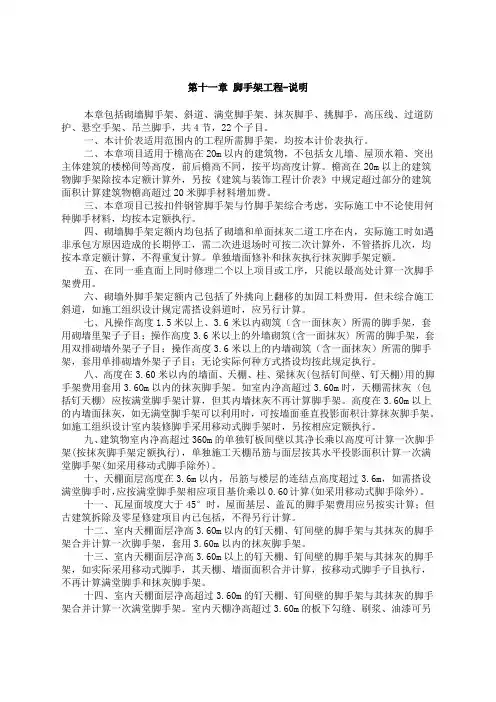

第十一章脚手架工程-说明本章包括砌墙脚手架、斜道、满堂脚手架、抹灰脚手、挑脚手,高压线、过道防护、悬空手架、吊兰脚手,共4节,22个子目。
一、本计价表适用范围内的工程所需脚手架,均按本计价表执行。
二、本章项目适用于檐高在2Om以内的建筑物,不包括女儿墙、屋顶水箱、突出主体建筑的楼梯间等高度,前后檐高不同,按平均高度计算。
檐高在20m以上的建筑物脚手架除按本定额计算外,另按《建筑与装饰工程计价表》中规定超过部分的建筑面积计算建筑物檐高超过20米脚手材料增加费。
三、本章项目已按扣件钢管脚手架与竹脚手架综合考虑,实际施工中不论使用何种脚手材料,均按本定额执行。
四、砌墙脚手架定额内均包括了砌墙和单面抹灰二道工序在内,实际施工时如遇非承包方原因造成的长期停工,需二次进退场时可按二次计算外,不管搭拆几次,均按本章定额计算,不得重复计算。
单独墙面修补和抹灰执行抹灰脚手架定额。
五、在同一垂直面上同时修理二个以上项目或工序,只能以最高处计算一次脚手架费用。
六、砌墙外脚手架定额内己包括了外挑向上翻移的加固工料费用,但未综合施工斜道,如施工组织设计规定需搭设斜道时,应另行计算。
七、凡操作高度1.5米以上、3.6米以内砌筑(含一面抹灰)所需的脚手架,套用砌墙里架子子目;操作高度3.6米以上的外墙砌筑(含一面抹灰〉所需的脚手架,套用双排砌墙外架子子目;操作高度3.6米以上的内墙砌筑(含一面抹灰)所需的脚手架,套用单排砌墙外架子子目;无论实际何种方式搭设均按此规定执行。
八、高度在3.60米以内的墙面、天棚、柱、梁抹灰(包括钉间壁、钉天棚)用的脚手架费用套用3.6Om以内的抹灰脚手架。
如室内净高超过3.60m时,天棚需抹灰〈包括钉天棚〉应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
高度在3.60m以上的内墙面抹灰,如无满堂脚手架可以利用时,可按墙面垂直投影面积计算抹灰脚手架。
如施工组织设计室内装修脚手采用移动式脚手架时,另按相应定额执行。
定额满堂脚手架计算规则
脚手架的定额计算规则是根据具体的工程要求和标准来进行计
算的。
一般来说,脚手架的定额计算会涉及到以下几个方面:
1. 材料消耗计算,脚手架所需材料的消耗量是定额计算的重要
部分,包括钢管、连接件、扣件、脚手板等材料的数量和规格。
根
据搭设脚手架的高度、长度和承重要求,计算出所需的材料数量。
2. 人工工时计算,搭设和拆除脚手架所需的人工工时也是定额
计算的一部分。
根据工程的实际情况和施工要求,计算出搭设和拆
除脚手架所需的人工工时,并按照标准工时定额进行计算。
3. 安全防护要求,脚手架搭设需要符合相关的安全防护要求,
包括搭设过程中的安全措施和使用过程中的安全标准。
定额计算中
需要考虑到这些安全要求,确保脚手架的搭设和使用符合标准。
4. 质量标准和验收要求,脚手架的定额计算还需要考虑到质量
标准和验收要求,包括材料的质量要求、连接件的可靠性要求、脚
手架的稳定性要求等。
定额计算需要根据这些要求进行计算和核算。
总的来说,脚手架的定额计算是一个综合考虑材料消耗、人工
工时、安全防护要求、质量标准和验收要求等多个方面的计算过程。
只有全面考虑到这些因素,才能得出准确的定额计算结果,确保脚
手架搭设和使用的安全和质量。

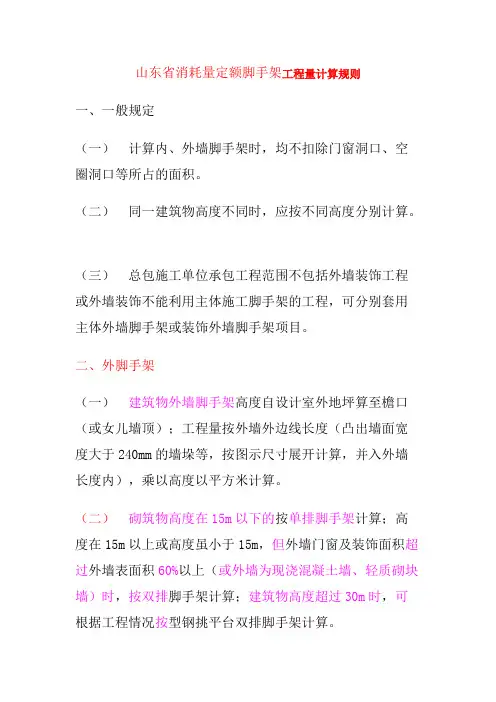

山东省消耗量定额脚手架工程量计算规则一、一般规定(一)计算内、外墙脚手架时,均不扣除门窗洞口、空圈洞口等所占的面积。
(二)同一建筑物高度不同时,应按不同高度分别计算。
(三)总包施工单位承包工程范围不包括外墙装饰工程或外墙装饰不能利用主体施工脚手架的工程,可分别套用主体外墙脚手架或装饰外墙脚手架项目。
二、外脚手架(一)建筑物外墙脚手架高度自设计室外地坪算至檐口(或女儿墙顶);工程量按外墙外边线长度(凸出墙面宽度大于240mm的墙垛等,按图示尺寸展开计算,并入外墙长度内),乘以高度以平方米计算。
(二)砌筑物高度在15m以下的按单排脚手架计算;高度在15m以上或高度虽小于15m,但外墙门窗及装饰面积超过外墙表面积60%以上(或外墙为现浇混凝土墙、轻质砌块墙)时,按双排脚手架计算;建筑物高度超过30m时,可根据工程情况按型钢挑平台双排脚手架计算。
(三)独立柱(现浇混凝土框架柱)按柱图示结构外围周长另加3.6m,乘以设计柱高以平方米计算,套用单排外脚手架项目。
现浇混凝土梁、墙,按设计室外地坪或楼板上表面至楼板上表面至楼板底之间的高度,乘以梁、墙净长以平方米计算,套用双排脚手架项目。
(四)型钢平台外挑钢管架,按外墙外边线长度乘设计高度以平方米计算。
平台外挑宽度定额已综合取定,使用时按定额项目的设置高度分别套用。
三、里脚手架(一)建筑物内墙脚手架,凡设计实内地平至顶板下表面(或山墙高度1/2处)的高度在3.6m以下(非轻质砌块墙)时,按单排里脚手架计算;高度超过3.6m小于6m时,按双排里脚手架项目。
(二)里脚手架按墙面垂直投影面积计算,套用里脚手架项目。
不能在内墙上留脚手架洞的各种轻质砌块墙等套用双排里脚手架项目。
四、装饰脚手架(一)高度超过3.6m的内墙面装饰不能利用原砌筑脚手架时,可按里脚手架计算规则计算装饰脚手架。
装饰脚手架按双排里脚手架乘以0.3系数计算。
(二)室内天棚装饰面距设计室内地坪在3.6m以上时,可计算满堂脚手架。
1.综合钢脚手架: 外墙综合脚手架工程量, 按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算;不扣除门、窗、洞口及穿过建筑物的通道的空洞面积。
屋面上的楼梯间、水池、电梯机房等的脚手架工程量应并入主体工程量内计算。
@@外墙综合脚夫手架的步距计至女儿墙顶面。
@@(1).有女儿墙者, 高度和步距计至女儿墙顶面。
@@(2).有山墙者, 以山尖二分之一高度计算, 山墙高度的步距按檐口高度。
@@(3).地下室外墙综合脚手架, 高度和步距从设计外地坪至底板垫层底。
@@(4).上层外墙或裙楼上有缩入的塔楼者, 工程量分别计算。
裙楼的高度和步距应按设计外地坪至裙楼顶面的高度计算;缩入的塔楼高度从缩入面计至塔楼的顶面, 但套用定额步距的高度应从设计外地坪计至塔楼顶面。
@@2.多层建筑工程中, 上层飘出的, 外墙综合脚手架.按最长一层的外墙长度计算;下层缩入部分, 按围护面垂直投影面积, 套相应高度的单排脚手架。
@@3.外墙为幕墙时, 幕墙部分按幕墙外围面积计算综合脚手架@@4.加层建筑工程部分, 按综合脚手架计算, 其高度按加层建筑物的高度.2.5m, 脚手架的定额步距按外地坪至加层建筑物外墙顶的高度。
@@5.现浇钢筋混凝土屋架以及不与板相接的梁, 按屋架跨度或梁长乘以高度以面积计算综合脚手架, 高度从地面或楼面算起, 屋架计至架顶平均高度, 单梁高度计至梁面在外墙轴线的现浇屋架, 单梁及与楼板一起现浇的梁均不得计算脚手架。
@@6.建筑花架廊外脚手架: 按水平投影外边线总长度乘以设计外地坪至花架顶高度以面积计算。
廊顶高度.3.6.以内套用单排脚手架, .3.6.以上套用综合脚手架。
2.里脚手架: 房屋建筑里脚手架, 楼层高度在3.6m以内按各层建筑面积计算, 层高超过3.6m每增1.2m按调增子目计算, 不足0.6m不计算。
在有满堂脚手架搭设的部分, 里脚手架按该部分建筑面积的50%计算, 没有建筑面积部分的脚手架搭设按相应子目规定分别计算。

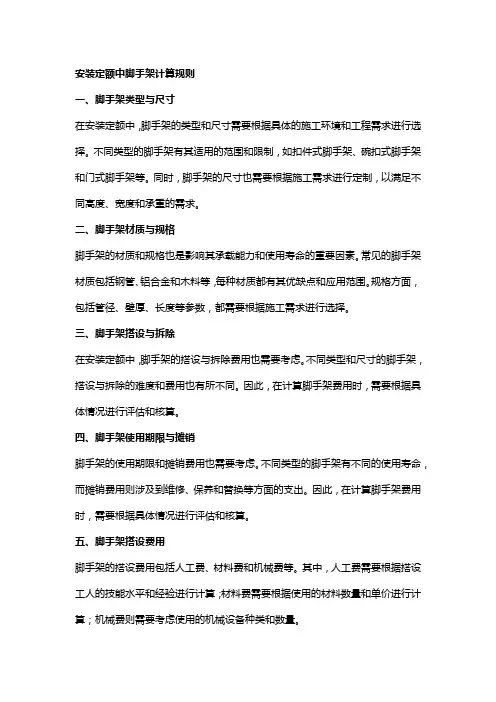

安装定额中脚手架计算规则一、脚手架类型与尺寸在安装定额中,脚手架的类型和尺寸需要根据具体的施工环境和工程需求进行选择。
不同类型的脚手架有其适用的范围和限制,如扣件式脚手架、碗扣式脚手架和门式脚手架等。
同时,脚手架的尺寸也需要根据施工需求进行定制,以满足不同高度、宽度和承重的需求。
二、脚手架材质与规格脚手架的材质和规格也是影响其承载能力和使用寿命的重要因素。
常见的脚手架材质包括钢管、铝合金和木料等,每种材质都有其优缺点和应用范围。
规格方面,包括管径、壁厚、长度等参数,都需要根据施工需求进行选择。
三、脚手架搭设与拆除在安装定额中,脚手架的搭设与拆除费用也需要考虑。
不同类型和尺寸的脚手架,搭设与拆除的难度和费用也有所不同。
因此,在计算脚手架费用时,需要根据具体情况进行评估和核算。
四、脚手架使用期限与摊销脚手架的使用期限和摊销费用也需要考虑。
不同类型的脚手架有不同的使用寿命,而摊销费用则涉及到维修、保养和替换等方面的支出。
因此,在计算脚手架费用时,需要根据具体情况进行评估和核算。
五、脚手架搭设费用脚手架的搭设费用包括人工费、材料费和机械费等。
其中,人工费需要根据搭设工人的技能水平和经验进行计算;材料费需要根据使用的材料数量和单价进行计算;机械费则需要考虑使用的机械设备种类和数量。
六、脚手架使用费用在使用过程中,脚手架可能会产生一些费用,如租金、维护费和运输费等。
这些费用也需要根据具体情况进行评估和核算。
七、脚手架维修与保养为了保持脚手架的使用寿命和安全性,需要进行定期的维修与保养。
这些费用也需要考虑在安装定额中,包括人工费、材料费和机械费等。
八、脚手架安全管理与监督最后,在安装定额中还需要考虑脚手架的安全管理与监督费用。
这包括制定安全规章制度、配备安全设施、进行安全培训等方面。
这些费用也需要根据具体情况进行评估和核算。
脚手架工程量计算规则及说明一、工程量计算规则脚手架分综合脚手架、单项脚手架两种形式.凡能计算建筑面积的、且由一个施工单位总承包的工业与民用建筑单位工程,均应执行综合脚手架定额;凡不能计算建筑面积而必须搭设脚手架的、或能计算建筑面积但建筑工程和装饰装修工程分别由若干个施工单位承包的单位工程和其他工程项目,可执行单项脚手架定额.(一)综合脚手架1.综合脚手架工程量,按建筑物的总建筑面积以m2计算.2.综合脚手架定额项目中的单层建筑物是指一层和一层带地下室的单位工程,多层建筑物是指二层以上(不计地下室层)的单位工程.3.影剧院、礼堂带有吊顶者,其吊顶高度在4.5m以上时,所需满堂脚手架,可按影剧院、礼堂增加满堂脚手架定额计算.4.综合脚手架定额项目内不包括建筑物垂直封闭、垂直防护架及水平防护架、防护栏杆,实际需要时应另行计算.5.按综合脚手架定额计算时,除以上规定可增加计算的单项脚手架外,不得再计算其他脚手架. (二)单项脚手架1.外脚手架及建筑物垂直封闭工程量按外墙外边线长度,乘以室外地坪至外墙顶高度以m2计算,突出墙外面宽度在24cm以内的墙垛,附墙烟囱等不展开计算脚手架工程量,超过24cm 以外时按图示尺寸展开计算,并入外脚手架工程量之内.不扣除门窗洞口,空圈等所占的面积.2.里脚手架工程量按墙面垂直投影面积计算.3.独立柱按单排外脚手架定额项目计算,其工程量按图示柱结构外围周长另加3.60m乘高度以m2计算.4.室内天棚装饰面距设计室内地坪在3.60m以上时,应计算满堂脚手架,计算满堂脚手架后,墙面装饰工程则不再计算脚手架.满堂脚手架工程量按室内净面积以m2计算,其高度在3.60~5.20m之间时,计算基本层,超过5.20m时,每增加1.20m按增加一层计算.计算式如下:满堂脚手架增加层数=(室内净高度-5.20(m))/1.20(m)5.架空运输脚手架工程量按搭设长度以延长m计算.6.悬空脚手架工程量按搭设水平投影面积以m2计算.7.斜道工程量按不同高度以座计算.8.烟囱及水塔脚手架工程量按筒径和高度以座计算.9.电梯井脚手架工程量按单孔以座计算.10.水平防护架工程量按铺板的水平投影面积以m2计算.12.垂直防护架工程量按室外地坪至最上一层横杆之间的搭设高度乘搭设长度以m2计算.13.立挂式安全网工程量按架网部分的长度乘高度以m2计算.14.挑出式安全网工程量按挑出安全网的水平投影面积以m2计算.15.屋面防护栏杆按图示屋面檐口以延长米计算,楼层临边防护栏杆按图示临边长度以延长米计算.16.楼梯防护栏杆按图示以水平投影长度计算.17.洞口垂直防护栏杆按图示洞口长度以延长米计算,洞口水平防护网按图示洞口长W宽度以m2计算.18.挑脚手架工程量按搭设长度以延长米计算.二、其他说明1.水塔脚手架按相应的烟囱脚手架计算,其中人工乘系数1.11,其他不变.2.架空运输道,以架宽2m为准,如架宽超过2m时,应将人工、材料、机械用量乘系数1.2,超过3m时应将人工、材料、机械用量乘系数1.50.3.建筑物垂直封闭定额项目的封闭材料采用竹笆板,如采用纺织布时,应将竹笆板换算为纺织布,人工乘系数0.80.4.同一建筑物高度不同时,应按不同高度分别计算.5.外脚手架单排、双排按以下规则取定:①砌筑高度在15m以下的按单排脚手架计算;②砌筑高度在15m以上的或砌筑高度虽不足15m,但外墙门窗及装饰面积超过外墙表面积60%以上时,按双排脚手架计算.6.外脚手架定额中均综合了上料平台,护卫栏杆等.7.水平防护架和垂直防护架指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工与其他物体隔离等的防护.8.烟囱脚手架综合了垂直运输架、斜道、缆风绳、地锚等.9.滑升模板施工的钢筋混凝土烟囱筒身,水塔塔身及筒仓,不得再计算脚手架.10.砌筑贮仓,按双排外脚手架计算.11.贮水(油)池池壁高度超过1.20m时,应按里脚手架的砌筑架计算.水池内池顶及池壁抹面应按满堂脚手架计算,其池壁抹面不得再计算脚手架.12.室外地沟墙高度超过1.20m时,按里脚手架计算.13.计算了综合脚手架,又计算建筑物密目网垂直防护架、建筑物密目网垂直封闭时,尼龙安全网不扣除.。

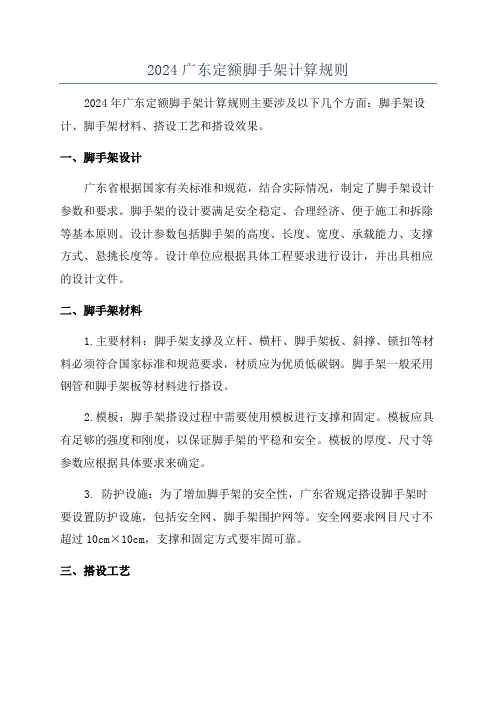

2024广东定额脚手架计算规则2024年广东定额脚手架计算规则主要涉及以下几个方面:脚手架设计、脚手架材料、搭设工艺和搭设效果。
一、脚手架设计广东省根据国家有关标准和规范,结合实际情况,制定了脚手架设计参数和要求。
脚手架的设计要满足安全稳定、合理经济、便于施工和拆除等基本原则。
设计参数包括脚手架的高度、长度、宽度、承载能力、支撑方式、悬挑长度等。
设计单位应根据具体工程要求进行设计,并出具相应的设计文件。
二、脚手架材料1.主要材料:脚手架支撑及立杆、横杆、脚手架板、斜撑、锁扣等材料必须符合国家标准和规范要求,材质应为优质低碳钢。
脚手架一般采用钢管和脚手架板等材料进行搭设。
2.模板:脚手架搭设过程中需要使用模板进行支撑和固定。
模板应具有足够的强度和刚度,以保证脚手架的平稳和安全。
模板的厚度、尺寸等参数应根据具体要求来确定。
3. 防护设施:为了增加脚手架的安全性,广东省规定搭设脚手架时要设置防护设施,包括安全网、脚手架围护网等。
安全网要求网目尺寸不超过10cm×10cm,支撑和固定方式要牢固可靠。
三、搭设工艺广东省规定了脚手架搭设的工艺和要求。
根据实际情况,脚手架可以采用立杆式、悬挑式、架装式等不同的搭设工艺。
搭设过程中要注意搭设顺序、支撑方式、连接方式等,确保整个脚手架的稳定和安全。
四、搭设效果广东省规定了脚手架搭设的检查和验收标准。
搭设完成后,要进行检查和验收,确保脚手架的稳定性和安全性。
检查包括脚手架的支撑和固定、材料的质量、搭设工艺的符合等方面。
验收合格后,才能进行相关施工作业。
以上是2024年广东定额脚手架计算规则的主要内容。
脚手架的搭设是建筑施工过程中重要的一环,严格按照规定进行搭设,可以保证施工的安全和质量。

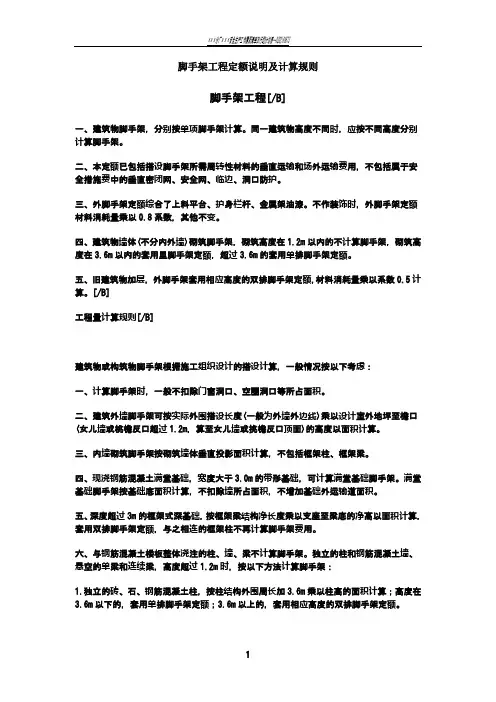

脚手架工程定额说明及计算规则
脚手架工程[/B]
一、建筑物脚手架,分别按单项脚手架计算。
同一建筑物高度不同时,应按不同高度分别计算脚手架。
二、本定额已包括搭设脚手架所需周转性材料的垂直运输和场外运输费用,不包括属于安全措施费中的垂直密闭网、安全网、临边、洞口防护。
三、外脚手架定额综合了上料平台、护身栏杆、金属架油漆。
不作装饰时,外脚手架定额材
料消耗量乘以系数,其他不变。
四、建筑物墙体(不分内外墙)砌筑脚手架,砌筑高度在以内的不计算脚手架,砌筑高度在以内的套用里脚手架定额,超过的套用单排脚手架定额。
五、旧建筑物加层,外脚手架套用相应高度的双排脚手架定额,材料消耗量乘以系数计算。
[/B]
工程量计算规则[/B]
建筑物或构筑物脚手架根据施工组织设计的搭设计算,一般情况按以下考虑:
一、计算脚手架时,一般不扣除门窗洞口、空圈洞口等所占面积。
二、建筑外墙脚手架可按实际外围搭设长度(一般为外墙外边线)乘以设计室外地坪至檐口(女儿墙或桃檐反口超过,算至女儿墙或挑檐反口顶面)的高度以面积计算。
三、内墙砌筑脚手架按砌筑墙体垂直投影面积计算,不包括框架柱、框架梁。
四、现浇钢筋混凝土满堂基础,宽度大于的带形基础,可计算满堂基础脚手架。
满堂基础脚
手架按基础底面积计算,不扣除墙所占面积,不增加基础外运输道面积。
五、深度超过3m的框架式深基础,按框架梁结构净长度乘以支座至梁底的净高以面积计算,
套用双排脚手架定额,与之相连的框架柱不再计算脚手架费用。
六、与钢筋混凝土楼板整体浇注的柱、墙、梁不计算脚手架。
独立的柱和钢筋混凝土墙、悬
空的单梁和连续梁,高度超过时,按以下方法计算脚手架:
1.独立的砖、石、钢筋混凝土柱,按柱结构外围周长加 3.6m 乘以柱高的面积计算;高度在3.6m以下的,套用单排脚手架定额; 3.6m以上的,套用相应高度的双排脚手架定额。
2.独立的现浇钢筋混凝土墙,按墙结构长度乘以高度以面积计算,套用相应高度的双排脚手架定额。
3.独立的现浇钢筋混凝土单梁或连续梁,按梁结构长度乘以地坪面(或楼板面)至梁顶面的高度以面积计算,套用相应高度的双排脚手架项目,与之相关联的框架柱不再计算脚手架。
七、构筑物脚手架:
1.砖砌构筑物超过或低于设计地坪高度在 1.2m以上时,按构筑物搭设长度乘以设计地坪至
砌筑顶(底)面的高度以面积计算工程量,高度在 3.6m以内的,套用里脚手架定额;高度在3.6m以上的,套用单排脚手架定额。
2.石砌构筑物超过或低于设计外地坪高度在 1.2m以上时,按构筑物搭设长度乘以设计地坪
至砌筑顶(底)面的高度以面积计算工程量,高度在 3.6m以内的,套用单排脚手架定额;高
度超过 3.6m以上的,套用双排脚手架定额。
3.石砌护坡垂直高度超过 1.2m的,以斜面积计算工程量,套单排脚手架定额。
4.烟囱带水塔者,水塔脚手架高度按烟囱高度计算,执行水塔脚手架定额。
每座水塔只计算一次脚手架费用。
5.贮水(油)池、大型设备基础,凡超过或低于室外地坪 1.2m以上的均可计算双排脚手架。
贮水(油)池脚手架按内壁周长度乘以池底至池壁顶面边线之间高度以面积计算;大型设备基础脚手架按其外形周长乘以设备基础高度以面积计算。
6.非滑升模板施工的钢筋混凝土、砌筑贮仓、筒仓及圆库的脚手架,不分单筒或多筒组合,
均按单筒外边线周长乘以设计室外地坪至贮仓上口之间高度,以面积计算,套用双排脚手架定额;多筒组合连接部分的面积不扣,脚手架所需加固的横杆、立杆也不增加。
7. 烟囱脚手架区分不同高度和直径以座计算,高度按设计室外地坪面至烟囱顶部的筒身高
度;地面以下部分脚手架已包括在定额内,不另行计算。
滑升模板施工的钢筋混凝土烟囱、
筒仓及圆库不另计算脚手架;若内衬砌砖或装饰时,按内衬截面平均净面积套用装饰工程预
算定额的满堂脚手架定额。
8.水塔脚手架以座计算,高度是指设计室外地坪面至塔顶的全高。
八、室外架空管道脚手架按管道的长度以延长米计算,高度从自然地坪算到管道下皮(多层排列管道的,按最上一层管道下皮)。
九、钢管斜道区别不同高度、不同材质以座计算。
