26各施工过程流水节拍计算表
- 格式:doc
- 大小:344.50 KB
- 文档页数:6
2023年初级经济师之初级建筑与房地产经济精选试题及答案二单选题(共100题)1、某房地产开发公司开发建设的甲住宅小区已临近竣工,该房地产开发公司发布了招标公告拟通过公开招标的方式选聘物业服务企业来管理该小区。
A.10日B.15日C.20日D.30日【答案】 D2、某分部工程可划分为甲、乙、丙三个施工过程,其流水节拍分别为6周、12周和9周,若组织成倍节拍流水施工,其流水步距和专业工作队总数应为()。
A.3周和3个B.6周和3个C.3周和9个D.6周和9个【答案】 C3、关于物业管理临时管理规约与管理规约差异的说法,错误的是( )。
A.效力大小不同B.制定主体不同C.生效方式不同D.适用阶段不同【答案】 A4、物业是指已建成并经竣工验收投入使用的( )。
A.各类房屋及配套的设施设备B.各类房屋及配套的设施设备和相关场地C.单体建筑和建筑群D.各类房屋和相关场地【答案】 B5、已知某竣工建筑工程项目人工费成本资料如下:A.100000B.159000C.180000D.200000【答案】 D6、.物业管理活动属于市场经济行为,物业服务企业追求的是( )。
A.保证一定社会效益条件下的经济效益最大化B.保证一定经济效益条件下的社会效益最大化C.环境效益最大化D.社会效益最大化【答案】 A7、下列不属于无形资产的显著特征的是()。
A.不具有实物形态B.属于非货币性长期资产C.是为企业使用而出售的资产D.经济效益的确定性【答案】 D8、某市市区内的某高层住宅楼,地上33层,地下1层,局部地下2层,由惠民房地产开发经营公司投资建设,创新建筑工程有限公司总承包施工,精益工程监理公司监理。
该工程地下室为深基坑工程,属于达到一定规模的危险性较大的分部分项工程。
施工用塔式起重机和施工升降机由施工总承包单位向建工机械施工公司租赁,施工总承包单位的劳务分包作业人员的安全防护用具由施工总承包单位提供。
A.安全性能检测合格证明B.采购验收合格证明C.监督检验证明D.登记证明【答案】 A9、下列各项中,不属于住宅设计总的要求所要贯彻的原则的有( )。
流水节拍表
【解】根据已知条件和有关知识可以组织分别流水施工。
(1)计算流水步距
根据潘特考夫斯基法计算流水步距,对每个施工过程在各个施工段上的流水节拍累加求和,得到累加数列分别如下:

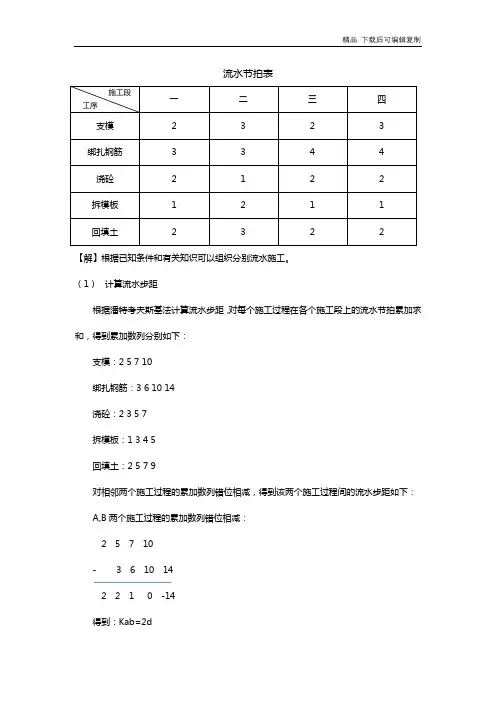

支模:2 5 7 10
绑扎钢筋:3 6 10 14
浇砼:2 3 5 7
拆模板:1 3 4 5
回填土:2 5 7 9
对相邻两个施工过程的累加数列错位相减,得到该两个施工过程间的流水步距如下:A,B两个施工过程的累加数列错位相减:
2 5 7 10
- 3 6 10 14
2 2 1 0 -14
得到:Kab=2d
B,C两个施工过程的累加数列错位相减:
3 6 10 14
- 2 3 5 7
3 4 7 9 -7
得到:Kbc=9d
C,D两个施工过程的累加数列错位相减:
2 3 5 7
- 1 3 4 5
2 2 2
3 -5
得到:Kcd=3d
D,E两个施工过程的累加数列错位相减:
1 3 4 5
- 2 5 7 9
1 1 1 -
2 -9
得到:Kde=1d
(2)计算工期
T=(2+9+3+1)+(2+3+2+2)+2-1=25d (3)绘制流水施工进度计划横道图,如图所示:
土木工程(2)班
姓名:孟璐
学号:120130301181。
案例题汇编1.某工程由A、B、C、D、E五个分项工程组成,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。
A、B施工过程和B、C施工过程允许平行搭接1天,c、D施工过程和D、E施工过程之间各有2天技术间歇时问。
施工单位欲对该工程进行流水施工组织。
问题:(1)一般按照流水的节奏特征不同分类,流水作业的根本组织方式可分为哪几种?(2)本工程宜采用何组织方式?试述其特点。
(3)根据背景条件,试组织等节奏流水施工。
题解:(1)答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采用等节奏流水方式。
它的特点是在流水组中,每个施工过程本身在施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为K=3d,流水工期为TP=(5+4-1)×3-2+4=26d,其流水施1所示。
等节奏流水施工图表12.某宾馆建筑为大厅局部16层,两翼13层,建筑面积11620m2,主体结构中间大厅局部为框剪结构,两翼均为剪力墙结构,外墙板采用大模板住宅通用构件,内墙为C20钢筋混凝土。
工程竣工后,检测发现以下部位混凝土强度达不到要求:(1)七层有6条轴线的墙体混凝土,28天试块强度为12.04N/mm2,至80天后取墙体混凝土芯一组,其抗压强度分别为9.03N/mm2,12.15N/mm2,13.02N/mm2;(2)十层有6条轴线墙柱上的混凝土试块28天强度为13.25N/mm2,至60天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/mm2,11.66N/mm2,12.26N/mm2,除这条轴线上的混凝土强度缺乏外,该层其他构件也有类似问题。
问题:(1)造成该工程中混凝土强度缺乏的原因可能有哪些?(2)为了防止该工程中出现的混凝土强度缺乏,在施工过程中浇注混凝土时应符合哪些要求?(3)在检查结构构件混凝土强度时,试件的取样与留置应符合哪些规定?题解:(1)答:原因可能有:①混凝土原材料质量不符合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不准确;④(2)答:①浇筑混凝土时为防止发生离析现象,混凝土自高处倾落的自由高度不应超过2m,自由下落高度较大时应使用溜槽或串筒;②浇筑时应分层浇筑、振捣,在下层混凝土初凝之前,将上层混凝土浇筑并振捣完毕;③竖向结构(墙、柱等)浇筑混凝土前,底部应先填50~100mm厚与混凝土内砂浆成分相同的水泥砂浆;④在一般情况下,梁和板的混凝土应同时浇筑;⑤如混凝土不能连续浇筑完毕,中间间歇时间超过了混凝土的初凝时间,应留置施工缝。
土木工程施工组织设计第0 页共6 页各施工过程流水节拍计算表序号施工过程项目名称总劳动量层数每层施工段数每段劳动量班制每班工作人数每段施工天数(计算值)每段施工天数(实际取值)1 平整场地377.6㎡×0.0004台班=0.151 1 1台班 1 1台 1 12 挖土方942.7m³×0.0019台班=1.81 1 2台班 1 2台 1 13 挖基础土方568.2m³×0.0019台班=1.11 1 2台班 1 2台 1 14 土(石)方回填275.9m³×0.002台班=0.61 1 1台班 1 1台 1 15 预制钢筋混凝土桩1962m×0.0052台班=10.21 1 11台班 1 2台 5.5 66 空心砖墙、砌块墙(外墙)267.22m³×0.8113工日=216.87 1 31工日 1 31人 1 17 空心砖墙、砌块墙(内墙)187.76m³×0.8113工日=152.46 1 22工日 1 22人 1 18 桩承台基混凝土础浇筑136.65m³×0.003台班=0.51 1 1台班 1 1台 1 19 垫层混凝土础浇筑24.08m³×0.003台班=0.071 1 1台班 1 1台 1 111 基础梁混凝土础浇筑(54.39+103.2)m³×0.003台班=0.471 1 1台班 1 1台 1 112 矩形柱混凝土础浇筑(84.87+118.43)m³×0.003台班=0.78 1 1台班 1 1台 1 113 异形柱混凝土础浇筑2.78m³×0.003台班=0.0081 1 1台班 1 1台 1 114 过梁混凝土础浇筑22.93m³×2.2977工日=52.77 1 8台班 1 8台 1 115 直形墙混凝土础浇筑17.74m³×0.003台班=0.061 1 1台班 1 1台 1 116 有梁板混凝土础浇筑(303.33+446.05+40.1+100.24)m³×0.003台班=2.77 1 1台班 1 1台 1 117 阳台板混凝土础浇筑(2.05+12.3)m³×0.003台班=0.057 1 1台班 1 1台 1 119 砖散水、地坪11.58㎡×0.3695工日=4.31 1 5工日 1 5人 1 120 水泥砂浆楼地面3143.61㎡×0.1092工日=343.37 1 50工日 1 25人 2 221 墙面抹灰(外墙)2853.34㎡×0.1680工日=479.47 1 69工日 1 18人 3.9 422 墙面抹灰(内墙)6013.92㎡×0.1512工日=909.37 1 130工日 1 33人 3.9 423墙面抹灰(地下室)559.33㎡×0.168工日=941 1 94工日 1 32人 2.9 324 柱面抹灰1458.18㎡×0.2184工日=318.58 1 40工日 1 20人 2 225天棚抹灰(水泥砂浆)4866.02㎡×0.1513工日=736.38 1 93工日 1 24人 3.9 426天棚抹灰(石灰砂浆)4866.02㎡×0.1069工日=520.28 1 61工日 1 21人 2.9 327 塑钢门安装650.1㎡×0.3915×0.95工日=241.87 1 35工日 1 18人 1.9 228 塑钢门安装玻璃650.1㎡×0.3915×0.05工日=12.87 1 2工日 1 2人 1 12930 塑钢窗安装487.58㎡×0.3915×0.78工日=148.97 1 22工日 1 11人 2 231 塑钢窗安装玻璃487.58㎡×0.3915×0.22工日=427 1 6工日 1 6人 1 132 垫层模板72.39㎡×0.0844工日=6.21 1 7工日 1 7人 1 133 独立桩承台模板安装293.66㎡×0.2090×0.444工日=27.31 1 28工日 1 14人 1 234 独立桩承台模板拆除293.66㎡×0.2090×0.222工日=13.71 1 14工日 1 14人 1 235 无底模基础梁模板安装1404.26㎡×0.1880×0.465工日=122.82 1 62工日 1 31人31 236 无底模基础梁模板拆除1404.26㎡×0.1880×0.163工日=43.12 1 22工日 1 22人 1 137 矩形柱模板安装1458.18㎡×0.256×0.53工日=197.98 1 25工日 1 25人 1 138 矩形柱模板拆除1458.18㎡×0.256×0.157工日=58.78 1 8工日 1 8人 1 139 异形柱模板安装35.84㎡×0.3523×0.53工日=6.71 1 7工日 1 7人 1 140 异形柱模板拆除35.84㎡×0.3523×0.157工日=21 1 2工日 1 2人 1 141 有梁板模板安装4866.02㎡×0.2473×0.473工日=569.28 1 72工日 1 36 1 242 有梁板模板拆除4866.02㎡×0.2473×0.182工日=219.18 1 28工日 1 28人 1 143 直形墙模板安装186.01㎡×0.1762×0.535工日=17.61 1 18工日 1 18人 1 144 直形墙模板拆除186.01㎡×0.1762×0.163工日=5.41 1 6工日 1 6人 1 145 板式楼梯模板安装70.17㎡×0.7736×0.473工日=25.77 1 4工日 1 4人 1 146 板式楼梯模板拆除70.17㎡×0.7736×0.182工日=9.97 1 2工日 1 2人 1 147 基础钢筋安装27t×6.764×0.6工日=109.61 1 110工日 1 28人 3.9 448 柱钢筋安装48.7t×6.764×0.596工日=196.48 1 25工日 1 13人 1.9 249 有梁板钢筋安装(48.8t×6.764+29t×14.2244+1.5×14.2244)×0.632工日=482.97 1 69工日 1 23人 3 3。

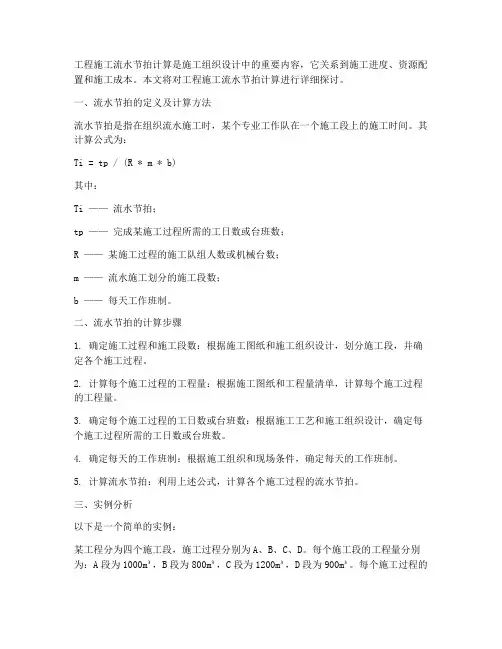

工程施工流水节拍计算是施工组织设计中的重要内容,它关系到施工进度、资源配置和施工成本。
本文将对工程施工流水节拍计算进行详细探讨。
一、流水节拍的定义及计算方法流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。
其计算公式为:Ti = tp / (R * m * b)其中:Ti ——流水节拍;tp ——完成某施工过程所需的工日数或台班数;R ——某施工过程的施工队组人数或机械台数;m ——流水施工划分的施工段数;b ——每天工作班制。
二、流水节拍的计算步骤1. 确定施工过程和施工段数:根据施工图纸和施工组织设计,划分施工段,并确定各个施工过程。
2. 计算每个施工过程的工程量:根据施工图纸和工程量清单,计算每个施工过程的工程量。
3. 确定每个施工过程的工日数或台班数:根据施工工艺和施工组织设计,确定每个施工过程所需的工日数或台班数。
4. 确定每天的工作班制:根据施工组织和现场条件,确定每天的工作班制。
5. 计算流水节拍:利用上述公式,计算各个施工过程的流水节拍。
三、实例分析以下是一个简单的实例:某工程分为四个施工段,施工过程分别为A、B、C、D。
每个施工段的工程量分别为:A段为1000m³,B段为800m³,C段为1200m³,D段为900m³。
每个施工过程的工日数或台班数分别为:A过程为5天/台班,B过程为4天/台班,C过程为6天/台班,D过程为3天/台班。
每天的工作班制为两班制(早班和晚班)。
根据上述计算步骤,我们可以得到各个施工过程的流水节拍:Ti = tp / (R * m * b)Ti(A) = 5 / (2 * 4 * 1) = 1.25天/段Ti(B) = 4 / (2 * 4 * 1) = 0.5天/段Ti(C) = 6 / (2 * 4 * 1) = 0.75天/段Ti(D) = 3 / (2 * 4 * 1) = 0.375天/段四、注意事项1. 在计算流水节拍时,应充分考虑施工过程中的各种因素,如施工工艺、施工组织、资源配置等。
施工组织设计课程设计任务书、指导书题目:院(系):专业班级:指导教师:课程设计分工表一、施工组织设计任务书根据所给的施工条件,进行单位工程施工组织设计,要求学员能掌握框架结构的施工顺序和施工方法。
能运用学过的知识对劳动力、材料、机械进行合理安排,以取得合理工期并获得较高的经济效益。
(一)设计内容1.拟定施工方案。
2.根据给定的工程量计算劳动量,编制施工进度计划(PROJECT绘制横道图)。
3.设计单位工程施工平面图。
(二)设计上交的成果1.施工方案。
2.一张单位工程横道图。
附工人进出场计划3.一张施工平面图(A3)。
附录:工程概况及施工条件⒈建设单位:锦城学院⒉施工单位:成都建工⒊工程项目概况:本项目为办公楼工程,主体为现浇混凝土框架结构。
建筑总面积为4800㎡左右,平面形状为一字形,长39米,宽24.5米;建筑层数主体5层;建筑层高为:标准层39m;墙体采用加气混凝土砌块,入口门采用铝合金门,其他均采用实木门;屋面为上人平屋面,SBS卷材防水,挤塑板隔热,细石混凝土保护层。
地质条件:本工程所处位置地势平坦,地下水位较高,从自然地面起0~2.1m 为杂填土、2.1~7.8m为淤泥质土、7.8~13.3m为粘土、13.3~14.9m为细砂、14.9~18.7m为粉质粘土、18.7~19.8m为细砂、19.8~27.6m为中砂、27.6m以下为粉质粘土。
承台底面标高为-2.5m,承台顶面标高为-1.0m,自然地面标高为-0.5m(相当于罗零高程7.8m),拟建路面标高为-0.1m,底层地面标高为±0.00m。
地下水位标高为-1.5m。
混凝土强度等级:基础、主体均为C25,屋面为C25P6,垫层为C15。
基础采用Φ80cm 钢筋混凝土钻孔灌注桩,桩长16~17m。
工程进行方式:由具有建筑工程总承包资质的一级施工企业中标施工。
⒋开工、竣工日期:2022年10月1日开工,总工期不大于12个月。
⒌现场开工条件:业主保证施工单位进场时,大楼部分的四通一平具备施工条件6、劳动力要求:公司满足本工程所须劳动力数量要求。
2023年二级建造师《建筑工程》计算公式及数字考点【计算题型一】高程计算H A+a=H B+b或H B=H A+a-ba:后视读数,即已知高程点A所立标杆的读数。
b:前视读数,即未知高程点B所立标杆的读数。
【2014年案例节选】年案例节选】某新建办公楼,地下1层,筏板基础,地上12层,框架—剪力墙结构。
筏板基础混凝土强度等级C30,抗渗等级P6,总方量1980m3。
在合同履行过程中,发生了下列事件:事件1:由于建设单位提供的高程基准点A点(高程H A为75.141m)离基坑较远,项目技术负责人要求将高程控制点引测至邻近基坑的B点。
技术人员在两点间架设水准仪,A点立尺读数a为1.441m,B点立尺读数b为3.521m。
【问题】列式计算B点高程HB。
参考解析:H B=H A+a-b=75.141+1.441-3.521=73.061m。
【计算题型二】模板起拱高度计算对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000-3/1000。
【2014年真题】年真题】对于跨度6m的钢筋混凝土简支梁,当设计无要求时,其梁底木模板跨中可采用的起拱高度可以为( )。
A.5mmB.10mmC.15mmD.20mmE.25mm参考答案:BC参考解析:6000mm×1/1000=6mm,6000mm×3/1000=18mm,故起拱高度为 6mm-18mm。
正确选项为BC。
【计算题型三】:模板拆除强度计算1、现浇混凝土结构模板及支架拆除时的混凝土强度,应符合设计要求。
当无设计要求时,应符合下列要求:(1)底模及支架拆除时的(同条件养护试块)混凝土强度应符合下表的规定。
底模及支架拆除时的混凝土强度要求构件类型构件跨度(m)达到设计混凝土强度值百分比板≤2≥50%>2,≤8≥75%>8≥100%≤8≥75%梁、拱、壳>8≥100%悬臂构件—≥100%(2)不承重的侧模板,包括梁、柱墙的侧模板,只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆除。

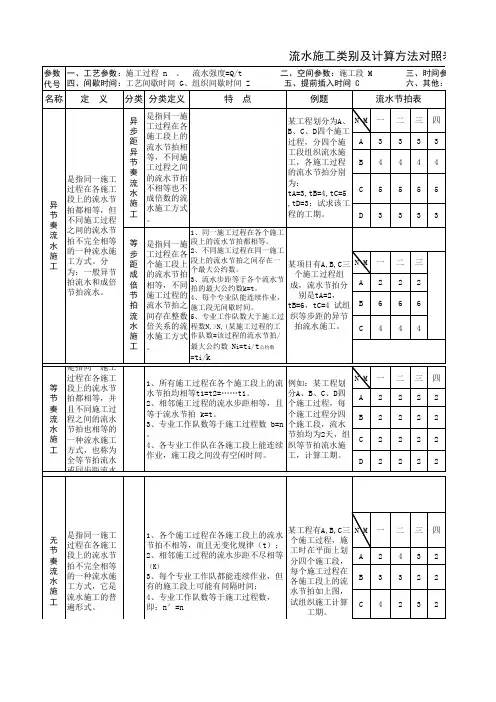

流水施工工期计算公式
1、等节拍(固定节拍)流水施工工期计算式
T=(n-1)K+mt=(m+n-1)t+ΣG+ΣZ
n:施工过程数(通俗讲几道工序)
K:流水步距,等节奏流水施工等于流水节拍t
t: 流水节拍,专业队在一个工作面上的施工时间
m:工作面(通俗讲就是划分了施工段)
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。
2、异节奏流水施工工期计算式(通用计算式)
T=ΣK+Σt n+ΣG+ΣZ
ΣK:各项工作(施工过程或各专业队)之间流水步距之和。
t n: 最后一个施工过程(或专业队)在各施工段流水节拍之和
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。
每项工作之间的K的计算方法为累加数列错位相减取大差。
A1、某工程分4段,按甲、乙、丙、丁4个施工过程进行施工,有关施工参数见(2)、试组织无节奏流水施工,并绘制流水施工横道图。
(3)、根据上述工序逻辑关系,绘制相应单代号网络图。
解:(1)、计算流水步距累加数列:甲 2 5 9 13乙 3 5 8 12丙 2 6 8 12丁 4 9 11 12错位相减:2 5 9 13 0- 0 3 5 8 122 2 4 5 -12则K甲乙=53 5 8 12 0- 0 2 6 8 123 3 24 —12则K乙丙=42 6 8 12 0- 0 4 9 11 122 2 —1 1 -12则K丙丁=2计算工期工期=K甲乙+K乙丙+K乙丙+T丁=5+4+2+12=232、某施工企业投标某工程并中标,签定施工合同。
施工合同中对施工企业竣工日期的提前奖励和延期罚款额度都非常大,故此,本工程的施工项目部重新拟定了一个施工计划如下表,并绘制对应的施工进度计划网络图,并经监理工程师确认.解3、已知某工程其施工进度计划网络如下图所示,箭线上方为工序符号,上方括号内为该工序每天所需钢筋数量(T/天),箭线下方数字为工序持续时间(天),数据见图。
试(1)、指出该施工网络计划图中错误的地方,并加以改正,作出正确的网络图.(2)、计算网络时间参数及各节点时间参数(ET LT ) (3)、绘制双代号早时标网络图 (4)、绘制钢筋的资源曲线(5)、若钢筋每天资源供应量只有16T ,据资源曲线,要不要调整网络计划?需要调整的话,如何调整?(不用计算,只需说出调整的基本思路即可)解:(1)错误的地方有:一、B 、C 工作编号都是(2,3); 二、编号④排在编号③之前; 三、④、③之间应用箭线。
正确的网络图表示如下: (2)计算网络时间参数(3)绘制双代号早时标网络图 (4)钢筋的资源曲线(5)答:需要调整。
利用非关键线路上的自由时差与总时差,将非关键工作向后移动.本例中,可利用非关键工作C 的5天的自由时差,将C 工作延后移至第11天开始,即可满足每天供应量16T 的条件.钢筋日用量时间B1、解:(1)四个施工过程的节拍分别为6d,2d ,4d ,4d ,最大公约数为2d ,那么组织成倍节拍流水,各施工过程所需的施工队伍数量为:甲:6d/2d=3 乙:2d/2d=1 丙:4d/2d=2 丁:4d/2d=2共计:8个2、某工程项目施工承包方编制的施工网络计划中(采取双代号网络图)箭线上方为工序符号,上方括号内为直接费率(千元/天),箭线下方括号内为工序最快持续时间(天),数字为工序持续时间(天),数据见图。

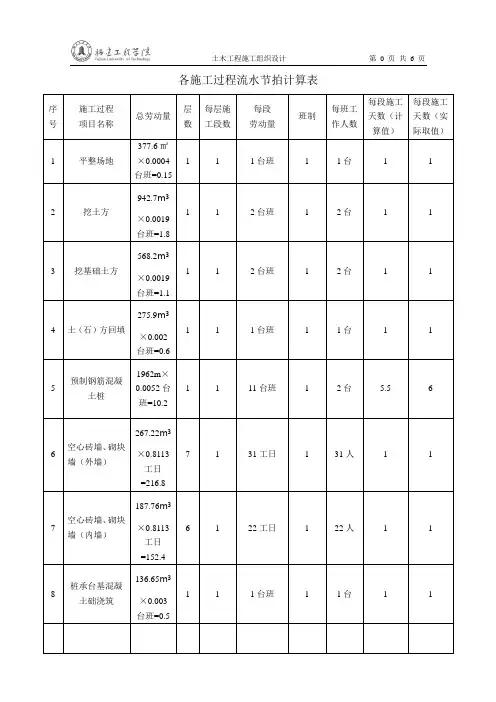

土木工程施工组织设计第0 页共6 页各施工过程流水节拍计算表序号施工过程项目名称总劳动量层数每层施工段数每段劳动量班制每班工作人数每段施工天数(计算值)每段施工天数(实际取值)1 平整场地377.6㎡×0.0004台班=0.151 1 1台班 1 1台 1 12 挖土方942.7m³×0.0019台班=1.81 1 2台班 1 2台 1 13 挖基础土方568.2m³×0.0019台班=1.11 1 2台班 1 2台 1 14 土(石)方回填275.9m³×0.002台班=0.61 1 1台班 1 1台 1 15 预制钢筋混凝土桩1962m×0.0052台班=10.21 1 11台班 1 2台 5.5 66 空心砖墙、砌块墙(外墙)267.22m³×0.8113工日=216.87 1 31工日 1 31人 1 17 空心砖墙、砌块墙(内墙)187.76m³×0.8113工日=152.46 1 22工日 1 22人 1 18 桩承台基混凝土础浇筑136.65m³×0.003台班=0.51 1 1台班 1 1台 1 19 垫层混凝土础浇筑24.08m³×0.003台班=0.071 1 1台班 1 1台 1 111 基础梁混凝土础浇筑(54.39+103.2)m³×0.003台班=0.471 1 1台班 1 1台 1 112 矩形柱混凝土础浇筑(84.87+118.43)m³×0.003台班=0.78 1 1台班 1 1台 1 113 异形柱混凝土础浇筑2.78m³×0.003台班=0.0081 1 1台班 1 1台 1 114 过梁混凝土础浇筑22.93m³×2.2977工日=52.77 1 8台班 1 8台 1 115 直形墙混凝土础浇筑17.74m³×0.003台班=0.061 1 1台班 1 1台 1 116 有梁板混凝土础浇筑(303.33+446.05+40.1+100.24)m³×0.003台班=2.77 1 1台班 1 1台 1 117 阳台板混凝土础浇筑(2.05+12.3)m³×0.003台班=0.057 1 1台班 1 1台 1 119 砖散水、地坪11.58㎡×0.3695工日=4.31 1 5工日 1 5人 1 120 水泥砂浆楼地面3143.61㎡×0.1092工日=343.37 1 50工日 1 25人 2 221 墙面抹灰(外墙)2853.34㎡×0.1680工日=479.47 1 69工日 1 18人 3.9 422 墙面抹灰(内墙)6013.92㎡×0.1512工日=909.37 1 130工日 1 33人 3.9 423墙面抹灰(地下室)559.33㎡×0.168工日=941 1 94工日 1 32人 2.9 324 柱面抹灰1458.18㎡×0.2184工日=318.58 1 40工日 1 20人 2 225天棚抹灰(水泥砂浆)4866.02㎡×0.1513工日=736.38 1 93工日 1 24人 3.9 426天棚抹灰(石灰砂浆)4866.02㎡×0.1069工日=520.28 1 61工日 1 21人 2.9 327 塑钢门安装650.1㎡×0.3915×0.95工日=241.87 1 35工日 1 18人 1.9 228 塑钢门安装玻璃650.1㎡×0.3915×0.05工日=12.87 1 2工日 1 2人 1 12930 塑钢窗安装487.58㎡×0.3915×0.78工日=148.97 1 22工日 1 11人 2 231 塑钢窗安装玻璃487.58㎡×0.3915×0.22工日=427 1 6工日 1 6人 1 132 垫层模板72.39㎡×0.0844工日=6.21 1 7工日 1 7人 1 133 独立桩承台模板安装293.66㎡×0.2090×0.444工日=27.31 1 28工日 1 14人 1 234 独立桩承台模板拆除293.66㎡×0.2090×0.222工日=13.71 1 14工日 1 14人 1 235 无底模基础梁模板安装1404.26㎡×0.1880×0.465工日=122.82 1 62工日 1 31人31 236 无底模基础梁模板拆除1404.26㎡×0.1880×0.163工日=43.12 1 22工日 1 22人 1 137 矩形柱模板安装1458.18㎡×0.256×0.53工日=197.98 1 25工日 1 25人 1 138 矩形柱模板拆除1458.18㎡×0.256×0.157工日=58.78 1 8工日 1 8人 1 139 异形柱模板安装35.84㎡×0.3523×0.53工日=6.71 1 7工日 1 7人 1 140 异形柱模板拆除35.84㎡×0.3523×0.157工日=21 1 2工日 1 2人 1 141 有梁板模板安装4866.02㎡×0.2473×0.473工日=569.28 1 72工日 1 36 1 242 有梁板模板拆除4866.02㎡×0.2473×0.182工日=219.18 1 28工日 1 28人 1 143 直形墙模板安装186.01㎡×0.1762×0.535工日=17.61 1 18工日 1 18人 1 144 直形墙模板拆除186.01㎡×0.1762×0.163工日=5.41 1 6工日 1 6人 1 145 板式楼梯模板安装70.17㎡×0.7736×0.473工日=25.77 1 4工日 1 4人 1 146 板式楼梯模板拆除70.17㎡×0.7736×0.182工日=9.97 1 2工日 1 2人 1 147 基础钢筋安装27t×6.764×0.6工日=109.61 1 110工日 1 28人 3.9 448 柱钢筋安装48.7t×6.764×0.596工日=196.48 1 25工日 1 13人 1.9 249 有梁板钢筋安装(48.8t×6.764+29t×14.2244+1.5×14.2244)×0.632工日=482.97 1 69工日 1 23人 3 3。
土木工程施工组织设计第0 页共6 页各施工过程流水节拍计算表
序号施工过程
项目名称
总劳动量
层
数
每层施
工段数
每段
劳动量
班制
每班工
作人数
每段施工
天数(计
算值)
每段施工
天数(实
际取值)
1 平整场地
377.6㎡
×0.0004
台班=0.15
1 1 1台班 1 1台 1 1
2 挖土方942.7m³
×0.0019
台班=1.8
1 1 2台班 1 2台 1 1
3 挖基础土方568.2m³
×0.0019
台班=1.1
1 1 2台班 1 2台 1 1
4 土(石)方回填275.9m³
×0.002
台班=0.6
1 1 1台班 1 1台 1 1
5 预制钢筋混凝
土桩
1962m×
0.0052台
班=10.2
1 1 11台班 1 2台 5.5 6
6 空心砖墙、砌块
墙(外墙)
267.22m³
×0.8113
工日
=216.8
7 1 31工日 1 31人 1 1
7 空心砖墙、砌块
墙(内墙)
187.76m³
×0.8113
工日
=152.4
6 1 22工日 1 22人 1 1
8 桩承台基混凝
土础浇筑
136.65m³
×0.003
台班=0.5
1 1 1台班 1 1台 1 1
9 垫层混凝土础
浇筑
24.08m³
×0.003
台班=0.07
1 1 1台班 1 1台 1 1
11 基础梁混凝土
础浇筑
(54.39+10
3.2)m³×
0.003台
班=0.47
1 1 1台班 1 1台 1 1
12 矩形柱混凝土
础浇筑
(84.87+11
8.43)m³
×0.003
台班=0.7
8 1 1台班 1 1台 1 1
13 异形柱混凝土
础浇筑
2.78m³×
0.003台
班=0.008
1 1 1台班 1 1台 1 1
14 过梁混凝土础
浇筑
22.93m³
×2.2977
工日=52.7
7 1 8台班 1 8台 1 1
15 直形墙混凝土
础浇筑
17.74m³
×0.003
台班=0.06
1 1 1台班 1 1台 1 1
16 有梁板混凝土
础浇筑
(303.33+4
46.05+40.
1+100.24)
m³×
0.003台
班=2.7
7 1 1台班 1 1台 1 1
17 阳台板混凝土
础浇筑
(2.05+12.
3)m³×
0.003台
班=0.05
7 1 1台班 1 1台 1 1
19 砖散水、地坪11.58㎡
×0.3695
工日=4.3
1 1 5工日 1 5人 1 1
20 水泥砂浆楼地
面
3143.61
㎡×
0.1092工
日=343.3
7 1 50工日 1 25人 2 2
21 墙面抹灰
(外墙)
2853.34
㎡×
0.1680工
日=479.4
7 1 69工日 1 18人 3.9 4
22 墙面抹灰
(内墙)
6013.92
㎡×
0.1512工
日=909.3
7 1 130工日 1 33人 3.9 4
23
墙面抹灰
(地下室)
559.33㎡
×0.168
工日=94
1 1 94工日 1 32人 2.9 3
24 柱面抹灰
1458.18
㎡×
0.2184工
日=318.5
8 1 40工日 1 20人 2 2
25
天棚抹灰
(水泥砂浆)
4866.02
㎡×
0.1513工
日=736.3
8 1 93工日 1 24人 3.9 4
26
天棚抹灰
(石灰砂浆)
4866.02
㎡×
0.1069工
日=520.2
8 1 61工日 1 21人 2.9 3
27 塑钢门安装650.1㎡
×0.3915
×0.95工
日=241.8
7 1 35工日 1 18人 1.9 2
28 塑钢门安装玻
璃
650.1㎡
×0.3915
×0.05工
日=12.8
7 1 2工日 1 2人 1 1
29
30 塑钢窗安装487.58㎡
×0.3915
×0.78工
日=148.9
7 1 22工日 1 11人 2 2
31 塑钢窗安装玻
璃
487.58㎡
×0.3915
×0.22工
日=42
7 1 6工日 1 6人 1 1
32 垫层模板72.39㎡
×0.0844
工日=6.2
1 1 7工日 1 7人 1 1
33 独立桩承台模
板安装
293.66㎡
×0.2090
×0.444
工日=27.3
1 1 28工日 1 14人 1 2
34 独立桩承台模
板拆除
293.66㎡
×0.2090
×0.222
工日=13.7
1 1 14工日 1 14人 1 2
35 无底模基础梁
模板安装
1404.26
㎡×
0.1880×
0.465工
日=122.8
2 1 62工日 1 31人31 2
36 无底模基础梁
模板拆除
1404.26
㎡×
0.1880×
0.163工
日=43.1
2 1 22工日 1 22人 1 1
37 矩形柱模板安
装
1458.18
㎡×0.256
×0.53工
日=197.9
8 1 25工日 1 25人 1 1
38 矩形柱模板拆
除
1458.18
㎡×0.256
×0.157
工日=58.7
8 1 8工日 1 8人 1 1
39 异形柱模板安
装
35.84㎡
×0.3523
×0.53工
日=6.7
1 1 7工日 1 7人 1 1
40 异形柱模板拆
除
35.84㎡
×0.3523
×0.157
工日=2
1 1 2工日 1 2人 1 1
41 有梁板模板安
装
4866.02
㎡×
0.2473×
0.473工
日=569.2
8 1 72工日 1 36 1 2
42 有梁板模板拆
除
4866.02
㎡×
0.2473×
0.182工
日=219.1
8 1 28工日 1 28人 1 1
43 直形墙模板安
装
186.01㎡
×0.1762
×0.535
工日=17.6
1 1 18工日 1 18人 1 1
44 直形墙模板拆
除
186.01㎡
×0.1762
×0.163
工日=5.4
1 1 6工日 1 6人 1 1
45 板式楼梯模板
安装
70.17㎡
×0.7736
×0.473
工日=25.7
7 1 4工日 1 4人 1 1
46 板式楼梯模板
拆除
70.17㎡
×0.7736
×0.182
工日=9.9
7 1 2工日 1 2人 1 1
47 基础钢筋安装
27t×
6.764×
0.6工日
=109.6
1 1 110工日 1 28人 3.9 4
48 柱钢筋安装
48.7t×
6.764×
0.596工
日=196.4
8 1 25工日 1 13人 1.9 2
49 有梁板钢筋安
装
(48.8t×
6.764+29t
×
14.2244+1
.5×
14.2244)
×0.632
工日
=482.9
7 1 69工日 1 23人 3 3。
