最新2-成倍节拍流水施工案例
- 格式:ppt
- 大小:2.02 MB
- 文档页数:18

流水施工典型例题一、流水施工总结组织方式计算公式定义施工班组 适用情况 固定节拍 T = (m+n-1)t + ∑Z i ,i+1 - ∑C i ,i+1同一过程各段相等 不同过程相等,步距相等N1=N结构简单各段工程量相等时 成倍节拍T = (m+ n 1-1)K b + ∑Z i ,i+1- ∑C i ,i+1 其中n 1 = ∑b i同一过程各段相等 不同过程互为整数倍N 1≠N建筑群或道路管线不等节拍 K i ,i+1 = t i (当t i ≤t i+1) K i ,i+1 = mt i -(m-1)t i+1 (当t i >t i+1) T = ∑K i ,i+1 + mt n + ∑Z i ,i+1 - ∑C i ,i+1 同一过程各段相等不同过程不相等且不成倍数N1=N一般建筑无节奏 累加斜减取大差法求KT = ∑K i ,i+1 + T n + ∑Z i ,i+1 - ∑C i ,i+1同一过程各段不相等 不同过程也不相等N1=N结构复杂各段工程量不相等二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K 根据上例图推导流水施工工期的公式。
T =(m +n -1)K +ΣZ -ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何? 解:首先判断属于什么流水:固定节拍。
取k=t=2天,n =3,m =3,(1) T =(m +n -1)K =(3+3-1)×2=10天(2) T =(m +n -1)K +ΣG =(3+3-1)×2+2=12(天) 流水施工横道图如下:(二)成倍节拍流水施工 1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。

流水施工应用实例—2某五层四单元砖混结构(有构造柱)住宅,建筑面积4687.6平方米,基础为钢筋混凝土条形基础,主体工程为砖混结构,楼板为现浇钢筋混凝土;装饰工程为铝合金窗、夹板门,外墙为浅色面砖贴面,内墙、顶棚为中级抹灰,外加106涂料,地面为普通抹灰;屋面工程为现浇钢筋混凝土屋面板,屋面保温为炉渣混凝土上做三毡四油防水层,铺绿豆砂;设备安装及水、暖、电工程配合土建施工。
具体劳动量见下表本工程是由基础、主体、屋面、装修、水电等五个分部工程组成,因其各分部工程劳动量差异较大,应采用分别流水法,先组织各分部工程的流水施工,再考虑各分部工程之间的搭接。
一.基础工程基础工程包括基础挖土、混凝土垫层、绑扎基础钢筋(包含侧模安装)、浇筑基础混凝土、浇筑混凝土基础墙基和回填土等六个施工过程。
考虑基础混凝土与素混凝土墙基是同一工种,班组施工可合并成一个施工过程。
由于该建筑占地面积940m2左右,考虑工作面的因素,将其划分为两个施工段,流水节拍和流水施工工期计算如下。
(1)基础挖土劳动量为384工日,施工班组人数20人,采用两班制,其流水节拍计算如下t挖= 394/20×2×2=4.8(d)取5d(2)素混凝土垫层,其劳动量为161工日,施工班组人数20人,采用一班制,垫层需养护1D,其流水节拍计算如下t垫= 161/20×2=4(d)(3)基础绑扎钢筋(含侧模安装),劳动量为152工日,采用一班制,施工班组人数20人,其流水节拍计算如下t扎= 152/20×2=3.8(d)取4d(4)基础混凝土和素混凝土墙基劳动量为316工日,施工班组人数20人,采用两班制,其完成后需养护1d,其流水节拍计算如下t混= 316/20×2×2=3.9(d)取4d(5)基础回填土劳动量为150工日,施工班组人数20人,采用一班制,其流水节拍计算如下t回= 150/20×2=3.8(d)取4d二、主体工程主体工程包括搭拆脚手架、绑扎构造柱钢筋、砌砖墙、安装构造柱模板、浇构造柱混凝土、安梁板模板、绑扎梁板筋、浇梁板混凝土、拆除模板等分项工程。
案例1(流水施工时间参数计算与横道图绘制)1.背景某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工过程间,时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表2.问题1)上述五个专业工作队的流水施工属于何种形式的流水施工?绘制其流水施工进度计划图,并计算总工期。
2)根据本工程特点,宜采用何种形式的流水施工形式,并简述理由。
3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案1)上述五个专业工作队的流水施工属于异节奏流水施工。
根据表中数据,采用“累加数列错位相减取大差法”(简称“错位相减大差法”),计算流水步距:a、各施工过程流水节拍的累加数列:施工过程A:2 4 6施工过程B:2 4 6施工过程C:6 12 18施工过程D:4 8 12施工过程E:4 8 12b、错位相减,取最大值得流水步距:K(A,B) 2 4 6-) 2 4 62 2 2 -6所以:K(A,B)=2以此类推,K(B,C)=2,K(C,D)=10,K(D,E)=4c、总工期T=ΣK(i,j+1)+Σtn+ΣG=(2+2+10+4)+(4+4+4)+2=32周d、五个专业队完成施工的流水施工进度计划如图所示2)本工程比较适合采用等步距异节奏(成倍节拍)流水施工。
理由:因五个施工过程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织等步距异节奏(成倍节拍)流水施工最理想。
3)如采用等步距异节奏(成倍节拍)流水施工,则应增加相应的专业队。
流水步距:K=min(2,2,6,4,4)=2周确定专业队数:施工过程A=2/2=1施工过程B=2/2=1施工过程C=6/2=3施工过程D=4/2=2施工过程E=4/2=2故:专业队总数=1+1+3+2+2=9流水施工工期:T=(M+N-1)K+G=(3+9-1)×2+2=24周采用等步距异节奏(成倍节拍)流水施工进度计划如图所示:。
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1) T=(m+n-1)K=(3+3-1)×2=10天(2) T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σ bi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σ bi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
第1篇一、项目背景某大型住宅小区位于我国某一线城市,占地面积约1000亩,总建筑面积约200万平方米。
该项目总投资约50亿元人民币,建设周期为5年。
该小区由多个住宅组团组成,包括多层住宅、小高层住宅、高层住宅以及配套设施等。
在项目建设过程中,采用流水施工方式,以提高施工效率和质量。
二、流水施工方案1. 施工组织:项目采用“统一组织、分阶段实施、分专业施工”的流水施工方式。
在施工过程中,成立项目指挥部,负责整个项目的施工组织、协调和管理。
2. 施工进度:将整个项目分为多个施工阶段,每个阶段按照工程量、施工顺序和施工条件进行划分。
每个阶段完成后,再进入下一个施工阶段。
3. 施工专业:将施工项目划分为土建、安装、装饰、园林等若干个专业,每个专业成立专业施工队伍,分别负责相应专业的施工任务。
4. 施工顺序:按照工程量、施工顺序和施工条件,确定各专业施工队伍的进场时间和施工顺序。
在施工过程中,确保各专业施工队伍的协调配合。
三、实际施工案例1. 土建施工:土建施工采用分层分段流水施工,首先进行地基基础施工,然后进行主体结构施工,最后进行屋面、外墙等施工。
在施工过程中,严格控制施工质量,确保每道工序符合设计要求。
2. 安装施工:安装施工分为给排水、电气、通风空调、消防等几个专业。
各专业施工队伍在土建施工完成后,依次进场施工。
在施工过程中,加强施工过程中的质量控制,确保安装质量。
3. 装饰施工:装饰施工分为室内外装饰、门窗、幕墙等。
在土建和安装施工完成后,进行装饰施工。
装饰施工采用分层分段流水施工,确保施工质量和进度。
4. 园林施工:园林施工主要包括绿化、景观、道路等。
在土建和装饰施工完成后,进行园林施工。
园林施工采用分段流水施工,确保绿化效果和景观质量。
四、施工成果1. 施工进度:通过流水施工方式,项目施工进度得到有效控制,提前完成了各个施工阶段的任务。
2. 施工质量:在施工过程中,严格控制施工质量,确保每道工序符合设计要求,工程质量得到了业主和相关部门的认可。

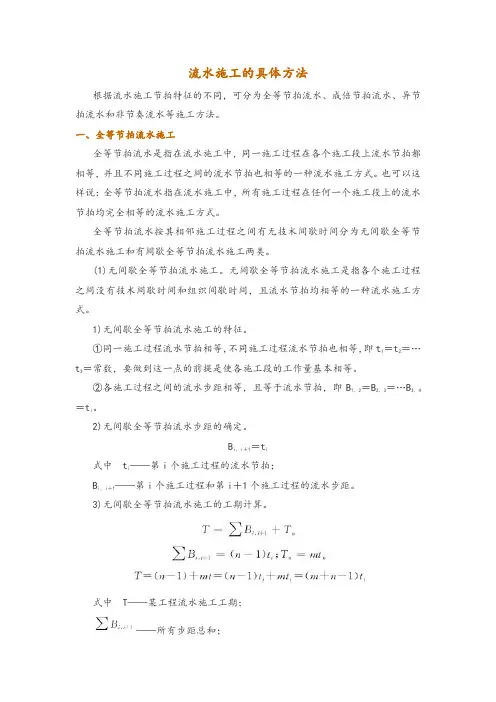

流水施工的具体方法根据流水施工节拍特征的不同,可分为全等节拍流水、成倍节拍流水、异节拍流水和非节奏流水等施工方法。
一、全等节拍流水施工全等节拍流水是指在流水施工中,同一施工过程在各个施工段上流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。
也可以这样说:全等节拍流水指在流水施工中,所有施工过程在任何一个施工段上的流水节拍均完全相等的流水施工方式。
全等节拍流水按其相邻施工过程之间有无技术间歇时间分为无间歇全等节拍流水施工和有间歇全等节拍流水施工两类。
(1)无间歇全等节拍流水施工。
无间歇全等节拍流水施工是指各个施工过程之间没有技术间歇时间和组织间歇时间,且流水节拍均相等的一种流水施工方式。
1)无间歇全等节拍流水施工的特征。
①同一施工过程流水节拍相等,不同施工过程流水节拍也相等,即t1=t2=…t3=常数,要做到这一点的前提是使各施工段的工作量基本相等。
②各施工过程之间的流水步距相等,且等于流水节拍,即B1,2=B2,3=…B3,4=ti。
2)无间歇全等节拍流水步距的确定。
Bi,i+1=ti式中ti——第i个施工过程的流水节拍;Bi,i+1——第i个施工过程和第i+1个施工过程的流水步距。
3)无间歇全等节拍流水施工的工期计算。
式中T——某工程流水施工工期;——所有步距总和;Tn——最后一个施工过程流水节拍总和。
例2-1 某分部工程划分为A、B、C、D四个施工过程,每个施工过程分为5个施工段,流水节拍均为6天,试组织全等节拍流水施工。
解:1)计算工期。
T=(m+n-1)ti=(5+4-1)×6=48(天)2)用横道图绘制流水进度计划,如图2-7所示。
图2-7 某分部工程无间歇流水施工进度计划(横道图)(2)有间歇全等节拍流水施工。
有间歇全等节拍流水施工是指各施工过程之间有的需要技术间歇时间或组织间歇时间,有的可搭接施工,其流水节拍均为相等的一种流水施工方式。
1)有间歇全等节拍流水施工的特征。
