E ZB318硬岩掘进机施工作业规程及措施Good is good, but better carries it.精益求精,善益求善。
龙泉矿井副立井辅助运输石门掘进机施工作业规程报审表太原煤气化龙泉矿井副立井辅助运输石门掘进机施工作业规程编号:SCLQ020工程名称:辅助运输石门监理单位:山西省煤炭建设监理有限公司施工单位:中煤四处龙泉项目部编制日期:2011年1月30 日执行日期:2011年2月3日编制、审批记录目录第一章概况第一节概述第二节编写依据第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况第二节煤(岩)层赋存特征第三节地质构造第四节水文地质第三章施工工艺第一节施工方法第二节工艺流程图第三节巷道支护第四节出矸与运输第五节管缆与轨道敷设第六节设备和工具配备一览表第四章主要辅助生产系统第一节通风第二节瓦斯防治第三节综合防尘第四节防灭火第五节安全监控第六节压风系统第七节电力系统第八节排水系统第九节照明、通讯与信号第五章劳动组织与循环作业第一节工作制度及循环作业方式第二节劳动组织第三节循环图表第四节主要技术经济指标第六章安全技术措施第一节一通三防管理第二节顶板管理第三节掘进机管理第四节防治水管理第五节机电设备管理第六节轨道运输管理第七节质量管理第八节文明施工管理第九节其它第七章灾害应急措施及避灾路线太原煤气化龙泉矿井副立井辅助运输石门掘进机施工作业规程第一章概况第一节概述一、巷道名称本《作业规程》施工的巷道为辅助运输石门掘进机施工段,即450m至932m。
二、位置、相邻巷道情况及用途辅助运输石门目前已施工430m,由于受到F5断层的影响,目前工作面为煤巷。
辅助运输石门西侧与井底车场相邻,东侧为北辅运大巷。
辅助运输石门主要用于行人,运输矸石、小型材料和设备,兼进风巷道。
三、巷道技术参数辅助运输石门设计长度工程量为932m,本作业规程适用于辅助运输石门采用EBZ318型掘进机施工,掘进断面宽×高=5740×4970mm,断面积25m2,采用锚网索喷支护,喷厚120mm;过煤层时掘进断面更改为宽×高=6200×5200mm,采用锚网索喷+U29型钢棚支护,喷厚350mm。

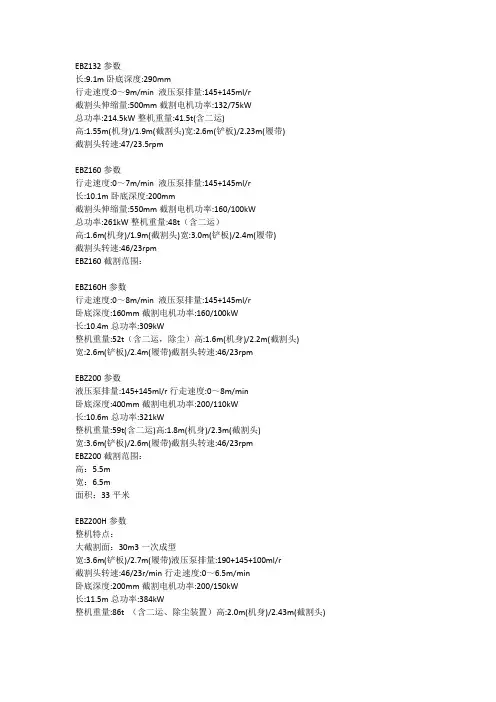

长:9.1m卧底深度:290mm行走速度:0~9m/min 液压泵排量:145+145ml/r截割头伸缩量:500mm截割电机功率:132/75kW总功率:214.5kW整机重量:41.5t(含二运)高:1.55m(机身)/1.9m(截割头)宽:2.6m(铲板)/2.23m(履带)截割头转速:47/23.5rpmEBZ160参数行走速度:0~7m/min 液压泵排量:145+145ml/r长:10.1m卧底深度:200mm截割头伸缩量:550mm截割电机功率:160/100kW总功率:261kW整机重量:48t(含二运)高:1.6m(机身)/1.9m(截割头)宽:3.0m(铲板)/2.4m(履带)截割头转速:46/23rpmEBZ160截割范围:EBZ160H参数行走速度:0~8m/min 液压泵排量:145+145ml/r卧底深度:160mm截割电机功率:160/100kW长:10.4m总功率:309kW整机重量:52t(含二运,除尘)高:1.6m(机身)/2.2m(截割头)宽:2.6m(铲板)/2.4m(履带)截割头转速:46/23rpmEBZ200参数液压泵排量:145+145ml/r行走速度:0~8m/min卧底深度:400mm截割电机功率:200/110kW长:10.6m总功率:321kW整机重量:59t(含二运)高:1.8m(机身)/2.3m(截割头)宽:3.6m(铲板)/2.6m(履带)截割头转速:46/23rpmEBZ200截割范围:高:5.5m宽:6.5m面积:33平米EBZ200H参数整机特点:大截割面:30m3一次成型宽:3.6m(铲板)/2.7m(履带)液压泵排量:190+145+100ml/r截割头转速:46/23r/min行走速度:0~6.5m/min卧底深度:200mm截割电机功率:200/150kW长:11.5m总功率:384kW整机重量:86t (含二运、除尘装置)高:2.0m(机身)/2.43m(截割头)液压泵排量:190+145ml/r宽:3.6m(铲板)/2.7m(履带)截割头转速:46/23rpm行走速度:0~7m/min卧底深度:420mm截割电机功率:230/135kW长:11.1m总功率:377kW整机重量:69t(含二运)高:1.8m(机身)/2.3m(截割头)截割伸缩行程:550mmEBZ230H参数液压泵排量:190+145ml/r宽:3.6m(铲板)/2.6m(履带)截割头转速:37rpm行走速度:0~6.5m/min卧底深度:190mm截割电机功率:230kW长:11.4m总功率:414kW整机重量:77t (含二运、除尘装置)高:1.7m(机身)/2.22m(截割头)EBZ260A参数行走速度:0~6.5m/min 宽:3.6m(铲板)/2.62m(履带)卧底深度:200mm长:12.4m截割头转速:55/27rpm液压泵排量:190+145+145ml/r截割电机功率:260/200kW总功率:472kW整机重量:100t(含二运、除尘系统)高:1.8m(机身)/2.45m(截割头)EBZ260D参数行走速度:0~6.5m/min 截割头转速:55/27rpm截割电机功率:260/200kW宽:3.6m(铲板)/2.77m(履带)卧底深度:384mm 长:12m液压泵排量:190+145+145ml/r总功率:472kW整机重量:91t (含二运、除尘装置)高:2.03m(机身)/2.55m(截割头)EBZ260H截割头转速:37rpm行走速度:0~6.5m/min液压泵排量:190+190+16ml/r宽:3.6m(铲板)/2.62m(履带)卧底深度:185mm截割电机功率:260kW长:11.88m总功率:444kW整机重量:90t(含二运、除尘系统)高:1.72m(机身)/2.26m(截割头)EBZ318H参数行走速度:0~5.5/8.5m/min高:2.22m(机身)/2.7m(截割头)整机重量:125t(含二运、除尘装置)总功率:570kW液压泵排量:260+190+145ml/r长:13.1m卧底深度:220mm宽:3.8m(铲板)/2.93m(履带)截割电机功率:318kW截割头转速:31.8rpm。

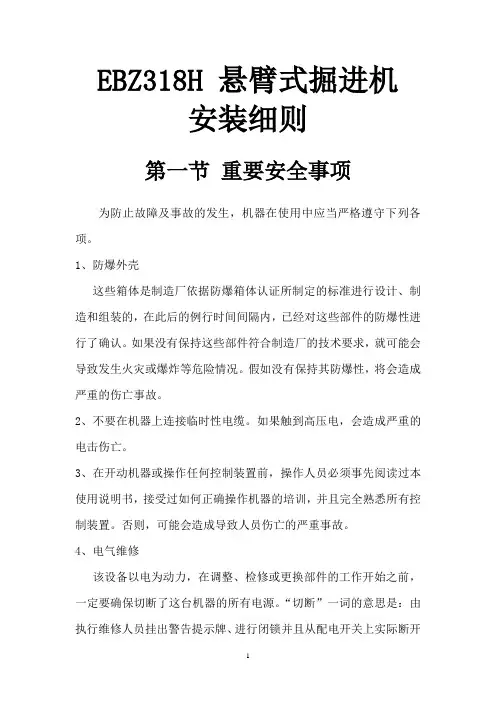

EBZ318H 悬臂式掘进机安装细则第一节重要安全事项为防止故障及事故的发生,机器在使用中应当严格遵守下列各项。
1、防爆外壳这些箱体是制造厂依据防爆箱体认证所制定的标准进行设计、制造和组装的,在此后的例行时间间隔内,已经对这些部件的防爆性进行了确认。
如果没有保持这些部件符合制造厂的技术要求,就可能会导致发生火灾或爆炸等危险情况。
假如没有保持其防爆性,将会造成严重的伤亡事故。
2、不要在机器上连接临时性电缆。
如果触到高压电,会造成严重的电击伤亡。
3、在开动机器或操作任何控制装置前,操作人员必须事先阅读过本使用说明书,接受过如何正确操作机器的培训,并且完全熟悉所有控制装置。
否则,可能会造成导致人员伤亡的严重事故。
4、电气维修该设备以电为动力,在调整、检修或更换部件的工作开始之前,一定要确保切断了这台机器的所有电源。
“切断”一词的意思是:由执行维修人员挂出警告提示牌、进行闭锁并且从配电开关上实际断开拖曳电缆。
对本手册中“切断”一词作其它任何解释都是不正确的。
如果不遵守这一警告,可能会造成严重的伤亡事故。
5、不得改变、拆除紧急停机装置,否则可能会造成严重伤亡事故。
因为在紧急情况下,这些装置能够正常运行是很关键的。
紧急停机不能切断电源,仅能断开电动机控制回路,而并没有切断机器的进线电源。
所以,在没有真正切断机器进线电源情况下,绝不能进入电气控制箱内部进行操作,或进行任何维护、检修工作。
否则会因触电或机器意外启动而造成严重的伤亡事故。
6、液压管路中有高压油,所以,在断开液压管或接头前,一定要先停机并释放掉压力。
否则会被热的压力油严重致伤。
7、如果截割头、装运铲板、后支承没有完全降低,或者未用垫块可靠地支撑住,就不要从油缸上拆下平衡阀。
否则,截割头或装运铲板会突然下降,造成严重的伤亡事故。
8、绝不可在仅靠液压支撑的部件下方工作。
要安设足够的垫块支撑住载荷。
否则,部件落下来会造成严重的伤亡事故。
9、决不允许被提升的设备经过人的上方,也不能够让人在被提升的设备下穿行。

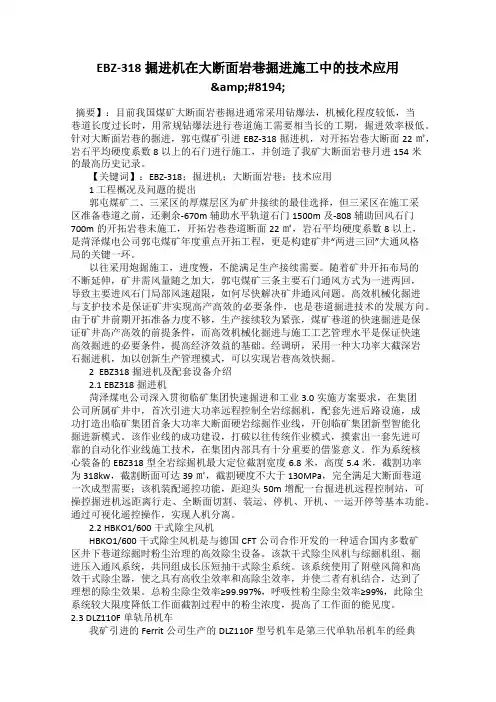

EBZ-318掘进机在大断面岩巷掘进施工中的技术应用 摘要】:目前我国煤矿大断面岩巷掘进通常采用钻爆法,机械化程度较低,当巷道长度过长时,用常规钻爆法进行巷道施工需要相当长的工期,掘进效率极低。
针对大断面岩巷的掘进,郭屯煤矿引进EBZ-318掘进机,对开拓岩巷大断面22㎡,岩石平均硬度系数8以上的石门进行施工,并创造了我矿大断面岩巷月进154米的最高历史记录。
【关键词】:EBZ-318;掘进机;大断面岩巷;技术应用1 工程概况及问题的提出郭屯煤矿二、三采区的厚煤层区为矿井接续的最佳选择,但三采区在施工采区准备巷道之前,还剩余-670m辅助水平轨道石门1500m及-808辅助回风石门700m的开拓岩巷未施工,开拓岩巷巷道断面22㎡,岩石平均硬度系数8以上,是菏泽煤电公司郭屯煤矿年度重点开拓工程,更是构建矿井“两进三回”大通风格局的关键一环。
以往采用炮掘施工,进度慢,不能满足生产接续需要。
随着矿井开拓布局的不断延伸,矿井需风量随之加大,郭屯煤矿三条主要石门通风方式为一进两回,导致主要进风石门局部风速超限,如何尽快解决矿井通风问题。
高效机械化掘进与支护技术是保证矿井实现高产高效的必要条件,也是巷道掘进技术的发展方向。
由于矿井前期开拓准备力度不够,生产接续较为紧张,煤矿巷道的快速掘进是保证矿井高产高效的前提条件,而高效机械化掘进与施工工艺管理水平是保证快速高效掘进的必要条件,提高经济效益的基础。
经调研,采用一种大功率大截深岩石掘进机,加以创新生产管理模式,可以实现岩巷高效快掘。
2 EBZ318掘进机及配套设备介绍2.1 EBZ318掘进机菏泽煤电公司深入贯彻临矿集团快速掘进和工业3.0实施方案要求,在集团公司所属矿井中,首次引进大功率远程控制全岩综掘机,配套先进后路设施,成功打造出临矿集团首条大功率大断面硬岩综掘作业线,开创临矿集团新型智能化掘进新模式。
该作业线的成功建设,打破以往传统作业模式,摸索出一套先进可靠的自动化作业线施工技术,在集团内部具有十分重要的借鉴意义。
1.哈密 EBZ200掘进机

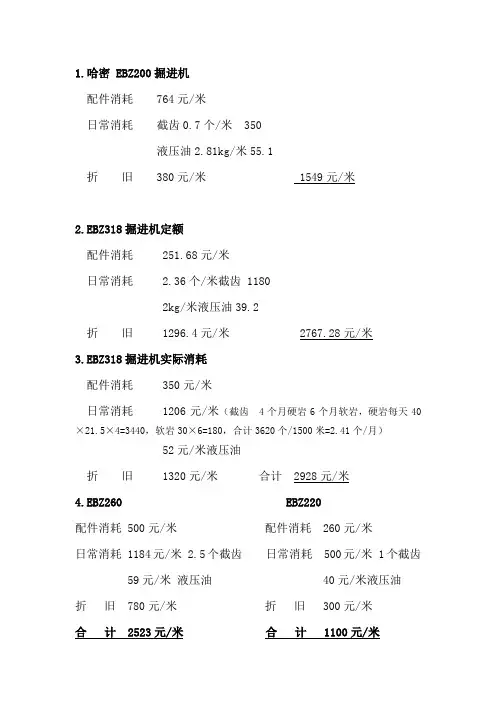

配件消耗 764元/米
日常消耗截齿0.7个/米 350
液压油2.81kg/米55.1
折旧 380元/米 1549元/米
2.EBZ318掘进机定额
配件消耗 251.68元/米
日常消耗 2.36个/米截齿 1180
2kg/米液压油39.2
折旧 1296.4元/米 2767.28元/米
3.EBZ318掘进机实际消耗
配件消耗 350元/米
日常消耗 1206元/米(截齿 4个月硬岩6个月软岩,硬岩每天40×21.5×4=3440,软岩30×6=180,合计3620个/1500米=2.41个/月)
52元/米液压油
折旧 1320元/米合计 2928元/米
4.EBZ260 EBZ220
配件消耗 500元/米配件消耗 260元/米
日常消耗 1184元/米 2.5个截齿日常消耗 500元/米 1个截齿 59元/米液压油 40元/米液压油
折旧 780元/米折旧 300元/米
合计 2523元/米合计 1100元/米
(国外维修售后500元/米) (国外维修售后300元/米)
EBZ260 EBZ220
配件消耗 500元/米配件消耗 300元/米
日常消耗 2.5个/米截齿日常消耗 1个/米截齿
3kg/米液压油 2kg/米液压油折旧 1000元/米折旧 308元/米
(国外维修售后500元/米) (国外维修售后300元/米)。

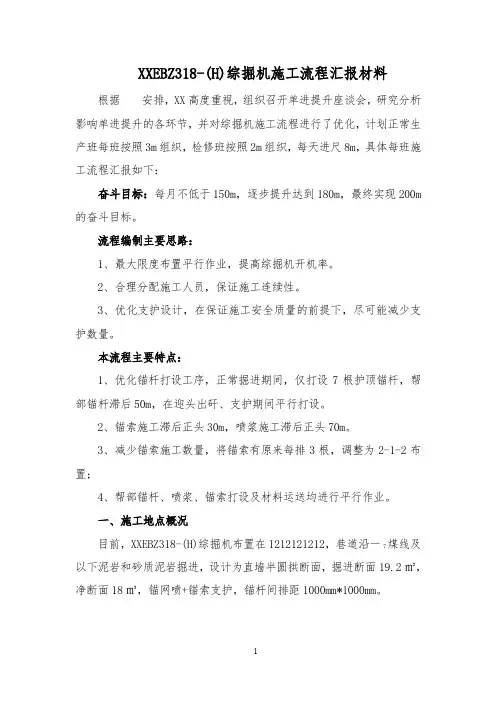

XXEBZ318-(H)综掘机施工流程汇报材料根据安排,XX高度重视,组织召开单进提升座谈会,研究分析影响单进提升的各环节,并对综掘机施工流程进行了优化,计划正常生产班每班按照3m组织,检修班按照2m组织,每天进尺8m,具体每班施工流程汇报如下:奋斗目标:每月不低于150m,逐步提升达到180m,最终实现200m 的奋斗目标。
流程编制主要思路:1、最大限度布置平行作业,提高综掘机开机率。
2、合理分配施工人员,保证施工连续性。
3、优化支护设计,在保证施工安全质量的前提下,尽可能减少支护数量。
本流程主要特点:1、优化锚杆打设工序,正常掘进期间,仅打设7根护顶锚杆,帮部锚杆滞后50m,在迎头出矸、支护期间平行打设。
2、锚索施工滞后正头30m,喷浆施工滞后正头70m。
3、减少锚索施工数量,将锚索有原来每排3根,调整为2-1-2布置;4、帮部锚杆、喷浆、锚索打设及材料运送均进行平行作业。
一、施工地点概况目前,XXEBZ318-(H)综掘机布置在1212121212,巷道沿一7煤线及以下泥岩和砂质泥岩掘进,设计为直墙半圆拱断面,掘进断面19.2㎡,净断面18㎡,锚网喷+锚索支护,锚杆间排距1000mm*1000mm。
图1 综掘机进刀方式示意图二、施工地点运输系统1212121212采用2部皮带+梭车+矿车进行出矸,综掘机二运皮带后紧跟一部皮带,皮带搭接梭车进行临时储矸,梭车后搭接二部皮带装矿车。
具体运输线路为:支护材料和工器具运输路线:地面→副井→井底车场→-322m水平东翼轨道运输大巷→1212121212→工作面。
掘进岩石及杂物路线:工作面→1212121212→-322m水平东翼轨道运输大巷→井底车场→副井→地面。
三、综掘机施工流程根据1212121212综掘机施工流程,XX对综掘机施工流程进行了优化,计划正常生产班每班按照3m组织,检修班按照2m组织,每天进尺8m,具体每班施工流程如下:(一)0点班(正常生产班)1、交接班(30分钟)00:00开始交接班,进行安全确认,检查风水管路、风筒、探头等,验收员校正中腰线,画轮廓线。

EBZ-318(H)悬臂式掘进机在大断面岩巷掘进施工中的技术应用本文旨在探讨EBZ-318(H)悬臂式掘进机在大断面岩巷掘进施工中的技术应用及解决方案,并与传统掘进机进行对比分析。
首先,针对大断面岩巷施工中的技术问题和挑战进行了分析。
其次,介绍了EBZ-318(H)悬臂式掘进机的结构、工作原理以及解决方案,包括高效率、高质量和良好的安全性。
最后,与传统掘进机进行对比分析,评估了两者在大断面岩巷掘进中的差异与优劣势。
研究结果表明,EBZ-318(H)悬臂式掘进机在大断面岩巷掘进中具有突出的技术优势和应用效果,为提高施工效率和质量提供了有力支持。
关键词:EBZ-318(H)悬臂式掘进机、大断面岩巷、技术应用、解决方案、对比分析引言:大断面岩巷掘进施工一直面临着技术挑战与问题,因此寻找高效解决方案至关重要。
针对大断面岩巷的掘进,桑树坪煤矿引进EBZ-318(H)掘进机,对大断面20.16m2,岩石硬度系数6-8的回风大巷进行施工,有效满足了矿生产接续需要。
通过深入研究,我们发现EBZ-318(H)悬臂式掘进机具备出色的掘进效率、优质量和良好的安全性,这一研究对于推动大断面岩巷掘进技术的发展具有重要意义。
让我们进入摘要和正文,探索这一前沿领域的技术突破与优势。
一、大断面岩巷掘进施工存在的技术挑战与问题大断面岩巷掘进作为地下工程中的重要环节,面临着多种技术挑战与问题。
首先,大断面岩巷的掘进施工常常面临着岩石的强度高、坚硬程度大等困难,增加了施工难度和风险。
其次,岩巷的大断面要求掘进机具备较高的掘进速度和效率,以保证施工进度和工期。
然而,传统的掘进机往往无法满足这一需求,导致施工周期延长和成本增加。
此外,大断面岩巷掘进施工还面临着环境恶劣、通风不畅、安全隐患多等问题,对施工人员的安全构成威胁。
[1]另一个技术挑战是在大断面岩巷中的导向与控制。
岩巷的大断面对掘进机的导向和控制提出了更高的要求。
由于工作空间有限,导向和控制的精确性对岩巷的稳定性和施工质量至关重要。
三一掘进机/车型号参数大全
三一掘进机/车型号参数大全,笔者通过搜集汇总,为您整理了三一掘进机/车详细参数,包括品牌、型号、吨位、驱动方式等详细的参数配置,参数内容来源中国路面机械网。
三一重工STR200/5工程掘进机产品参数:暂无参数。
三一重工STR260/5工程掘进机产品参数:暂无参数。
三一重工STR318/5工程掘进机产品参数:暂无参数。
三一重工STR200工程掘进机产品参数:暂无参数。
三一重工SRT260/6工程掘进机产品参数:暂无参数。
三一重工EBZ318H悬臂式掘进机产品参数:暂无参数。
三一重工STR200H隧道掘进机产品参数:暂无参数。
三一重工STR318H隧道掘进机产品参数:暂无参数。
三一重工STR260S隧道掘进机产品参数:暂无参数。
三一重工STR260H隧道掘进机产品参数:暂无参数。
三一重工STR200Z隧道掘进机产品参数:暂无参数。
以上就是目前笔者从中国路面机械网搜集到的三一掘进机/车所有型号,了解更多三一掘进机/车型号信息,请持续关注笔者。
