国家图书馆二期钢结构整体提升施工技术(PPT)
- 格式:ppt
- 大小:9.74 MB
- 文档页数:8

一.工程概况1.建筑基本情况建设单位:工程名称:建设地点:建筑规模:基地面积约22000m2,总建筑面积约81310 m2;其中地上建筑面积:37231 m2,地下建筑面积:44079 m2;建筑高度:27 m;建筑层数:地上5层,地下3层工程地质勘察单位:结构设计单位:监理单位:施工总承包单位:方案参加编制单位:2.工程概况****二期暨****工程由地下3层和地上5层组成,该大楼东西方向长120m,基座区宽90m,屋顶宽116m。
大楼屋顶高26.19m,基座顶高8.75m。
结构分成沉稳的基座部份和4、5层的钢结构部分,其特点是在建筑顶部两层采用大跨度巨型钢桁架体系。
其中一~二层采用钢筋混凝土框架-筒体结构体系,利用建筑垂直交通单元组成的六个钢筋混凝土筒体作为本建筑物主要抗侧力构件,三层以上采用巨型钢桁架这一新型结构体系,由36根钢柱承受其重量,同时将6个钢筋混凝土筒体升至屋面。
南北向设有6榀巨型钢桁架(1.2*10.04*116.45m),南北向巨型钢桁架之间设置四道柱间支撑构成东西向2榀钢桁架,结构的整体性好。
主桁架的立柱、弦杆、腹杆均采用箱型截面。
钢板厚度主要为40~80mm,材质主要为Q345C,其中40~60mm Z向性能要求满足Z15,大于60mm板材Z向性能要求满足Z25。
由于本工程钢结构体型巨大,单个杆件重量大,空中组拼难度较大。
为保证钢结构整体安装质量和精度,本工程总体施工方案采用逆作法施工,四层至顶层钢结构地面拼装完成后,再进行土方开挖,施工地下三层结构。
钢结构采用“地面拼装,整体提升”的施工方案,利用结构体系中的六个钢筋混凝土核芯筒做为主要提升平台。
为缓解施工进度压力,钢结构主要构件HJ-1、HJ-2、HJ-3、HJ-4、HJ-5以及主悬臂梁、主连系梁在图书馆基础结构施工前,在地面拼装完成以后进行整体提升,一些次要构件在整体提升完毕以后,砼结构施工期间在空中穿插散拼。
最终确定整体提升重量约为10400吨。
一.工程概况.建筑基本情况建设单位:工程名称:建设地点:建筑规模:基地面积约,总建筑面积约;其中地上建筑面积:,地下建筑面积:;建筑高度:;建筑层数:地上层,地下层工程地质勘察单位:结构设计单位:监理单位:施工总承包单位:方案参加编制单位:.工程概况****二期暨****工程由地下层和地上层组成,该大楼东西方向长,基座区宽,屋顶宽。
大楼屋顶高,基座顶高。
结构分成沉稳的基座部份和、层的钢结构部分,其特点是在建筑顶部两层采用大跨度巨型钢桁架体系。
其中一~二层采用钢筋混凝土框架-筒体结构体系,利用建筑垂直交通单元组成的六个钢筋混凝土筒体作为本建筑物主要抗侧力构件,三层以上采用巨型钢桁架这一新型结构体系,由根钢柱承受其重量,同时将个钢筋混凝土筒体升至屋面。
南北向设有榀巨型钢桁架(**),南北向巨型钢桁架之间设置四道柱间支撑构成东西向榀钢桁架,结构的整体性好。
主桁架的立柱、弦杆、腹杆均采用箱型截面。
钢板厚度主要为~,材质主要为,其中~向性能要求满足,大于板材向性能要求满足。
由于本工程钢结构体型巨大,单个杆件重量大,空中组拼难度较大。
为保证钢结构整体安装质量和精度,本工程总体施工方案采用逆作法施工,四层至顶层钢结构地面拼装完成后,再进行土方开挖,施工地下三层结构。
钢结构采用“地面拼装,整体提升”的施工方案,利用结构体系中的六个钢筋混凝土核芯筒做为主要提升平台。
为缓解施工进度压力,钢结构主要构件、、、、以及主悬臂梁、主连系梁在图书馆基础结构施工前,在地面拼装完成以后进行整体提升,一些次要构件在整体提升完毕以后,砼结构施工期间在空中穿插散拼。
最终确定整体提升重量约为吨。
主要施工流程见节钢结构施工工艺流程。
二.提升施工特点、难点分析及应对措施2提升吊点的确定本工程整体提升重量大,需提升结构面积广,钢结构构造复杂,杆件刚度差异较大,如何合理布置提升吊点,确保提升施工安全和被提升构件应力和变形在规范允许范围内,是本提升施工的方案的重中之重。
北京某大型图书馆钢结构现场拼装施工方案一、项目背景北京某大型图书馆项目是一座规模宏大的建筑工程,设计采用了巨型钢桁架结构,为了更好地展现这一特色,施工方案需要精心设计,以确保施工效率和质量。
二、工程现状1.工程地点:北京市区某大型图书馆项目工地。
2.结构类型:采用了巨型钢桁架结构,需要现场拼装。
3.施工条件:工地地形平整,无明显障碍物,有足够的作业空间。
三、拼装施工方案1. 施工准备•制定详细的施工计划,包括施工流程、进度计划等。
•准备必要的材料和工具,确保施工所需一应俱全。
•安排专业人员进行现场指导和监督。
2. 施工步骤1.基础准备1)对地基进行检查,确保基础牢固平整。
2)安装支撑框架,为钢结构提供稳定支撑。
2.钢桁架拼装1)按照设计图纸要求,将各部分钢桁架运输至现场,进行分类组织。
2)采用专业设备,进行精准的吊装、对接和固定。
3)在拼装过程中,保持施工场地整洁,确保施工安全。
3.验收与调整1)完成钢桁架的拼装后,进行全面验收,确保结构符合要求。
2)如有需要,进行必要的调整和改进,确保结构稳固可靠。
3. 安全措施1.严格执行施工现场安全规定,保证人员和设备安全。
2.设置警示标志,划定禁止区域,确保施工现场秩序井然。
4. 施工技术要点1.在吊装过程中,采取适当的加固措施,确保吊装稳定。
2.使用专业工具进行对接,保证连接牢固可靠。
四、工程效果经过精心施工和严格验收,北京某大型图书馆巨型钢桁架将以稳定、优美的姿态呈现于观众眼前,展示出现代建筑技术的精湛魅力。
五、结语本文介绍了北京某大型图书馆钢结构现场拼装施工方案,通过合理的施工步骤和严格的工程要求,确保项目能够按计划高效完成,并展现出优质的工程效果。

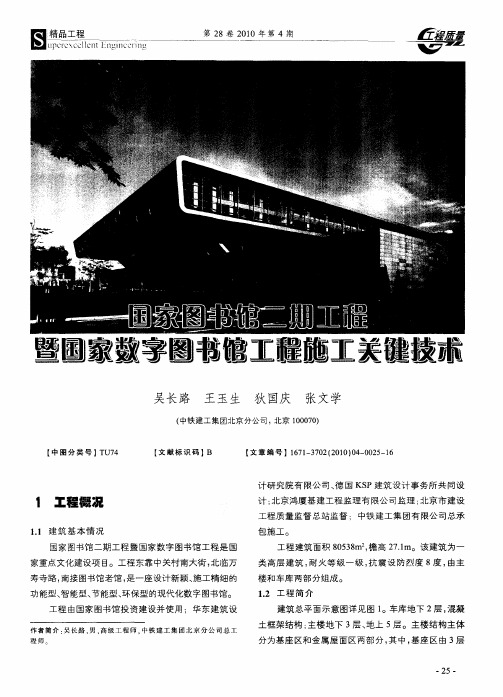

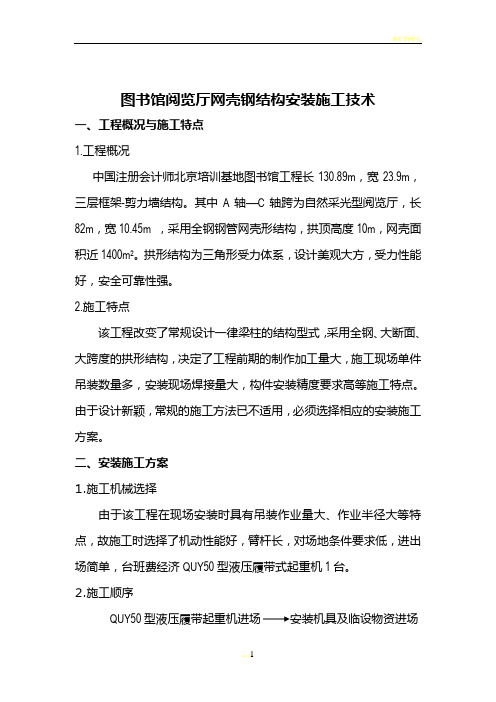

图书馆阅览厅网壳钢结构安装施工技术一、工程概况与施工特点1.工程概况中国注册会计师北京培训基地图书馆工程长130.89m,宽23.9m,三层框架-剪力墙结构。
其中A轴—C轴跨为自然采光型阅览厅,长82m,宽10.45m ,采用全钢钢管网壳形结构,拱顶高度10m,网壳面积近1400m2。
拱形结构为三角形受力体系,设计美观大方,受力性能好,安全可靠性强。
2.施工特点该工程改变了常规设计一律梁柱的结构型式,采用全钢、大断面、大跨度的拱形结构,决定了工程前期的制作加工量大,施工现场单件吊装数量多,安装现场焊接量大,构件安装精度要求高等施工特点。
由于设计新颖,常规的施工方法已不适用,必须选择相应的安装施工方案。
二、安装施工方案⒈施工机械选择由于该工程在现场安装时具有吊装作业量大、作业半径大等特点,故施工时选择了机动性能好,臂杆长,对场地条件要求低,进出场简单,台班费经济QUY50型液压履带式起重机1台。
⒉施工顺序QUY50型液压履带起重机进场安装机具及临设物资进场预制钢构件进场网架安装单元地面组装临时设施(支撑)搭设基础复检网架单元安装就位单元位置精调单元间工地焊缝焊接补漆(第二遍底漆)刷面漆办理交工事宜人员设备物资退场。
三、主要施工方法⒈正六通节点组装本工程网壳节点均采用正六通节点,除了保证节点位置准确外,更应保证网架圆弧应有的曲率。
施工时,通过工装胎具来控制正六通各杆件的曲率,从而保证节点零部件的精度,同时利用其通用性,严格控制整个网架的施工质量,使其安装质量达到设计要求。
⑴工装胎具的制作工装胎具按下图所示精确加工,底板厚12mm,其曲率应与圆弧曲率一致,以确保圆弧曲率符合要求。
挡板定位方向必须与支管外壁平行,支管中心线在底板上应用样冲打眼作出标记。
⑵正六通组装。
将已下好的六通支管放置于工装胎具的挡板之间,并认真检查支管的接触口形间隙是否符合要求,经确认后点焊固定。
⒉单元施工法⑴将整个安装过程分成若干个吊装单元,先在地面搭设平台,将单个吊装单元组对,焊接,加固后再进行吊装。
一.工程概况.建筑基本情况建设单位:工程名称:建设地点:;由于本工程钢结构体型巨大,单个杆件重量大,空中组拼难度较大。
为保证钢结构整体安装质量和精度,本工程总体施工方案采用逆作法施工,四层至顶层钢结构地面拼装完成后,再进行土方开挖,施工地下三层结构。
钢结构采用“地面拼装,整体提升”的施工方案,利用结构体系中的六个钢筋混凝土核芯筒做为主要提升平台。
为缓解施工进度压力,钢结构主要构件、、、、以及主悬臂梁、主连系梁在图书馆基础结构施工前,在地面拼装完成以后进行整体提升,一些次要构件在整体提升完毕以后,砼结构施工期间在空中穿插散拼。
最终确定整体提升重量约为吨。
主要施工流程见节钢结构施工工艺流程。
二.提升施工特点、难点分析及应对措施2提升吊点的确定本工程整体提升重量大,需提升结构面积广,钢结构构造复杂,杆件刚度差异较大,的控制系统具有较强的控制能力,足以控制台提升油缸和台液压泵站的协调动作。
.安全系数储备大台提升油缸总体提升能力达到吨,提升油缸的整体安全储备系数为,钢绞线的安全系数为。
同一提升平台上各点的载荷在提升过程中波动较大在同一核芯筒上,各吊点之间的距离近,结构刚度大,对位置同步控制极其敏感。
只要位置误差稍有差别,各点的负载将重新分配而发生较大的波动,可能引起结构的不安全。
应对措施.采用位置同步与载荷分配相结合的控制策略五内。
在计算机控制系统软件设计时,在六个核心筒上个提升吊点之间采取位置同步同步控制策略,使提升结构的位置保证同步,同步误差控制在±之内,满足本结构的要求。
位置同步控制框图见附图。
、传感器系统的保证在测量钢结构位置时,使用米长距离传感器。
在米的测量范围内,测量精度可达。
、液压系统的保证在使用的液压系统中,使用进口比例阀进行提升速度的控制。
使用这种电液比例阀,同步调节精度高。
、计算机控制系统的保证本计算机控制系统控制精度高、控制能力强。
.5缩缸速度,防止提升油缸失控,保证同步;安装溢流阀,控制提升油缸的负载,防止提升油缸超载。
一.工程概况1.建筑基本情况建设单位:工程名称:建设地点:建筑规模:基地面积约22000m2,总建筑面积约81310 m2;其中地上建筑面积:37231 m2,地下建筑面积:44079 m2;建筑高度:27 m;建筑层数:地上5层,地下3层工程地质勘察单位:结构设计单位:监理单位:施工总承包单位:方案参加编制单位:2.工程概况****二期暨****工程由地下3层和地上5层组成,该大楼东西方向长120m,基座区宽90m,屋顶宽116m。
大楼屋顶高26.19m,基座顶高8.75m。
结构分成沉稳的基座部份和4、5层的钢结构部分,其特点是在建筑顶部两层采用大跨度巨型钢桁架体系。
其中一~二层采用钢筋混凝土框架-筒体结构体系,利用建筑垂直交通单元组成的六个钢筋混凝土筒体作为本建筑物主要抗侧力构件,三层以上采用巨型钢桁架这一新型结构体系,由36根钢柱承受其重量,同时将6个钢筋混凝土筒体升至屋面。
南北向设有6榀巨型钢桁架(1.2*10.04*116.45m),南北向巨型钢桁架之间设置四道柱间支撑构成东西向2榀钢桁架,结构的整体性好。
主桁架的立柱、弦杆、腹杆均采用箱型截面。
钢板厚度主要为40~80mm,材质主要为Q345C,其中40~60mm Z向性能要求满足Z15,大于60mm板材Z向性能要求满足Z25。
由于本工程钢结构体型巨大,单个杆件重量大,空中组拼难度较大。
为保证钢结构整体安装质量和精度,本工程总体施工方案采用逆作法施工,四层至顶层钢结构地面拼装完成后,再进行土方开挖,施工地下三层结构。
钢结构采用“地面拼装,整体提升”的施工方案,利用结构体系中的六个钢筋混凝土核芯筒做为主要提升平台。
为缓解施工进度压力,钢结构主要构件HJ-1、HJ-2、HJ-3、HJ-4、HJ-5以及主悬臂梁、主连系梁在图书馆基础结构施工前,在地面拼装完成以后进行整体提升,一些次要构件在整体提升完毕以后,砼结构施工期间在空中穿插散拼。
最终确定整体提升重量约为10400吨。
一.工程概况1.建筑基本情况建设单位:工程名称:建设地点:建筑规模:基地面积约22000m2,总建筑面积约81310 m2;其中地上建筑面积:37231 m2,地下建筑面积:44079 m2;建筑高度:27 m;建筑层数:地上5层,地下3层工程地质勘察单位:结构设计单位:监理单位:施工总承包单位:方案参加编制单位:2.工程概况****二期暨****工程由地下3层和地上5层组成,该大楼东西方向长120m,基座区宽90m,屋顶宽116m。
大楼屋顶高26.19m,基座顶高8.75m。
结构分成沉稳的基座部份和4、5层的钢结构部分,其特点是在建筑顶部两层采用大跨度巨型钢桁架体系。
其中一~二层采用钢筋混凝土框架-筒体结构体系,利用建筑垂直交通单元组成的六个钢筋混凝土筒体作为本建筑物主要抗侧力构件,三层以上采用巨型钢桁架这一新型结构体系,由36根钢柱承受其重量,同时将6个钢筋混凝土筒体升至屋面。
南北向设有6榀巨型钢桁架(1.2*10.04*116.45m),南北向巨型钢桁架之间设置四道柱间支撑构成东西向2榀钢桁架,结构的整体性好。
主桁架的立柱、弦杆、腹杆均采用箱型截面。
钢板厚度主要为40~80mm,材质主要为Q345C,其中40~60mm Z向性能要求满足Z15,大于60mm板材Z向性能要求满足Z25。
由于本工程钢结构体型巨大,单个杆件重量大,空中组拼难度较大。
为保证钢结构整体安装质量和精度,本工程总体施工方案采用逆作法施工,四层至顶层钢结构地面拼装完成后,再进行土方开挖,施工地下三层结构。
钢结构采用“地面拼装,整体提升”的施工方案,利用结构体系中的六个钢筋混凝土核芯筒做为主要提升平台。
为缓解施工进度压力,钢结构主要构件HJ-1、HJ-2、HJ-3、HJ-4、HJ-5以及主悬臂梁、主连系梁在图书馆基础结构施工前,在地面拼装完成以后进行整体提升,一些次要构件在整体提升完毕以后,砼结构施工期间在空中穿插散拼。
最终确定整体提升重量约为10400吨。
