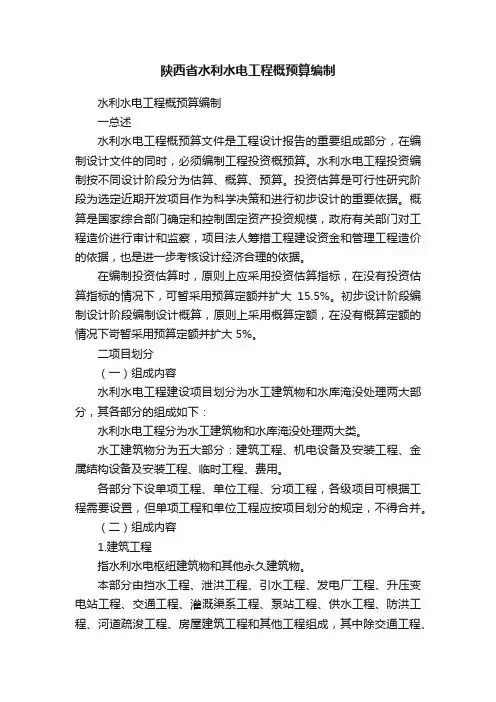

陕西省水利水电工程概预算编制一、编制依据:1、陕西省水利水电建筑工程预算定额标准、陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;2、相关取费标准:陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;3、相关图纸及设计文件;二、项目划分三、费用构成四、编制方法及计算标准4.1、基础价格编制1、人工单价:人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
4.2、材料预算价格:(1)对于定额缺项的施工机械,可补充编制台班费。
(2)使用1996年颁发的《陕西省水利水电工程施工机械台班费定额》,第一类费用的小计乘以1.15~1.25的调整系数。
对于省属的重点工程并以机械化施工为主的项目采用大值,否则取小值。

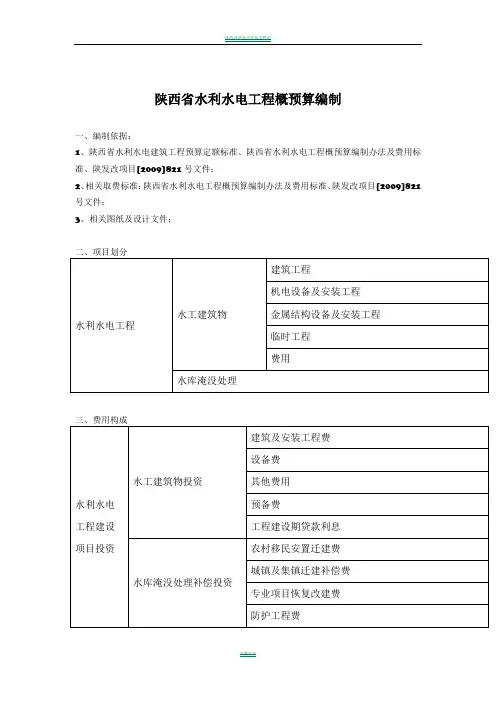

4.3 工程施工单价构成表格1其他直接费费率汇总表(包含821文件中的安全文明施工措施费)材料价差=定额材料用量×(材料预算单价-规定价格)×(1+税率)建筑安装工程的主要材料规定价格表五、概算编制5.1 第一部分建筑工程工程量×单价;5.2 第二部分机电设备及安装工程工程量×安装单价;工程量×设备单价;5.3 第三部分金属结构设备及安装工程工程量×安装单价;工程量×设备单价;5.4 第四部分临时工程工程量×单价;5.5 第五部分独立费用费用划分:建设单位管理费费率表(单位:万元)项目管理经常费费率表(单位:万元)5.6第四部分预备费及建设期融资利息概算表格:概算表7个,概算附表16个。
陕西省水利水电工程概预算编制一、编制依据:1、陕西省水利水电建筑工程预算定额标准、陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;2、相关取费标准:陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;3、相关图纸及设计文件;二、项目划分三、费用构成四、编制方法及计算标准、基础价格编制1、人工单价:人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
、材料预算价格:(1)对于定额缺项的施工机械,可补充编制台班费。
(2)使用1996年颁发的《陕西省水利水电工程施工机械台班费定额》,第一类费用的小计乘以~的调整系数。
对于省属的重点工程并以机械化施工为主的项目采用大值,否则取小值。
工程施工单价构成表格 1其他直接费费率汇总表(包含821文件中的安全文明施工措施费)材料价差=定额材料用量×(材料预算单价-规定价格)×(1+税率)建筑安装工程的主要材料规定价格表五、概算编制第一部分建筑工程工程量×单价;第二部分机电设备及安装工程工程量×安装单价;工程量×设备单价;第三部分金属结构设备及安装工程工程量×安装单价;工程量×设备单价;第四部分临时工程工程量×单价;第五部分独立费用费用划分:建设单位管理费费率表(单位:万元)项目管理经常费费率表(单位:万元)第四部分预备费及建设期融资利息概算表格:概算表7个,概算附表16个。
陕西省水利水电工程概预算编制一、编制依据:1、陕西省水利水电建筑工程预算定额标准、陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;2、相关取费标准:陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;3、相关图纸及设计文件;二、项目划分三、费用构成四、编制方法及计算标准4.1、基础价格编制1、人工单价:人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
4.2、材料预算价格:(1)对于定额缺项的施工机械,可补充编制台班费。
(2)使用1996年颁发的《陕西省水利水电工程施工机械台班费定额》,第一类费用的小计乘以1.15~1.25的调整系数。
对于省属的重点工程并以机械化施工为主的项目采用大值,否则取小值。
4.3 工程施工单价构成表格 1其他直接费费率汇总表(包含821文件中的安全文明施工措施费)材料价差=定额材料用量×(材料预算单价-规定价格)×(1+税率)建筑安装工程的主要材料规定价格表五、概算编制5.1 第一部分建筑工程工程量×单价;5.2 第二部分机电设备及安装工程工程量×安装单价;工程量×设备单价;5.3 第三部分金属结构设备及安装工程工程量×安装单价;工程量×设备单价;5.4 第四部分临时工程工程量×单价;5.5 第五部分独立费用费用划分:建设单位管理费费率表(单位:万元)项目管理经常费费率表(单位:万元)5.6第四部分预备费及建设期融资利息概算表格:概算表7个,概算附表16个。
目录第一章土方工程说明1,本章包括土方开挖、运输、压实、土石坝土料和心(斜)墙土料填筑及渠道防渗等定额。
共56节,254个子目。
适用于水利水电建筑工程的土方工程。
2,定额的计量单位:自然方:指未经扰动、自然状态的土方。
实方:指填筑或回填并经过压实的土方。
松方:指经机械或人工松动过的土方。
开挖和运土按自然方计算;填筑(堤坝、心墙、斜墙和回填等)工程量按照设计图纸及设计工程量计算准则计算;坑槽开挖工程量计算应符合有关施工规范规定的加宽量和增放坡度。
3,人工水上挖运土方,含水量过大极易粘附工具,又不够一般淤泥者,则人工、机械台班应乘以1.15系数。
4,定额内已包括工作面内挖小排水沟、修坡、清除场地草皮,土场至卸土场的道路维修,交通安全所需的人工和费用。
5,汽车运输定额适用于10km以内。
根据土壤类别拟定,不另计算高差折平。
6,推土机的推土距离和运输定额的运距,指取土中心至卸土中心的距离。
7,土洞按Ⅲ级土,沙砾石洞按Ⅳ级土计算。
8,各项运输定额已包括运输损耗在内。
9,压实定额适用于坝、堤、堰填筑工程,压实定额均按压实成品方计。
根据技术要求和施工必须增加的损耗,在计算压实工程的备料量和运输量时,按下式计算:每100压实成品方需要的自然方=(100+A)×(设计干容重÷天然干容重)。
A——综合系数。
包括运输,雨后清理,边坡削坡,接缝削坡,施工沉陷,取土坑,试验坑和不可避免的压坏等损失因素。
根据不同的施工方法和填筑料按下表所列选择A值,使用时不得另行调整。
10,塑料薄膜、土工膜、复合柔毡、土工布、沥青玻璃丝布铺设五节定额,仅指这些防渗(反滤)材料本身的铺设,不包括其上部的保护(覆盖)层和下部的垫层砌筑。
一——1 一般挖土适用范围:开口面积20㎡以上,渠口宽3m以上工作内容:挖松。
单位:100m3一——2 人工挖基土适用范围:建筑物的基础工作内容:挖土、修整、抛土、平地面。
单位:100m3一——3 松动爆破土适用范围:临空面高于3m以上的Ⅲ、Ⅳ级土3一——4 人工挖柱坑适用范围:开口面积在20㎡以内3一——5 人工挖沟渠适用范围:渠口宽在3m以内。

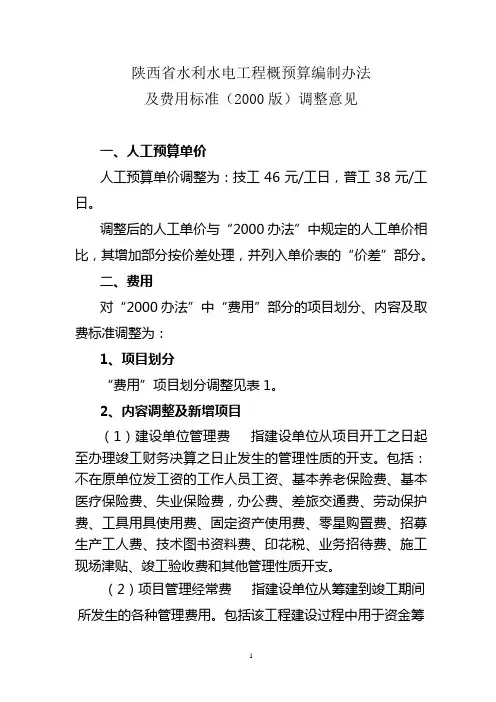

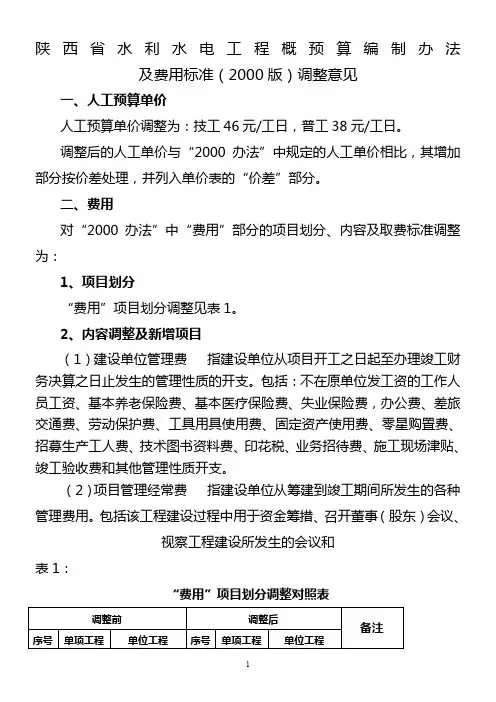

陕西省水利水电工程概预算编制办法及费用标准(2000版)调整意见一、人工预算单价人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
二、费用对“2000办法”中“费用”部分的项目划分、内容及取费标准调整为:1、项目划分“费用”项目划分调整见表1。
2、内容调整及新增项目(1)建设单位管理费指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。
包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。
(2)项目管理经常费指建设单位从筹建到竣工期间所发生的各种管理费用。
包括该工程建设过程中用于资金筹措、召开董事(股东)会议、视察工程建设所发生的会议和表1:“费用”项目划分调整对照表差旅等费用;建设单位为解决工程建设过程中涉及到的技术、经济、法律等问题需要进行咨询所发生的费用;建设单位进行项目管理所发生的土地使用税、房产税、合同公证费、工程质量监督检测费、审计费、交通车辆使用费等;施工期所需的水情、水文、泥沙、气象监测费和报讯费;在工程建设过程中,必须派驻工地的公安、消防部门的补贴费以及其他属于工程管理性质开支的费用。
(3)招标代理费指工程按现行规定实行招标时,招标代理机构接受招标人委托,从事编制招标文件(包括编制资格预审文件和标底),审查投标人资格,组织投标人踏勘现场并答疑,组织开标、评标、定标,以及提供招标前期咨询、协调合同的签订以及招标文件审查等业务所收取的费用。
(4)项目技术经济评估审查费指项目建设单位依据国家颁布的法律、法规、行业规定,委托有资质的机构或组织专家对项目进行技术、经济评审所发生的有关费用。
陕西省水利水电工程定额2000完整版————————————————————————————————作者:————————————————————————————————日期:目录第一章土方工程说明1,本章包括土方开挖、运输、压实、土石坝土料和心(斜)墙土料填筑及渠道防渗等定额。
共56节,254个子目。
适用于水利水电建筑工程的土方工程。
2,定额的计量单位:自然方:指未经扰动、自然状态的土方。
实方:指填筑或回填并经过压实的土方。
松方:指经机械或人工松动过的土方。
开挖和运土按自然方计算;填筑(堤坝、心墙、斜墙和回填等)工程量按照设计图纸及设计工程量计算准则计算;坑槽开挖工程量计算应符合有关施工规范规定的加宽量和增放坡度。
3,人工水上挖运土方,含水量过大极易粘附工具,又不够一般淤泥者,则人工、机械台班应乘以1.15系数。
4,定额内已包括工作面内挖小排水沟、修坡、清除场地草皮,土场至卸土场的道路维修,交通安全所需的人工和费用。
5,汽车运输定额适用于10km以内。
根据土壤类别拟定,不另计算高差折平。
6,推土机的推土距离和运输定额的运距,指取土中心至卸土中心的距离。
7,土洞按Ⅲ级土,沙砾石洞按Ⅳ级土计算。
8,各项运输定额已包括运输损耗在内。
9,压实定额适用于坝、堤、堰填筑工程,压实定额均按压实成品方计。
根据技术要求和施工必须增加的损耗,在计算压实工程的备料量和运输量时,按下式计算:每100压实成品方需要的自然方=(100+A)×(设计干容重÷天然干容重)。
A——综合系数。
包括运输,雨后清理,边坡削坡,接缝削坡,施工沉陷,取土坑,试验坑和不可避免的压坏等损失因素。
根据不同的施工方法和填筑料按下表所列选择A值,使用时不得另行调整。
填筑料 A机械填筑混合坝坝体土料 5.86机械填筑均质坝坝体土料 4.93机械填筑心墙土料 5.70人工填筑坝体土料 3.43人工填筑心墙土料 3.43坝体砂石料、反滤料 2.20坝体堆石料 1.4010,塑料薄膜、土工膜、复合柔毡、土工布、沥青玻璃丝布铺设五节定额,仅指这些防渗(反滤)材料本身的铺设,不包括其上部的保护(覆盖)层和下部的垫层砌筑。
陕西省水利水电工程概预算编制水利水电工程概预算编制一总述水利水电工程概预算文件是工程设计报告的重要组成部分,在编制设计文件的同时,必须编制工程投资概预算。
水利水电工程投资编制按不同设计阶段分为估算、概算、预算。
投资估算是可行性研究阶段为选定近期开发项目作为科学决策和进行初步设计的重要依据。
概算是国家综合部门确定和控制固定资产投资规模,政府有关部门对工程造价进行审计和监察,项目法人筹措工程建设资金和管理工程造价的依据,也是进一步考核设计经济合理的依据。
在编制投资估算时,原则上应采用投资估算指标,在没有投资估算指标的情况下,可暂采用预算定额并扩大15.5%。
初步设计阶段编制设计阶段编制设计概算,原则上采用概算定额,在没有概算定额的情况下岢暂采用预算定额并扩大5%。
二项目划分(一)组成内容水利水电工程建设项目划分为水工建筑物和水库淹没处理两大部分,其各部分的组成如下:水利水电工程分为水工建筑物和水库淹没处理两大类。
水工建筑物分为五大部分:建筑工程、机电设备及安装工程、金属结构设备及安装工程、临时工程、费用。
各部分下设单项工程、单位工程、分项工程,各级项目可根据工程需要设置,但单项工程和单位工程应按项目划分的规定,不得合并。
(二)组成内容1.建筑工程指水利水电枢纽建筑物和其他永久建筑物。
本部分由挡水工程、泄洪工程、引水工程、发电厂工程、升压变电站工程、交通工程、灌溉渠系工程、泵站工程、供水工程、防洪工程、河道疏浚工程、房屋建筑工程和其他工程组成,其中除交通工程、房屋建筑工程和其他工程,其余部分为主体建筑工程。
1.1挡水工程包括拦河挡水的各类坝工程。
(拦河坝、挡水闸)1.2泄洪工程包括渲泄洪水的溢洪道、泄洪洞、冲砂孔(洞)、放空洞等工程。
1.3引水工程包括为灌溉寻电引水的明渠、进水池、隧洞、调压井、压力管道等工程。
1.4发电厂工程包括地面、地下等各类水力发电厂房工程。
1.5升压变电站工程包括升压变电站、开关站等。

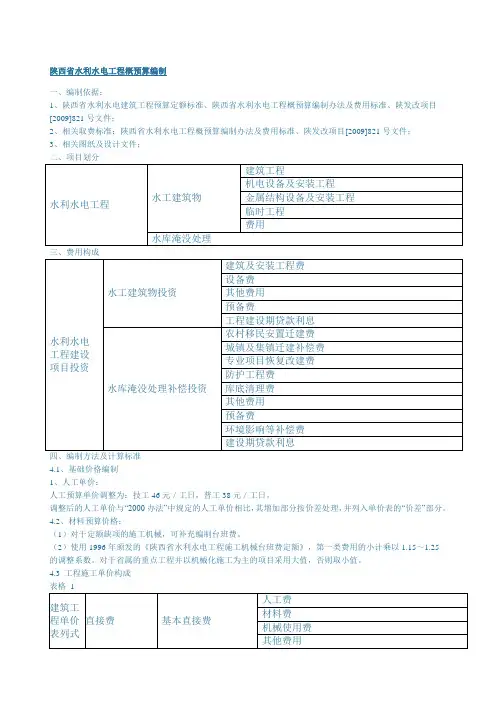

陕西省水利水电工程概预算编制一、编制依据:1、陕西省水利水电建筑工程预算定额标准、陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;2、相关取费标准:陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;3、相关图纸及设计文件;库底清理费其他费用预备费环境影响等补偿费建设期贷款利息四、编制方法及计算标准4.1、基础价格编制1、人工单价:人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
4.2、材料预算价格:4.2.1、主要材料预算价格=[材料原价+包装费+运输保险费+(运杂费×材料毛重系数)]×(1+采购及保管费率)4.2.2、其他材料预算价格:按所在地市场信息价。
4.2.3、电风水预算价格4.2.4、施工机械使用费(1)对于定额缺项的施工机械,可补充编制台班费。
(2)使用1996年颁发的《陕西省水利水电工程施工机械台班费定额》,第一类费用的小计乘以1.15~1.25的调整系数。
对于省属的重点工程并以机械化施工为主的项目采用大值,否则取小值。

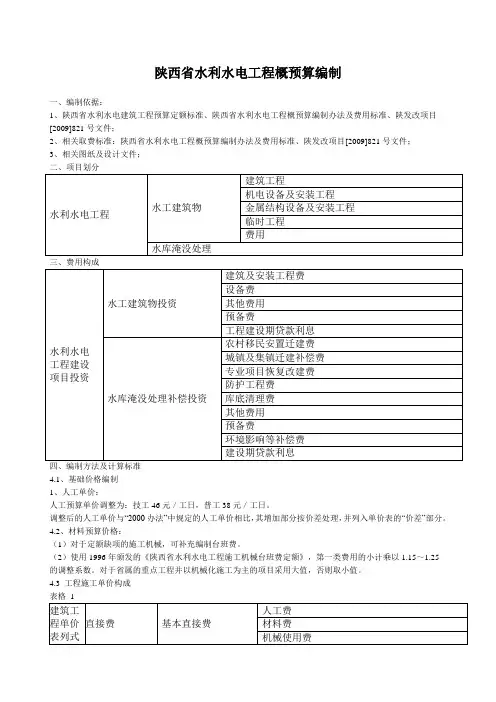

4.2.5、砂石料单价4.2.6、混凝土和砂浆材料单价;4.3 工程施工单价构成建筑工程单价表列式直接费基本直接费人工费材料费机械使用费4.3.1取费标准4.3.1.1 其他直接费率4.3.1.4 税率农村:3.28%,县镇:3.41%,市区:3.48%;4.3.1.5 材料价差材料价差=定额材料用量×(材料预算单价-规定价格)×(1+税率)五、概算编制5.1 第一部分建筑工程工程量×单价;5.2 第二部分机电设备及安装工程工程量×安装单价;工程量×设备单价;5.3 第三部分金属结构设备及安装工程工程量×安装单价;工程量×设备单价;5.4 第四部分临时工程工程量×单价;5.5 第五部分独立费用陕西省建设工程长安杯奖5.6第四部分预备费及建设期融资利息概算表格:概算表7个,概算附表16个页脚内容。
陕西省水利水电工程概预算编制办法及费用标准(2000版)调整意见一、人工预算单价人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
二、费用对“2000办法”中“费用”部分的项目划分、内容及取费标准调整为:1、项目划分“费用”项目划分调整见表1。
2、内容调整及新增项目(1)建设单位管理费指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。
包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。
(2)项目管理经常费指建设单位从筹建到竣工期间所发生的各种管理费用。
包括该工程建设过程中用于资金筹措、召开董事(股东)会议、视察工程建设所发生的会议和表1:“费用”项目划分调整对照表差旅等费用;建设单位为解决工程建设过程中涉及到的技术、经济、法律等问题需要进行咨询所发生的费用;建设单位进行项目管理所发生的土地使用税、房产税、合同公证费、工程质量监督检测费、审计费、交通车辆使用费等;施工期所需的水情、水文、泥沙、气象监测费和报讯费;在工程建设过程中,必须派驻工地的公安、消防部门的补贴费以及其他属于工程管理性质开支的费用。
(3)招标代理费指工程按现行规定实行招标时,招标代理机构接受招标人委托,从事编制招标文件(包括编制资格预审文件和标底),审查投标人资格,组织投标人踏勘现场并答疑,组织开标、评标、定标,以及提供招标前期咨询、协调合同的签订以及招标文件审查等业务所收取的费用。
(4)项目技术经济评估审查费指项目建设单位依据国家颁布的法律、法规、行业规定,委托有资质的机构或组织专家对项目进行技术、经济评审所发生的有关费用。
陕西省水利水电工程定额2000完整版————————————————————————————————作者:————————————————————————————————日期:目录第一章土方工程说明1,本章包括土方开挖、运输、压实、土石坝土料和心(斜)墙土料填筑及渠道防渗等定额。
共56节,254个子目。
适用于水利水电建筑工程的土方工程。
2,定额的计量单位:自然方:指未经扰动、自然状态的土方。
实方:指填筑或回填并经过压实的土方。
松方:指经机械或人工松动过的土方。
开挖和运土按自然方计算;填筑(堤坝、心墙、斜墙和回填等)工程量按照设计图纸及设计工程量计算准则计算;坑槽开挖工程量计算应符合有关施工规范规定的加宽量和增放坡度。
3,人工水上挖运土方,含水量过大极易粘附工具,又不够一般淤泥者,则人工、机械台班应乘以1.15系数。
4,定额内已包括工作面内挖小排水沟、修坡、清除场地草皮,土场至卸土场的道路维修,交通安全所需的人工和费用。
5,汽车运输定额适用于10km以内。
根据土壤类别拟定,不另计算高差折平。
6,推土机的推土距离和运输定额的运距,指取土中心至卸土中心的距离。
7,土洞按Ⅲ级土,沙砾石洞按Ⅳ级土计算。
8,各项运输定额已包括运输损耗在内。
9,压实定额适用于坝、堤、堰填筑工程,压实定额均按压实成品方计。
根据技术要求和施工必须增加的损耗,在计算压实工程的备料量和运输量时,按下式计算:每100压实成品方需要的自然方=(100+A)×(设计干容重÷天然干容重)。
A——综合系数。
包括运输,雨后清理,边坡削坡,接缝削坡,施工沉陷,取土坑,试验坑和不可避免的压坏等损失因素。
根据不同的施工方法和填筑料按下表所列选择A值,使用时不得另行调整。
填筑料 A机械填筑混合坝坝体土料 5.86机械填筑均质坝坝体土料 4.93机械填筑心墙土料 5.70人工填筑坝体土料 3.43人工填筑心墙土料 3.43坝体砂石料、反滤料 2.20坝体堆石料 1.4010,塑料薄膜、土工膜、复合柔毡、土工布、沥青玻璃丝布铺设五节定额,仅指这些防渗(反滤)材料本身的铺设,不包括其上部的保护(覆盖)层和下部的垫层砌筑。
陕西省水利水电工程概预算编制办法及费用标准(2000版)调整意见一、人工预算单价人工预算单价调整为:技工46元/工日,普工38元/工日。
调整后的人工单价与“2000办法”中规定的人工单价相比,其增加部分按价差处理,并列入单价表的“价差”部分。
二、费用对“2000办法”中“费用”部分的项目划分、内容及取费标准调整为:1、项目划分“费用”项目划分调整见表1。
2、内容调整及新增项目(1)建设单位管理费指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。
包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。
(2)项目管理经常费指建设单位从筹建到竣工期间所发生的各种管理费用。
包括该工程建设过程中用于资金筹措、召开董事(股东)会议、视察工程建设所发生的会议和表1:“费用”项目划分调整对照表差旅等费用;建设单位为解决工程建设过程中涉及到的技术、经济、法律等问题需要进行咨询所发生的费用;建设单位进行项目管理所发生的土地使用税、房产税、合同公证费、工程质量监督检测费、审计费、交通车辆使用费等;施工期所需的水情、水文、泥沙、气象监测费和报讯费;在工程建设过程中,必须派驻工地的公安、消防部门的补贴费以及其他属于工程管理性质开支的费用。
(3)招标代理费指工程按现行规定实行招标时,招标代理机构接受招标人委托,从事编制招标文件(包括编制资格预审文件和标底),审查投标人资格,组织投标人踏勘现场并答疑,组织开标、评标、定标,以及提供招标前期咨询、协调合同的签订以及招标文件审查等业务所收取的费用。
(4)项目技术经济评估审查费指项目建设单位依据国家颁布的法律、法规、行业规定,委托有资质的机构或组织专家对项目进行技术、经济评审所发生的有关费用。
陕西省水利水电工程概预算编制
一、编制依据:
1、陕西省水利水电建筑工程预算定额标准、陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;
2、相关取费标准:陕西省水利水电工程概预算编制办法及费用标准、陕发改项目[2009]821号文件;
3、相关图纸及设计文件;
“价差”部分。
4.2、材料预算价格:
(1)对于定额缺项的施工机械,可补充编制台班费。
(2)使用1996年颁发的《陕西省水利水电工程施工机械台班费定额》,第一类费用的小计乘以1.15~1.25的调整系数。
对于省属的重点工程并以机械化施工为主的项目采用大值,否则取小值。
4.3 工程施工单价构成
5.6第四部分预备费及建设期融资利息概算表格:概算表7个,概算附表16个。
